08050801_系统试运行检验批质量验收记录
- 格式:xls
- 大小:30.00 KB
- 文档页数:1
工程系统调试检验批质量验收记录一、项目概述工程系统调试检验批质量验收记录是对工程系统在调试阶段进行的一项重要质量验收工作。
本文档将记录工程调试的过程和结果,以确保工程系统的正常运行和质量安全。
二、调试任务本次工程系统调试的任务是对项目工程系统进行全面调试,包括但不限于电气系统、暖通空调系统、给排水系统等。
调试的目的是确保各系统正常运行,达到设计要求,并保证系统的安全可靠性。
三、调试人员1. 调试人员应由具有相关经验和资质的专业技术人员组成。
2. 调试人员应严格按照调试方案和相关标准操作,确保调试过程的科学性和规范性。
四、调试方案1. 调试方案应包括调试的具体步骤、方法、设备和检测指标等。
2. 调试方案的编制应根据项目的具体情况,确保调试过程的可操作性和有效性。
3. 调试方案的编制应符合相关法规和标准的要求。
五、调试过程1. 调试过程应按照调试方案执行,逐步完成各项调试工作。
2. 调试过程中应记录每一项调试工作的详细步骤、操作人员和时间等信息。
3. 调试过程中如遇到问题或异常情况,应及时记录并采取相应措施。
六、调试结果1. 对于调试中出现的问题和异常情况,应记录详细信息,并及时进行处理和整改。
2. 对于调试后各系统运行情况的评估,应进行全面的检测和评定。
3. 调试结果应与相关方案和标准进行对比和验证,确保符合要求。
七、质量验收1. 质量验收过程应由相关质量监督机构和项目负责人共同参与。
2. 质量验收内容包括对调试过程和结果的检查、对问题和整改措施的审查等。
3. 质量验收记录应详细记录验收的内容、时间和结果等信息。
八、质量验收结论根据工程系统调试的结果和质量验收的情况,对工程系统的质量进行综合评估,并形成最终的质量验收结论。
验收结论应包括系统的运行情况、质量问题的处理和整改要求等。
九、文件保管本次工程系统调试检验批质量验收记录应妥善保管,并作为工程质量管理的重要依据。
相关文件应存档备查,并按照法规和规范的要求进行管理。

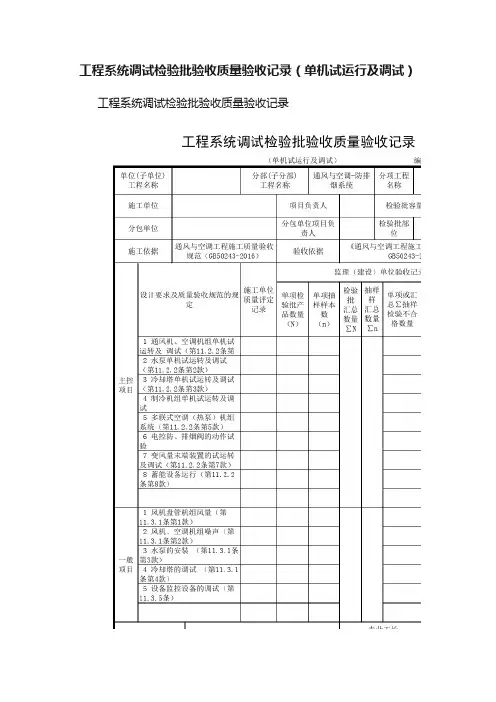

工程系统调试检验批验收质量验收记录(单机试运行及调试)工程系统调试检验批验收质量验收记录工程系统调试检验批验收质量验收记录一、检验批划分按系统类别划分检验批。
二、主控项目1. 通风机、空气处理机组中的风机,叶轮旋转方向应正确、运转应平稳、应无异常振动与声响,电机运行功率应符合设备技术文件要求。
在额定转速下连续运转2h后,滑动轴承外壳最高温度不得大于70℃,滚动轴承不得大于80℃。
检查数量:按I方案。
检查方法:调整控制模式,旁站、观察、查阅调试记录。
2. 水泵叶轮旋转方向应正确,应无异常振动和声响,紧固连接部位应无松动,电机运行功率应符合设备技术文件要求。
水泵连续运转2h 滑动轴承外壳最高温度不得超过70℃,滚动轴承不得超过75℃。
检查数量:按I方案。
检查方法:调整控制模式,旁站、观察、查阅调试记录。
3. 冷却塔风机与冷却水系统循环试运行不应小于2h,运行应无异常。
冷却塔本体应稳固、无异常振动。
冷却塔中风机的试运转尚应符合本条第1款的规定。
检查数量:全数检查。
检查方法:调整控制模式,旁站、观察、查阅调试记录。
4. 制冷机组的试运转除应符合设备技术文件和现行国家标准《制冷设备、空气分离设备安装工程施工及验收规范》GB 50274的有关规定外,尚应符合下列规定:(1)机组运转应平稳、应无异常振动与声响;(2)各连接和密封部位不应有松动、漏气、漏油等现象;(3)吸、排气的压力和温度应在正常工作范围内;(4)能量调节装置及各保护继电器、安全装置的动作应正确、灵敏、可靠;(5)正常运转不应少于8h。
检查数量:全数检查。
检查方法:调整控制模式,旁站、观察、查阅调试记录。
5. 多联式空调(热泵)机组系统应在充灌定量制冷剂后,进行系统的试运转,并应符合下列规定:(1)系统应能正常输出冷风或热风,在常温条件下可进行冷热的切换与调控;(2)室外机的试运转应符合本条第4款的规定;(3)室内机的试运转不应有异常振动与声响,百叶板动作应正常,不应有渗漏水现象,运行噪声应符合设备技术文件要求;(4)具有可同时供冷、热的系统,应在满足当季工况运行条件下,实现局部内机反向工况的运行。
系统调试检验批质量验收记录一、前言:本次系统调试检验批质量验收记录是对已完成的系统进行全面检验和评估,以验证系统的质量是否达到了预期目标。
通过对系统各项功能的测试和质量指标的评估,确定系统是否能够正常运行,并满足用户需求。
二、验收目的:1.验证系统的功能是否符合需求:通过对系统各项功能的测试,验证系统是否能够正常运行,并能够满足用户的实际需求。
2.评估系统的性能是否达标:通过测试系统在不同负载下的性能表现,评估系统是否能够满足用户的性能要求。
3.检验系统的稳定性和安全性:通过对系统的稳定性和安全性进行测试,确保系统在正常使用情况下具有良好的稳定性和安全性。
三、验收内容:1.功能测试:对系统的各项功能进行全面测试,包括但不限于以下方面:(1)登录与身份验证:验证系统是否能够正确识别用户身份,实现用户登录功能。
(2)数据录入与管理:测试系统的数据录入与管理功能,包括数据的增加、修改、删除和查询等功能。
(3)业务流程与逻辑:验证系统的业务流程和逻辑是否符合要求,测试系统在不同场景下能否正确处理业务。
2.性能测试:对系统的性能进行评估,包括但不限于以下方面:(1)响应时间测试:测试系统在不同负载下的响应时间,包括用户界面的响应速度和数据处理的速度。
(2)并发性能测试:测试系统在多用户同时访问的情况下,能否保持良好的性能和稳定性。
(3)数据处理能力测试:测试系统能够处理的数据规模和数据复杂度,评估系统的数据处理能力。
3.稳定性和安全性测试:对系统的稳定性和安全性进行测试,包括但不限于以下方面:(1)系统稳定性测试:测试系统在长时间运行和高负载情况下的稳定性,评估系统是否存在崩溃、死机等问题。
(2)数据安全性测试:测试系统对数据的安全性保护措施,包括用户身份验证、数据加密、访问控制等。
四、验收方法:根据上述验收内容,制定相应的测试方案和测试用例,并根据实际情况执行测试。
测试过程中需要记录测试结果、问题发现和解决情况等。
