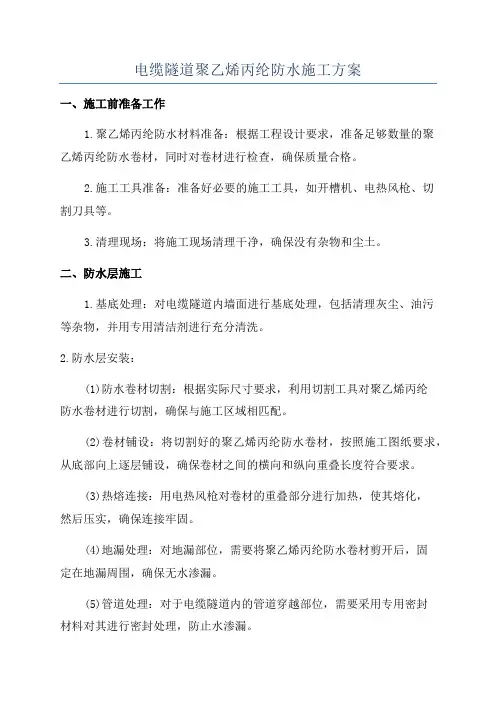

电缆隧道聚乙烯丙纶防水施工方案一、施工前准备工作1.聚乙烯丙纶防水材料准备:根据工程设计要求,准备足够数量的聚乙烯丙纶防水卷材,同时对卷材进行检查,确保质量合格。
2.施工工具准备:准备好必要的施工工具,如开槽机、电热风枪、切割刀具等。
3.清理现场:将施工现场清理干净,确保没有杂物和尘土。
二、防水层施工1.基底处理:对电缆隧道内墙面进行基底处理,包括清理灰尘、油污等杂物,并用专用清洁剂进行充分清洗。
2.防水层安装:(1)防水卷材切割:根据实际尺寸要求,利用切割工具对聚乙烯丙纶防水卷材进行切割,确保与施工区域相匹配。
(2)卷材铺设:将切割好的聚乙烯丙纶防水卷材,按照施工图纸要求,从底部向上逐层铺设,确保卷材之间的横向和纵向重叠长度符合要求。
(3)热熔连接:用电热风枪对卷材的重叠部分进行加热,使其熔化,然后压实,确保连接牢固。
(4)地漏处理:对地漏部位,需要将聚乙烯丙纶防水卷材剪开后,固定在地漏周围,确保无水渗漏。
(5)管道处理:对于电缆隧道内的管道穿越部位,需要采用专用密封材料对其进行密封处理,防止水渗漏。
三、局部处理1.焊接接头处理:对于卷材的焊接接头,应将焊接接头处清理干净,确保无灰尘和油污,然后进行热熔连接,保证焊接牢固。
2.梁柱连接处处理:电缆隧道内的梁柱连接处通常是一个易漏水的部位,需要在梁柱连接处周围进行卷材修补,确保无水渗漏。
3.电缆穿越孔处理:电缆隧道内的电缆穿越孔需要采用专用密封材料进行密封处理,防止水渗漏。
四、验收及保养1.施工验收:施工完成后,进行严格的验收,检查现场施工质量,确保没有任何疏漏和质量问题,包括卷材施工质量、焊接接头质量等。
2.保养措施:施工完成后,需要对聚乙烯丙纶防水层进行保养,如避免重物碾压、刮伤、撕裂等,以保证防水层的完整性和使用寿命。
以上是电缆隧道聚乙烯丙纶防水施工方案的主要内容,需要根据实际工程情况进行具体调整和细化。
施工过程中应注重施工质量和安全,确保防水效果达到设计要求。
聚乙烯丙纶防水卷材施工工艺流程解析在建筑施工领域中,防水材料的应用至关重要。
聚乙烯丙纶防水卷材作为一种常见的防水材料,广泛应用于各类建筑工程中。
本文将对聚乙烯丙纶防水卷材的施工工艺流程进行解析。
一、前期准备工作在进行聚乙烯丙纶防水卷材施工之前,需要进行一系列的前期准备工作,例如清理基层、处理裂缝和孔洞、检查外墙等。
1. 清理基层:清理基层是为了确保基层表面无灰尘、油污和其他杂质。
可以利用刷子或高压水枪进行清洗。
2. 处理裂缝和孔洞:对于基层上的裂缝和孔洞,需要进行修补处理,使用修补材料进行填充,确保基层表面平整。
3. 检查外墙:检查外墙是否存在大面积的渗水问题,对于有渗水问题的外墙,需要进行修复处理,确保墙体干燥。
二、防水卷材的铺设1. 防水卷材的准备:将聚乙烯丙纶防水卷材切割成合适的尺寸,通常要比实际需要覆盖的面积大出一定的范围。
2. 表面涂布胶水:在基层上涂布胶水,将聚乙烯丙纶防水卷材铺设在胶水上。
胶水的涂布应均匀,确保与聚乙烯丙纶防水卷材牢固粘接。
3. 卷材的铺设:将聚乙烯丙纶防水卷材平铺在基层上,确保卷材与基层充分贴合。
卷材之间的接缝处需要处理好,以确保完整的防水效果。
4. 边缘处理:在聚乙烯丙纶防水卷材的边缘处进行处理,通常采用热熔方式进行粘接,确保边缘处的防水性能。
5. 固定卷材:在卷材铺设完成后,需要使用固定件将卷材固定在基层上,以确保卷材不会移动。
三、配合层的施工在防水卷材施工完成后,通常还需要进行配合层的施工,以保护防水卷材并增强其使用寿命。
1. 配合层的材料选择:根据具体需求,选择适合的配合层材料,例如砂浆、聚氨酯涂料等。
2. 配合层的施工操作:按照产品说明书或工艺要求,将配合层材料均匀涂布于防水卷材表面,确保均匀且厚度适当。
四、工程验收与维护1. 工程验收:完成防水卷材施工后,需要进行工程验收,确保施工合格。
2. 维护与保养:及时处理施工过程中发现的问题,做好维护和保养工作,确保防水系统的长期有效性。

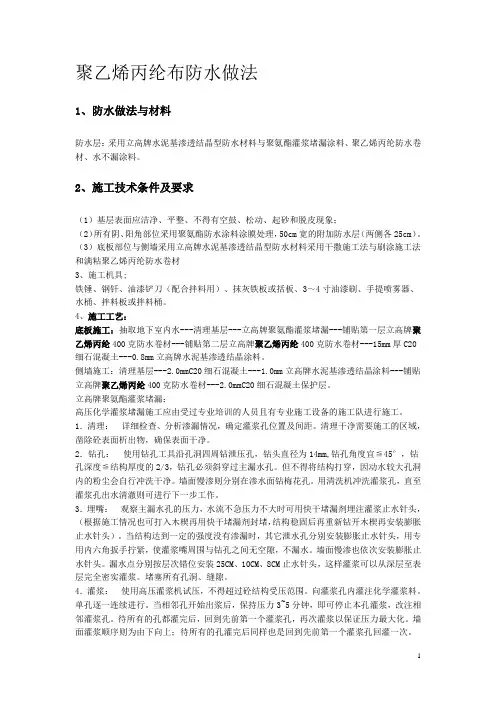

聚乙烯丙纶布防水做法1、防水做法与材料防水层:采用立高牌水泥基渗透结晶型防水材料与聚氨酯灌浆堵漏涂料、聚乙烯丙纶防水卷材、水不漏涂料。
2、施工技术条件及要求(1)基层表面应洁净、平整、不得有空鼓、松动、起砂和脱皮现象;(2)所有阴、阳角部位采用聚氨酯防水涂料涂膜处理,50cm宽的附加防水层(两侧各25cm)。
(3)底板部位与侧墙采用立高牌水泥基渗透结晶型防水材料采用干撒施工法与刷涂施工法和满粘聚乙烯丙纶防水卷材3、施工机具;铁锤、钢钎、油漆铲刀(配合拌料用)、抹灰铁板或括板、3~4寸油漆刷、手提喷雾器、水桶、拌料板或拌料桶。
4、施工工艺:底板施工:抽取地下室内水---清理基层---立高牌聚氨酯灌浆堵漏---铺贴第一层立高牌聚乙烯丙纶400克防水卷材---铺贴第二层立高牌聚乙烯丙纶400克防水卷材---15mm厚C20细石混凝土---0.8mm立高牌水泥基渗透结晶涂料。
侧墙施工:清理基层---2.0mmC20细石混凝土---1.0mm立高牌水泥基渗透结晶涂料---铺贴立高牌聚乙烯丙纶400克防水卷材---2.0mmC20细石混凝土保护层。
立高牌聚氨酯灌浆堵漏:高压化学灌浆堵漏施工应由受过专业培训的人员且有专业施工设备的施工队进行施工。
1.清理:详细检查、分析渗漏情况,确定灌浆孔位置及间距。
清理干净需要施工的区域,凿除砼表面析出物,确保表面干净。
2.钻孔:使用钻孔工具沿孔洞四周钻泄压孔,钻头直径为14mm,钻孔角度宜≦45°,钻孔深度≦结构厚度的2/3,钻孔必须斜穿过主漏水孔。
但不得将结构打穿,因动水较大孔洞内的粉尘会自行冲洗干净。
墙面慢渗则分别在渗水面钻梅花孔。
用清洗机冲洗灌浆孔,直至灌浆孔出水清澈则可进行下一步工作。
3.埋嘴:观察主漏水孔的压力,水流不急压力不大时可用快干堵漏剂埋注灌浆止水针头,(根据施工情况也可打入木楔再用快干堵漏剂封堵,结构稳固后再重新钻开木楔再安装膨胀止水针头)。
一、施工准备1. 材料准备:- 聚乙烯丙纶复合防水卷材- 水泥粘接剂- 建筑速溶胶粉- 水泥砂浆- 扫帚、铁锹、搅拌容器、搅拌电钻、手提桶、橡胶刮板、剪刀等施工工具。
2. 施工人员准备:- 施工人员应具备防水施工经验,熟悉丙纶布防水施工工艺。
- 施工人员应穿戴好个人防护用品,如安全帽、口罩、手套等。
二、施工工艺1. 清理基层:- 对施工面进行清理,确保基层平整无凹凸、基面无空鼓、起砂。
- 如有需要,可用基层处理剂进行处理,以达到施工的强度要求。
2. 节点处理:- 对阴阳角、管根等部位进行处理,采用斯格尔堵漏王将找地面与墙面交接处和阴阳角、管根等位置做成45度的圆弧角。
3. 制备丙纶粘接剂:- 按照建筑速溶胶粉与水的比例(1:30-40)进行调配,搅拌均匀。
- 在调配好的粘接剂中加入水泥,继续搅拌均匀,直至无凝块、无沉淀、无气泡。
4. 细部处理:- 用排刷将调配好的丙纶粘接剂均匀涂刷在地漏、管道根部阴阳角等细节点部位,不得漏刷。
- 在地面与墙面交接处,粘贴SGR聚乙烯丙纶卷材附加层,防水层上翻250mm。
5. 铺贴方向:- 丙纶铺贴方向为由里向外进行,铺贴时,先在铺贴部位将卷材预放一部分,找正方向后,在中间处固定。
- 将卷材一端卷至固定处粘贴,端粘贴完毕后,再将预放的卷材另一端卷回至已粘贴好的位置,连续铺贴直至整幅完成。
6. 防水保护层施工:- 在丙纶布防水层上,加铺一层防水保护层,如水泥砂浆、细石混凝土等。
三、施工注意事项1. 施工温度:- 聚乙烯丙纶防水卷材施工温度宜在5℃以上、20℃以下进行。
- 雨天、五级风及以上天气禁止施工,施工中遇到雨天要做好防雨措施。
2. 防水层验收:- 找平层验收合格后,基层在潮湿状态下进行防水层施工。
3. 安全要求:- 施工过程中,注意保护自己,戴好安全帽、口罩、手套等防护用品。
- 严禁携带火种,施工过程中不得吸烟。
四、施工质量保证1. 施工过程中,严格按照施工方案和工艺要求进行操作,确保施工质量。
聚乙烯丙纶防水卷材施工工艺及控制要点一、前言聚乙烯丙纶防水卷材是一种先进的建筑材料,采用该材料进行建筑防水可以达到较好的防水效果。
但由于施工质量控制不当,相信很多人都会有过水漏的困扰。
因此,本文档旨在介绍聚乙烯丙纶防水卷材的施工工艺及控制要点,帮助施工工人避免常见的误区,提高施工质量。
二、施工工艺1.基面处理在进行聚乙烯丙纶防水卷材的施工前,必须对基面进行处理。
基面必须干燥、平整、牢固,并且应该清除所有的灰尘、油污、水泥渣等杂物。
如果基面上有较大的裂缝或凹凸不平的地方,应该先进行补平处理。
只有处理好基面,才能保证聚乙烯丙纶防水卷材能够牢固地附着在基面上。
2.底涂层施工底涂层的作用是增强聚乙烯丙纶防水卷材与基面的粘结力,防止水分沿着基面渗透到内部。
施工底涂层时,必须认真按照生产厂家提供的施工说明进行,切忌任意操作。
底涂层施工完成后,必须等待它彻底干燥后才能进行聚乙烯丙纶防水卷材的铺贴。
3.卷材铺贴在开始铺贴聚乙烯丙纶防水卷材前,必须测量好每一张卷材的长度,然后进行切割。
卷材的长度要留有一定的余量,以便进行重叠。
聚乙烯丙纶防水卷材的铺贴必须贴得紧密,卷材之间的重叠处不能有裂缝和较大的间隙。
在切割和铺贴过程中,一定要检查卷材表面是否有气泡和其他缺陷,并及时纠正。
4.热风焊接热风焊接是聚乙烯丙纶防水卷材施工过程中最重要的一步。
它保证了聚乙烯丙纶防水卷材间的连接,使水分无法渗入。
在进行热风焊接时,必须仔细控制温度和加热时间。
一般来说,温度应该在250℃左右,加热时间以聚乙烯丙纶防水卷材生产厂家提供的标准为准。
焊接完毕后,必须进行检查,以确保焊接处没有气泡和缺陷。
5.上涂层聚乙烯丙纶防水卷材的上涂层主要是保护聚乙烯丙纶防水卷材的表面,防止其被太阳光、雨水等外界环境因素损坏。
在施工上涂层时,必须仔细按照生产厂家提供的施工说明进行,涂层的厚度应该均匀。
三、控制要点1.施工现场和施工材料的质量施工现场必须干燥,不能有积水或泥泞。

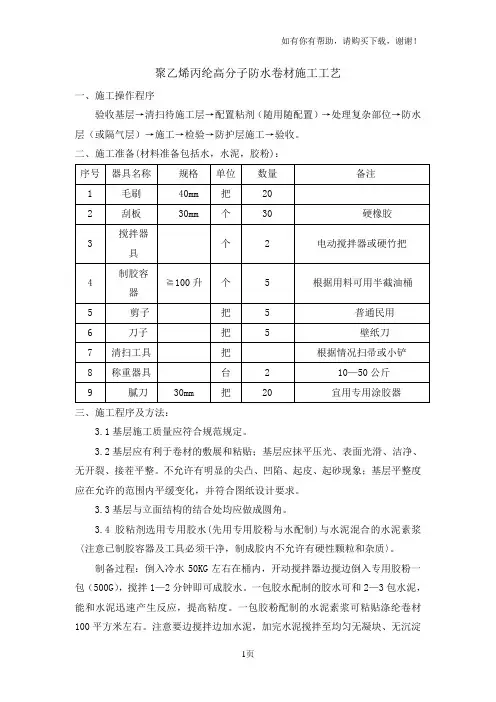

聚乙烯丙纶高分子防水卷材施工工艺一、施工操作程序验收基层→清扫待施工层→配置粘剂(随用随配置)→处理复杂部位→防水层(或隔气层)→施工→检验→防护层施工→验收。
二、施工准备(材料准备包括水,水泥,胶粉):三、施工程序及方法:3.1基层施工质量应符合规范规定。
3.2基层应有利于卷材的敷展和粘贴;基层应抹平压光、表面光滑、洁净、无开裂、接茬平整。
不允许有明显的尖凸、凹陷、起皮、起砂现象;基层平整度应在允许的范围内平缓变化,并符合图纸设计要求。
3.3基层与立面结构的结合处均应做成圆角。
3.4胶粘剂选用专用胶水(先用专用胶粉与水配制)与水泥混合的水泥素浆〈注意已制胶容器及工具必须干净,制成胶内不允许有硬性颗粒和杂质〉。
制备过程:倒入冷水50KG左右在桶内,开动搅拌器边搅边倒入专用胶粉一包(500G),搅拌1—2分钟即可成胶水。
一包胶水配制的胶水可和2—3包水泥,能和水泥迅速产生反应,提高粘度。
一包胶粉配制的水泥素浆可粘贴涤纶卷材100平方米左右。
注意要边搅拌边加水泥,加完水泥搅拌至均匀无凝块、无沉淀即可使用。
制成的水泥素浆应在2小时内用完。
注:在粘贴丙纶时,水泥切不可用只用水搅拌;要先制成胶水,用胶水与水泥一起搅拌。
3.5防水卷材的粘接与敷设重点包括:,雨天禁止施工,施工中遇雨应做好防水措施,须在3级风以下进行,粘贴后的卷材防止被风刮起,可用重袋压住。
,同时清理卷材施工现场。
,认真检查,同时看卷材是否在运输搬运过程中造成损坏。
,应按图纸要求先做好排水较集中部位及附加部位的附加层。
,图纸未确定的,可以按实际情况自行确定。
粘贴前,在敷设部位将卷材预收3-12m,找准方向后,在中间处固定,将卷材始端卷至固定处,涂水泥素浆粘敷,再将预放的卷材卷回至已粘贴好的位置,连续向前涂水泥素浆敷设。
敷设卷材下面不允许有在硬性颗粒及杂质,以免损坏卷材。
涂水泥素浆敷设的方法:首先将已配制好的水泥素浆用小容器倒在预粘处的找平层上,胶料要连续适量用刮板刮至均匀,厚度应保持在1mm以上,然后敷没卷材并用另一刮板排气压实,排出多余水泥素浆,施工人员要细心,涂胶厚度要均匀,卷材应贴牢。
聚乙烯丙纶防水卷材施工步骤详解聚乙烯丙纶防水卷材常用于建筑中的屋面、地下室和水池等区域的防水处理。
本文将详细介绍聚乙烯丙纶防水卷材的施工步骤,以帮助施工人员正确、高效地完成工作。
一、施工准备1. 清理施工区域:确保施工区域干净整洁,清除所有杂物和妨碍施工的障碍物。
2. 检查基层状况:仔细检查基层的平整度和结构完整性,确保无明显凹凸、裂缝或缺陷。
3. 准备工具和材料:准备好所需的工具和材料,如扫帚、刷子、刮刀、滚筒、热风枪、滤网等。
二、底层处理1. 清洁基层:使用扫帚和刷子清扫基层,去除灰尘、杂物等,并确保表面干燥。
2. 刷涂底漆:根据聚乙烯丙纶防水卷材的要求,选择适合的底漆,并按照说明进行涂刷,涂刷均匀、一遍性良好。
三、卷材铺设1. 预切卷材:根据需要的尺寸,将聚乙烯丙纶防水卷材进行预切,并保证边缘平整。
2. 铺设卷材:将预切好的聚乙烯丙纶防水卷材搬运到施工区域,由下到上依次进行铺设,确保卷材与基层完全贴合。
3. 搭接处理:在卷材的搭接处留出一定的重叠度,通常为10-15cm,并按照要求使用热风枪加热将两层卷材熔合,使其牢固粘结。
4. 边缘处理:对卷材的边缘或拐角处进行剪切和处理,确保卷材与基层接缝紧密,无松动或开裂。
四、防水层加固1. 防水层加固:对已铺设完毕的聚乙烯丙纶防水卷材,根据要求进行加固处理,如涂刷增强剂、加厚防水胶等,以提高防水层的抗穿透和耐久性。
2. 嵌入层处理:对需要设置嵌入层的区域,如下水道口、管道穿墙等部位,按照设计要求进行开槽、固定嵌入件、加固处理等。
五、保护层施工1. 涂刷保护涂层:对已加固的聚乙烯丙纶防水卷材进行保护涂层的涂刷,确保整体表面平整、无齿状、起泡等缺陷。
2. 检查处理:对施工完成的防水层进行全面检查,确保无漏涂、漏刷、涂层不均匀等问题,并根据需要进行处理修复。
六、验收与清理1. 防水层验收:根据相关标准和规范,对已完成的聚乙烯丙纶防水卷材进行验收,确保质量符合设计要求。
聚乙烯丙纶防水施工方案聚乙烯丙纶防水施工方案1. 施工前准备(1) 对施工区域进行清理,清除杂物和灰尘。
(2) 检查施工区域的基层状况,确保表面平整、干燥无油污。
(3) 清洁施工区域的墙体和地面,确保无杂物和碎屑。
(4) 检查防水材料的质量和完整性。
2. 防水材料准备(1) 聚乙烯丙纶防水材料包括防水卷材、胶粘剂和防水砂浆等。
(2) 按照施工要求将防水材料准备充分并放置在施工现场。
3. 基层处理(1) 用抹刀将基层墙面平整,并清除突出的凹凸不平处。
(2) 修补基层墙面的开裂、空鼓或破损处。
(3) 在基层墙面上刷上一层防水砂浆,用以提高防水层的附着力。
(4) 等待防水砂浆干燥后,进行下一步施工。
4. 防水卷材铺设(1) 用胶粘剂将防水卷材铺设在施工区域的墙面上,并保持卷材边缘与墙面紧密贴合。
(2) 使用刮刀或滚筒将防水卷材粘贴的胶粘剂压实并排出空气。
(3) 将相邻的防水卷材的接缝处进行热焊接,并确保接缝处完全密封。
5. 防水卷材与地面结合处理(1) 若施工区域需要与地面结合进行防水处理,则需将防水卷材延伸至地面,并确保卷材与地面紧密结合。
(2) 使用胶粘剂将防水卷材与地面粘贴,并用刮刀或滚筒将胶粘剂压实。
(3) 将相邻卷材的接缝处进行热焊接,并确保接缝处完全密封。
6. 边角处理(1) 在基层墙面的内外角和斜面处,用胶粘剂将防水卷材进行折角处理,并确保与墙面贴合紧密。
(2) 使用刮刀将折角处的胶粘剂压实。
7. 检查与保护(1) 检查整个施工区域的防水层是否均匀、牢固,并没有任何破损和空鼓。
(2) 对施工区域进行保护,防止人员和设备对防水层造成损害。
(3) 等待防水层干燥并进行二次检查后才能进行后续工序。
通过以上的施工方案,采用聚乙烯丙纶防水材料进行施工,可以有效地提供可靠的防水效果,保护建筑物免受水的侵害,并延长其使用寿命。
在施工过程中,需要严格按照规范操作,保证施工质量达到预期效果。
聚乙烯丙纶防水卷材施工工艺详解聚乙烯丙纶防水卷材是一种常用的防水材料,广泛应用于建筑工程中。
下面将详细介绍聚乙烯丙纶防水卷材的施工工艺,帮助大家了解该工艺的具体步骤和注意事项。
一、施工前准备1.1 安全检查:施工前要进行安全检查并确保施工区域安全,避免施工过程中发生事故。
1.2 现场准备:清理施工区域,确保基层表面干净、平整,无明显的砂浆皮、脱壳等缺陷。
1.3 材料准备:准备好所需的聚乙烯丙纶防水卷材、专用胶粘剂、辅助材料等。
确保材料的质量和数量符合要求。
二、基层处理2.1 预处理:根据基层情况,进行必要的预处理工作。
如有油污、灰尘等,应清洗干净,确保基层表面干燥。
2.2 补强处理:对于有脱壳、裂缝等缺陷的基层,应进行相应的补强处理。
例如,使用聚合物修补材料进行填补和修补。
2.3 平整度处理:对于有明显凹凸不平的基层,应采用水泥砂浆进行修补,使基层表面平整。
三、卷材铺设3.1 措施定位:根据设计要求,确定聚乙烯丙纶防水卷材铺设的位置和方向,并使用丙烯酸玻璃脂胶水固定聚乙烯丙纶防水卷材的开端,确保卷材的位置准确。
3.2 铺设卷材:从低处向高处铺设聚乙烯丙纶防水卷材,每卷卷材应与前一卷拉紧,重叠处应保持一定的压力,使用专用的胶水密封。
3.3 防水卷材固定:铺设完成后,使用丙烯酸玻璃脂胶水固定卷材的另一端,并将卷材修剪整齐。
四、接缝处理4.1 清洁处理:卷材铺设完毕后,清除卷材表面的灰尘和杂质,确保接缝处干净。
4.2 接缝处理:使用专用胶水或熔融材料对接缝进行处理。
接缝处理要牢固,并确保接缝处没有漏涂。
4.3 强度处理:对于需要强化处理的接缝,可以使用高强度胶带或其他加固材料加固接缝,确保接缝的强度和耐久性。
五、保护层施工5.1 基础涂刷:在聚乙烯丙纶防水卷材施工完成后,对卷材表面进行必要的保护涂刷,加强防水效果。
5.2 保护层施工:在基础涂刷干燥后,施工保护层,以提高防水卷材的耐久性和抗老化能力。
5.3 梳理处理:保护层涂刷完成后,使用梳理工具将涂层整理均匀,确保涂层的厚度均匀。
聚乙烯丙纶防水施工方案聚乙烯丙纶是一种高性能的合成纤维材料,具有优异的水密性和耐化学性,广泛应用于防水施工中。
下面是一个关于聚乙烯丙纶防水施工方案的介绍,主要包括准备工作、施工工艺及质量控制。
一、准备工作:1. 成品材料检查:检查聚乙烯丙纶防水卷材的外观质量、规格、性能指标是否符合要求。
2. 基层处理:清理基层表面的杂物、油污等,并修补破损处。
确保基层平整、坚固、无尘、无水分。
3. 现场环境处理:确保施工场地干燥、无风、无雨,并对需要防水施工的部位进行封闭,防止杂物进入。
二、施工工艺:1. 底涂处理:采用聚乙烯丙纶防水底涂料进行底涂处理。
底涂料应根据基层材料的吸水性、粘结性等性能选用,并按照产品说明进行涂刷、辊涂或喷涂。
2. 防水卷材铺设:将聚乙烯丙纶防水卷材按照施工图纸要求粘贴或焊接于基层上。
焊接采用聚乙烯丙纶热风枪加热后将卷材粘接在基层上,确保焊缝牢固、严密。
3. 脚手架封闭:根据施工需要,对防水层上方的脚手架进行封闭处理,防止杂物进入防水层内。
4. 做棱角处理:在施工过程中的转角、过梁等位置,做好层与层之间的交接处理,确保严密性。
三、质量控制:1. 施工前的检查:在施工之前,对基层、材料以及施工工具等进行检查,确保质量问题得到解决。
2. 专人监督施工:施工过程中应有专人监督,确保施工按照要求进行,并及时处理出现的问题。
3. 质量验收:施工完成后,应进行质量验收。
主要包括对焊缝、转角处理、涂层平整度等进行检查,确保施工质量合格。
以上是聚乙烯丙纶防水施工的方案。
施工中应严格按照操作规程进行,确保施工质量,提高防水效果,延长使用寿命。
同时,施工中要加强施工人员的安全意识,采取安全防护措施,确保工人的人身安全。
聚乙烯丙纶布防水做法1、防水做法与材料防水层:采用立高牌水泥基渗透结晶型防水材料与聚氨酯灌浆堵漏涂料、聚乙烯丙纶防水卷材、水不漏涂料。
2、施工技术条件及要求(1)基层表面应洁净、平整、不得有空鼓、松动、起砂和脱皮现象;(2)所有阴、阳角部位采用聚氨酯防水涂料涂膜处理,50cm宽的附加防水层(两侧各25cm)。
(3)底板部位与侧墙采用立高牌水泥基渗透结晶型防水材料采用干撒施工法与刷涂施工法和满粘聚乙烯丙纶防水卷材3、施工机具;铁锤、钢钎、油漆铲刀(配合拌料用)、抹灰铁板或括板、3~4寸油漆刷、手提喷雾器、水桶、拌料板或拌料桶。
4、施工工艺:底板施工:抽取地下室内水---清理基层---立高牌聚氨酯灌浆堵漏---铺贴第一层立高牌聚乙烯丙纶400克防水卷材---铺贴第二层立高牌聚乙烯丙纶400克防水卷材---15mm厚C20细石混凝土---0.8mm立高牌水泥基渗透结晶涂料。
侧墙施工:清理基层---2.0mmC20细石混凝土---1.0mm立高牌水泥基渗透结晶涂料---铺贴立高牌聚乙烯丙纶400克防水卷材---2.0mmC20细石混凝土保护层。
立高牌聚氨酯灌浆堵漏:高压化学灌浆堵漏施工应由受过专业培训的人员且有专业施工设备的施工队进行施工。
1.清理:详细检查、分析渗漏情况,确定灌浆孔位置及间距。
清理干净需要施工的区域,凿除砼表面析出物,确保表面干净。
2.钻孔:使用钻孔工具沿孔洞四周钻泄压孔,钻头直径为14mm,钻孔角度宜≦45°,钻孔深度≦结构厚度的2/3,钻孔必须斜穿过主漏水孔。
但不得将结构打穿,因动水较大孔洞内的粉尘会自行冲洗干净。
墙面慢渗则分别在渗水面钻梅花孔。
用清洗机冲洗灌浆孔,直至灌浆孔出水清澈则可进行下一步工作。
3.埋嘴:观察主漏水孔的压力,水流不急压力不大时可用快干堵漏剂埋注灌浆止水针头,(根据施工情况也可打入木楔再用快干堵漏剂封堵,结构稳固后再重新钻开木楔再安装膨胀止水针头)。
当结构达到一定的强度没有渗漏时,其它泄水孔分别安装膨胀止水针头,用专用内六角扳手拧紧,使灌浆嘴周围与钻孔之间无空隙,不漏水。
墙面慢渗也依次安装膨胀止水针头。
漏水点分别按层次错位安装25CM、10CM、8CM止水针头,这样灌浆可以从深层至表层完全密实灌浆。
堵塞所有孔洞、缝隙。
4.灌浆:使用高压灌浆机试压,不得超过砼结构受压范围。
向灌浆孔内灌注化学灌浆料。
单孔逐一连续进行。
当相邻孔开始出浆后,保持压力3~5分钟,即可停止本孔灌浆,改注相邻灌浆孔。
待所有的孔都灌完后,回到先前第一个灌浆孔,再次灌浆以保证压力最大化。
墙面灌浆顺序则为由下向上;待所有的孔灌完后同样也是回到先前第一个灌浆孔回灌一次。
5.拆嘴:灌浆完毕24小时,确认不漏即可去掉或敲掉外露的灌浆嘴。
清理干净已固化的溢漏出的灌浆液。
铺贴立高牌聚乙烯丙纶400克防水卷材聚乙烯丙纶防水卷材的粘贴与铺设应按以下规定操作(1).卷材粘贴方向确定。
当有坡度<3%时,卷材宜平行坡面铺贴。
坡度>3%时,卷材可平行或垂直坡面铺贴。
要求:上下层卷材不得相互垂直铺贴。
(2).地下室防水层施工前,应先做好节点、附加层和阴阳角比较集中部位的处理。
(3)聚乙烯丙纶防水卷材粘贴前,在铺设部位将卷材预放约3至12米,找正方向后,中间固定。
将卷材一端卷至固定处,涂胶粘铺,这端贴完后,再将预放的卷材另一端卷回至已粘好的位置,连续粘贴直至整幅。
(4)涂胶铺设的方法:首先将已配制好的胶用小容器倒在预粘处的找平层上,胶要连续适量均匀,不露底不堆积,厚度应保持在1mm,然后铺卷材用刮板排气压实,排出多余的胶剂。
(5)卷材采用搭接法铺贴,卷材搭接缝宽度:长边与短边均为100mm,上下层、相邻两幅卷材的搭结缝及主防水层与附加层搭接缝应错开1/3幅宽以上。
(6)卷材搭结缝满粘,接缝压实后在接缝边缘再涂刷一层水泥素浆将接缝密封严实,接缝不允许有露底、打皱、翘曲、起空现象。
(7)立面复合卷材粘贴必须纵向粘贴,自上向下对正,自下向上排气压实,要求基层与卷材同时涂胶,卷材满粘。
5.3特殊部位的处理(1)卷材收头处理。
卷材收头是卷材防水层的关键部位,处理不好极易张口、翘边、脱落。
(2) 阴阳角处理在阴阳角处,先铺贴增强附加层,附加层宽度为500mm,在附加层验收合格后方可进行大面积第一遍施工,第一遍验收合格后方可进行第二遍施工,长短向搭接不得小于100mm;对于穿墙管洞处应先做附加层两遍,而后再大面施工时,对洞口处剪成四瓣插入洞内粘贴,待管道安装完成后再用密封膏对管周缝隙进行填充封闭;底板立面挡土墙采用先刷粘接剂紧跟着铺贴卷材,在用刮板从下向上刮贴,已达到粘接剂均匀密实;挡土墙上部第一遍预留300mm 宽,第二步预留500mm宽,以便于墙面施工时搭接。
5.4涂胶与铺设卷材注意事项(1) 水泥粘结剂涂刮后应随即铺贴卷材,防止时间过长胶中的水份散失影响粘接质量。
(2)用刮板排气刮实卷材的同时应注意检查卷材下面有无硬性颗粒及其它物质将卷材垫起,如有应将其取出重新粘贴。
已铺设完的防水层在水泥素浆具备一定强度前应避免人员在上部来回踩踏以免卷材起鼓。
防水层验收合格后,尽快进行下道工序的施工。
(3)卷材必须平整粘贴于找平层上,不得打皱、翘边,粘贴面积应达85%以上。
(4)卷材施工温度高于25℃时,应立即向施工后的卷材表面喷水降温和遮盖养护,防止卷材变形起鼓。
涂刷立高牌水泥基渗透结晶防水涂料:1、基层处理防水基层面必须粗糙、干净,无污渍、尘土、油脂等物质,无积水。
以提供充分开放的毛细管道有利于渗透,必要是应边刷边喷雾,保持基面湿润;对于有问题的混凝土结构(如蜂窝麻面),应将其剔凿到坚实的混凝土结构面并清洗干净。
2水灰比调配水泥基渗透结晶防水涂料的水灰比和其他同类防水涂料产品相比水的用量略有减少,因为水泥水化反应过程中,超量的水会导致水泥的水化反应过头,导致防水涂料失去塑性,使防水涂层起脆,容易造成与砼结构基面起壳和剥离,直接影响到防水涂层与防水基面的粘结强度,所以正确掌握和调配好水灰比是配置防水涂料的重要环节。
水泥基渗透结晶防水涂料的水灰比,按水∶灰=0.3 kg∶1 kg的比例调配成涂料剂进行涂刷施工,按照这比例配置搅拌的防水涂料剂会很稠,粘结性强、塑性好,防水效果最佳。
防水涂料的搅拌水泥基渗透结晶防水涂料采用电动搅拌法按水∶灰=0.3∶1的水灰比进行搅拌,搅拌时先把定量的水倒入桶内,逐渐加入定量的粉进行搅拌,边加粉料边搅拌。
水泥基渗透结晶防水涂料施工搅拌时应用自来水或清洁水(不能用泥浆水)搅拌涂料、要拌透,不能有小灰球,用多少拌多少,搅拌好的涂料必须在30分钟内用完后再搅拌涂料,如在30分钟内没有用完的料(30分钟初凝)可再翻动几次,但不得加水。
3、防水涂料的涂刷水泥基渗透结晶防水涂料采用刷把滚筒滚刷方法施工。
施工要分二次完成,两次涂刷时间要间隔为2~3小时、应正反交替改变方向来回涂刷。
水泥基渗透结晶防水涂料在正常防水基面施工,一般用量为每平方米1.2kg,后浇带等特殊部位每平方米用量在1.5kg。
防水涂料厚度应保证最少为0.8mm。
对砼结构表面有孔洞、缝隙、蜂窝等现象要进行修补,特别是沙浆滴块要凿除,应清除基面的泥浆、浮块、油污等各类杂物方可施工,在涂刷施工时要充分保持湿润基面进行涂刷,有时要边涂刷边喷雾,保持基面湿润施工。
8、养护水泥基渗透结晶防水涂料自身有独特的保湿作用,一般要求施工后6~8小时进行适量喷水保湿养护,每天1-2次,连续养护3天即可。
水泥基渗透结晶防水涂料不能用蓄水养护。
成品保护措施1.在防水层的施工过程中,施工人员须穿软底鞋,严禁穿带钉子或尖锐突出的鞋进入现场,以免破坏防水层。
2.施工过程中质检员应随时、有序的进行质量检查,如发现有破损、扎坏的地方要及时组织人员进行正确、可靠的修补,避免隐患的产生。
3.防水层施工完毕自检合格后,应及时报请雇主、监理方进行验收。
4.严禁在未进行保护的防水层上运重型器物和运输设备。
5.不得在已验收合格的防水层上打眼凿洞,所有预埋件均不得后凿、预埋件不得后做,如必须穿透防水层时,必须提前通知我公司方,以便提供合理的建议并进行及时的修补。
五质量保证措施1.工程质量总目标本工程的质量总目标是:按照《建筑工程施工质量验收统一标准》(GB50300-2001)及国家有关生产规定的要求,确保工程质量验收达到优良。
2.公司质量保证体系本工程项目施工时将在公司ISO9001质量标准的基础上建立规范化管理体系,由项目经理部负责实施,以确保工程质量达到预定期质量目标。
3.工程质量保证措施3.1、材料、半成品必须有合格证或材质证明、检验报告,经甲方和监理核验确认后方可使用,不允许不合格产品投入工程使用。
3.2、严格质量检查验收,各班组在自检、互检基础上,进行交接检查,上道工序不合格决不允许进行下道工序施工。
3.3、开工前施工负责人组织对现场操作人员进行技术及进度交底,做到对工程操作及进度心中有数。
3.4、严格按照操作规程、技术方案施工,对施工过程中出现的技术问题及时处理。
3.5、所有参加本项目防水施工人员必须经过技术培训,操作人员应持证上岗,无证人员不得进行本次防水施工。
3.6、防水工程要确保防水层厚度,施工采用分层涂刮均匀,不得出现流淌、堆积、要严格检验平均值,厚度误差控制在规范规定的20%以内。
3.7、节点密封严密,做法符合施工组织设计要求。
3.8、防水工程验收,应按国家有关防水技术规范进行验收,其中“一般项目、主控项目”必须严格按技术规程要求进行验收。
4.落实岗位责任制认真落实各种责任制,使各级管理人员及全体施工人员职责分明,做好工序交接工作,上道工序要对下道工序负责,下道工序要对上道工序进行复核,上道工序不合格,下道工序不施工,使工程质量始终保持在优良状态。
优美设计成就美好生活。
