各工程得时间定额表基础工程基坑开挖 0、0018工日/立方米人工修整 0、188/立方米安装垫层模板 1、039工日/㎡浇垫层混凝土 0、852工日/㎡拆垫层模板 0、519工日/㎡安装基础模板 0、237工日/㎡扎钢筋(基础) 0、061工日/t 浇基础混凝土 0、481工日/立方米拆基础模板 0、119工日/㎡第一次回填土 0、182工日/立方米现场预制工程安装柱模板 0、75工日/㎡扎柱钢筋 0、349工日/t浇柱混凝土 0、599工日/立方米拆柱模板0、37工日/㎡安装屋架模板 1、79工日/㎡扎屋架钢筋 0、116工日/t浇屋架混凝土 1、06工日/立方米拆屋架模板 0、896工日/㎡屋架预应力钢筋张拉 1、785工日/榀结构吊装工程柱吊装 0、48工日/根基础梁吊装 0、421工日/根吊车梁吊装 0、135工日/根屋架扶直就位 0、082工日/榀屋架吊装 1、58工日/榀天窗架吊装 1、01工日/榀屋面板吊装 0、174工日/榀预制钢筋混凝土构件 2、782工日/立方米预制钢筋混凝土构件安装 2、385工日/立方米钢筋混凝土工程钢筋混凝土构造柱 6、4工日/立方米钢筋混凝土现浇柱 4、994工日/立方米钢筋混凝土基础圈梁4、857工日/立方米钢筋混凝土圈梁 4、858工日/立方米钢筋混凝土过梁 8、519工日/立方米钢筋混凝土现浇板2、372工日/立方米钢筋混凝土现浇阳台、板0、627工日/m³钢筋混凝土现浇楼梯1、566工日/ m³土方工程场地平整 0、062工日/㎡土方开挖 0、07工日/ m³土方运输 2、57工日/ m ³土方回填 2、081工日/ m³±0、00以下基础砌筑1、218工日/ m³基础垫层 1、506工日/ m³±0、00以上墙体砌筑1、548工日/ m³地面灰土砂素混凝土垫层10、832工日/㎡钢筋混凝土基础 1、714工日/m ³屋面装饰工程水泥砂浆找平层 0、071工日/㎡细石混凝土找平层 0、081工日/㎡水泥砂浆粉楼地面 0、123工日/㎡粉刷楼梯 0、712工日/㎡水泥砂浆毛地面 0、61工日/㎡粉顶棚 0、176工日/㎡粉墙面 0、167工日/㎡墙面涂料 0、046工日/㎡外墙抹灰工程 0、083工日/㎡屋面保温 0、539工日/㎡屋面防水 0、044工日/㎡屋面工程 0、046工日/㎡脚手架工程 0、044工日/㎡砌筑工程 0、781工日/ m ³行政、生活福利临时建筑面积参考指标现场作业棚面积参考表设计题目(七)一、工程概况1、工程建设特点本工程为某小区一建筑楼。
各工程的时间定额表基础工程基坑开挖 0.0018工日/立方米人工修整 0.188/立方米安装垫层模板 1.039工日/㎡浇垫层混凝土 0.852工日/㎡拆垫层模板 0.519工日/㎡安装基础模板 0.237工日/㎡扎钢筋(基础) 0.061工日/t 浇基础混凝土 0.481工日/立方米拆基础模板 0.119工日/㎡第一次回填土 0.182工日/立方米现场预制工程安装柱模板 0.75工日/㎡扎柱钢筋 0.349工日/t浇柱混凝土 0.599工日/立方米拆柱模板0.37工日/㎡安装屋架模板 1.79工日/㎡扎屋架钢筋 0.116工日/t浇屋架混凝土 1.06工日/立方米拆屋架模板 0.896工日/㎡屋架预应力钢筋张拉 1.785工日/榀结构吊装工程柱吊装 0.48工日/根基础梁吊装 0.421工日/根吊车梁吊装 0.135工日/根屋架扶直就位 0.082工日/榀屋架吊装 1.58工日/榀天窗架吊装 1.01工日/榀屋面板吊装 0.174工日/榀预制钢筋混凝土构件 2.782工日/立方米预制钢筋混凝土构件安装 2.385工日/立方米钢筋混凝土工程钢筋混凝土构造柱 6.4工日/立方米钢筋混凝土现浇柱 4.994工日/立方米钢筋混凝土基础圈梁4.857工日/立方米钢筋混凝土圈梁 4.858工日/立方米钢筋混凝土过梁 8.519工日/立方米钢筋混凝土现浇板2.372工日/立方米钢筋混凝土现浇阳台、板0.627工日/m3钢筋混凝土现浇楼梯1.566工日/ m3土方工程场地平整 0.062工日/㎡土方开挖 0.07工日/ m3土方运输 2.57工日/ m3土方回填 2.081工日/ m3±0.00以下基础砌筑1.218工日/ m3基础垫层 1.506工日/ m3 ±0.00以上墙体砌筑1.548工日/ m3地面灰土砂素混凝土垫层10.832工日/㎡钢筋混凝土基础 1.714工日/ m3屋面装饰工程水泥砂浆找平层 0.071工日/㎡细石混凝土找平层 0.081工日/㎡水泥砂浆粉楼地面 0.123工日/㎡粉刷楼梯 0.712工日/㎡水泥砂浆毛地面 0.61工日/㎡粉顶棚 0.176工日/㎡粉墙面 0.167工日/㎡墙面涂料 0.046工日/㎡外墙抹灰工程 0.083工日/㎡屋面保温 0.539工日/㎡屋面防水 0.044工日/㎡屋面工程 0.046工日/㎡脚手架工程 0.044工日/㎡砌筑工程 0.781工日/ m3行政、生活福利临时建筑面积参考指标名称行政指标(㎡/人)名称行政指标(㎡/人)办公室3~4 浴室与理发室0.08~0.1 宿舍 3.5~4 小卖部0.03食堂0.5~0.8 开水房10~40 医务室0.05~0.07 厕所0.02~0.07现场作业棚面积参考表项次名称单位面积(㎡)项次名称单位面积(㎡)1 木工作业棚㎡/人2 5 卷扬机棚㎡/台6~122 电锯房㎡40~80 6 焊工房㎡20~403 钢筋作业棚㎡/人3 7 电工房㎡154 搅拌棚㎡/台10~18 8 水泵房㎡/台3~8 仓库、堆场单位面积储存量项次材料名称单位储存定额项次材料名称单位储存定额1 水泥t/㎡ 1.5~1.9 8 木模板m3/㎡4~62 砂、石m3/㎡1.5~2.59 钢模板m3/㎡1.2~23 生石灰t/㎡ 1.7 10 标准砖千块0.7~0.84 粗钢筋t/㎡ 2.5 11 空心板构件m3/㎡0.45 细钢筋t/㎡0.9 12 梁类构件m3/㎡0.86 钢筋骨架t/㎡0.05 13 型钢t/㎡0.8~1.87 木材m3/㎡0.7 14 其他类构件m3/㎡0.8 设计题目(七)一、工程概况1. 工程建设特点本工程为某小区一建筑楼。

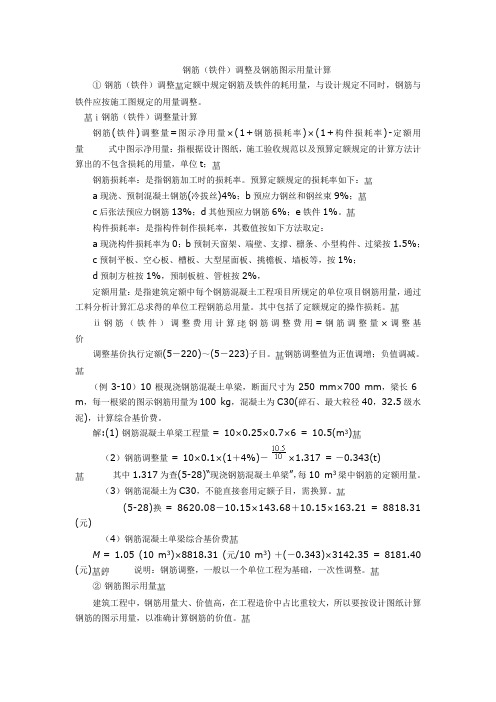

钢筋(铁件)调整及钢筋图示用量计算①钢筋(铁件)调整 定额中规定钢筋及铁件的耗用量,与设计规定不同时,钢筋与铁件应按施工图规定的用量调整。
ⅰ钢筋(铁件)调整量计算钢筋(铁件)调整量=图示净用量×(1+钢筋损耗率)×(1+构件损耗率)-定额用量式中图示净用量:指根据设计图纸,施工验收规范以及预算定额规定的计算方法计算出的不包含损耗的用量,单位t;钢筋损耗率:是指钢筋加工时的损耗率。
预算定额规定的损耗率如下:a现浇、预制混凝土钢筋(冷拔丝)4%;b预应力钢丝和钢丝束9%;c后张法预应力钢筋13%;d其他预应力钢筋6%;e铁件1%。
构件损耗率:是指构件制作损耗率,其数值按如下方法取定:a现浇构件损耗率为0;b预制天窗架、端壁、支撑、檩条、小型构件、过梁按1.5%;c预制平板、空心板、槽板、大型屋面板、挑檐板、墙板等,按1%;d预制方桩按1%,预制板桩、管桩按2%,定额用量:是指建筑定额中每个钢筋混凝土工程项目所规定的单位项目钢筋用量,通过工料分析计算汇总求得的单位工程钢筋总用量。
其中包括了定额规定的操作损耗。
ⅱ钢筋(铁件)调整费用计算 钢筋调整费用=钢筋调整量×调整基价调整基价执行定额(5-220)~(5-223)子目。
钢筋调整值为正值调增;负值调减。
(例3-10)10根现浇钢筋混凝土单梁,断面尺寸为250 mm×700 mm,梁长6 m,每一根梁的图示钢筋用量为100 kg,混凝土为C30(碎石、最大粒径40,32.5级水泥),计算综合基价费。
解:(1) 钢筋混凝土单梁工程量 = 10×0.25×0.7×6 = 10.5(m3)(2)钢筋调整量 = 10×0.1×(1+4%)-×1.317 = -0.343(t)其中1.317为查(5-28)“现浇钢筋混凝土单梁”,每10 m3梁中钢筋的定额用量。
(3)钢筋混凝土为C30,不能直接套用定额子目,需换算。
各工程的时间定额表基础工程基坑开挖 0.0018工日/立方米人工修整 0.188/立方米安装垫层模板 1.039工日/㎡浇垫层混凝土 0.852工日/㎡拆垫层模板 0.519工日/㎡安装基础模板 0.237工日/㎡扎钢筋(基础) 0.061工日/t 浇基础混凝土 0.481工日/立方米拆基础模板 0.119工日/㎡第一次回填土 0.182工日/立方米现场预制工程安装柱模板 0.75工日/㎡扎柱钢筋 0.349工日/t浇柱混凝土 0.599工日/立方米拆柱模板0.37工日/㎡安装屋架模板 1.79工日/㎡扎屋架钢筋 0.116工日/t浇屋架混凝土 1.06工日/立方米拆屋架模板 0.896工日/㎡屋架预应力钢筋张拉 1.785工日/榀结构吊装工程柱吊装 0.48工日/根基础梁吊装 0.421工日/根吊车梁吊装 0.135工日/根屋架扶直就位 0.082工日/榀屋架吊装 1.58工日/榀天窗架吊装 1.01工日/榀屋面板吊装 0.174工日/榀预制钢筋混凝土构件 2.782工日/立方米预制钢筋混凝土构件安装 2.385工日/立方米钢筋混凝土工程钢筋混凝土构造柱 6.4工日/立方米钢筋混凝土现浇柱 4.994工日/立方米钢筋混凝土基础圈梁4.857工日/立方米钢筋混凝土圈梁 4.858工日/立方米钢筋混凝土过梁 8.519工日/立方米钢筋混凝土现浇板2.372工日/立方米钢筋混凝土现浇阳台、板0.627工日/m³钢筋混凝土现浇楼梯1.566工日/ m³土方工程场地平整 0.062工日/㎡土方开挖 0.07工日/ m³土方运输 2.57工日/ m³土方回填 2.081工日/ m³±0.00以下基础砌筑1.218工日/ m³基础垫层 1.506工日/ m³±0.00以上墙体砌筑1.548工日/ m³地面灰土砂素混凝土垫层10.832工日/㎡钢筋混凝土基础 1.714工日/ m³屋面装饰工程水泥砂浆找平层 0.071工日/㎡细石混凝土找平层 0.081工日/㎡水泥砂浆粉楼地面 0.123工日/㎡粉刷楼梯 0.712工日/㎡水泥砂浆毛地面 0.61工日/㎡粉顶棚 0.176工日/㎡粉墙面 0.167工日/㎡墙面涂料 0.046工日/㎡外墙抹灰工程 0.083工日/㎡屋面保温 0.539工日/㎡屋面防水 0.044工日/㎡屋面工程 0.046工日/㎡脚手架工程 0.044工日/㎡砌筑工程 0.781工日/ m³行政、生活福利临时建筑面积参考指标名称行政指标(㎡/人)名称行政指标(㎡/人)办公室3~4 浴室与理发室0.08~0.1宿舍 3.5~4 小卖部0.03食堂0.5~0.8 开水房10~40医务室0.05~0.07 厕所0.02~0.07现场作业棚面积参考表项次名称单位面积(㎡) 项次名称单位面积(㎡)1 木工作业棚㎡/人2 5 卷扬机棚㎡/台6~122 电锯房㎡40~80 6 焊工房㎡20~403 钢筋作业棚㎡/人 3 7 电工房㎡154 搅拌棚㎡/台10~18 8 水泵房㎡/台3~8仓库、堆场单位面积储存量项次材料名称单位储存定额项次材料名称单位储存定额1 水泥t/㎡ 1.5~1.9 8 木模板m³/㎡4~62 砂、石m³/㎡1.5~2.5 9 钢模板m³/㎡1.2~23 生石灰t/㎡ 1.7 10 标准砖千块0.7~0.84 粗钢筋t/㎡ 2.5 11 空心板构件m³/㎡0.45 细钢筋t/㎡0.9 12 梁类构件m³/㎡0.86 钢筋骨架t/㎡0.05 13 型钢t/㎡0.8~1.87 木材m³/㎡0.7 14 其他类构件m³/㎡0.8设计题目(七)一、工程概况1. 工程建设特点本工程为某小区一建筑楼。
