供暖锅炉安装及管道施工方案
- 格式:docx
- 大小:48.07 KB
- 文档页数:17
锅炉安装施工方案
一、前言
在工业生产中,锅炉是非常重要的设备,它能够提供蒸汽、热水等能源,为生产提供必要的热能。
为了确保锅炉的正常运行,保证生产的持续进行,必须合理进行锅炉安装施工。
二、施工前准备
1.安装地点的选择:选择合适的场地进行安装,并确保地基平整、承重
能力强。
2.材料准备:准备好所需的锅炉设备、管道、配件等材料。
3.施工人员:安排经验丰富的施工人员参与施工,保障施工质量。
4.安全措施:提前制定安全方案,确保施工安全。
三、施工流程
1.地基施工:根据锅炉的尺寸要求,在地基上进行基础施工。
2.锅炉设备安装:按照安装图纸要求,将锅炉设备安装到预定位置。
3.管道连接:连接好进水管道、出水管道等管道。
4.电气连接:连接好锅炉的电气设备,确保电气线路的安全。
5.调试检测:完成安装后,进行调试检测,确保锅炉正常运行。
四、注意事项
1.施工过程中要注意安全,严格按照操作规程进行。
2.设备安装要牢固可靠,避免因安装不当导致设备损坏。
3.在施工过程中如遇到问题,及时沟通解决,确保施工进度不受影响。
五、结束语
锅炉安装施工是一项复杂的工程,需要谨慎对待。
只有在严格按照规范操作的情况下,才能确保锅炉设备安装完成后能正常运行,为生产提供持续的能源支持。
希望本文提供的施工方案能对您有所帮助。

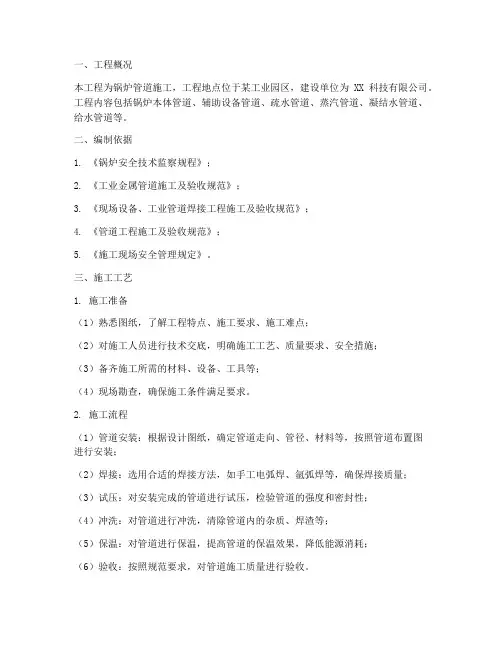

一、工程概况本工程为锅炉管道施工,工程地点位于某工业园区,建设单位为XX科技有限公司。
工程内容包括锅炉本体管道、辅助设备管道、疏水管道、蒸汽管道、凝结水管道、给水管道等。
二、编制依据1. 《锅炉安全技术监察规程》;2. 《工业金属管道施工及验收规范》;3. 《现场设备、工业管道焊接工程施工及验收规范》;4. 《管道工程施工及验收规范》;5. 《施工现场安全管理规定》。
三、施工工艺1. 施工准备(1)熟悉图纸,了解工程特点、施工要求、施工难点;(2)对施工人员进行技术交底,明确施工工艺、质量要求、安全措施;(3)备齐施工所需的材料、设备、工具等;(4)现场勘查,确保施工条件满足要求。
2. 施工流程(1)管道安装:根据设计图纸,确定管道走向、管径、材料等,按照管道布置图进行安装;(2)焊接:选用合适的焊接方法,如手工电弧焊、氩弧焊等,确保焊接质量;(3)试压:对安装完成的管道进行试压,检验管道的强度和密封性;(4)冲洗:对管道进行冲洗,清除管道内的杂质、焊渣等;(5)保温:对管道进行保温,提高管道的保温效果,降低能源消耗;(6)验收:按照规范要求,对管道施工质量进行验收。
3. 施工要点(1)管道安装:确保管道的平整度、垂直度,避免管道扭曲、变形;(2)焊接:严格按照焊接工艺要求进行焊接,确保焊接质量;(3)试压:试压压力应符合设计要求,确保管道的强度和密封性;(4)冲洗:冲洗速度应适中,确保管道内杂质、焊渣等被清除干净;(5)保温:保温材料应选用符合要求的材料,确保保温效果;(6)验收:严格按照规范要求,对管道施工质量进行验收。
四、安全措施1. 施工现场应设置安全警示标志,提醒施工人员注意安全;2. 施工人员应佩戴安全帽、手套、防护眼镜等个人防护用品;3. 焊接作业时应采取防毒、防尘措施;4. 严格执行施工操作规程,确保施工安全;5. 加强施工现场管理,防止火灾、触电等事故发生。
五、进度安排根据工程规模,预计施工周期为2个月。

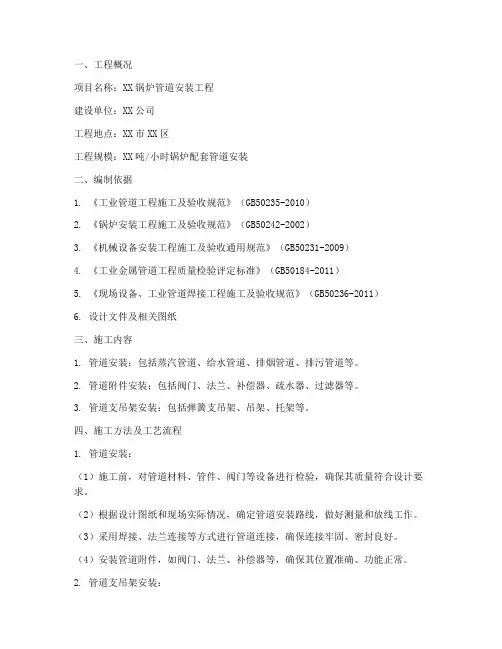

一、工程概况项目名称:XX锅炉管道安装工程建设单位:XX公司工程地点:XX市XX区工程规模:XX吨/小时锅炉配套管道安装二、编制依据1. 《工业管道工程施工及验收规范》(GB50235-2010)2. 《锅炉安装工程施工及验收规范》(GB50242-2002)3. 《机械设备安装工程施工及验收通用规范》(GB50231-2009)4. 《工业金属管道工程质量检验评定标准》(GB50184-2011)5. 《现场设备、工业管道焊接工程施工及验收规范》(GB50236-2011)6. 设计文件及相关图纸三、施工内容1. 管道安装:包括蒸汽管道、给水管道、排烟管道、排污管道等。
2. 管道附件安装:包括阀门、法兰、补偿器、疏水器、过滤器等。
3. 管道支吊架安装:包括弹簧支吊架、吊架、托架等。
四、施工方法及工艺流程1. 管道安装:(1)施工前,对管道材料、管件、阀门等设备进行检验,确保其质量符合设计要求。
(2)根据设计图纸和现场实际情况,确定管道安装路线,做好测量和放线工作。
(3)采用焊接、法兰连接等方式进行管道连接,确保连接牢固、密封良好。
(4)安装管道附件,如阀门、法兰、补偿器等,确保其位置准确、功能正常。
2. 管道支吊架安装:(1)根据设计图纸和现场实际情况,确定支吊架的位置和类型。
(2)采用焊接、螺栓连接等方式进行支吊架安装,确保其牢固、稳定。
(3)对安装好的支吊架进行调试,确保其符合设计要求。
五、施工质量控制1. 管道材料、管件、阀门等设备必须符合设计要求,并进行严格检验。
2. 管道安装过程中,严格控制焊接质量,确保焊接缝无裂纹、气孔等缺陷。
3. 管道连接处密封良好,无泄漏现象。
4. 支吊架安装牢固、稳定,符合设计要求。
5. 管道安装完成后,进行系统试压,确保管道系统无泄漏。
六、安全文明施工措施1. 施工现场设置安全警示标志,确保施工安全。
2. 施工人员必须佩戴安全帽、安全带等个人防护用品。
3. 施工过程中,严格执行操作规程,防止事故发生。
锅炉安装施工方案(5)
一、前言
在进行锅炉安装前,必须制定详细的施工方案,以确保整个安装过程顺利进行并符合相关标准和要求。
本文将介绍针对锅炉安装的施工方案的具体步骤和注意事项。
二、施工准备阶段
1.确认锅炉的类型和规格,以及安装位置。
2.定制好钢结构支架,以便支撑锅炉的安装。
3.准备相关安全防护措施,如安全帽、手套、护目镜等。
4.确保施工现场通风良好且无积水。
三、安装步骤
1.将锅炉放置在预定位置,确保支架平稳可靠。
2.根据锅炉的连接要求,连接好进出水管道和排烟管道。
3.连接好燃气管道或其他能源管道。
4.安装好锅炉的控制系统,确保能正常操控。
5.完成锅炉的内外环境检查,确保没有异物或损坏。
6.通电并进行试运行,检查各项功能是否正常。
7.完成安装后,对施工现场进行清理,确保整洁无隐患。
四、注意事项
1.在安装过程中,严格按照相关规范和要求进行,确保安全可靠。
2.每一步操作前都需要认真核对和确认,避免出现错误。
3.定期对锅炉进行维护保养,延长使用寿命。
4.在使用锅炉过程中,室内要有专人监控,确保安全。
5.如果出现异常情况,应立即停止使用并联系专业人员进行检修。
五、结语
通过以上施工方案,我们可以清晰地了解锅炉安装的具体步骤和注意事项,从而保证整个安装过程顺利无误。
锅炉作为生产生活中的重要设备,安装过程必须重视每一个细节,确保安全稳定运行。
锅炉安装施工方案(4)
引言
本文旨在探讨锅炉的安装施工方案,旨在为读者提供相关知识和指导,使安装过程更加顺利高效。
施工准备
在开始施工之前,首先需要做好充分的准备工作。
具体包括以下几个步骤: 1. 研究工程设计图纸,了解锅炉的类型、尺寸和相关要求。
2. 准备好所需的工具和材料,确保施工过程中不会出现缺料或缺工具的情况。
3. 安排好施工人员的工作计划,确保每个人都清楚自己的任务和责任。
施工步骤
第一步:基础准备
1.根据设计图纸要求,在指定位置打好基础,确保基础坚固平整。
2.铺设地面防水层,防止地基潮湿影响锅炉安装。
第二步:锅炉安装
1.将锅炉吊装到指定位置,确保吊装过程平稳安全。
2.连接好锅炉的水管和电线,确保连接牢固不漏水不断电。
3.调试锅炉,检查各项功能是否正常运行。
第三步:安全检测
1.进行锅炉的静态试压,确保锅炉密封性良好。
2.进行锅炉的空气检测,确保锅炉周围环境安全无毒气泄漏。
第四步:调试
1.对锅炉进行启动调试,调整参数使其达到最佳工作状态。
2.监测锅炉的运行情况,确保其稳定运行且无故障。
结束语
通过本文的介绍,读者可以了解到锅炉安装施工的基本步骤和注意事项,希望读者在实际操作中能够按照要求进行操作,确保工程质量和安全。

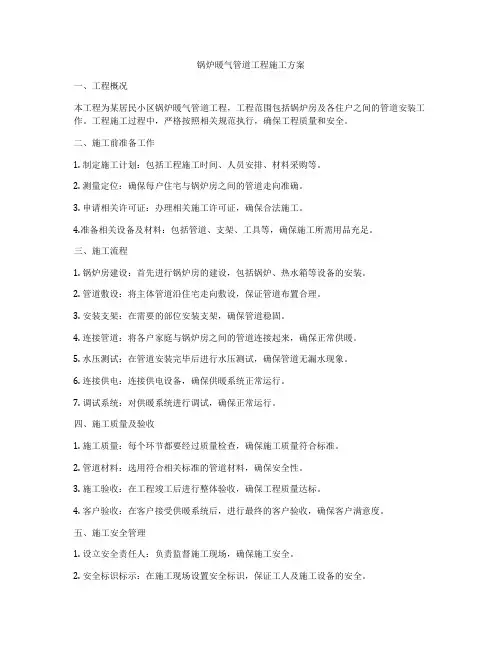

锅炉暖气管道工程施工方案一、工程概况本工程为某居民小区锅炉暖气管道工程,工程范围包括锅炉房及各住户之间的管道安装工作。
工程施工过程中,严格按照相关规范执行,确保工程质量和安全。
二、施工前准备工作1. 制定施工计划:包括工程施工时间、人员安排、材料采购等。
2. 测量定位:确保每户住宅与锅炉房之间的管道走向准确。
3. 申请相关许可证:办理相关施工许可证,确保合法施工。
4.准备相关设备及材料:包括管道、支架、工具等,确保施工所需用品充足。
三、施工流程1. 锅炉房建设:首先进行锅炉房的建设,包括锅炉、热水箱等设备的安装。
2. 管道敷设:将主体管道沿住宅走向敷设,保证管道布置合理。
3. 安装支架:在需要的部位安装支架,确保管道稳固。
4. 连接管道:将各户家庭与锅炉房之间的管道连接起来,确保正常供暖。
5. 水压测试:在管道安装完毕后进行水压测试,确保管道无漏水现象。
6. 连接供电:连接供电设备,确保供暖系统正常运行。
7. 调试系统:对供暖系统进行调试,确保正常运行。
四、施工质量及验收1. 施工质量:每个环节都要经过质量检查,确保施工质量符合标准。
2. 管道材料:选用符合相关标准的管道材料,确保安全性。
3. 施工验收:在工程竣工后进行整体验收,确保工程质量达标。
4. 客户验收:在客户接受供暖系统后,进行最终的客户验收,确保客户满意度。
五、施工安全管理1. 设立安全责任人:负责监督施工现场,确保施工安全。
2. 安全标识标示:在施工现场设置安全标识,保证工人及施工设备的安全。
3. 安全培训:对施工人员进行安全培训,增强安全意识。
4. 安全检查:定期进行安全检查,排除安全隐患。
六、环境保护及整改1. 控制噪音污染:在施工期间控制施工噪音,避免对周围居民造成影响。
2. 废弃物处理:施工结束后,对废弃物进行妥善处理,确保环境卫生。
3. 隐患整改:如有发现安全隐患,立即采取措施整改,确保施工安全。
七、总结本文详细介绍了锅炉暖气管道工程施工方案,从施工准备到施工流程、质量验收、安全管理以及环境保护等方面进行了详细阐述。

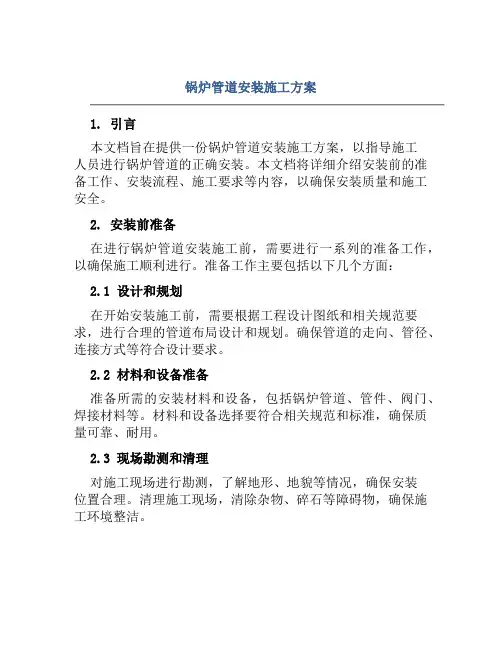

锅炉管道安装施工方案1. 引言本文档旨在提供一份锅炉管道安装施工方案,以指导施工人员进行锅炉管道的正确安装。
本文档将详细介绍安装前的准备工作、安装流程、施工要求等内容,以确保安装质量和施工安全。
2. 安装前准备在进行锅炉管道安装施工前,需要进行一系列的准备工作,以确保施工顺利进行。
准备工作主要包括以下几个方面:2.1 设计和规划在开始安装施工前,需要根据工程设计图纸和相关规范要求,进行合理的管道布局设计和规划。
确保管道的走向、管径、连接方式等符合设计要求。
2.2 材料和设备准备准备所需的安装材料和设备,包括锅炉管道、管件、阀门、焊接材料等。
材料和设备选择要符合相关规范和标准,确保质量可靠、耐用。
2.3 现场勘测和清理对施工现场进行勘测,了解地形、地貌等情况,确保安装位置合理。
清理施工现场,清除杂物、碎石等障碍物,确保施工环境整洁。
2.4 施工人员培训和安全措施对施工人员进行相应的培训,使其熟悉工艺流程和安全操作规程。
并制定相应的安全措施,如佩戴安全帽、穿戴防护服等,确保施工过程安全可靠。
3. 安装流程3.1 管道布置根据设计要求和规划方案,进行管道布置。
先在地面上标线,确定管道走向和连接点位置。
然后根据标线进行管道安装,采用合适的固定和支撑方式,确保管道牢固稳定。
3.2 管道连接采用适当的方法进行管道连接,常见的连接方式包括螺纹连接、焊接连接、法兰连接等。
根据具体情况选择合适的连接方式,并按照相关规范要求进行连接操作,确保连接牢固密封。
3.3 阀门和附件安装根据设计要求和功能需要,安装各种阀门和附件。
确保阀门和附件的类型、型号和规格与设计要求一致,并按照相关规范和标准进行安装。
3.4 管道绝热根据需要对管道进行绝热处理,采用合适的绝热材料和方法,确保管道外表面不易散热,提高能源利用效率。
3.5 管道试压和清洗在安装完管道后,进行试压和清洗工作。
采用适当的压力进行试压,检测管道密封性能;进行清洗,清除管道内部的杂质和污垢,确保管道畅通无阻。

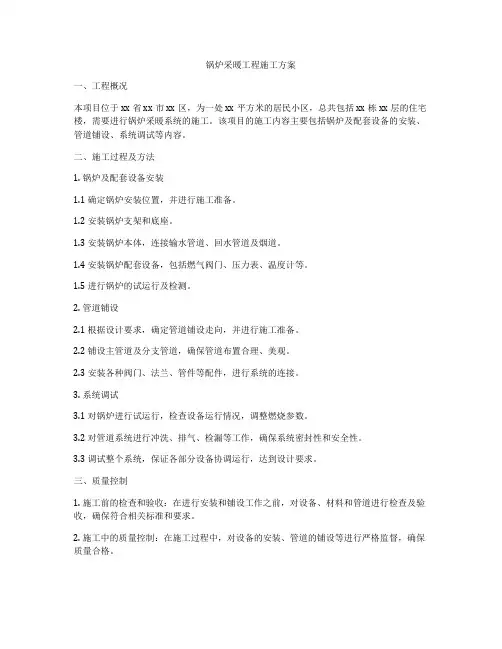

锅炉采暖工程施工方案一、工程概况本项目位于xx省xx市xx区,为一处xx平方米的居民小区,总共包括xx栋xx层的住宅楼,需要进行锅炉采暖系统的施工。
该项目的施工内容主要包括锅炉及配套设备的安装、管道铺设、系统调试等内容。
二、施工过程及方法1. 锅炉及配套设备安装1.1 确定锅炉安装位置,并进行施工准备。
1.2 安装锅炉支架和底座。
1.3 安装锅炉本体,连接输水管道、回水管道及烟道。
1.4 安装锅炉配套设备,包括燃气阀门、压力表、温度计等。
1.5 进行锅炉的试运行及检测。
2. 管道铺设2.1 根据设计要求,确定管道铺设走向,并进行施工准备。
2.2 铺设主管道及分支管道,确保管道布置合理、美观。
2.3 安装各种阀门、法兰、管件等配件,进行系统的连接。
3. 系统调试3.1 对锅炉进行试运行,检查设备运行情况,调整燃烧参数。
3.2 对管道系统进行冲洗、排气、检漏等工作,确保系统密封性和安全性。
3.3 调试整个系统,保证各部分设备协调运行,达到设计要求。
三、质量控制1. 施工前的检查和验收:在进行安装和铺设工作之前,对设备、材料和管道进行检查及验收,确保符合相关标准和要求。
2. 施工中的质量控制:在施工过程中,对设备的安装、管道的铺设等进行严格监督,确保质量合格。
3. 施工后的检验和验收:在施工完成后,对整个系统进行全面检测,确保设备完好、管道无渗漏等。
四、安全措施1. 施工现场要设置明显的安全警示标志,保持施工现场的通道畅通。
2. 施工人员要配戴好相关的防护装备,严格遵守安全操作规程,禁止违章作业。
3. 对高空作业、电气施工等特殊作业进行专门的安全交底和管理。
五、环境保护1. 对废弃物料进行分类收集处理,确保不对环境造成污染。
2. 施工过程中产生的噪音、粉尘等要进行有效控制,防止对周边居民生活造成影响。
3. 所有废弃物料及危险废弃物料要交由环保部门进行处理。
六、进度控制1. 制定详细的施工进度安排表,包括各项工程的具体工期及工作量。

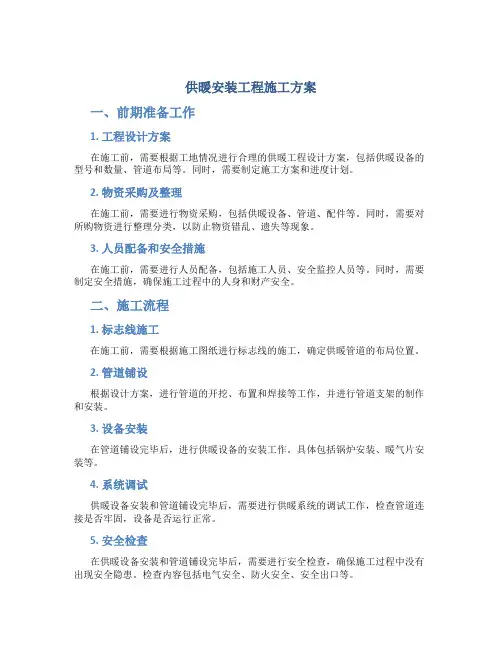

供暖安装工程施工方案一、前期准备工作1. 工程设计方案在施工前,需要根据工地情况进行合理的供暖工程设计方案,包括供暖设备的型号和数量、管道布局等。
同时,需要制定施工方案和进度计划。
2. 物资采购及整理在施工前,需要进行物资采购,包括供暖设备、管道、配件等。
同时,需要对所购物资进行整理分类,以防止物资错乱、遗失等现象。
3. 人员配备和安全措施在施工前,需要进行人员配备,包括施工人员、安全监控人员等。
同时,需要制定安全措施,确保施工过程中的人身和财产安全。
二、施工流程1. 标志线施工在施工前,需要根据施工图纸进行标志线的施工,确定供暖管道的布局位置。
2. 管道铺设根据设计方案,进行管道的开挖、布置和焊接等工作,并进行管道支架的制作和安装。
3. 设备安装在管道铺设完毕后,进行供暖设备的安装工作。
具体包括锅炉安装、暖气片安装等。
4. 系统调试供暖设备安装和管道铺设完毕后,需要进行供暖系统的调试工作,检查管道连接是否牢固,设备是否运行正常。
5. 安全检查在供暖设备安装和管道铺设完毕后,需要进行安全检查,确保施工过程中没有出现安全隐患。
检查内容包括电气安全、防火安全、安全出口等。
6. 包装清理在供暖工程施工完毕后,进行管道和设备的包装清理工作。
同时,对施工现场进行清理,保持施工现场的整洁。
三、工程质量控制1. 施工图纸审核在施工前,需要进行施工图纸审核工作,保证施工图纸的合理性和准确性。
2. 材料质量控制在物资采购和整理过程中,需要对所购买的物资进行质检,确保材料的品质达到要求。
3. 管道质量控制在管道铺设和焊接过程中,需要进行管道质量检查,确保管道连接处无漏气现象,排除质量隐患。
4. 安全质量控制在施工过程中,需要严格按照安全规范进行施工,保证施工过程中没有人身伤害和财产损失等安全事故的发生。
四、总结以上是本次供暖安装工程施工方案的详细流程,通过以上施工流程和质量控制措施,可以保证施工质量和施工进度。
当然,在实际施工过程中,还需要不断的改进和调整,以更好地完成供暖安装工程。

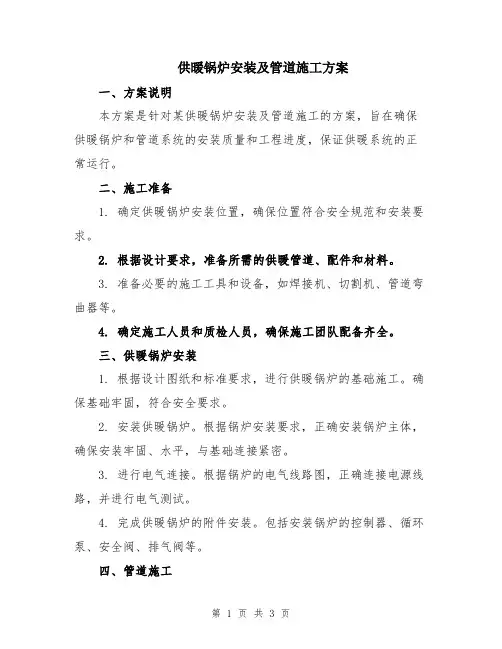

供暖锅炉安装及管道施工方案一、方案说明本方案是针对某供暖锅炉安装及管道施工的方案,旨在确保供暖锅炉和管道系统的安装质量和工程进度,保证供暖系统的正常运行。
二、施工准备1. 确定供暖锅炉安装位置,确保位置符合安全规范和安装要求。
2. 根据设计要求,准备所需的供暖管道、配件和材料。
3. 准备必要的施工工具和设备,如焊接机、切割机、管道弯曲器等。
4. 确定施工人员和质检人员,确保施工团队配备齐全。
三、供暖锅炉安装1. 根据设计图纸和标准要求,进行供暖锅炉的基础施工。
确保基础牢固,符合安全要求。
2. 安装供暖锅炉。
根据锅炉安装要求,正确安装锅炉主体,确保安装牢固、水平,与基础连接紧密。
3. 进行电气连接。
根据锅炉的电气线路图,正确连接电源线路,并进行电气测试。
4. 完成供暖锅炉的附件安装。
包括安装锅炉的控制器、循环泵、安全阀、排气阀等。
四、管道施工1. 确定管道走向和长度。
根据设计要求,确定供暖管道的走向和连接点,确保连接点和弯头数量合理。
2. 进行管道的切割和连接。
根据设计要求,使用切割机将供暖管道切割成所需长度,使用焊接机进行管道的连接。
3. 安装管道支架。
根据设计要求,安装管道支架,确保管道的牢固固定和平整。
4. 进行管道的压力测试。
在管道施工完成后,进行压力测试,确保管道系统密封可靠,不漏水、不漏气。
5. 进行管道的绝热处理。
在管道施工完成后,使用绝热材料进行管道的绝热处理,减少热量损失。
五、验收和保养1. 进行供暖锅炉和管道系统的验收。
通过对供暖锅炉和管道系统的检查,确认施工质量符合要求。
2. 进行试运行和调试。
在验收合格后,进行供暖锅炉和管道系统的试运行和调试,确保系统正常运行。
3. 对供暖锅炉和管道系统进行保养。
定期对供暖锅炉和管道系统进行保养和维护,延长使用寿命。
六、安全措施1. 在施工过程中,严格遵守施工安全规范,做好安全防护措施。
2. 确保施工人员具备相关证书和资质,具备专业技能和操作经验。
一、工程概况本工程为某工厂新建的热力锅炉安装项目,锅炉型号为XX型,额定蒸发量为XXt/h,额定蒸汽压力为XXMPa。
锅炉本体及附属设备包括锅炉本体、烟道、炉膛、燃烧器、烟囱、除渣设备、水泵、阀门等。
二、施工准备1. 施工组织成立热力锅炉安装项目部,由项目经理、技术负责人、施工员、质量员、安全员等组成。
2. 施工材料(1)锅炉本体、烟道、炉膛、燃烧器、烟囱等主要设备由厂家提供。
(2)辅机设备、阀门、管道、保温材料等由市场采购。
3. 施工工具(1)吊装设备:起重机、卷扬机、千斤顶等。
(2)焊接设备:电焊机、气焊机等。
(3)测量设备:水准仪、经纬仪、全站仪等。
(4)其他工具:扳手、螺丝刀、锤子等。
三、施工工艺1. 施工流程(1)锅炉本体安装:基础验收、钢架安装、锅筒安装、集箱安装、膜式壁及本体管路安装、燃烧器安装、烟道安装、烟囱安装。
(2)辅机设备安装:鼓风机、引风机、出渣机、除尘器、水泵等。
(3)管道安装:水冷壁管道、烟道管道、给水管道、排污管道等。
(4)电气仪表安装:控制柜、电气仪表、传感器等。
(5)保温施工:锅炉本体、管道、阀门等。
2. 施工要点(1)锅炉本体安装:1)基础验收:确保基础尺寸、标高、平整度等符合设计要求。
2)钢架安装:按照设计图纸进行安装,确保钢架的垂直度、水平度、间距等符合要求。
3)锅筒安装:按照设计要求进行安装,确保锅筒的水平度、标高、同心度等符合要求。
4)集箱安装:按照设计要求进行安装,确保集箱的垂直度、水平度、间距等符合要求。
5)膜式壁及本体管路安装:按照设计要求进行安装,确保膜式壁及本体管路的垂直度、水平度、间距等符合要求。
6)燃烧器安装:按照设计要求进行安装,确保燃烧器的垂直度、水平度、间距等符合要求。
7)烟道安装:按照设计要求进行安装,确保烟道的垂直度、水平度、间距等符合要求。
8)烟囱安装:按照设计要求进行安装,确保烟囱的垂直度、水平度、间距等符合要求。
(2)辅机设备安装:1)鼓风机、引风机、出渣机、除尘器等按照设计要求进行安装,确保设备的垂直度、水平度、间距等符合要求。
一、工程概况:(一)工程简介1、工程项目编号:GSHT2011-DC-0362、工程名称:武威沙漠公园游客接待中心配套工程(十标段)采暖电锅炉采购工程3、工程地点:武威沙漠公园(二)工程特点1、设备优良、工艺先进、系统布置(1)锅炉选用泰安市金山口锅炉有限公司的DZL4.2-0.7/95/70 -AⅡ锅炉一台。
(2)锅炉给水水质处理选用GNφ1000树脂罐型离子交换器。
(3)消烟除尘:采用水膜脱硫除尘器。
(4)锅炉上煤机:TGS-6型提升机上煤机。
(5)锅炉除渣选用:SGC-6型链条刮板出渣机。
(6)锅炉辅机:鼓、引风机均由锅炉制造厂提供、炉排减速机机也由锅炉制造厂提供。
2、锅炉供货状态:锅炉整体快装出厂、体积大、重量大。
(三)施工进度计划及工期保证措施1、本工程根据甲方要求工期,工期天数为22天。
我公司可根据自己实际工作效率及安装能力,进度计划作如下安排:锅炉就位:1天。
辅机及烟风道安装:5天。
管道及泵房的安装:5天。
水压试验:1天。
烘煮炉试运行:9天。
总体验收:1天。
(四)工程主要系统及设备特点1、锅炉供热量:4.2MW出水温度:95℃回水温度:70℃工作压力:0.7MPa本体受热面积:173.82m2炉排有效面积:8.3 m2炉膛有效容积:12.354 m3燃烧方式:链条炉排适应燃料:II、III类烟煤测试热效率:81.84%循环水量:144t/h 满负荷运行耗煤量:1080.8kg/h排烟温度:170℃烟尘排放浓度:94.9mg/Nm3(除尘后)烟气黑度:小于林格曼I级水压试验压力:1.05MPa出水管直径:DN150 回水管直径:DN150锅炉总重:32.5t锅炉运输尺寸:9.209×2.64×3.607 m×m×m锅炉安装尺寸:9.91×4.54×4.637 m×m×m 2、锅炉给水系统原水进入离子交换器进行水处理,生产软化水至水箱储备,储备软化水由补水泵送入锅炉循环系统。
暖气管道安装施工方案和技术措施1. 引言本文档旨在提供一份暖气管道安装施工方案和技术措施,以确保暖气系统的正常运行和安全性。
该方案适用于住宅和商业建筑的暖气系统安装。
2. 施工前准备工作在进行暖气管道安装之前,需要完成以下准备工作:- 根据建筑平面图设计出暖气系统的管道布局。
- 确定所需的材料和设备,并进行采购。
- 在施工区域内清除障碍物,确保施工的顺利进行。
3. 管道安装步骤以下是暖气管道的安装步骤:1. 安装锅炉:根据制造商的指示,将锅炉正确安装并连接到管道系统。
2. 安装主干管道:根据设计图纸,在地面或墙壁上安装主干管道,并将其与锅炉连接。
3. 安装分支管道:从主干管道引出分支管道,并连接到各个供暖设备。
4. 安装辅助设备:根据需要,安装辅助设备,如泵、阀门和控制装置。
5. 进行连接和固定:使用适当的连接件将管道连接起来,并进行固定,以确保系统的稳定性和安全性。
6. 进行压力测试:在安装完成后,进行压力测试以确保管道系统没有泄漏。
4. 技术措施以下是一些技术措施,可以提高暖气管道的效率和安全性:- 使用合适的绝缘材料:在管道表面使用合适的绝缘材料,减少能量损失和热量散失。
- 安装温控装置:根据需求安装温控装置,可以有效控制供暖温度,节约能源。
- 定期维护保养:定期检查和清洁管道系统,确保其正常运行,并及时修复任何故障。
5. 安全注意事项在进行暖气管道安装时,应注意以下安全事项:- 确保工作区域通风良好,避免一氧化碳中毒。
- 确保工作人员佩戴个人防护装备,如手套和护目镜。
- 在进行焊接和切割工作时,采取适当的防火措施,避免火灾事故。
6. 总结通过执行本文档中的安装方案和技术措施,可以确保暖气管道的安全性和可靠性,并提供舒适的供暖环境。
在施工过程中,请确保严格遵守相关安全标准和法规。
锅炉燃气管道施工方案一、前言锅炉燃气管道施工是保证供热系统正常运行的关键一环。
为确保施工质量和工程安全,制定本施工方案,详细描述了锅炉燃气管道施工的步骤和要求。
二、施工准备1. 工程人员配备施工团队需包含管道施工工人、电工、焊接工等成员,确保施工过程专业、高效。
2. 施工材料准备准备充足的燃气管道、阀门、焊接材料等,并确保其质量合格。
3. 施工设备准备配备必要的施工设备,如焊接机、切割机、矫直机等,以保证施工的顺利进行。
三、施工过程1. 管道布置根据设计图纸,规划好燃气管道的布置路径,确保合理美观。
在布置过程中,应避免与其他设备和建筑物相互干扰。
2. 管道安装按照施工图纸要求,逐段进行管道的安装。
在安装过程中,要注意管道的密封和固定,确保其稳定性和安全性。
3. 焊接工艺对于焊接连接部分,采用有效的焊接工艺,保证焊口的质量。
在焊接过程中,需注意操作的规范和安全,确保焊接质量。
4. 阀门安装根据设计要求,逐个安装阀门,并确保其操作灵活、密封可靠。
安装过程中,要注意调整阀门的开启和关闭方向。
5. 强度测试施工完成后,对燃气管道进行强度测试。
测试过程中,要确保管道不漏气、不渗漏,以确保安全运行。
四、施工验收1. 质量检验对施工完成的燃气管道进行质量检验,检查管道的安装质量和焊接质量,确保符合国家相关规范和标准。
2. 安全验收进行燃气管道的安全验收,检查管道的密封性、稳定性和操作性,确保安全使用。
3. 结果记录将质量检验和安全验收的结果进行记录,如有问题及时整改,并做好相应的记录。
五、安全措施1. 施工现场标识在施工现场张贴合适的标识,提醒工作人员和他人注意安全。
2. 通风保护在施工过程中,确保施工现场的通风,避免积聚的燃气对工作人员造成危害。
3. 装备防护工作人员在施工过程中必须佩戴合适的防护设备,如手套、护目镜等,以提高安全性。
六、总结本施工方案详细描述了锅炉燃气管道施工的步骤和要求。
在实际施工中,应确保按照方案要求进行施工,并注意施工的质量和安全。
锅炉暖气管道施工方案简介锅炉暖气管道施工是暖通空调系统中至关重要的一环。
本文档将为您介绍锅炉暖气管道施工方案,包括施工准备、施工步骤和注意事项。
施工准备在进行锅炉暖气管道施工之前,需要进行一系列的准备工作,包括以下内容:1.设计方案确认:确认设计方案,包括管道走向、管径和安装位置等。
2.材料准备:准备所需的管道、阀门、支架、固定件等材料和配件。
3.工具准备:准备必要的工具,如扳手、管子切割机、一字扳手等。
4.安全措施:确保工作现场的安全,提供必要的防护措施和安全设备。
施工步骤锅炉暖气管道施工一般分为以下步骤:1.定位测量:根据设计方案,使用测量工具确定管道的准确位置及需要进行管道预留穿越的位置。
2.切割管道:根据测量结果,使用管道切割机或管锯将管道切割成正确的长度。
3.安装支架:根据设计方案,在墙面上安装合适的支架,确保管道的稳定性和牢固性。
4.安装管道:将切割好的管道依照设计方案的走向安装在支架上,使用扳手等工具将管道连接紧固。
5.安装阀门和配件:根据设计方案,安装必要的阀门和配件,如手动调节阀、自动控制阀等。
6.连接锅炉:将管道与锅炉进行连接,确保连接紧密,并使用密封胶带或密封垫片进行密封。
7.检查和测试:完成施工后,进行检查和测试,确保管道安装正确,无泄漏,并能正常工作。
注意事项在进行锅炉暖气管道施工时,需注意以下事项:1.安全第一:施工人员需佩戴必要的安全装备,如安全帽、手套和防护眼镜等。
2.管道布局合理:根据建筑结构和采暖需要,合理布置管道,避免出现死角和弯头过多的情况。
3.管道保温:在安装管道过程中,应注意进行保温处理,使用合适的保温材料和保温层,以减少能量损失。
4.阀门设置:根据需要设置合适的阀门,方便对管道进行调节和维护。
5.管道连接:管道连接时应注意使用正确的连接方式,确保连接紧密,防止泄漏。
6.做好记录:在施工过程中,及时记录重要参数和施工细节,以备后续维护和管理。
总结锅炉暖气管道施工是一项复杂的工程,需要进行详细的准备工作和严格的施工步骤。
一、工程概况本工程为XXX项目供暖设备安装工程,主要包括供暖锅炉、管道、散热器等设备的安装。
工程地点位于XXX,施工周期为XXX天。
为确保工程质量和安全,特制定本施工方案。
二、施工准备1. 技术准备(1)熟悉设计图纸,了解工程概况、设备型号、技术参数等;(2)组织施工人员学习施工方案,明确施工工艺、技术要求和操作规范;(3)对施工人员进行安全技术培训,提高安全意识。
2. 材料准备(1)核实设备、材料数量,确保满足施工需求;(2)检查设备、材料质量,确保符合国家相关标准;(3)对材料进行分类存放,做好标识,方便查找。
3. 施工机具准备(1)准备必要的施工机具,如扳手、螺丝刀、焊接设备等;(2)检查机具性能,确保正常使用。
三、施工工艺1. 供暖锅炉安装(1)根据设备基础尺寸,进行基础施工;(2)将锅炉放置于基础上,调整水平;(3)连接管道,确保接口严密;(4)进行试压,检查管道是否存在泄漏。
2. 管道安装(1)按照设计图纸,铺设供暖管道;(2)管道连接处采用焊接或法兰连接,确保连接质量;(3)对管道进行试压,检查是否存在泄漏。
3. 散热器安装(1)根据散热器型号和规格,确定安装位置;(2)将散热器固定在墙上或支架上;(3)连接管道,确保接口严密;(4)进行试压,检查散热器是否存在泄漏。
四、质量控制1. 材料质量:严格把控材料采购,确保材料符合国家相关标准;2. 施工质量:严格按照施工工艺进行施工,确保施工质量;3. 试压质量:对管道进行试压,确保管道无泄漏;4. 安全质量:加强施工安全管理,确保施工安全。
五、安全措施1. 施工人员必须佩戴安全帽、安全带等个人防护用品;2. 施工现场设置安全警示标志,提醒施工人员注意安全;3. 施工过程中,严格按照操作规程进行操作,防止意外事故发生;4. 加强施工用电管理,确保用电安全。
六、进度安排1. 施工前期:完成施工准备、材料采购等工作;2. 施工阶段:按照施工方案,分阶段完成供暖设备安装;3. 施工后期:进行试压、调试,确保供暖系统正常运行。
锅炉管道安装工程施工方案一、总体原则1. 本方案遵循安全第一、质量第一的原则,在工程过程中,要保证安全施工和质量的可靠。
2. 本方案严格按照设计要求和相关标准进行施工,严格控制施工质量,确保工程质量符合设计要求。
3. 本方案严格遵守施工现场管理规定,做好施工现场环境保护,做到文明施工,遵守相关规定。
4. 在施工过程中,要积极配合项目管理单位、设计单位、监理单位进行工作,共同完成工程,确保整个施工过程顺利进行。
二、施工前准备1. 确定施工组织设计方案根据设计要求,制定施工组织设计方案,明确施工任务分解和责任分工,制定施工进度计划。
2. 完善施工队伍组织好施工队伍,确保施工人员熟练掌握相关技术和操作规程。
3. 采购施工材料和设备根据设计要求和工程量清单,采购相关施工材料和设备,并对其进行质量检验和验收。
4. 准备施工所需机具和设备准备好必要施工机具和设备,包括吊装、焊接、切割等工具设备。
5. 施工现场准备对施工现场进行清理和整理,确保施工现场符合相关安全要求,为后续施工作好准备。
三、施工工艺流程1. 地面测量和布点在确定施工现场后,首先需要进行地面测量和布点,明确管道的敷设位置和坐标,确保管道安装的准确性。
2. 安装支吊架根据设计要求,确定支吊架的布置位置和数量,进行支吊架的焊接和安装,确保支吊架的牢固和稳定。
3. 管道预制通过现场焊接和工厂预制的方式,预制好各种管道和管件,以备安装使用。
4. 管道敷设根据设计要求,在支吊架上进行管道的敷设和固定,确保管道的布置合理、安全和美观。
5. 管道连接按照设计要求和技术标准进行管道的连接和焊接,在焊接过程中严格控制焊接质量,确保焊接牢固和密封良好。
6. 管道试压完成管道焊接后,进行管道的试压和检测,确保管道的密封性能和安全性能符合要求。
7. 管道绝热对完成焊接的管道进行绝热处理,确保管道的热传导性能符合设计要求。
四、施工安全措施1. 施工现场要设置相应的安全警示标志,指引施工人员遵守安全规定。
一、工程概况本工程为热水锅炉管道施工项目,主要包括锅炉本体管道、辅助管道、阀门、仪表等设备的安装。
工程地点位于XXX地区,施工工期为XX天。
二、编制依据1. 《锅炉安全技术监察规程》2. 燃气热水锅炉设备使用说明书3. 《管道工程施工及验收规范》4. 《给排水工程施工及验收规范》5. 本单位安装热水锅炉管道的施工经验三、施工工期开工日期:XXXX年XX月XX日竣工日期:XXXX年XX月XX日四、劳动力安排计划电焊工2人、电工1人、管工1人、钳工1人、其他工2人。
五、施工机具计划电焊机2台、氧炔工具1套、无齿锯1台、手砂轮1台、角磨机2台、1吨倒链2台、其他小型工具若干。
六、施工程序1. 施工准备(1)现场勘察:了解施工现场环境、地下设施、周边建筑物等情况。
(2)技术交底:组织施工人员学习施工图纸、规范、操作规程等。
(3)材料准备:检查管道、阀门、仪表等设备的质量,确保符合要求。
2. 管道安装(1)管道切割:根据设计要求,使用无齿锯或手锯进行管道切割。
(2)管道连接:采用焊接、法兰连接等方式,将管道与设备、阀门等连接牢固。
(3)管道防腐:对管道进行防腐处理,确保管道使用寿命。
(4)管道试压:对管道进行水压试验,检查管道的严密性。
3. 阀门、仪表安装(1)阀门安装:根据设计要求,选择合适的阀门,安装到位,确保开关灵活。
(2)仪表安装:安装温度、压力、流量等仪表,确保仪表准确可靠。
4. 管道系统调试(1)管道冲洗:对管道系统进行冲洗,清除管道内的杂质。
(2)系统试运行:对管道系统进行试运行,检查系统运行是否正常。
七、施工质量控制1. 材料质量:确保管道、阀门、仪表等设备的质量符合要求。
2. 施工工艺:严格按照规范和操作规程进行施工。
3. 施工质量检验:对施工过程进行质量检验,确保工程质量。
八、施工安全措施1. 施工人员必须佩戴安全帽、安全带等防护用品。
2. 施工现场设置警示标志,防止意外事故发生。
3. 施工过程中,注意防火、防爆、防中毒等安全措施。
编号:SM-ZD-16674供暖锅炉安装及管道施工方案Through the process agreement to achieve a unified action policy for different people, so as to coordinate action, reduce blindness, and make the work orderly.编制:____________________审核:____________________批准:____________________本文档下载后可任意修改供暖锅炉安装及管道施工方案简介:该方案资料适用于公司或组织通过合理化地制定计划,达成上下级或不同的人员之间形成统一的行动方针,明确执行目标,工作内容,执行方式,执行进度,从而使整体计划目标统一,行动协调,过程有条不紊。
文档可直接下载或修改,使用时请详细阅读内容。
一、工程概况:(一)工程简介1、工程项目编号:GSHT2011-DC-0362、工程名称:武威沙漠公园游客接待中心配套工程(十标段)采暖电锅炉采购工程3、工程地点:武威沙漠公园(二)工程特点1、设备优良、工艺先进、系统布置(1)锅炉选用泰安市金山口锅炉有限公司的DZL4.2-0.7/95/70 -AⅡ锅炉一台。
(2)锅炉给水水质处理选用GNφ1000树脂罐型离子交换器。
(3)消烟除尘:采用水膜脱硫除尘器。
(4)锅炉上煤机:TGS-6型提升机上煤机。
(5)锅炉除渣选用:SGC-6型链条刮板出渣机。
(6)锅炉辅机:鼓、引风机均由锅炉制造厂提供、炉排减速机机也由锅炉制造厂提供。
2、锅炉供货状态:锅炉整体快装出厂、体积大、重量大。
(三)施工进度计划及工期保证措施1、本工程根据甲方要求工期,工期天数为22天。
我公司可根据自己实际工作效率及安装能力,进度计划作如下安排:锅炉就位:1天。
辅机及烟风道安装:5天。
管道及泵房的安装:5天。
水压试验:1天。
烘煮炉试运行:9天。
总体验收:1天。
(四)工程主要系统及设备特点1、锅炉供热量:4.2MW出水温度:95℃回水温度:70℃工作压力:0.7MPa本体受热面积:173.82m2炉排有效面积:8.3 m2炉膛有效容积:12.354 m3燃烧方式:链条炉排适应燃料:II、III类烟煤测试热效率:81.84%循环水量:144t/h 满负荷运行耗煤量:1080.8kg/h排烟温度:170℃烟尘排放浓度:94.9mg/Nm3(除尘后)烟气黑度:小于林格曼I级水压试验压力:1.05MPa出水管直径:DN150 回水管直径:DN150锅炉总重:32.5t 锅炉运输尺寸:9.209×2.64×3.607 m×m×m锅炉安装尺寸:9.91×4.54×4.637 m×m×m 2、锅炉给水系统原水进入离子交换器进行水处理,生产软化水至水箱储备,储备软化水由补水泵送入锅炉循环系统。
(五)主要工程量序号名称单位数量1 热水锅炉DZL4.2-0.7/95/70-AⅡ(快装)台12 鼓风机G6-45-*11No.7.5A 台13 引风机Y6-41-11No.10.0C 台14 炉排减速机(由锅炉厂供配)台15 除渣机、上煤机台各16 烟、风道管套12、锅炉补水系统序号名称单位数量1 GNφ1000离子交换器Q=8-20m3/h 个12 软水箱台13 锅炉补水泵IS50-32-200 Q=12.5m3 台14 阀门仪表套15 各种管道套16 分(回)水缸φ400 L=1130 台2二、施工准备1、锅炉设备清点验收(1)对于锅炉本体主要进行外观检查有无损伤,与设计要求是否相符,炉膛内砌筑的耐火材料有无脱落及炉排是否完整,有无断裂现象。
(2)根据设备(配件)装箱清单逐箱逐件进行清点验收,对于缺件、损伤及不符合设计要求等物件作好记录。
清点记录由甲乙双方签章,并交工归档。
3、基础验收及放线(1)锅炉及设备基础验收,应在基础混凝土强度达到设计强度的75%以上,具有中间交接技术文件,并在基础上标出纵、轴中心及标高控制点(线)后进行。
(2)基础验收应按锅炉房纵、横向轴线及水平线(点),依基础施工图和锅炉、设备安装图进行复测检查,并应按其放出安装基准线,安装基准线如下。
1)锅炉基础纵向和横向中心基础准线,炉排前轴基准线或锅炉前面板基准线。
2)炉排传动装置基础的纵向和横向中心基准线。
3)鼓、引风机基础的横向中心基准线。
4)锅炉(设备)基础的标高基准点(线),应在基础四周的明显位置分散标出,其各点标高偏差不应大于1mm.(3)基础验收、放线应做好记录三、工程设备及材料供应所有设备,管道、管件、板材、型材根据标书要求提供。
四、施工方案锅炉安装1、安装程序1.1施工准备:锅炉安装工程的准备工作,是整个工程质量、进度及经济性的主要环节,由于该项工程复杂性,必须细致地进行预先计划和编排,才能使工程顺利进行。
1.1.1施工队伍的组织:根据施工组织设计合理组织施工队伍,配合专业工程的技术力量、指派具有锅炉安装专业知识的工程技术人员担任工长,并对施工班组进行技术交底。
施工总负责人:*** 技术总负责人:***电仪:*** 工长:*** 质检:***班组设置:管工班、钳工班、起重班、金属结构班、焊工班、电仪班、绝热油工班。
1.1.2设备机具:机具准备按计划表由*** 负责。
1.1.3图纸会审:由技术负责人*** 负责。
1.1.4材料准备:由*** 负责按计划供料。
1.1.5基础验收:对设备基础按图纸进行验收,验收工作由施工单位、建设单位共同验收。
建设单位应将锅炉基础主要纵、横向中心线、标高线、基准点向安装单位进行移交,并检查基础外形有无裂缝、空洞、漏筋、检查尺寸、水平度位置关系,基础质量应符合国标GB50273-98规范标准,见表1.检查结果应作记录存档。
锅炉及其辅助设备基础的允许偏差表1项目允许偏差纵轴线和横轴线的坐标位置±20不同平面的标高(包括柱子基础面上的预埋钢板)0 -20平面的水平度每米5全长10外形尺寸平面外形尺寸±20凸台上平面外形尺寸0-20凹穴尺寸+20 0预留地脚螺栓孔中心位置±10深度+20 0孔壁垂直(每米)10预埋地脚螺栓顶端标高+20 0中心距(在根部和顶部两处测量)±21.1.6基础放线:基础验收后,进行安装放线,放线以锅炉基础图为准,根据基础坐标位置,分别用墨线弹出锅炉整体的三条基准线,并做出标记: A 纵向基准线:自炉前至炉后B 横向基准线:一般采用前轴中心线。
C 标高基准线:可在基础附近的墙、柱分别做标记,各标记间误差不超过1mm.D 附属设备的中心线。
放线结束后,全面进行复查,并做出记录,各尺寸不得超过下列允差:①基础各中心线间距误差为±1.②各基础相应对角线误差为5. 2、设备开箱清点验收开箱清点工作由甲乙两方共同进行,清点依据以设备装箱单,按图核对箱号无误后开箱,按装箱单核对规格、型号、数量清点,并做好记录,发现缺件、损坏、变形、错件做好记录,会同甲方人员做出处理意见。
对缺件、无法修复缺陷的部件列表送甲方做出处理决定。
对于小件,精密件要入库保管,对于短时间不用的部件从新装箱保存,并注意防雨。
3、扶梯、平台安装。
4、锅炉水压试验水压试验压力按“热规”1.5×工作压力Mpa=1.5×0.7=1.05Mpa执行。
水压试验的方法及要求:1)水压试验前的准备工作①水压试验是检验锅炉受压系统严密性的手段。
试验范围包括受热面、本体管路等。
试压前,全部系统均已安装完毕,并检查是否有堵塞或盲板不当之处。
(安全阀必装临时盲板,不参加试压)。
②试压用的压力表,应经过校验,其量程应为试验压力的两倍并且并不应少于2块。
③试压用水应清洁。
水温应高于室内温度,以防止结露但最高不超过60℃,最低水温不应低于5℃。
冷水进入锅炉的速度要缓慢。
加满锅炉后,应放置一定时间达到不结露时,再进行试验。
④联接上水管,试压泵及排水管,排水管应排至室外远离基础之处,最好直接排入下水道。
2)水压试验步骤及注意事项①水压试验的压力1.05Mpa执行。
②充水速度不宜过快,当锅炉充满水。
最高点放空气阀门已不排出空气时,将放气阀门关闭。
擦净放气时带走的水迹,初步检查充水的各部分,如果有泄漏时,应进行处理。
③升压应缓慢。
当压力升至0.39Mpa(表压)时,稳压进行一次全面检查,对人孔、手孔、法兰螺栓的泄漏,可拧紧螺栓。
如有严重漏水时,应停止水压试验检修补后,再进行水压试验。
④压力升至工作压力时,停止升压全面检查渗漏情况。
然后再升至试验压力保持5分钟,降至工作压力,进行检查,达到下列条件合格。
A在试验压力下,保持20分钟,然后降到工作压力下进行检查,检查期间压力应保持不变。
B 焊缝处,无任何泄漏。
⑤水压试验合格后,应办理水压试验会签记录。
锅炉内的水应设专人放水,将系统内的水全部排出。
冬季要有防冻措施。
⑥注意事项:A 在试压的过程中,应停止受压系统周围与试压无关的一切工作。
B 在试验压力下的试压,要尽量少做。
一般在工作压力下的试压检查。
C 放水时,注意打开顶部阀门,以保证系统内的水全部排空。
D 水压试验时,压力超过0.39Mpa以后,不准再做拧紧螺栓,补漏工作。
E 焊缝的补焊,不宜带水操作,补焊应焊透。
不得堆焊。
关键部位的焊缝,泄漏严重时。
应铲掉原有焊缝,重新焊接。
5、烘、煮炉及48小进运行1)烘炉分三班进行,每班2人。
2)烘炉方法采用火焰供炉,计划烘炉七天,第五天进入煮炉。
3)用测量方法检验烘炉。
4)煮炉时的加药及配方:药品名称加药量(公斤)铁锈较薄铁锈较厚氢氧化钠(NaOH)2~3 3~4(Na3PO4?12H2O)2~3 2~3注:1、药品按100%的纯度计算。
2、无磷酸三钠时可用碳酸钠代替,共数量为磷酸三钠的1.5倍。
3、新装锅炉也可单独使用碳酸钠煮炉,其数量为6kg/m3水。
煮炉用药不可将固体药直接投入锅炉内,须将药稀释成20%溶液后再投入锅炉内。
5)烘、煮炉的程序及要求见本企业“锅炉安装施工通用工艺”。
6)48小时运转应由获得司炉合格证的人员带班进行,建设单位应派有经验的人员配合参加,试运转中要严格遵地司炉操作规程。
48小时运行按标准执行。
6、48小时试运行。
交付使用安全阀定压(当地技术监督部门):根据系统使用压力若为0.4Mpa,故此锅炉上的两只安全阀调压,一只调整开启压力为0.4+0.07=0.47Mpa,另一只调整开启压力为0.4+0.10=0.5Mpa.调整完毕后加铅封。
(二)锅炉附属设备安装,操作工艺1、鼓引风机安装先将风机一侧定位垫好,再利用垫铁将电机侧找正,用砼将地脚螺栓注好。
