建筑深基坑工程质量验收监督记录一、项目概况项目名称:XXX大厦地下室深基坑工程项目位置:XXX市XXX区XXX街道建设单位:XXX有限公司监理单位:XXX监理有限公司施工单位:XXX建筑工程有限公司二、工程概况本工程是一座地下室深基坑工程,采用明挖法施工方式,主体结构采用钢筋混凝土框架结构,地下室深度约为20米。
三、验收依据3.相关施工图纸和技术协议书四、工程验收内容及记录1.基坑土方开挖验收依据:挖土平面布置图验收目标:基坑土方开挖完成后,基坑土方应符合设计要求。
记录内容:-检查土方开挖是否按照设计要求进行,是否合理布局;-检查土方开挖是否满足稳定要求,是否有边坡滑动、塌方等现象;-检查土方开挖面是否平整,无明显凸起、坍塌等缺陷。
2.基坑支护验收依据:基坑支护设计方案验收目标:基坑支护工程应满足稳定和安全的要求。
记录内容:-检查支撑桩是否按照设计位置和深度施工,是否满足要求;-检查支撑桩的材料质量是否合格;-检查支撑桩与土体之间的接触是否紧密,是否存在松动、渗水等现象;-检查支撑桩的竖直度、间距是否符合设计要求。
3.基坑排水系统验收依据:设计方案和相关规范要求验收目标:基坑排水系统应能及时排除积水,确保基坑内部保持干燥。
记录内容:-检查排水系统的设置是否合理、完善;-检查所有排水管道、井与接口是否牢固连接;-检查排水管道是否通畅,无堵塞、积泥等现象。
4.基坑砼施工验收依据:现场观测、检测数据、构件验收记录验收目标:基坑砼施工应符合设计要求,保证质量。
记录内容:-检查混凝土搅拌站质量记录,包括配比、拌和时间等;-检查混凝土运输过程中是否有泄露或污染;-检查混凝土浇筑过程中的抖落、抖动情况;-对构件进行抽样检测,检查强度、密实度等指标是否符合要求。
五、结论经过我单位的监督和检查,本工程的地下室深基坑工程质量验收符合相关的设计要求和规范要求,符合施工方案要求。
建设单位和施工单位对本工程的质量控制工作做得较好,对问题的整改也比较及时。
土方开挖分项工程质量验收记录一、工程项目基本信息项目名称:土方开挖分项工程工程地点:(具体地址)建设单位:(单位名称)监理单位:(单位名称)施工单位:(单位名称)验收日期:(日期)验收小组成员:(姓名及职务)二、工程概况1.工程范围:描述土方开挖工程的具体范围、工程量和要求。
2.施工过程:简要描述土方开挖工程的施工过程,包括施工技术要点、设备使用情况等。
三、工程质量验收情况1.工程质量验收依据:根据相关的建设标准、规范和设计要求,对土方开挖分项工程进行验收。
2.工程质量验收内容:对土方开挖分项工程进行的验收内容包括但不限于:(1)土方开挖的符合设计要求和现场实际情况;(2)开挖底部平整度的合格情况;(3)土方确保工作面和边坡的稳定性;(4)施工过程中的沉降控制;(5)地质条件的监测和评估等。
3.工程质量验收方法:(1)查阅施工记录和报告;(2)现场观察;(3)测量检测。
四、工程质量验收结果1.土方开挖质量状况:根据工程质量验收内容,对土方开挖的质量进行评定,可以包括合格、基本合格和不合格等评定结果。
2.工程质量问题记录:根据工程质量验收过程中发现的问题,对质量问题进行记录,包括问题性质、位置、原因等详细信息。
3.质量整改意见:根据工程质量问题记录,提出质量整改意见,包括必须整改的问题、整改措施和要求整改时间等。
4.工程质量验收结论:根据整改意见的实施情况,给出工程质量验收的结论,包括验收合格、待整改合格或不合格等结论。
五、工程质量验收附件1.工程图纸:提供土方开挖工程图纸,用于对比验收实际情况和设计要求是否一致。
2.施工记录和报告:提供土方开挖工程的施工记录和施工报告,包括施工过程中的关键控制参数和监测数据等。
3.检测报告:提供土方开挖工程的相关检测报告,包括土方质量检测、沉降监测等报告。
4.监理报告:提供土方开挖工程的监理报告,包括施工过程中的问题和处理情况等。
以上为土方开挖分项工程质量验收记录的基本内容,根据具体的工程情况和验收要求,可做适当调整和完善。
深基坑工程土方开挖条件验收记录日期:____年___月___日地点:______工程名称:______1.开挖土方的目的和要求本次开挖土方的目的是为了建设______(如:地下车库、地铁站等),开挖土方的要求是确保基坑稳定,并保证施工期间的安全。
2.土方开挖前的准备工作(1)施工前,工地负责人对开挖范围进行了详细的测量,并进行了标记。
(2)地质勘探单位进行了土质分析,确定了该地区的土壤类型和力学特性,提供了合理的开挖方案。
(3)对于需要拆除的房屋、管道等障碍物,已进行了相应的拆除工作。
(4)在开挖前,工地负责人已经向相关部门申请了开挖工程的许可,并制定了相关安全操作规程和施工方案。
3.开挖条件的验收(1)土方开挖前,工地负责人通知了相关监理单位和验收人员,组织验收人员参与现场验收。
(2)验收人员首先检查了施工现场的安全措施,确保防护措施齐全、工地清洁有序,并确认了施工单位的人员齐全。
(3)验收人员进一步检查了开挖机械的使用情况,包括机械的性能、设备完好情况和操作技术是否合乎规范。
(4)验收人员通过观察土方开挖的整体情况,检查了开挖范围、开挖深度和斜坡的坡度等是否符合设计要求。
(5)验收人员还检查了基坑周边的支护措施是否到位,如支撑结构是否稳固、排水系统是否畅通等。
4.验收结果和处理措施(1)经过验收,本次土方开挖的条件已满足了相关的施工要求和设计要求。
(2)对于已经开挖的土方,验收人员通过土质取样和实地勘测,对土方的稳定性进行了初步评估,并与地质勘探单位的数据进行了对比。
(3)根据初步评估的结果,验收人员提出了相关处理措施的建议。
如对土方进行加强支护、加固边坡等,以确保基坑的稳定性。
(4)并提出了对后续工作的要求,包括施工单位在开挖土方的过程中,严格遵守安全操作规程,加强现场管理,并及时报告任何突发情况。
5.验收人员签字验收人员1:______验收人员2:______注:此为一份基础框架,根据具体实际情况进行补充和修改,以确保准确和全面地记录开挖土方验收过程中的各项情况。
苏建质安监[2014]4号关于明确深基坑工程土方开挖节点验收条件的通知各建设、施工、监理单位,各有关单位:根据住建部《危险性较大的分部分项工程安全管理办法》(建质[2009]87号)的有关规定,为加强对危险性较大的分部分项工程的安全管理,进一步明确在深基坑工程施工过程中各参建主体的安全责任,防止深基坑工程安全事故的发生,我站从2011年3月15日起,建立了深基坑工程土方开挖节点验收制度。
为进一步完善制度、降低深基坑工程实施风险,现就深基坑工程土方开挖节点验收条件明确如下十项要求,请各单位认真予以贯彻落实。
一、设计、勘察单位就土层物理力学性能、地下水活动特征、设计指标和有关技术参数要求等方面向施工、监理等单位作了交底。
二、深基坑工程方案通过专家评审,评审意见已落实;工程变更情况已进行核对;应急预案已编制,完成了应急物资的验收。
三、深基坑工程安全监理实施细则已编制,并通过审批;分包单位资质、特种作业人员资格及机械验收情况通过监理单位审查且符合有关规定。
四、围护、冠梁、立柱桩、地基处理等完成,各项质量保证资料齐全,满足设计要求;围护结构施工阶段遗留问题按要求解决或已制定相应的方案。
五、降水、降压井按方案要求进行了布设验收并对降水、降压效果进行了核验且满足开挖要求;坑外排水措施已落实。
六、完成了对基坑周边建(构)筑物、管线等设施现有状况及其承受变形的能力的调查,制定了周边环境调查报告及保护措施。
七、周围环境及基坑监测控制按监测方案已布点,且测取初始值;监测仪器经标定且在有效期内。
八、满足开挖所需人员、机械、支撑等已到场,且通过核验、检测。
九、施工单位向管理层和作业层进行了安全教育及交底。
十、设计及规范规定的其他要求。
附件:深基坑工程土方开挖节点验收记录苏州市建设工程质量安全监督站二○一四年四月一日附件:深基坑工程土方开挖节点验收记录工程名称:。

建筑工程深基坑工程土方开挖安全验收表
注:1.土方开挖工程验收应根据施工方案要求进行开挖后分段验收。
2.超规模危大工程应经专家验收。
高大模板支撑安全验收表
注:1.高支模工程工程分段搭设时,应根据施工方案要求进行分段验收。
2. 超规模危大工程应经专家验收。
落地式钢管扣件脚手架搭设验收表(危大工程)
注:1.落地脚手架应按搭设次数分段逐次验收。
2.超规模危大工程应经专家验收。
悬挑式脚手架验收表表7.3.4-2
注:1.悬挑脚手架应按搭设次数分段逐次验收。
2.超规模危大工程应经专家验收。
门式脚手架验收表(危大工程)表7.3.4-3
注:1.门式脚手架应按搭设次数分段逐次验收。
2.超规模危大工程应经专家验收。
悬挑式卸料平台验收表表7.3.4-4
注:l、悬挑式钢平台,每移位一次须重新验收。
落地操作平台搭设验收单表7.3.4-5
注:1.移动式操作平台面积不应超过10 m2,高度不超5 m。
建筑施工起重机械(塔式起重机)安装验收记录表
(续表)。
深基坑土方开挖前的条件验收程序基坑支护完成后,需要进行土方开挖条件验收,合格后方能进行基坑土方开挖工程施工。
程序如下:1、施工单位完成自建自评的相关资料;2、由施工单位向监理单位提出验收申请;3、监理单位同意验收后,组织勘察、设计、建设(或监理)、施工等各单位有关负责人及技术人员到场;4、对支护、监测等情况进行查验;5、如果发现问题,则由勘察单位合同设计方出具处理方案,交由施工单位执行;6、进行验收会议。
会议主要内容为各出席会议的单位是否同意并通过对施工现场具备土方开挖条件的验收。
对监理审核的、由基坑支护施工单位填写并递交的《深基坑工程土方开挖条件验收记录表》签字、盖章。
深基坑土方开挖前验收内容序内容完成情况备注一、有关方案1施工现场已完成设计、勘察交底。
2基坑围护设计和施工方案通过评审,专家评审意见已落实并回复。
3基坑开挖方案已审批(施工企业技术负责人及总监),并组织了各方讨论,向管理层和作业层进行了交底。
4监理细则已编制审批和交底。
二、开挖前各项工序完成情况5围护结构及圈梁已完成,满足设计强度要求。
6地基处理已完成,经检测符合设计要求。
7立柱桩已完成。
三、开挖前现场各项准备工作及应急预案情况8降水井已进行了降水试验和试运转,降水、降压满足施工工况要求。
9施工现场坑外排水措施已落实。
10已调查基坑周围的保护构筑物、管线等现有状况,以及能承受变形的能力,并且制定好切实可行的保护措施。
11已按监测方案对周围环境及基坑布置监测控制点,且已测取初始值。
12各分包单位资质经过审查且符合有关规定。
13人员(按合同)、机械(按方案)、支撑(满足进度的数量和符合设计要求的质量)都已到位。
14卸土点落实及途径手续等办妥。
15建立了“开挖任务单”和“挖土支撑记录表”的现场管理制度。
16对本工程潜在的风险进行辨识和分析,已编制完成有针对性、可操作的应急预案并落实抢险设备、材料、人员、方案。
四、其他17相关质量保证资料齐全。

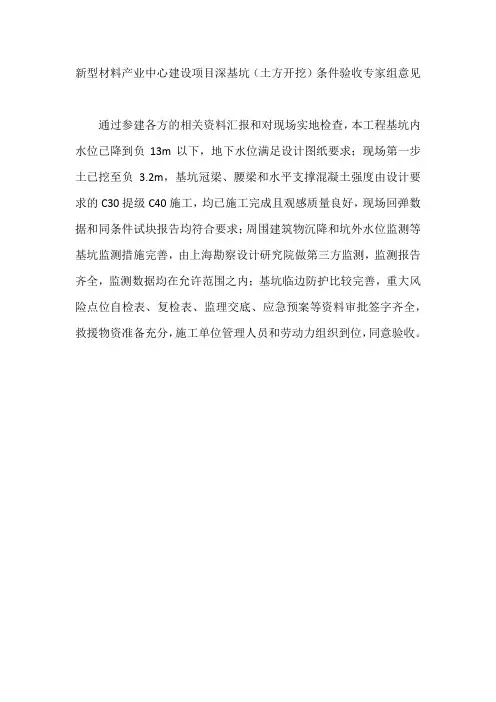

新型材料产业中心建设项目深基坑(土方开挖)条件验收专家组意见
通过参建各方的相关资料汇报和对现场实地检查,本工程基坑内水位已降到负13m以下,地下水位满足设计图纸要求;现场第一步土已挖至负 3.2m,基坑冠梁、腰梁和水平支撑混凝土强度由设计要求的C30提级C40施工,均已施工完成且观感质量良好,现场回弹数据和同条件试块报告均符合要求;周围建筑物沉降和坑外水位监测等基坑监测措施完善,由上海勘察设计研究院做第三方监测,监测报告齐全,监测数据均在允许范围之内;基坑临边防护比较完善,重大风险点位自检表、复检表、监理交底、应急预案等资料审批签字齐全,救援物资准备充分,施工单位管理人员和劳动力组织到位,同意验收。

建筑工程深基坑工程土方开挖条件验收记录工程名称:深基坑工程工程地点:_____设计单位:_____施工单位:_____监理单位:_____开挖日期:_____验收单位:_____一、验收目的1.根据设计要求和规范要求,验证开挖土方的质量和存在的问题。
2.确保土方开挖满足工程需求和安全要求。
3.提供土方开挖的资料,以备今后施工记录使用。
二、验收内容1.施工现场管理记录2.土方开挖设计文件3.土方开挖施工方案4.土方开挖监控记录5.土方开挖测量数据6.土方开挖施工设备及材料使用记录三、验收过程1.施工现场管理记录验收人员查阅了施工现场的管理记录,包括施工人员的进场记录、材料的验收记录、设备的使用、维护及保养记录等。
确认施工单位具备合理的现场管理能力。
2.土方开挖设计文件验收人员查阅了土方开挖的设计文件,包括开挖平面图、剖面图、开挖深度和坑底平整度等要求。
确认设计文件符合规范要求和工程实际。
3.土方开挖施工方案验收人员查阅了土方开挖的施工方案,包括开挖顺序、开挖方法、支护方式和坍塌预防措施等。
确认施工方案考虑了深基坑的特殊性和安全要求。
4.土方开挖监控记录验收人员查阅了土方开挖的监控记录,包括支护墙的水平位移、下沉变形和周边建筑物的变形等。
确认监控记录真实可靠。
5.土方开挖测量数据验收人员查阅了土方开挖的测量数据,包括开挖深度、土方的湿度和质量等。
确认测量结果符合设计要求。
6.土方开挖施工设备及材料使用记录验收人员查阅了土方开挖的施工设备及材料使用记录,包括挖掘机的使用情况、支护墙的灌浆材料使用情况等。
确认设备和材料的使用符合规范要求。
四、验收结论根据以上验收过程和查阅资料,经过讨论和分析,我单位对该基坑工程的土方开挖条件进行了验收,得出以下结论:1.土方开挖的施工管理满足规范要求,施工单位有良好的管理能力。
2.设计文件和施工方案符合规范要求和工程实际。
3.监控记录和测量数据显示土方开挖过程稳定,没有出现严重变形或下沉等问题。
危大工程验收表1.建筑工程深基坑工程土方开挖条件验收记录项目名称:(填写具体项目名称)建设单位:(填写具体建设单位名称)施工单位:(填写具体施工单位名称)监理单位:(填写具体监理单位名称)设计单位:(填写具体设计单位名称)勘察单位:(填写具体勘察单位名称)计划开工时间:(填写具体计划开工时间)计划完工时间:(填写具体计划完工时间)验收项目:1.基坑支护、基底加固是否按照设计及规范要求完成,强度是否达到设计要求。
2.基坑周边建筑物、构造物是否已得到保护。
3.降水井是否已完成且降水深度达到要求。
4.管线是否按照设计及规范要求完成,基坑及周边环境监测点是否已按监测方案布置完成,是否符合设计及规范要求且取得初始值。
5.各项应急工作的准备是否就绪。
6.法律、法规、规章制度规定的其他条件。
验收内容及自评意见:1.基坑支护及周边环境应按照设计文件、监测方案和规范要求进行监测并做好记录,对临近建筑和重要管线、道路也应进行监测。
2.坑壁荷载、降排水措施、积土、机具设备、临建设施等荷载与槽边距离应大于设计规定。
3.基坑施工应设置有效的降排水和防止坑外的水流入基坑的措施,护临近建筑物、管线、道路等措施,基坑应有护壁措施。
4.施工机械进场应经验收合格,司机操作应接受交底,持证上岗,机械作业应符合安全操作规程,开挖程序、分层开挖的深度应符合方案要求。
5.超过2m深的基坑四周要有二道防护栏杆,并自上而下用安全立网封闭或设置严密的高度不小于18cm的挡脚板或40cm的挡脚板,作业人员上下基坑应搭设专用通道。
验收意见:(在“□符合开挖条件”或“□不符合开挖条件”中打钩)监理单位:施工总承包单位:分包单位:企业技术负责人或授权委派的专业技术人员:监测单位:专业监理工程师:项目技术负责人:项目负责人:方案编制人员:项目专职安全员:项目___工程师:验收单位其他相关人员:勘察单位:建设单位:专家论证组组长:设计单位:项目技术负责人:项目负责人:项目技术负责人:项目技术负责人:项目技术负责人:项目技术负责人:专业资料:2.建筑工程深基坑工程土方开挖安全验收表项目名称:(填写具体项目名称)验收时间:年月日建设单位:(填写具体建设单位名称)设计单位:(填写具体设计单位名称)施工单位:(填写具体施工单位名称)监理单位:(填写具体监理单位名称)分包单位:(填写具体分包单位名称)验收部位:序号项目支护、土方、降水、监测方案验收要求验收结果1 方案应有针对性的,应按方案实施。
土方工程施工验收记录范本工程名称:XXX项目施工单位:XXX公司施工日期:XXXX年XX月XX日一、前期准备工作1. 地面勘察及设计方案确认在施工前,施工单位应对工地进行详细勘测,了解地质情况,确定土方开挖范围和设计方案。
我公司派出专业工程师进行勘测工作,并根据设计方案进行确认,确保施工的准确性和安全性。
2. 施工人员培训及安全防护施工单位在施工前对参与施工的人员进行培训,包括施工操作规程、安全防护及意外应急措施等,确保施工人员具备相关技能和安全意识。
同时,施工单位应提供必要的安全防护装备,包括安全帽、安全鞋、手套等,保障施工人员的安全。
3. 施工设备准备及检测施工单位应提前准备好施工所需的设备和工具,确保设备完好,操作正常。
在施工前,我公司对施工设备进行了检测和维护,确保设备的良好状态,以确保施工进度和工程质量。
二、施工过程记录1. 土方开挖根据设计方案,施工单位开始进行土方开挖工作,开挖的深度和范围符合设计要求,开挖过程中注意控制土方开挖的速度和深度,避免对周边环境造成影响。
2. 土方搬运完成土方开挖后,开始进行土方的搬运工作,土方搬运过程中注意车辆的稳定性和速度,确保搬运过程中安全可靠。
3. 土方填筑土方搬运完成后,开始进行土方填筑工作,根据设计要求进行土方的填筑,填筑过程中注意土方的均匀性和密实度,确保填筑后的土方符合设计要求。
4. 工程验收完成土方工程施工后,施工单位进行了工程验收,对土方工程的质量进行了检查,确保工程符合设计要求和施工标准。
经过验收,土方工程符合设计要求,达到了预期效果。
三、问题及整改意见1. 土方开挖不规范在施工过程中,发现部分土方开挖不规范,导致土方开挖深度超出设计要求。
为此,施工单位已经进行了整改,重新开挖土方,确保符合设计要求。
2. 土方填筑不均匀部分土方填筑不均匀,导致填筑后的土方密实度不达标。
为此,施工单位已经进行了整改,重新填筑土方,并对填筑过程进行了调整,确保填筑质量符合设计要求。
苏建质安监[2014]4号关于明确深基坑工程土方开挖节点验收条件的通知各建设、施工、监理单位,各有关单位:根据住建部《危险性较大的分部分项工程安全管理办法》(建质[2009]87号)的有关规定,为加强对危险性较大的分部分项工程的安全管理,进一步明确在深基坑工程施工过程中各参建主体的安全责任,防止深基坑工程安全事故的发生,我站从2011年3月15日起,建立了深基坑工程土方开挖节点验收制度。
为进一步完善制度、降低深基坑工程实施风险,现就深基坑工程土方开挖节点验收条件明确如下十项要求,请各单位认真予以贯彻落实。
一、设计、勘察单位就土层物理力学性能、地下水活动特征、设计指标和有关技术参数要求等方面向施工、监理等单位作了交底。
二、深基坑工程方案通过专家评审,评审意见已落实;工程变更情况已进行核对;应急预案已编制,完成了应急物资的验收。
三、深基坑工程安全监理实施细则已编制,并通过审批;分包单位资质、特种作业人员资格及机械验收情况通过监理单位审查且符合有关规定。
四、围护、冠梁、立柱桩、地基处理等完成,各项质量保证资料齐全,满足设计要求;围护结构施工阶段遗留问题按要求解决或已制定相应的方案。
五、降水、降压井按方案要求进行了布设验收并对降水、降压效果进行了核验且满足开挖要求;坑外排水措施已落实。
六、完成了对基坑周边建(构)筑物、管线等设施现有状况及其承受变形的能力的调查,制定了周边环境调查报告及保护措施。
七、周围环境及基坑监测控制按监测方案已布点,且测取初始值;监测仪器经标定且在有效期内。
八、满足开挖所需人员、机械、支撑等已到场,且通过核验、检测。
九、施工单位向管理层和作业层进行了安全教育及交底。
十、设计及规范规定的其他要求。
附件:深基坑工程土方开挖节点验收记录苏州市建设工程质量安全监督站二○一四年四月一日附件:深基坑工程土方开挖节点验收记录工程名称:。
