屋面SBS卷材防水施工工艺
- 格式:doc
- 大小:141.00 KB
- 文档页数:14

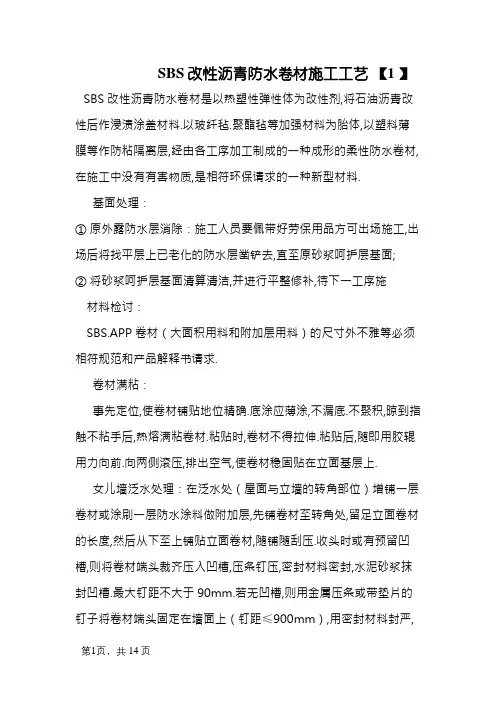

SBS改性沥青防水卷材施工工艺【1 】 SBS 改性沥青防水卷材是以热塑性弹性体为改性剂,将石油沥青改性后作浸渍涂盖材料.以玻纤毡.聚酯毡等加强材料为胎体,以塑料薄膜等作防粘隔离层,经由各工序加工制成的一种成形的柔性防水卷材,在施工中没有有害物质,是相符环保请求的一种新型材料.基面处理:①原外露防水层消除:施工人员要佩带好劳保用品方可出场施工,出场后将找平层上已老化的防水层凿铲去,直至原砂浆呵护层基面;②将砂浆呵护层基面清算清洁,并进行平整修补,待下一工序施材料检讨:SBS.APP卷材(大面积用料和附加层用料)的尺寸外不雅等必须相符规范和产品解释书请求.卷材满粘:事先定位,使卷材铺贴地位精确.底涂应薄涂,不漏底.不聚积,晾到指触不粘手后,热熔满粘卷材.粘贴时,卷材不得拉伸.粘贴后,随即用胶辊用力向前.向两侧滚压,排出空气,使卷材稳固贴在立面基层上.女儿墙泛水处理:在泛水处(屋面与立墙的转角部位)增铺一层卷材或涂刷一层防水涂料做附加层,先铺卷材至转角处,留足立面卷材的长度,然后从下至上铺贴立面卷材,随铺随刮压.收头时或有预留凹槽,则将卷材端头裁齐压入凹槽,压条钉压,密封材料密封,水泥砂浆抹封凹槽.最大钉距不大于90mm.若无凹槽,则用金属压条或带垫片的钉子将卷材端头固定在墙面上(钉距≤900mm),用密封材料封严,再钉金属或合成高分子卷材盖板,并用密封材料封严盖板与立墙交代处.(一).屋面防水要点:1.基层与凸起屋面构造(女儿墙.山墙.天窗壁.变形缝.烟囱等)的交代处和基层的转角处,找平层均应做成圆弧形,圆弧半径应相符请求.内部排水的水落口四周,找平层应做成略低的凹坑2.找平层宜设分格缝,并嵌填密封材料.分格缝应留设在板端缝处,不宜大于6mm;沥青砂浆找平层,不宜大于4 mm.3.屋面(含天沟.檐沟)找平层的排水坡度,必须相符设计请求:磨练办法:用程度仪(程度尺).拉线检讨.4.施工时起首把基层概况的砂浆杂物铲除,并将尘土打扫清洁.5.底涂,用稀释的涂料涂刷,薄而平均,不宜过厚,不得漏涂,不得有气泡,湿润后方可进行下道工序.6.对于庞杂部位加强处理;立面和平面交代处的阴阳角.排气孔.排水口,先做一层500mm的附加层,尔后才干大面积施工(做法附图).7.大面积施工时,应肯定卷材铺贴偏向,并弹线以包管平均足够搭接,长边搭接不小于80mm,短边搭接不小于100mm.(二).卷材铺贴:1.采取热熔法施工,先弹出尺度线,将卷材摆齐对正,薄膜面向下,然后卷起一端,用喷灯烘烤卷材概况,当烘烤至薄膜融化,卷材底有光泽.发黑,有一层薄的融化层时,推进压实卷材,使底层粘住定位后,再将另一端卷起,按上述办法持续进行,在卷材与卷材的联合搭接处,长边搭接宽度不小于80mm,短边搭接宽度不小于120mm,施工次序由低处(落水口)向高处依次铺贴.卷材铺贴完,在已做好的屋面蓄水,经24小时后无渗漏情形即为及格.易消失的质量问题及处理办法:1.直径不大于300mm的鼓泡(空鼓),处理办法是:割破鼓泡,排出气体,使卷材复平,在鼓泡规模面层上部增铺一层卷材,热熔封严其周边.2.直径大于300mm的鼓泡处理办法是:按斜一字形将鼓泡切开,掀开部分的防水卷材从新分片按流水偏向粘贴,并在面上增贴一层卷材,其周边长应比启齿规模大100mm,之后粘牢封边.功课前提:1.基层请求根本湿润,待概况湿润后(含水率不克不及大于9%)再做防水层.2.基层泛水坡度在2%以上,不得积水.3.基层遇转角处等部位,水泥砂浆应抹成小圆角.4.材料必须密封储存于阴凉湿润处,严禁与水接触.5.存料与施工现场严禁炊火.成品呵护及安然留意事项:1.谨防施工对象或尖硬物品破坏防水层,制止在防水层上拌制砂浆.2.存放材料地点和施工现场必须通风优越.3.存料.施工现场严禁炊火.(三).SBS 改性沥青防水卷材的施工办法1)热溶铺贴法(1)采取热溶铺贴法可以下降防水层的工程造价,既省粘合剂用量亦可防止防水层空鼓现象产生;(2)基层处理为水泥砂浆找平层,请求坚实.平整.光泽.无起鼓现象.基层必须湿润.含水率请求在9%以下;(3)在湿润的基层上涂刷 SBS 改性沥青防水卷材冷底油,请求涂刷平均一次涂好,湿润6h(依据气温而定,以不粘脚为好);(4)先把卷材按地位摆正,点燃喷灯(喷灯距卷材0.3 m 阁下),用喷灯加热卷材和基层,待卷材概况熔解后随即向前滚铺,加热要平均,滚压时不要卷入空气和异物,请求压实.压平.在卷材还未冷却前,用抹子把边封好,再用喷灯平均过细地把缝封好,特殊留意边沿和庞杂部位,以防翘边;(5)双边做法施工工艺和单层做法的施工工艺基底细同,铺贴第二层应与第一层卷材按缝错开0.3 m阁下(一般建筑做单层即可);(6)安然防护:热溶施工要加强汽油的保管和喷灯的治理养护,预防火警和工伤变乱的产生.2)冷粘法(1)基层处理和涂刷基层处理剂与热溶铺法雷同;(2)涂刷基层粘合剂:有 SBS 粘合剂橡胶沥青粘合剂.氯丁胶粘合剂,任选一种.请求涂刮平均一致,每平地契层用量0.5~0.7 kg ;(3)铺粘防水卷材工艺:先将卷材按位放正后留出10 cm 宽的搭茬,前面滚铺,后面滚压,请求铺粘密实.平整,留意不要卷入空气和异物,无皱折,无起鼓,接缝处应满涂粘合剂,湿润20 min 再用力压滚,使其粘贴壮实稳固.(4)概况处理:卷材贴完后若须要砂粒呵护,可再涂一层橡胶沥青涂料,并撒砂粒或云母即可,在施工时(只需3人)每人一灯各自完成本身的工序. 3 SBS改性沥青防水卷材与石油沥青纸胎油毡施工造价比较(四).保温层铺贴留意事项:1.保温层应湿润,关闭式保温层的含水率应相当于该材料在当地天然风干状况下的含水率,且≤0.06%(体积比).保温层湿润有艰苦时,应采取排气措施,可按间距6m设置排汽槽(槽宽60mm),不大于36m2设置一个排汽孔,排气槽应与加强层.找平层.找坡层的分格缝相对应,排汽槽宜纵横设置,并与大汽连通的排汽管相通,本工程排汽槽直接与层面排气道(厨卫间)接通.2.保温层采取50厚聚笨板,保温板紧靠在基层概况摊平垫稳,不得有晃悠现象,相衔接缝互相错开,板间裂缝周密,概况与相临两板的高度一致.聚苯板保温层采取1:3水泥砂浆点粘法固定,砂浆点距1m.3.保温层铺贴完成后,在上面做40厚C20细石混凝土加强层,细石混凝土的坍落度控制在50~70mm,铺设平均.概况平整.压实,并留置分格缝,分格缝的面积不大于36m2,缝宽20mm并与找平层.找坡层的分格缝相对应,缝内填松散材料.4.雨季施工时,若遇下雨天不得进行保温层的施工,已施工的保温层应采取塑料布隐瞒,湿润后再进行下道工序施工.(五).找坡层施工1.用1:0.2:3.5水泥粉煤灰页岩陶粒找2%坡,最薄处30厚.依据跨度和屋面分水线的地位采取拉线的办法,做样墩后,进行找坡.2.找坡层施工前均应将下一层概况清算清洁,凸出的灰渣等粘结杂物要铲平,不得影响各层的有用厚度.3.应恰当洒水潮湿概况,以利于高低层间联合,但洒水不得过量,以免影响概况湿润,从而影响防水层施工.4.贴点标高.冲筋:找坡层按坡度请求,拉线找坡(2%),一般按1~2m贴标高(贴灰饼)铺抹水泥粉煤灰页岩陶粒时,先按流水偏向以间距1~2m冲筋,找坡层中设分隔缝,缝宽20mm,缝内嵌聚苯条,分格缝从女儿墙处开端留设,纵横缝间距不超出6m,并与其它分格缝相顺应,缝内填松散材料.5.采取机械搅拌平均后运至施工面,把陶粒混凝土铺在细石混凝土上,铺设次序应从一端开端退着向另一端进行拉线找出坡道后,用平板振捣器振捣密实,概况用大杠刮平,再用木抹搓平,压实后24小时应留意浇水养护.(六).找平层施工20厚1:3水泥砂浆面层施工时,应先按1~2m间距贴点标高(贴灰饼),并设置分格缝,缝宽20mm,分格缝从女儿墙边开端留设,间距≤6m(并与其它分格缝相顺应),分格条用木条制造,铺灰前用砂浆暂时固定,铺灰后留在缝内,1:3水泥砂浆按分格块装灰.摊平,用刮杠按灰饼刮平,用木抹子搓平,铁抹子压光.1:3水泥砂浆抹平.压实后应留意浇水养护,缝内填密封材料.基层与凸起屋面构造(女儿墙.机房构造.排风道.风机基本.正压送风道等)的交代处和基层的转角处,水泥砂浆找平层应做成圆弧形,圆弧半径50mm,内部排水的水落口四周,找平层应做成略低的凹坑.雨季施工时应采取塑料布隐瞒,防止找平层被雨水冲刷,保持概况滑腻,湿润后再进行下道工序施工.常温24小时后,浇水养护7天,湿润后即可进行防水施工.(七).防水层施工1.防水基层湿润后,在基层上平均满刷一层基层处理剂(冷底子油).当基面湿润度不相符请求时应涂刷湿固化型胶粘剂.基层处理剂的选择应与卷材的材性相容,基层处理剂应搅拌平均不漏刷,喷.涂基层处理前,运用毛刷对层面节点.周边.转角等处先行涂刷,常温经由4小时后开端防水层施工.2.防水层采取SBS高聚物改性沥清防水卷材3+3热熔法施工.依据屋面坡度请求,本工程卷材平行于屋脊偏向铺贴.在卷材大面积施工以前,应在凸起屋面构造(女儿墙.机房构造.排风道.风机基本.正压送风道等)的交代处和基层的转角处,进行附加层的铺设工作(附加层宽度和高度均不小于300mm).附加层甩头尺寸精确.粘接稳固.无空鼓现象,经检讨及格今后才干进行防水卷材的大面积施工操纵.3.防水卷材在铺贴工程中,必须包管与基层的粘接稳固,搭接平均,尺寸精确,高聚物改性沥清防水卷材的搭接尺寸(长边.短边):满粘时为80mm,空铺.点粘.条粘时为100mm,接口处挤出的沥青应立刻用刮板刮走.刮平封口,严禁张嘴.翘边.第一层防水卷材铺设完成后,由质检人员进行检讨,发明问题实时解决.验收及格后方可进行第二层防水卷材进行施工.4.铺贴时先将卷材开卷摆齐对正,薄膜面向下,检讨长短边搭接长度无误后,从新由一端卷起1-2米,然后按原虚贴地位慢慢睁开卷材,用喷枪烘烤卷材底面(喷枪距加热面300mm阁下,往返平均加热),当烘烤至薄膜融化,卷材底有光泽,发黑,有一层薄的熔融层时,用手推压卷材,使底层压紧粘住.卷材定位后,再将另一端卷起,按上述办法持续进行铺贴.高低层卷材不得垂直铺贴.相连两条卷材的短边接头至少错开1/3幅宽.封边的做法是用喷灯将卷材与卷材的搭接缝烤化,用小压子抹平,把缝封严.5.烘烤时,应平均加热,当加热面变成流态而产生一个小波浪时,则证实加热已经足够,应特殊当心,烘烤时光不宜过长,以免烧损胎基.加热铺贴推压时,以卷材边沿溢出少许沥青热熔胶(宽度以2mm阁下并平均顺直)为宜,随即刮封接口使接缝粘结周密.6.防水层严禁在雨天.雪天.五级风气象进行施工,已施工的防水层在持续施工时必须保持概况湿润.(八).质量磨练在屋面防水工程落成后,经检讨外不雅概况及格今后,将雨水管出口堵塞,进行不小于24小时的蓄水实验,不得消失渗漏水和存水现象.经全体蓄水实验及格后,做好隐藏工程验收工作.(九).细部做法屋顶女儿墙屋顶女儿墙高度分为1500mm.600(500)mm,女儿墙构造朝屋面内出檐,压顶抹灰采取1:2.5水泥砂浆内掺5%的防水粉,顶面向内泛水坡度控制在5~10%,压顶抹灰按分层施工,第一遍是清算基面上打底,找出排水坡度,第二遍打底层凝聚后涂刷掺有界面剂的素水泥浆做为联合层,再抹面层灰,小檐下口抹成鹰咀.600(500)mm高女儿墙防水收头交于压檐鹰咀处[女儿墙泛水(一)], 1500mm高女儿墙防水收头交于内侧凹槽处[女儿墙泛水(二)].当屋面防水呵护层为银色着色剂涂料时正面防水呵护层同屋面,当屋面防水呵护层为黑色水泥砖时正面防水呵护层为水泥砂浆(每6米设置一条宽10mm垂直伸缩缝)交于屋面黑色水泥砖.所有防水卷材收头处均用带垫片的水泥钉固定,最大钉距小于900mm,所有防水卷材收头处均用密封材料填嵌封严.屋面排气管.道出屋面的排气管(厨卫间)根部与构造屋面板用细石混凝土灌实,周边留20X20凹槽,用密膏封膏封严.找平层抹成50mm为半径的圆弧,防水卷材增长附加层(宽度和高度均不该小于300mm),卷材出屋面面层≥250mm以上,端部用密封材料封头, SBS防水层在出屋面排气管外壁上冷粘后用管箍卡紧并打关闭胶,在塑料管材上粘SBS不成以热熔粘贴,防立管曲折变形受热烧焦变脆毁伤.出屋面的排气道(厨卫间.正压送风),找平层抹成50mm为半径的圆弧,防水卷材增长附加层,卷材出屋面面层≥250mm以上或压入风口内,上用水泥砂浆压顶.正压送风排气道顶部与屋面构造相连,排水坡向外一侧,内侧机房墙面砖相接,阴角做成圆弧状.排气管根部直径500mm规模内,找平层应抹出高度不小于30mm 圆台,或在呵护层上做圆台,周边留20X20凹槽,用密膏封膏封严.所有防水卷材收头处(管箍除外)均用带垫片的水泥钉固定,最大钉距小于900mm,所有防水卷材收头处均用密封材料填嵌封严.屋顶钢格构基本高600mm与构造层相连,基本四周找平层的做法.防水附加层的做法同屋面女儿墙,防水层收头做法同600高女儿墙. 变形缝2#.3#主楼屋面(边单元与中单元)变形缝.主楼与裙房(二层)变形缝处采取成品金属防水盖板,其构造及装配办法见下图:墙面与层面处找平层的做法.防水附加层的做法.防水层收优等同屋面女儿墙. 所有防水卷材收头处均用带垫片的水泥钉固定,最大钉距小于900mm,所有防水卷材收头处均用密封材料填嵌封严.上人屋面出进口屋面楼梯间与上人屋面出进口台阶做法见下图:台阶外正面与层面处找平层的做法.防水附加层的做法.防水层收优等同屋面女儿墙.2#.3#楼19层平面(边楼)出天台台阶做法雷同,台阶宽度250mm.所有防水卷材收头处均用带垫片的水泥钉固定,最大钉距小于900mm,所有防水卷材收头处均用密封材料填嵌封严.水落口金属雨水口.先用钢丝刷刷掉落锈斑,平均刷防锈漆一道.雨水口装配前,找好标高,弹出雨水斗的中间线,用水泥砂浆卧稳,用细石混凝土嵌固,填塞密实.横式雨水口内下口与防水层附加层用密封材料嵌严,防水面层伸入落水口200mm粘实,与墙面防水层交圈,直式落水四周直径500mm规模内坡度不小于5%.雨水管采取UPVC塑料管与水落斗配套,装配时先在雨水口处吊线,弹出雨水管沿墙的地位线,依据雨水管的长度,量出固定卡子的地位,间距1米,卧卡子用水泥砂浆固定于墙面貌中,管高低口各有一个卡子,中央挡间距分均.雨水管最下一节做成450坡口外形,距离屋面面层150—200mm,将预制混凝土水簸箕用水泥砂浆卧在直对雨水管的下口屋面上.主楼层面排水口(机房处)采取变形落水口(天圆地方),接到机房室内垂直排水管.(十).质量包管措施1.施工前,应严厉按照国度现行施工规范和验评尺度编写施工计划,对操纵工人做好技巧交底工作.2.所有出场物质必须有及格的材质证实,出厂及格证和实验陈述.做好出场磨练工作,该复试的材料实时取样复试,不及格的材料,不得在屋面工程中运用.3.施工中严厉实施“三检制”,做到检讨上道工序,包管本道工序,办事下道工序,真正做到严厉控制工序质量,不及格的工序不移交.4.质检人员必须严厉控制施工进程中的质量,在施工进程中严厉把关,不得隐瞒施工中的质量问题,并督促操纵者实时整改.5.施工的每道工序完成后,应经监理或扶植单位检磨练收及格后方可进行下道的施工,当下道工序或相邻工程施工时,对屋面工程已完成的部分应采纳呵护措施.6.当高跨屋面为组织排水时,为包管低跨屋面的防水质量,水落管下应加设水簸箕,水簸箕可提前预制后用水泥砂浆砌于雨水出口处.7.举措措施基本与构造层相连时,防水层应包裹举措措施基本的上部,并在地脚螺栓四周做密封处理.8.应留意的质量问题1)找平层消失起砂.空鼓.开裂:应卖力做好养护及基层清算工作. 2)倒泛水:施工中实时拉线检讨找坡情形,不合请求的要立刻整改. 3)防水层空鼓:防水层铺贴时应卖力操纵,精确控制基层含水率(9%),铺贴应平实,压边慎密,粘结稳固.4)防水层渗漏:细部地位应卖力操纵,铺贴附加层时,应使附加层紧贴到位,封严.压实,不得有翘边等现象.安然包管措施1.稳固建立“安然第一.预防为主”的安然临盆方针,操纵前,现场治理人员必须向操纵班组进行安然技巧交底,积极开展班前安然运动,安检人员勤检讨.督促.2.屋面四周女儿墙以上的外脚手架(防护雕栏),屋面工程施工中严禁裁撤.3.屋面工程施工中,屋内的杂物等物料严禁从屋面直接向下抛掷.4.存放卷材和胶粘剂的仓库或现场要严禁炊火,如需用明火,必须有防火措施,且应设置必定命量的灭火器材和砂袋.5.油桶要平放,不得两人抬运,在运输进程中,留意均衡,精力要分散,防止掉慎摔倒造成损害.6.运上层面的材料,应平均疏散堆放,随用随运,不得分散堆放.7.运用喷灯时,应消除四周的易燃物品,必须远离底子油,严禁在涂刷底子油区域内运用喷灯.喷灯汽油不得过满,打气不该过足,在用火地点必须备有防火器材.8.防水材料采取冷底子油涂刷,不得采取热沥青,防止有害物污染空气. 文明施工.成品呵护措施1.材料应按划定地位堆放,堆放应整洁.2.每项工序施工时,均应做到工完料尽场清.3.保温层施工完成后,应实时浇筑细石混凝土加强层,以包管保温后果,施工中不得破坏保温层.4.找坡.找平.呵护层施工完成后,未达到必定强度时,不得上人踩踏,推小车运输时,应先铺脚手板车道,以防破坏面层.5.排水口.通风道口.屋面变形缝处应采纳暂时封堵措施,防止杂物进入堵塞.6.铺贴好的卷材防水层,应进行呵护,严禁在防水层长进行施工功课和运输.7.穿过屋面防水层的管道,在施工中与落成后不得破坏变位.8.上人屋面为防污染,最后铺地砖.。
屋面SBS防水卷材施工流程(全面)
屋面SBS防水卷材施工流程(全面完整版)
一、前期准备
1. 完善设计方案:根据工程要求,设计合理的屋面SBS防水卷材施工方案。
2. 采购材料:根据设计方案,购买符合国家标准的SBS防水卷材及其它施工所需材料。
3. 准备施工工具:准备好所需的施工工具,如热风枪、沥青刷等。
二、施工步骤
1. 地面处理:清理施工现场,确保基础平整结实,并进行必要的防水处理。
2. 防水卷材铺设:将SBS防水卷材按照设计方案要求逐卷铺设在基础上,并确保卷材之间的重合部位符合要求。
3. 热风焊接:使用热风枪对卷材进行热风焊接,确保卷材与基础牢固粘合。
4. 垂直部位施工:对屋面墙角、管道出入口等垂直部位进行防水卷材的施工,确保密封牢固。
5. 补强层处理:根据设计要求,在必要的位置进行补强层的处理,增强施工结构的稳定性。
6. 检验验收:施工完成后,进行严格的验收,检查防水卷材施工质量,确保达到设计要求。
三、施工注意事项
1. 施工现场应保持清洁,防止杂质进入防水层。
2. 施工人员应穿戴好个人防护装备,确保安全施工。
3. 施工过程中不得随意更改设计方案,如有需要,应及时与设计人员进行沟通。
4. 施工过程中应注意天气条件,避免在雨雪、大风等恶劣天气下施工。
5. 施工结束后,及时对施工现场进行清理,保持施工区域的整洁。
以上为屋面SBS防水卷材施工的全面完整流程,希望能对您有所帮助。
注:该文档内容来源于相关行业实践和一般建筑工程经验,具体操作时请遵循相关法律法规和工程要求。
屋面SBS改性沥青卷材防水施工工艺1、施工准备1.1防水材料选用和准备1.1.1一般选用高强度、低延伸的防水卷材,应结合工程的实际情况,选用4mm厚的I类拉力2500N、延伸率230%的弹性体SBS改性沥青防水卷材。
L1.2防水材料的质量要求所用的弹性体SBS卷材改性沥青防水卷材必须有出厂合格证及厂家检测报告。
进场后经监理现场见证取样送检试验。
1.1.3防水材料保管弹性体SBS改性沥青防水卷材宜直立堆放,高度不得超过两层。
贮存处应阴凉通风,避免日晒、雨淋和受潮。
1.1.4材料准备所用的防水材料应及时进场,并经抽样复试合格。
L1.5施工用具根据施工现场的实际情况要求,辅助材料均应采用符合国家行业标准的材料,如密封膏、冷底子油等。
并应配备空气压缩机、喷涂压力罐、液化气喷枪、高压吹风机、抹子、刮板、安全带、小平铲、搅拌器、毛刷、专用火焰枪、壁纸刀、绳子、滚子等必备用具,以方便现场的施工L2劳动组织应根据工程量的大小和工期的要求,合理组织劳动力,一般情况下,安排一个施工小组负责施工。
由于屋面防水工程的重要性,因此,施工屋面卷材防水必须由专业人员进行,该施工小组配备5〜6人,其中最少应配置2〜3名专业技术工人。
1.3施工机具屋面防水施工需要的主要机具见下表。
主要施工机具需用计划表1.4技术准备项目技术负责人组织小组学习设计图纸;熟识屋面构造、细部节点要求;了解所用材料的技术质量要求和施工工艺规定;进行操作技术交底或培训,未经交底或培训不得上屋面进行施工操作。
2、施工工艺流程和顺序2.1施工工艺流程施工流程为:找平层修补及清扫一找平层分格缝密封处理一节点密封处理一节点防水附加层一涂刷冷底子油一卷材铺贴及封边处理一收头固定、密封一闭水试验。
2.2施工顺序卷材铺贴顺序:a、铺贴多跨或高低跨屋面时,应先远后近,先高跨后低跨。
b、在一个单跨铺贴时,应先铺贴排水比较集中部分(如天沟、水落口、檐口),再铺贴油毡附加层,由低到高,使卷材油按流水方向搭接。

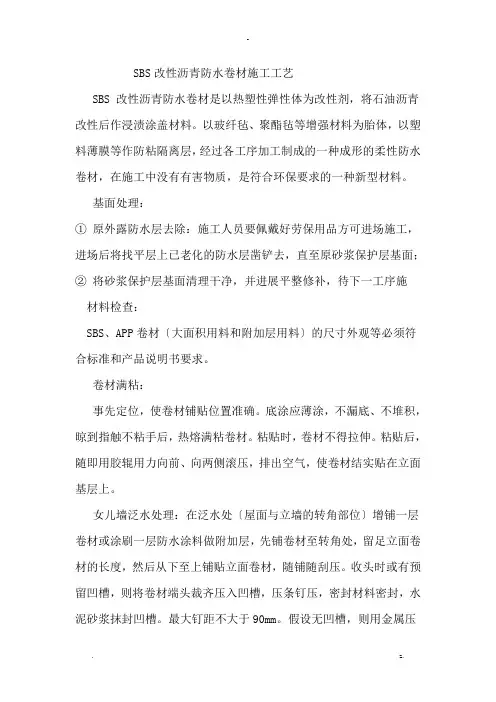

SBS改性沥青防水卷材施工工艺SBS 改性沥青防水卷材是以热塑性弹性体为改性剂,将石油沥青改性后作浸渍涂盖材料。
以玻纤毡、聚酯毡等增强材料为胎体,以塑料薄膜等作防粘隔离层,经过各工序加工制成的一种成形的柔性防水卷材,在施工中没有有害物质,是符合环保要求的一种新型材料。
基面处理:①原外露防水层去除:施工人员要佩戴好劳保用品方可进场施工,进场后将找平层上已老化的防水层凿铲去,直至原砂浆保护层基面;②将砂浆保护层基面清理干净,并进展平整修补,待下一工序施材料检查:SBS、APP卷材〔大面积用料和附加层用料〕的尺寸外观等必须符合标准和产品说明书要求。
卷材满粘:事先定位,使卷材铺贴位置准确。
底涂应薄涂,不漏底、不堆积,晾到指触不粘手后,热熔满粘卷材。
粘贴时,卷材不得拉伸。
粘贴后,随即用胶辊用力向前、向两侧滚压,排出空气,使卷材结实贴在立面基层上。
女儿墙泛水处理:在泛水处〔屋面与立墙的转角部位〕增铺一层卷材或涂刷一层防水涂料做附加层,先铺卷材至转角处,留足立面卷材的长度,然后从下至上铺贴立面卷材,随铺随刮压。
收头时或有预留凹槽,则将卷材端头裁齐压入凹槽,压条钉压,密封材料密封,水泥砂浆抹封凹槽。
最大钉距不大于90mm。
假设无凹槽,则用金属压条或带垫片的钉子将卷材端头固定在墙面上〔钉距≤900mm〕,用密封材料封严,再钉金属或合成高分子卷材盖板,并用密封材料封严盖板与立墙交接处。
〔一〕、屋面防水要点:1、基层与突出屋面构造〔女儿墙、山墙、天窗壁、变形缝、烟囱等〕的交接处和基层的转角处,找平层均应做成圆弧形,圆弧半径应符合要求。
内部排水的水落口周围,找平层应做成略低的凹坑2、找平层宜设分格缝,并嵌填密封材料。
分格缝应留设在板端缝处,不宜大于6mm;沥青砂浆找平层,不宜大于4 mm。
3、屋面〔含天沟、檐沟〕找平层的排水坡度,必须符合设计要求:检验方法:用水平仪〔水平尺〕、拉线检查。
4、施工时首先把基层外表的砂浆杂物铲除,并将尘土清扫干净。
SBS防水卷材施工工艺1. 概述SBS防水卷材是一种常用的防水材料,适用于屋面、地下室、隧道以及其他需要防水的建筑结构。
本文将介绍SBS防水卷材施工的工艺,包括施工准备、基层处理、卷材铺设、焊接及接头处理等。
2. 施工准备2.1 材料准备•SBS防水卷材•焊接热风枪•热风枪燃气罐•切割刀•手持灰尘清洁器•塔式吊篮或悬挂脚手架2.2 工具准备•圆珠笔、铅笔、卷尺、钢尺•打孔机、锤子、扳手、刷子•手电钻、螺丝刀、批刀等大量常规手工具•振动器和开溜器2.3 施工环境拆除、清理场地表面积极卫生,铺满平整的硬板,周边堵塞塑料薄膜或其他措施防止灰尘污染材料。
确保施工环境在干燥、无风、无雨等适宜的天气下进行。
3. 基层处理防水卷材的质量和寿命与基层的处理有密切关系。
在施工防水卷材之前,必须进行基层处理:3.1 基层概述基层应平整、结实、无松动,无油污、松散物、水泥浮露层及其他构件。
3.2 基层清洁基层清洁主要是去除基层表面的灰尘、松散物、油污等。
使用扫帚、清洁机械等清理基层。
3.3 基层处理基层处理主要是补平齐缺陷,处理油污浮灰等问题。
处理了基层的问题后,要进行基层划线,标记要铺设SBS防水卷材的范围。
4. SBS防水卷材铺设4.1 铺设前准备在SBS防水卷材的铺设前,先将卷材铺摊开,避免卷材在铺设的过程中出现皱折现象。
铺设前要确认SBS防水卷材的铺设方式和铺设范围,根据基层的大小和形状,进行卷材的修剪。
4.2 统一铺设统一铺设主要是将SBS防水卷材从一侧开始向对侧铺设,遵循“压平、撤除、一次成形”的原则,确保卷材铺设的平整度和连续性。
4.3 单步铺设在进行单步铺设时,进行横向铺设,并保持每个单元铺设的平整度和连续性。
5. 焊接及接头处理在铺设SBS防水卷材时,需要对卷材进行焊接并处理接头,以确保防水卷材防水性能的有效性。
5.1 焊接方法使用热风钢轮进行焊接,通过高温熔融SBS卷材表面和基层的材料,使卷材表面与基层粘附在一起。
屋面sbs防水卷材施工方案屋面SBS防水卷材施工方案一、项目概况本项目是为了解决屋面防水问题而进行的施工项目。
施工目标是采用SBS防水卷材作为防水层,确保屋面的防水性能,延长建筑物的使用寿命。
二、工程要求1. 采用SBS防水卷材作为防水层材料;2. 确保施工过程中的安全;3. 严格按照施工规范进行施工,确保施工质量;4. 确保工期的进度。
三、施工工艺流程1. 准备工作1) 清理施工现场,确保施工区域的干净整洁;2) 检查施工材料的质量及数量,确保充足;3) 配置施工所需的设备及工具。
2. 基层处理1) 清理基层,去除杂物和污垢;2) 检查基层的平整度和强度,必要时修复。
3. 打底处理1) 用刷子涂刮胶沥青作为底涂料,形成均匀的底涂层;2) 底涂层干透后,进行石英砂撒铺。
4. 卷材铺贴1) 将SBS防水卷材搬运到现场,在需要防水的部位进行铺贴;2) 采用火炬进行卷材的热熔固化,确保卷材与基层紧密贴合;3) 卷材铺贴必须要有压实,确保卷材之间无空隙。
5. 结构层处理1) 卷材铺贴完成后,对卷材进行结构层处理,如加固带的粘贴和防水区和非防水区的处理。
6. 渗漏检测1) 铺贴完成后,进行渗漏检测,确保防水层的质量;2) 对存在的渗漏问题进行修复。
7. 铺面层处理1) 铺贴完SBS防水卷材后,进行铺面层的处理,可根据需要选择适当的铺面层材料。
8. 竣工验收1) 完成屋面SBS防水卷材施工后,进行竣工验收,确保工程质量符合要求。
四、安全措施1. 建立施工现场安全管理制度;2. 分配专人负责安全监督;3. 设置临时围挡,确保施工区域与周边的安全隔离;4. 使用合格的防护设备,如安全帽、安全鞋等;5. 严禁吸烟、明火施工等危险行为;6. 定期进行安全检查,及时排除隐患。
五、质量控制1. 严格按照施工规范进行操作;2. 检查施工材料的质量及数量;3. 检查施工人员的技术水平;4. 进行现场检查,及时发现问题并采取措施解决;5. 进行渗漏检测,确保防水层的质量。
屋面SBS防水卷材施工方案1)卷材防水的施工工艺流程如下所示:清理基层→涂刷基层处理剂→铺贴卷材附加层→铺贴卷材→热熔封边→蓄水试验→保护层2)一般防水构造做法(1)防水层:由防水卷材和相应的卷材粘结剂分层粘结而成,层数或厚度由防水等级确定。
具有单独防水能力的一个防水层次称为一道防水设防。
卷材铺设前基层必须干净、干燥,并涂刷与卷材配套使用的基层处理剂(此层次称结合层),以保证防水层与基层粘结牢固。
卷材的铺贴方法有:冷粘法、热熔法、热风焊接法、自粘法等。
卷材一般分层铺设,当屋面坡度小于3%时,卷材宜平行屋脊铺设;当坡度在3%~15%时,卷材可平行或垂直屋脊铺贴。
上下层及相邻两幅卷材的搭接应错开。
平行屋脊的搭接缝应顺水流方向,垂直屋脊的搭接缝应顺应年最大频率风向搭接。
卷材搭接时,搭接宽度依据卷材种类和铺贴方法确定,卷材搭接缝用与卷材配套的专用胶粘剂粘接,接缝处用密封材料严封。
当卷材防水层上有重物覆盖或基层变形较大时,应优先采用空铺法、点粘法和条粘法。
(2)找平层:是铺贴卷材防水层的基层,给防水卷材提供一个平整、密实、有强度、能粘结的构造基础。
因此,铺贴卷材的找平层应坚实,不得有突出的尖角和凹坑或表面起砂现象,当用2米长的直尺检查时,直尺与找平层表面的空隙不应超过5mm,空隙只允许平缓变化,且每米长度内不得超过一处。
找平层相邻表面构成的转角处,应做成圆弧或钝角。
当基层为整体混凝土时,采用水泥砂浆找平层,厚度为20mm,水泥与砂浆比为1:2.5~1:3(体积比),水泥强度等级不低于32.5Mpa。
找平层还要设分格缝,并嵌填密封材料,这样可避免或减少找平层开裂,以至于当结构变形或温差变形时,防水层不会形成裂缝,导致造成渗漏。
缝宽为20mm分格缝的纵向和横向间距不大于6m,分格缝的位置设在屋面板的支端,屋面转角处防水层与突出屋面构件的交接处,防水层与女儿墙交接处等,且应与板端缝对齐,均匀顺直。
水泥砂浆找平层施工时,先把屋面楼板杂物清理干净并洒水湿润。
sbs防水卷材施工工艺流程工艺流程:找平层→基层处理→卷材与基层表面涂胶→sbs防水卷材铺贴→卷材接头黏结→卷材接头密封→泼水试验→保护层隔离层(1)找平层:卷材防水层的基层与突出屋面结构的交接处,以及基层的转角处,找平层均应做成圆弧形,且应整齐平顺。
找平层圆弧半径应符合表5.2.7的规定。
找坡层和找平层的施工环境温度不宜低于5℃。
找平层圆弧半径(mm)(2)基层处理防水层铺贴之前,所有其他工程必须施工完毕,然后清理基层。
基层必须平整、坚固、无松动、起砂、起鼓、凹凸和裂缝,如发生上述现象,须用加107胶的水泥砂浆修(3)基层应比较干燥,含水率不小于8%。
(4)女儿墙、阴阳角、穿墙管、伸缩缝及排水坡度应符合设计要求。
(3)卷材与基层表面涂胶:卷材表面涂胶:将卷材铺展在干净的基层上,用长柄滚刷蘸胶滚涂均匀。
应留出搭接部位不涂胶,边头部位空出100mm。
涂刷胶粘剂厚度要均匀,不得有漏底或凝聚块类物质存在;卷材涂胶后10~20min静置干燥,当指触不粘手时,用原卷材筒将刷胶面向外卷起来,卷时要端头平整,卷劲一致,直径不得一头大,一头小,并要防止卷入砂粒和杂物,保持洁净。
已涂底胶干燥后,在其表面涂刷胶,用长把滚刷蘸胶,不得在一处反复涂刷,防止粘起底胶或形成凝聚块,细部位置可用毛刷均匀涂刷,静置晾干即可铺贴卷材。
(4)sbs防水卷材铺贴:冷粘施工法a.在基层先均匀涂刷石油系列基层处理剂(冷底子油)一层。
b.待基层处理剂干燥后,可涂刷胶粘剂(氯丁胶粘剂或SBS粘合剂),应一次涂刷均匀。
c.将改性卷材按预定位置放好后,开始铺贴,纵横向均应留出10cm 的搭接缝,用胶粘剂粘平,干燥数分钟后用压辊压实。
d.如工程需双层防水,则第二层的纵缝必须与第一层至少错开三分之一,横缝错开1米以上。
sbs防水卷材热熔施工法a.涂刷基层处理剂(同冷施工法)b.卷材按预定位置放好,用液化气或汽油喷灯加热基层和卷材底面,待表面沥青融化一薄层后,边烘烤边向前滚动卷材,并用压辊压实,注意调节火焰大小,熔化卷材表面沥青,不能过多地流淌,更不能烤透。

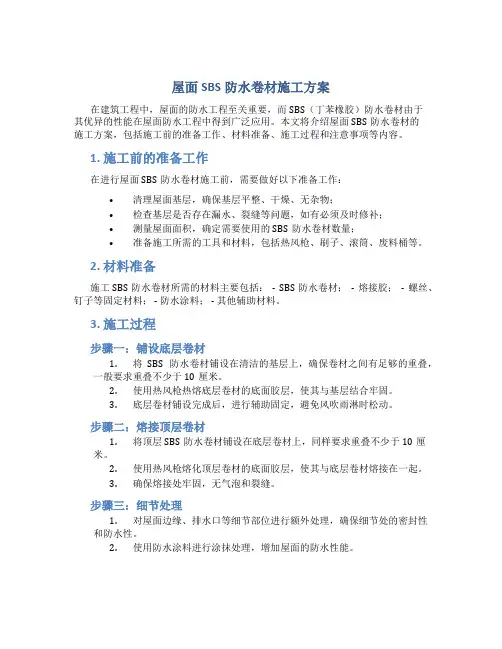

屋面SBS防水卷材施工方案在建筑工程中,屋面的防水工程至关重要,而SBS(丁苯橡胶)防水卷材由于其优异的性能在屋面防水工程中得到广泛应用。
本文将介绍屋面SBS防水卷材的施工方案,包括施工前的准备工作、材料准备、施工过程和注意事项等内容。
1. 施工前的准备工作在进行屋面SBS防水卷材施工前,需要做好以下准备工作:•清理屋面基层,确保基层平整、干燥、无杂物;•检查基层是否存在漏水、裂缝等问题,如有必须及时修补;•测量屋面面积,确定需要使用的SBS防水卷材数量;•准备施工所需的工具和材料,包括热风枪、刷子、滚筒、废料桶等。
2. 材料准备施工SBS防水卷材所需的材料主要包括:- SBS防水卷材;- 熔接胶;- 螺丝、钉子等固定材料; - 防水涂料; - 其他辅助材料。
3. 施工过程步骤一:铺设底层卷材1.将SBS防水卷材铺设在清洁的基层上,确保卷材之间有足够的重叠,一般要求重叠不少于10厘米。
2.使用热风枪热熔底层卷材的底面胶层,使其与基层结合牢固。
3.底层卷材铺设完成后,进行辅助固定,避免风吹雨淋时松动。
步骤二:熔接顶层卷材1.将顶层SBS防水卷材铺设在底层卷材上,同样要求重叠不少于10厘米。
2.使用热风枪熔化顶层卷材的底面胶层,使其与底层卷材熔接在一起。
3.确保熔接处牢固,无气泡和裂缝。
步骤三:细节处理1.对屋面边缘、排水口等细节部位进行额外处理,确保细节处的密封性和防水性。
2.使用防水涂料进行涂抹处理,增加屋面的防水性能。
4. 注意事项•施工过程中应保持环境清洁,避免灰尘、杂物等进入施工区域。
•施工人员应穿戴好防护用具,避免烫伤和其他意外伤害。
•施工完成后,应及时清理施工现场,将废料妥善处理,保持施工现场整洁。
综上所述,屋面SBS防水卷材的施工方案包括施工前的准备工作、材料准备、施工过程和注意事项等内容。
通过严格按照施工方案进行操作,可以确保屋面防水工程的施工质量和防水效果。
屋面SBS卷材防水施工工艺防水层的焊接与密封技巧屋面SBS卷材防水是一种常用的防水材料,其施工工艺包括焊接与密封技巧。
正确地进行焊接与密封可以保证屋面的防水效果。
本文将介绍屋面SBS卷材防水施工工艺中焊接与密封的技巧。
一、焊接技巧焊接是屋面SBS卷材防水施工的重要步骤。
正确的焊接可以确保卷材之间的连接紧密,防水层的完整性。
以下是一些焊接技巧:1. 确保焊接设备的正常工作。
在进行焊接前,应检查焊接机是否正常工作,焊接刀是否锋利。
只有确保设备正常,才能进行正常的焊接工作。
2. 控制焊接温度。
焊接温度是影响焊接质量的关键因素。
过高的温度会烧焦卷材,导致防水层的损坏,而过低的温度则会导致焊接不牢固。
应根据卷材的类型和厚度来控制焊接温度,避免温度过高或过低。
3. 确保焊接带宽度一致。
在进行焊接时,应保持焊接带的宽度一致,避免出现宽窄不一的情况。
宽度不一致会影响焊接接头的强度和密封性。
4. 确保焊接接头完整。
焊接时要确保焊接接头完整,没有缺陷和裂缝。
焊接接头的完整性直接影响防水层的密封性能。
二、密封技巧密封是屋面SBS卷材防水工艺中不可或缺的环节。
正确的密封可以避免水分渗透,确保屋面的防水效果。
以下是一些密封技巧:1. 使用合适的密封材料。
选择适合屋面SBS卷材防水的密封材料非常重要,可以选择耐候性和耐腐蚀性好的产品。
常见的密封材料包括密封胶、胶带等。
2. 确保密封材料的牢固性。
在进行密封时,要确保密封材料与卷材之间有足够的粘结力,以确保密封层与卷材之间的紧密连接。
3. 确保密封层的完整性。
密封层应该没有破损或脱落的情况,以避免水分渗透。
在施工过程中,要仔细检查密封层的质量,及时修补任何破损的地方。
4. 密封接头处处理。
密封接头处是防水工艺中的关键部位,应该特别重视。
可以采用重叠、热熔或胶带等方式进行密封,确保接头部位的防水效果。
总结:屋面SBS卷材防水施工中的焊接与密封技巧对于防水层的质量和效果至关重要。
屋面防水卷材施工方案屋面防水卷材施工方案一、工程概述本工程为屋面防水工程,施工范围为整个建筑物屋面面积。
防水卷材选用高耐久性、耐候性强、施工方便的SBS防水卷材,施工工艺包括基层处理、卷材铺设、卷材连接、细节处理等。
二、施工工艺及步骤1. 基层处理(1)清理基层:清除屋面上的杂物、积水等,确保基层干燥整洁。
(2)基层检查:检查屋面基层是否平整、结构是否完好,如有不平整或破损点,应修复或翻新。
(3)基层处理:根据基层情况,进行防水层增强处理,如对麻面混凝土基层可进行处理,提高基层的粘结力。
2. 卷材铺设(1)预处理:在卷材施工正式开始之前,先开展预处理工作。
具体包括:将卷材适当放置展开,预先进行自然伸长、回缩。
(2)铺设卷材:按水平方向从下到上进行铺设,将卷材铺满填充至基层表面,并用刮板压实,确保与基层之间的紧密贴合。
(3)热风焊接:使用专业的热风焊接设备对卷材的搭接部分进行加热,使卷材搭接处熔化融合,形成密封的焊接接头。
焊接时应注意控制温度和焊接速度。
(4)切边修整:将卷材超出屋面边缘的部分修剪整齐,确保边缘平直齐整。
3. 卷材连接在卷材铺设过程中,需要连接不同卷材的部分,连接方式主要有:(1)直接搭接:将两个卷材的搭接处进行热风焊接,焊接长度一般为10-15cm,确保焊接处牢固密封。
(2)使用接头带:对于宽度较宽的卷材,可以使用接头带进行连接,接头带贴合在两个卷材搭接处,然后进行热风焊接。
4. 细节处理细节处主要包括墙角、排水口、天窗等部位的防水处理,具体处理方式如下:(1)墙角处理:在墙角处使用防水粘结剂将卷材贴合牢固,然后再进行热风焊接,确保墙角的防水性能。
(2)排水口处理:在排水口周围设置防水护边,将卷材与护边进行连接,使用专用密封剂进行密封,确保排水口的防水性能。
(3)天窗处理:根据天窗的特殊形状,对卷材进行剪裁,使其完全贴合在天窗周围,并进行焊接处理,确保天窗的防水性能。
三、质量控制和安全措施1. 质量控制(1)材料选择:选用质量可靠、符合国家标准的SBS防水卷材,并进行质量验收。
屋面SBS改性沥青卷材防水施工工艺一、施工准备1、防水材料选用和准备1一般选用高强度、低延伸的防水卷材,应结合工程的实际情况,选用3㎜厚的Ⅱ类拉力≥400N、延伸率≥5%的黄麻胎体SBS改性沥青防水卷材.节点附加层应选用氯丁橡胶改性沥青防水涂料,要求固体含量≥43%,延伸≥4.5㎜,耐热度为80℃时5h无流淌、起泡.密封材料选用SBS改性沥弹性密封膏,粘结性≥15㎜,耐热度下垂≤4㎜.2防水材料的质量要求所用的SBS卷材改性沥青防水卷材、氯丁橡胶改性沥青防水涂料、SBS改性沥青弹性密封膏等均必须有出厂合格证.进场后应抽样试验.3防水材料保管SBS改性沥青防水卷材宜直立堆放,高度不得超过两层.贮存处应阴凉通风,避免日晒、雨淋和受潮.4材料准备所用的防水材料应及时进场,并经抽样复试合格.2、技术准备项目技术负责人组织小组学习设计图纸;熟识屋面构造、细部节点要求;了解所用材料的技术质量要求和施工工艺规定;进行操作技术交底或培训,未经交底或培训不得上屋面进行施工操作.3、施工条件准备各种防水材料按时运到现场;垂直运输可利用土建施工用的井架;屋面找平层上已清理完毕,含水率符合规定;伸出屋面的设施、预埋件等已安装完毕.根据气象预报选定无雨、雾的天气.二、施工工艺流程和顺序1、施工工艺流程施工流程为:找平层修补及清扫找平层分格缝密封处理节点密封处理节点防水涂膜附加层涂刷冷底子油卷材铺贴及封边处理收头固定、密封闭水试验.2、施工顺序卷材铺贴顺序:1、铺贴多跨或高低跨屋面时,应先远后近,先高跨后低跨.(2)、在一个单跨铺贴时,应先铺贴排水比较集中部分如天沟、水落口、檐口,再铺贴油毡附加层,由低到高,使卷材油按流水方向搭接.三、、施工方法1、卷材铺贴方向对于屋面排水放坡≤2%时,采用平行屋脊的铺贴方法,其搭接缝应顺流水方向搭接.2、冷底子油当找平层经检验证实已干燥后,在铺贴卷材之前在找平层上涂刷一道冷底子油.冷底子油的配合比是:10沥青︰汽油=30︰70.配制冷底子油时先将熬好的沥青倒入料桶中,当沥青温度降到100℃时再分批加入汽油,开始每次2~3L,以后每次5L.冷底子油采用长柄滚刷涂刷,要求涂刷均匀,不漏涂.当冷底油挥发干燥后,即可铺贴卷材防水层.如涂刷冷底油后因气候、材料等影响,较长时间不能铺贴卷材时,则在以后铺贴卷材之前重刷一道冷底子油,以清除找平层上的灰尘、杂物,增强卷材与基层的粘结.3、卷材搭接缝宽度SBS改性沥青卷材防水层一般采用热熔满粘法施工,故要求长边的搭接缝宽度均不得小于80㎜,短边不得小于100㎜.为确保搭接缝的宽度,应先在找平层上弹出墨线,进行卷材试铺,无问题后方可进行正式铺贴.4、掌握好卷材热熔胶的加热程度若卷材底部的热熔胶加热不足,会造成卷材与基层粘结不牢;若过分加热,又容易使卷材烧穿,胎体老化,热熔胶焦化变脆,严重降低防水层的质量.因此,要求烘烤时要使卷材底面和基层同时均匀加热,喷枪的喷嘴与卷材面的距离要适中,一般保持50~100㎜左右,与基层呈30°~45°角.喷枪要沿着卷材横向缓缓来回移动,移动速度要合适,使在卷材幅宽内加热温度均匀,至热熔胶融呈光亮黑色时,即可趁卷材柔软的情况下滚铺粘贴.5、辊压、排气应趁热用压辊滚压.卷材始端铺贴完成后,即可进行大面积滚铺.持枪人位于卷材滚铺方向,推滚卷材人位于已铺好的卷材始端上面,待卷材加热后缓缓推压卷材,并随时注意卷材的平整顺直和搭接的宽度.其后跟随一人用棉纱团等从中间向两边抹压卷材,排出卷材下面的空气,并用刮刀将溢出的热熔胶刮压接边缝,另一人用压辊压实卷材,使之粘结牢固,表面平展,无皱折现象,6、铺贴时,应使卷材与基层紧密粘结,避免铺斜、扭曲,仔细压紧、刮平,赶出气泡封严.如发现已铺贴卷材有气泡、空鼓或翘边等现象,应及时进行处理.末端收头处理封边:将卷材采用橡胶沥青粘结剂将末端粘结封严.7、搭接缝施工在进行搭接缝粘结施工前,应将卷材表面80㎜~100㎜宽用喷枪烧熔,注意不要烧伤搭接缝处的卷材.粘贴搭接缝卷材时,当卷材底部的热熔胶熔融至呈光亮的黑色即可粘贴,并进行滚压至热熔胶溢出,收边者趁热用刮板将溢出的热胶刮平,沿边封严.当整个卷材防水层铺贴完毕后,在所有搭接缝边均要用SBS改性沥青弹性密封膏涂封,宽10㎜.四、蓄水试验:卷材铺贴完成后,经外观初步检查合格,然后用碎布或其它材料塞严水落管,灌水试验,一般蓄水24小时,未发现有渗漏为宜.五、技术参数SBS改性沥青卷材屋面防水的技术参数为:沥青卷材的长边搭接宽度≮80㎜,短边搭接宽度≮100㎜.六、质量标准1、主控项目:1、卷材防水层所用卷材及配套材料,必须符合设计要求.2、卷材防水层不得有积水和渗水现象.2、一般项目:1、卷材防水层的搭接缝应粘结牢固,密封严密,不得有皱折、翘边和鼓泡等缺陷;防水层的收头应与基层粘结并固定牢固,缝口封严,不得有翘边.2、卷材防水层上的撒布材料和浅色涂料保护层应铺撒或涂刷均匀,粘结牢固;水泥砂浆、块材或细石砼保护层与卷材防水层间应设置隔离层;刚性保护层的分格缝留置应符合设计要求.3、排气屋面的排气道应纵横贯通,不得堵塞.排气管应安装牢固,位置正确,封闭严密.卷材的铺贴方向正确,卷材搭接宽度的允许偏差为-10㎜.七、质量控制措施1、施工管理人员必须熟悉施工图纸和有关文件,正确掌握施工图纸的细部构造及有关技术要求.做好施工技术交底,严格执行现行的施工质量验收规范,坚持自检,充分发挥专职质检员的作用,认真做好检查验收工作.2、操作人员必须经过专业培训,考试合格持证上岗.3、卷材防水材料必须有产品出厂合格证明书和进场抽样复检验合格报告,严禁在工程上采用不合格的材料.4、屋面找平层坡度必须符合设计要求,表面压实平整,收水后二次压光,充分养护,不得起砂、起皮现象.5、基层与凸出屋面结构的连接,以及基层转角处均应做成园弧,园弧半径R=50㎜.6、屋面防水在铺设屋面隔气层和防水层前的基层,必须干净、干燥、清洁、无杂质.7基层处理剂的选择应与卷材的材料相容,喷洒均匀,待处理剂干燥后方可铺贴卷材.喷刷要求厚薄均匀、不漏底.8、细部、复杂部位应根据不同情况进行增强处理,大面积防水层铺贴要求平整,顺直搭接尺寸准确,不扭曲,热熔后随滚铺压实,不得有皱折,随时刮封接口.八、成品保护措施屋面防水层施工后,不准在防水层上凿洞打孔,也不准在防水层上拌制砂浆和进行其它工序作业,如确需在上面进行少量工序的作业时,应对卷材防水层采取针对性的防护措施,完工后应通知防水专业施工队进行检查,如发现卷材防水层有破损时,应及时组织修复.九、安全注意事项1、热溶使用的火焰加热器应经常检查,喷咀不得堵塞.若施工时采用液化石油气作为燃料,使用时应遵守使用液化石油气的安全规定.2、在屋面上施工时,应设置相应的灭火器材,以备急时使用.3、卷材、涂料、化纤无纺布堆放要远离火源.4、雨天禁止在屋面上作防水施工.5、滚铺卷材及刮边的操作人员应戴手套等防护用品,以免烫伤.。
屋面SBS改性沥青卷材防水施工工艺1、施工准备1.1防水材料选用和准备1.1.1一般选用高强度、低延伸的防水卷材,应结合工程的实际情况,选用4㎜厚的Ⅰ类拉力≥500N、延伸率≥30%的弹性体SBS改性沥青防水卷材。
1.1.2防水材料的质量要求所用的弹性体SBS卷材改性沥青防水卷材必须有出厂合格证及厂家检测报告。
进场后经监理现场见证取样送检试验。
1.1.3防水材料保管弹性体SBS改性沥青防水卷材宜直立堆放,高度不得超过两层。
贮存处应阴凉通风,避免日晒、雨淋和受潮。
1.1.4材料准备所用的防水材料应及时进场,并经抽样复试合格。
1.1.5施工用具根据施工现场的实际情况要求,辅助材料均应采用符合国家行业标准的材料,如密封膏、冷底子油等。
并应配备空气压缩机、喷涂压力罐、液化气喷枪、高压吹风机、抹子、刮板、安全带、小平铲、搅拌器、毛刷、专用火焰枪、壁纸刀、绳子、滚子等必备用具,以方便现场的施工1.2劳动组织应根据工程量的大小和工期的要求,合理组织劳动力,一般情况下,安排一个施工小组负责施工。
由于屋面防水工程的重要性,因此,施工屋面卷材防水必须由专业人员进行,该施工小组配备5~6人,其中最少应配置2~3名专业技术工人。
1.3施工机具屋面防水施工需要的主要机具见下表。
主要施工机具需用计划表1.4技术准备项目技术负责人组织小组学习设计图纸;熟识屋面构造、细部节点要求;了解所用材料的技术质量要求和施工工艺规定;进行操作技术交底或培训,未经交底或培训不得上屋面进行施工操作。
1.5施工条件准备各种防水材料按时运到现场;垂直运输可利用土建施工用的电梯;屋面找平层上已清理完毕,含水率符合规定;伸出屋面的设施、预埋件等已安装完毕。
根据气象预报选定无雨、雾的天气。
2、施工工艺流程和顺序2.1施工工艺流程施工流程为:找平层修补及清扫→找平层分格缝密封处理→节点密封处理→节点防水附加层→涂刷冷底子油→卷材铺贴及封边处理→收头固定、密封→闭水试验。
屋面SBS防水卷材施工方案(完整版)1. 引言该方案旨在详细说明屋面SBS防水卷材的施工过程,确保施工质量和防水效果达到预期要求。
本文档将提供完整的施工步骤和相关注意事项。
2. 施工准备在开始施工前,应做好以下准备工作:- 确定施工图纸和设计要求;- 检查施工区域是否清洁整齐,并清除任何障碍物;- 准备好所需要的材料和工具,包括SBS防水卷材、切割工具、粘结剂等;- 确定施工人员的具体任务分工和安全措施。
3. 施工步骤本方案的施工步骤如下:第一步:准备基层1. 清洁基层表面,确保无杂物和灰尘;2. 检查基层平整度和强度,确保符合要求;3. 若基层存在裂缝或不平整的情况,应先修补或找平。
第二步:粘贴底层防水卷材1. 在基层表面上涂布一层专用粘结剂;2. 将SBS防水卷材按照设计要求粘贴在粘结剂上;3. 使用重锤或滚压机均匀压实卷材,确保与基层充分贴合;4. 相邻卷材的接缝应重叠10-20厘米,并按要求进行粘合处理。
第三步:铺设中层防水卷材1. 重复第二步的操作,将中层防水卷材粘贴在底层卷材上;2. 注意确保卷材的方向一致,卷材重叠部位应错开。
第四步:粘贴面层防水卷材1. 重复第二步的操作,将面层防水卷材粘贴在中层卷材上;2. 注意确保卷材的方向一致,卷材重叠部位应错开。
第五步:处理细部及拐角1. 在拐角部位使用特殊形状的SBS防水卷材进行处理,确保细部无渗漏;2. 对于管道等细部,采用专用的密封材料进行处理。
第六步:完成施工1. 检查整个施工区域,确保卷材无波浪、气泡或破损;2. 清理施工现场,确保安全和整洁;3. 编制施工记录和维护手册,以便日后的维护和检修。
4. 注意事项在施工过程中,需特别注意以下事项:- 遵循安全操作规程,使用个人防护装备;- 确保施工现场通风良好,并避免施工过程中有明火;- 定期检查使用的材料和工具,确保其质量合格;- 及时修补施工过程中的破损或缺陷。
5. 结论本文档详细介绍了屋面SBS防水卷材的施工方案。
屋面SBS防水施工方案
屋面SBS防水是一种常见的屋面防水材料,它以SBS(沥青改性聚合物)为主要原料,通过特殊工艺将沥青与合成橡胶进行复合改性而得到。
SBS具有良好的可塑性和粘附性,能够在不同温度条件下保持其弹性和柔
韧性,适用于各种复杂的屋面结构,且能够长期保持防水效果。
下面是一
种常见的屋面SBS防水施工方案:
1.基础处理:首先,清理屋面基础,确保其平整、干燥无尘,并进行
必要的修补,在修补中离心砂浆等合适的材料与基面整体粘接。
2.防水底层施工:在基础处理后,使用打底剂对基面进行刷涂处理,
以提高基层的附着力和防水效果。
接着,在打底剂干燥后,铺设SBS涂层,通常采用卷材形式,将卷材完全展开并固定在基层上,然后进行切割铺贴、修边等工作。
3.防水中层施工:当底层施工完成后,进行中层防水的处理。
方法主
要有撒粉法(即撒布SBS颗粒),喷涂法(使用专用喷涂设备)和热熔法(使用热熔机加热卷材并粘贴)。
这一步骤主要是提高防水层的厚度,增
强其抗压、抗拉和耐候性。
4.防水面层施工:在中层防水处理完成后,施工防水面层是必要的。
可以采用撒粉法、喷涂法或热熔法,将涂料或粉末状材料均匀地覆盖在中
层防水层上,形成防水面层。
此外,还可以使用陶瓷砖、大理石砖等材料
进行装饰面层铺设,提高屋面的整体美观性。
5.检验和保护:在施工屋面SBS防水的整个过程中,需要定期检测工
作的质量,以确保施工的有效性和可靠性。
施工完成后,根据实际情况进
行相应的保护措施,避免机械损伤、化学损坏等。
1
2020年4月19日
屋面SBS卷材防水
施工工艺
文档仅供参考,不当之处,请联系改正。
2
2020年4月19日
屋面SBS改性沥青卷材防水施工工艺
1、施工准备
1.1防水材料选用和准备
1.1.1一般选用高强度、低延伸的防水卷材,应结合工程的实际情况,选用4
㎜厚的Ⅰ类拉力≥500N、延伸率≥30%的弹性体SBS改性沥青防水卷材。
1.1.2防水材料的质量要求
所用的弹性体SBS卷材改性沥青防水卷材必须有出厂合格证及厂家检测报
告。进场后经监理现场见证取样送检试验。
1.1.3防水材料保管
弹性体SBS改性沥青防水卷材宜直立堆放,高度不得超过两层。贮存处应阴
凉通风,避免日晒、雨淋和受潮。
1.1.4材料准备
所用的防水材料应及时进场,并经抽样复试合格。
1.1.5施工用具
根据施工现场的实际情况要求,辅助材料均应采用符合国家行业标准的材
料,如密封膏、冷底子油等。并应配备空气压缩机、喷涂压力罐、液化气喷
枪、高压吹风机、抹子、刮板、安全带、小平铲、搅拌器、毛刷、专用火焰
枪、壁纸刀、绳子、滚子等必备用具,以方便现场的施工
1.2劳动组织
应根据工程量的大小和工期的要求,合理组织劳动力,一般情况下,安排一
个施工小组负责施工。由于屋面防水工程的重要性,因此,施工屋面卷材防
水必须由专业人员进行,该施工小组配备5~6人,其中最少应配置2~3名
专业技术工人。
文档仅供参考,不当之处,请联系改正。
3
2020年4月19日
1.3施工机具
屋面防水施工需要的主要机具见下表。
主要施工机具需用计划表
1.4技术准备
项目技术负责人组织小组学习设计图纸;熟识屋面构造、细部节点要求;了
解所用材料的技术质量要求和施工工艺规定;进行操作技术交底或培训,未
经交底或培训不得上屋面进行施工操作。
1.5施工条件准备
各种防水材料按时运到现场;垂直运输可利用土建施工用的电梯;屋面找平
层上已清理完毕,含水率符合规定;伸出屋面的设施、预埋件等已安装完
毕。
根据气象预报选定无雨、雾的天气。
2、施工工艺流程和顺序
文档仅供参考,不当之处,请联系改正。
4
2020年4月19日
2.1施工工艺流程
施工流程为:找平层修补及清扫→找平层分格缝密封处理→节点密封处理→
节点防水附加层→涂刷冷底子油→卷材铺贴及封边处理→收头固定、密封→
闭水试验。
2.2施工顺序
卷材铺贴顺序:
a、铺贴多跨或高低跨屋面时,应先远后近,先高跨后低跨。
b、在一个单跨铺贴时,应先铺贴排水比较集中部分(如天沟、水落口、檐
口),再铺贴油毡附加层,由低到高,使卷材油按流水方向搭接。
3、施工方法
3.1卷材铺贴方向
对于屋面排水放坡≤2%时,采用平行屋脊的铺贴方法,其搭接缝应顺流水方
向搭接。
3.2冷底子油
当找平层经检验证实已干燥后,在铺贴卷材之前在找平层上涂刷一道冷底子
油。冷底子油采用长柄滚刷涂刷,要求涂刷均匀,不漏涂。当冷底油挥发干
燥后,即可铺贴卷材防水层。如涂刷冷底油后因气候、材料等影响,较长时
间不能铺贴卷材时,则在以后铺贴卷材之前重刷一道冷底子油,以清除找平
层上的灰尘、杂物,增强卷材与基层的粘结。
3.3卷材搭接缝宽度
弹性体SBS改性沥青卷材防水层一般采用热熔满粘法施工,故要求长边的搭
接缝宽度均不得小于80㎜,短边不得小于100㎜。为确保搭接缝的宽度,
应先在找平层上弹出墨线,进行卷材试铺,无问题后方可进行正式铺贴。
文档仅供参考,不当之处,请联系改正。
5
2020年4月19日
3.4掌握好卷材热熔胶的加热程度
若卷材底部的热熔胶加热不足,会造成卷材与基层粘结不牢;若过分加热,
又容易使卷材烧穿,胎体老化,热熔胶焦化变脆,严重降低防水层的质量。
因此,要求烘烤时要使卷材底面和基层同时均匀加热,喷枪的喷嘴与卷材面
的距离要适中,一般保持50~100㎜左右,与基层呈30°~45°角。喷枪要沿
着卷材横向缓缓来回移动,移动速度要合适,使在卷材幅宽内加热温度均
匀,至热熔胶融呈光亮黑色时,即可趁卷材柔软的情况下滚铺粘贴。
3.5辊压、排气
应趁热用压辊滚压。卷材始端铺贴完成后,即可进行大面积滚铺。持枪人位
于卷材滚铺方向,推滚卷材人位于已铺好的卷材始端上面,待卷材加热后缓
缓推压卷材,并随时注意卷材的平整顺直和搭接的宽度。其后跟随一人用棉
纱团等从中间向两边抹压卷材,排出卷材下面的空气,并用刮刀将溢出的热
熔胶刮压接边缝,另一人用压辊压实卷材,使之粘结牢固,表面平展,无皱
折现象,
3.6铺贴时,应使卷材与基层紧密粘结,避免铺斜、扭曲,仔细压紧、刮
平,赶出气泡封严。如发现已铺贴卷材有气泡、空鼓或翘边等现象,应及时
进行处理。
末端收头处理封边:将卷材采用橡胶沥青粘结剂将末端粘结封严。
3.7搭接缝施工
在进行搭接缝粘结施工前,应将卷材表面80㎜~100㎜宽用喷枪烧熔,注
意不要烧伤搭接缝处的卷材。粘贴搭接缝卷材时,当卷材底部的热熔胶熔融
至呈光亮的黑色即可粘贴,并进行滚压至热熔胶溢出,收边者趁热用刮板将
溢出的热胶刮平,沿边封严。当整个卷材防水层铺贴完毕后,在所有搭接缝
