铸石板安装方案
- 格式:doc
- 大小:17.50 KB
- 文档页数:6

铸石板安装方案一、工程概况汽车首煤坑漏斗内壁耐磨衬板粘贴面积共3500平米,粘结材料为呋喃胶泥,耐磨衬板为300×200×30铸石板。
砼漏斗内壁南北面为60O梯形坡面,东西面为70O梯形坡面以及3米高垂直梯面组成。
二、施工准备(1)、技术准备1、施工现场管理人员: 项目经理、技术员、质检员、安全员、保管员、测量员已进驻现场,“四通一平”已准备完毕2、研究工程特点,编制施工组织设计,确定切实可行的施工方法。
3、对所有施工人员进行技术交底,让其了解工程基本情况。
4、收集本工程有关的图集、规范、作业指导书。
5、计算各分项工程量,为编制预算和指导生产提供基础资料。
(2)、材料准备1、各种材料进场后,应进行质量检查报验,并注明品名,经验收合格后方可使用。
同时根据材料特性,采取防雨、防潮、防火等措施。
2、块材粘贴提前进行选料,对于个别有裂纹、缺楞掉角等材料严禁进入实体。
3、呋喃胶泥采用1:3呋喃树脂与呋喃粉现场搅拌,每次搅拌胶泥量必须控制在45分钟内使用完的量为准。
(3)、机具准备1、手工小锤、泥铲、线锥、线绳。
2、铁锹、灰斗、铁皮。
三、施工工艺1、确定工序漏斗砼面清理漏斗底口铸石板托架焊接内操作架搭设块材预排胶泥搅拌贴板2、操作方法①、漏斗砼内壁清理用手锤将高于砼表面的拉接杆、PVC套管全部清理干净,用钢丝刷清理表面浇筑砼时楼的浆,清理完后用刷子将浮土清掉保证砼面平整无浮土。
②、将漏斗底口四周埋件清理出将30×3角钢焊于底口处,焊接时角钢与埋件连接处必须满焊。
焊接方法如图:③、脚手架采用Ф43钢管搭设,作业层满铺脚手板。
④、预排铸石板,自下而上分层错缝粘贴,一般可连续铺砌2~3层高度后,应稍停片刻,待下一层胶泥凝结牢后方可进行下一层铺砌。
粘贴过程不易出现十字通缝。
通过层与层之间的错缝,不仅可以提高结构强度,还可以增加防渗透能力。
⑤、铺砌时采用手工法粘贴,遇到焦点异形件时主要是用手锤分次敲击,利用材料脆性的特点,先在砖板边缘处用力击破一点,然后逐步向里敲至要求位置。
铸石板水泥技术施工方案及要求
一、铸石板材技术指标及安装工艺要求:
1、严格按照中华人民共和国建材行业标准JC514.1-93标准执行。
2、当铸石板衬砌设备的转角边缘处应按实际尺寸加工板材。
3、衬砌时未固化的板材严禁移动、震动和受压。
4、衬砌结合层厚度应5~10mm,灰缝宽度≤5mm
5、养护温度必须高于10℃,养护期间衬里不得受力,养护时间不得少于6天。
6、采用425水泥。
现场胶泥应加少量801胶以增加强度。
7、砂浆用水兑801胶配比:每100kg水兑5kg至10kg801胶,和匀后施工时根据稠度确定用水量。
二、铸石板的铺设应符合有关工艺要求:
1、设备衬砌表面要求除锈清理,不得有油污等杂物。
2、选用铸石板表面无油污、清洗干燥后作用。
3、必须注意胶泥饱满密实,粘结牢固。
4、注意错灰缝。
5、养护后用小锤轻轻敲打,不允许有疏松及空声现象,对检查出质量问题应及时处理保证施工质量。
蓬莱金王耐磨物料有限公司。
铸石板安装方案陕西双龙煤业有限责任公司原煤仓工程漏斗内壁铸石板安装施工方案编制人:审核人:批准人:日期:2015年8月16日目录1、工程概况----------------------------------------------------------12、施工准备----------------------------------------------------------13、施工工艺----------------------------------------------------------24、质量要求----------------------------------------------------------35、安全生产技术保证措施----------------------------------------3仓内漏斗内壁铸石板安装施工方案一、工程概况陕西双龙煤业开发有限责任公司原煤仓漏斗内壁耐磨内衬铸石板粘贴面积共900m2,粘结材料为30厚1:3水泥砂浆,耐磨衬板为200×200×30铸石板,砼漏斗内壁为60O 梯形坡面以及斜坡以上2米。
二、施工准备(1)、技术准备1、施工现场管理人员: 项目经理、技术员、质检员、安全员、测量员2、研究工程特点,编制施工方案,确定切实可行的施工方法。
3、对所有进场施工人员进行安全技术交底,让其了解工程基本情况。
4、收集本工程有关的图集、规范、作业指导书。
5、计算各分项工程量,为编制预算和指导生产提供基础资料。
(2)、材料准备1、各种材料进场后,应进行质量检查报验,并注明品名,经验收合格后方可使用。
同时根据材料特性,采取防雨、防潮、防火等措施。
2、块材粘贴提前进行选料,对于个别有裂纹、缺楞掉角等材料严禁进入实体。
3、砂子、水泥等材料应做原材料复检。
(3)、机具准备1、手工小锤、泥铲、线锥、线绳。
2、铁锹、灰斗、铁皮。
铸石板施工方案
一、项目背景
近年来,铸石板作为一种新型环保材料,在城市道路、广场等场所得到了广泛应用。
然而,铸石板的施工过程十分关键,施工质量直接影响到道路使用寿命和美观度。
本文将介绍铸石板施工方案,以确保工程质量和效果。
二、材料准备
1.铸石板:选用原材料优质、规格符合要求的铸石板。
2.水泥:选用高标号优质水泥,以保证铸石板的强度。
3.骨料:选择合适的骨料,确保铸石板的质地均匀。
4.脱模剂:使用优质脱模剂,以便板材顺利脱模。
三、工程施工流程
1.基础处理:
–清理基础表面,确保平整。
–喷涂底漆,增强附着力。
2.铺设导线:
–依据设计要求,铺设导线,确保板材位置准确。
3.混凝土浇筑:
–按比例将水泥、骨料搅拌均匀,浇筑到模具内。
–用振捣棒振实,尽量排除气泡。
4.养护处理:
–完工后及时进行养护,保持适当温度和湿度。
5.脱模处理:
–在养护期结束后,采用脱模剂,顺利脱模。
6.整体调试:
–对铸石板进行全面检查,调整位置和高低。
四、注意事项
1.施工过程需注意安全,避免发生意外伤害。
2.严格按照设计要求施工,保证施工质量符合标准。
3.保持施工现场整洁,确保施工效率和质量。
五、施工效果展示
通过以上铸石板施工方案,可以确保工程的开展顺利,最终呈现出优质的铸石板施工效果,改善城市环境质量,提升居民生活品质。
以上为铸石板施工方案,希望对施工人员在实际工作中起到一定的指导作用。

枣庄微晶铸石板施工方案1. 引言本文档旨在描述枣庄微晶铸石板(以下简称“微晶铸石板”)的施工方案。
微晶铸石板是一种用于室内和室外铺装的高性能装饰材料,其具有耐候性、耐磨性和防滑性等优异特性,在建筑和景观设计中得到广泛应用。
本文档将介绍微晶铸石板的材料准备、施工步骤和施工注意事项等内容。
2. 材料准备在施工微晶铸石板之前,需要准备以下材料:•微晶铸石板:根据实际需要采购微晶铸石板,并检查质量是否符合要求。
•混凝土基层:确保混凝土基层平整、坚固、无明显起砂和裂缝。
•石英砂:用于制作微晶铸石板表面的磨料层,以增强铸石板的硬度和耐磨性。
•水泥砂浆:用于微晶铸石板的粘结层,以将铸石板粘贴到基层上。
3. 施工步骤步骤一:基层处理1.清洁基层:将混凝土基层表面的灰尘、油污和杂物清除干净。
2.修补基层:修复基层上的裂缝和凹陷,并确保基层表面平整。
步骤二:铺设微晶铸石板1.喷涂潮湿剂:使用潮湿剂喷洒在基层上,以增加粘结层和微晶铸石板之间的粘结强度。
2.涂抹砂浆:将水泥砂浆均匀地涂抹在基层上,厚度约为3-5mm。
3.铺贴微晶铸石板:将微晶铸石板按设计要求铺设在湿润的砂浆上,确保铸石板之间的间距均匀。
步骤三:压实铸石板1.使用橡胶锤或木槌轻轻敲击铸石板的表面,使其与砂浆粘结更紧密。
2.使用压实机械或振动器对铸石板进行压实,以确保其与基层的粘结牢固。
步骤四:涂抹磨料层1.涂抹石英砂:将石英砂均匀地撒在铸石板表面。
2.使用刮板或扫帚将石英砂均匀地刮平或扫平,使其与铸石板表面齐平。
4. 施工注意事项•施工过程中,需要确保基层表面干燥、平整且无积水。
•在施工微晶铸石板之前,应先进行试铺,以确保材料质量和铺贴效果符合要求。
•在铺贴和压实微晶铸石板时,需注意保护铸石板的边缘,避免其破损。
•涂抹磨料层时,要注意石英砂的均匀分布并仔细刮平或扫平,以确保铸石板表面平整。
以上就是枣庄微晶铸石板的施工方案,希望能对施工人员在实际操作中有所帮助。
铸石板施工方案铸石板是一种常用的道路铺设材料,具有耐磨、耐压、防滑等特点,广泛应用于公路、广场、人行道等场所。
下面是一个针对铸石板施工的方案。
施工准备:1. 制定施工计划,根据施工区域的情况确定施工顺序和具体步骤。
2. 采购和配备所需要的工具和设备,如钢筋、水泥、石材等材料,搅拌机、振动器等施工工具。
3. 清理施工区域,确保施工区域干净整齐,没有障碍物。
4. 搭建安全围栏,确保施工区域的安全。
施工步骤:1. 按照设计要求进行基础施工,包括土方开挖、模板安装、钢筋加工等。
2. 混凝土浇筑,根据设计要求进行混凝土配合比的调配,并使用搅拌机进行搅拌,将混凝土倒入基础模板中,并用振动器进行震动,确保混凝土的密实性和均匀性。
3. 保养混凝土,浇筑后的混凝土需要进行养护,包括浇水保湿,避免混凝土的裂缝和质量问题。
4. 铺设石板,待混凝土养护完成后,根据设计要求将石板铺设到混凝土上,并使用预先设计的夹具将石板固定在混凝土上,确保石板的平整度和稳固性。
5. 砂浆填缝,将砂浆按照设计要求配制好,将砂浆填充到石板的缝隙中,用铺砌刀进行压实,确保填缝紧密。
6. 清理工作,将施工过程中出现的垃圾和杂物清理干净,保持施工区域的整洁。
施工注意事项:1. 施工前必须了解现场的地质条件和水平情况,以便调整施工方案。
2. 施工过程中必须按照设计要求进行施工操作,确保施工质量。
3. 施工现场必须有专人进行监督,并做好安全防护工作,保证施工过程的安全性。
4. 施工中必须严格按照施工工艺流程进行,不得擅自更改。
5. 施工完成后,必须进行验收检查,确保施工质量和设计要求的符合度。
以上是一个针对铸石板施工的基本方案,具体的施工工艺和流程还需要根据实际情况进行调整和完善。
在施工过程中,要严格按照相关规范和标准操作,并加强质量监控和安全管理,以确保施工的顺利进行和质量的高标准达标。

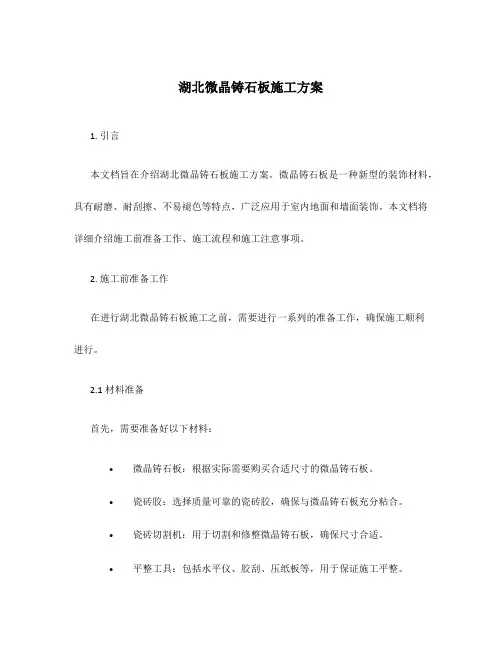

湖北微晶铸石板施工方案1. 引言本文档旨在介绍湖北微晶铸石板施工方案。
微晶铸石板是一种新型的装饰材料,具有耐磨、耐刮擦、不易褪色等特点,广泛应用于室内地面和墙面装饰。
本文档将详细介绍施工前准备工作、施工流程和施工注意事项。
2. 施工前准备工作在进行湖北微晶铸石板施工之前,需要进行一系列的准备工作,确保施工顺利进行。
2.1 材料准备首先,需要准备好以下材料:•微晶铸石板:根据实际需要购买合适尺寸的微晶铸石板。
•瓷砖胶:选择质量可靠的瓷砖胶,确保与微晶铸石板充分粘合。
•瓷砖切割机:用于切割和修整微晶铸石板,确保尺寸合适。
•平整工具:包括水平仪、胶刮、压纸板等,用于保证施工平整。
•扫帚、抹布等清洁工具:用于清理施工区域。
•其他辅助施工工具:如橡胶锤、抹灰刀等。
2.2 施工区域准备在进行湖北微晶铸石板施工之前,需要进行施工区域的准备工作。
首先,清理施工区域,确保地面干净平整。
清除所有尘土、杂物和油脂。
其次,检查施工区域的地面是否平整,如有不平整的地方,需要进行修整处理。
3. 施工流程3.1 基层处理在施工微晶铸石板之前,需要对基层进行处理,确保微晶铸石板能够粘贴牢固。
首先,将瓷砖胶均匀涂抹在基层上,一般厚度为3-5mm。
然后,用齿刀将瓷砖胶整平,确保表面光滑均匀。
接着,将微晶铸石板按需求尺寸进行切割。
使用瓷砖切割机,根据需要调整刀片角度和切割深度,确保切割精准。
3.2 微晶铸石板施工在基层处理完成后,开始进行微晶铸石板的施工。
根据需要,选择合适的粘贴方式,可以采用全瓷砖胶粘贴或双粘贴。
首先,涂抹一层薄薄的瓷砖胶在基层上。
然后,用瓷砖刀将微晶铸石板放置在涂抹的瓷砖胶上,并用橡胶锤轻轻敲打微晶铸石板,使其与瓷砖胶充分粘合。
接着,用橡胶锤轻轻敲打微晶铸石板,确保其与基层贴合紧密。
最后,用刮刀将多余的瓷砖胶刮掉,并用压纸板将微晶铸石板压实。
3.3 后处理施工完成后,需要进行后处理工作。
首先,等待瓷砖胶干燥。
根据瓷砖胶的使用说明,通常需要等待24小时以上。
第1篇一、工程概况1.1 工程名称:XX工程项目1.2 工程地点:XX地区1.3 工程规模:建筑面积XX平方米1.4 工程结构:钢筋混凝土结构1.5 工程用途:XX二、施工方便铸石板的特点及适用范围2.1 铸石板的特点:(1)耐磨、耐腐蚀、耐高温、抗冲击,使用寿命长;(2)施工方便,安装快捷,无需特殊工具;(3)色泽稳定,不易褪色,美观大方;(4)尺寸精度高,拼接紧密,无缝隙。
2.2 适用范围:(1)工业厂房、仓库、车间等地面、墙面、天花板的铺设;(2)船舶、火车、汽车等交通工具的地面、墙面、天花板等;(3)建筑物的室外地面、台阶、广场等。
三、施工准备3.1 施工组织(1)成立施工组织机构,明确各岗位职责;(2)组织施工人员进行技术交底,确保施工人员熟悉施工工艺及质量要求;(3)制定施工进度计划,确保工程按时完成。
3.2 材料准备(1)铸石板:按照设计要求及工程量准备,确保质量合格;(2)粘结剂:选用符合国家标准的耐高温、耐腐蚀粘结剂;(3)工具:剪刀、直尺、水平尺、墨斗、电钻等。
3.3 施工人员(1)施工人员应具备相应的施工经验和技能;(2)施工人员应遵守施工现场的安全规定,确保施工安全。
四、施工工艺4.1 施工流程(1)基层处理:清理基层,确保表面平整、干净、无油污、无杂物;(2)弹线定位:根据设计要求,弹线定位,确保安装精度;(3)粘结剂配制:按照粘结剂产品说明书配制,搅拌均匀;(4)铺贴铸石板:将铸石板铺贴在基层上,调整位置,确保平整;(5)养护:铺贴完成后,进行养护,确保粘结牢固。
4.2 施工要点(1)基层处理:基层应平整、干燥、无油污、无杂物,如有凹凸不平,应进行找平处理;(2)弹线定位:根据设计要求,弹线定位,确保安装精度,特别是地面、墙面、天花板的阴阳角;(3)粘结剂配制:按照粘结剂产品说明书配制,搅拌均匀,避免出现沉淀、结块等现象;(4)铺贴铸石板:将铸石板铺贴在基层上,调整位置,确保平整,特别是阴阳角、转弯处;(5)养护:铺贴完成后,进行养护,确保粘结牢固,防止因温度、湿度等因素导致粘结剂失效。
菱形铸石板施工方案一、施工前准备现场勘查:了解施工现场的环境、基础条件、施工难度等,确保施工方案的可行性。
制定施工方案:根据勘查结果,结合菱形铸石板的特点,制定详细的施工方案。
施工队伍组织:组建专业的施工队伍,明确各岗位职责,确保施工过程中的协同作业。
安全教育:对施工人员进行安全教育培训,提高安全意识,确保施工过程的安全。
二、材料选择与检验铸石板选择:选用质量稳定、符合设计要求的菱形铸石板,确保材料的强度和耐久性。
材料检验:对进场的铸石板进行严格检验,包括尺寸、外观质量、物理性能等,确保材料符合要求。
三、基础处理与找平基础清理:清除基础表面的杂物、油污等,确保基础干净、平整。
基础处理:对基础进行必要的加固和修补,确保基础的稳定性和承载能力。
找平处理:在基础上铺设找平层,确保铸石板安装的平整度和稳定性。
四、铸石板选择与切割铸石板选择:根据设计要求,选择适当的菱形铸石板,确保颜色和纹理的协调。
切割加工:对铸石板进行必要的切割加工,以满足现场安装的需要。
五、安装方法与步骤定位放线:根据设计要求,在基础上进行定位放线,确定铸石板的安装位置。
安装顺序:按照先角后边的原则,逐步安装铸石板,确保安装顺序的合理性。
安装方法:采用专用粘结剂将铸石板粘贴在基础上,确保安装牢固、平整。
六、粘结剂选择与使用粘结剂选择:选用性能稳定、粘结力强的专用粘结剂,确保铸石板的牢固度。
粘结剂使用:按照说明书的要求,正确使用粘结剂,确保粘结效果和施工质量。
七、质量检查与验收过程检查:在施工过程中,定期对施工质量进行检查,确保各道工序符合要求。
验收标准:制定明确的验收标准,对施工完成后的铸石板进行全面检查,确保施工质量达到设计要求。
整改措施:对检查中发现的问题,及时采取整改措施,确保施工质量符合要求。
八、安全与环保措施施工现场安全:设置明显的安全警示标志,确保施工人员和现场安全。
环保措施:在施工过程中,采取有效措施减少噪音、粉尘等污染物的排放,确保施工环保。
耐磨铸石板施工工艺耐磨铸石板是一种常用的建筑材料,具有优异的耐磨性能和美观的外观,被广泛应用于各种室内外场所的装饰和铺设。
为了确保施工质量和效果,耐磨铸石板的施工工艺十分重要。
本文将介绍耐磨铸石板施工的工艺流程和注意事项。
一、准备工作耐磨铸石板施工前,需要进行充分的准备工作。
首先要检查施工基础,确保其平整、牢固、无裂缝和松散部分。
如果有问题,需要提前修复。
同时,还需清除基础上的灰尘和杂物,确保基面清洁。
二、施工工艺1. 铺设底层在基础上铺设一层厚度为20mm的水泥砂浆,用拍打的方式使其牢固粘结。
然后在水泥砂浆上再次铺设一层耐磨石英砂浆,厚度约为10mm,用铺贴刀使其平整。
2. 铺设耐磨铸石板将耐磨铸石板按照设计要求和铺设顺序,依次放置在水泥砂浆上。
在铺设过程中,要注意保持石板之间的间距均匀,并用水平仪检查石板的平整度。
如果有不平整的地方,可以用橡皮锤轻轻敲击调整。
3. 粘贴背胶完成铺设后,需要在耐磨铸石板的背面涂抹背胶。
背胶的选择应根据具体情况来确定,一般是根据耐磨铸石板的材质和施工环境来选择。
背胶的涂抹应均匀,避免过厚或过薄。
4. 砂浆填缝等待背胶干燥后,进行砂浆填缝。
先将耐磨铸石板之间的缝隙清理干净,然后用专用的耐磨砂浆填充缝隙。
填缝时要注意填充均匀,避免出现空鼓和裂缝。
5. 磨光和抛光砂浆填缝完成后,等待一段时间,使其充分干燥。
然后使用砂磨机对铺设的耐磨铸石板进行磨光处理,以去除表面的不平整和砂浆残留。
最后使用抛光机对石板进行抛光,使其表面更加光滑。
三、注意事项1. 施工前要对耐磨铸石板进行检查,确保无破损和质量问题。
2. 在施工过程中,要注意保持工地的整洁,及时清理石板表面的灰尘和杂物。
3. 施工时要使用专业的工具和设备,确保施工质量。
4. 施工过程中要注意安全,佩戴好防护器材,防止意外伤害发生。
5. 施工完成后,要对施工质量进行检查和验收,确保符合设计要求和相关标准。
耐磨铸石板施工工艺是一个复杂的过程,需要专业的技术和经验。
铸石板施工安装工艺原料:首先备齐本工程用的原料、铸石板(规格按设计要求定做),呋喃胶泥。
一、基层要求及表面处理1、混凝土基层必须坚固、密实、平整,不应有起砂、起壳、裂缝、蜂窝麻面及油污现象,基层坡度和强度应符合设计要求。
2、混凝土基层上进行块材铺砌施工时,基层的阴阳角应做成直角。
3、基层必须干燥,在深为20mm厚度为含水率不应大于6%.4、基层表面不得有浮灰、水泥渣及疏松部位。
5、基层平整度用2米直尺检查,允许误差≤5mm.6、基层表面如果平整度正负差太大,要求原基层施工单位提前做平整处理或是在不影响验收交工的情况下,甲乙双方协商认定,实际情况现场处理。
二、施工方案1、施工现场应有防腐蚀施工经验的工人,做到每天的施工记录.2、水玻璃胶泥衬砌,配好的胶泥应在30分钟内用完,使用中途不得随意加液体,发现胶泥变硬应废弃不用。
3、铸石板应干燥、干净,胶泥用灰刀抹在铸石板上,四周略低,用力揉压,并用橡皮锤敲打,把多余的胶泥挤出板缝,而后把多余胶泥用灰刀铲除,并随即压平,4、上下层铸石板不得产生通缝,板缝一般错开1/2~1/3板宽,同时必须注意胶泥铺满密实,粘结牢固。
5、衬砌完的铸石板表面平整,不出现倒凸台,灰缝宽度≤3mm,结合层胶泥应饱满密实,粘结牢固,用木锤检查不允许有疏松及空鼓现象,对检查出的质量问题应及时处理,保证施工质量达标、验收合格.三、施工环境1、水玻璃的施工和养护,首先要具备一个清洁、干燥、通风、防水的环境。
施工的温度以10-25℃为宜,相对湿度不宜大于80,当温度低于5℃时,应提前做好加热保温措施,但不得用明火或蒸汽直接加热。
2、施工现场要保持一定通风,保证空气的流通,一定要按安全文明施工要求施工。
四、养护及验收1、养护:保证施工质量对使用胶泥衬砌铸石板工程,为了保证胶泥的反应完成及固化,据当地气温养护期必须15天,在养护期内要防止震动及防水。
2、验收:在自检合格达到要求后,应及时通知甲方,建设单位、监理单位进行工程验收,验收合格后,我们方可将施工人员安全退出,交付甲方使用。
铸石板施工技术方案大同市腾飞建安有限责任公司一、施工程序基层检查→基层处理→板材清洁处理→胶泥配制→衬面层→外观检查与修整→验收→交付使用二、施工准备提要1.原材料分析检测合格2.施工用工、器具准备符合要求3.施工安全技术措施的制定能确保施工安全4.原材料消耗定额的制定符合现场施工实际5.现场施工条件的考察与准备三、衬砌施工要求1.在施工准备工作就绪的条件下,可以考虑衬砌施工;2.施工现场要求温度要在0℃以上,相对湿度不超过75%,环境无较大粉尘,在密闭设备内施工应该考虑通风;3.施工过程中,对所用原材料和施工环境要考虑防潮、防雨和强烈日光照射;4.衬砌前,对衬体和铸石板必须按规定清理干净,要求无油污、灰尘附着物等,对金属衬体要求除掉金属氧化物,对于高于金属表面的焊缝要进行铲磨,对混凝土衬体要用水泥砂浆找平,不准有蜂窝麻面和表面疏松现象存在,20mm深处含水率不超过6%;四、衬砌施工1.胶泥配制及注意事项(1)配比(重量)液:粉=40~45:100(2)称取一定量的液放入容器内,然后在搅拌条件下逐步加入粉,并要求充分搅拌均匀,每次配制胶泥量根据环境温度在30~40分钟内用完;(3)在施工过程中严禁对已配制好的胶泥补加液,如发现胶泥硬化,应弃之不用;(4)配制胶泥的器具,用完后要彻底清理干净;(5)液在使用前要充分搅拌均匀再用;(6)液不准敞口存放,在存放过程中,如发现表面凝胶要搅拌均匀后再用。
2.衬砌施工注意事项(1)在衬砌板材时要注意胶泥饱满,并用力揉压,把胶泥挤出板缝,而后把多余的胶泥用灰刀铲除,并随即压实。
结合层厚度和挤缝宽度根据施工条件确定,一般结合层厚度控制在10mm左右;挤缝宽度控制在4~6mm。
(2)衬砌大块板材和立面时,为防止板材移位,应考虑支撑定位。
(3)衬砌施工完毕,在不低于0℃的情况下养护14天以上。
要进行后期处理,后处理根据现场施工条件确定(现场交底),要特别注意在养护期间严禁与水、火或水蒸汽接触;(4)对衬里结构复杂的衬体,根据几何形状对衬板进行预排、预选,并加工出异型板材;(5)双层衬板不准重缝,两层板缝错开板宽的1/3~1/2;(6)为使板材表面浸润,涂抹胶泥时,要正反方向用力涂抹,使胶泥与板面形成粘膜,涂沫厚度应高出结合层的2~3mm为宜;(7)在衬砌铸石板材过程中,要时刻注意控制板面平整,粘贴牢固,达到横平坚直,胶泥饱满密实;(8)衬砌速度要根据施工条件确定,原则上以不脱落为准。
1. 引言本文档旨在提供铸石板施工方案的详细步骤、材料和施工要点,帮助施工人员正确高效地完成铸石板施工工作。
2. 施工准备在施工前,需要进行以下准备工作:•确定施工区域:根据设计要求确定施工区域,并进行测量和标记。
•清理施工区域:清除施工区域的杂物和污物,确保施工区域干净整洁。
•准备材料和工具:根据施工要求准备所需的石材、水泥、沙子等材料,以及施工工具,如砌筑工具、橡胶锤等。
3. 铺设基层3.1 准备基层3.1.1 清理基层首先,清理施工区域的基层,将其表面的杂物、油污等清除干净。
3.1.2 基层处理对于土质基层,可以进行以下处理:•挖掉表面松软的土层,保留坚硬的土层作为基层。
•用压路机或者人工压实,使土层坚实平整。
对于混凝土基层,可以进行以下处理:•使用刷洗机或高压水枪清洗表面,去除油渍和污垢。
•修补裂缝和坑洞,确保基层坚实平整。
3.2 铺设防水层3.2.1 材料准备根据设计要求选择适合的防水材料,如防水涂料、防水卷材等。
3.2.2 铺设防水层将防水材料均匀涂抹或铺设在基层上,确保覆盖面积和厚度符合要求。
注意防水层的边缘和接缝处要进行密封处理,确保防水效果。
4. 铺设石材4.1 材料准备根据设计要求选择适合的石材,并进行验收。
同时准备好水泥、沙子等铺设石材所需的材料。
4.2 石材铺设4.2.1 预处理石材将石材放置在平整干净的地面上,进行预处理,如抛光、砂面等。
4.2.2 石材调整根据施工要求,将石材进行调整,使其尺寸、形状符合设计要求。
4.2.3 石材铺设•在基层上涂抹一层薄浆砂浆,使其与石材粘结。
•将石材按设计要求顺序放置在基层上,保持间距一致。
•使用橡胶锤轻轻敲击石材,使其牢固粘结在基层上。
4.3 确认铺设效果完成石材铺设后,使用水平仪、钢尺等工具检查石材的水平度、垂直度和间距是否符合要求。
5. 石材收尾处理铺设石材后,还需要进行一些收尾处理工作,以确保施工质量和美观度。
5.1 拼缝处理根据设计要求,对石材之间的拼缝进行处理,可以选择以同颜色的填缝剂填充,或者以石材切割成细条填充。
铸石板施工方案1. 引言本文档主要介绍了铸石板施工方案,包括施工前准备、材料和工具准备、施工过程以及验收和收尾工作等内容。
通过本方案的实施,能够确保施工质量和进度,提高工程效益,保证施工安全。
2. 施工前准备在进行铸石板施工之前,需要进行以下准备工作:2.1 现场勘测和测量在施工前,需要对施工现场进行仔细的勘测和测量,包括地面尺寸、高程差等数据的获取。
根据测量结果,制定施工方案和施工图纸。
2.2 铸石板选型和购买根据施工设计要求和现场需求,选择合适的铸石板材料。
考虑材料的强度、耐久性、防滑性等因素,并确保材料的质量和供应。
2.3 安全考虑在施工前,需要进行安全评估和安全措施的制定。
确保工人使用个人防护装备,尽量避免施工过程中的意外事故。
2.4 施工方案编制根据现场勘测和测量结果,制作施工方案和施工图纸。
明确施工工序、施工顺序以及施工细节,并参考相关标准和规范。
3. 材料和工具准备施工所需材料和工具如下:3.1 材料•铸石板:根据设计要求选用适当规格和强度的铸石板材料。
•水泥砂浆:用于铸石板与地面之间的粘结。
•混凝土:用于地面打底和加固。
•防水材料:用于保护地下层,防止地下水渗透。
•铺装材料:用于铺设铸石板之间的接缝。
3.2 工具•打桩机:用于打桩和切割工作。
•混凝土搅拌机:用于搅拌混凝土。
•铺设工具:包括铲子、扫帚、抹板等。
•测量工具:包括测量尺、水平仪等。
4. 施工过程4.1 地面准备在进行铸石板施工之前,需要对地面进行准备工作。
清理地面上的杂物和污垢,确保地面平整、洁净。
4.2 打桩和固定根据设计要求和施工图纸,使用打桩机进行铸石板的打桩和固定。
根据需要,可使用水泥砂浆将铸石板牢固地粘贴在地面上。
4.3 铺设混凝土基层根据施工方案,使用混凝土搅拌机将混凝土均匀地倒在地面上,然后使用铺设工具将混凝土均匀地铺平。
4.4 铸石板安装在混凝土基层干燥后,开始安装铸石板。
根据施工方案,将铸石板按照预定的图纸和工艺要求进行铺设,确保板与板之间的接缝均匀。
铸石板安装流程铸石板是一种常见的建筑材料,广泛应用于室内外的地面、墙面等装饰。
它具有质地坚硬、防水防污、易于清洁等优点,因此在家庭装修和商业场所装饰中得到了广泛的应用。
下面将介绍一下铸石板的安装流程。
第一步:准备工作在进行铸石板的安装之前,首先需要进行准备工作。
首先,要对施工现场进行清理,确保地面平整、无杂物。
其次,要根据施工面积和需要的材料量,购买足够的铸石板,并按照要求进行储存和保护,避免损坏。
第二步:铺设底层铸石板的安装需要先铺设底层,以确保铸石板的稳固和平整。
在铺设底层之前,需要先进行一些基础处理工作。
首先,要进行地面的打磨和清洁,确保地面平整光滑。
然后,根据需要,进行防水处理和防潮处理,以保证铸石板的使用寿命和质量。
第三步:铺设铸石板在底层处理完毕后,就可以开始铺设铸石板了。
首先,要根据设计要求,确定铸石板的铺设方式和方向。
然后,将铸石板从包装中取出,按照顺序进行铺设。
在铺设的过程中,要注意保持铸石板之间的间隙均匀,以便后续的固定和填缝。
第四步:固定和填缝铺设完铸石板后,需要进行固定和填缝的工作。
首先,要对铸石板进行固定,以确保其稳固不松动。
可以使用专用的铸石板胶水或黏合剂进行固定,也可以使用螺钉或其他固定材料进行固定。
然后,要进行填缝工作,将铸石板之间的缝隙填满,并进行整体的清理和修整,使铸石板的表面平整光滑。
第五步:保养和维护铸石板安装完成后,还需要进行保养和维护工作,以延长其使用寿命和保持良好的装饰效果。
首先,要定期清洁铸石板表面,避免污渍和污垢的积累。
其次,要定期检查铸石板的固定情况,如有松动或损坏,及时进行修复和更换。
同时,还要注意避免铸石板受到剧烈的冲击和划伤,以免影响其外观和使用效果。
总结:铸石板的安装流程主要包括准备工作、铺设底层、铺设铸石板、固定和填缝以及保养和维护。
在进行铸石板安装时,需要注意施工现场的清理和地面的处理,确保铸石板的稳固和平整。
同时,还需要保持铸石板之间的间隙均匀,进行固定和填缝,以确保整体的质量和装饰效果。
陕西双龙煤业有限责任公司原煤仓工程
漏
斗
内
壁
铸
石
板
安
装
施
工
方
案
编制人:
审核人:
批准人:
日期:2015年8月16日
目录
1、工程概况----------------------------------------------------------1
2、施工准备----------------------------------------------------------1
3、施工工艺----------------------------------------------------------2
4、质量要求----------------------------------------------------------3
5、安全生产技术保证措施----------------------------------------3
仓内漏斗内壁铸石板安装施工方案
一、工程概况
陕西双龙煤业开发有限责任公司原煤仓漏斗内壁耐磨内衬铸石板粘贴面积共900m2,粘结材料为30厚1:3水泥砂浆,耐磨衬板为200×200×30铸石板,砼漏斗内壁为60O梯形坡面以及斜坡以上2米。
二、施工准备
(1)、技术准备
1、施工现场管理人员: 项目经理、技术员、质检员、安全员、测量员
2、研究工程特点,编制施工方案,确定切实可行的施工方法。
3、对所有进场施工人员进行安全技术交底,让其了解工程基本情况。
4、收集本工程有关的图集、规范、作业指导书。
5、计算各分项工程量,为编制预算和指导生产提供基础资料。
(2)、材料准备
1、各种材料进场后,应进行质量检查报验,并注明品名,经验收合格后方可使用。
同时根据材料特性,采取防雨、防潮、防火等措施。
2、块材粘贴提前进行选料,对于个别有裂纹、缺楞掉
角等材料严禁进入实体。
3、砂子、水泥等材料应做原材料复检。
(3)、机具准备
1、手工小锤、泥铲、线锥、线绳。
2、铁锹、灰斗、铁皮。
三、施工工艺
1、确定工序
室内满堂架搭设漏斗砼面清理漏斗底口铸石板托架焊接块材预排水泥砂浆搅拌贴板清理表面拆除室内满堂架
2、操作方法
①漏斗砼内壁清理用手锤将高于砼表面的拉接杆全部清理干净,用钢丝刷清理表面浇筑砼时楼的浆,清理完后用刷子将浮土清掉保证砼面平整无浮土。
②将漏斗底口四周埋件清理出将30×3角钢焊于底口处,焊接时角钢与埋件连接处必须满焊。
③脚手架采用Ф48钢管搭设,作业层满铺脚手板。
④预排铸石板,自下而上分层错缝粘贴,一般可连续铺砌2~3层高度后,应稍停片刻,待下一层水泥砂浆凝结牢后方可进行下一层铺砌。
粘贴过程不易出现十字通缝。
通过层与层之间的错缝,不仅可以提高结构强度,还可以增加防渗透能力。
⑤铺砌时采用手工法粘贴,遇到焦点异形件时主要是用手锤分次敲击,利用材料脆性的特点,先在砖板边缘处用力击破一点,然后逐步向里敲至要求位置。
然后进行粘贴。
四、质量要求
1、铸石板结合层及灰缝的水泥砂浆应饱满密实,粘结牢固,不得有疏松、裂纹、空鼓、起泡等现象。
铸石板和灰缝表面应平整无损,灰缝尺寸应符合要求。
2、铸石板铺砌不易出现十字通缝。
3、铸石板铺贴采用揉挤法,必要时辅以木槌敲打,应轻敲。
在铺砌铸石板时应保证结合层和灰缝的密实度。
4、表面平整度采用2m靠尺检查,粘贴完铸石板面允许空隙不大于4mm。
相邻铸石板之间高差不大于2mm。
且在在粘贴过程中上下铸石板之间不得有逆槎出现。
5、粘贴过程中相邻铸石板之间挤出的水泥砂浆用腻刀刮掉,同时用湿布及时将铸石板面上胶泥清理干净。
五、安全生产技术保证措施
1.施工各部门和各级人员安全生产责任制,职责明确,制定责任制考核办法,责任落实到人,做到层层有人负责,齐抓共管。
2.进场全体职工必须进行安全教育,学习“安全手册”。
3.建立健全安全检查制度。
工地安全员每周定期进行一次检查,检查要抓重点部位,危险岗位,并有书面记录和履
行签字手续;对查出的重大事故隐患,要及时发整改通知单,做到定人、定措施进行整改,并履行复查手续。
4.班组开展班前上岗安全交底,上岗检查,上岗证记录的“三上岗”,班后下岗检查和每周的“一讲评”安全活动,并有考核措施和记录。
