防水工程施工组织设计
- 格式:doc
- 大小:1.07 MB
- 文档页数:26

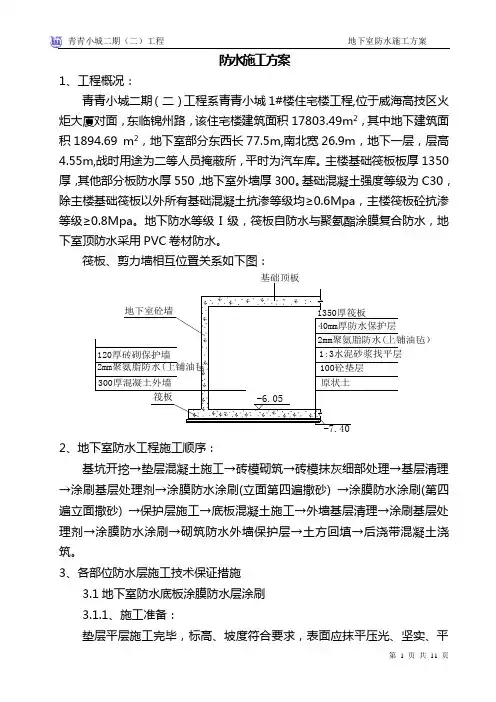

防水施工方案1、工程概况:青青小城二期(二)工程系青青小城1#楼住宅楼工程,位于威海高技区火炬大厦对面,东临锦州路,该住宅楼建筑面积17803.49m 2,其中地下建筑面积1894.69 m 2,地下室部分东西长77.5m,南北宽26.9m ,地下一层,层高4.55m,战时用途为二等人员掩蔽所,平时为汽车库。
主楼基础筏板板厚1350厚,其他部分板防水厚550,地下室外墙厚300。
基础混凝土强度等级为C30,除主楼基础筏板以外所有基础混凝土抗渗等级均≥0.6Mpa ,主楼筏板砼抗渗等级≥0.8Mpa 。
地下防水等级I 级,筏板自防水与聚氨酯涂膜复合防水,地下室顶防水采用PVC 卷材防水。
筏板、剪力墙相互位置关系如下图: 基础顶板地下室砼墙-6.05-7.401350厚筏板2mm聚氨脂防水(上铺油毡)100砼垫层原状土1:3水泥砂浆找平层40mm厚防水保护层筏板300厚混凝土外墙120厚砖砌保护墙2mm聚氨脂防水(上铺油毡)2、地下室防水工程施工顺序:基坑开挖→垫层混凝土施工→砖模砌筑→砖模抹灰细部处理→基层清理→涂刷基层处理剂→涂膜防水涂刷(立面第四遍撒砂) →涂膜防水涂刷(第四遍立面撒砂) →保护层施工→底板混凝土施工→外墙基层清理→涂刷基层处理剂→涂膜防水涂刷→砌筑防水外墙保护层→土方回填→后浇带混凝土浇筑。
3、各部位防水层施工技术保证措施3.1地下室防水底板涂膜防水层涂刷3.1.1、施工准备:垫层平层施工完毕,标高、坡度符合要求,表面应抹平压光、坚实、平整,无空鼓、裂缝、起砂等缺陷,含水率不大于9%,细部处理合格,并做好隐检,原材料聚氨酯涂膜防水两组分,缓凝剂、促凝剂、清洗剂、石渣进厂检测合格,设备(电动搅拌器、拌料桶、小型油漆桶、塑料刮板、铁皮小刮板、条帚、磅秤、灭火器等)进场。
3.1.2、材料要求1、聚氨酯涂膜防水材料(双组份)。
应有出厂合格证。
胶体调配完毕制作试件送检合格;甲组份是以聚氨酯和二异氰酸酯等原料,经过聚合及反应制成的含有端异氰酸酯基的聚氨基甲酸酯预聚物,外观为浅黄粘稠状,桶装,每桶20kg。

防水工程施工组织设计方案方案标题:防水工程施工组织设计方案一、引言防水工程是建筑工程中的重要环节,对于保证建筑物的质量和使用寿命具有至关重要的作用。
为了确保防水工程的顺利实施,提高施工效率和质量,本文制定了防水工程施工组织设计方案。
本方案旨在明确防水工程施工过程中的组织管理、施工流程、质量控制等方面,为施工企业提供指导和实践意义。
二、关键词1、防水工程2、施工组织设计3、质量控制4、施工流程5、组织管理三、防水工程施工流程1、施工准备:包括确定施工范围、材料采购、人员组织、现场布置等。
2、基层处理:清理基层表面的灰尘、油污等杂质,确保表面平整、干燥。
3、防水材料施工:根据设计要求,采用合适的防水材料进行施工,如涂膜、卷材等。
4、质量检查:对已施工的防水层进行质量检查,包括厚度、粘结度、平整度等。
5、保护层施工:在防水层验收合格后,进行保护层施工,以保护防水层免受损坏。
6、验收交付:在完成全部施工流程后,进行验收,确保符合设计要求和质量标准。
四、防水工程施工组织管理1、建立项目管理机构:成立项目管理小组,明确各成员的职责和权利,制定项目管理流程。
2、制定施工计划:根据施工合同和设计要求,制定详细的施工计划,包括施工进度、材料需求、人员安排等。
3、施工安全管理:制定安全管理制度,加强对施工现场的安全监管,确保施工安全。
4、施工质量管理:建立质量管理体系,加强对施工质量的监管,确保施工质量符合设计要求和质量标准。
5、施工进度管理:根据施工计划,加强对施工进度的监管,确保施工进度符合合同要求。
五、防水工程施工质量控制1、材料质量控制:加强对防水材料的质量检查,确保材料符合设计要求和质量标准。
2、施工过程控制:加强对施工过程的控制,确保施工流程符合设计要求和质量标准。
3、质量检查控制:加强对已施工的防水层的检查,发现问题及时处理,确保施工质量符合要求。
4、保护层质量控制:加强对保护层的施工质量控制,确保保护层质量符合要求。
屋面防水工程施工组织设计一、项目背景屋面防水工程施工组织设计是为了确保建筑物屋面的防水工程能够顺利进行并达到设计要求。
本文将详细介绍屋面防水工程施工组织设计的内容和步骤。
二、施工组织设计内容1. 工程概况在施工组织设计中,首先要对工程进行概况介绍,包括工程名称、工程地点、工程规模、工期要求等。
2. 施工组织机构设计施工组织机构,包括项目经理、技术负责人、施工队伍等,明确各个岗位的职责和权限。
3. 施工方法与工艺根据屋面防水工程的具体情况,确定施工方法和工艺,包括防水材料的选择、施工工具的准备、施工流程的安排等。
4. 施工进度计划制定详细的施工进度计划,包括各个施工阶段的时间安排、关键节点的控制等,确保工程能够按时完成。
5. 施工安全措施制定施工安全措施,包括工人的安全教育培训、施工现场的安全防护设施、施工过程中的安全操作规范等,确保施工过程中的安全。
6. 质量控制措施制定质量控制措施,包括材料的质量要求、施工工艺的质量要求、施工过程中的质量检查等,确保工程质量符合设计要求。
7. 施工设备与材料准备确定所需的施工设备和材料清单,包括防水材料、施工工具、搬运设备等,确保施工过程中的设备和材料供应充足。
8. 环境保护措施制定环境保护措施,包括施工过程中的噪音控制、粉尘控制、废水处理等,确保施工对环境的影响最小化。
9. 施工费用估算对屋面防水工程的施工费用进行估算,包括人工费、材料费、设备费等,制定合理的预算方案。
三、施工组织设计步骤1. 收集资料收集与屋面防水工程相关的设计文件、施工图纸、技术规范等资料,对工程的要求进行全面了解。
2. 制定施工方案根据工程要求和资料分析,制定详细的施工方案,包括施工方法、施工工艺、施工序列等。
3. 编制施工组织设计文件根据施工方案,编制施工组织设计文件,包括施工组织机构图、施工进度计划、施工安全措施、质量控制措施、施工设备与材料清单等。
4. 审核与修改将编制好的施工组织设计文件进行内部审核,对不合理或不完善的地方进行修改和完善。
阳光华府大酒店防水工程目录第一章编制依据第二章施工方案第三章工程质量控制及安全措施一、工程质量保证措施二、保证安全生产、文明施工的措施第四章质量通病防治第五章雨季施工技术安全措施第六章文明施工l、建设单位提供的有关说明2、我国现行的施工质量验收规范、强制性标准和施工操作技术规程。
3 、国家及地方政府的有关建造法律、法规、条文。
4 、有关安全生产、文明施工的规定。
5 、工程预算书、劳动定额、工期定额。
6、指导思想:发挥优势、精心组织、优化配置、合理布局、科学管理、保证工期、保证质量优良标准。
一、施工顺序采用先地下后地上,先结构后装修,先土建后安装二、屋面工程1、屋面顺序为:清理基层——SBS 防水。
2、施工措施:(1)屋面找坡要测量放线,确保标高准确坡度一致。
(2)落水斗安装,特殊注意标高能低不高,使其水流入斗顺利流出。
(3)泛水收头处,凹槽上部在砌女儿墙时提前压200 宽卷材处理,压墙宽度为60mm。
(4)出气孔钢管焊接周围泛水管上焊有防水钢帽处理。
(5)对有防水要求的洗手间、厨房、阳台等房间,土建与下水安装要配合好,控制好地漏的位置标高,该楼地面比主房间低20mm,2%坡度坡向地漏处,地漏要比周围地面还要低5mm。
防水地面做面层前,要按规定做蓄水试验,合格后方可进行面层施工,穿过楼地面的管道和套管周围做面层时,需在管的周围50mm 内套割一圈,并高于楼地面20mm。
(6)铺地砖楼面,使用前必须进行挑选颜色一致,有裂缝、掉角和表面有缺陷的板块剔除不用。
铺设前都有按规格尺寸,结合场地找方弹好铺贴标志线,有图案的地砖还应找对方向,使其接缝协调一致,铺灰饱满严密,表面平整顺直的程序施工。
三、水暖电安装安装工程使用的材料及主要安装施工做法设计图纸中已基本注明,施工前应认真熟悉图纸,严格按设计要求施工。
l、材料要求:所有管材、管件、阀门、水表、卫生器具等均应有出厂合格证,无合格证或者经进场检验不符合质量标准的材料不得使用。
屋面及防水工程施工组织设计第一部分:前期准备工作1.项目概况该工程是位于市中心的一栋商业综合楼的屋面及防水工程,总面积约为2000平方米,主要施工内容包括屋面防水层的铺设、檐口、排水系统的安装等。
2.施工技术要求根据委托方的要求和相关技术规范,本工程需要满足以下技术要求:-屋面防水层的材料选择应具有耐候性和耐化学药品的性能;-施工过程中应注意保护现有结构和设备,避免损坏;-排水系统的设计应满足最大降雨量的要求。
3.组织人员本工程的施工组织人员包括项目经理、项目工程师、技术负责人、安全员等。
4.材料和设备准备根据工程设计和施工要求,组织采购和储备屋面防水层材料、排水系统设备、施工工具等。
第二部分:施工方案1.施工工序根据工程的特点和施工要求,将施工分为以下工序:-预处理:清理屋面,检查屋面结构是否完好;-屋面防水层施工:铺设屋面防水层材料;-排水系统安装:安装排水管道和设备;-非承重结构施工:修复和加强非承重结构。
2.施工流程-预处理:清理屋面上的垃圾和异物,修复破损的部分;-屋面防水层施工:根据屋面面积和材料规格,进行屋面防水层的铺设;-排水系统安装:根据设计图纸和具体要求,安装排水管道和设备;-非承重结构施工:根据需要,修复和加强非承重结构。
3.材料和设备使用根据施工流程和工序的要求,合理使用和配置屋面防水层材料、排水系统设备和施工工具。
第三部分:安全措施和质量保证1.安全措施-设立安全警示标志,确保施工现场的安全性;-施工期间,严禁高空坠物,采取必要的安全保护措施;-采用专业的施工人员,确保操作人员的合格和安全意识;-确保使用的材料和设备符合相关安全标准。
2.质量保证-制定详细的工序和操作规程,确保施工按照标准进行;-严格执行施工图纸和技术规范,确保工程质量符合要求;-过程中进行必要的检查和控制,如现场材料检验和质量抽查;-完成工程后进行验收,确保工程质量符合要求。
第四部分:施工进度和项目管理1.施工进度计划根据工程量和施工流程,制定详细的施工进度计划,并根据实际情况进行调整和优化。

地下工程防水施工组织设计方案一、项目概况本项目是一座地下工程,包括地下车库和地下商业空间的建设。
地下工程面积约为xxxx平方米。
本施工组织设计方案旨在确保地下工程的防水施工流程合理、施工质量可控,从而保障地下工程的正常使用和延长使用寿命。
二、施工单位组织结构1.项目经理:负责整个地下工程的施工组织、协调和管理。
与业主和监理单位保持良好的沟通,及时解决施工中的问题。
三、施工流程安排1.预备工作:包括制定施工计划、施工机具和材料准备、施工现场的搭建等。
2.地下车库防水施工:施工工序包括基坑开挖、基础施工、墙体施工、地板施工等。
3.地下商业空间防水施工:施工工序包括基坑开挖、基础施工、墙体施工、地板施工等。
4.检验评估:对防水层进行严格的检查和评估,确保施工质量符合要求。
5.完工验收:与业主和监理单位共同进行完工验收,确保工程的质量与验收标准一致。
四、施工机具和材料准备1.施工机具:包括挖掘机、输送泵、混凝土搅拌机、搅拌车等。
2.施工材料:包括混凝土、钢筋、防水材料等。
施工材料应符合国家标准,保证施工质量和使用安全。
3.安全设施:包括劳保用品、防护栏杆、消防设备等,确保施工过程中的安全。
五、质量控制措施1.施工过程中,严格按照设计文件进行施工,确保施工质量符合要求。
2.对各道工序进行质量检验,及时发现和解决质量问题。
3.施工过程中的关键环节,由专人负责监督和检查,确保施工质量可控。
4.对施工材料进行抽检,确保材料的质量和使用安全。
5.严禁使用假冒伪劣产品,杜绝施工质量问题。
六、安全措施1.安全负责人组织安全培训和教育,确保施工人员具备相应的安全意识和技能。
2.施工现场设置安全警示标识,确保施工现场的安全。
3.施工过程中,关键工序进行安全技术交底,确保施工过程的安全可控。
4.配备专门的突发事件处理人员和设备,应对突发事件。
七、环保措施1.按照国家环保要求,严格控制施工过程中的扬尘、噪音等污染物排放。
2.合理安排施工现场,减少对周边环境的污染。

防水工程施工组织设计方案一、工程概况本工程是某建筑工地的防水工程,主要包括屋面、外墙和地下室的防水处理。
屋面面积为5000平方米,外墙面积为2000平方米,地下室面积为1500平方米。
屋面、外墙和地下室的材料分别为SBS防水卷材、混凝土和水泥砂浆。
二、工程施工组织设计方案1.施工单位的安全保障措施施工单位要提前做好安全规划,并制定合理的管理机制。
在安全保障方面实现三步骤:一是初期防火防爆措施,二是中期施工安全措施,三是尾期交工安全措施。
施工单位要落实好质量,保证防水材料的质量,掌握防水具体施工过程,并采购防水材料的来源进行彻底检查,确保材料到位之后始终保持保管的安全性。
2.防水工程的施工计划防水工程的施工计划应按照“先管理、再施工”原则,严格按照进度安排进行施工,避免造成不必要的损失。
针对防水工程的施工计划,需要制定合理的时间表和工作内容,贯彻按计划完成防水工程的原则。
3.材料的检测和构件的质量保证防水材料需要进行专业检测,确保其质量符合国家相关要求。
施工时应严格按照规定进行构件质量的保证,如墙面处理、玻璃窗框,进行好质量检测和记录,方便日后的跟踪和检测工作。
4.拆除工程的施工在拆除工程时,应严格按照防水施工的规范和标准进行施工操作,处理好旧防水材料和旧构件的清理和相关处理工作,减少防水施工的因素的影响。
5.基础处理工程的施工防水工程施工时,应严格按照规范的要求来进行基础处理的施工。
包括处理各种窗台、隔断、檐口所在的部位,按规范要求进行水泥砂浆处理,并且对连接位置进行处理,以确保防水效果的达到。
6.防水层的施工无论是屋面的SBS防水卷材、外墙的混凝土还是地下室的水泥砂浆,防水层施工都非常重要,必须按照规定时间和施工标准进行,这样可以确保施工安全,防止因操作不规范而造成质量问题。
7.防水处理的收尾工作防水工程施工完毕后,应进行收尾工作,包括清理施工现场、保护防水层的完整性等,以确保防水工程施工的完整性和质量。
屋面防水工程施工组织设计引言概述:屋面防水工程施工组织设计是确保建筑物屋面具备良好防水性能的关键步骤。
本文将从施工组织设计的角度,详细阐述屋面防水工程的五个部分,包括施工前准备、材料选择、施工流程、质量控制和安全保障。
一、施工前准备1.1 现场勘察:对屋面进行详细勘察,了解屋面结构、材料状况和周边环境等,为施工提供准确的基础数据。
1.2 施工方案制定:根据勘察结果,制定详细的施工方案,包括施工工艺、施工方法和施工时间等,确保施工过程顺利进行。
1.3 人员组织:组织专业的施工人员,包括项目经理、技术人员和施工工人等,确保施工过程中的人员配备和协调。
二、材料选择2.1 防水材料选择:根据屋面结构和环境条件,选择适合的防水材料,如防水卷材、涂料和胶粘剂等,确保防水效果和使用寿命。
2.2 辅助材料选择:选择适合的辅助材料,如防水卷材的胶粘剂、防水涂料的底漆和面漆等,确保材料之间的兼容性和施工质量。
2.3 质量检测与认证:对选定的材料进行质量检测,并确保其符合相关标准和认证要求,保证施工质量和使用效果。
三、施工流程3.1 基层处理:对屋面基层进行处理,包括清理、修补和平整等,确保防水层的牢固性和平整度。
3.2 防水层施工:按照施工方案,进行防水层的施工,包括卷材铺设、涂料涂刷和胶粘剂粘贴等,确保防水层的完整性和密封性。
3.3 防水层保护:在防水层施工完成后,进行保护措施,如覆盖保护层、设置防护设施等,防止施工过程中的损坏和污染。
四、质量控制4.1 施工质量检查:定期进行施工质量检查,包括防水层的平整度、粘结强度和涂层厚度等,确保施工质量符合要求。
4.2 质量记录与整改:对施工质量进行记录,并及时整改存在的问题,确保施工质量的持续改进。
4.3 质量验收与保修:在施工完成后进行质量验收,确保防水工程符合设计要求,并提供相应的保修服务,保障工程质量和用户权益。
五、安全保障5.1 安全措施:制定详细的安全措施和操作规程,确保施工过程中的人员安全和施工现场的安全。

防水工程施工方案防水施工的施工组织设计施工组织设计是防水工程施工项目中至关重要的一环。
它涉及到施工过程的各个方面,包括施工流程的安排,施工人员的分工和协作,施工材料的选用和储备等。
一个良好的施工组织设计可以提高施工效率,保证工程质量,降低施工风险。
本文将针对防水工程施工方案的施工组织设计进行详细探讨。
一、施工流程的安排1.工程准备阶段在工程准备阶段,施工方应对施工现场进行全面勘测,包括地形地貌、地下设施等情况的调查,以便更好地了解施工环境。
同时,还需要对工程所需的材料、设备等进行储备,确保施工所需的资源充足。
2.施工前期准备阶段在施工前期准备阶段,施工方应制定详细的施工方案,包括施工流程、施工工艺等内容。
同时,还需要进行人员培训,确保每位施工人员都了解自己的任务和要求。
3.施工过程在施工过程中,施工方应按照施工方案的要求,进行施工作业。
需要注意的是,要确保施工过程中的安全措施得到落实,减少施工过程中的事故风险。
此外,还要严格按照施工规范进行施工,确保施工质量。
二、施工人员的分工和协作1.分工在施工组织设计中,需要对施工人员进行合理的分工。
例如,可以设立施工队长、技术人员、材料管理员等角色,每个角色对应不同的责任和任务。
通过合理的分工,可以提高施工效率,减少人力浪费。
2.协作施工人员之间的协作是施工过程中的关键。
在施工组织设计中,应明确每个人员的职责和权限,确保各个岗位之间协调一致。
同时,还需要建立有效的信息沟通机制,及时传递施工相关的信息,以保证施工进度和质量。
三、施工材料的选用和储备1.选用在施工组织设计中,需要对施工材料进行科学的选用。
首先,要根据工程的具体要求选择合适的材料。
其次,要选择质量可靠的材料,确保防水工程的耐久性和可靠性。
最后,要考虑施工材料的成本和供应渠道,以确保项目的经济性。
2.储备为了确保施工的连续性和顺利进行,需要提前储备足够的施工材料。
在储备过程中,施工方应仔细核对材料的种类和数量,确保物资的准确性。
屋面防水工程施工组织设计一、项目概述本屋面防水工程位于某市中心商业区的一栋多层建造物,总建造面积约5000平方米。
施工目标是确保建造物屋面的防水性能,防止雨水渗漏和损坏建造结构。
本文将详细介绍屋面防水工程的施工组织设计。
二、施工组织设计内容1. 施工组织原则- 安全第一:确保施工过程中的安全措施,保护施工人员和周边环境的安全。
- 质量至上:保证施工质量符合相关标准和要求。
- 高效顺序:制定合理的施工工序和进度计划,确保施工按时完成。
2. 施工流程a. 前期准备- 完成施工图纸的审查和确认。
- 确定施工所需材料和设备,并进行采购和储备。
- 成立施工组织团队,明确各岗位职责和工作流程。
b. 施工准备- 清理屋面表面,确保施工区域干净整洁。
- 检查屋面结构的完整性,修复任何损坏或者松动的部份。
- 搭建施工脚手架和安全防护设施。
c. 防水施工- 根据设计方案,选择适当的防水材料和工艺。
- 进行底层防水处理,包括清洁、涂刷底涂和铺设防水卷材等。
- 进行面层防水处理,包括涂刷防水涂料和铺设防水砖等。
- 检查施工质量,确保防水层的密实性和耐久性。
d. 完工验收- 检查整个施工过程的合规性和质量。
- 进行防水层的水密性测试,确保防水效果符合要求。
- 完成相关验收手续和文件,确保工程交付。
3. 施工人员安排- 工程经理:负责全面协调和管理施工过程,确保施工进度和质量。
- 施工队长:负责具体施工工作的组织和安排。
- 防水工人:负责屋面防水材料的施工和处理。
- 安全员:负责施工现场的安全管理和事故预防。
- 质检员:负责施工质量的检查和验收。
4. 施工设备和材料- 施工设备:脚手架、搅拌机、喷涂机、刷涂工具等。
- 施工材料:防水卷材、防水涂料、底涂、防水砖等。
5. 安全措施- 施工现场设置明显的安全警示标志,保证施工人员的安全意识。
- 安排专人负责施工现场的安全管理,及时排除安全隐患。
- 提供必要的个人防护装备,如安全帽、安全鞋等。
屋面防水工程施工组织设计一、工程概况屋面防水工程是建筑施工中一项重要的工程,主要用于保护建筑物屋面免受风雨侵蚀,确保建筑物的安全使用。
本文档旨在对屋面防水工程的施工组织设计进行详细阐述,确保施工过程顺利进行。
二、施工组织设计目标1. 确保工程质量:通过合理的施工组织设计,保证防水工程的质量符合相关标准和要求。
2. 保证工期进度:制定科学合理的施工组织设计方案,确保工期能够按计划进行。
3. 保证施工安全:采取相应的安全措施,预防事故的发生,保护施工人员的身体安全。
三、施工组织设计内容1. 设计详图分析:对防水工程施工的详图进行分析,了解施工过程中可能出现的问题和难点。
2. 施工方案编制:根据分析结果,制定合理的施工方案,包括施工工艺和工序、材料选用和施工方法等。
3. 施工人员组织:合理安排施工人员,确保施工队伍的合理性和稳定性,提高工作效率和质量。
4. 材料采购与管理:根据施工方案确定所需材料,进行采购,并进行合理的材料管理,以确保施工的顺利进行。
5. 设备使用和维护:合理安排设备的使用和维护,确保设备处于良好的工作状态,提高施工效率。
6. 安全措施:制定施工期间的安全措施,如安全防护装置的设置、施工人员的安全培训和安全督导等,确保施工安全。
7. 施工进度控制:根据施工方案设定合理的工期计划,并进行进度控制和调整,确保工程按计划进行。
四、施工组织设计流程1. 分析施工图纸,确定施工工艺和方法。
2. 制定施工方案,包括工序安排、材料选用等内容。
3. 安排施工人员和设备,确保施工队伍的稳定性和施工设备的正常使用。
4. 落实安全措施,进行施工期间的安全培训和督导。
5. 开展施工进度控制和调整,确保工期按计划进行。
6. 实施施工组织设计方案,保证施工质量和安全。
五、施工组织设计的注意事项1. 针对不同类型的建筑物,要进行详细的施工图纸分析,确定合适的施工工艺和方法。
2. 施工方案应考虑材料的选用和价格因素,确保施工质量和经济效益的平衡。
防水工程施工组织设计方案一、工程概况防水工程是指对建筑物、工程构筑物等进行防水处理,以保护建筑物、工程构筑物的结构和室内空间免受水侵害。
本工程是对一栋多层住宅楼进行防水处理,包括楼顶、楼地板、楼墙等部位。
根据工程的实际情况,我们制定了以下施工组织设计方案。
二、施工方案1.施工目标:确保建筑物各部位的防水效果达到设计要求,保护结构和室内空间免受水侵害。
2.施工组织架构a.工程部:负责工程的整体组织和管理,包括施工计划的制定、资源的调配、进度的控制等。
b.技术部:负责工程的技术支持和监督,包括施工技术要求的制定、技术问题的解决等。
c.施工队伍:包括施工队长、工人等,负责具体的施工工作。
3.施工准备a.确定施工队伍和技术人员,进行必要的培训和指导。
b.准备施工所需的设备、材料和工具。
c.制定详细的施工计划、工作流程和时间表。
4.施工过程a.楼顶防水:首先清理楼顶表面的杂物和污物,修补破损的部位。
然后涂刷防水涂料,确保防水层的完整性和密封性。
b.楼地板防水:对楼地板进行清理和修补,确保地面平整光滑。
然后铺设防水卷材,按照规定进行焊接和粘贴。
c.楼墙防水:根据设计要求,在楼墙上涂刷防水涂料,形成防水层。
5.施工质量控制a.每个施工阶段完工后,由技术人员进行质量检查和验收。
b.对于存在的问题及时进行整改,确保施工质量符合设计要求。
c.定期进行工程进度的检查和评估,确保工程按时完工。
6.安全措施a.所有施工人员必须佩戴安全帽、安全鞋等个人防护用品。
b.安装警示标志,提醒施工区域的危险性。
c.对施工现场进行巡查,及时排除安全隐患。
7.环境保护措施a.尽量选择无污染的材料和工艺。
b.施工过程中注意节约能源和减少废弃物的产生。
c.做好施工现场的卫生清理工作,减少对周围环境的影响。
三、施工进度安排根据工程的实际情况,制定施工进度安排如下:1.施工准备:3天。
2.楼顶防水:7天。
3.楼地板防水:10天。
4.楼墙防水:5天。
屋面防水工程施工组织设计一、项目概述屋面防水工程施工组织设计是为了确保屋面防水工程的顺利进行,保证施工质量,提高工程效率,减少施工风险而制定的施工组织设计方案。
本文将详细介绍屋面防水工程施工组织设计的内容和要求。
二、施工组织设计内容1. 工程概况在施工组织设计中,首先需要对屋面防水工程的基本情况进行概述,包括工程名称、工程地点、工程规模、工期要求等。
同时,还需要对工程所涉及的相关方面进行说明,如施工单位、监理单位、设计单位等。
2. 施工组织机构在施工组织设计中,需要明确施工组织机构的设置和职责。
包括项目经理、施工队长、技术员等人员的职责划分和配备情况。
同时,还需要说明各个职责人员的联系方式,以便在施工过程中进行有效的沟通和协调。
3. 施工方法与工序安排在施工组织设计中,需要详细描述屋面防水工程的施工方法和工序安排。
包括施工所采用的具体方法、材料选用、工具使用等。
同时,还需要明确各个工序的先后顺序、时间节点和工期要求,以确保施工进度的合理安排。
4. 施工现场布置与安全措施在施工组织设计中,需要对施工现场的布置和安全措施进行详细规划。
包括施工场地的选址、临时设施的设置、材料堆放区域的划定等。
同时,还需要制定相关的安全措施,如安全防护设施的设置、施工人员的安全培训等,以确保施工过程中的安全性。
5. 质量控制与验收标准在施工组织设计中,需要制定屋面防水工程的质量控制措施和验收标准。
包括施工过程中的质量检查、质量把关点的设置、施工材料的验收标准等。
同时,还需要明确工程竣工后的验收标准和验收方法,以确保工程质量的达标。
6. 施工进度计划在施工组织设计中,需要制定屋面防水工程的施工进度计划。
包括施工工期的划分、各个工序的时间节点、工期的控制等。
同时,还需要考虑到可能出现的延期因素,并制定相应的应对措施,以确保工程按时完成。
三、施工组织设计要求1. 合理性施工组织设计方案应合理、科学,能够满足屋面防水工程施工的实际需求,确保施工质量和工程进度。
防水工程施工组织设计.doc范本1:防水工程施工组织设计.doc一、前言防水工程施工组织设计是为了保证施工过程的安全、高效进行,达到优质、高标准的施工目标。
本文档旨在细化防水工程的施工组织设计方案。
二、项目概况1. 项目名称:防水工程施工组织设计2. 项目地点:(填写具体地点)3. 项目工期:(填写具体工期)4. 项目业主:(填写具体业主)5. 项目施工单位:(填写具体施工单位)三、施工目标1. 安全目标:确保施工过程中无任何安全事故发生。
2. 质量目标:保证施工质量符合国家相关标准和规范要求。
3. 进度目标:全面控制施工进度,确保按计划完成施工。
4. 环保目标:采取相应的环保措施,减少对环境的影响。
四、施工组织机构1. 项目经理:负责整个施工项目的管理和组织工作。
2. 副项目经理:协助项目经理进行施工管理和组织工作。
3. 项目工程师:负责项目的技术管理和技术指导。
4. 施工队长:负责施工队伍的组织与指导。
5. 安全员:负责施工现场的安全管理工作。
6. 质检员:负责施工过程的质量把关和检查。
五、施工方案1. 施工工序划分:将防水工程划分为不同的施工工序,明确每个工序的施工顺序和具体方法。
2. 施工工艺技术:详细说明每个施工工序所需的工艺技术和施工方法。
3. 施工设备与材料:列出所需要的施工设备和材料清单,并明确采购和使用的时间和数量。
4. 施工工期安排:根据施工进度目标,制定详细的施工工期计划,明确各个工序的开始和结束时间。
5. 施工人员配置:确定每个施工工序所需的施工人员数量和技能要求,并进行合理的人员配置安排。
六、施工安全措施1. 安全培训:对每个参与施工的人员进行必要的安全培训,提高施工人员的安全意识。
2. 安全设施:在施工现场设置必要的安全设施,如防护网、安全警示标志等。
3. 施工操作规范:明确施工工序的操作规范,如安全用电、安全操作等。
4. 安全检查和监督:进行定期的安全检查和监督,及时发现和解决安全隐患。
屋面防水工程施工组织设计标题:屋面防水工程施工组织设计引言概述:屋面防水工程施工组织设计是保障建造物屋面防水质量的关键环节。
一个合理的施工组织设计能够确保施工过程顺利进行,减少施工风险,提高工程质量。
本文将从施工组织设计的角度,详细介绍屋面防水工程的施工组织设计要点。
一、施工前准备阶段1.1 确定施工方案:根据屋面结构、材料特性和工程要求,确定最佳的施工方案,包括施工工艺、施工工期和施工队伍等。
1.2 制定施工计划:根据施工方案,制定详细的施工计划,包括施工进度、施工方法、材料供应等,确保施工过程有条不紊。
1.3 确保施工人员素质:培训施工人员,提高他们的技术水平和安全意识,确保施工过程安全顺利进行。
二、施工准备阶段2.1 准备施工材料:根据施工计划,提前准备好所需的施工材料,确保施工过程中材料供应充足。
2.2 安全防护设施:在施工现场设置必要的安全防护设施,确保施工人员和周围环境的安全。
2.3 施工设备准备:检查施工设备的完好性和性能,确保施工设备能够满足施工需求。
三、施工过程管理3.1 施工质量控制:严格按照施工方案和施工标准进行施工,确保施工质量符合要求。
3.2 施工进度控制:根据施工计划,及时调整施工进度,确保工程按时完成。
3.3 安全管理:加强现场安全监管,定期进行安全检查,及时处理安全隐患,确保施工过程安全可靠。
四、施工后验收阶段4.1 完成验收标准:根据工程验收标准,对屋面防水工程进行验收,确保工程质量符合要求。
4.2 整理施工资料:整理施工过程中的相关资料,包括施工日志、验收报告等,做好施工档案管理。
4.3 整改不合格项:如有不合格项,及时进行整改,确保工程质量达标。
五、施工总结与改进5.1 总结经验教训:总结本次施工过程中的经验教训,为以后的施工工作提供参考。
5.2 改进施工方案:根据总结的经验教训,改进施工方案,提高施工效率和质量。
5.3 持续改进:建立施工过程中的反馈机制,持续改进施工管理工作,提高屋面防水工程的施工质量和效率。
施工组织设计第一章编制依据及说明1.编制原则本工程施工组织设计,主要依据目前国家对建设工程质量、工期、安全生产、文明施工、降低噪声、保护环境等一系列的具体化要求,依照《中华人民共和国建筑法》、《建设工程质量管理条例》、《国家现行建筑工程施工与验收技术规范》、《建筑安装工程质量检验评定标准》、《住宅楼招标文件》、《施工招标评定标办法》,《住宅施工图》、《答疑会纪要》以及根据政府建设行政主管部门制定的现行工程等有关配套文件,结合本工程实际,进行了全面而细致的编制.本工程施工组织设计,是按照建设单位招标文件内容要求,经公司专题会议研究后,进行了认真而详细的编制,未提之处均按照施工图纸设计、国家现行技术规范、质量评定标准以及有关文件等要求的具体规定进行施工.2。
编制依据2。
1. 根据建设规划管理部门对本工程初步设计的审批意见.2。
2. 当地消防主管部门对本工程初步设计的审批意见。
2。
3. 经批准的本工程设计任务书、方案设计文件。
2.4。
现行的国家有关建筑设计规范、规程和规定。
3.工程主要使用的主要规范章程表1-1第二章工程概况1。
工程概况XXXX工程维修项目,包括园区内土建、装饰、防水、水暖、电气、管网、道路等零星维修工程.工程规模:一、二期区共34个建筑单体,建筑面积18万平方米。
结构形式为钢筋混凝土框架结构,和轻钢结构(6座,25000平方米)。
园区内有设备用房(7000平方米)、供水设施、换热站及物业管理用房;三期园区共33个单体建筑,建筑面积12.8万平方米.结构形式为钢筋混凝土框架结构,和轻钢结构(5座,22160平方米)。
园区内设有设备用房(2408平方米)、供水设施、换热站及物业管理用房。
第三章施工部署1。
施工总体目标1.1质量目标保证本工程一次交验达到国家及地方现行质量验收规范、规程规定一次验收合格。
1。
严格按国家现行施工验收规范施工,严格按照国家《建筑工程施工质量统一验收标准》(GB50300—2001),检评各分部分项工程,确保工程质量:合格。
防水工程施工组织设计防水工程施工组织设计一、前言本为防水工程施工组织设计,旨在全面规划和安排防水工程施工过程中的各项工作,确保施工质量和进度的达到预期目标。
本详细介绍了施工组织设计的各个方面,包括施工单位的组织结构、施工方案、工程进度计划、安全管理、质量控制等。
二、施工单位的组织结构2.1 总体组织结构在施工单位内设立专门的防水工程组织机构,负责统筹协调防水工程的施工工作。
该机构下设总工程师、项目经理、技术负责人、安全负责人等职位,详细说明各个职位的职责和权限。
2.2 人员配备详细出施工单位所需的各类人员,并说明其职责和资质要求。
包括项目经理、项目工程师、技术员等职位的要求。
三、施工方案3.1 防水工程施工工艺详细介绍防水工程施工的各项工艺和方法,包括基层处理、防水材料的选择、施工工艺等,确保防水工程施工质量。
3.2 施工设备罗列出施工阶段所需的各项设备和器材,并说明其参数和使用方法。
包括防水薄膜焊接机、喷涂设备等。
四、工程进度计划4.1施工工期根据工程的实际情况和施工工艺,制定合理的工期计划,确保工程按时完成。
4.2 施工进度计划详细列出每个施工阶段的工作内容和工期,明确每个施工过程的起止时间。
五、安全管理5.1 安全责任明确施工单位对安全工作的责任和义务,制定安全目标和策略,并落实到每个施工环节。
5.2 安全措施详细出各种安全措施和预防措施,包括施工现场的围栏、防护装置等。
六、质量控制6.1 质量目标明确防水工程的质量目标,并制定相应的控制措施,确保施工质量符合规范要求。
6.2 质量检验详细描述各种质量检验方法和标准,包括材料检验、施工工艺检验等。
七、附件本所涉及附件如下:1. 工程图纸:包括防水层图纸、基层处理图纸等。
2. 施工方案:详细说明每个施工阶段的工作内容和要求。
3. 技术规范:包括防水工程的相关技术规范和标准。
4. 安全方案:详细介绍施工过程中的安全措施和应急预案。
八、法律名词及注释1. 法律名词1:解释12. 法律名词2:解释23. 法律名词3:解释3。
目录
一、施工方案 (1)
1、地下室施工工艺 (4)
2、屋面施工工艺 (9)
3、卫生间施工工艺 (14)
二、质量保证体系及措施 (17)
三、安全文明施工保证措施 (19)
四、成品保护措施 (21)
五、施工及工期保证措施 (22)
六、售后服务承诺 (23)
施工方案
一、编制依据:
根据国家建设部新修订的国家标准《屋面工程技术规范》GB50345—2004、《屋面工程质量验收规范》GB50207—2002、《地下工程防水技术规范》GB50108—2001、《地下防水工程质量验收规范》GB50208—2002标准,以及施工现场具体情况,特编制此方案,以便付诸实施。
二、工程概况:
根据工程概况,该工程地下室防水层设计为3mm+3mm聚酯胎SBS改性沥青防水卷材及水泥基渗透结晶型防水涂料,卷材采用空铺法;屋面防水层设计为油毡瓦,垫层用卷材(2mm厚)作底层成为第一道防水层,在其上面采用梯形油毡瓦作防水面层;卫生间防水层设计为1.5mm厚单组分聚氨酯防水涂料。
三、施工准备:
(一)、材料准备
1、主要材料准备:
“中建”牌3mm厚聚酯胎SBS改性沥青防水卷材
“中建”牌油毡瓦垫层卷材(2mm厚)和梯形油毡瓦(施工温度≧100C,低于100C 时应予以加热)
“方雨”牌单组分聚氨酯防水涂料
水泥基渗透结晶型防水涂料
1.1卷材外观质量应达到下列标准:
(1)成卷卷材应卷紧卷齐,端面里进外出不得超过10mm;
(2)成卷卷材在4~50℃任一产品温度下展开,在距卷芯1000mm长度外不应有10mm以上的裂纹或粘结;
(3)胎基应浸透,不应有未被浸渍的条纹;
(4)卷材表面必须平整,不允许有孔洞、缺边和裂口,矿物粒(片)料粒度应均匀一致并紧密地粘附于卷材表面;
(5)每卷接头处不应超过1个,较短的一段不应少于1000mm,接头应剪切整齐,并加长150mm;
1.2水泥基渗透结晶型防水材料:
此材料是以灰浆的形式涂刷或喷涂到混凝土表面,它能与混凝土结合,并发生反应,产生不溶性纤维状的结晶体,充塞在混凝土中的微孔和毛细管道中。
由于它与水有良好的亲和性,可以在施工后很长一段时间内,沿着混凝土基层的微细缝隙和毛细孔管道,与渗透水反应,并向内层发展,生成枝蔓状结晶体填塞细小的渗漏水通道,从而起到提高混凝土强度和堵水防水的效果。
1.3垫层卷材特性:
1)卷材采用热熔施工,与基层粘结牢固,有效防止防水卷材下面出现“串水“现象,避免防水层整体失效。
1.4油毡瓦特性:
1)全新的建筑:风格独特的造型与色彩提供了与传统屋面材料完全不同的建筑风格。
2)装饰性强:精心设计的产品色彩组合,能与各种颜色、各种饰面材料的建筑外墙、周围环境相融合。
3)立体感强:瓦的形式多样,交错有序的暗影线条设计创造出不同风格的立体视觉美感。
4)质地轻:重量轻,大大降低了屋面系统的自重,节约工程造价。
5)节点处理简单,无需更多配件,易于施工。
6)适用于坡屋面的多层防水和单层防水的面层。
1.5单组份聚氨酯特点:
1)优异的力学性能和低温性能,涂膜具有良好的粘接性和弹性,延伸性好,抗拉强度和抗撕裂强度均较高,对在一定范围内的基层裂缝有较强的适应性。
2)固化前为无定形粘稠状液态物质,在任何复杂的基层表面均易于施工,对端部收头容易处理,保证防水工程质量。
3)固含量高,易做成较厚的涂膜,涂膜防水层无接缝,整体性强。
4)施工时和施工后无可挥发性有毒害物质产生和析出,不会对施工者和环境造成伤害。
5)对基面含水率要求不大于9%。
6)不需要现场配料,省时省工,不会发生计量差错而影响质量。
7)施工方便,维修简便快捷。
2、辅助材料:
基层处理剂(冷底子油等):用于基层处理及增强卷材与基层的粘结力。
汽油:作为稀释剂、机具的清洗剂和热熔施工时汽油喷灯的专用燃料。
钉子:固定油毡瓦。
密封膏:用于卷材收头。
稀释剂:当涂料粘度过大,不便进行涂料施工时可加入少量丙酮进行稀释;也可用来清洗施工工具。
(二)人员准备
本工程由具有防水专业贰级资质的“北京市中建建友防水施工有限公司”组织施工。
本公司拥有一支强大的、技术过硬、操作熟练的施工队伍,其防水专业人员均经过专门培训,且拥有多年的现场施工经验。
对于进驻该项目的工人都要经过严格筛选,并进行岗前培训,保证做到持证上岗。
(三)、机具准备
(四)、技术准备:
1、防水层的基层应牢固、洁净、平整、干燥,其表面平整度的允许偏差应小于5mm,并不得有空鼓、松动、起砂和脱皮现象。
2、基层与突出屋面结构交缝处和阴阳角应做成圆弧形,半径为50mm,且整齐平顺。
3、找平层宜设分格缝,并嵌填密封材料。
分格缝应留设在板端缝处,其纵横缝的最大间距:水泥砂浆或细石混凝土找平层不宜大于6mm;沥青砂浆找平层不宜大于4mm。
四、地下室施工工艺:
该工程采用全外包外防外贴防水做法,热熔滚铺法粘贴SBS卷材。
先采用空铺法铺贴底板垫层混凝土平面部位的卷材,上下两层卷材必须满粘;然后用点粘法或条粘法铺贴导墙部位立面的卷材,上下两层卷材必须满粘;最后铺贴顶板卷材,顶板采用满粘法施工,上下两层卷材必须满粘。
外防外贴做法示意图:
1、底板:
基层处理→涂刷基层处理剂→细部节点附加处理→空铺第一层卷材→铺贴第二层卷材→现浇混凝土底板施工→喷涂水泥基渗透结晶型防水涂料→防水层验收。
