质量安全月报
- 格式:doc
- 大小:4.15 MB
- 文档页数:9

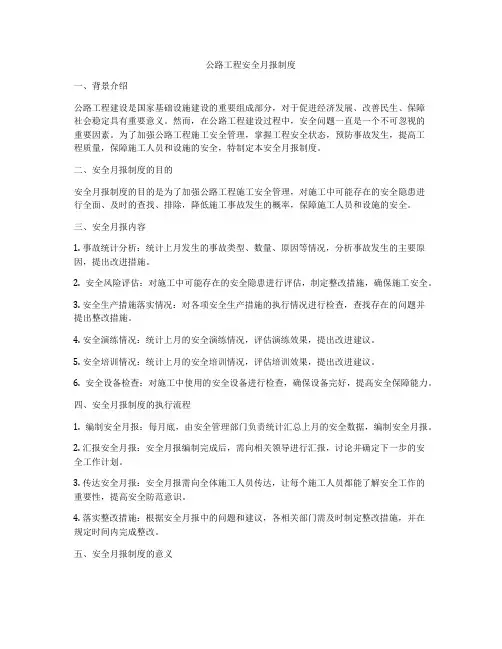

公路工程安全月报制度一、背景介绍公路工程建设是国家基础设施建设的重要组成部分,对于促进经济发展、改善民生、保障社会稳定具有重要意义。
然而,在公路工程建设过程中,安全问题一直是一个不可忽视的重要因素。
为了加强公路工程施工安全管理,掌握工程安全状态,预防事故发生,提高工程质量,保障施工人员和设施的安全,特制定本安全月报制度。
二、安全月报制度的目的安全月报制度的目的是为了加强公路工程施工安全管理,对施工中可能存在的安全隐患进行全面、及时的查找、排除,降低施工事故发生的概率,保障施工人员和设施的安全。
三、安全月报内容1. 事故统计分析:统计上月发生的事故类型、数量、原因等情况,分析事故发生的主要原因,提出改进措施。
2. 安全风险评估:对施工中可能存在的安全隐患进行评估,制定整改措施,确保施工安全。
3. 安全生产措施落实情况:对各项安全生产措施的执行情况进行检查,查找存在的问题并提出整改措施。
4. 安全演练情况:统计上月的安全演练情况,评估演练效果,提出改进建议。
5. 安全培训情况:统计上月的安全培训情况,评估培训效果,提出改进建议。
6. 安全设备检查:对施工中使用的安全设备进行检查,确保设备完好,提高安全保障能力。
四、安全月报制度的执行流程1. 编制安全月报:每月底,由安全管理部门负责统计汇总上月的安全数据,编制安全月报。
2. 汇报安全月报:安全月报编制完成后,需向相关领导进行汇报,讨论并确定下一步的安全工作计划。
3. 传达安全月报:安全月报需向全体施工人员传达,让每个施工人员都能了解安全工作的重要性,提高安全防范意识。
4. 落实整改措施:根据安全月报中的问题和建议,各相关部门需及时制定整改措施,并在规定时间内完成整改。
五、安全月报制度的意义1. 加强管理:通过安全月报制度,能够及时了解施工中存在的安全隐患,加强管理,提高施工安全水平。
2. 预防事故:通过安全月报制度的执行,能够及时发现问题并采取措施,预防事故的发生。
工程施工月报质量一、施工概况本月,我公司继续全力推进项目施工进度,确保工程质量和安全标准。
本月共完成建设面积10000平方米,涉及土建、钢结构、设备安装等多个方面的施工内容。
在项目规划和施工过程中,我们严格遵守国家相关法规和标准,加强与监理单位的沟通和协调,确保项目进展顺利。
二、项目进展1. 土建工程:本月土建工程主要包括基础施工和建筑物结构施工。
我们严格按照设计图纸和技术规范进行施工,确保基础深度和强度符合要求。
建筑物结构施工中,加强了钢筋绑扎和混凝土浇筑质量管控,保证结构稳定性和安全性。
2. 钢结构工程:本月完成了建筑物框架结构和梁柱设备安装工程。
我们对焊接、校正和连接等工序进行了严格监督,确保结构部件的质量和安全性。
同时,配合相关单位对焊接工艺进行了把关,提高了工程施工质量。
3. 设备安装工程:本月主要完成了设备就位和调试等工作。
我们严格按照设备安装图纸和操作规程进行作业,确保设备连接完好,操作正常。
针对设备调试过程中的问题,我们及时处理和解决,确保设备正常运行。
三、质量控制1. 质量管理体系:我公司建立健全了工程质量管理制度和标准,明确了各岗位职责和工作流程。
同时加强了现场巡检和监督,及时发现和解决质量问题,确保施工工艺和质量达标。
2. 质量监督:我公司与监理单位建立了良好的合作机制,加强了质量监督和验收工作。
每个工程节点都严格按照相关规定进行验收和把关,确保施工质量和工程进度。
3. 质量风险防控:本月,我公司加强了质量风险防控措施,重点关注了土建、结构和设备安装工程中存在的问题和风险点。
对可能影响工程质量的因素进行了分析和排查,保障了工程施工质量。
四、安全生产1. 安全管理制度:我公司坚持“安全第一、预防为主”的原则,建立了安全管理制度和工作流程。
加强了安全教育和培训,提高了现场作业人员的安全意识和操作技能。
2. 安全生产:本月我公司未发生任何安全事故,紧急情况和隐患得到及时处理和解决。
施工安全月报范文安全生产月报范文第一篇、施工月报范本(最全) 施工安全月报范文施工月报(2022年10月)施工月报工程名称:日期:2022年9月30日至2022年10月31日盒马鲜生三林大华店年10月31日2022施工月报一、本月完成进度情况1、泥工:总体墙地砖完成50%。
2、木工:木工包柱子、门窗框制作等完成40%。
3、油漆工:总体油漆涂料完成50%。
4、空调管道工:风管安装完成80%。
5、水电工:预埋(线管、水管)完成80%,桥架基本完成。
三、本月工程质量1、加工区墙面砖铺贴不平整,在施工员与质量员的密切配合下及时返工整改完成。
2、墙面电线管、水管墙槽未粉刷就铺贴墙砖,在施工员与质量员的要求下及时落实整改到位,并粉刷墙槽。
四、本月工程结算情况本月未进行工程结算。
五、施工安全和环境保护1、落实安全生产规章制度,全方位全过程抓好工程项目安全生产工作,加强临时用电的安全管理,确保无触电事故发生,临时用电开展定期检查制度。
2、施工现场的安全标识、警示牌、防护栏等部分损坏,已及时修理更新,确保现场的安全文明施工。
六、本月施工小结本月各分部工程进度、质量完成较好,所开工项目基本上能够按照施工计划进行,对于已经滞后的施工任务,项目部重点进行施工部署,加强流水交叉施工作业,力争把滞后工期赶上去。
施工资料整理及时与监理单位沟通、协商,使施工技术资料整理齐全,记录详实,并与工程施工同步进行,使工程现场施工始终处于良好的受控状态。
七、下月施工进度计划 1、全部完成。
八、存在问题及建议无第二篇、施工月报范本(最全的) 施工安全月报范文CB32 施工月报(2022年2月)([2022]月报02号)1份,监理机构、发包人各1份。
2.施工月报内容应包括:本合同段工程总体形象、在建各分部工程进展情况和主要施工内容、施工进度、施工质量、完成施工工作量、合同履约情况、施工大事记、本月存在问题及建议等内容。
CB32施工月报([2022]月报02号)2022年第2期2022年1月26日至2022年2月25日工程名称: 合同编号: 承包人:项目经理:日期: 2022年月日施工月报一、本月工程描述:左、右岸桥头堡梁板柱第三层砼浇筑完成,启闭机房屋面构架砼浇筑完成一孔,尾水渠段浆砌石翼墙及护坡砌筑完成。

工程名称:紫薇仙庄改造工程设计单位:新大陆建筑设计有限公司深圳远鹏装饰设计工程有限公司建设单位:沈阳电业局电气安装公司建筑工程队建筑面积:26788平方米改造面积:3360平方米施工单位:安徽三建工程有限公司项目经理:徐国锋辽宁恒安消防工程有限公司于长福沈阳北方建设股份有限公司王伟沈阳先科系统集成工程有限公司王昌成结构形式:框架结构总监理工程师:李寅一、工程形象进度2、对进度完成情况及采取措施分析:根据最新工程进度计划安排,会议中心、餐饮中心现已停工,贵宾楼内外饰作为本月工作重点,目前工程进度仍滞后于最新进度计划安排,由于各方面原因造成工程进度总体滞后。
建设单位与监理单位要求施工单位合理组织施工力量,采取有效措施,加快工程进度。
1)为了及早完成本工程,建设单位和监理积极配合施工单位,每天对施工现场进行巡视检查,要求施工单位对每天施工计划做好安排,每周上报工程进度计划,并对滞后部位进行分析,找到工程进度滞后原因,自身原因及早排除,是外来原因及时与甲方和各参见单位沟通解决。
采取有效措施,加快施工进度,保证工期。
2)施工单位由于内部组织管理力量和技术管理力量薄弱,造成施工组织不合理,拖慢了工作效率。
个别分项工程由于施工单位自检力度不够,施工现场经常看不到质检员及相关负责人,造成工程质量较差,返工现象较多,严重影响了工期。
要求施工单位必须合理安排施工,施工前做好技术交底工作,施工过程中加强自检,避免返工现象,保证工程顺利完工。
3)由于施工单位现场施工人员不足,工程进度无法按照施工节点完成,造成了工程进度的滞后。
4)冬季昼短夜长,有效施工时间缩短,以及天气大幅度降温,也给施工带来了影响。
二、工程质量:会议中心主体框架、砌筑及抹灰已基本完成,网架施工完成60%。
餐饮中心主体框架完成100%,砌筑及抹灰已完成100%。
贵宾楼内饰施工完成70%,外饰石材完成80%。
由于天气原因,屋面防水暂无法施工。
我方每天对施工现场进行巡视检查,发现不符合规范要求的工序当场要求施工单位进行整改,整改后复查合格后方允许进行下道工序。
监理月报质量情况汇报尊敬的领导:根据公司安排,我作为本项目的监理工程师,负责监督和检查工程的质量情况。
现将本月的监理情况进行汇报如下:一、质量管理情况。
本月,我和监理团队加强了对工程质量管理的监督和检查工作。
我们严格按照相关标准和规范,对施工现场进行了全面的巡视和检查,确保施工质量符合相关要求。
同时,我们对施工单位进行了全面的质量管理培训,提升了他们的质量意识和工作水平。
二、质量问题整改情况。
在本月的监理工作中,我们发现了一些质量问题,并及时提出整改意见。
例如,在某工程节点处发现了混凝土浇筑不符合要求的情况,我们立即要求施工单位停工整改,并对整改情况进行了跟踪检查,确保问题得到彻底解决。
三、质量验收情况。
本月,我们对工程质量进行了全面的验收工作。
通过对各个工程节点的验收,我们发现了一些质量问题,并要求施工单位进行整改。
在整改完成后,我们再次进行了验收,并对合格的部分进行了及时的验收报告,确保工程质量符合相关标准和要求。
四、质量安全情况。
在本月的监理工作中,我们重点关注了工程质量安全情况。
我们要求施工单位严格按照施工工艺和安全规范进行施工,确保施工过程中不发生质量安全事故。
同时,我们对施工现场进行了全面的安全检查,并对施工单位进行了安全生产培训,提升了他们的安全意识和工作水平。
五、质量改进建议。
在本月的监理工作中,我们根据发现的质量问题和施工现场的实际情况,提出了一些质量改进建议。
例如,在某工程节点处发现了施工工艺不合理的情况,我们提出了相应的改进建议,并对施工单位进行了指导和帮助,确保问题得到了解决。
六、总结。
在本月的监理工作中,我们严格按照相关标准和规范,对工程质量进行了全面的监督和检查。
通过我们的努力,工程质量得到了有效控制和提升,为项目的顺利进行提供了有力保障。
感谢领导对我们工作的支持和关心,我们将继续努力,为项目的顺利进行做出更大的贡献。
此致。
敬礼。
监理工程师,XXX。
日期,XXXX年XX月XX日。

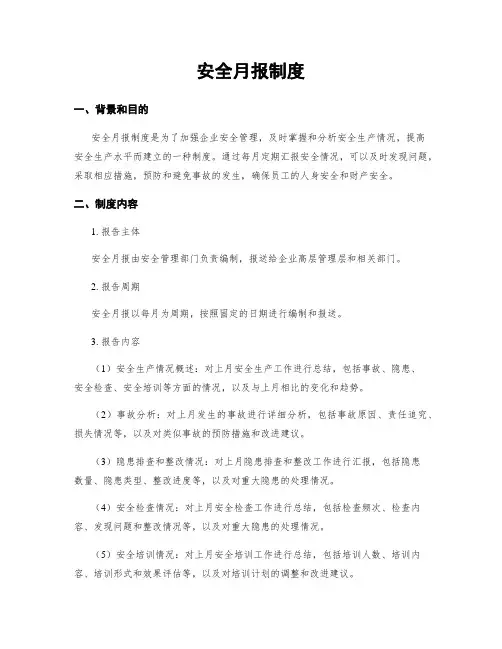

安全月报制度一、背景和目的安全月报制度是为了加强企业安全管理,及时掌握和分析安全生产情况,提高安全生产水平而建立的一种制度。
通过每月定期汇报安全情况,可以及时发现问题,采取相应措施,预防和避免事故的发生,确保员工的人身安全和财产安全。
二、制度内容1. 报告主体安全月报由安全管理部门负责编制,报送给企业高层管理层和相关部门。
2. 报告周期安全月报以每月为周期,按照固定的日期进行编制和报送。
3. 报告内容(1)安全生产情况概述:对上月安全生产工作进行总结,包括事故、隐患、安全检查、安全培训等方面的情况,以及与上月相比的变化和趋势。
(2)事故分析:对上月发生的事故进行详细分析,包括事故原因、责任追究、损失情况等,以及对类似事故的预防措施和改进建议。
(3)隐患排查和整改情况:对上月隐患排查和整改工作进行汇报,包括隐患数量、隐患类型、整改进度等,以及对重大隐患的处理情况。
(4)安全检查情况:对上月安全检查工作进行总结,包括检查频次、检查内容、发现问题和整改情况等,以及对重大隐患的处理情况。
(5)安全培训情况:对上月安全培训工作进行总结,包括培训人数、培训内容、培训形式和效果评估等,以及对培训计划的调整和改进建议。
(6)安全投入和设施情况:对上月安全投入和设施建设情况进行汇报,包括安全设施的更新和维护、安全设备的购置和使用情况,以及对安全投入的评估和建议。
(7)其他安全管理工作:对上月其他安全管理工作进行总结,包括应急演练、安全宣传、安全奖惩等方面的情况,以及对相关工作的改进和推进计划。
4. 报告形式安全月报可以采用书面报告、电子报告或者会议汇报等形式,根据企业实际情况和管理需求进行选择。
三、报告流程1. 数据采集:安全管理部门负责采集各部门的安全数据和相关信息,确保数据的准确性和完整性。
2. 数据分析:安全管理部门对采集到的数据进行分析,发现问题和趋势,并提出相应的改进措施和建议。
3. 编制报告:安全管理部门根据数据分析结果编制安全月报,确保报告内容准确、全面、客观。
水利工程质量月报范本水利工程质量月报范本一、项目基本信息1.1 项目名称:水利工程名称1.2 项目总投资额:XXXX万元1.3 项目实施周期:起始日期-结束日期1.4 管理单位:单位名称1.5 施工单位:单位名称1.6 监理单位:单位名称二、施工进展情况2.1 本月施工进度安排:根据施工计划,记录本月的施工进度安排。
如:地基处理、土方开挖、砼浇筑等。
2.2 施工任务完成情况:详细描述本月已完成的施工任务,包括完成任务的时间、质量等。
2.3 施工中遇到的问题与解决方案:列出本月施工过程中遇到的问题,以及针对这些问题所采取的解决方案。
2.4 下月施工计划:根据项目进度安排,列出下月的施工计划,明确各阶段的任务和时间。
三、质量控制情况3.1 施工质量控制方案执行情况:描述本月施工质量控制方案的执行情况,包括按照计划开展的检测、测试、监测工作等。
3.2 施工质量抽查情况:描述本月进行的抽查工作,包括抽查内容、抽查结果和存在的问题等。
3.3 质量事故情况:列举本月发生的质量事故,包括事故原因、造成的影响以及采取的应急措施等。
3.4 质量整改工作情况:描述本月针对质量问题所进行的整改工作,包括整改计划、整改措施和整改效果等。
四、安全生产情况4.1 安全生产工作部署情况:记录本月安全生产工作的部署情况,包括安全会议、培训等。
4.2 安全事故情况:列举本月发生的安全事故,包括事故原因、造成的伤害或损失以及采取的应急措施等。
4.3 安全隐患排查整改情况:记录本月进行的安全隐患排查工作,以及相应的整改措施和整改结果。
4.4 安全生产质量问题警示:根据本月的安全生产情况,提出相应的警示和改进意见,以预防类似问题的再次发生。
五、环境保护情况5.1 环境保护计划执行情况:描述本月环境保护计划的执行情况,包括各项环境保护措施的落实情况。
5.2 环境监测情况:记录本月进行的环境监测工作,包括监测指标、监测结果和对应的处理措施。

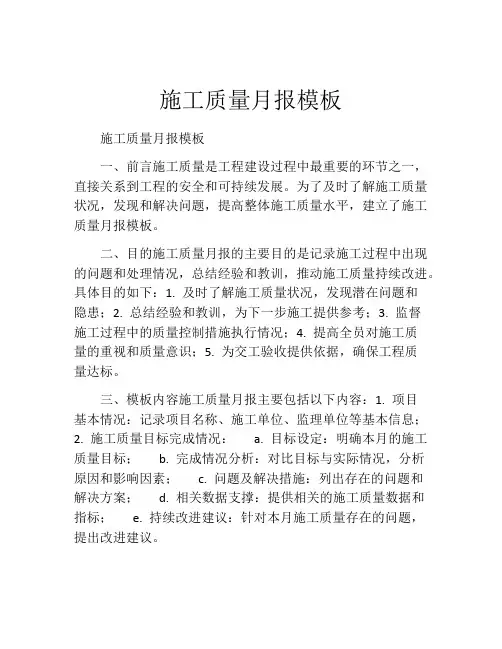

施工质量月报模板施工质量月报模板一、前言施工质量是工程建设过程中最重要的环节之一,直接关系到工程的安全和可持续发展。
为了及时了解施工质量状况,发现和解决问题,提高整体施工质量水平,建立了施工质量月报模板。
二、目的施工质量月报的主要目的是记录施工过程中出现的问题和处理情况,总结经验和教训,推动施工质量持续改进。
具体目的如下:1. 及时了解施工质量状况,发现潜在问题和隐患;2. 总结经验和教训,为下一步施工提供参考;3. 监督施工过程中的质量控制措施执行情况;4. 提高全员对施工质量的重视和质量意识;5. 为交工验收提供依据,确保工程质量达标。
三、模板内容施工质量月报主要包括以下内容:1. 项目基本情况:记录项目名称、施工单位、监理单位等基本信息;2. 施工质量目标完成情况: a. 目标设定:明确本月的施工质量目标; b. 完成情况分析:对比目标与实际情况,分析原因和影响因素; c. 问题及解决措施:列出存在的问题和解决方案; d. 相关数据支撑:提供相关的施工质量数据和指标; e. 持续改进建议:针对本月施工质量存在的问题,提出改进建议。
3. 施工质量状况: a. 关键节点:记录本月重要节点的达成情况,如开挖、浇筑、焊接等; b. 测试结果:记录检测和测试的结果,如强度、密度等; c. 质量问题:列出本月出现的质量问题和处理措施; d. 投诉情况:记录本月接到的投诉和解决情况; e. 安全事故:如有施工安全事故,记录事故情况和处理措施。
4. 施工质量控制措施执行情况: a. 质量文件:记录质量手册、验收标准、工艺程序等质量文件的修订情况; b. 巡检情况:记录巡检人员的巡检情况和发现的问题; c. 验收情况:记录工程验收和质量评定结果; d. 整改情况:记录上月施工质量问题的整改情况; e. 培训情况:记录本月进行的质量培训情况和培训效果。
五、模板组成施工质量月报模板主要由以下部分组成:1. 标题:施工质量月报;2. 头部信息:包括报告时间、项目名称、施工单位、监理单位等;3. 目录:列出各个章节和部分的页码;4. 正文:根据模板内容逐项填写;5. 结论和建议:总结本月施工质量状况,提出建议和改进方案;6. 附件:附上相关的数据和文件支撑材料。
监理月报质量情况汇报尊敬的领导:您好!根据公司安排,我作为监理工程师,负责对本月工程质量情况进行监督和汇报。
现将本月监理质量情况进行汇报如下:一、施工质量情况。
本月施工质量整体较好,各项工程进展顺利。
在施工过程中,我们严格按照设计图纸和规范要求进行施工,确保了工程质量的稳定和可靠性。
同时,我们及时发现并纠正了一些施工中存在的问题,确保了工程进度的顺利推进。
二、材料质量情况。
本月材料质量方面,我们严格按照相关标准要求进行材料采购和验收工作,确保了施工过程中所使用的各类材料质量符合要求。
同时,我们对材料的储存和使用进行了严格管理,有效避免了材料损坏和浪费现象的发生。
三、安全质量情况。
本月安全质量方面,我们加强了对施工现场的安全管理工作,严格执行各项安全操作规程,确保了施工现场的安全生产。
同时,我们加强了对施工人员的安全教育和培训工作,提高了施工人员的安全意识和操作技能,有效降低了施工安全事故的发生率。
四、质量管理情况。
本月质量管理工作方面,我们加强了对施工过程中各项质量管理工作的监督和检查,及时发现并纠正了一些质量管理中存在的问题,确保了施工过程中各项质量管理工作的有效实施。
同时,我们加强了对施工单位和施工人员的质量管理培训,提高了他们的质量管理意识和能力。
五、未来工作计划。
下个月,我们将继续加强对施工质量的监督和管理工作,严格按照相关标准和规范要求进行施工,确保工程质量的稳定和可靠性。
同时,我们将加强对施工现场的安全管理工作,严格执行各项安全操作规程,确保施工现场的安全生产。
另外,我们还将加强对施工单位和施工人员的质量管理培训,提高他们的质量管理意识和能力,确保施工质量的持续稳定。
以上就是本月监理质量情况的汇报,希望领导能够对我们的工作给予指导和支持,谢谢!此致。
敬礼。

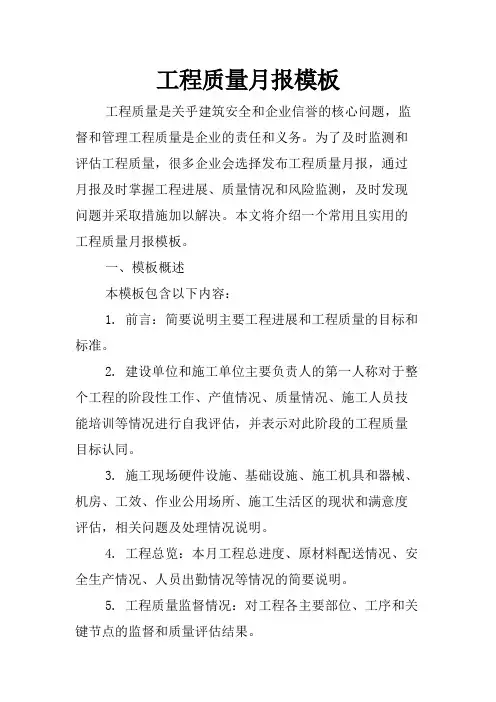

工程质量月报模板工程质量是关乎建筑安全和企业信誉的核心问题,监督和管理工程质量是企业的责任和义务。
为了及时监测和评估工程质量,很多企业会选择发布工程质量月报,通过月报及时掌握工程进展、质量情况和风险监测,及时发现问题并采取措施加以解决。
本文将介绍一个常用且实用的工程质量月报模板。
一、模板概述本模板包含以下内容:1. 前言:简要说明主要工程进展和工程质量的目标和标准。
2. 建设单位和施工单位主要负责人的第一人称对于整个工程的阶段性工作、产值情况、质量情况、施工人员技能培训等情况进行自我评估,并表示对此阶段的工程质量目标认同。
3. 施工现场硬件设施、基础设施、施工机具和器械、机房、工效、作业公用场所、施工生活区的现状和满意度评估,相关问题及处理情况说明。
4. 工程总览:本月工程总进度、原材料配送情况、安全生产情况、人员出勤情况等情况的简要说明。
5. 工程质量监督情况:对工程各主要部位、工序和关键节点的监督和质量评估结果。
6. 工程安全监督情况:对本月存在的安全风险和安全措施的执行情况进行说明。
7. 工程质量问题汇总:对本月发现的工程质量问题进行汇总,包括问题描述、原因分析、解决方案以及执行情况等。
8. 工程交底验收:对已完成的工程验收情况进行汇总,包括验收标准、验收结果、交底情况等。
二、模板的应用本模板的应用优点体现在信息量充足、数据分类、质量问题监督复盘、交底验收管理。
模板的应用可以带来以下好处:1. 全面显示工程质量:通过模板汇总并展示工程质量,可以让管理层及时了解整个工程的进展和质量情况,便于及时调整和解决问题。
2. 便于分析数据:模板对数据进行了分类,包括建设单位和施工单位主要负责人的自我评估、工程总览、工程质量监督情况、工程安全监督情况、工程质量问题汇总等,方便管理层分析各部位的问题并且针对问题提出解决方案。
3. 有效监督质量:通过每月对质量情况进行监督和评估,可以及时发现问题,并采取措施加以解决,从而确保整个工程的质量和安全。

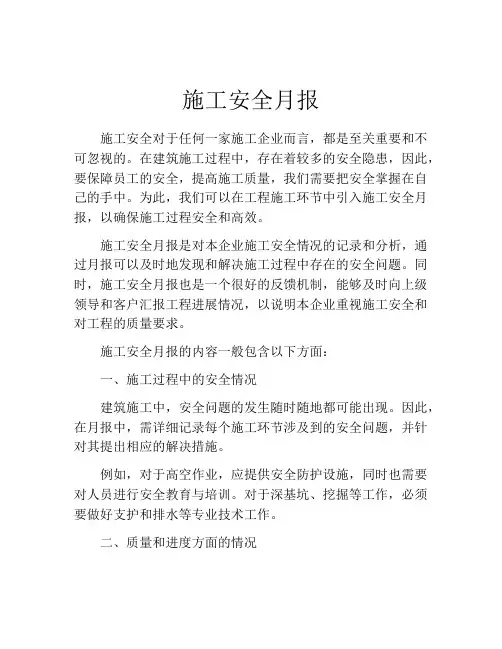

施工安全月报施工安全对于任何一家施工企业而言,都是至关重要和不可忽视的。
在建筑施工过程中,存在着较多的安全隐患,因此,要保障员工的安全,提高施工质量,我们需要把安全掌握在自己的手中。
为此,我们可以在工程施工环节中引入施工安全月报,以确保施工过程安全和高效。
施工安全月报是对本企业施工安全情况的记录和分析,通过月报可以及时地发现和解决施工过程中存在的安全问题。
同时,施工安全月报也是一个很好的反馈机制,能够及时向上级领导和客户汇报工程进展情况,以说明本企业重视施工安全和对工程的质量要求。
施工安全月报的内容一般包含以下方面:一、施工过程中的安全情况建筑施工中,安全问题的发生随时随地都可能出现。
因此,在月报中,需详细记录每个施工环节涉及到的安全问题,并针对其提出相应的解决措施。
例如,对于高空作业,应提供安全防护设施,同时也需要对人员进行安全教育与培训。
对于深基坑、挖掘等工作,必须要做好支护和排水等专业技术工作。
二、质量和进度方面的情况除了安全问题外,月报也应该记录施工过程中其他方面的情况。
例如,记录施工中出现质量问题或者进度不达标的情况,及时采取措施进行整改,保证工程质量与进度的达标。
三、施工方案和方案改动情况施工安全月报里有一个很重要的数据就是施工方案和方案改动情况的数据。
这是因为施工过程中,方案的制定质量将直接关系着工程的质量,而方案改动情况则直接关系着施工进度和安全。
因此,在月报中,要详细记录施工方案的制定情况和方案改动的处理情况。
不仅如此,还需要对此类问题进行深度的分析和排查,从而减少方案改动的情况,保证施工方案的质量与施工过程的高效性。
四、施工人员的安全及培训情况建筑商业中,人是最关键的资源。
同时,安全问题也是施工中最值得关注的问题。
因此,月报中也要详细记录施工人员的安全情况以及人员的培训情况。
通过对人员的安全情况的记录与分析,可以更好地指导人员进行安全生产,让他们更好地掌握施工安全的知识并更好地配合整个工程的施工。
国际工程公司(事业部)项目部(合同编号:)质量、环境、职业健康安全月报20年第X期编制:审核:批准:建设单位:监理单位:施工单位:日期:20年月日备注:该月报中所有标题不得删除,当月无该项内容需填“无”,不得不做填写。
月质量、环境、职业健康安全月报一、项目合同工程量施工范围合同工程量二、本月工程施工进度三、目标指标职责1、项目部年度环境、职业健康安全管理目标完成情况2、项目部年度质量管理目标完成情况3、项目部管理人员统计表(管理人员和质量、安全、职业健康管理人员,有人员变动应及时更新。
)4、项目部成员:(有人员变动应及时更新)5、安全投入及费用统计安全生产投入台账6、项目安全文化建设(项目安全文化建设或项目推广公司安全文化活动照片)四、制度化管理1、项目所在地适用的安全生产法律、法规清单(法律、法规有调整应及时更新清单)(项目法律法规清单扫描件)7 / 298 / 299 / 292、项目部制定的规章制度清单(规章制度有调整,应及时更新清单)(项目部规章制度清单扫描件及制度上墙的照片)3、安全操作规程清单(操作规程有调整,应及时更新清单)(项目部操作规程清单扫描件及安全操作规程上墙的照片)无五、教育培训1、项目部人员配置情况(填报人数应和项目部当月实际在岗人员数量相同)(管理人员包括:项目成员、分包队伍管理人员;特种作业人员包括:电工、起重工、电焊工、特种设备操作人员等其他国家规定的特种作业人员;其他人员为普工。
不得重复登记。
)2、项目部质量、安全教育培训计划(无调整可不做更新)(扫描件或照片)。
3、职业健康安全教育(当月无培训可填写“无”)(备注:三级安全教育、转岗教育、专项安全教育及其他相关的安全教育培训,包括对分包队伍、及临时工教育)无4、培训活动现场照片(包括签到表、学习现场照片等)(照片备注培训内容)5、质量、安全会议注:包括安全技术交底、专题安全会议、安全月度会议等6、学习落实安全生产文件情况(公司或项目所在地上级文件)六、项目部工程资料管理(主要包括施工组织设计、开工报告、进度款申请、主要设备材料报验、分部/分项/单位工程/检验验收情况、竣工验收、证书移交等资料情况)(项目部进场后根据施工进度工程资料归档,在每月扫描件上报)项目部资料进度管理台账七、现场管理1、特种设备管理(注:此处特种设备指项目部负责管理和使用的特种设备)15 / 292、交叉作业管理、安全协议(有新增协议或原协议有变动,应及时更新、分包单位协议)(项目部交叉作业管理协、安全管理协议议扫描件)3、岗位达标(项目部开展安全劳动竞赛)(竞赛考核表及其他资料扫描件或照片)无4、职业健康管理(项目部职业健康告知现场照片、告知书扫描件、施工现场职业健康告知公示照片等其他关于职业健康安全的工作活动内容照片)无5、现场安全防护、警示设施管理(现场设施的安全防护设施、警示标识及其他文明施工照片)八、安全风险管控及隐患排查1、危险源管理(项目部危险源辨识清单扫描件、重大危险源安全管理技术措施扫描件)2、日常质量、安全检查(附检查记录及照片)(备注:包括周检查、月度检查等)3、专项安全检查(高处作业、起重吊装、搭设脚手架、临时用电检查等附检查记录及照片)4、项目部本月危险因素清单填报单位:统计时段:20年月日至20年月日注:一级:可能造成特别重大安全事故;二级:能造成重大安全事故;三级:可能造成较大安全事故;四级:可能造成人员重伤和一般安全事故。
第1篇一、报告概述本月,我部紧紧围绕公司年度生产目标,以质量、安全、进度为三大核心,积极开展各项工作。
现将本月工作情况总结如下:二、本月工作亮点1. 项目进度:本月,我部共完成XX项目XX%,其中XX阶段已完成XX%,XX阶段正在进行中。
本月,我部通过优化施工方案、加强现场管理,确保了项目按计划推进。
2. 质量控制:本月,我部严格执行国家及行业标准,加强原材料、施工过程、成品质量的检查。
通过加强质量培训,提高员工质量意识,本月工程质量合格率达到100%。
3. 安全生产:本月,我部高度重视安全生产工作,严格执行安全生产责任制,开展安全生产大检查,确保施工现场安全。
本月共发现安全隐患XX处,已全部整改完成。
4. 人员管理:本月,我部加强员工培训,提高员工技能水平。
通过组织内部培训、外部交流,员工综合素质得到提升。
三、存在问题及改进措施1. 问题:本月,XX项目在施工过程中,由于天气原因,部分施工进度受到影响。
改进措施:针对此问题,我部已调整施工计划,合理安排施工时间,确保项目按期完成。
2. 问题:本月,部分员工对新技术、新工艺的掌握程度不足,影响施工质量。
改进措施:我部将继续加强员工培训,提高员工对新技术的掌握程度,确保施工质量。
3. 问题:施工现场材料堆放不规范,存在安全隐患。
改进措施:我部将加强现场管理,规范材料堆放,确保施工现场安全。
四、下月工作计划1. 继续推进XX项目,确保项目按计划完成。
2. 加强质量控制,确保工程质量合格率达到100%。
3. 严格执行安全生产责任制,确保施工现场安全。
4. 加强员工培训,提高员工综合素质。
5. 优化施工方案,提高施工效率。
五、总结本月,我部在项目进度、质量控制、安全生产、人员管理等方面取得了显著成绩。
在今后的工作中,我部将继续努力,为实现公司年度生产目标贡献力量。
第2篇一、概述本月,我部紧紧围绕公司年度工作目标和施工进度要求,认真贯彻落实上级领导的各项指示精神,以“安全第一、质量至上、进度保证、效益优先”为指导思想,积极开展各项工作。
工程监理质量月报范文工程监理质量月报范文一、引言工程监理质量月报是一份对工程监理质量进行综合评估的重要报告文件,通过对上一个月的施工过程和质量情况进行分析和总结,为项目管理者提供参考和决策依据,旨在促进工程监理质量的改进和提升。
下面就某工程项目的监理质量进行报告。
二、工程概况该工程项目是位于某地的道路改建项目,总工期为12个月,目前已施工3个月。
项目的主要内容包括路基土方开挖和填筑、路面铺装、交通标志标线等。
整体工程进展顺利,但在监理质量方面存在一些问题和挑战。
三、材料质量1. 混凝土:施工期间使用的混凝土达到标准要求,材料强度符合设计要求。
但在浇注过程中,存在一定的坍落度不达标的情况,需要施工方加强对浇注过程的控制。
2. 钢筋:钢筋的材质和规格符合设计要求,连接牢固,不存在松动和错位等现象。
但在部分区域,钢筋的防锈处理不够到位,需要监理人员提醒施工方加强处理。
四、施工质量1. 路面铺装:路面铺装整体质量良好,规格达到设计要求。
但在路基处理时,存在一些砂土未能彻底清除的现象,需要施工方进一步完善路基处理工序。
2. 交通标志标线:交通标志标线工艺规范,标志清晰可辨,线条平整。
但在某些拐弯处的标线位置存在偏移的问题,需要施工方加强质量控制。
五、安全管理1. 施工现场安全:施工现场安全管理较为规范,员工佩戴安全防护用具,并定期参加安全教育培训。
但在实际施工中,还存在一些违反操作规程和安全规范的行为,需要持续加强安全督导和培训。
2. 施工设备安全:施工设备定期检查,设备完好,不存在安全隐患。
但在操作过程中,设备操作人员存在一些不标准操作行为,需要进行规范操作培训。
六、质量控制 1. 质量检测:定期进行工程监理质量抽检,确保施工质量符合要求。
但在某些工序的质量检测过程中,存在抽检不全、操作不规范等情况,需要监理人员加强抽检工作。
2. 纠正措施:根据上个月的质量问题,制定相应的纠正措施,并跟踪执行结果。
在实施纠正措施的过程中,监理人员认真进行记录和整理,形成实施报告,为项目管理者提供参考。
食品检验月报范文全文共四篇示例,供读者参考第一篇示例:食品检验月报综合分析:本月共抽检各类食品2000批次,其中被检食品样品108个不合格,不合格率为5.4%。
主要问题集中在生鲜水果、肉制品和粮食制品等领域,存在农药残留超标、添加剂使用不符合规定、微生物超标等问题。
本月共出台三个食品安全警示通告,对不合格食品进行了处理,并通报相关生产企业,要求整改落实。
一、食品安全事件:1.某超市销售的进口生鲜水果被检出农药残留超标情况,导致多名消费者因食用引发身体不适。
2.某家肉制品加工厂涉嫌使用未经检测的防腐剂,被抽检出不符合安全标准,已被责令停产整顿。
3.某互联网平台售卖的方便食品被检出质量不达标,暂时下架整改,要求生产商重新申报。
二、主要问题:1.农药残留超标:本月共有45个样品被检出农药残留超标,其中大部分集中在蔬菜、水果等生鲜食品中。
农药残留超标可能导致食品中毒、免疫力下降等问题,需引起高度关注。
2.添加剂使用不符合规定:有38个样品被检出使用不符合规定的添加剂,尤其是在肉制品、豆制品等加工食品中较为突出。
添加剂使用不当会对人体造成潜在危害,应及时整改。
3.微生物超标:有25个样品被检出微生物超标情况,主要集中在熟食品、奶制品等领域。
微生物超标可能引起食物中毒等问题,需引起重视。
三、应对措施:1.加强源头管理:加强对生产企业的监管和检查力度,加大对食品原料的抽检频率,发现问题及时整改。
2.强化食品安全宣传教育:通过多种途径向公众普及食品安全知识,引导消费者科学选购食品,提高食品安全意识。
3.加强监督检查:建立健全食品安全监测机制,加大对食品生产、流通环节的抽检力度,确保食品安全。
四、下月工作计划:1.继续加强食品检验力度,提高抽检覆盖率,减少不合格食品比例。
2.加大对食品原料的监管力度,督促企业加强自查自纠,确保食品质量安全。
3.做好食品安全风险排查,注重突出问题领域的监测和整治,提升食品安全水平。
宁武高速公路(南平段)J4合同段安全生产月报安全第一预防为主(第七期)J4总监办二0一0年七月二十五日一、本月安全生产工作情况:(一)安全生产保证体系的运行情况J4合同段本月安全保证体系运行正常,安全管理制度落实到位,安全交底落实到施工队每个施工人员,三级安全教育普及率达100%,各项奖惩措施基本落实,安全保证体系正常运行项目部能充分有效识别,评价施工现场所有施工过程存在的危险源和不利因素,采取相应的技术措施,控制和减少安全风险和不利因影响,为本工程施工创造良好条件,最大限度地防止和减少安全事故发生,使安全生产保证体系能贯彻落实。
(二)安全培训和学习情况1、在五月份下发安全生产“一岗双责”同时,在6月27日总监办下发了南宁高监J4安[2010]13号文《关于成立环保监督管理“一岗双制”领导小组通知》,在7月22日第二季度安全生产分析会中重点讨论学习。
2、总监办于6月29日晚组织J4总监办、各驻地办监理人员学习安全生产案例分析及相关法律、法规。
(PPT形式)3、总监办于7月7-9日对所辖管J4合同段所有驾驶员组织一次安全行车及案例分析知识培训,详见南宁J4-安会[2010]14号文《关于加强施工车辆安全管理专题会议》4、7月8日组织各标参加业主举办的高速公路机电预留预埋培训,7月14日组织各标参加业主在武夷山举办的压力容器特种作业人员培训。
5、认真组织各标学习南宁高司安[2010]64号文《关于深入开展“质量安全年”活动暨认真抓好2010年度安全生产工作要点通知》,详见南宁高监J4-安会[2010]17号、18号文。
6、各标开展情况汇报:A10标:1)、本月项目部组织施工作业队人员《开展2010年“安全生产年》活动深入“开展平安工地”建设活动;2)、南平宁武公司下发《关于深入开展质量安全年活动》、《三项行动》、〈三个突出〉、〈三个加强〉、〈三项建设〉等活动,;3)、项目部组织学习〈三工〉教育,把工前教育作为重点,做到(工前交底、工中检查、工后讲评)。
质量、安全监理月报网上填报操作说明一、进入《禅城区建设工程管理信息系统》在浏览器的地址栏输入或即可进入《禅城区建设工程管理信息系统》登录界面。
二、企业注册1.未有登录帐号和密码的企业必须进行企业注册。
2.在《禅城区建设工程管理信息系统》登录界面下点击“企业注册”即可进入企业注册界面。
由于企业注册页是通用版本,各企业只填写与本企业相关信息(注:联系人信息的移动电话、电子邮箱请准确填写完整,企业信息注册信息审核通过后,管理员账号与密码会发送到邮箱和手机中)。
填写完成后点击右下角的“提交审核”,审核为24小时,企业信息审核成功后管理员账号与密码会发送到联系人的邮箱和手机中。
三、系统登录1.企业注册审核通过后,在《禅城区建设工程管理信息系统》登录界面上,输入管理员帐号、密码、验证码,然后点击“登录”即可进入管理界面。
2.管理界面左边包括企业信息、人员管理、质量监理月报管理、安全监理月报管理、工程查询、用户管理。
四、质量、安全监理月报管理1.点击左边的“质量监理月报”,右面会显示本企业填写过的质量监理月报列表,上方是菜单栏,包括新建、删除、修改、查看。
2.点击“新建”,进入新建质量监理月报界面。
每一个监督编号对应一份监理月报,月报记录的是上月21日至填报当月20日的监理工作情况。
如信息一次未能填写完整,可点击“保存”,待填写完整后再点击“上报”。
3.点击“修改”,进入修改质量监理月报界面,对信息进行修改或补充,点击“保存”(月报标记为未上报状态),点击“上报”(月报标记为上报状态)。
4.质量监理月报上报后,监督员进行查阅接收,在接收确认后,该质量监理月报就不能被修改删除了。
同公司的其他账号可查看本公司的质量监理月报,但修改和删除只能由创建月报的账号进行操作。
五、用户管理(建设单位、施工单位、监理单位)1.点击左边的“用户管理”,右面会显示本企业的所有用户列表,上方是菜单栏,包括新建、删除、重置密码。
2.可新建监理月报管理用户。
建筑工地安全月报范文模板建筑工地是一个安全事故易发区,因此为了确保工作人员的安全,必须采取措施,提高安全意识和防御能力。
建筑工地安全月报非常重要,它可以反映工地的安全状况和工作进展,同时也可以为引起注意、监督控制提供参考和依据。
下面是一份建筑工地安全月报范文模板。
一、工程概况本月工程进展情况及安全隐患的整改情况。
二、安全生产情况1、本月发生的事故、事故原因和损失情况;2、本月进行的安全检查、巡视和整改情况,未整改的安全隐患及落实整改措施的情况;3、本月开展的安全教育和培训情况,安全奖励和惩罚情况。
三、质量管理情况1、本月发生的质量事故及处理情况;2、本月实施的质量检查和验收情况,存在的质量问题及处理措施。
四、环境保护情况1、本月进行的环境监测和治理情况,排污口的检查及排放情况;2、噪音、粉尘等污染物的排放及治理情况。
五、成本控制情况1、本月发生的成本管理问题及处理情况;2、本月的预算执行情况,成本的变动及其原因。
六、其他本月的工程质量、设计变更、施工期限等其他情况。
七、工地安全隐患整改计划工地安全隐患整改计划及实施情况,以及亟待整改的安全隐患。
以上是建筑工地安全月报的模板,具体内容可根据实际情况进行适当修改。
在工地安全月报的编写过程中,需要注意以下几个方面:1、工地安全月报是监督控制和反馈的重要手段,应注意全面、准确、真实、及时地反映工地安全情况。
2、要及时发现、报告和处理工程安全隐患,加强对安全生产的管理和监督,定期开展安全检查。
3、要做好员工安全教育和培训,增强员工安全意识和安全防范能力。
4、要认真贯彻落实质量管理制度,加强质量管理和控制,全面提高工程质量。
5、要加强环境保护,积极履行社会责任,努力达成绿色环保的施工目标。
6、要合理控制工程成本,降低施工成本,提高工程效益。
总之,建筑工地安全月报是工地安全管理工作的重要组成部分,要认真做好工作,在工程安全、质量管理、环境保护和成本控制等方面不断提高,确保工程安全、质量可靠、环境友好、效益显著。
第1篇一、项目概况本月,我司承接的[项目名称]工程继续稳步推进。
项目位于[项目地址],总建筑面积约为[总建筑面积],包括[建筑类型]等。
本月施工进度为[本月完成进度],现将工程质量简述如下:二、工程质量控制措施1. 施工材料:严格按照设计要求和规范标准,选用优质材料,确保施工质量。
对进场材料进行严格检验,确保材料质量符合要求。
2. 施工工艺:严格执行施工工艺流程,确保施工过程规范、有序。
对关键工序进行重点控制,如混凝土浇筑、钢筋绑扎、模板安装等。
3. 施工人员:加强施工人员培训,提高施工技能和意识,确保施工质量。
对施工人员进行定期考核,确保其具备相应的施工资质。
4. 施工设备:确保施工设备正常运行,定期进行维护保养,提高施工效率和质量。
5. 施工现场管理:加强施工现场管理,规范施工行为,确保施工现场整洁有序。
对施工现场进行定期巡查,及时发现并解决质量问题。
三、工程质量情况1. 混凝土工程:本月混凝土浇筑约[混凝土浇筑量]立方米,强度等级为[强度等级]。
通过严格的质量控制,混凝土强度达到设计要求,未出现裂缝、蜂窝、麻面等质量问题。
2. 钢筋工程:本月钢筋绑扎约[钢筋绑扎量]吨,钢筋间距、锚固长度、保护层厚度等均符合设计要求。
钢筋绑扎质量良好,未出现松散、扭曲等现象。
3. 模板工程:本月模板安装约[模板安装量]平方米,模板接缝严密,未出现漏浆、鼓泡等现象。
模板拆除过程中,注意保护混凝土表面,确保混凝土质量。
4. 防水工程:本月防水工程完成约[防水工程量]平方米,采用[防水材料]进行施工。
防水层施工过程中,严格按照施工规范进行操作,确保防水效果。
5. 门窗工程:本月门窗安装约[门窗安装量]套,门窗安装牢固,开启灵活,密封性能良好。
四、存在问题及整改措施1. 部分施工区域存在施工垃圾未及时清理现象,影响施工现场环境。
整改措施:加强施工现场管理,明确责任区域,加强巡查力度,确保施工垃圾及时清理。
2. 部分施工人员对施工规范掌握不熟练,导致施工质量不稳定。
河南亿嘉投资控股集团
××××分子公司
工程质量安全动态信息月报
(××××年××月份)
编制:
审核:
审批:
年月日
目录
第一部分月度质量安全总结
一、上月存在问题整改情况
1、问题症结所在
2、采取的整改措施
3、整改效果
二、本月工程质量情况
1、质量管理行为方面
2、施工现场质量保证条件
3、工程实体质量
4、质量记录
5、观感质量
6、主管部门检查、业主交接房时存在的问题
7、质量事故
三、本月安全情况
1、分项描述
2、安全事故
四、本月总体质量安全评价
第二部分下月质量安全工作计划
一、下月工程质量安全工作重点
二、下月拟采取的管理改进措施
第三部分公司及各项目本月动态信息表
第一部分月度质量安全总结
一、上月存在问题整改情况
1、问题症结所在
2、采取的整改措施
3、整改效果
二、本月工程质量情况
1、质量管理行为方面
(如制定了多少项质量管理、奖惩制度、召开几次专题会议,下发多少份停工整改指令,组织多少次专项检查等)
2、施工现场质量保证条件
(包括现场组织机构、质保体系、材料、设备进场验收制度、抽样检验制度、施工操作标准及质量验收规范配置、测量、检验仪器、检查工具配置、施工组织设计、专项施工方案、质量目标及措施等)
3、工程实体质量
(包括尺寸偏差及限值实测、性能检测、功能性检测等)
4、质量记录
(包括材料合格证及进场验收记录、施工记录、施工试验记录等)5、观感质量
(包括地下防水、混凝土结构、钢结构、砌体结构、装饰装修、屋面工程等)
6、主管部门检查、业主交接房时存在的问题
7、质量事故
(直接损失在5000元以下者为质量问题,以上者为质量事故)
三、本月工程安全情况
1、分项描述(包括安全管理、文明施工、脚手架、基坑工程、模
板支架、高处作业、施工用电、施工机械设备、机具等)
2、工伤安全事故
四、本月总体质量安全评价
第二部分下月质量安全工作计划
一、下月工程质量安全工作重点
1、质量控制重点
2、安全控制重点
二、下月拟采取的管理改进措施
1、管理制度改进
2、管理方式改进
3、施工投入改进(人力、物力、财力)
第三部分公司及各项目本月动态信息
附表一××公司工程动态信息月报表
附表二××项目工程动态信息月报表(如项目较多可复制)
附表一:
××公司工程动态信息月报表
编号:填报单位填报月份
公司项目工程动态信息拟新开项目
工程规模、工期计划、项目负责人
在建项目
工程规模、工期计划、各参建主体单位、负责人竣工交付
竣工手续、交付情况(地产项目为一次性交房
率,基建项目为投产使用情况)
公司制度化管理动态信息集团下发制度
发布的制度名称,执行情况公司内部制度
发布的制度名称、执行情况
公司工程类人员变动信息新增人员
姓名、招聘职位
离开人员
姓名、原职位、离开原因
公司招标管理动态信息发布招标文件情
况
共有项招标项目。
1、,参与投标单
位;2、,参与投标单位
市场考察情况投标单位业绩核查、在建项目质量、管理情况,市场
价位调查
评标定标情况入选单位排名、中标单位、中标原因
合同管理动态信
息
合同谈判有份合同正在谈判,分别是:。
谈判焦点
合同签订情况有份合同已签订,分别是:
工程勘察设计进展动态信息勘察阶段目前项目在初勘或已完毕,项目处在详勘
阶段
设计阶段1、方案设计,2、初步设计,3、施工图设计
进展情况
工程预决算动拦标价编制是自行编制还是委托编制,编制进展情况
态信息
工程结算审核是自行审核还是委托审核,审核进展情况
工程变更信息总工室负责办理本月共办理变更单份,其中施工主办份,设计
主办份,项目部提出变更份),其他职能部
门份,报总工办批准份。
涉及结构和装修变
动的份,涉及规划变动的份,是否均已取得
设计单位签字盖章手续
涉及结构和报规
变动简要内容
工程质量动态信息整体质量评价质量现状、趋势质量问题或事故有无,如有简要描述
安全动态信息整体安全评价安全现状,趋势安全问题或事故有无,如有简要描述
质量检查动态
信息
频率、时间、参加人员、发现问题、处理结果
安全检查动态
信息
频率、时间、参加人员、发现问题、处理结果
内部奖惩情况
下月公司拟采
取的工程管理
改进措施
填报人:(工程部)信息校对人:(总工或工程副总)公司负责人:
附表二
××项目工程动态信息月报表
填报单位填报月份组织
机构动态信息项目班子人
员调整情况
姓名调整岗位变动原因新增人员姓名年
龄
学历/
职称
电话
外部环境
动态信息参建单位
施工项目经理姓名/电话
设计项目负责人姓名/电话
总监姓名/ /电话
质安监督单位/姓名/人员职务/电话
工程进度动态信息形象进度
本月形象进度
下月进度计划
按合同和上月施工计
划进度是否拖延
拖延时间
延期说明
生产进度
本月完成生产产值
累计完成生产产值
本工程合同产值万元,完成产值占总产值%,完成产值(满
足/不满足)工期控制要求,预计(提前/延后)工期时间为天
质量
管理
动态
信息管理行为
主要检查验收制度与责任制度落实情况
质量奖励与处罚制度的执行情况
技术交底、保证预防措施
观感质量分砌体结构、混凝土结构、钢结构、装饰装修、屋面工程、安装工程等分部工程分别描述
实体质量包括现场尺寸偏差及限值实测和实体检测质量、性能检测、功能性检测等
质量控制、技术资料情况含归档技术资料、日常检查记录、会议纪要、工作联系单、指令、通知等管理记录文件
质量事故描述、起因、后果
工程变更本月共办理变更单份,其中施工主办份,设计主办份,项目部提出变更份),其他职能部门份,报总工办批准份。
涉及结构和装修变动的份,涉及规划变动的份
外部关于工程质量安全文件通知外部联系函
联系函主办部门、份数、简要内容(如对勘察设计单位、监理单位、施工
单位、委托检测单位等)
通知
文件
当地政府、职能部门、街道、居委会等有关通知
当地主管
部门文件
质量安全要求、规定
本单位文件收到集团下发文件、通知情况
安全管理动态信息安全管理安全生产责任制、施工组织设计及专项方案、安全技术交底、安全检查、安全教育、应急救援、分包安全管理、持证上岗、生产安全事故处理、安
全标志
文明施工现场围挡、封闭管理、施工场地、材料管理、现场办公与住宿、现场防火、综合治理、公示标牌、生活设施、社区服务
脚手架施工方案、架体构造、稳定、防护、与结构拉结、材质、荷载,交底与验收,是否有专职人员负责维护
基坑工程施工方案、支护、降排水、开挖、安全防护、坑边荷载、监测、支撑拆除、作业环境、应急预案
高处作业“三宝”、“四口”防护、攀登作业、悬空作业、移动式操作平台、悬挑式转料平台
模板支架施工方案、支架基础、支架构造、稳定、施工荷载、交底与验收、杆件连接、构配件与材质、支架拆除
施工用电外电防护、接地接零保护系统、配电线路、配电箱与开关箱、配电室与配电装置、现场照明、用电档案,有无专业电工、违章作业现象
机械设备管理新机械设备进场检查,原有机械设备维修保养情况,安拆、验收与使用、有无设专人操作管理,有无持证上岗、违章操作、违章指挥、有无出现故障事故
工伤事故本月无安全事故
安全投入本月投入防护设施、防护用品费用监控管理有无保安、监控
采用新材料新工艺
新技术境况
须补充说明的其他
事项
本月质量、安全总体评价有无质量问题:
有无重要的施工安全问题或工伤事故发生:有无其他影响产生的事件:
下月拟
采取的
改进及
预防措
施
填报人:(项目部)项目负责人:信息核对人:(分子公司主管部门)
注:1、该月报每月1日前上报集团工程管理中心,2、签字栏不准打印名字,需本人签字,3、报送集团采用快递方式或派专人送达,应加盖分子公司印章,以防弄虚作假,同时发送电子邮件。
