防爆墙

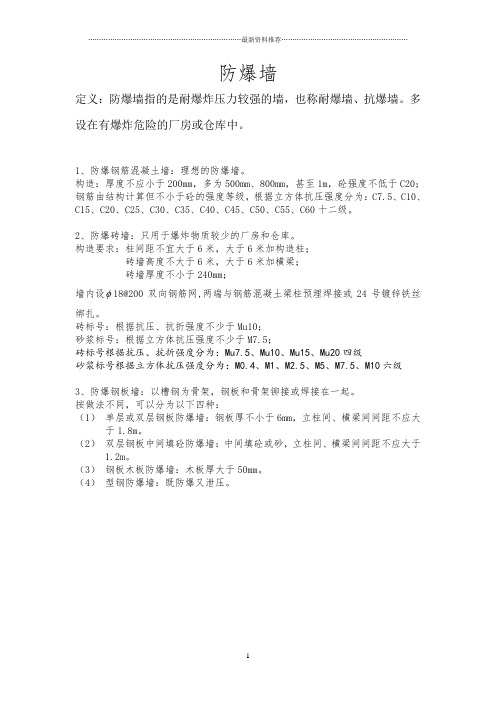

定义:防爆墙指的是耐爆炸压力较强的墙,也称耐爆墙、抗爆墙。
多设在有爆炸危险的厂房或仓库中。
1、防爆钢筋混凝土墙:理想的防爆墙。
构造:厚度不应小于200mm,多为500mm、800mm,甚至1m,砼强度不低于C20;钢筋由结构计算但不小于砼的强度等级,根据立方体抗压强度分为:C7.5、C10、C15、C20、C25、C30、C35、C40、C45、C50、C55、C60十二级。
2、防爆砖墙:只用于爆炸物质较少的厂房和仓库。
构造要求:柱间距不宜大于6米,大于6米加构造柱;
砖墙高度不大于6米,大于6米加横梁;
砖墙厚度不小于240mm;
墙内设 18@200双向钢筋网,两端与钢筋混凝土梁柱预埋焊接或24号镀锌铁丝
绑扎。
砖标号:根据抗压、抗折强度不少于Mu10;
砂浆标号:根据立方体抗压强度不少于M7.5;
砖标号根据抗压、抗折强度分为:Mu7.5、Mu10、Mu15、Mu20四级
砂浆标号根据立方体抗压强度分为:M0.4、M1、M2.5、M5、M7.5、M10六级
3、防爆钢板墙:以槽钢为骨架,钢板和骨架铆接或焊接在一起。
按做法不同,可以分为以下四种:
(1)单层或双层钢板防爆墙:钢板厚不小于6mm,立柱间、横梁间间距不应大于1.8m。
(2)双层钢板中间填砼防爆墙:中间填砼或砂,立柱间、横梁间间距不应大于
1.2m。
(3)钢板木板防爆墙:木板厚大于50mm。
(4)型钢防爆墙:既防爆又泄压。
1。

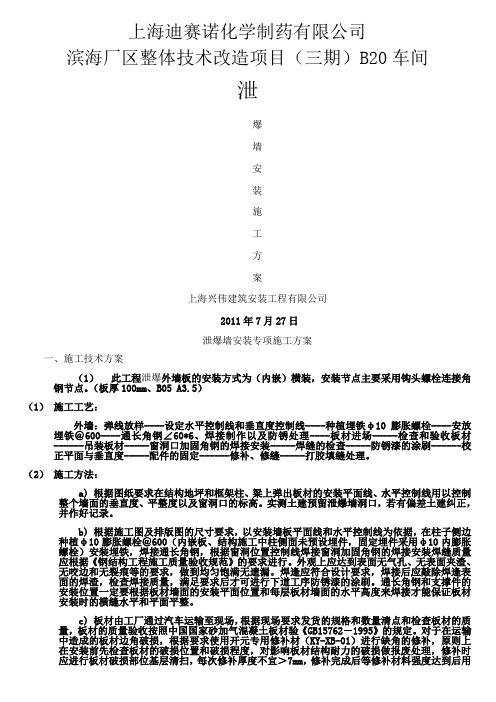

上海迪赛诺化学制药有限公司滨海厂区整体技术改造项目(三期)B20车间泄爆墙安装施工方案上海兴伟建筑安装工程有限公司2011年7月27日泄爆墙安装专项施工方案一、施工技术方案(1)此工程泄爆外墙板的安装方式为(内嵌)横装,安装节点主要采用钩头螺栓连接角钢节点。
(板厚100mm、B05 A3.5)(1)施工工艺:外墙:弹线放样----设定水平控制线和垂直度控制线----种植埋铁φ10膨胀螺栓----安放埋铁@600----通长角钢∠60*6、焊接制作以及防锈处理----板材进场-----检查和验收板材------吊装板材-----窗洞口加固角钢的焊接安装-----焊缝的检查-----防锈漆的涂刷------校正平面与垂直度-----配件的固定------修补、修缝-----打胶填缝处理。
(2)施工方法:a)根据图纸要求在结构地坪和框架柱、梁上弹出板材的安装平面线、水平控制线用以控制整个墙面的垂直度、平整度以及窗洞口的标高。
实测土建预留泄爆墙洞口,若有偏差土建纠正,并作好记录。
b)根据施工图及排版图的尺寸要求,以安装墙板平面线和水平控制线为依据,在柱子侧边种植φ10膨胀螺栓@600(内嵌板、结构施工中柱侧面未预设埋件,固定埋件采用φ10内膨胀螺栓)安装埋铁,焊接通长角钢,根据窗洞位置控制线焊接窗洞加固角钢的焊接安装焊缝质量应根据《钢结构工程施工质量验收规范》的要求进行。
外观上应达到表面无气孔、无表面夹渣、无咬边和无裂痕等的要求,做到均匀饱满无遗漏。
焊逢应符合设计要求,焊接后应敲除焊逢表面的焊渣,检查焊接质量,满足要求后才可进行下道工序防锈漆的涂刷。
通长角钢和支撑件的安装位置一定要根据板材墙面的安装平面位置和每层板材墙面的水平高度来焊接才能保证板材安装时的横缝水平和平面平整。
c)板材由工厂通过汽车运输至现场,根据现场要求发货的规格和数量清点和检查板材的质量,板材的质量验收按照中国国家砂加气混凝土板材验《GB15762-1995》的规定。
防爆墙工程施工方案一、工程概述防爆墙是一种用于抵御爆炸冲击波和威力的建筑结构,主要用于工业场所、化工厂、石油化工厂、火药厂等危险品储存场所的安全防护。
防爆墙需要在设计和施工过程中充分考虑到爆炸冲击波的特点,并采取相应的材料和结构设计,以确保其安全有效的防护功能。
二、施工前准备工作1. 资料准备:施工前应准备相关设计文件、技术规范、施工图纸、施工方案、材料配送单等资料,并对施工人员进行技术培训。
2. 材料准备:准备所需的防爆墙材料,包括钢筋、混凝土、防爆板、防爆玻璃,以及防爆材料的特种砂浆、特种粘结剂等。
3. 设备准备:准备好混凝土搅拌车、钢筋加工设备、起重机械等施工设备,并做好设备维护和保养工作。
三、施工工艺流程1. 地基处理:进行钻孔灌注桩或扩展基础的地基处理,以确保防爆墙的稳固安全。
2. 钢筋加工:对所需的钢筋进行加工制作,根据设计图纸的要求进行剪裁、弯曲、焊接等工序。
3. 混凝土浇筑:进行基础、地下室、柱、梁等混凝土结构的浇筑,确保混凝土质量和结构强度。
4. 防爆板安装:根据设计要求,对防爆板进行加工、定位和安装,采取特种砂浆和粘结剂进行固定。
5. 防爆玻璃安装:将防爆玻璃按设计要求进行剪裁、粘结和安装,确保玻璃结构的完整性和安全性。
6. 结构验收:对防爆墙的结构进行验收,检查混凝土结构、钢筋连接、防爆板、防爆玻璃等的安全性和稳固性。
7. 后处理工作:对施工现场进行清理整理,对施工设备进行维护保养,确保施工质量和安全生产。
四、施工注意事项1. 安全第一:施工过程中要严格遵守安全操作规程,加强安全教育和培训,严格执行安全防护措施,确保施工人员的人身安全。
2. 施工质量:严格按照设计要求和技术规范进行施工,确保混凝土质量、钢筋连接、防爆板安装、防爆玻璃安装等的质量和工艺要求。
3. 施工期限:严格按照施工图纸和施工进度计划进行施工,确保施工周期的合理安排和施工进度的顺利推进。
4. 施工管控:建立健全的施工管理制度,对施工现场进行实时监控和管控,确保施工过程的规范有序。
(一)抗爆墙
1. 抗爆墙:抗爆墙指的是耐爆炸压力较强的墙,也称耐爆墙、防爆墙。
多设在有爆炸危险的厂房或车间,仓库。
分为钢筋混凝土抗爆墙,抗爆砖墙,轻质龙骨抗爆墙等。
现多采用轻质龙骨抗爆墙。
2. 适用范围:广泛适用于石油化工、军工、离岸平台、仓库、生产车间等。
3. 材料与结构:轻质龙骨抗爆墙由钢制龙骨与纤维水泥复合钢板以及岩棉组成,具有良好的抗暴以及阻燃效果。
(二)泄爆墙与泄爆门、窗
1.泄爆墙:泄爆墙通常在工业民用厂房锅炉房,危险品仓库等应用的轻质泄压墙体(重量不超过60KG/㎡通常由单层板、夹芯板、单层板+保温三种墙板),泄爆压力值通常在20-40PSF.在建筑物室内发生爆炸或燃烧时屋内气体压力随之急剧上升,泄爆墙体通过泄爆配件或装置使墙体开启并释放压力以控制爆炸的产生或使破坏程度达到最小。
2. 适用范围:商用大楼,工业厂房,车间,石油化工工业,交通设施等。
深圳中诺检测技术有限公司立足于华南地区,是一家专注防爆认证和煤安认证的第三方检测机构,业务涵盖防爆3C认证、防爆合格证、防爆检测、ATEX认证、IECEx认证、防爆设计、现场防爆检查、防爆工程、防腐等级测试、煤安&矿安认证、防爆培训、SIL认证等。
为客户提供从防爆设计、检测、认证、安装、检修、现场检查、防爆施工、防爆改造等一站式防爆技术咨询和服务。
泄爆墙施工方案工程名称:九旭药业危废仓库施工单位:睢宁县新城建筑工程第一章:产品介绍泄压墙,产品具有保温泄爆、保温、防火、防腐、轻质、防水、设计灵活施工方便等众多特点;泄爆板的芯材纤维水泥泄压板本身达到A1级防火,轻质是该墙板的一个亮点每一平米重量为55kg左右,既能够达到轻质作用同时又能够在风大的地方能够不被大风掀翻,也可以根据实际工程要求对产品进行灵活的设计,产品施工方便板材钢框部分与钢结构进行焊接保证了产品连接的安全性,产品能够与各种框架结构(砖混和钢结构)进行配套使用,板材广泛应用于工业厂房、危险品仓库、大型机车库、制药厂、加油站、化工厂房、展览馆、飞机场、易爆车间厂房等。
第二章:工程概况本工程为九旭药业危废仓库建造工程,本工程分为泄爆板材料供货及安装两个部分。
第三章:编制依据《泄爆墙体构造》14J938第四章:施工准备1、技术准备:组织本项目工程技术人员熟悉墙板系统图纸,了解本工程的结构特点及工程做法,有问题及时与设计人员沟通。
2、现场准备:2.1、安装人员进场后及时与甲方、业主进行接洽,了解工程的实际进展,提交业主所需的资料,办理相关施工证件和现场证件。
熟悉相关文件,及监理、业主的项目管理程序,施工时严格执行管理程序。
2.2、生活区以及材料库规划及布置:根据甲方提供的生活区以及材料区位置,进行相应的布置。
2.3、现场水电:依据甲方提供的现场临时水电位置的接驳点,把水电引到所需位置。
2.4、现场人员安排:技术人员1名,现场管理人员1名,施工班组1组。
第五章:现场设备配置计划1、交流电焊机:2台2、安全帽:5个3、钢卷尺:10米2把4、安全带:4条5、电缆线:50㎡100米第六章:施工流程以及方法(一)、施工顺序:1、工厂:图纸会审---备料----原材料检验----加工制作----工厂检验----包装发往现场。
2、施工现场:场地整理----产品验收。
(二)、施工方法:1.9mm防爆+100X50X3mm方钢管(填充岩棉)+100X50X0.8轻钢龙骨+9mm防爆[双层错缝安装]2.龙骨间距可采用610mm3.外墙接缝用防水腻子处理,墙体外用涂料粉刷附:泄压板常规安装步骤一主材及配件要求1.本项目泄爆墙高度超过5米.要附加钢结构对墙体立面进行分割。
泄爆墙工程施工一、引言泄爆墙,也称为防爆墙,是一种用来减轻爆炸冲击波及碎片的设施,通常设置在化工厂、石油化工、地下工程等易爆炸环境下。
泄爆墙的作用是在发生爆炸事故时,将爆炸冲击波和碎片控制在一定范围内,减小事故危害程度,保护周围环境和人员安全。
二、泄爆墙的种类和构造泄爆墙根据其构造和现场使用要求,可以细分为固定式泄爆墙和可移动式泄爆墙。
1.固定式泄爆墙固定式泄爆墙是指在建筑结构上固定、不易移动的泄爆墙。
其构造一般由防爆墙面板、防爆结构框架和基础固定构件组成,具有稳定性和耐用性高的特点。
固定式泄爆墙适用于固定工程场地,可根据工程要求加固固定结构,以确保安全可靠性。
2.可移动式泄爆墙可移动式泄爆墙是指具有一定的可移动性,可根据施工需求随时拆卸移动的泄爆墙。
其构造一般由可拆卸泄爆墙面板、支撑结构和滑轮等组成,具有便捷灵活的特点。
可移动式泄爆墙适用于工地施工现场,可根据现场要求移动、重置,以满足不同施工需要。
三、泄爆墙施工前的准备工作1.工程设计方案在施工前,需要进行泄爆墙工程设计,包括泄爆墙的尺寸、结构、材料、固定方式等方面的设计计划。
设计方案需要根据现场环境、工程要求和法规标准做出合理配置,确保泄爆墙能够有效发挥作用。
2.现场勘测在施工前,需要对施工现场进行详细的勘测,包括场地情况、周围环境、地形地貌等方面的情况。
通过现场勘测,确定施工方案和安装位置,以保证泄爆墙的有效设置和使用。
3.施工队伍准备在施工前,需要安排有经验和技术的施工队伍,确保施工质量和安全。
施工队伍需要具备相关的资质和技能,包括钢结构制作、焊接、起吊等方面的技术要求。
四、泄爆墙工程施工步骤1.地基处理在进行泄爆墙施工前,需要对地基进行处理,确保地基的稳固性和平整度。
根据设计要求,进行地基的开挖、打桩、浇筑混凝土等工作,以满足泄爆墙的固定要求。
2.预制泄爆墙面板制作根据设计方案和尺寸要求,进行泄爆墙面板的预制工作。
泄爆墙面板一般采用高强度钢材或特制材料,经过锻造、切割、焊接等工序制作成型,确保质量和尺寸的合格。
泄爆墙施工方案1工程名称:XXX危废仓库危废仓库的建设需要使用泄压墙和泄爆板,这些产品具有保温泄爆、保温、防火、防腐、轻质、防水、设计灵活施工方便等众多特点。
泄爆板的芯材纤维水泥泄压板本身达到A1级防火,轻质是该墙板的一个亮点,每平米重量为55kg左右,能够达到轻质作用同时又能够在风大的地方不被大风掀翻。
产品施工方便板材钢框部分与钢结构进行焊接保证了产品连接的安全性,产品能够与各种框架结构(砖混和钢结构)进行配套使用,板材广泛应用于工业厂房、危险品仓库、大型机车库、制药厂、加油站、化工厂房、展览馆、飞机场、易爆车间厂房等。
本工程为XXX危废仓库建造工程,分为泄爆板材料供货及安装两个部分。
施工单位是XXX,编制依据是《泄爆墙体构造》14J938.施工准备包括技术准备和现场准备。
技术准备要求组织工程技术人员熟悉墙板系统图纸,了解工程的结构特点及工程做法,现场准备要求安装人员进场后及时与甲方、业主进行接洽,了解工程的实际进展,提交业主所需的资料,办理相关施工证件和现场证件。
生活区以及材料库规划及布置,现场水电引到所需位置,现场人员安排为技术人员1名,现场管理人员1名,施工班组1组。
现场设备配置计划包括交流电焊机、安全帽、钢卷尺、安全带、电缆线等。
施工流程以及方法包括施工顺序和施工方法。
施工顺序包括工厂内和施工现场,施工方法是采用9mm防爆+100X50X3mm方钢管(填充岩棉)+100X50X0.8轻钢龙骨+9mm防爆[双层错缝安装],龙骨间距可采用610mm,外墙接缝用防水腻子处理,墙体外用涂料粉刷。
本项目需要建造高度超过5米的泄爆墙,为了支撑墙体立面,需要附加钢结构进行分割。
方钢管主件包括沿顶龙骨、沿地龙骨、加强龙骨、竖向龙骨以及横向龙骨,所有这些主件需要符合设计要求。
轻方钢管配件包括支撑卡、卡托、角托、连接配件、固定件、附墙龙骨、压条等附件,也需要符合设计要求。
紧固材料包括射钉、膨胀螺栓、镀锌自攻螺钉、木螺丝和粘结嵌缝料,同样需要符合设计要求。
厂房泄爆墙施工标准一、施工准备1. 设计准备在泄爆墙施工前,应先进行建筑设计,并确定泄爆墙的设计图纸和施工方案。
泄爆墙的设计应考虑到厂房的结构、使用要求、泄爆墙的功能等因素,确保设计合理、安全可靠。
2. 材料准备泄爆墙的材料应符合设计要求,并确保质量合格。
常用的材料包括钢板、钢筋、混凝土等。
在材料进场前,应进行质量检验,确保材料符合规范要求。
3. 工具准备泄爆墙的施工需要使用到各种工具,如电焊机、切割机、钻机等。
在施工前,应准备好所需的各种工具,并检查工具是否完好无损、是否符合安全要求。
二、施工步骤1. 安装基础根据设计要求,安装泄爆墙的基础。
基础应牢固稳定,能够承受泄爆墙的重量和压力。
安装时应确保基础的标高、位置、尺寸等参数符合设计要求。
2. 安装钢架在基础上安装钢架,钢架应按照要求焊接,确保其稳定性和承重能力。
钢架安装时应考虑到泄爆墙的使用要求和厂房的结构特点,确保其能够满足泄爆墙的支撑和固定要求。
3. 安装泄爆板在钢架上安装泄爆板,泄爆板应与钢架牢固连接,确保其能够承受爆炸冲击力。
安装时应根据设计要求选择合适的泄爆板,并按照规定的程序进行安装。
4. 密封处理在泄爆板周围进行密封处理,以防止爆炸后火势蔓延。
密封时应选择符合要求的密封材料,并按照规定的程序进行密封处理。
5. 安装支撑和固定件在钢架上安装支撑和固定件,确保泄爆墙的稳定性和承重能力。
安装时应根据设计要求选择合适的支撑和固定件,并按照规定的程序进行安装。
6. 调试和验收在泄爆墙安装完成后,应进行调试和验收。
调试时应进行压力测试和密封性检测,确保泄爆墙的性能符合设计要求。
验收时应检查泄爆墙的外观和质量是否符合规范要求,并记录验收结果。
三、施工注意事项1. 在施工前应进行安全教育和培训,确保员工了解安全知识和操作规程。
2. 在施工过程中应采取安全措施,如佩戴安全帽、穿工作服等,防止意外伤害。
3. 在安装钢架和泄爆板时应注意焊接质量和承重能力,确保其能够满足设计要求。
泄爆墙材质要求及施工工艺要求泄爆墙材质要求一、室外127厚纤维增强硅酸钙板泄爆墙室外127厚纤维增强硅酸钙板泄爆墙由双层9厚纤维增强硅酸钙板(泄爆板)+100型镀锌轻钢龙骨体系+单层9厚纤维增强硅酸钙板(泄爆板)内填防火岩棉构成,系统单位重量不大于60kg/㎡。
墙体采用100*50*4mm镀锌矩管加固,墙体转角采用100*100*3mm镀锌矩管加固。
纤维增强硅酸钙板(泄爆板)尺寸为2440mm×1220mm,厚度为9mm,室内侧为单层板,室外侧为双层板错缝安装。
100型镀锌轻钢龙骨体系为:横龙骨镀锌轻钢龙骨100×35×0.6mm,分布间距2440mm;竖龙骨镀锌轻钢龙骨100×45×0.6mm,分布间距408mm。
两层防火板中间填充100mm厚防火岩棉,防火岩棉容重60Kg/m3。
防火板与镀锌轻钢龙骨通过M4自攻螺丝连接,自攻螺丝间距为250mm。
镀锌轻钢龙骨与加固矩管采用M5钻尾螺栓连接,螺丝间距为600mm。
二、泄爆屋面泄爆屋面由双面泄爆板和矩管檩条构成。
板材规格为1220×2440mm,厚度为9mm。
附加钢结构檩条50×50×3mm矩管,间距408毫米;泄爆板拼接留缝宽3-5mm(防水层4mm厚SBS改性沥青卷材防水,保温层50mm挤塑聚苯板)。
双层泄爆板错缝安装,泄爆板与檩条通过尾钻螺丝连接,螺丝间距为300mm,双层泄爆板安装完成后在其上做3mm厚抗裂防水砂浆找平层,其间复合两层耐碱网格布;然后铺贴4mm厚SBS改性沥青防水卷材,在防水卷材上满粘50厚挤塑聚苯板;保温层完工后再在其上用6mm厚抗裂防水砂浆作为保护层,保护层内复合两层耐碱网格布。
泄爆屋面大样图三、轻质抗爆墙抗爆墙为槽钢龙骨装配式轻质抗爆墙,是在混凝土结构梁柱间,安装150*50*3mm槽钢为骨架,两侧安装抗爆板,内部填充防火岩棉,组成轻质抗爆墙。
