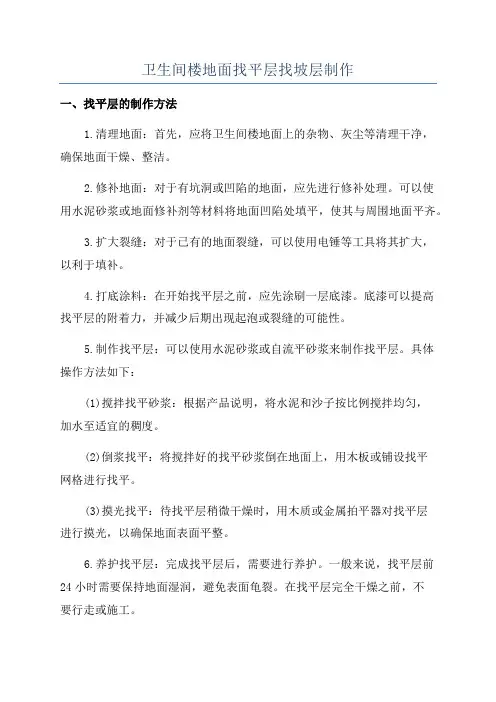

卫生间楼地面找平层找坡层制作一、找平层的制作方法1.清理地面:首先,应将卫生间楼地面上的杂物、灰尘等清理干净,确保地面干燥、整洁。
2.修补地面:对于有坑洞或凹陷的地面,应先进行修补处理。
可以使用水泥砂浆或地面修补剂等材料将地面凹陷处填平,使其与周围地面平齐。
3.扩大裂缝:对于已有的地面裂缝,可以使用电锤等工具将其扩大,以利于填补。
4.打底涂料:在开始找平层之前,应先涂刷一层底漆。
底漆可以提高找平层的附着力,并减少后期出现起泡或裂缝的可能性。
5.制作找平层:可以使用水泥砂浆或自流平砂浆来制作找平层。
具体操作方法如下:(1)搅拌找平砂浆:根据产品说明,将水泥和沙子按比例搅拌均匀,加水至适宜的稠度。
(2)倒浆找平:将搅拌好的找平砂浆倒在地面上,用木板或铺设找平网格进行找平。
(3)摸光找平:待找平层稍微干燥时,用木质或金属拍平器对找平层进行摸光,以确保地面表面平整。
6.养护找平层:完成找平层后,需要进行养护。
一般来说,找平层前24小时需要保持地面湿润,避免表面龟裂。
在找平层完全干燥之前,不要行走或施工。
二、找坡层的制作方法1.确定坡度:根据卫生间楼地面的实际情况,确定需要设置的坡度,一般建议为1%-2%。
2.定位参考点:根据确定的坡度,通过量尺测量,确定离墙角一定距离处的找坡点,作为参考点。
3.标记水平线:使用水平仪,在参考点处标记出水平线,此线即为找坡层最高点的位置。
4.打线:根据标记的水平线,可以上下调整,用粉笔或线绳在卫生间楼地面上打线。
5.制作找坡层:可以使用水泥砂浆或自流平砂浆来制作找坡层。
具体操作方法如下:(1)搅拌找坡砂浆:按照产品说明,将水泥和沙子按比例搅拌均匀,加水至适宜的稠度。
(2)倒浆找坡:将搅拌好的找坡砂浆从找坡线最高点处倒至最低点,用木板或铺设找坡网格进行找坡。
(3)摸光找坡:待找坡层稍微干燥时,用木质或金属拍平器对找坡层进行摸光,以确保地面坡度均匀。
6.养护找坡层:完成找坡层后,同样需要进行养护。
防水施工工艺流程做法表一、下沉式卫生间:(地面)1、现浇混凝土板(原浆收光)预埋侧排地漏,从四向侧排地漏找2%的坡度。
2、最薄处2厚高分子防水涂料(管道边300围加厚20,门口涂出200)二、下沉式卫生间:(墙面)1、6厚1:2.5水泥砂浆,分层抹平,8厚1:3水泥砂浆打底(砖墙面加界面剂)2、1.5厚高分子防水涂料(防水上反至顶板底)备注:1.地面:附加层施工:地面的地漏、管根、出水口根部(边沿),阴、阳角等部位,应在大面积涂刷前,两侧各压交界缝200mm,再涂刷防水材料。
三、厨房(降板50mm)、卫生间:(地面)1、现浇混凝土板(原浆收光)预埋侧排地漏,从四向地漏找1%的坡度2、双组份2厚聚氨酯防水涂料(聚)四、厨房(降板50mm)、卫生间:(墙面)1、6厚1:2.5水泥砂浆,分层抹平,8厚1:3水泥砂浆打底(砖墙面加界面剂)2、1.5厚高分子防水涂料(聚)(卫生间上反至顶板底)(厨房上反300)备注:1.地面:附加层施工:地面的地漏、管根、出水口根部(边沿),阴、阳角等部位,应在大面积涂刷前,两侧各压交界缝200mm,再涂刷防水材料。
五、阳台:(地面)1、1:2.5水泥砂浆1%找坡层,最薄20厚抹平2、双组份2厚聚氨酯防水涂料,遇墙翻起高度不小于300备注:阳台墙面均采用外墙涂料六、保温上人屋面(住宅上人平屋面露台下封闭房间)1、最薄处30厚LC5.0轻集料混凝土2%找坡层2、25厚挤塑聚苯板保温隔热层3、20厚1:3水泥砂浆找平层,刷处理剂一遍4、1.2厚三元乙丙橡胶卷材5、配双向Φ6@150钢筋6、40厚C20细非泵送商品防水混凝土捣实压光,每6m设分隔缝,缝填高分子密封膏。
7、300*300防滑地砖,干水泥擦缝,20厚1:3干硬性水泥砂浆结合层,表面撒水泥粉。
七、保温防水不上人屋面(住宅不上人平屋面管井盖板楼梯间屋面)1、最薄处30厚LC5.0轻集料混凝土2%找坡层。
2、25厚挤塑聚苯板保温隔热层(邻近女儿墙或檐口500宽采用燃烧性能为A级的酚醛复合板)。
卫生间防水施工工艺及控制要点作者:中国防水网中国防水网频道一、卫生间防水:卫生间防水建筑用料及做法:①、浇钢筋混凝土楼板。
②、1:3水泥砂浆找坡层,最薄处20厚,坡向地漏,一次抹平。
③、1。
5㎜厚聚氨脂防水材料,周围翻起150㎜高。
④、30㎜厚1:3干硬性水泥沙浆结合层(内掺建筑胶)二、工艺流程基层处理、清理做找平层结合层细部附加层聚氨脂防水层蓄水试验保护层施工二次蓄水试验。
1。
应对厨房、卫生间的标高复核正确,特别注意地漏的标高位置正确.2. 对地漏、管道根部墙洞质量要仔细检查,墙洞要密实合格,找平层施工时管道根部必须按要求作嵌缝处理.3。
阴阳角应作成圆弧形,并顺直、平光。
4。
找平层施工前,应先满刮水泥素浆一道,以便使找平层和基层粘接牢固。
5。
找平层干燥后方可进行防水层施工,施工期间应防火、防水。
施工人员应穿软底鞋。
6. 防水层完成后,要进行成品保护,不得商人走动。
经检验确认合格后,方可办理隐蔽工程验收签证后,方可进行下道工序施工。
7. 防水施工完毕后,进行蓄水试验,经过24小时以上无渗漏视为合格。
在设备安装完成后进行二次蓄水试验。
一、施工准备(一)作业条件1.厨厕间楼地面垫层已完成,穿过厨厕间地面及楼面的所有立管、套管已完成,并己固定牢固,经过验收。
管周围缝隙用1∶2∶4 豆石混凝土填塞密实(楼板底需吊模板)。
2.厨厕间楼地面找平层已完成,标高符合要求,表面应抹平压光、坚实.平整,无空鼓、裂缝、起砂等缺陷,含水率不大于9%。
3.找平层的泛水坡度应在2%(即1∶50),以上不得局部积水,与墙交接处及转角处、管根部,均要抹成半径为100mm 的均匀一致、平整光滑的小圆角、要用专用抹子。
凡是靠墙的管根处均要抹出5%(1∶20)坡度,避免此处积水。
4.涂刷防水层的基层表面,应将尘土、杂物清扫干净,表面残留灰浆硬块及高出部分应刮平,扫。
对管根周围不易清扫的部位,应用毛刷将灰尘等清除,如有坑洼不平处或阴阳角未抹成圆弧处,可用众霸胶∶水泥∶砂=1∶1。
卫生间防水做法及防水规范卫生间防水高度是多少卫生间防水是卫生间装修的重要环节,卫生间防水做的不好对以后的生活质量影响也是非常大。
卫生间防水做法、卫生间防水规范是很多业主都不了解的也是大家最想知道的。
下面我爱我家装修界小编就来详细告诉大家卫生间防水做法及卫生间防水规范。
一、卫生间防水做法1、卫生间防水高度:一定要做墙面防水,在铺墙面瓷砖之前,做好墙面防水。
一般防水处理中墙面要做30厘米高的防水处理,但是非承重的轻体墙,就要将整面墙做防水,至少也要做到60厘米高。
2、卫生间防水涂抹:墙与地面之间的接缝及上下水之间的管道地面接缝处,是最容易出现问题的地方,一定要督促好工人处理好这些边边角角,防水涂料一定要涂抹到位。
3、卫生间防水铺砖:重铺地砖要做地面防水如需更换卫生间原有地砖,将原有地砖凿去后,一定要先用水泥砂浆将地面找平,再做防水处理,这样可以避免防水涂料因厚薄不均而造成渗漏。
在做防水之前,一定要将地面清理干净。
4、卫生间防水护根:尽量不破坏原有防水层在新交付使用的楼房一般地面都做了防水层,所以,不破坏原有的防水层一般是不会发生渗漏的。
要求装修队给卫生间的上下水管一律做好水泥护根,从地面起向上刷10至20厘米的防水涂料,然后地面再重做酯防水,加上原防水层,组成复合性防水层,以增强防水性。
5、卫生间防水墙凹槽:内水管凹槽也要做防水,施工过程中在管道、地漏等穿越楼板时,其孔洞周边的防水层必须认真施工。
墙体内埋水管,做到合理布局,铺设水管一律做大于管径的凹槽,槽内抹灰圆滑,然后凹槽内刷防水涂料。
二、卫生间防水规范1、防水施工宜用于涂膜防水材料。
2、防水材料性能应符合国家现行有关标准的规定,并应有产品合格证书。
3、基层表面应平整,不得有空鼓、起砂、开裂等缺陷。
基层含水率应符合防水材料的施工要求。
4、防水层应从地面延伸到墙面,高出地面250mm。
浴室墙面的防水层高度不得低于1800mm。
5、防水水泥砂浆找平层与基础结合密实,无空鼓,表面平整光洁、无裂缝、起砂,阴阳角做成圆弧形。

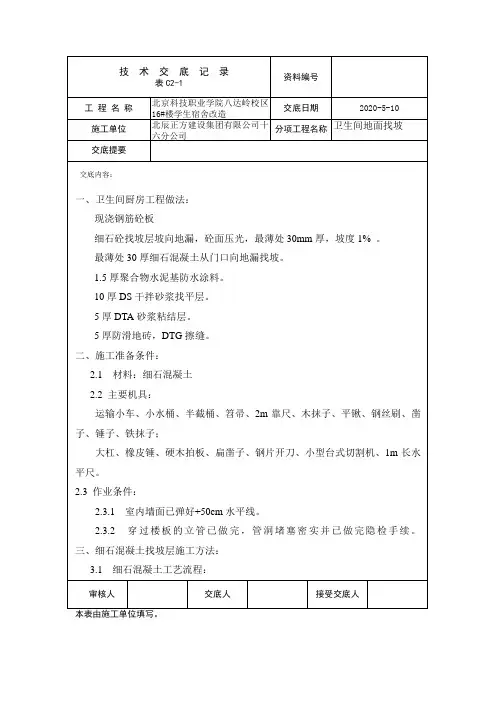

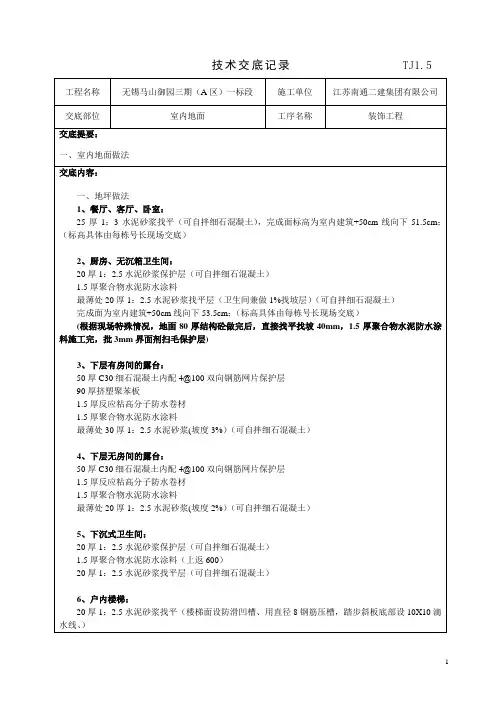

技术交底记录TJ1.5工程名称无锡马山御园三期(A区)一标段施工单位江苏南通二建集团有限公司交底部位室内地面工序名称装饰工程交底提要:一、室内地面做法交底内容:一、地坪做法1、餐厅、客厅、卧室:25厚1:3水泥砂浆找平(可自拌细石混凝土),完成面标高为室内建筑+50cm线向下51.5cm;(标高具体由每栋号长现场交底)2、厨房、无沉箱卫生间:20厚1:2.5水泥砂浆保护层(可自拌细石混凝土)1.5厚聚合物水泥防水涂料最薄处20厚1:2.5水泥砂浆找平层(卫生间兼做1%找坡层)(可自拌细石混凝土)完成面为室内建筑+50cm线向下53.5cm;(标高具体由每栋号长现场交底)(根据现场特殊情况,地面80厚结构砼做完后,直接找平找坡40mm,1.5厚聚合物水泥防水涂料施工完,批3mm界面剂扫毛保护层)3、下层有房间的露台:50厚C30细石混凝土内配4@100双向钢筋网片保护层90厚挤塑聚苯板1.5厚反应粘高分子防水卷材1.5厚聚合物水泥防水涂料最薄处30厚1:2.5水泥砂浆(坡度3%)(可自拌细石混凝土)4、下层无房间的露台:50厚C30细石混凝土内配4@100双向钢筋网片保护层1.5厚反应粘高分子防水卷材1.5厚聚合物水泥防水涂料最薄处20厚1:2.5水泥砂浆(坡度2%)(可自拌细石混凝土)5、下沉式卫生间:20厚1:2.5水泥砂浆保护层(可自拌细石混凝土)1.5厚聚合物水泥防水涂料(上返600)20厚1:2.5水泥砂浆找平层(可自拌细石混凝土)6、户内楼梯:20厚1:2.5水泥砂浆找平(楼梯面设防滑凹槽、用直径8钢筋压槽,踏步斜板底部设10X10滴水线、)7、雨篷最薄处20厚1:2.5防水砂浆(内掺5%防水剂)找坡1%8、楼地面找平要求:(1)结构楼面、墙根垃圾、残浆全部清理干净(2)按照标高提前做灰饼或冲筋,保证刮尺能刮到(3)地坪砼浇筑前一天结构楼面浇水湿润(4)地坪砼施工前结构楼面必须扫浆(5)地坪表面压光处理(7)地坪砼浇筑12小时后,进行浇水养护,养护时间不少于7天(8)平整度要求:3mm,标高高低+2mm,-1mm技术负责人宋建生交底人施晓健2016/4/28 接受交底人注:本记录一式两份,一份交接受交底人,一份存档。
卫生间楼地面找平层找坡层制作一、卫生间找平层的步骤:1.清理卫生间地面:首先需要将卫生间地面上的杂物清理干净,确保地面平整且干净。
2.检查地面问题:检查卫生间地面是否存在凹凸不平、裂缝或者其他问题,如果有需要进行修补处理。
3.找平层材料的选择:根据需要找平的情况,选择适合的找平材料。
常用的找平层材料有水泥砂浆、自流平砂浆等。
4.涂抹找平层:将选定的找平材料按照施工要求进行涂抹,从低处到高处慢慢搭建找平层。
5.平整找平层:用专用找平工具对找平层进行修整,使其表面达到平整的效果。
6.等待找平层干燥:根据找平材料的要求,等待一定的时间,确保找平层干燥完全。
注意事项:1.在找平层施工之前,应先对地面进行检查和修补,确保地面干净、平整。
2.找平材料的选择应根据具体情况来确定,不同的材料适用于不同的地面状况和要求。
3.找平层施工时,应按照施工要求进行操作,注意材料的用量和涂抹的厚度。
4.在找平层施工完毕后,要等待足够的时间让找平材料干燥彻底,以免影响后续施工。
二、卫生间找坡层的步骤:1.清理卫生间地面:同样需要先将卫生间地面上的杂物清理干净,确保地面平整且干净。
2.检查地面问题:检查卫生间地面是否存在高低不平或者需要坡度的情况。
如果有需要,可以在地面上进行标注。
3.找坡层材料的选择:根据需要找坡层的情况和要求,选择适合的找坡层材料。
常用的找坡层材料有水泥砂浆、自流平砂浆等。
4.涂抹找坡层:根据需要找坡层的位置和高度,在对应的位置上涂抹找坡层材料,注意保持坡度的一致性。
5.平整找坡层:用专用找坡工具对找坡层进行修整,使其坡度达到要求。
6.等待找坡层干燥:根据找坡材料的要求,等待一定的时间,确保找坡层干燥完全。
注意事项:1.在找坡层施工之前,应先对地面进行检查,确定需要找坡层的位置和高度。
2.找坡层材料的选择应根据具体要求来确定,不同的材料适用于不同的坡度要求。
3.找坡层施工时,应按照施工要求进行操作,注意材料的用量和坡度的控制。
卫生间地面细石混凝土找坡层(防水保护层)施工工艺第一节施工准备1. 材料准备:根据设计要求及施工图纸,提前预订卫生间地面细石混凝土找坡层施工所需材料,确保材料质量符合国家标准。
材料包括水泥、砂子、石子、防水涂料、模板、钢筋等。
2. 主要设备:搅拌机、砂浆泵、清洁设备、抹子、水平尺、垂直线挂锤、钢筋加工设备等。
3. 作业条件:卫生间地面细石混凝土找坡层施工前,应确保施工现场安全、整洁。
对施工部位进行处理,弹出中线,为施工提供基准。
第二节工艺流程施工部位处理→ 模板安装→ 钢筋加工及安装→ 细石混凝土搅拌→ 细石混凝土铺设→ 振捣压实→ 防水涂料施工→ 养护→ 调整验收第三节施工工艺1. 施工部位处理:(1)对施工部位进行清理,去除灰尘、油污、松动的旧地面等。
(2)对施工部位进行修补,填补裂缝、孔洞等缺陷。
(3)打磨施工部位,确保施工部位平整、光滑。
2. 模板安装:(1)根据设计要求,安装模板,确保模板安装牢固、位置合理。
(2)模板应垂直、平整,确保模板内空间符合设计要求。
3. 钢筋加工及安装:(1)根据设计要求,加工钢筋,确保钢筋加工质量符合规范。
(2)将加工好的钢筋安装到模板内,确保钢筋安装牢固、位置合理。
4. 细石混凝土搅拌:(1)按照设计配合比,将水泥、砂子、石子、水进行均匀搅拌,确保混凝土搅拌均匀。
(2)混凝土搅拌完成后,应在规定时间内使用完毕。
5. 细石混凝土铺设:(1)将搅拌好的细石混凝土铺设在施工部位,确保铺设均匀、厚度一致。
(2)使用抹子拍打混凝土,确保混凝土与基层粘结牢固。
6. 振捣压实:(1)使用振动棒对铺设的细石混凝土进行振捣,确保混凝土密实。
(2)振捣过程中,避免过度振动,以免混凝土分层。
7. 防水涂料施工:(1)在细石混凝土表面均匀涂刷防水涂料,确保防水涂料涂刷均匀、无漏涂。
(2)等待防水涂料自然干燥,一般需要24小时以上。
8. 养护:(1)细石混凝土找坡层施工完成后,应及时覆盖养护,防止混凝土早期干燥。

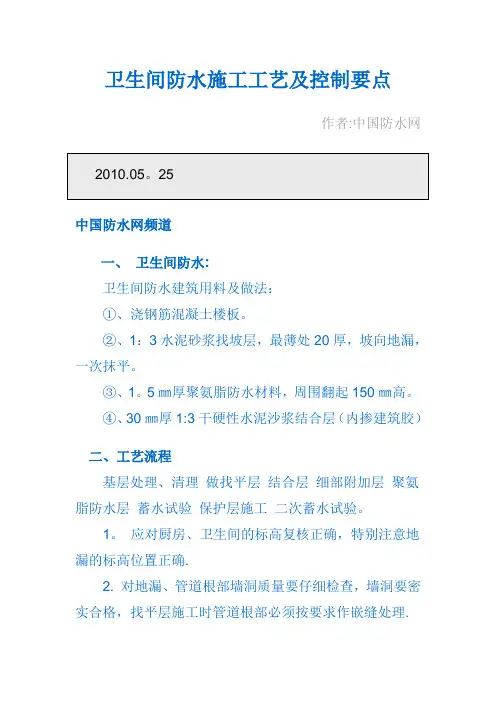

卫生间防水施工工艺1.工艺流程基层处理一细部防水层处理一防水层施工一防水层验收一闭水试验f 防水保护层施工。
2.施工工艺:(1)基层处理:1)防水基层(找平层)卫生间防水基层应采用1:2.5水泥砂浆进行找平处理,厚度20-30mm,找平层应坚实无空鼓,表面应拉毛处理,无起砂、起皮和裂缝。
2)管根、墙角处理地面阴角、墙面阴角处抹圆弧,管道根部做八字角。
3)坡度要求防水找平层应在找坡层施工之后进行。
地面向地漏处排水坡度为2%;地漏边缘向外50mm内排水坡度为5%。
4)门口防水卫生间防水找平层应向卫生间门口外侧做找坡,并外延伸至内口外墙部位,防止卫生间内水通过卫生间外楼板渗漏。
(2)防水层施工:1)防水施工工艺防水涂料应分纵、横两个方向分遍涂刷,每遍不能涂刷过厚。
下一遍涂刷应在上一遍涂膜固化后进行,以手摸不粘手为准。
下一遍涂刷应与上一遍方向垂直,涂刷遍数以达到设计要求的涂膜厚度为准。
防水层厚度不应小于1.5mm。
在前一道涂膜固化干燥后,先检查其上是否有残留的气孔或汽包,如无,即可涂刷施工;如有则用棕毛刷用力压入气孔填实补平,然后进行下一道涂膜施工。
2)施工顺序先做地面与墙面阴阳角及管根处附加层处理,再做四周立墙防水层。
3)细部防水在分遍涂刷防水层时,应用棕毛刷对所有阴角及管壁根部做防水涂膜附加层。
增强涂膜附加层在在每相邻两层涂膜之间进行,不得有气孔、鼓包、褶皱、翘边等现象。
4)门口部位防水防水层应做至卫生间门口外侧,上返至地面标高TOmm处。
5)防水保护层施工:根据防水涂膜施工工艺流程,按检验批、分项工程对每道工序进行认真检查验收,做好记录,须合格方可进行下道工序施工。
防水层完成并实干后,对涂膜质量进行全面验收,要求满涂,厚度均匀一致,封闭严密,厚度达到设计要求。
防水层无起鼓、开裂、翘边等缺陷,并且表面光滑。
经检查验收合格后可进行蓄水试验(蓄水深度高出标准地面20mm),24h无渗漏,做好记录,在蓄水试验合格后,应立即采用1:3水泥砂浆进行防水保护层施工。
有关卫生间找坡的问题
A
《民用建筑设计通则》中第6.5.1条第6则中规定:
楼地面应防滑,楼地面标高宜略低于走道标高,并应有坡度坡向地漏或水沟。
条文中另解说:当有较高的管理水平的情况下,可以不设置高差或者地漏。
(并未有交代坡度是多少)
B
05J11-2《住宅卫生间》(河北标准图集)
图集编制说明中第4.4条中规定:
卫生间楼地面标高应低于走道或者其他房间标高20,并应该向地漏出找5%的坡度,地面应该防滑。
另图集中有关卫生间楼地面做法中提到,找坡层除楼5楼6外,其他全部无论采用细石混凝土还是填充层(1:6水泥焦渣)找坡,坡度都是0.5%,而只有楼5楼6坡度为5%。
虽说楼5楼6的坡度与前述的规定相同,但明显坡度较大,值得怀疑,住宅中小小的卫生间需要这么大的坡度吗?前后不一致是印刷的错误还是什么原因呢?
C
05J909《工程做法》(国家标准图集)
该图集中有关楼地面分项说明中:
1.5找坡层,当有需要排除水或者是其他液体时的楼地面应设坡向地漏或者地沟的坡度,地面可用基土找坡,坡度为1%~2%。
楼面找坡层用细石混凝土找坡,最薄处(如地漏四周)厚20mm。
厚度小于等于30mm 者可用1:3水泥砂浆找坡。
综上所述,对于卫生间找坡的问题,三种不同的图集规范中并没有给出统一的答案,且都有不同坡度的规定,但根据工程经验以及实际使用过程中的经历,可以发现,实际卫生间的找坡坡度宜在0.5%~2%之间,而对于住宅中使用的卫生间坡度则宜为1%。
厕所施工方案一、工程概况:厕所位于7米步道南侧,建筑层数为一层,建筑面积为64。
25㎡,主体结构为轻钢结构。
建筑高度为4。
35M,室内外高差0.45m;建筑物耐火等级为二级,抗震设防烈度为8度。
1、基础为C30钢筋混凝土独立基础;2、主体结构为钢结构,一层标高3.9m;4、砌体:+0。
000以下采用MU15烧结砖砌筑,砂浆强度M10,+0.000以上采用MU7。
5多孔砖,砂浆强度M5;5、地面:铺地砖地面;6、屋面工程:不上人瓦屋面;7、门为普通门,窗为铝塑窗,水电安装为塑料给水管,红外感应卫生间器具.质量等级:合格工程二、编制依据:(一)厕所施工图纸;(二)现行国家有关规范、标准和规程;(三)设计指定的有关图集、标准等;三、施工总体部署:(一)施工步骤:先基础、钢构围护;再墙面后屋面.(二)施工顺序:1、基础工程施工顺序测量放线→土方开挖→人工清槽→验槽→地基处理→砼垫层→砼基础→回填土2、主体结构施工顺序钢柱、梁安装→填充墙砌筑→梁板钢筋绑扎→支模→验收→梁板浇注→养护3、室内外装饰施工顺序结构处理→弹线→贴灰饼→抹灰→养护→弹线→挂线→上涂料→清理4、屋面工程施工顺序结构处理→刷基层处理剂→找平层→保温层→防水层→屋面保护层→屋面瓦四、主要项目施工方案(一)土方开挖:土方开挖,根据设计图纸及工程特点,采用人工与机械相结合的挖土的方法。
根据地质报告,结合现场情况与设计图纸,施工时应清除浮土,严禁超挖,压实系数不小于0.97。
开挖基坑(槽)的土方,在场地有条件堆放时,一定留足回填需用的好土;多余的土方,应一次运走,避免二次搬运。
(二)验槽:基坑开挖完成后,邀请勘察、设计、监理和建设单位共同验槽。
其内容包括平面尺寸、标高、边坡坡度及地基土等情况,并进行拍底、钎探.待验槽通过后,即可进入下一道工序的施工.基坑、基槽验收完毕,应随即填写《地基验槽记录》,并经设计和监理、施工单位三方签字后,作为技术资料收集保存。
卫生间地面细石混凝土找坡层(防水保护层)施工方法卫生间地面细石混凝土找坡层(防水保护层)施工方法提要:贴灰饼:在房间的四周根据标高线做出灰饼,并沿泛水的方坡方向按照%的坡度进行放坡
更多精品简历
卫生间地面细石混凝土找坡层(防水保护层)施工方法
1)施工准备
材料
豆石:粒径为,含泥量不大于3%;
砂:采用粗砂,含泥量不大于5%;
水泥:采用号普通硅酸盐水泥;
(B)作业条件
施工完聚氨酯涂膜防水层已做完24h蓄水试验,并已做完隐蔽工程验收记录;
室内墙面已弹好50cm水平线;
2)操作过程
贴灰饼:在房间的四周根据标高线做出灰饼,并沿泛水的方坡方向按照%的坡度进行放坡,卫生间门口处的灰饼高度为40cm,地漏处的灰饼高度为30cm,其他处的高度根据泛水坡度进行确定;灰饼采用细石混凝土制作,随后铺设细石混凝土;
铺设细石混凝土:细石混凝土的配合比为1:2:4,坍落度为不大于3cm,并按每500m2一组制作试块;铺设细石混凝土后用长刮杠刮平,振捣密实,表面塌陷处用细石混凝土填补平,再用长刮框刮平,后用木抹子槎平,以便下一道工序进行施工;
养护:面层施工完24h后,安排专人每天浇水两次进行养护
3)质量标准
细石混凝土找坡层的材质、强度等符合施工规范的规定;
表面密实光洁、无裂纹、脱皮、起砂等现象;
有地漏和带有坡度的房间,坡度符合设计要求,不倒泛水、无渗漏、无积水,地漏与管道口结合处严密平顺;
4)应注意的质量问题
倒泛水:厕所间等处有地漏的房间要在冲筋时找好泛水,避免地面积水或倒流水;。
地毯工程施工方案材料准备铺贴地毯时不仅要准备好地毯,还要准备一些辅助材料。
1、施工用粘结剂地毯铺设时需用粘结剂的地方有两个。
一是地毯与地面的粘结,另一是地毯与地毯对缝的拼接。
地毯与地毯拼接时,下衬一条100mm宽的狭条麻布带,然后分别在地毯和麻布带上涂胶粘贴。
常用的胶为立时得胶、309胶等。
粘贴地毯大面时,是在地面上涂刷出一条条宽150mm左右的带状胶迹,每条胶迹相隔200mm 左右。
地毯大面的用胶量可按每平方米地毯0.6kg计算。
2、拼缝烫带地毯拼缝的另一种方法,是用成品的烫带粘贴,施工时可将烫带按在对拼缝处,用电烫斗烫压后即可将两地毯拼缝接好。
3、木卡条木卡条亦称倒刺钉板条,是地毯边缘处的固定件,木卡条宽为24mm、厚6mm、长为1200mm,木卡条上有两排斜铁钉,可钓挂住地毯。
使用木卡条的地毯铺设,通常需与地毯弹性垫配合方可使地毯面平整。
4、门口压条门口压条通常是铝合金制成品,用于门框下的地毯收这。
其作用是压住地毯,不使地毯被踢起或边缘处损坏。
5、地毯弹性垫地毯弹性垫是一种软橡胶制品,铺贴在地毯下面,可使地毯踏上后有柔软舒适之感。
工具准备1、裁边机现场施工裁边之用,可高速转动裁边,使用方便、快速,不会使地毯边缘处的纤维硬结,以致影响地毯的拼缝。
2、裁毯刀有手推裁刀及手握裁刀两种。
前者用于铺设操作时少量裁切,后者用于施工前大批量下料裁剪。
3、地毯撑子地毯撑子亦称张紧器,有大撑子及小撑子两种。
大撑子用于房间内大面积铺地毯,通过可伸缝的杠杆撑头及铰结承脚将地毯张拉平整,撑头与承脚之间可以任意接装连接管,以适应房间尺寸,使承脚顶住对面墙。
小撑子用于墙角或操作面窄小处,操作者用膝盖顶住撑子尾部的空气橡胶垫,两手可自由操作。
地毯撑子的扒齿长短可调,以适应不同厚度的地毯材料。
注意不使用时应将扒齿缩回,以免齿尖扎伤人。
4、扁铲用于墙根地毯掩边之处。
5、电烫斗用于地毯拼缝烫带的垫压合。
其它工具还有:裁剪刀、尖嘴钳、钉锤、弹线粉袋、角尺、冲击钻等。
