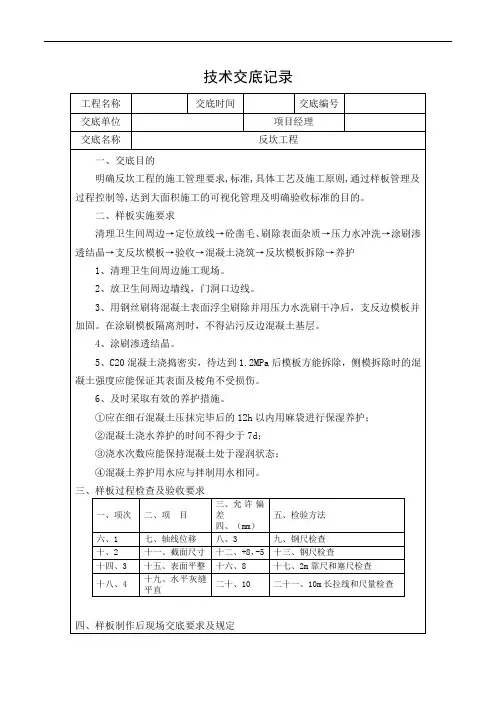

反坎技术交底记录
- 格式:doc
- 大小:21.00 KB
- 文档页数:1
时,应每隔2m(或窗上下、门上加设通长混凝土构造腰带。
0.00以上):
除钢筋混凝土墙外,为200厚加气混凝土砌块,专用砂浆砌筑,
内墙:除钢筋混凝土墙外,为200厚及100厚加气混凝土砌块墙,专用砂浆砌筑,强)内墙部份凡不同墙体交接处以及墙体中嵌有设备箱、柜等同墙体等宽时,粉刷前在
设置砌块集中切割场地(防尘、防噪)。
对砌块采用湿法切割。
门窗洞口边小跺,预制“块或者预留拉结钢筋现浇。
立皮数杆定好位后,填充墙应沿钢筋混凝土墙或柱全高不超过拉结钢筋。
拉结钢筋宜根据皮数杆的标识后置于灰缝所在位置的混凝土墙柱上。
埋设在墙体内的水平拉结筋应预先在砌块的水平灰缝面开设凹槽,(槽宽、深度比钢筋大),置入钢筋后,应用粘结剂填实至槽的上口平。
砌筑第一皮砌块前:应先用水润湿地面,再用M5水泥砂浆找平,厚度
调整好第一皮砌块的水平高度。
强弱电箱处理:管线密集区设置构造柱,
、上下皮砌块的竖向灰缝应相互错开,相互错开长度宜为
直槎处拉结钢筋示意图
表一、砌体结构实测、观感质量检查表
表二、装饰装修工程实测检查表
表三、装饰装修工程观感质量评分表
专业技术负责人:交底人:接受人:。

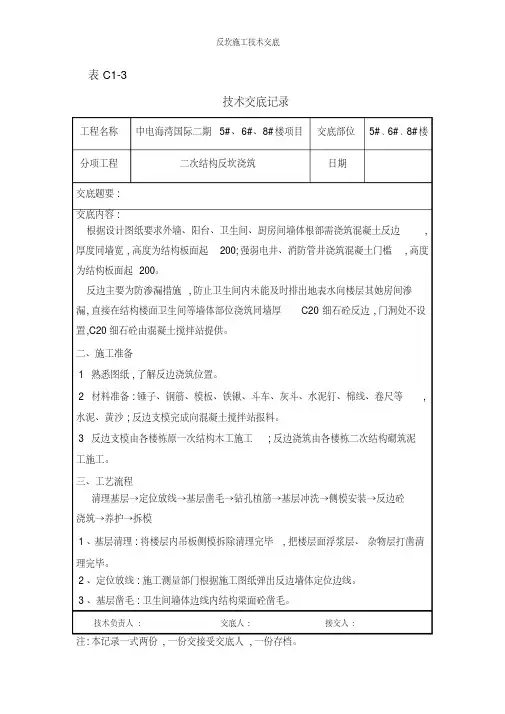

技术交底记录工程名称中电海湾国际二期5#、6#、8#楼项目交底部位5#、6#、8#楼分项工程二次结构反坎浇筑日期交底题要:交底内容:根据设计图纸要求外墙、阳台、卫生间、厨房间墙体根部需浇筑混凝土反边,厚度同墙宽,高度为结构板面起200;强弱电井、消防管井浇筑混凝土门槛,高度为结构板面起200。
反边主要为防渗漏措施,防止卫生间内未能及时排出地表水向楼层其她房间渗漏,直接在结构楼面卫生间等墙体部位浇筑同墙厚C20细石砼反边,门洞处不设置,C20细石砼由混凝土搅拌站提供。
二、施工准备1 熟悉图纸,了解反边浇筑位置。
2 材料准备:锤子、钢筋、模板、铁锹、斗车、灰斗、水泥钉、棉线、卷尺等,水泥、黄沙;反边支模完成向混凝土搅拌站报料。
3 反边支模由各楼栋原一次结构木工施工;反边浇筑由各楼栋二次结构砌筑泥工施工。
三、工艺流程清理基层→定位放线→基层凿毛→钻孔植筋→基层冲洗→侧模安装→反边砼浇筑→养护→拆模1、基层清理:将楼层内吊板侧模拆除清理完毕,把楼层面浮浆层、杂物层打凿清理完毕。
2、定位放线:施工测量部门根据施工图纸弹出反边墙体定位边线。
3、基层凿毛:卫生间墙体边线内结构梁面砼凿毛。
技术负责人: 交底人: 接交人:注:本记录一式两份,一份交接受交底人,一份存档。
技术交底记录工程名称中电海湾国际二期5#、6#、8#楼项目交底部位5#、6#、8#楼分项工程二次结构反坎浇筑日期交底题要:交底内容:4、钻孔植筋:间距200钻孔植入φ6钢筋头,钻孔钢筋插入深度不小于8cm,外露不小于18cm。
5、基层冲洗:基层用水清理干净,基层面不留积水。
6、侧模安装:施工测量部门墙面弹好建筑1米控制水平线,施工班组根据1米控制线控制反边装模高度,反边两侧模板按墙体边线连续安装(门洞口断开),拉线调平直,两侧钉方木,底面钉压脚板,上口钉拉条加固,禁止贯穿对拉铁丝加固。
7、反边砼浇筑:浇筑反边砼前先铺一层2cm后水泥砂浆(内掺水泥重量5%的防水剂);C20反边混凝土浇筑,混凝土由混凝土搅拌站提供,在混凝土浇筑时用钢筋插捣、锤子敲击侧模使砼密实;砼浇筑完毕后表面压实抹平。

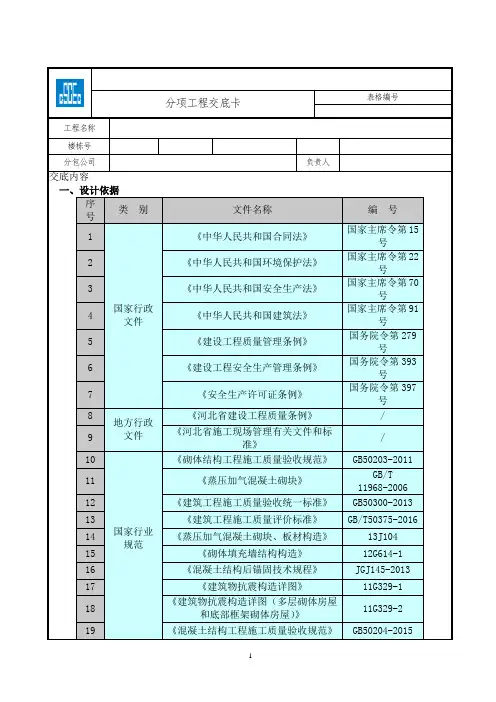

分项工程交底卡表格编号工程名称楼栋号分包公司负责人交底内容一、设计依据序号类别文件名称编号1国家行政文件《中华人民共和国合同法》国家主席令第15号2 《中华人民共和国环境保护法》国家主席令第22号3 《中华人民共和国安全生产法》国家主席令第70号4 《中华人民共和国建筑法》国家主席令第91号5 《建设工程质量管理条例》国务院令第279号6 《建设工程安全生产管理条例》国务院令第393号7 《安全生产许可证条例》国务院令第397号8地方行政文件《河北省建设工程质量条例》/9 《河北省施工现场管理有关文件和标准》/10国家行业规范《砌体结构工程施工质量验收规范》GB50203-201111 《蒸压加气混凝土砌块》GB/T 11968-200612 《建筑工程施工质量验收统一标准》GB50300-201313 《建筑工程施工质量评价标准》GB/T50375-201614 《蒸压加气混凝土砌块、板材构造》13J10415 《砌体填充墙结构构造》12G614-116 《混凝土结构后锚固技术规程》JGJ145-201317 《建筑物抗震构造详图》11G329-118 《建筑物抗震构造详图(多层砌体房屋和底部框架砌体房屋)》11G329-219 《混凝土结构工程施工质量验收规范》GB50204-20152)屋面为结构找坡,屋面反坎高度以高处起为准,建筑完成面以上300mm高应采用同墙厚度的C20混凝土(附图二、附图三),出屋面门口未设计挡水坎时也应设置反坎。
(2)位于设备运输路线上的反坎待设备就位后再行施工(附图四)。
(3)外墙定位详见定位图,内隔墙定位除图中注明外,墙厚中线与轴线重合或位于相邻两轴线正中或墙面与柱面平齐。
附图一附图二屋面反坎附图三屋面反坎配筋图2、工程施工条件(1)填充墙施工前,承重结构已施工完毕,并经过隐蔽验收。
(2)轴线、墙身线、门窗洞口线等已弹出并经过技术核验。
(3)所需机具设备已准备就绪,并已安装就位。

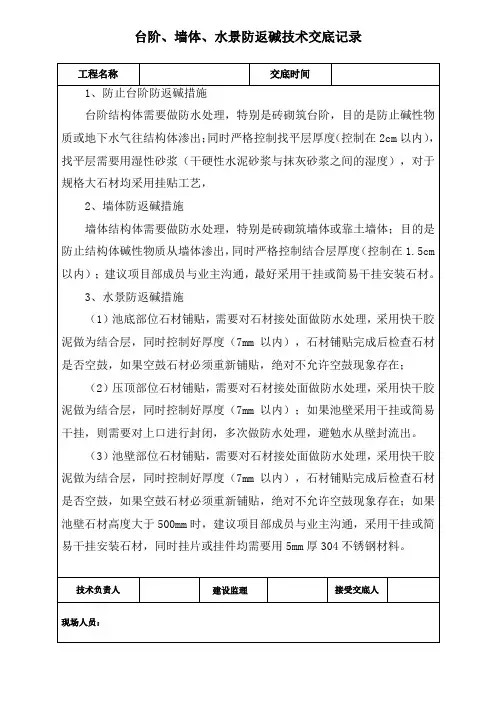

台阶、墙体、水景防返碱技术交底记录
工程名称交底时间
1、防止台阶防返碱措施
台阶结构体需要做防水处理,特别是砖砌筑台阶,目的是防止碱性物质或地下水气往结构体渗出;同时严格控制找平层厚度(控制在2cm以内),找平层需要用湿性砂浆(干硬性水泥砂浆与抹灰砂浆之间的湿度),对于规格大石材均采用挂贴工艺,
2、墙体防返碱措施
墙体结构体需要做防水处理,特别是砖砌筑墙体或靠土墙体;目的是防止结构体碱性物质从墙体渗出,同时严格控制结合层厚度(控制在1.5cm 以内);建议项目部成员与业主沟通,最好采用干挂或简易干挂安装石材。
3、水景防返碱措施
(1)池底部位石材铺贴,需要对石材接处面做防水处理,采用快干胶泥做为结合层,同时控制好厚度(7mm以内),石材铺贴完成后检查石材是否空鼓,如果空鼓石材必须重新铺贴,绝对不允许空鼓现象存在;
(2)压顶部位石材铺贴,需要对石材接处面做防水处理,采用快干胶泥做为结合层,同时控制好厚度(7mm以内);如果池壁采用干挂或简易干挂,则需要对上口进行封闭,多次做防水处理,避勉水从壁封流出。
(3)池壁部位石材铺贴,需要对石材接处面做防水处理,采用快干胶泥做为结合层,同时控制好厚度(7mm以内),石材铺贴完成后检查石材是否空鼓,如果空鼓石材必须重新铺贴,绝对不允许空鼓现象存在;如果池壁石材高度大于500mm时,建议项目部成员与业主沟通,采用干挂或简易干挂安装石材,同时挂片或挂件均需要用5mm厚304不锈钢材料。
技术负责人建设监理接受交底人
现场人员:。

反坎施工技术交底→ 地基施工技术交底反坎施工技术交底 -> 地基施工技术交底目标
本文档旨在概述地基施工技术交底的内容和要点。
内容
地基施工技术交底是确保施工人员正确了解和执行地基施工工艺的重要步骤。
以下是地基施工技术交底的关键内容:
1. 工艺概述:介绍地基施工的目的、施工流程以及相关安全注意事项。
2. 施工过程:详细描述地基施工的各个阶段和关键步骤,包括土地平整、基坑开挖、土方回填等。
3. 施工要求:说明地基施工的技术要求和标准,包括土壤稳定性测试、坡度控制、压实度要求等。
4. 质量控制:强调地基施工的质量控制措施和验收标准,包括现场监测、质量检测、记录报告等。
5. 安全注意事项:提醒施工人员遵守安全规章制度,正确使用个人防护装备,并针对特殊施工环境或设备提出特别注意事项。
结论
地基施工技术交底是确保施工人员正确理解和执行地基施工的关键步骤和要求的重要环节。
通过清晰明确地传达相关信息,可以提高施工质量并确保施工安全。
以上是地基施工技术交底的概述,希望能为施工过程提供有价值的参考。

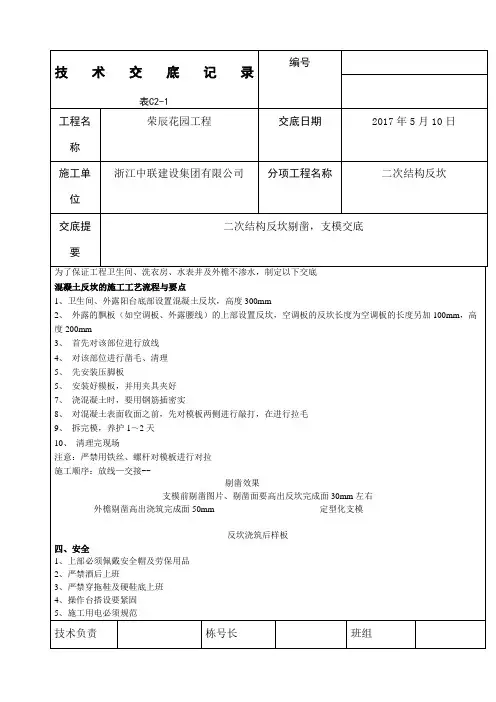

阳台等反坎模板分项工程技术交底卡
时,应每隔2m(或窗上下、门上加设通长混凝土构造腰带。
0.00以上):
除钢筋混凝土墙外,为200厚加气混凝土砌块,专用砂浆砌筑,
内墙:除钢筋混凝土墙外,为200厚及100厚加气混凝土砌块墙,专用砂浆砌筑,强)内墙部份凡不同墙体交接处以及墙体中嵌有设备箱、柜等同墙体等宽时,粉刷前在
设置砌块集中切割场地(防尘、防噪)。
对砌块采用湿法切割。
门窗洞口边小跺,预制“块或者预留拉结钢筋现浇。
立皮数杆定好位后,填充墙应沿钢筋混凝土墙或柱全高不超过拉结钢筋。
拉结钢筋宜根据皮数杆的标识后置于灰缝所在位置的混凝土墙柱上。
埋设在墙体内的水平拉结筋应预先在砌块的水平灰缝面开设凹槽,(槽宽、深度比钢筋大),置入钢筋后,应用粘结剂填实至槽的上口平。
砌筑第一皮砌块前:应先用水润湿地面,再用M5水泥砂浆找平,厚度
调整好第一皮砌块的水平高度。
强弱电箱处理:管线密集区设置构造柱,。
一、交底对象全体参与保坎作业的施工人员、管理人员及监理人员。
二、交底时间[具体日期]三、交底内容1. 作业背景简要介绍本次保坎作业的工程概况、作业范围、施工方法及施工工艺。
2. 安全风险分析(1)高处作业风险:由于保坎作业需要在高空进行,存在坠落风险。
(2)物体打击风险:施工过程中,高处掉落物品可能造成下方人员伤害。
(3)机械伤害风险:施工机械操作不当可能引发事故。
(4)坍塌风险:保坎施工过程中,存在因地基处理不当或施工质量问题导致的坍塌风险。
(5)电气伤害风险:施工过程中,可能接触到带电设备,存在触电风险。
3. 安全防护措施(1)高处作业安全防护:- 使用符合国家安全标准的防护用品,如安全带、安全帽、防护眼镜等。
- 高处作业时,必须系好安全带,并确保安全带正确佩戴。
- 设置安全警戒线,禁止非作业人员进入作业区域。
- 定期检查安全防护设施,确保其完好无损。
(2)物体打击安全防护:- 施工现场设置警示标志,提醒人员注意高空坠物。
- 定期清理施工现场,防止物品坠落。
- 使用工具时,确保工具固定牢固,防止工具坠落。
(3)机械伤害安全防护:- 操作机械前,必须进行安全操作培训,确保操作人员熟悉机械性能和安全操作规程。
- 机械运行时,禁止人员靠近机械操作区域。
- 定期检查机械,确保其正常运行。
(4)坍塌安全防护:- 严格按照设计要求进行地基处理,确保地基稳定。
- 施工过程中,加强监测,发现异常情况立即采取措施。
- 设置临时支撑结构,防止坍塌事故发生。
(5)电气伤害安全防护:- 施工现场设置警示标志,提醒人员注意电气设备。
- 操作电气设备前,必须切断电源,确保安全操作。
- 定期检查电气设备,确保其绝缘性能良好。
4. 应急处置措施(1)发生高处坠落事故时,立即组织人员抢救,并拨打急救电话。
(2)发生物体打击事故时,立即组织人员撤离事故现场,并拨打报警电话。
(3)发生机械伤害事故时,立即停止机械运行,并组织人员抢救,同时拨打报警电话。
一、交底项目:石坎施工二、交底内容1. 安全意识教育- 工人必须树立安全第一的思想,严格遵守国家和地方有关安全生产的法律法规。
- 工人应了解并掌握本工种的安全操作规程,提高自我保护意识和能力。
2. 施工前准备- 施工前,必须对施工现场进行全面检查,确保场地平整、排水畅通、照明充足。
- 施工人员需穿戴好个人防护用品,如安全帽、工作服、手套、防尘口罩等。
3. 石坎施工安全要求- 施工前,应详细检查石坎材料的坚固性,确保无松动、裂缝等现象。
- 在进行石坎施工时,应使用正确的工具和方法,避免用力过猛导致石坎损坏。
- 施工过程中,应随时观察石坎的稳定性,发现异常情况应立即停止施工并报告。
- 石坎施工过程中,严禁酒后作业,严禁操作人员携带易燃易爆物品。
4. 石坎施工操作规程- 使用撬棍、锤子等工具时,应注意用力方向,避免伤害到自己或他人。
- 在石坎上行走时,应保持平衡,防止滑倒。
- 上下石坎时,应使用扶梯或绳索,严禁攀爬石坎边缘。
- 施工过程中,应保持施工区域整洁,不得随意堆放杂物。
5. 施工过程中安全注意事项- 施工过程中,应密切关注天气变化,如遇大风、雨雪等恶劣天气,应立即停止施工。
- 施工现场应设置警示标志,提醒施工人员注意安全。
- 严禁在施工过程中进行与施工无关的活动,如聊天、打闹等。
6. 石坎施工结束后安全检查- 施工结束后,应对石坎进行检查,确保其稳定性。
- 对施工过程中产生的废料,应进行妥善处理,不得随意堆放。
7. 应急处理- 发生安全事故时,应立即停止施工,并立即上报。
- 根据事故情况,采取相应的应急措施,如疏散人员、救援伤员等。
三、交底负责人(负责人姓名)四、交底时间(交底时间)五、注意事项- 本模板仅供参考,具体施工安全要求可根据实际情况进行调整。
- 施工过程中,如遇特殊情况,应及时与项目负责人沟通,确保施工安全。
六、签名确认(工人签名)(负责人签名)七、附件- 相关安全操作规程- 个人防护用品清单注:本模板内容仅供参考,具体施工安全要求可根据实际情况进行调整。
附框安装坎缝交底记录一、工程简介本次工程是对建筑的屋面进行附框安装坎缝的施工。
工程地点位于城市的街道,总建筑面积约1000平方米。
附框安装坎缝的目的是为了加固屋面结构,防止水渗漏,并提高屋面的耐久性和美观性。
二、施工前准备1.建立施工组织机构根据施工需求,成立施工组织机构。
组建专业施工队伍,确定各岗位职责和工作要求。
2.准备施工材料和工具根据施工图纸和设计要求,准备好所需的附框材料、坎缝材料、防水材料、焊接设备、切割设备、测量工具以及其他施工所需物品。
3.制定工程安全措施根据施工现场的实际情况,制定合理的施工安全计划。
明确安全防护措施,确保施工过程中的安全。
三、施工过程1.进场准备施工队伍按照计划进场,搭建安全防护设施,包括搭建临时围挡、设置施工标志。
同时,对施工现场进行清理,确保施工区域整洁。
2.框架安装根据施工图纸和设计要求,先进行框架安装。
按照规定的位置和尺寸,使用焊接设备将附框材料焊接固定。
确保框架的结构牢固、平整。
3.坎缝安装框架安装完成后,进行坎缝安装。
首先进行坎缝的测量和切割。
根据测量结果,使用切割设备将坎缝材料进行必要的调整。
然后,将坎缝材料安装在框架上,采用适当的焊接方法将坎缝材料焊接固定。
4.防水处理坎缝安装完成后,进行防水处理。
根据设计要求,使用防水材料对屋面进行防水处理。
确保屋面具有良好的防水性能,防止水渗漏。
5.完工验收施工完成后,进行完工验收。
由监理人员对施工质量进行检查,确保施工符合设计要求和相关标准。
如发现问题,及时整改。
四、安全注意事项1.安全防护施工人员必须佩戴安全帽、安全鞋等个人防护用具。
施工现场必须设置明显的警示标志,并遵守相关安全规定。
2.设备操作对于焊接设备、切割设备等施工设备操作,必须由具备相应资质证书的人员进行,并按照操作规程进行。
3.施工现场管理施工现场必须保持整洁无障碍,材料堆放有序。
材料、设备等要定期检查,确保安全可靠。
五、总结通过本次附框安装坎缝的施工,完整地记录了施工过程中的各个环节和注意事项。
止水反坎检查验收记录
工程名称验收部位
施工单位验收时间
检查内容要点
检查项检查内容验收记录结构砼凿毛
凿毛应均匀,凿毛宽度不大于20mm’,凿毛深度不小于
8mm,立面凿毛高度应高出反坎完成面2cm
模板及支撑体系模板高度符合设计要求,定位准确,模板边线误差不大于3mm,支撑体系应牢固可靠,严禁采用木条、钢筋、水泥条等做内支撑,不能采用穿墙丝杆。
止水反坎模板与主体结构之间的缝隙应采取有效措施封堵,防止漏浆。
建渣及垃圾清理止水反坎内的建渣与垃圾应清理干净。
模板润湿浇筑前模板应洒水润湿充分,但不能有积水。
混凝土浇筑应仔细振捣密实,防止裂纹、孔洞、麻面产生。
施工单位意见
专职质检员:年月日
监理单位
验收结论意见
监理工程师:年月日建设单位
验收结论意见
责任工程师:年月日。
反坎施工技术交底【施工方案总结】引言本文档是针对反坎工程施工的技术交底,旨在总结反坎施工方案。
本项目提供了实施反坎的相关信息,并详细说明了施工步骤、施工工艺和施工注意事项,以确保施工的安全性和高效性。
项目概述本项目位于某地的坡地,主要任务是在项目场地进行反坎施工,以适应项目要求的土地平整工作。
该工程涉及到土方开挖、边坡处理、土方回填等一系列施工工艺和步骤。
施工步骤1.土地勘测和设计:通过对坡地进行精确测量和勘测,确定边坡的角度和长度,计算所需的土方开挖量和回填量。
2.环境准备:在正式施工之前,需要对施工场地进行清理和整理,确保有足够的空间进行施工。
3.___开挖:根据设计要求,使用挖掘机等工具进行土方开挖,同时注意控制边坡的稳定性和安全性。
4.边坡处理:根据边坡的高度和土壤情况,采取相应措施,如护坡、绿化等,以增强边坡的稳定性。
5.土方回填:将开挖的土方回填至指定位置,并进行适当的夯实和平整,以确保地形的符合要求。
6.验收和清理:施工完成后,对整个工程进行验收和评估,同时进行相关清理工作,使场地恢复整洁。
施工工艺1.挖掘机操作技巧:使用挖掘机进行土方开挖时,要掌握挖掘机的操作技巧,确保开挖的准确性和安全性。
2.边坡护坡:根据边坡的高度和土壤情况,采取适当的边坡护坡措施,如植被覆盖、加固网等,以增强边坡的稳定性。
3.土方回填处理:在土方回填过程中,要确保回填的土方质量和固结度,以及夯实的均匀性和稳定性。
施工注意事项1.安全第一:在施工过程中,必须高度重视施工安全,严格遵守相关安全规章制度,做好安全防护工作,确保施工人员人身安全。
2.质量控制:通过严格的质量控制和检测,确保施工质量符合要求,避免质量问题。
3.协调配合:在施工过程中,建立良好的沟通和协调机制,与各相关部门和单位积极配合,共同推进施工进度。
4.环境保护:施工过程中要注重环境保护,最大限度地减少对周围环境的影响,合理利用资源,做到绿色施工。
