门型脚手架专项施工方案
- 格式:doc
- 大小:178.00 KB
- 文档页数:18
A3.9施工安全专项方案报审表工程名称:国家检察官学院江苏分院江苏省建设厅监制.施工组织设计、施工方案审批表TJ1.4 国家检察官学院江苏分院建设项目室日期年月工程名称日内装饰工程一标段现报上下表中的技术管理文件,请予以审批类编制册页施工组织设161施工方朱晓内容附门型脚手架方申报简述审报人申报部门(分包单位审核意见审核日期总承包单位名称审核人审批意见重新编修改后同审批结论审批人审批部门(单位日期注:附施工组织设计、施工方案施工组织设计、专项方案审批表页16日期日期日期日期日期:常州中泰装饰工程有限公司国家检察官学院江苏分院建设项目室内装饰工程一标段门型脚手架搭拆施工方案编制: 审批:常州中泰装饰工程有限公司2012 年5 月第一节编制依据《建筑施工计算手册》江正荣著中国建筑工业出版社;《建筑施工手册》第四版中国建筑工业出版社、《钢结构设计规范》GB50017-2003 中国建筑工业出版社;《建筑结构荷载规范》GB50009-2001中国建筑工业出版社;《建筑施工脚手架实用手册(含垂直运输设施)》中国建筑工业出版社;《建筑地基基础设计规范》GB50007-2002中国建筑工业出版社;《建筑施工门式钢管脚手架安全技术规范》JGJ128-2000 中国建筑工业出版社;《建筑施工安全检查标准》JGJ59-99 中国建筑工业出版社。
第二节工程概况工程名称国家检察官学院江苏分院建设项目室内装饰工程一标段国家检察官学院江苏分院建设单位162 天施工工期符合现行的《建筑工程施工质量验收统一标准》质量要求第三节脚手架方案选择本工程考虑到施工工期、质量和安全要求,故在选择方案时,应充分考虑以下几点:1 、架体的结构设计,力求做到结构要安全可靠,造价经济合理。
2 、在规定的条件下和规定的使用期限内,能够充分满足预期的安全性和耐久性。
3 、选用材料时,力求做到常见通用、可周转利用,便于保养维修。
4 、结构选型时,力求做到受力明确,构造措施到位,升降搭拆方便,便于检查验收;检查标准要求,要JCJ59-99、综合以上几点,脚手架的搭设,还必须符合5 .符合省文明标化工地的有关标准。
门式架专项施工方案一、工程概况:珠江友谊家居建材仓库装饰装修工程,位于解放南路与珠江道交口的北侧,施工范围从地下一层至地上四层的公共走道部分的异型吊顶、地面瓷砖、共享部分的异型吊顶及公共卫生间墙地砖等工程。
负一层至地上三层挑高大致为5.4米左右,地上四层的挑高为7.6米,梁下皮为7.29米。
考虑到楼层挑高比较高,需搭设架体,保证施工的可行性、延伸性和及时性。
四层走道宽度为:5.4米,4.8米,4.2米,3.5米。
二、搭设材料:1、搭设的脚手架全部采用高度2米,长度1..25米的门式架体搭设,部分斜拉撑及临边防护采用ф48mm,壁厚3.5mm的钢管做支撑。
2、成品门式架体表面平直,无裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划痕。
3、成品门式架体配套的剪刀撑,无变形、错位、硬弯、压痕和深的划痕。
4、与剪刀撑固定的锁扣,具有固定无变形的能力。
竖向搭接管表面平直,两头钢管保证180度(上下5度)。
5、门式架体上铺设木跳板尺寸为长度2米,宽度0.2米,高度0.08米。
6、跳板上满铺竹模板,竹模板尺寸为2440*1220*15mm三、门式脚手架搭设的设计方案1、竖向两组架体,横向两排架体。
1)一组架体为两片门式架横向放置,与两个竖向放置的剪刀撑互连,用门式架体上自带的锁扣与剪刀撑固定。
2)两组以上架体搭设为三片门式架与四个剪刀撑互连,用门式架体上自带的锁扣与剪刀撑固定。
3)竖向架体连接时,用搭接管连接。
2、横向两排之间的间距,按照具体走道宽度而定。
1)走道宽度5.4m时,走道两侧各留1米,中间空隙0.9米。
2)走道宽度4.8m时,走道两侧各留0.85米,中间空隙0.6米。
3)走道宽度4.2m时,走道两侧各留0.6米,中间空隙0.5米。
4)走道宽度3.5米时,走道两侧各留0.4米,中间空隙0.2米。
3、门式架体第二层铺设跳板,跳板交叉铺设。
4、跳板板上满铺竹模板。
(搭设高度为2*2=4米)5、竹模板上为一工作平台,在竹模板上再搭设一层门式架体(搭设高度为6m)。
门型脚手架施工方案1. 简介门型脚手架是一种常用于建筑施工的脚手架类型,主要用于搭设门洞、窗户和梁的支撑平台。
本文档将介绍门型脚手架的施工方案,包括施工准备、脚手架搭设、安全注意事项等内容。
2. 施工准备在进行门型脚手架的施工之前,需要进行以下准备工作:2.1. 施工方案设计根据实际施工需要和施工图纸,设计门型脚手架的具体构造和尺寸。
2.2. 材料准备采购所需的脚手架材料,包括门型脚手架构件、连接件、脚手架板等。
2.3. 设备准备准备好所需的施工辅助设备,如升降机、吊篮等。
2.4. 工人培训对施工人员进行相应的安全培训,确保他们具备正确的操作技能和安全意识。
2.5. 工地准备清理施工现场,确保施工区域没有杂物和障碍物,并确保施工现场的安全。
3. 脚手架搭设门型脚手架的搭设需要按照以下步骤进行:3.1. 搭设基础台座首先,在施工现场确定基础台座的位置和尺寸,然后按照设计要求搭设基础台座。
3.2. 竖杆搭设根据设计要求,将竖杆按照一定的间距和高度搭设在基础台座上,并确保竖杆的垂直度。
3.3. 横杆和纵杆安装在竖杆之间安装横杆和纵杆,连接各个竖杆,并确保连接牢固。
3.4. 构造件安装按照设计要求,将门型脚手架的构造件安装到横杆和纵杆上,形成支撑平台。
3.5. 安全设施安装在脚手架的适当位置安装安全设施,如安全网、防护栏杆等。
4. 安全注意事项在门型脚手架的施工过程中,需要注意以下安全事项:•在脚手架搭设之前,检查所有脚手架材料的质量和完整性,确保安全可靠。
•搭设脚手架时,确保所有连接件的连接牢固,避免出现脱落或松动的情况。
•在搭设脚手架的过程中,遵循安全操作规程,确保工人的安全。
•在施工现场设置明显的安全标示,警示他人注意脚手架施工区域。
•严禁在脚手架上堆放杂物或超过承载限制的物品,避免脚手架发生倾倒或坍塌的危险。
•保持脚手架的干净整洁,定期清理工地垃圾和杂物。
5. 施工结束与拆除在施工完成后,进行脚手架的验收,确保脚手架的安全完整。
门式脚手架专项施工方案目录第一章编制依据 (2)第二章工程概述 (2)第三章保证工程安全技术措施 (2)第四章门式脚手架方案选择 (3)第五章门式脚手架平台性能和施工措施 (3)第六章门式脚手架的材质要求 (4)第七章施工材料准备 (5)第八章脚手架的搭设流程及要求 (5)第九章脚手架计算书 (8)第十章门式脚手架搭设的劳动力安排 (13)第十一章式脚手架的检查与验收 (13)第十二章门式脚手架搭设安全技术措施 (14)第十三章门式脚手架拆除安全技术措施 (15)第一章编制依据☆《建筑地基基础设计规范》GB50007-2011☆《建筑施工门式钢管脚手架安全技术规范》JGJ128-2010☆《建筑施工安全检查标准》JGJ59-2011☆《建筑施工高处作业安全技术规范》JGJ80-2016第二章工程概述☆工程名称:☆工程项目地址:☆建设单位:☆质量目标:依据国家和地方相关规范或规定以及合同约定的技术要求进行验收,本工程须达到合格标准。
第三章保证工程安全技术措施☆建立安全管理体系,定期开展安全三级教育活动。
☆班组要进行班前、班后的检查及时清除不安全的隐患。
☆对进场的职工进行安全生产教育,做到谁施工,谁负责安全生产的原则。
☆对特种作业人员要持证上岗。
☆对现场的施工用电要有专人管理,用电设备作好接地保护,配电箱必须设三级漏电保护器。
☆门式钢管脚手架和扣件必须符合质量要求。
第四章门式脚手架方案选择根据项目要求和施工现场需求,由于作业面较高,需搭设满堂门式脚手架,故在选择方案时,充分考虑以下几点:☆操作灵活,可根据现场需求,搭设满堂架或移动门式脚手架。
☆架体的结构设计,力求做到结构安全可靠。
☆选用材料时,力求做到常见通用、可周转利用,便于保养维修;☆结构选型时,力求做到受力明确,构造措施到位,搭拆方便,便于检查验收;☆结合以上脚手架设计原则,同时结合本工程的实际情况,综合考虑了以往的施工经验,决定采用落地式门式脚手架。

吕梁学院新校区文体馆建设项目门字型脚手架施工方案编制:审核:审批:太原市第一建筑工程集团有限公司2017年10月10日目录一、工程概况 0二、编制依据 0三、施工计划 0四、施工工艺技术 (1)1. 脚手架的组装 (1)2. 脚手架搭设的顺序 (1)3. 架设门架及配件安装注意事项 (1)4. 水平加固软绳安装 (1)5. 斜撑与门架连接 (1)五、施工安全保证措施 (1)3、脚手架搭设安全技术措施 (2)4、脚手架拆除安全技术措施 (2)六、劳动力计划 (3)吕梁学院文体馆门字型脚手架施工方案一、工程概况西立面玻璃幕墙100㎡,高度11m,无法安装吊篮,为确保装修施工中的安全和操作便利等,采用搭设门字脚手架进行施工(门字搭设层高11m)。
由于处于采光井处,无法落在地面上,采用8#槽钢固定在剪力墙上,钢管和架板铺设成平台,再搭设门字架。
二、编制依据1、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ 130-2011)2、《建筑施工安全检查标准》JGJ 59-20113、招标人提供的图纸4、施工组织设计三、施工计划四、施工工艺技术1. 脚手架的组装应自左端延伸向右端,自下而上按步架设,并逐层改变搭设方向,减少误差积累,不可自两端相向搭设或相间进行,以避免结合处错位,难于连接。
2. 脚手架搭设的顺序铺设垫木(板)→安放底座→自一端起立门架并随即装交叉支撑→安装脚手板→安装水平加固软绳→照上述步骤,逐层向上安装。
3. 脚手架的搭设必须配合施工监督,一次搭设高度不应超过最上层连墙件三步或自由高度小于6m,以保证脚手架稳定。
3. 架设门架及配件安装注意事项交叉支撑、水平架、脚手板、连接棒、锁臂的设置应符合构造规定。
不同产品的门架与配件不得混合使用于同一脚手架。
交叉支撑、水平架及脚手板应紧随门架的安装及时设置。
各部件的锁臂、搭钩必须处于锁柱状态。
水平架或脚手板应在同一步内连续设置,脚手板应满铺。
4. 水平加固软绳安装水平加固软绳安装应符合构造要求,并与脚手架的搭设同步进行。
满堂脚手架施工方案(精选4篇)(经典版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如计划报告、合同协议、心得体会、演讲致辞、条据文书、策划方案、规章制度、教学资料、作文大全、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, our store provides various types of classic sample essays, such as plan reports, contract agreements, insights, speeches, policy documents, planning plans, rules and regulations, teaching materials, complete essays, and other sample essays. If you would like to learn about different sample formats and writing methods, please stay tuned!满堂脚手架施工方案(精选4篇)脚手架施工方案篇一外脚手架施工方案施工方案1、脚手架搭设之前,应根据工种的特点和施工工艺确定搭设方案,资料应包括:基础处理、搭设要求、杆件间距及连墙杆设置位置、连接方法,并绘制施工详图及大样图。
门式移动脚手架专项及方案一、背景介绍门式移动脚手架是一种用于搭设和拆除大型建筑物外墙的脚手架系统。
它由立柱、横梁、斜撑和立杆等组成,具有搭建高度大、搭建速度快、稳定性好等优点。
然而,由于施工环境、工人操作等因素,门式移动脚手架搭建中往往存在一些问题和隐患,如安全风险、施工效率低等。
因此,针对门式移动脚手架的专项及方案显得尤为重要。
二、问题与原因分析1.安全问题:门式移动脚手架在搭建过程中,存在高处坠落、构件松动、梁板脱落等安全隐患。
导致这些问题的原因可能是脚手架组件质量不过关、施工人员操作失误等。
2.施工效率低:传统的门式移动脚手架搭建方式比较繁琐,需要多次组装拆卸,不能满足快速施工的需求。
为了解决门式移动脚手架中存在的问题和隐患,可以采取以下专项及方案:1.提高材料质量:门式移动脚手架的立柱、横梁、斜撑等组件的质量直接关系到脚手架的安全性能。
施工方应选用质量可靠的脚手架材料,确保在施工过程中不出现构件松动、脱落等情况。
2.安全培训与管理:施工方应对参与搭建和拆除门式移动脚手架的工人进行安全培训,提高他们的安全意识和操作水平。
同时,建立健全的安全管理制度和责任制,加强对施工现场的安全巡查和整改,确保脚手架施工的安全性。
3.引进门式移动脚手架升降机:传统的门式移动脚手架搭建方式需要多次组装拆卸,效率较低。
可以引进门式移动脚手架升降机,它可以将整个脚手架系统提升至所需高度,提高施工效率。
4.加强施工过程监控:在门式移动脚手架的搭建过程中,应加强对施工现场的监控,确保施工过程按照规范进行。
可以利用现代化技术手段,如监控摄像头、无人机等,对施工现场进行实时监测和记录,及时发现并解决问题。
5.推广标准化施工:门式移动脚手架是常用的建筑施工辅助工具,可以在不同的工地重复使用。
为了提高施工效率和安全性,可以推广标准化施工,制定统一的搭建和拆除流程,减少施工风险。
四、结论门式移动脚手架的专项及方案主要包括提高材料质量、安全培训与管理、引进升降机、加强监控、推广标准化施工等。
脚手架专项施工方案一、编制依据1、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20112、《建筑地基基础设计规范》GB50007-20113、《建筑结构荷载规范》GB50009-20124、《钢结构设计规范》GB50017-20035、《混凝土结构设计规范》GB50010-20106、《建筑施工手册》第五版7、郴建函〔2014〕139号郴州市住房和城乡建设局关于进一步加强外脚手架、支模架搭设及建筑起重设备管理的通知。

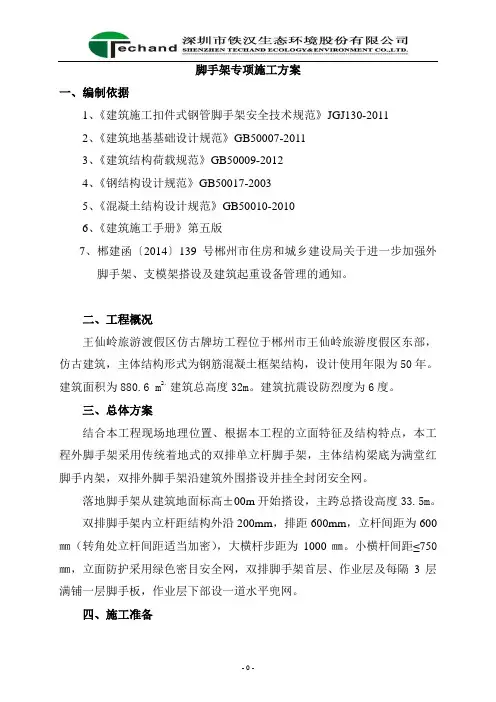

二、工程概况王仙岭旅游渡假区仿古牌坊工程位于郴州市王仙岭旅游度假区东部,仿古建筑,主体结构形式为钢筋混凝土框架结构,设计使用年限为50年。
建筑面积为880.6 m2,建筑总高度32m。
建筑抗震设防烈度为6度。
三、总体方案结合本工程现场地理位置、根据本工程的立面特征及结构特点,本工程外脚手架采用传统着地式的双排单立杆脚手架,主体结构梁底为满堂红脚手内架,双排外脚手架沿建筑外围搭设并挂全封闭安全网。
落地脚手架从建筑地面标高±00m开始搭设,主跨总搭设高度33.5m。
双排脚手架内立杆距结构外沿200mm,排距600mm,立杆间距为600㎜(转角处立杆间距适当加密),大横杆步距为1000㎜。
小横杆间距≤750㎜,立面防护采用绿色密目安全网,双排脚手架首层、作业层及每隔3层满铺一层脚手板,作业层下部设一道水平兜网。
四、施工准备1、劳动力劳动力配备2、材料要求2.1架体钢管杆件,采用φ48³3.0焊接钢管,禁止使用有明显变形,裂纹和严重锈蚀的钢管,钢管材质Q235钢,钢管必须进行防锈处理。
2.2扣件转动灵活,符合《钢管脚手架扣件》GB15831的规定。
2.3脚手板采竹笆脚手板制作,每块质量不大于30kg,厚度不宜小于50mm,宽度不宜小于200mm。
五、工艺流程脚手架底部铺垫板→从角部向两边延伸交圈搭设(“一”字型从一端向另一端搭设)→按定位依次竖立杆,将立杆与纵横向扫地杆连接固定→装设第一步纵向和横向平杆随校正立杆垂直之后予以固定,并按此要求继续向上搭设→随脚手架上升设置剪刀撑、斜杆、连墙杆等整体拉结杆件→随脚手架上升铺设脚手板,挂安全网封闭→验收合格交付使用→日常维修检查六、外脚手架构造要求及技术措施1、脚手架搭设从±0标高搭设。
满堂脚手架搭设施工方案一、门厅满堂脚手架工程概况本工程屋面钢筋砼框架因结构跨度大, 支撑高度高(入口中厅层高16.6米), 因而施工难度较大。
为此本公司将屋面结构满堂脚手架搭设以及大梁模板设计作为施工重点来处理。
本工程满堂脚手架体系搭设高度为16.1米, 脚手架基础因坐落在二层楼面上, 所以采用槽钢作为垫板。
选材采用φ48×3.5MM, Q235钢普碳钢管, 其截面积489MM2, 线重量 3.84Kg/m, 具体搭设要求如下。
二、满堂脚手架搭设构造及搭设顺序◇构造单元:脚手架立杆间距1200MM, 大横杆间距1200MM, 小横杆间距1500MM, 脚手板满铺。
(如附图)。
搭设顺序:弹线→安放底座→首步架装在底座上→安装水平及斜向拉杆→铺设脚踏板(或平行架)插上驳芯→安装上一层钢管→装上锁臂。
用料情况:本工程满堂脚手架用料情况如下:部位搭设高度用料数量及规格基本层C-G轴 3.6米φ48钢管39385米, 重151吨入口门厅B-C轴 16.6米φ48钢管3096.4, 重11.9吨入口门厅A-B轴 17.4米φ48钢管1662.7米, 重6.35吨三、满堂脚手架搭设方案验算本方案以入口门厅16.6米高满堂脚手架为例, 验算各搭设参数。
◇荷载计算:立杆每米高自重: 38.4N脚手板自重: 250N/M2施工荷载: 2650N/M2扣件重量: 9.8N/个◇立杆轴心荷载计算:脚手架立杆自由高度按2.5M考虑。
其计算简图如附图所示。
N=H0P n+ab2(0.5n1q1+ηn2q2)式中:P n——每米架高脚手架总重量。
按115N/M考虑。
H0——立杆总高。
取17M。
a——立杆间距。
取1.5M。
b2——脚手架宽度。
取1.0M计算单元。
n1——满铺脚手板层数。
取4。
q1——脚手板自重。
取250N/M2n2——有效作业层数。
取2层。
q2——脚手板上施工荷载。
取5000N/M2η——脚手架内外立杆分配系数。
中金西安重钢基地项目-联合厂房一电气工程屋顶照明工程脚手架搭拆施工方案审批编制西安健格建筑科技有限公司二零一四零年二月第一节编制依据《建筑施工手册》第四版中国建筑工业出版社、《钢结构设计规范》GB50017-2003 中国建筑工业出版社;《建筑施工脚手架实用手册(含垂直运输设施)》中国建筑工业出版社;《建筑地基基础设计规范》GB50007-2002中国建筑工业出版社;《建筑施工门式钢管脚手架安全技术规范》JGJ128-2000中国建筑工业出版社;《建筑施工安全检查标准》JGJ59-99中国建筑工业出版社。
第二节工程概况西安重钢-联合厂房一主体结构为框架结构,屋顶照明灯具及照明桥架安装高度14.5米,脚手架搭在行车上组成活动脚手架,外脚手架采用活动门型脚手架。
本方案结合脚手架施工特点及现场实际情况编制,并做为现场施工作业提供指导,保障施工作业的安全。
第三节脚手架方案本工程考虑到施工工期、质量和安全要求,故在选择方案时,应充分考虑以下几点:1、架体的结构设计,力求做到结构要安全可靠,造价经济合理。
2、在规定的条件下和规定的使用期限内,能够充分满足预期的安全性和耐久性。
3、选用材料时,力求做到常见通用、可周转利用,便于保养维修。
4、结构选型时,力求做到受力明确,构造措施到位,升降搭拆方便,便于检查验收;5、综合以上几点,脚手架的搭设,还必须符合JCJ59-99检查标准要求,要符合西省文明标化工地的有关标准。
6、结合以上脚手架设计原则,同时结合本工程的实际情况,综合考虑了以往的施工经验,决定采用门架脚手架方案:第四节脚手架的材质要求门架1、门架采用MF1219,门架及其配件的规格、性能及质量应符合现行行业标准门式钢管脚手架》(JGJ76)的规定,并应有出厂合格证明书及产品标志。
2、周转使用门架及配件的维修保养或报废,可按门架及配件的质量分A、B、C、D四类,对每类按不同情况作出保养、修理保养、试验后确定类别和报废处理等四种不同处理方法。

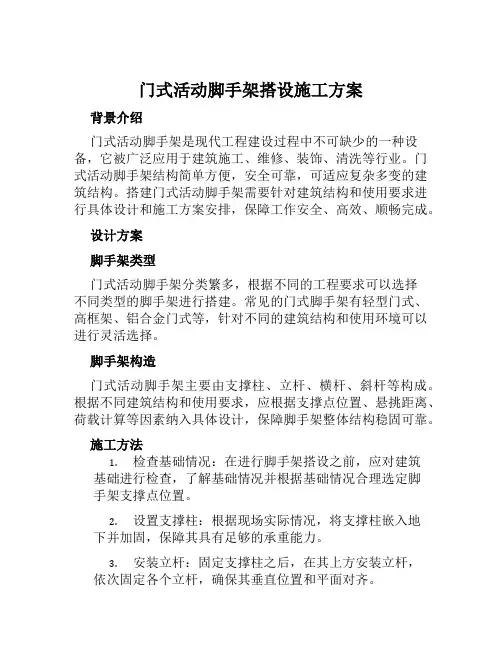

门式活动脚手架搭设施工方案背景介绍门式活动脚手架是现代工程建设过程中不可缺少的一种设备,它被广泛应用于建筑施工、维修、装饰、清洗等行业。
门式活动脚手架结构简单方便,安全可靠,可适应复杂多变的建筑结构。
搭建门式活动脚手架需要针对建筑结构和使用要求进行具体设计和施工方案安排,保障工作安全、高效、顺畅完成。
设计方案脚手架类型门式活动脚手架分类繁多,根据不同的工程要求可以选择不同类型的脚手架进行搭建。
常见的门式脚手架有轻型门式、高框架、铝合金门式等,针对不同的建筑结构和使用环境可以进行灵活选择。
脚手架构造门式活动脚手架主要由支撑柱、立杆、横杆、斜杆等构成。
根据不同建筑结构和使用要求,应根据支撑点位置、悬挑距离、荷载计算等因素纳入具体设计,保障脚手架整体结构稳固可靠。
施工方法1.检查基础情况:在进行脚手架搭设之前,应对建筑基础进行检查,了解基础情况并根据基础情况合理选定脚手架支撑点位置。
2.设置支撑柱:根据现场实际情况,将支撑柱嵌入地下并加固,保障其具有足够的承重能力。
3.安装立杆:固定支撑柱之后,在其上方安装立杆,依次固定各个立杆,确保其垂直位置和平面对齐。
4.安装横杆:将横杆装在立杆之间并加固,根据实际需要设置跨度,使门式脚手架整体稳定。
5.安装斜杆:在脚手架侧部设置斜杆,将其固定在竖杆和横杆的交接处,增强脚手架稳定性。
6.安装工作台面:在脚手架上设置工作台面、安全盖板,确保操作人员安全使用,维护脚手架稳定的结构安全。
安全要求门式活动脚手架搭设时应有专业搭建方案,有资质施工队进行具体操作。
严格遵循操作规程,都应符合以下安全要求:1.脚手架表面应平整牢固,没有不良缺陷,禁止在脚手架上进行砍、画等行为;2.脚手架橘黄色黑白网格布不过时、积水、积尘,禁止使用氧乙炔、电焊在脚手架上作业;3.保持脚手架平衡,必须按规定放置锁定、重锤、重置杆等设备,以防止因强力风量或工人洪水出现倾斜、侵蚀等情况,或造成脚手架垮塌、坍塌。
门式脚手架搭设施工方案一、搭设前准备工作1.编制移动门架工程专项施工方案,要求及计算内容同扣件式脚手架。
2.移动门架搭设前,工程技术负责人应按《建筑施工门式脚手架安全技术规范》(JGJ-128-2010)和施工方案的要求向架设和使用人员作技术交底。
3.4.1.2.1.2.门架搭设的顺序:弹门架立杆准线→安放底座→自一端起立门架并随即装交叉支撑→安装水平架(或脚手板)→安装水平加固杆→照上述步骤,逐层向上安装→按规定位置安装剪刀撑→装配顶步栏杆。
3.门架的搭设必须配合施工监督,一次搭设自由高度小于6m,以保证门架稳定。
4.门架间距为纵向排列的两列门架之间的距离,其值为1.2m。
(三)架设门架及配件安装注意事项1.交叉支撑、水平架、脚手板、连接棒、锁臂的设置应符合构造规定。
2.不同产品的门架与配件不得混合使用于同一脚手架。
3.交叉支撑、水平架及脚手板应紧随门架的安装及时设置。
4.各部件的锁臂、搭钩必须处于锁定状态。
5.水平架或脚手板应在同一步内连续设置,脚手板应满铺。
6.7.1.2.1.2.1.2.3.各杆件端头伸出扣件盖板边缘长度应不小于100mm.(七)防坠落措施1.通道用的端口必须增设封口横杆;2.作业面平台下方、直爬梯部位及其他需要的部位必须张挂防坠网。
三、验收1.移动门架搭设完毕或分段搭设完毕时应对门架工程质量进行检查,经检查合格挂牌后方可交付使用。
2.高度在6m及6m以下的脚手架,由单位工程负责人组织技术安全人员进行检查验收;高度大于6m的脚手架(本次门架搭设高度为:1#影厅8.2m、2#影厅12m、3#影厅8m、4#影厅8.4m、5#影厅8m、6#影厅8.4m、7#影厅6.1m、三层大堂8m、三层电梯厅7m),由工程处技术负责人随工程进度分段组织单位工程负责人及有关的技术(112345(21234)连墙(柱)构造的设置是否有遗漏,是否齐全并合格要求;5)垂直度及水平度是否合格。
(3)门架搭设尺寸允许偏差:1)门架的垂直度:门架纵向的垂直偏差应≤H/400及50mm(H为脚门架高度);门架的横向垂直偏差应≤H/600及50mm;每步架的纵向与横向垂直度偏差应≤h0/600. 2)门架的水平度:底步门架纵向水平偏差应≤L/600(L为门架长度)。
门式脚手架专项施工方案钢管脚手架的主要材料为Q235B钢管,其直径为48mm,壁厚为3.5mm。
连接件采用铸铁件,且连接螺栓为8.8级高强度螺栓。
脚手架的搭设高度为30m,每层高度为2.5m,每层承重为250kg/m²。
脚手架的搭设按照搭设图纸要求进行,且每层都设置水平杆和斜杆,以保证脚手架的稳定和安全。
第五节脚手架的搭设和拆除脚手架的搭设和拆除由专业的脚手架搭设队进行,且必须按照搭设图纸和安全技术规范进行操作。
在搭设过程中,应严格控制脚手架的垂直度和水平度,且必须定期进行检查和维护。
在拆除脚手架时,必须按照安全规范进行操作,且在拆除前必须清理脚手架上的杂物和工具。
第六节安全措施为保证脚手架搭设过程中的安全性,必须采取以下措施:1、设置安全防护网,且安全防护网应与脚手架的结构相连,以防止工人从高处坠落。
2、设置安全通道和安全门,以保证工人的安全进出。
3、在脚手架上设置警示标识,以提醒工人注意安全。
4、在脚手架上设置灭火器和应急照明设备,以应对突发情况。
5、在搭设脚手架前,必须进行安全教育和培训,以提高工人的安全意识和技能。
本工程的门式钢管脚手架搭设方案经过严格的审批和审核,符合相关标准和要求。
在施工过程中,必须严格按照方案进行操作,并采取必要的安全措施,以保证工人的安全和工程的质量。
1、门架采用MF1219,应符合现行行业标准《门式钢管脚手架》(76)的规定,包括门架及其配件的规格、性能和质量,并需具备出厂合格证明书和产品标志。
2、门架及配件的维修保养或报废,应根据质量分为A、B、C、D四类。
其中,A类门架外观有轻微变形、损伤和锈蚀,不影响正常使用和安全承载,可以通过清除表面污物、除锈和重新油漆等经常性保养工作来使用。
B类门架外观有一定程度的变形、损伤和锈蚀,需要经过矫正、更换、修复、补焊、防锈和油漆等修理工作后方能继续使用。
C类门架有片状剥落、大面积锈蚀等现象,需要进行承载力试验后方能确定使用。
目录一、编制依据 (1)二、工程概况 (1)三、模板工艺流程及施工方法 (3)(一)、模板工程施工工艺流程图 (3)(二)、施工方法 (3)四、原材料质量要求 (9)(一)、钢材的选用 (9)(二、)木材的选用 (10)(三)、胶合模板板材的选用 (11)五、模板工程施工准备 (11)六、模板的验收 (12)七、模板的拆除 (13)八、成品保护 (13)九、注意事项 (14)十、质量保证措施 (14)十一、安全保证措施 (15)附:各构件的模板计算书 (17)墙模板计算书(200mm) (17)梁模板支撑计算书(200mm×800mm) (24)楼面模板支撑计算书(120mm) (36)一、编制依据《建筑结构荷载规范》GB50009-2012;《混凝土结构设计规范》GB50010-2010;《钢结构设计规范》GB 50017-2014;《建筑结构荷载规范》GB50009-2012;《建筑施工门式钢管脚手架安全技术规范》JGJ128-2010;《建筑施工安全检查标准》JGJ59-2011;**********工程设计图纸;其他适用的建筑规范及规程。
二、工程概况****工程位于广州市******地块,由*******投资建设,*******设计有限公司设计,******监理,由******承建。
本工程为成片住宅小区,由992栋B型低层(3层)双拼住宅组成,每栋建筑面积256.15平方米,总建筑面积****平方米。
建筑总高度为12.27m,其中首层层高 3.45m(支模高度为 3.5m),二层、三层层高为3.2m,屋面层层高2.15m。
结构形式为剪力墙结构。
根据本工程结构施工图纸可知,竖向结构墙柱截面主要尺寸有:200mm×200mm、200mm×300mm、200mm×700mm、200mm×800mm、200mm ×500mm+200mm×400mm(L型)、200mm×500mm+200mm×500mm(L型)、200mm×700mm+200mm×500mm(L型)、200mm×850mm+200mm×400mm(L 型)、200mm×850mm+200mm×500mm(L型)、200mm×850mm+200mm×800mm (T型)。
门型脚手架搭设方案保证项目
一、施工方案
二、架体基础
三、架体稳定
四、杆件、锁件
五、脚手架
六、交底与验收
一般项目
1、架体防护
2、材质
3、荷载
4、通道
一、施工方案
脚手架高度要符合规范规定,要有设计计算书。
门式钢管脚手架以门架、交叉支撑、连接棒、挂式脚手板或水平架、锁臂等组成基本结构,再设置水平加固杆、剪刀撑、扫地杆、封口杆、托座与底座,并采用连墙件与建筑物主体结构相连的一种标准化钢管脚手架。
安装门型脚手架必须依据《建筑施工门式钢管脚手架安全技术规范》(JGJ128-2000)的规定进行设计和编制施工方案,并履行审批手续。
脚手架基础要平实、并做好排水,按标准表中不同土质和搭设高度选取具体做法。
应先弹出门架立杆位置线,垫板、底座安放位置要准确,底部要加设扫地杆。
二、架体基础。
A3.9施工安全专项方案报审表工程名称:国家检察官学院江苏分院建设项目室内装饰工程一标段编号:A3.95-江苏省建设厅监制施工组织设计、施工方案审批表TJ1.4审核意见:有无附页总承包单位名称:审核人:审核日期:年月日审批意见:审批结论:同意修改后报重新编制审批部门(单位):审批人:日期:年月日注:附施工组织设计、施工方案。
施工组织设计、专项方案审批表常州中泰装饰工程有限公司国家检察官学院江苏分院建设项目室内装饰工程一标段门型脚手架搭拆施工方案编制:审批:常州中泰装饰工程有限公司2012年5月第一节编制依据《建筑施工计算手册》江正荣著中国建筑工业出版社;《建筑施工手册》第四版中国建筑工业出版社、《钢结构设计规范》GB50017-2003中国建筑工业出版社;《建筑结构荷载规范》GB50009-2001中国建筑工业出版社;《建筑施工脚手架实用手册(含垂直运输设施)》中国建筑工业出版社;《建筑地基基础设计规范》GB50007-2002中国建筑工业出版社;《建筑施工门式钢管脚手架安全技术规范》JGJ128-2000中国建筑工业出版社;《建筑施工安全检查标准》JGJ59-99中国建筑工业出版社。
第二节工程概况第三节脚手架方案选择本工程考虑到施工工期、质量和安全要求,故在选择方案时,应充分考虑以下几点:1、架体的结构设计,力求做到结构要安全可靠,造价经济合理。
2、在规定的条件下和规定的使用期限内,能够充分满足预期的安全性和耐久性。
3、选用材料时,力求做到常见通用、可周转利用,便于保养维修。
4、结构选型时,力求做到受力明确,构造措施到位,升降搭拆方便,便于检查验收;5、综合以上几点,脚手架的搭设,还必须符合JCJ59-99检查标准要求,要符合省文明标化工地的有关标准。
6、结合以上脚手架设计原则,同时结合本工程的实际情况,综合考虑了以往的施工经验,决定采用门架脚手架方案:第四节脚手架的材质要求门架1、门架采用MF1219,门架及其配件的规格、性能及质量应符合现行行业标准门式钢管脚手架》(JGJ76)的规定,并应有出厂合格证明书及产品标志。
2、周转使用门架及配件的维修保养或报废,可按门架及配件的质量分A、B、C、D四类,对每类按不同情况作出保养、修理保养、试验后确定类别和报废处理等四种不同处理方法。
A类属于外观检查有轻微变形、损伤和锈蚀,不影响正常使用和安全承载。
所以,门架及配件在清除表面粘附砂浆、泥土等污物,除锈后可以使用,重新油漆属于经常性的保养工作。
B类属于外观检查有一定程度变形、损伤、锈蚀,用肉眼或器具测量可见,该类门架及配件将影响正常使用和安全承载,所以应经矫直、平整、更换不见、修复、补焊、防锈、油漆等修理工作后方能继续使用;该类别除锈、油漆指用砂纸、铁刷等将锈除去,重新涂刷油漆。
C类指有片状剥落,锈蚀面积大(达总表面面积的50%以上),有修坑,但无贯穿锈洞等严重锈蚀现象,这类门架及配件不能由外观确定承载力,而应由试验确定其承载力。
承载力试验方法按现行国家标准《门式钢管脚手架》(JGJ76)中6.2及表6规定执行。
D类为严重变形、损伤及锈蚀不可修复,或承载力补符合(JGJ76)规定的门架及配件应报废。
损伤、裂纹,指主要受力杆件(立杆、很杆等)有裂纹等,非主要部位、零件裂纹损伤严重,修复后仍不能满足正常使用要求者。
壁厚小于规定厚度,不满足承载力要求,属于不合格品。
弯曲指局部弯曲变形严重的死弯、硬弯,平整后仍有明显伤痕,会造成承载力严重削弱者。
锈蚀严重指有贯穿孔洞、大面积片状锈蚀及经试验承载力严重降低者。
门架及配件重量类别判定方法按《建筑施工门式钢管脚手架安全技术规范》JGJ128-2000附表A.2.1中规定项目判定。
3、水平加固杆、封口杆、扫地杆、剪刀撑及脚手架转角处的连接杆等宜采用φ42×2.5mm焊接钢管,也可采用φ48×3.5mm焊接钢管,其材质在保证可焊性的条件下应符合现行国家标准《炭素结构钢》(GB/T700)中Q235A钢的规定,相应的扣件规格也应分别为φ42mm、φ48mm。
4、钢管应平直,平直度允许偏差为管长的1/500;两端面应平整,不得有斜口、毛口;严禁使用有硬伤(硬弯、砸扁等)及严重锈蚀的钢管。
5、连接外径48mm钢管的扣件的性能、质量应符合现行国家标准《钢管脚手架扣件》(GB15831)的规定,连接外径42mm与48mm钢管的扣件应有明显标记并按照现行国家标准《钢管脚手架扣件》(GB15831)中的有关规定执行。
6、连墙件采用钢管,其材质应符合现行国家标准《碳素钢结构》(GB/T700)中Q235A钢的要求。
第五节脚手架的搭设流程及要求门架门式钢管脚手架搭设的工艺流程为:场地平整、夯实→基础承载力实验、材料配备→铺放垫木(板)→拉线放底座→自一端起立门架并随即装交叉支撑(板)→装水平架(或脚手板)装梯子→(需要时,装设作用加强用的大横杆)→装设连墙件→照上述步骤,逐层向上安装→装加强整体刚度的剪刀撑→装设顶部栏杆→扎安全网。
以下为门架的构造要求:1、地基本工程脚手架地基础部位是强度等级不低于C20的混凝土楼板,混凝土厚度不小于10cm。
地基承载能力能够满足脚手架的搭设要求(具体计算数据参阅脚手架计算书)。
2、门架(1)门架步距\跨距,符合现行行业标准《门式钢管脚手架》(JGJ128-2000)的规定,并与交叉支撑规格配合。
(2)门架立杆高墙面净距不宜大于150mm,大于150mm时,应采取内挑架板或其他高口防护的安全措施。
(3)门架安装应自一端向另一端延伸,并逐层改变搭设方向,不得相对进行。
搭完一步架后,应按要求检查并调整其水平度与垂直度。
(4)不配套的门架与配件不得混合使用于同一脚手架。
3、转角处门架连接在转角处的脚手架内、外两侧应按步设置水平连接杆,将转角处的两门架连成一体。
水平连接杆应采用钢管,其规格应与水平加固杆相同。
此外,水平连接杆还应采用扣件与门架立杆及水平加固杆扣紧。
4、配件(1)交叉支撑、水平架或脚手板应紧随门架的安装及时设置。
(2)门架的内外两侧均应设置交叉支撑并应与门架立杆上的锁销锁牢。
(3)上、下榀门架的组装必须设置连接棒及锁臂,连接棒直径应小于立杆内径的1~2mm。
(4)在脚手架的操作层上应连续满铺与门架配套的挂扣式脚手板,并扣紧挡板,防止脚手板脱落和松动。
(5)连接门架与配件的锁臂、搭钩必须处于锁住状态。
(6)水平架或脚手板应在同一步内连续设置,脚手板应满铺。
(7)底层钢梯的底部应加设钢管并用扣件扣紧在门架的立杆上,钢梯的两侧均应设置扶手,每段梯可跨越两步或三步门架再行转折。
(8)栏板(杆)、挡脚板应设置在脚手架操作层外侧、门架立杆的内侧。
(9)水平架设置应符合下列规定:1)在脚手架在顶层门架上部、连墙件设置层、防护棚设置处必须设置;2)当脚手架搭设高度H≤45m时,沿脚手架高度,水平架应至少两步一设;当脚手架搭设高度H>45m时,水平架应每步一设;不论脚手架多高,均应在脚手架的转角处、端部及间断处的一个跨距范围内每步一设;3)水平架在其设置层面内应连续设置;4)当因施工需要,临时局部拆障脚手架内侧交叉支撑时,应在拆除交叉支撑的门架上方及下方设置水平架;5)水平架可由挂扣式脚手板或门架两侧设置的水平加固杆代替。
(10)底步门架的立杆下端应设置固定底座或可调底座。
5、加固件(1)加固杆、剪刀撑必须与脚手架同步搭设。
(2)水平加固杆应设于门架立杆内侧,剪刀撑应设于门架立杆外侧并连牢。
(3)剪刀撑设置应符合下列规定:1)脚手架高度超过20m时,应在脚手架外侧连续设置;2)剪刀撑斜杆与地面的倾角宜为45O~60O,剪刀撑宽度宜为4~8m;3)剪刀撑应采用扣件与门架立杆扣紧,4)剪刀撑斜杆若采用搭接接长,搭接长度不宜小于600mm,搭接处应采用两个扣件扣紧。
(4)水平加固杆设置应符合以下规定:1)当脚手架高度超过20m时,应在脚手架外侧每隔4步设置一道,并宜在有连墙件的水平层设置;2)设置纵向水平加固杆应连续,并形成水平闭合圈;3)在脚手架的底部门架下端应加封口杆,门架的内、外两侧应设通长扫地杆;4)水平加固杆应采用扣件与门架立杆扣牢。
6.连墙件(1)连墙件的搭设必须随脚手架搭设同步进行,严禁滞后设置或搭设完毕后补做。
(2)当脚手架操作层高出相邻连墙件以上两步时,应采用确保脚手架稳定的临时拉结措施,直到连墙件搭设完毕后方可拆除。
(3)连墙件宜垂直于墙面,不得向上倾斜,连墙件埋入墙身的部分必须锚固可靠。
(4)连墙件应连于上、下两榀门架的接头附近。
(5)在脚手架的转角处、不闭合(一字型、槽型)脚手架的两端应增设连墙件,其竖向间距不应大于4.0m.(7)在脚手架外侧因设置防护棚或安全网而承受偏心荷载的部位,应增设连墙件,其水平间距不应大于4.0m。
(8)连墙件应能承受拉力与压力,其承载力标准值不应小于10kN;连墙件与门架、建筑物的连接也应具有相应的连接强度。
7.斜梯(1)作业人员上下脚手架的斜梯应采用挂扣式钢梯,并宜采用"之"字形式,一个梯段宜跨越两步或三步。
(2)钢梯规格应与门架规格配套,并应与门架挂扣牢固.(3)钢梯应设栏杆扶手。
8.通道洞口(1)通道洞口高不宜大于两个门架,宽不宜大于一个门架跨距.(2)通道洞口应按以下要求采取加固措施:当洞口宽度为一个跨距时,应在脚手架洞口上方的内外侧设置水平加固杆,在洞口两个上角加斜撑杆;当洞口宽为两个及两个以上跨距时,应在洞口上方设置经专门设计和制作的托架,并加强洞口两侧的门架立杆。
9.扣件加固件、连墙件等与门架采用扣件连接时应符合下列规定:(1)扣件规格应与所连钢管外径相匹配。
(2)扣件螺栓拧紧扭力矩宜为50~60N·m,并不得小于40N·m。
(3)各杆件端头伸出扣件盖板边缘长度不应小于100mm。
第六节脚手架计算书门架1--立杆;2--立杆加强杆;3--横杆;4--横杆加强杆计算门架的几何尺寸图一、参数信息1.脚手架参数脚手架搭设高度为2.0米,门架型号采用MF1219,钢材为Q235。
扣件连接方式:单扣件;搭设尺寸为:门架的宽度b=1.219米,门架的高度h=1.930米,步距1.950米,跨距l=1.830米。
门架h1=1.536米,h2=0.100米,b1=0.750米。
门架立杆采用Φ48.0×3.5mm钢管,立杆加强杆采用Φ26.8×2.5mm钢管,连墙件布置参数:两步三跨;连墙件连接方式:扣件连接;连墙件的竖向间距3.90米,水平间距5.49米。
2.荷载参数本工程地处江苏省常州市,基本风压为0.20,风荷载高度变化系数μz为1.00,风荷载体型系数μs为1.00;施工均布荷载为2.500kN/m2,同时施工层数:1层。
