安装工程的概预算
- 格式:doc
- 大小:137.50 KB
- 文档页数:18

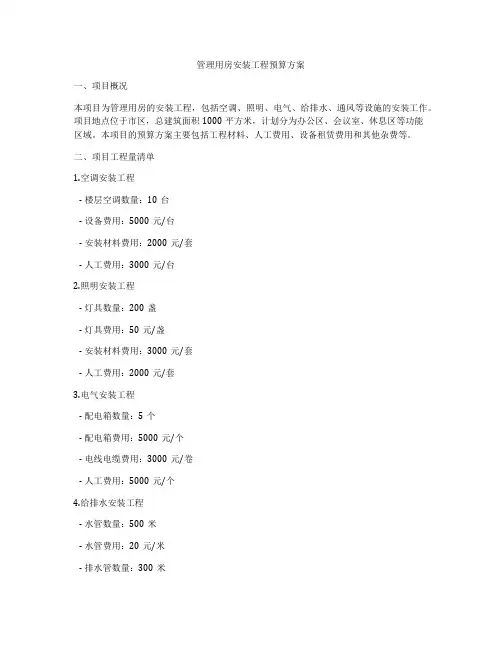

管理用房安装工程预算方案一、项目概况本项目为管理用房的安装工程,包括空调、照明、电气、给排水、通风等设施的安装工作。
项目地点位于市区,总建筑面积1000平方米,计划分为办公区、会议室、休息区等功能区域。
本项目的预算方案主要包括工程材料、人工费用、设备租赁费用和其他杂费等。
二、项目工程量清单1.空调安装工程- 楼层空调数量:10台- 设备费用:5000元/台- 安装材料费用:2000元/套- 人工费用:3000元/台2.照明安装工程- 灯具数量:200盏- 灯具费用:50元/盏- 安装材料费用:3000元/套- 人工费用:2000元/套3.电气安装工程- 配电箱数量:5个- 配电箱费用:5000元/个- 电线电缆费用:3000元/卷- 人工费用:5000元/个4.给排水安装工程- 水管数量:500米- 水管费用:20元/米- 排水管数量:300米- 排水管费用:30元/米- 人工费用:6000元/套5.通风安装工程- 风管数量:500米- 风管费用:30元/米- 风机数量:5台- 风机费用:8000元/台- 人工费用:6000元/套6.其他设施安装工程- 办公桌椅及配件费用:20000元 - 人工费用:10000元三、工程预算1.工程材料费用- 空调安装材料费用:20000元- 照明安装材料费用:10000元- 电气安装材料费用:15000元- 给排水安装材料费用:10000元 - 通风安装材料费用:20000元- 其他设施安装材料费用:20000元 - 合计:95000元2.人工费用- 空调安装人工费用:30000元- 照明安装人工费用:40000元- 电气安装人工费用:25000元- 给排水安装人工费用:15000元- 通风安装人工费用:20000元- 其他设施安装人工费用:10000元- 合计:140000元3.设备租赁费用- 空调设备租赁费用:30000元- 通风设备租赁费用:40000元- 其他设备租赁费用:2000元- 合计:72000元4.其他杂费- 设备安装调试费用:20000元- 工程保险费用:10000元- 差旅费用:5000元- 其他费用:5000元- 合计:40000元综上所述,本项目的总预算费用为367000元。
安装工程概算方法有哪些
安装工程概算方法有多种,具体使用哪一种需要根据实际情况选择。
以下是一些常见的安装工程概算方法:
1.概算定额法:要求初步设计达到一定深度,建筑结构比较明确,能按照初
步设计的图纸计算出项目的工程量时采用。
计算公式为:单位工程概算造价=分部分项工程费(造价)+措施项目费(造价)。
2.概算指标法:当初步设计深度不够,不能准确计算出工程量,但有类似工
程概算指标可以利用时采用。
3.类似工程预算法:适用于拟建工程初步设计与已完工程或再建工程的设计
类似,没有可用的概算指标时采用,但必须对结构和价差进行调整。
4.设备及安装工程概算的编制方法有:预算单价法、扩大单价法、设备价值
百分比法和综合吨位指标法等。
总的来说,安装工程概算方法就是根据初步设计编制的,以确定工程造价的文件。
•基本建设项目的划分一个基本建设项目往往规模大,建设周期长,影响因素复杂。
为了便于同类工程之间进行比较和对不同分项工程进行技术经济分析,使编制工程造价项目时不重不漏,保证质量。
基本建设工程通常按项目本身的内部组成,将其划分为基本建设项目、单项工程、单位工程,分部工程和分项工程。
•基本建设项目的划分(1)建设项目又称基本建设项目,是指在一定场地范围内具有总体设计和总体规划,行政上具有独立的组织机构,经济上进行独立核算的基本建设单位。
例如,一座工厂、一座独立大桥、一条铁路或公路、一所学校、一所医院等都可称为一个建设项目.组建建设项目的单位称为建设单位(或业主)。
•基本建设项目的划分(2)单项工程单项工程又称工程项目,是建设项目的组成部分。
一个建设项目可以是一个单项工程,也可能包括几个单项工程。
单项工程是指具有独立的设计文件和独立的施工条件,建成后能够独立发挥生产能力或效益的工程。
例如,一座工厂建设项目中,办公楼、生产车间、原材料仓库、食堂、宿舍等独立的单体建筑都可称为单项工程。
•基本建设项目的划分(3)单位工程单位工程是单项工程的组成部分,是指具有独立的设计文件和独立的施工条件,但建成以后不能独立发挥生产能力或效益的工程。
在民用建筑中,一般可按照专业的不同划分单位工程,如一座教学楼可划分为建筑与装饰工程、给排水工程,采暖、燃气工程、电气工程、消防工程等。
•基本建设项目的划分(4) 分部工程分部工程是单位工程的组成部分,一般是按单位工程的各个部位、使用材料、主要工种或设备种类等的不同而划分的,例如,土建单位工程一般可划分为土石方工程,基础工程、砌筑工程,脚手架工程,混凝土与钢筋混凝土工程、门窗及术结构工程、楼地面工程、屋面工程、金属结构工程、防腐和保温、隔热工程等。
•基本建设项目的划分(5)分项工程分项工程是分部工程的组成部分。
分项工程是指通过较为简单的施工过程可以生产出来、用一定的计量单位可以进行计量计价的最小单元(被称为“假定的建筑安装产品”)。
1.建筑安装工程造价(定额计价):1直接费 a 直接工程费(人工费、材料费、施工机械使用费)b措施费(环境保护费、文明施工费、安全施工费、临时设施费、夜间施工费、二次搬运费、大型机械设备进出场及安拆费、砼、钢筋混泥土模板及支架费、脚手架费、已完工程及设备保护费、施工排水、降水费)2间接费a规费(工程排污费、工程定额测定费、社会保障费养老保险费失业保险费医疗保险费住房公积金危险作业意外伤害保险)b 企业管理费(管理人员工资、办公费、差旅交通费、固定资产使用费、工具用具使用费、劳动保险费、工会经费、职工教育经费、财产保险费、财务费、税金、其他)3利润4税金(营业税、城市维护建设税、教育费附加)2.建筑安装工程造价(清单计价):1分部分项工程费人工费材料费施工机械使用费企业管理费利润2措施项目费(安全文明施工费、夜间施工费、二次搬运费、冬雨季施工、大型机械设备进出场及安拆费、施工排水费、施工降水费、地上地下设施、建筑物的临时保护设施费、已完工程及设备保护费、各专业工程的措施项目费)3其他项目费(暂列金额、暂估价、计日工、总承包服务费、其他:索赔、现场签证)4规费5税金3.建筑面积的范围:1)单层建筑物的建筑面积,应按其外墙勒脚以上结构外围水平面积计算;利用坡屋顶内空间时,净高超过2.10m的部位应计算全面积,净高在1.20~2.10m的部位应计算一半面积,净高不足1.20m的部位不应计算面积。
单层建筑物内设有局部楼层者,局部楼层的二层及以上楼层,有维护结构的应按其维护结构外围水平面积计算,无维护结构的应按其结构底板水平面积计算。
多层建筑物首层应按其外墙勒脚以上结构外围水平面积计算;二层及以上楼层应按其外墙结构外围水平面积计算2)高低连跨的单层建筑物,应以高跨结构外边线为界分别计算建筑面积;其高低跨内部连通时,其变形缝应计算在低跨面积内。
3)地下室、半地下室(车间、商店、车站、车库、仓库等),包括相应的有永久性顶盖的出入口,应按其外墙上口(不包括采光井、外墙防潮层及其保护墙)外边线所围水平面积计算。
建筑水电安装工程预算安装工程概预算概述
1.安装工程的基础资料整理:包括编制工程师予以审核和批准的安装
工程设计文件、招标文件、合同文件和技术规格书等。
2.安装工程的基础数据收集:包括收集与项目有关的各项数据,如水
电设备、管材、电线、开关插座等的数量、规格、品牌和价格等。
3.安装工程量的计算:根据设计文件、规格书和数量资料,对各项安
装工程的工作量进行计算和估算,包括工程的面积、长度、数量等。
4.安装工程费用的计算:根据安装工程的工作量和相应的工程量单价,计算各项安装工程的直接费用和间接费用。
5.安装工程报价的编制:根据安装工程费用的计算结果,编制详细的
安装工程预算报价,包括费用项目、金额、备注等信息。
在编制安装工程预算时,需要考虑以下几个方面的因素:
1.设备和材料的选择:按照项目需求,选择适合的设备和材料,并考
虑其价格、质量和可靠性等因素。
2.人工成本的考虑:根据工程的复杂程度和施工周期,合理评估人工
成本的需求,确保施工人员的安全和效益。
3.管理费用的评估:由于安装工程的复杂性,需要合理编制管理费用
的预算,包括项目管理人员的工资、差旅费、通信费等。
4.风险和不确定性的考虑:对于可能发生的风险和不确定性,需要对
安装工程预算进行适当的调整和考虑,以降低项目的风险。
5.其他费用的考虑:例如税费、保险费、审计费、法律顾问费等,需要根据实际情况对安装工程预算进行综合考虑。
总之,建筑水电安装工程预算编制是一个复杂而关键的工作,需要准确收集和分析各项数据,并根据实际情况进行合理的评估和预测。
只有做好预算工作,才能确保工程施工的顺利进行和项目经济效益的实现。
设备安装工程概预算慕课
设备安装工程的概预算是指在设备安装工程过程中,根据工程
的特点和要求,对各项费用进行初步估算和预算,以便在工程实施
阶段合理安排资金使用。
设备安装工程的概预算通常包括以下几个
方面:
1. 设备费用,包括所需安装的设备的采购费用,根据工程需要
购买的设备种类和规格不同,费用也会有所差异。
2. 人工费用,包括安装工人的工资、福利和奖金等,根据工程
的规模和工期的长短来确定人工费用的预算。
3. 材料费用,包括安装所需的各种材料费用,如管道、电缆、
螺栓等,根据工程的具体要求和材料的规格来预算费用。
4. 设备安装工程管理费用,包括工程管理人员的工资、差旅费、办公费用等管理成本,用于保障工程顺利进行和质量控制。
5. 其他费用,包括工程施工中可能发生的其他费用,如临时设
施搭建费用、安全防护费用等。
在进行设备安装工程概预算时,需要充分考虑工程的实际情况和各项费用的合理性,可以通过参考类似工程的预算经验、咨询专业人士或者采用成本估算软件等方式进行预算。
另外,还需要对预算进行动态调整,及时跟踪成本支出情况,确保预算的准确性和有效性。
总之,设备安装工程的概预算是工程管理中至关重要的一环,合理的预算可以为工程的顺利进行提供资金保障,降低成本,确保工程质量,因此需要在工程实施前认真制定和不断优化。
安装工程概预算计价依据1. 背景介绍为了合理安排和调配资金,对于安装工程的预算计价工作至关重要。
安装工程概预算计价依据是指开展安装工程预算计价工作所依据的相关标准和规范,并且在具体项目中应用。
本文将介绍安装工程概预算计价依据的主要内容和应用方法。
2. 安装工程概预算计价依据的主要内容安装工程概预算计价依据主要包括以下内容:2.1 安装工程计算表安装工程计算表是安装工程预算编制的基础,它主要包括各种工程量和工程造价的计算公式和计算方法。
2.2 相关工程设计图纸和技术文件相关工程设计图纸和技术文件包括施工图、设计说明、技术规范等。
这些文件是安装工程计价所必须参考的依据,其中包含了具体的安装工程的要求和规格。
2.3 国家法律法规和标准国家法律法规和标准对于安装工程的计价也有一定的规定和要求,包括工程造价计算方法、单位价格、劳动力费用、材料费用等方面的规定。
2.4 与安装工程相关的单位价格单位价格是指在安装工程预算计价中,对于各项工程量所应用的价格。
这些价格可以在市场上进行查询或者是根据历史经验进行预估。
2.5 其他相关文件和资料除了以上提到的内容外,还有一些其他的相关文件和资料,如项目管理方案、工程进度计划、质量控制方案等,这些文件和资料也对于安装工程的预算计价具有一定的参考价值。
3. 安装工程概预算计价依据的应用方法安装工程概预算计价依据的应用方法主要包括以下几个步骤:3.1 收集相关依据文件和资料首先,需要收集相关的依据文件和资料,如安装工程计算表、工程设计图纸和技术文件、国家法律法规和标准、单位价格等。
可以通过文件归档系统、网络检索等方式进行收集。
3.2 确定计价依据的权威性和有效性收集到的文件和资料需要进行评估,确定其权威性和有效性。
可以查阅相关专家意见、进行文件对比等方式进行评估,以确保计价依据的准确性和可靠性。
3.3 进行数据分析和处理根据收集到的计价依据,进行数据分析和处理,包括对工程量进行计算、对单位价格进行核对和调整等。
计算的建筑设备安装工程产品。
单项工程:指在一个建设项目中,具有独立的设计文件,建成后可以独立发挥生产能力或工程效益的项目。
如生产车间、办公楼、图书馆等。
6.建设工程概预算文件由哪些主要部分组成?答:建设工程概预算文件是指建设项目从筹建到竣工验收交付使用的全部建设费用文件,具体由建设项目总概预算书、工程项目综合概预算书、单位工程概预算书、其他工程费用概预算书以及分项工程概预算书等几部分概预算文件组成。
8.建筑安装工程费用由哪些构成?如何计算?答:建筑安装工程费是直接费、间接费、利润和税金的总和。
其中,直接费由直接工程费和措施费组成,间接费由规费和企业管理费组成。
9.工程建设其他费用由哪些构成?答:工程建设其他费用是指应在建设项目的建设投资中开支的固定资产其他费用、无形资产费用和其他资产费用(递延资产)。
①固定资产其他费用由建设管理费、建设用地费、可行性研究费、研究试验费、勘察设计费、环境影响评价费、劳动安全卫生评价费、场地准备及临时设施费、引进技术和引进设备其他费、工程保险费、联合试运转费、特殊设备安全监督检验费以及市政公用设施费等组成。
②无形资产费用主要是指专利及专有技术使用费。
③其他资产费用(递延资产)主要是指生产准备及开办费。
9.税金如何分类?答:税金是指国家税法规定的应计入建筑安装工程造价内的营业税、城市维护建设税及教育费附加等。
10、何谓定额?定额具有哪些性质?定额的制定方法有那几种?答:所谓定额,是指在一定时期的生产、技术、管理水平下,生产活动中资源的消耗量所应遵守或达到的数量标准。
定额具有科学性和实践性、权威性、系统性、统一性、稳定性和时效性。
定额的制定方法:劳动定额的制定一般采用经验估算法、统计分析法、技术测定法。
机械台班定额一般采用计算法,即计算出机械时的可利用系数K,然后利用公式N=8N m K,确定每台班产量定额N。
材料消耗定额的制定有测定法、实验法、计算法、统计法。
11、简述定额的分类,说明各种定额的含义和作用。
答:一、按生产要素可以分为(1)劳动定额:劳动定额只完成单位和各产品(工程实体或劳务)规定工人劳动时间消耗的数量标准。
它是代表工人劳动生产效率的实物指标,也是编制施工作业计划、组织劳务人员、签发施工任务单的依据。
(2)材料消耗定额:材料定额指在节约与合理使用材料的条件下,完成单位合格产品(单位工程量)所消耗材料数量标准。
材料消耗定额是分析计算材料耗量、编制材料供应计划和限额领料的依据。
(3)机械消耗定额:机械消耗定额指在正常施工条件和合理组织条件下,为完成单位合格产品所规定的各种机械设备消耗的数量标准。
它表示机械设备的生产效率,也是调度和使用计划的依据。
二、按定额在建设程序中作用分为(1)施工定额:施工定额是以施工过程或专业工种为基础,完成单位合格工程量所消耗的人工、材料、机械台班的数额。
它作为编制工程施工设计、施工预算、施工作业计划、签发施工任务单和结算计件工资等使用。
(2)预算定额:预算定额是以分项工程为基础,完成单位分项工程所消耗的各种人工、材料、机械台班、基价等标准指标数额。
它在施工图设计和施工准备阶段,是编制施工图预算、签订承建协议、实施工程拨款的依据;在施工实施阶段,是施工企业编制和考核施工计划、进行材料调拨和施工机械调度的依据;在工程竣工阶段,是编制施工图决算的依据。
(3)概算定额:概算定额是以扩大得分部分项工程为对象编制的。
计算和确定其劳动力、材料、机械台班消耗量所使用的定额。
它是编制扩大初步设计阶段设计概算、确定建设项目投资额的依据。
(4)概算指标:概算指标是概算定额的扩大与合并。
它以单项工程规模为基础,收集大量具体工程的技术经济资料,通过统计分析而编制的不同类型工程的单位规模(平方米、万元投资、构筑物容量等)所消耗的人工、材料、造价、及主要分项实物量等参考指标数额。
它是设计单位编制工程概算或建设单位编制年度任务计划、施工准备期间编制材料和机械设备供应的依据,也可供国家编制年度建设涉及计划参考。
(5)投资估算指标:它是在项目建议书和项目可行性研究阶段编制投资估算、计算资金需要量而使用的一种定额。
它非常粗略,往往以单项工程和整个工程项目为计算对象,编制内容是所有项目之和。
12、时间定额和产量定额的含义是什么?两者有何关系?答:时间定额是指在正常的作业条件下,工人为完成单位合格产品所需要的劳动时间,以工日或工时进行计量。
产量定额是指在正常的作业条件下,工人单位时间内应当完成的合格产品数量标准,以产品的计量单位表示。
两者为倒数关系。
13、何为材料的损耗率?它在定额编制中有何意义?答:材料的损耗率为材料损耗量与净用量的百分比。
损耗率在定额编制中的意义:建筑安装定额中的主要材料、成品或者半成品的耗量,以施工定额的材料消耗定额为计算基础,所以确定了材料的净用量和材料的损耗率,就确定了材料的消耗量,再结合测定的资料,综合确定出材料的消耗指标。
14、简述预算定额的意义、作用及主要内容。
答:预算定额指完成规定计量单位的分项工程或结构构件所消耗的人工、材料、机械台班及其基价的综合标准数值,是建筑安装产品价格的基础。
其作用有以下六方面:(1)预算定额是编制施工图预算、确定建筑安装工程造价的基础。
(2)预算定额是编制施工组织设计的依据。
(3)预算定额是工程结算的依据。
(4)预算定额是编制概算定额和地区“单位估算表”的依据。
(5)预算定额是施工单位进行经济活动分析的依据。
(6)预算定额是合理编制招标标底、投标报价的基础。
预算定额的内容一般由目录、总说明、分部(各章)说明、工程计量规则、定额项目表及有关附录组成。
15、单位估价表由那三部分费用组成?其具体内容各是什么?答:单位估计表由人工、材料和机械台班三部分的费用组成。
其中人工费=∑(分项工程定额工日数×地区综合平均日工资标准)材料费=∑(分项工程定额材料用量×地区材料预算价格)机械费=∑(分项工程定额机械台班用量×地区机械台班预算价格)16. 什么是工程量清单及工程量清单计价?答:①工程量清单:是表现拟建工程的分部分项工程项目、措施项目、其他项目、规费项目和税金项目名称及其相应工程数量等的明细清单。
是由招标人按照规范附录中统一的项目编码、项目名称、项目特征、计量单位和工程量计算规则进行编制。
包括分部分项工程量清单、措施项目清单、其他项目清单、规费项目清单和税金项目清单。
②工程量清单计价:是指投标人完成由招标人提供的工程量清单所需的全部费用,包括分部分项工程费、措施项目费、其他项目费和规费、税金。
17. 编制工程量清单的主要依据有哪些?答:①《建设工程工程量清单计价规范》GB50500—2008;②国家或省级、行业建设主管部门颁发的计价依据和办法;③建设工程设计文件;④与建设工程项目有关的标准、规范、技术资料;⑤招标文件及其补充通知、答疑纪要;⑥施工现场情况、工程特点及常规施工方案;⑦其他相关资料。
18. 工程量清单计价费用由哪几部分组成?答:工程量清单计价费用由分部分项工程费、措施项目费、其他项目费、规费和税金五部分组成。
19. 综合单价法计算工程造价的步骤?答:①首先按照施工图及工程量计算规则,计算出各分部分项工程的工程量,根据企业预算定额(也可参照政府部门或行业协会发布的预算定额)及市场材料价格确定各分部分项工程的综合单价,计算分部分项工程费。
分部分项工程费=工程量清单中分部分项工程量×分部分项工程综合单价。
②按照相关规定计算出措施费、其他项目费、规费和税金等。
措施项目清单计价应结合拟建工程的施工组织设计,可以计算工程量的措施项目,应按分部分项工程量清单的方式采用综合单价计价;不能计算工程量的措施项目应以“项”为单位计价,并包括除规费、税金外的全部费用。
措施项目清单中的安全文明施工费应按国家或者省建设行政主管部门的规定计价,不得作为竞争性费用。
其他项目清单应根据工程特点计价,其他项目费中的暂列金额、专业工程暂估价不计取任何费用。
规费和税金不得作为竞争性费用。
措施项目费=工程量清单中措施项目工程量×措施项目综合单价;其他项目费=按相关文件及投标人的实际情况进行计算汇总;规费=(分部分项工程费+措施项目费+其他项目费)×规费费率;税金=(分部分项工程费+措施项目费+其他项目费+规费)×综合税率。
③汇总合计得出工程造价。
单位工程造价=分部分项工程费+措施项目费+其他项目费+规费+税金;单项工程报价=Σ单位工程报价;建设项目总报价=Σ单项工程报价。
20.20.未计价材料的预算价格由哪几部分组成?答:未计价材料(主材)的预算价格应为材料(含额定损耗)市场价+仓储+吊装+运输等费用的总和21、简述建设项目投资估算的编制依据答:(1)项目建议书、可行性研究报告或设计任务书、方案设计;(2)投资估算指标、概算指标、技术经济指标;(3)工程造价指标;(4)类似工程概算、预算、决算;(5)设计参数,包括各种建筑面积指标、能源消耗指标等;(6)概、预算定额及其单价;(7)当地材料、设备预算价格及市场价格;(8)当地建设工程取费标准以及与建设有关的其他费用取费标准;(9)当地历年、历季调价系数以及材料差价计算办法等;(10)有关银行利率;(11)关于固定资产的有关财政政策和规定;(12)现场情况;(13)其他经验参考数据。
22、简述投资估算的组成及编制方法答:投资估算文件一般由封面、签署页、编制说明、投资估算分析、总投资估算表、单项工程估算表、主要技术经济指标等内容构成。
建设项目投资估算要根据主体专业设计的阶段和深度,结合各自行业的特点,所采用生产工艺流程的成熟性,以及编制者所掌握的国家及地区、行业或部门相关投资估算基础资料和数据的合理、可靠、完整程度(包括造价咨询机构自身统计和积累的可靠地相关造价基础资料),采用生产能力指数法、系数估算法、比例估算法、混合法(生产能力指数法与比例估算法、系数估算法与比例估算法等综合使用)、指标股算法进行建设项目投资估算。
23、是比较各种固定资产投资估算方法的优缺点答:(1)指数估算法采用这种方法比较简单、速度快;但要求类似工程的资料可靠,条件基本相同,否则误差就会增大。
适合于项目建议书阶段。
(2)百分比估算法:通过若干已建成的项目有关的统计资料进行分析,确定各项费用占总投资的百分比,当已知设备费用之后,其他各项费用则可根据相应的百分比求出。
(3)朗格系数法:这种方法比较简单,但没有考虑设备规格、材质的差异,所以精度不高。
(4)指标估算法:采用这种方法时,一方面要注意,若套用的指标与具体工程之间的标准或条件有差异时,应加以必要的局部换算或调整;另一方面要注意,使用的指标应密切结合每个单位工程、分项工程的特点,能正确反映其设计参数,切勿盲目地单纯套用指标。
