公共部位墙砖粘贴技术交底
- 格式:docx
- 大小:24.98 KB
- 文档页数:2

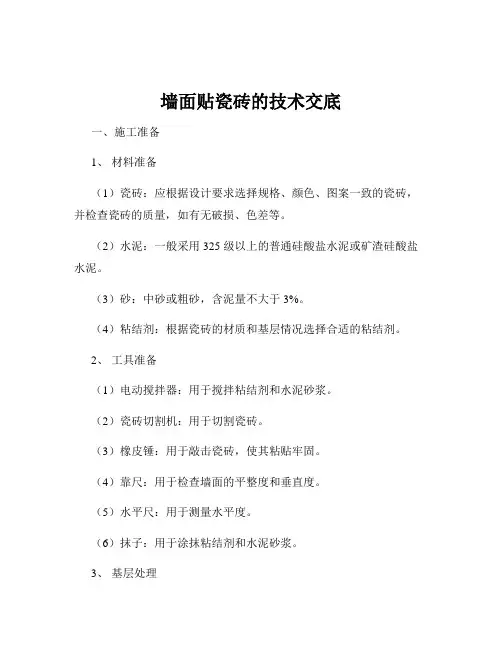

墙面贴瓷砖的技术交底一、施工准备1、材料准备(1)瓷砖:应根据设计要求选择规格、颜色、图案一致的瓷砖,并检查瓷砖的质量,如有无破损、色差等。
(2)水泥:一般采用 325 级以上的普通硅酸盐水泥或矿渣硅酸盐水泥。
(3)砂:中砂或粗砂,含泥量不大于 3%。
(4)粘结剂:根据瓷砖的材质和基层情况选择合适的粘结剂。
2、工具准备(1)电动搅拌器:用于搅拌粘结剂和水泥砂浆。
(2)瓷砖切割机:用于切割瓷砖。
(3)橡皮锤:用于敲击瓷砖,使其粘贴牢固。
(4)靠尺:用于检查墙面的平整度和垂直度。
(5)水平尺:用于测量水平度。
(6)抹子:用于涂抹粘结剂和水泥砂浆。
3、基层处理(1)将墙面基层的灰尘、污垢、油渍等清理干净。
(2)对墙面进行检查,如有凹凸不平、裂缝等缺陷,应先用水泥砂浆进行修补。
(3)在墙面浇水湿润,使基层充分吸收水分,但表面不得有明水。
二、施工工艺1、弹线分格(1)根据设计要求和瓷砖的规格,在墙面上弹出水平和垂直控制线,确定瓷砖的铺贴位置和分格尺寸。
(2)分格线应均匀、平直,偏差不得大于 1mm。
2、排砖(1)根据弹线分格的结果,在地面上进行排砖,确定瓷砖的铺贴顺序和图案组合。
(2)排砖时应注意避免出现小于 1/3 砖的窄条,非整砖应排在次要部位或阴角处。
3、浸泡瓷砖(1)将瓷砖放入清水中浸泡 2 小时以上,直至瓷砖不冒泡为止,取出晾干备用。
(2)浸泡瓷砖的目的是让瓷砖充分吸收水分,避免在铺贴过程中吸收粘结剂中的水分,导致粘结不牢固。
4、涂抹粘结剂或水泥砂浆(1)如果使用粘结剂,应按照产品说明书的要求进行调配,然后用抹子将粘结剂均匀地涂抹在墙面上,厚度一般为 3-5mm。
(2)如果使用水泥砂浆,应将水泥和砂按照 1:2 的比例混合,加入适量的水搅拌均匀,然后用抹子将水泥砂浆涂抹在墙面上,厚度一般为 10-15mm。
5、铺贴瓷砖(1)从下往上、从左往右依次铺贴瓷砖,用橡皮锤轻轻敲击瓷砖,使其与基层粘结牢固,同时调整瓷砖的平整度和垂直度。
墙地砖铺贴施工技术交底地砖、墙砖作为常用的室内装饰材料,其铺贴施工技术至关重要。
合理的施工技术可以有效地避免因铺贴不规范而导致的各种问题,如空鼓、开裂、掉角等,同时也能够让铺贴出来的地砖、墙砖看起来更加美观、整洁。
本文将就墙地砖铺贴施工中的技术要点进行交底,以供施工人员参考。
一、前期准备在开始施工前,施工人员需要对铺贴工程所处的环境进行检查,如地面、墙面是否平整、光洁、是否具有一定的强度、湿度等。
同时,还需要检查所用的地砖、墙砖是否规格一致、大小是否适应。
如果检查出了环境或材料等存在的问题,需要提前对其进行处理。
二、材料准备常用的地砖、墙砖铺贴施工所需材料有瓷砖胶、瓷砖勾缝剂、瓷砖粘贴剂、底层水泥等。
在准备这些材料时,需要保证其质量符合国家相关标准,不能使用过期材料或低品质的材料。
三、墙砖铺贴施工技术1.墙体处理铺贴墙砖前需要先将墙体进行处理,包括刮平水泥灰、打磨、清洁等。
处理后的墙体应符合国家相关标准,平整、光滑且干燥。
2.稀释瓷砖胶使用瓷砖胶铺贴墙砖时,需要先按比例稀释,一般胶:水的比例为1:1。
3.涂胶将稀释后的瓷砖胶均匀地涂在需要铺贴的工程墙面上,每块墙砖需要在其背面均匀涂上1-2厘米厚的瓷砖胶。
4.粘贴将墙砖贴入已经涂有瓷砖胶的工程墙面上,按照从下往上、从左往右的顺序慢慢贴上去。
在贴之前,应该先在墙砖背面均匀涂布瓷砖粘贴剂来保证其牢固扎实。
5.清理在墙砖铺贴完成后,需要对其进行清理,将墙砖表面上的多余瓷砖胶和泥浆擦净,使其表面整洁美观。
四、地砖铺贴施工技术1.地面处理铺贴地砖前需要先将地面进行处理,包括扫洗地面,去除地面积水及杂物,清除不平整、凸起的地面。
2.涂底层水泥地砖需要先在地面上涂上底层水泥,用铁铲抹平,厚度在1-2厘米为宜。
底层水泥的目的是增强地砖的粘贴性,使其能够更牢固地固定在地面上。
3.粘贴在涂上底层水泥后,需要等待水泥干透,再开始进行地砖铺贴。
将适量的瓷砖胶涂在地面上,每块地砖需要在其背面均匀涂上1-2厘米厚的瓷砖胶。
墙地砖施工技术交底一、前期准备工作在进行墙地砖施工之前,必须做好一些前期准备工作,以确保施工的顺利进行。
首先,需要检查墙面和地面的平整度,如有不平整的地方,需要进行修复。
其次,应清扫墙面和地面,确保其干净、无杂物。
此外,还要确定好砖的类型和规格,以便在施工过程中的选择和使用。
二、墙地砖施工步骤1. 墙面施工步骤(1)涂刷防水涂料:根据需要,使用防水涂料对墙面进行涂刷,以增加墙面的防水性能。
(2)确定基准线:使用水平仪和墨线找出墙面的水平基准线,这将作为墙砖施工的参考线。
(3)墙砖铺贴:从墙角开始,用砂浆将墙砖粘贴在墙面上,并确保每块砖之间的间距均匀一致。
在粘贴过程中,要及时清除多余的砂浆,保持墙面的干净整洁。
(4)填缝:在墙砖粘贴完成后,使用填缝剂将墙砖之间的缝隙填满,并使填缝剂与砖面齐平。
2. 地面施工步骤(1)找平地面:如果地面不平整,需要先进行找平处理。
可以使用水泥砂浆或自流平水泥,将不平整的地面进行修复。
修复后的地面应平整、坚固。
(2)确定基准线:同样使用水平仪和墨线,在地面上找出基准线,作为地砖铺贴的参考线。
(3)地砖铺贴:从房间的中心开始,用砂浆将地砖粘贴在地面上,并确保每块砖之间的间隙均匀一致。
在粘贴过程中,要注意砖与砖之间的平直度,以保证铺贴出平整的地面。
(4)填缝:在地砖粘贴完成后,使用填缝剂将地砖的缝隙填满,并使填缝剂与砖面齐平。
三、施工注意事项1. 选择合适的工具:在墙地砖施工过程中,需要使用到一些工具,如水平仪、泥刀、铺砖锤等。
必须确保这些工具的质量和性能达到要求,以确保施工的准确性和质量。
2. 控制砂浆用量:在粘贴砖石时,应注意控制砂浆的用量,尽量避免使用过多或过少的砂浆,以免影响砖与砖之间的间距和平整度。
3. 确保砖石的粘贴牢固:在施工过程中,要注意将砖石牢固地粘贴在墙面或地面上,避免出现空鼓、开裂等问题。
4. 填缝注意事项:填缝过程中,要使用专用的填缝剂,确保填缝效果美观、耐用。
墙壁瓷砖铺贴施工技术交底
一、材料准备
- 瓷砖
- 瓷砖胶
- 割瓷器
- 割瓷刀
- 搅拌器
- 压线器
- 测量工具
- 橡皮锤
- 油墨线
二、施工步骤
1. 准备工作
- 清理墙壁,确保表面平整、洁净。
- 测量墙壁面积,并根据瓷砖大小计算出需要用到的瓷砖数量。
- 测量墙壁高度,在需要铺贴的位置上标记出水平线和垂直线,作为铺贴的参考线。
2. 搅拌瓷砖胶
- 按照瓷砖胶的说明书,将瓷砖胶和水按比例搅拌均匀。
3. 铺贴瓷砖
- 用铲子将瓷砖胶均匀地涂在墙壁上。
- 用割瓷器或割瓷刀将需要的瓷砖割成合适的大小,并按照铺贴顺序放在墙壁上。
- 在瓷砖中间放置压线器,以确保瓷砖的铺贴位置正确。
- 每加铺贴一排瓷砖,使用橡皮锤轻轻敲打瓷砖,使其平整、紧密贴合。
- 在墙壁角落处,需要将瓷砖割成合适的角度,以使两块瓷砖完美地贴合在一起。
4. 完成铺贴
- 铺贴完全部瓷砖后,等待24小时让瓷砖胶干燥。
- 拆除压线器,将需要的部位用硅胶填补,尤其是墙壁与地面的交界处。
- 按需要清理墙壁及瓷砖表面。
以上就是墙壁瓷砖铺贴的施工技术交底,希望对您有帮助。

一、交底目的为确保粘墙砖施工过程中的安全,预防安全事故的发生,提高施工人员的安全意识和操作技能,特进行本次安全技术交底。
二、交底对象本次交底对象为所有参与粘墙砖施工的施工人员、监理人员及管理人员。
三、交底内容1. 施工前的准备工作- 施工人员必须接受入场安全教育,考试合格后方可进场。
- 进入施工现场必须佩戴合格的安全帽,系好下额带,锁好带扣。
- 熟悉施工图纸,了解工程要求和质量标准。
- 熟悉粘墙砖施工工艺和安全操作规程。
2. 施工过程中的安全注意事项- 施工现场应设置明显的安全警示标志,确保施工区域安全。
- 施工过程中,严禁酒后作业、疲劳作业。
- 施工现场应保持整洁,不得堆放杂物,防止绊倒事故。
- 施工过程中,应保持良好的通风,防止有害气体中毒。
- 施工过程中,应遵守用电安全规程,防止触电事故。
- 施工过程中,应使用正确的工具和设备,防止工具伤害事故。
3. 高处作业安全措施- 高处作业人员必须佩戴安全带,安全带应固定在可靠的支撑物上。
- 高处作业区域应设置安全防护栏杆,防止人员坠落。
- 高处作业区域下方应设置安全网,防止物体坠落伤人。
4. 材料运输和堆放安全- 材料运输过程中,应确保材料稳固,防止滑落伤人。
- 材料堆放区域应设置明显的警示标志,防止人员误入。
- 材料堆放应整齐有序,不得超高堆放,防止倒塌事故。
5. 紧急事故处理- 施工过程中,如发生安全事故,应立即停止施工,组织人员进行救援。
- 立即拨打急救电话,寻求专业救援。
- 保护事故现场,防止事故扩大。
四、交底要求1. 施工人员应认真听取安全技术交底,了解安全操作规程和注意事项。
2. 施工人员应严格遵守安全操作规程,确保施工安全。
3. 施工人员应主动参与安全培训,提高安全意识和操作技能。
4. 施工单位应定期进行安全检查,及时发现和消除安全隐患。
五、交底时间本次安全技术交底时间为【填写日期】。
六、交底人本次安全技术交底由【填写交底人姓名】负责。
一、交底目的为确保墙地砖粘贴施工过程中的安全,预防安全事故的发生,现将墙地砖粘贴安全技术交底如下。
二、交底内容1. 施工现场安全注意事项(1)进入施工现场必须戴好合格的安全帽,系好下额带;(2)严禁酒后作业;(3)现场禁止吸烟;(4)禁止私自拆除或移动防护设施、电器设备;(5)禁止追逐打闹;(6)禁止操作与自己无关的机械设备;(7)高处作业必须系好合格的安全带,高挂低用;(8)使用手持切割机必须戴绝缘手套。
2. 墙地砖粘贴作业安全要求(1)施工前,对施工现场进行安全检查,确保脚手架、防护设施等安全可靠;(2)施工过程中,严格遵守操作规程,确保施工质量;(3)施工时,保持施工现场整洁,不得随意堆放杂物;(4)高处作业时,必须系好安全带,并挂于可靠位置;(5)使用吊篮作业时,必须系挂安全带,并挂在安全绳上;(6)严禁在六级以上强风、大雨、大雾等恶劣天气下进行室外高处作业;(7)废料、边角料不得随意抛掷,吊篮不得超载使用;(8)施工过程中,注意观察脚手板、护身栏、挡脚板等安全设施,如有损坏应及时报告并整改;(9)施工过程中,如发现安全隐患,应立即停止作业,并报告现场负责人进行处理。
3. 施工材料及设备安全要求(1)施工材料应选择符合国家标准的产品,严禁使用假冒伪劣材料;(2)施工设备应定期检查、维护,确保其安全可靠;(3)施工过程中,使用切割机、电钻等电动工具时,必须戴绝缘手套,并确保接地良好。
三、交底要求1. 施工单位应将本安全技术交底内容作为施工过程中的重要依据,认真执行;2. 施工人员应熟悉本安全技术交底内容,确保施工安全;3. 施工现场负责人应加强对施工人员的安全教育,确保施工安全。
四、交底时间本安全技术交底自签字之日起生效,有效期至施工结束。
五、签字确认施工单位(盖章):________项目负责人:________施工班组:________施工人员:________备注:本安全技术交底模板仅供参考,具体内容应根据实际施工情况进行调整。
一、工程概况1. 工程名称:________________________2. 工程地点:________________________3. 工程规模:________________________4. 施工单位:________________________5. 施工负责人:________________________二、安全交底目的为确保粘贴墙砖、地砖施工过程中的安全,提高施工质量,特进行安全技术交底。
三、安全技术交底内容1. 施工人员安全注意事项:(1)施工人员必须佩戴安全帽、安全带、防尘口罩等个人防护用品。
(2)高空作业时,必须系好安全带,不得擅自解开。
(3)操作人员应严格遵守操作规程,不得违章作业。
(4)施工过程中,注意观察周围环境,确保施工安全。
2. 施工现场安全注意事项:(1)施工现场应保持整洁,严禁乱堆乱放材料、工具等。
(2)施工通道应畅通,不得占用消防通道。
(3)施工现场应设置安全警示标志,提醒施工人员注意安全。
(4)施工现场应配备消防器材,确保消防设施完好。
3. 粘贴墙砖、地砖施工安全注意事项:(1)施工前,应检查基层是否平整、牢固,如有裂缝、空鼓等现象,应进行处理。
(2)粘贴墙砖、地砖前,应将基层清理干净,不得有油污、灰尘等杂物。
(3)粘贴墙砖、地砖时,应严格按照施工图纸和施工规范进行操作。
(4)粘贴墙砖、地砖时,应使用合适的工具,如水平尺、线锤等。
(5)粘贴墙砖、地砖时,应确保砖缝均匀、整齐。
(6)粘贴墙砖、地砖时,应注意防水、防滑、防坠落等安全措施。
(7)粘贴墙砖、地砖后,应检查是否有空鼓、脱落等现象,如有,应及时处理。
四、施工过程中应注意的问题1. 施工过程中,如发现安全隐患,应立即停止施工,并报告施工负责人。
2. 施工过程中,如发生意外事故,应立即采取措施进行救治,并报告相关部门。
3. 施工过程中,应严格按照施工规范和操作规程进行施工,确保施工质量。
五、总结本次安全技术交底旨在提高粘贴墙砖、地砖施工过程中的安全意识和施工质量。
墙地砖铺贴技术交底一、施工准备(一)材料准备1、墙地砖:品种、规格、图案、颜色应符合设计要求,质量应符合现行标准的规定。
2、水泥:一般采用 325 级或 425 级普通硅酸盐水泥或矿渣硅酸盐水泥,应有出厂合格证明及复试报告。
3、砂:中砂或粗砂,含泥量不应大于 3%。
4、水:应采用不含有害物质的洁净水。
5、粘结剂:根据墙地砖的材质和基层情况选择合适的粘结剂,如瓷砖胶等。
(二)工具准备1、常用工具:瓷砖切割机、橡皮锤、水平尺、靠尺、抹子、开刀、墨斗、线坠、水桶、扫帚等。
2、检测工具:2m 靠尺、塞尺、方尺等。
(三)作业条件1、墙面、地面基层应清理干净,无油污、浮尘、松动的砂浆等。
2、墙面、地面基层应浇水湿润,但表面不得有明水。
3、安装好的门窗框、栏杆等应采取保护措施,避免在施工过程中受到损坏。
4、大面积施工前,应先做样板间,经检验合格后方可大面积施工。
二、工艺流程(一)地砖铺贴工艺流程1、基层处理:将基层表面的浮土、砂浆等杂物清理干净,如有油污,应用 10%的火碱水刷洗干净,并用清水冲洗干净。
2、找标高、弹线:根据室内水平控制线,在房间四周墙上弹出地面标高线,并在地面上弹出十字控制线和分格线。
3、铺找平层:在基层上洒水湿润,然后均匀涂刷一层水泥浆,随即铺找平层砂浆,用木抹子搓平,压实。
4、弹铺砖控制线:当找平层砂浆抗压强度达到 12MPa 时,开始上人弹控制线。
先根据排砖图确定铺砌的缝隙宽度,一般为 2mm 左右。
然后在房间中心弹出十字控制线,再根据砖的规格尺寸和缝隙宽度,在地面上弹出纵横控制线。
5、铺砖:将地砖放在水中浸泡 2~3h,取出晾干后,在找平层上洒水湿润,均匀涂刷一层素水泥浆,然后将地砖按照控制线的位置铺砌在找平层上,用橡皮锤轻轻敲击地砖,使其与找平层粘结牢固。
铺砌时应从里向外逐行逐块进行,砖与砖之间应留 2mm 左右的缝隙。
6、勾缝、擦缝:地砖铺砌 24h 后,进行勾缝、擦缝。
勾缝时,用1:1 水泥砂浆,先勾水平缝,再勾竖向缝,勾缝应凹进砖面 2~3mm。
技 术 交 底 记 录
表C2-1
编号
00-00-C2-20
工程名称 海航北京后沙峪综合配套基地项目20-81 交底日期 2014-6-13
施工单位 河北建设集团有限公司 分项工程名称 饰面砖粘贴
交底提要 公共部分墙砖粘贴施工技术交底
交底内容
一、施工准备
1、作业条件
贴面前,基体必须经验收,无空鼓。结构已经验收沉降稳定,基体表面平整度必须经过处理,饰面
砖施工图(排砖图)应根据基体的几何表面状况确定。
交底仅适用于1、2、4#住宅楼标准层公共部分墙面,墙砖标准块为300(高)×600(宽)。
2、材质要求
(1)瓷砖粘接剂:各项标准符合规范的质量要求。
(3)墙砖规格:饰面砖品种、规格、尺寸、色泽、图案应符合设计规定其质量和性能均应符合国家
现行产品标准的规定。
3、主要工器具
手推车、大桶、木抹子、水平尺、方尺、靠尺板、切割机、托线板、盒尺、小线坠、红蓝铅等。
二、作业条件
1.室内应搭设双排架子或钉高马凳,脚手架距墙间距应满足安全规范的要求,同时宜留出施工操作
空间。架子的步高和马凳高、长度要符合施工要求和安全操作规程。
2.按饰面砖的尺寸、颜色进行选砖,并分类存放备用。
3.管、线、盒等安装完毕并验收合格。
4.饰面砖粘贴前应用清水浸泡2小时以上,取出待表面晾干或擦干后方可使用。
三、操作工艺
测量放线→基层处理→水泥拉毛→分格、弹线→贴标志砖→镶贴→擦缝→清洁→养护
1.首先进行的是抄平、弹线、套方,墙面进行水泥浆拉毛处理。
2.镶贴面砖以前,砖墙面要提前一天湿润好,砼墙可以提前3~4h湿润,瓷砖要在施工前浸水,浸
水时间不小于两小时,然后取出晾至手按砖背无水迹方可贴砖。
3.阳角拉缝可用匀石机或磨砂机将面砖边沿切磨成45°斜角,保证接缝平直、密实。
4.待面砖贴好24h后,用白水泥浆涂满缝隙,再用棉砂蘸浆将缝隙擦净。
5.饰面砖粘贴完成后,常温下应养护3d。在养护期间应防止墙面受到震动、撞击、水冲及表面污染。
四、质量要求
1、饰面砖的品种、规格、图案、颜色和性能应符合要求。
2、饰面砖粘贴工程的找平、防水、粘结和勾缝材料及施工方法应符合设计要求及国家现行产品标准
和工程技术标准的规定。
3、饰面砖粘贴必须牢固。
4、满贴法施工的饰面砖工程应无空鼓、裂缝。
审核人 交底人 接受交底人
1、 本表由施工单位填写,交底单位与接受交底单位各存一份。
2、 当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填。
技 术 交 底 记 录
表C2-1
编号
00-00-C2-19
工程名称 海航北京后沙峪综合配套基地项目20-81 交底日期 2014-6-13
施工单位 河北建设集团有限公司 分项工程名称 饰面砖工程
交底提要 公共部分墙砖粘贴施工技术交底
饰面砖粘贴的允许偏差
五、成品保护
1、每次贴砖完毕后,用棉丝将面砖仔细清理干净。镶贴好的面砖应有切实可靠的防止污染的措施,
同时要及时清擦干净残留在门窗框、扇上的砂浆。特别是窗框、扇,事先应粘贴好保护膜,防止污染。
2、抹灰层在凝结前应防止水冲、撞击和振动。
3、注意其它专业施工时,不要破坏现有成品。
六、注意事项
1、镶贴瓷砖应事先预接挑选,凡外形歪斜、缺角、脱边、翘曲和裂缝的不得使用。
2、注意事先预排,根据排砖图方向进行排砖,使得砖缝分配均匀,遇到突出的管线、支架等部位应
用整砖套割吻合。
七、安全注意事项
1、 施工人员进入施工现场戴好安全帽,上下楼走安全通道。
2、材料进场后集中堆放,按规定堆放整齐。严禁随地乱放。
3、施工队伍在现场要服从项目部的管理, 严格遵守现场的各项规定。
项次 项目 内墙面砖允许偏差(㎜)
1 立面垂直度 2
2 表面平整度 3
3 阴阳角方正 3
4 接缝直线度 2
5 接缝高低差 0.5
6 接缝宽度 1
审核人 交底人 接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填。
