铁路隧道工程预算定额讲义
- 格式:ppt
- 大小:2.53 MB
- 文档页数:50
定额编号定额名称单位SY-1单线隧道开挖 隧长≤1000m Ⅰ级围岩10m SY-2单线隧道开挖隧长≤1000m Ⅱ级围岩10m SY-3单线隧道开挖隧长≤1000m Ⅲ级围岩10m SY-4单线隧道开挖隧长≤1000m Ⅳ级围岩10m SY-5单线隧道开挖隧长≤1000m Ⅴ级围岩10m SY-6单线隧道开挖隧长≤1000m Ⅵ级围岩10m SY-7单线隧道开挖隧长≤2000m Ⅰ级围岩10m SY-8单线隧道开挖隧长≤2000m Ⅱ级围岩10m SY-9单线隧道开挖隧长≤2000m Ⅲ级围岩10m SY-10单线隧道开挖隧长≤2000m Ⅳ级围岩10m SY-11单线隧道开挖隧长≤2000m Ⅴ级围岩10m SY-12单线隧道开挖隧长≤2000m Ⅵ级围岩10m SY-13单线隧道开挖隧长≤3000m Ⅰ级围岩10m SY-14单线隧道开挖隧长≤3000m Ⅱ级围岩10m SY-15单线隧道开挖隧长≤3000m Ⅲ级围岩10m SY-16单线隧道开挖隧长≤3000m Ⅳ级围岩10m SY-17单线隧道开挖隧长≤3000m Ⅴ级围岩10m SY-18单线隧道开挖隧长≤3000m Ⅵ级围岩10m SY-19单线隧道开挖隧长≤4000m Ⅰ级围岩10m SY-20单线隧道开挖隧长≤4000m Ⅱ级围岩10m SY-21单线隧道开挖隧长≤4000m Ⅲ级围岩10m SY-22单线隧道开挖隧长≤4000m Ⅳ级围岩10m SY-23单线隧道开挖隧长≤4000m Ⅴ级围岩10m SY-24单线隧道开挖隧长≤4000m Ⅵ级围岩10m SY-25单线隧道开挖隧长>4000m 增加Ⅰ级围岩10m SY-26单线隧道开挖隧长>4000m 增加Ⅱ级围岩10m SY-27单线隧道开挖隧长>4000m 增加Ⅲ级围岩10m SY-28单线隧道开挖隧长>4000m 增加Ⅳ级围岩10m SY-29单线隧道开挖隧长>4000m 增加Ⅴ级围岩10m SY-30单线隧道开挖隧长>4000m 增加Ⅵ级围岩10m SY-31双线隧道开挖隧长≤1000m Ⅰ级围岩10m SY-32双线隧道开挖隧长≤1000m Ⅱ级围岩10m SY-33双线隧道开挖隧长≤1000m Ⅲ级围岩10m SY-34双线隧道开挖隧长≤1000m Ⅳ级围岩10m SY-35双线隧道开挖隧长≤1000m Ⅴ级围岩10m SY-36双线隧道开挖隧长≤1000m Ⅵ级围岩10m SY-37双线隧道开挖隧长≤2000m Ⅰ级围岩10m SY-38双线隧道开挖隧长≤2000m Ⅱ级围岩10m SY-39双线隧道开挖隧长≤2000m Ⅲ级围岩10m SY-40双线隧道开挖隧长≤2000m Ⅳ级围岩10m SY-41双线隧道开挖隧长≤2000m Ⅴ级围岩10m SY-42双线隧道开挖隧长≤2000m Ⅵ级围岩10m SY-43双线隧道开挖隧长≤3000m Ⅰ级围岩10m计算基价588.28527.42415.02393.54450.03341.5603.64540.42429.3398.91455.36348.77615.53543.33431.24403.27460.21356.05657.01580.41460.27407.43465.06363.337.916.685.336.948.4110493.06454.83345.38326.37350.56295.88507.86468.42357.99330.25354.93302.43531.52。
第八章改(扩)建隧道第一节洞身开挖一、拱上开挖工作内容:测量,搭、拆脚手架,制、安拆支撑,线路防护,人力挖凿、钻孔、爆破,修整路面,清理线路。
二、拱下开挖工作内容:测量,搭、拆脚手架,制、安拆支撑,线路防护,人力挖凿、钻孔、爆破,修整路面,清理线路。
一、拱上衬砌工作内容:搭、拆脚手架,模板制、安、拆,线路防护,砼制作、灌筑、振捣及养护,清理线路。
工作内容:搭、拆脚手架,模板制、安、拆,线路防护,砼制作、灌筑、振捣及养护,清理线路。
工作内容:1.锚杆:搭、拆脚手架及平台,制作锚杆及垫板,进料、钻眼,砂浆制作、灌筑、安装锚杆。
2.钢筋网:钢筋网制作、进料,搭、拆脚手架及平台,挂网、点焊、锚固。
3.喷射砼:搭、拆脚手架,安拆转移机具设备,砼制作、喷射及养护。
3.灌筑钢筋砼道床:模板制、安、拆,伸缩缝制、安,进料,钢筋砼制作、灌筑、振捣、道床抹 面整平及养护,线路防护及清理。
0.5h工作内容:1.过渡段:挖基、清底、回填,模板制、安、拆,砼制作、灌筑、振捣及养护,线路防护及清理。
2.安装支承块:埋设标桩、进料,钢轨支撑架安、拆,组装扣件,悬挂支承块,调整就位,钢轨 料的铺拆倒用,线路防护及清理。
工作内容:线路防护,拆除砼、砌石;凿毛、凿槽、清理。
工作内容:人力装、运、卸及空回。
一、衬砌背后压浆工作内容:线路防护,搭、拆脚手架,钻孔、埋嘴、注浆;凿毛、冲洗基面、喷浆;凿槽、嵌槽、封槽、清理一、线路加固工作内容:线路加固、扒道床,安、拆横(三根束)纵(七根束)扣轨束梁,安、拆连接扣件,砼支墩制、安、拆,短枕木垛搭、拆,共用钢拱架制、安、拆,清理。
工作内容:选配料、安装铺设管线路、调试使用等;拆除及搬运。
工作内容:1.管线路使用费:包括高压风管及供水管。
2.电线路使用费:包括动力及照明电线路及变压器使用费。
3.照明用电:洞内外生产照明。
0.5h0.5h2SY-655SY-664 20.5h0.5h::。

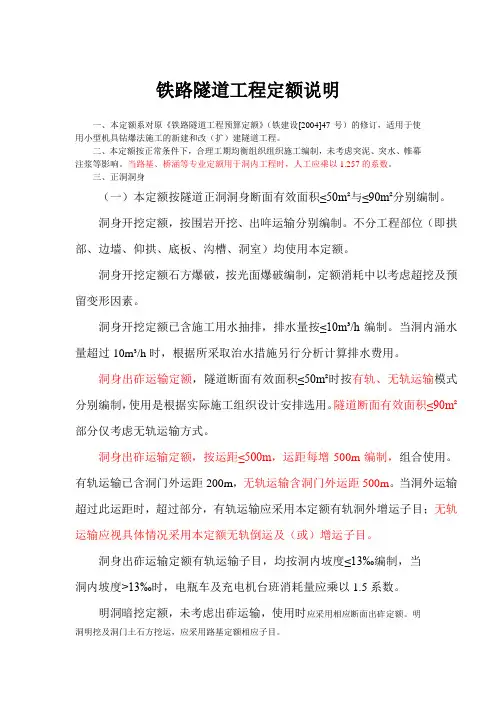

铁路隧道工程定额说明一、本定额系对原《铁路隧道工程预算定额》(铁建设[2004]47号)的修订,适用于使用小型机具钻爆法施工的新建和改(扩)建隧道工程。
二、本定额按正常条件下,合理工期均衡组织组织施工编制,未考虑突泥、突水、帷幕注浆等影响。
当路基、桥涵等专业定额用于洞内工程时,人工应乘以1.257的系数。
三、正洞洞身(一)本定额按隧道正洞洞身断面有效面积≤50m²与≤90m²分别编制。
洞身开挖定额,按围岩开挖、出哖运输分别编制。
不分工程部位(即拱部、边墙、仰拱、底板、沟槽、洞室)均使用本定额。
洞身开挖定额石方爆破,按光面爆破编制,定额消耗中以考虑超挖及预留变形因素。
洞身开挖定额已含施工用水抽排,排水量按≤10m³/h编制。
当洞内涌水量超过10m³/h时,根据所采取治水措施另行分析计算排水费用。
洞身出砟运输定额,隧道断面有效面积≤50m²时按有轨、无轨运输模式分别编制,使用是根据实际施工组织设计安排选用。
隧道断面有效面积≤90m²部分仅考虑无轨运输方式。
洞身出砟运输定额,按运距≤500m,运距每增500m编制,组合使用。
有轨运输已含洞门外运距200m,无轨运输含洞门外运距500m。
当洞外运输超过此运距时,超过部分,有轨运输应采用本定额有轨洞外增运子目;无轨运输应视具体情况采用本定额无轨倒运及(或)增运子目。
洞身出砟运输定额有轨运输子目,均按洞内坡度≤13‰编制,当洞内坡度>13‰时,电瓶车及充电机台班消耗量应乘以1.5系数。
明洞暗挖定额,未考虑出砟运输,使用时应采用相应断面出砟定额。
明洞明挖及洞门土石方挖运,应采用路基定额相应子目。
(二)洞身衬砌定额,按模板和混凝土拌制、浇筑及运输分别编制。
不分工程部位(即拱部、边墙、仰拱、底板、沟槽、洞室)均使用本定额。
洞身及明洞衬砌定额,混凝土子目按采用高性能混凝土编制,定额消耗中已考虑超挖回填因素;当设计采用的混凝土强度等级与本定额不符或采用特殊混凝土时,可以抽换。

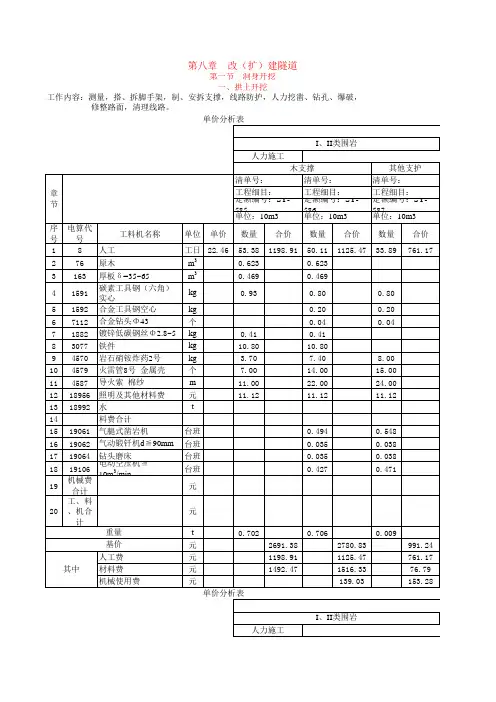

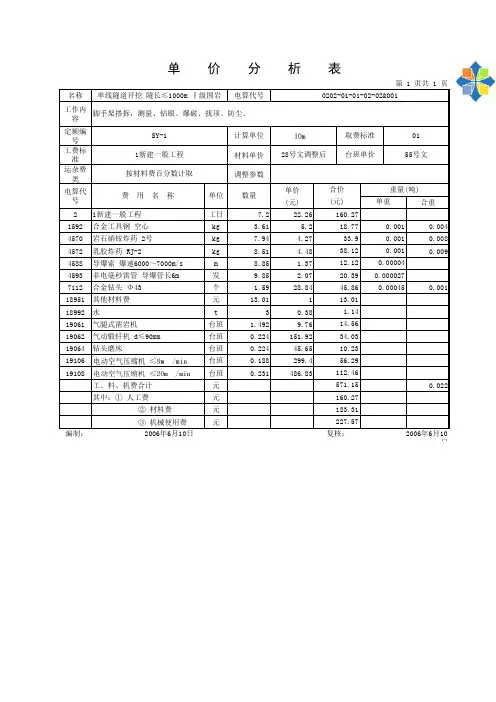

名称电算代号定额编号计算单位工费标准材料单价运杂费类调整参数单价(元)合重21新建一般工程工日7.222.261592合金工具钢 空心kg 3.61 5.20.0044570岩石硝铵炸药 2号kg 7.94 4.270.0084572乳胶炸药 RJ-2kg 8.51 4.480.0094588导爆索 爆速6000~7000m/s m 8.85 1.374593非电毫秒雷管 导爆管长6m 发9.85 2.077112合金钻头 Φ43个 1.5928.840.00118951其他材料费元13.01118992水t 30.3819061气腿式凿岩机台班 1.4929.7619062气动锻钎机 d≤90mm 台班0.224151.9219064钻头磨床台班0.22445.6519106电动空气压缩机 ≤9m /min 台班0.188299.419108电动空气压缩机 ≤20m /min台班0.231486.83工、料、机费合计元0.022其中:① 人工费元 ② 材料费元③ 机械使用费元160.27183.31227.5756.29112.46571.1514.5634.0310.2345.860.0004513.011.1438.120.00112.120.0000420.390.000027160.2718.770.00133.90.001按材料费百分数计取电算代号费 用 名 称单位数量合价重量(吨)(元)单重SY-110m 取费标准011新建一般工程28号文调整后台班单价55号文单线隧道开挖 隧长≤1000m Ⅰ级围岩0202-01-01-02-02&001工作内容脚手架搭拆,测量、钻眼、爆破、找顶、防尘。
第八章改(扩)建隧道第一节洞身开挖一、拱上开挖工作内容:测量,搭、拆脚手架,制、安拆支撑,线路防护,人力挖凿、钻孔、爆破,修整路面,清理线路。
二、拱下开挖工作内容:测量,搭、拆脚手架,制、安拆支撑,线路防护,人力挖凿、钻孔、爆破,修整路面,清理线路。
一、拱上衬砌工作内容:搭、拆脚手架,模板制、安、拆,线路防护,砼制作、灌筑、振捣及养护,清理线路。
工作内容:搭、拆脚手架,模板制、安、拆,线路防护,砼制作、灌筑、振捣及养护,清理线路。
工作内容:1.锚杆:搭、拆脚手架及平台,制作锚杆及垫板,进料、钻眼,砂浆制作、灌筑、安装锚杆。
2.钢筋网:钢筋网制作、进料,搭、拆脚手架及平台,挂网、点焊、锚固。
3.喷射砼:搭、拆脚手架,安拆转移机具设备,砼制作、喷射及养护。
0.5h工作内容:1.过渡段:挖基、清底、回填,模板制、安、拆,砼制作、灌筑、振捣及养护,线路防护及清理 2.安装支承块:埋设标桩、进料,钢轨支撑架安、拆,组装扣件,悬挂支承块,调整就位,钢料的铺拆倒用,线路防护及清理。
3.灌筑钢筋砼道床:模板制、安、拆,伸缩缝制、安,进料,钢筋砼制作、灌筑、振捣、道床面整平及养护,线路防护及清理。
节工作内容:线路防护,拆除砼、砌石;凿毛、凿槽、清理。
工作内容:人力装、运、卸及空回。
一、衬砌背后压浆工作内容:线路防护,搭、拆脚手架,钻孔、埋嘴、注浆;凿毛、冲洗基面、喷浆;凿槽、嵌槽、封槽、清一、线路加固工作内容:线路加固、扒道床,安、拆横(三根束)纵(七根束)扣轨束梁,安、拆连接扣件,砼支墩制、安、拆,短枕木垛搭、拆,共用钢拱架制、安、拆,清理。
节工作内容:选配料、安装铺设管线路、调试使用等;拆除及搬运。
工作内容:1.管线路使用费:包括高压风管及供水管。
2.电线路使用费:包括动力及照明电线路及变压器使用费。
3.照明用电:洞内外生产照明。
0.5h0.5hSY-2SY-20.5h0.5h:664:。
隧道工程预算定额说明第三章隧道工程本章定额包括开挖、支护、防排水、衬砌、装饰、照明、通风及消防设施、洞门及辅助坑道等项目。
本定额是按照一般凿岩机钻爆法施工的开挖方法进行编制的,适用于新建隧道工程,改(扩)建及公路大中修工程可参照使用。
1.本章定额按现行隧道设计、施工技术规范将围岩分为六级即I级~VI级。
2.本章定额中混凝土工程均未考虑拌和的费用,应按桥涵工程相关定额另行计算。
3.本章开挖定额中已综合考虑超挖及预留变形因素。
4.洞内出碴运输定额已综合洞门外500m运距,当洞门外运距超过此运距时,可按照路基工程自卸汽车运输土石方的增运定额加计增运部分的费用。
5.本定额中均未包括混凝土及预制块的运输,需要时应按有关定额另行计算。
6.本定额未考虑地震、砃塌、溶洞及大量地下水处理,以及其他特殊情况所需的费用,需要时可根据设计另行计算。
7.本定额未考虑施工时所需进行的监控量测以及超前地质预报的费用,监控量测的费用已在《公路基本建设工程概算、预算编制办法》的施工辅助费中综合考虑,使用额定时不得另行计算,超前地质预报的费用可根据需要另行计算。
8.隧道工程项目采用其他章节定额的规定:(1)洞门挖基、仰坡及天沟开挖、明洞明挖土石方等,应使用其他章节有关定额计算。
(2)洞内工程项目如需采用其他章节的有关项目时,所采用定额的人工工日、机械台班数量及小型机具使用费应乘1.26的系数。
例如:某隧道工程洞内路面采用10cm厚砂砾垫层,机械铺料,则应采用定额2-1-1-12-5*(2-1-1-17)路面垫层,每1000m2定额值为:人工:0.9*1.26=1.13工日;砂砾:191.25-12.75*5=127.5m3;12021以内自行式平地机:0.27*1.26=0.34台班;6-8t光轮压路机:0.25*1.26=0.32台班;12-15t光轮压路机:0.5*1.26=0.63台班;6000L以内洒水汽车:(0.42-0.02*5)*1.26=0.40台班。
《隧道工程》册说明一、第四册《隧道工程》(以下简称本定额),由土质隧道、岩石隧道(一~四章)、软土隧道(五~十一章)组成,包括隧道开挖与出碴、临时工程、隧道内衬、隧道沉井、盾构法掘进、垂直顶升、地下连续墙、地下混凝土结构、地基加固、监测及金属构件制作等。
二、隧道适用于城镇管辖范围内新建和扩建的各种车行隧道、人行隧道、给排水隧道及电缆(公用事业)、地铁隧道(非车站段)等工程。
三、本定额的编制依据:1、《市政工程劳动定额》(1997)2、《全国统一建筑工程基础定额》(GJD-101-95)3、《上海市市政工程预算定额》4、《重庆市市政工程预算定额》5、现行的设计、施工及验收技术规范等。
四、岩石隧道,次坚石岩石类别为VII至VIII级,强度f=4~8。
普坚石岩石类别为IX至X级,f=8~12。
特坚石类别为XI至XIII级,f=12~18。
土质隧道f=0.5~4的有关项目。
F>18未编入本定额。
软土隧道的围护土层指沿海地区细颗粒的软弱冲击土层,按土壤分类包括粘土、亚粘土、淤泥质亚粘土、淤泥质粘土、亚砂土、粉砂土和细砂。
五、本定额按现有的施工方法、机械化程度及合理的劳动组织进行编制。
除各章节另有规定外,均不得因具体工程的施工方法与定额不同而调整变更。
六、本定额除岩石隧道井下掘进按每工日七小时,软土隧道盾构掘进、垂直顶升按每工日六小时外,其他均按每工日八小时工作制计算。
七、隧道掘进下井人工费标准应在省定额人工费标准的基础上增加2元/工日。
八、本定额中的现浇混凝土工程,岩石隧道采用现场拌制混凝土;软土隧道采用商品混凝土,预制混凝土构件采用厂拌混凝土。
九、本定额中钢筋用量均不包括预埋铁件,预埋铁件按实另计。
十、岩石隧道洞内其他工程,采用其他分册或其他全国统一定额的项目,其人工、机械乘以1.2系数。
十一、隧道内装饰工程套用有关定额相应项目。
十二、未尽事宜见各章节说明。
第一章土质隧道说明一、土质隧道开挖(含各种管沟、洞室),普通土类别为I至III级,强度分数f=0.5~1;硬土类别为IV至V级,f=1~2;软石类别为VI级,f=2~4。
