门式移动脚手架施工方案1234(整理).pptx
- 格式:pptx
- 大小:116.51 KB
- 文档页数:13
门式移动脚手架施工方案门式移动脚手架是一种常用的施工工具,具有移动灵活、安全可靠、装拆方便等特点,适用于高层建筑、桥梁、短期工程等多种场所。
下面就门式移动脚手架施工方案进行详细说明。
一、工具准备1. 底座: 底座是门式移动脚手架的基础,需要确保底座结实稳定。
2. 竖杆: 竖杆是连接底座和横杆的支撑杆,需要保证竖杆的垂直度。
3. 横杆: 横杆是连接竖杆的水平杆,需要选择适当长度的横杆进行连接。
4. 斜杆: 斜杆通常由钢管或铁丝绳制成,用于加固门式移动脚手架的稳定性。
5. 托板: 托板是脚手架的工作面,需要选择质量好的托板,确保承重能力。
二、脚手架的搭建1. 清理场地: 在搭建脚手架之前,需要清理施工场地,确保没有杂物和障碍物。
2. 布置底座: 根据所需高度和长度,将底座平整地铺设在场地上,并采用水平仪进行调整,确保底座平稳。
3. 连接竖杆和横杆: 将竖杆插入底座中,用联接杯连接横杆和竖杆,保证横杆与竖杆的连接牢固。
4. 固定竖杆: 确保竖杆垂直,使用调节杆将竖杆固定在底座上。
5. 安装托板: 将托板安装在横杆上,使用扣板或扣钉固定,确保托板牢固并能承受工作负荷。
6. 加固脚手架: 在脚手架的边缘设置斜杆,通过与竖杆和横杆的固定,使整个脚手架更加稳固。
三、脚手架的使用和拆除1. 使用: 在使用脚手架时,必须严格按照操作规程进行操作,注意防滑和防坠落,并使用安全带保证操作人员的安全。
2. 拆除: 在施工完成后,需要及时拆除脚手架。
首先,移除托板,然后拆除斜杆,再逐步拆除竖杆和横杆,最后拆除底座。
四、安全措施1. 培训人员: 确保操作人员具备相关的脚手架操作知识和技能,进行安全培训。
2. 检查脚手架: 施工前应对脚手架进行全面检查,确保各部件完好无损,并采取相应修复措施。
3. 安全防护措施: 提供合适的安全帽、安全带、防滑鞋等安全防护装备,并强制要求操作人员佩戴。
4. 监测脚手架: 按照规定周期对脚手架进行定期检查和监测,确保其稳定性和使用寿命。
门式移动脚手架安全施工专项方案Document number【AA80KGB-AA98YT-AAT8CB-2A6UT-A18GG】外保温及涂料工程门式移动脚手架安全施工专项方案2017年8月目录12一、编制依据1、海珀悦澜湾项目外迁外保温及涂料工程施工招标文件和相关外墙涂料建设工程专业分包施工合同书。
2、国家现行的建设安全、文明施工以及环境保护等方面法律法规及地方有关法规条例,具体如:《中华人民共国建筑法》、《中华人民共和国安全生产法》、《中华人民共和国环境保护法》、《建设工程安全生产管理条例》、《生产安全事故报告和调查条例》、《中华人民共和国职业病防治法》、《中华人民共和国劳动法》、《建设工程施工现场管理规定》等。
3、国家及郑州市强制性技术质量标准,施工验收规范、规程。
4、本工程相关施工设计图纸、资料和数据。
5、建设单位与总包方现场安全管理规定与要求。
二、遵照和使用的主要标准规范表1 本方案遵照和使用的主要标准规范列表三、工程概况工程名称:---建设单位:---监理单位:---总包单位:---设计单位:---本项目位于---。
项目包括6栋高层住宅楼(1#~6#楼)及12栋多层住宅楼(7#~18#楼)组成,建筑高度(最高)为米。
本工程外墙保温采用改性聚苯板(A级)外保温薄抹灰系统及挤塑聚苯板(B1级)外保温薄抹灰系统施工。
四、安全施工目标1、坚持“安全第一,预防为主、综合治理”的安全管理方针,杜绝重大安全事故,死亡和重伤为零,轻伤负伤率≤‰。
2、文明施工:佩戴好安全“三宝”安全帽、安全带、安全生命绳,配备齐全劳动保护。
施工现场做到活完、料净、场地清,严格遵守公司的规定和要求。
3、安全施工需要遵守《建设工程安全生产管理条例》,所用的设备、用具和安全防护设施,应符合国家和企业安全标准、规程要求,所有施工人员参保建筑团体意外险。
五、施工准备(一)工程安全保证体系及制度1、成立以项目经理为首的安全生产领导小组,建全完善奖惩制度和各级安全生产责任制,严格按国家安全有关条款执行。
门式移动脚手架施工方案1. 引言门式移动脚手架是一种常用于建筑工程中的施工辅助设备。
它能够提供施工人员在高空作业时的安全工作平台,并且具有方便搭设和移动的特点。
本文将介绍门式移动脚手架的施工方案,包括搭设流程、安全注意事项等。
2. 施工前准备在进行门式移动脚手架施工之前,需要进行一系列的准备工作。
2.1 设计方案确认首先,需要根据具体的施工需求,确认门式移动脚手架的设计方案。
设计方案应包括脚手架的高度、长度、宽度等参数,以及承重能力、稳定性等要求。
2.2 材料准备根据设计方案确定所需的材料清单,包括钢管、螺栓、脚轮等。
同时,需要对所购买的材料进行检查,确保其质量符合要求。
2.3 器材检查对门式移动脚手架所使用的各种器材进行检查,确保其完好无损。
特别需要注意的是脚轮是否正常运转、承重能力是否符合要求。
3. 搭设流程3.1 基础施工在进行门式移动脚手架的搭设之前,需要先进行基础施工。
首先,要对施工区域进行清理,清除障碍物。
然后,在搭设位置上进行基础垫层铺设,保证地面平整。
3.2 主架安装根据设计方案,首先安装门式移动脚手架的主架。
一般来说,先安装两端的立杆,然后根据需要搭设的长度,逐渐连接中间的立杆。
安装时要保持立杆的垂直度,并使用螺栓将立杆与地面固定。
3.3 横梁与斜支撑安装在主架安装完成后,开始安装横梁和斜支撑。
横梁的安装要求平整且均匀分布。
斜支撑的安装则是为了增加整个脚手架的稳定性,需要按照设计方案的要求进行。
3.4 脚轮安装门式移动脚手架需要具备移动性,因此需要安装脚轮。
脚轮一般安装在主架的底部,通过螺栓进行固定。
需要注意的是脚轮的安装位置应均匀,且轮子的方向一致。
3.5 安全设施设置在搭设完成后,需要设置必要的安全设施。
这包括扶手、脚踏板、安全网等。
扶手的设置可以提供安全的抓握支撑,脚踏板则能够增加工作平台的稳定性,安全网则用于防止物品掉落。
4. 安全注意事项在门式移动脚手架的施工过程中,需要特别注意以下安全事项。
门式移动脚手架施工方案一、施工前准备1.施工人员应熟悉门式移动脚手架的组装和拆除方法,并了解安全操作规程。
2.购买或租赁门式移动脚手架所需的材料和工具,包括立杆、横杆、斜杆、扣件、横向支撑、脚轮等。
3.清理施工现场,确保地面平坦、无障碍物,并设置相应的警示标志。
4.测量施工现场的高度并确定脚手架的高度,并预先计算好所需的材料和数量。
5.检查脚手架的材料和设备,确保其完好无损并符合安全标准。
6.组建一个由专业人员组成的施工团队,其中包括一个负责人和多名搭建工。
二、脚手架组装1.将立杆按照预先确定的间距和高度固定在地面上,确保立杆平稳垂直。
2.在立杆上安装横杆,横杆的间距应符合安全要求,确保脚手架的稳定性。
3.根据需要,在立杆上安装斜杆,斜杆的安装位置应根据脚手架的高度和长度进行调整。
4.使用扣件将立杆、横杆和斜杆连接起来,确保连接结实可靠。
5.在脚手架的底部安装支脚轮,以便移动脚手架。
6.设置横向支撑,以增强脚手架的稳定性。
三、使用和维护1.使用脚手架时,施工人员应注意安全,佩戴必要的防护装备,如安全帽和安全带。
2.定期检查脚手架的连接点和支撑点,确保其结实可靠。
3.在使用脚手架期间,不能进行任何改动或修理,如有需要应及时拆除并重新安装。
4.在使用脚手架时,应避免超负荷作业和剧烈摇晃,以免影响脚手架的稳定性。
5.脚手架使用完毕后,应按照规定进行拆除,切不可随意撤除支撑件。
6.门式移动脚手架的存放应放置在干燥通风的地方,防止雨水和腐蚀。
7.定期进行维护保养,包括清洗、润滑、更换损坏部件等。
8.脚手架的使用应按照相关法律法规和规范要求进行,严禁超载和乱搭。
四、施工场景的应用1.门式移动脚手架适用于各类建设工地、市政工程、装饰、维修等场所的使用。
2.根据实际需要,可以在脚手架上设置安全护栏、安全网、人行道等设施,以确保施工安全。
3.门式移动脚手架可以灵活移动,适应不同施工位置和高度的需要。
总结:门式移动脚手架是一种常用的施工工具,具有安全可靠、灵活移动等特点。

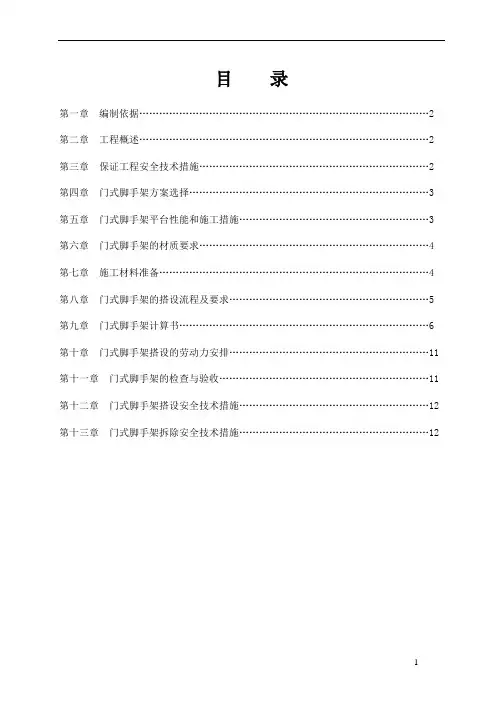

目录第一章编制依据 (2)第二章工程概述 (2)第三章保证工程安全技术措施 (2)第四章门式脚手架方案选择 (3)第五章门式脚手架平台性能和施工措施 (3)第六章门式脚手架的材质要求 (4)第七章施工材料准备 (4)第八章门式脚手架的搭设流程及要求 (5)第九章门式脚手架计算书 (6)第十章门式脚手架搭设的劳动力安排 (11)第十一章门式脚手架的检查与验收 (11)第十二章门式脚手架搭设安全技术措施 (12)第十三章门式脚手架拆除安全技术措施 (12)第一章编制依据☆《建筑施工门式钢管脚手架安全技术规范》JGJ128-2010☆《建筑施工安全检查标准》JGJ59-2011☆《建筑施工高处作业安全技术规范》JGJ80-2011第二章工程概述☆工程名称:**广场三楼公共区域室内装修项目☆工程地址:沛县**广场☆建设单位:徐州**置业有限公司☆监理单位:**第一监理项目部☆质量目标:本工程须达到合格标准。
☆承包方式:包工包料。
☆本工程施工范围:**广场三楼公共区域室内装修及水电安装工程。
第三章保证工程安全技术措施☆建立安全管理体系,定期开展安全三级教育活动。
☆班组要进行班前、班后的检查及时清除不安全的隐患。
☆对进场的职工进行安全生产教育,做到谁施工,谁负责安全生产的原则。
☆对特种作业人员要持证上岗。
☆对现场的施工用电要有专人管理,用电设备作好接地保护,配电箱必须设三级漏电保护器。
☆门式钢管脚手架和扣件必须符合质量要求。
第四章门式脚手架方案选择根据本工程施工图纸和施工现场需求,由于室内过道吊顶高度不高,为便于施工可采用移动式门式脚手架,故在选择方案时,充分考虑以下几点:☆操作灵活,可根据现场需求,搭设移动门式脚手架。
☆架体的结构设计简单,结构安全可靠性较好。
☆在规定的条件下和规定使用期限内,能够充分满足预期的安全性和耐久性及便于施工;☆选用材料时,力求做到常见通用、可周转利用,便于保养维修;☆结构选型时,力求做到受力明确,构造措施到位,搭拆方便,便于检查验收;☆综合以上几点,门式脚手架的搭设,还必须符合JCJ59-2011检查标准要求;☆结合以上脚手架设计原则,同时结合本工程的实际情况,综合考虑了以往的施工经验,决定采用门式脚手架。
深圳市新安医院精装修工程Ⅱ标工程门式移动脚手架专项施工方案二O一三年十月一、工程概况工程名称:深圳市新安医院精装修工程Ⅱ标工程工程地点:深圳市宝安中心区前海片区,湖滨西路与新湖路交汇处建设单位:深圳市建筑工务署设计单位:深圳市建筑设计研究总院监理单位:中咨工程建设监理公司深圳分公司施工单位:中恒建设集团有限公司施工工期:2013年10月6日至2014年9月30日,历时360天.主要承包内容该项目位于宝安中心区前海片区,东临新湖路,南靠湖滨西路,西依健宝路,北接博宝路,临近广深公路.本项目主要由 3 栋单体建筑组成,其中医疗综合楼1 栋 17 层(地下一层)、行政楼 1栋 8 层、后勤楼 1 栋 8 层,另外还有锅炉房、污水处理站及垃圾站各 1 栋,其占地面积约 8 万平方米,建筑面积约为17 万平方米,其中地上建筑面积约 13。
0 万平方米,地下一层建筑面积 4 万平方米,病床数为 1000 张的大型综合医院。
本标段内容包括:综合楼住院部和后勤楼的地面装饰面层、墙面装饰面层、天花装饰层、钢质成品门(特种门除外)、铝合金门窗(幕墙范围除外)、栏杆、开关面板、插座面板、灯具、卫生洁具、成品淋浴、固定家具和三层连廊的精装部分等。
本标段承包范围具体如下一、土建工程1、楼地面:综合楼5~17层住院部精装修范围内的砖面层(含结合层)、大理石和花岗岩面层(含结合层)、PVC 卷材地板(含水泥基自流平)、橡胶卷材地板(含水泥基自流平)、地胶踢脚线;后勤楼精装修范围内的砖面层(含结合层)、大理石和花岗岩面层(含结合层)、实木地板(含防潮层)等。
不含地面的找平层、填充层、防水层.2、门窗:住院部、行政后勤楼精装修范围内的成品木门、钢化玻璃门、钢化玻璃防火门、铝合金窗、纱窗等采购和安装。
3、吊顶:综合楼住院部精装修范围内及行政后勤楼的铝扣板、规格硅钙板、硅钙板造型顶(含抗菌乳胶漆)、铝合金 U 型挂片及铝格栅天花吊顶等采购和安装(含龙骨、转换层、反支撑)。

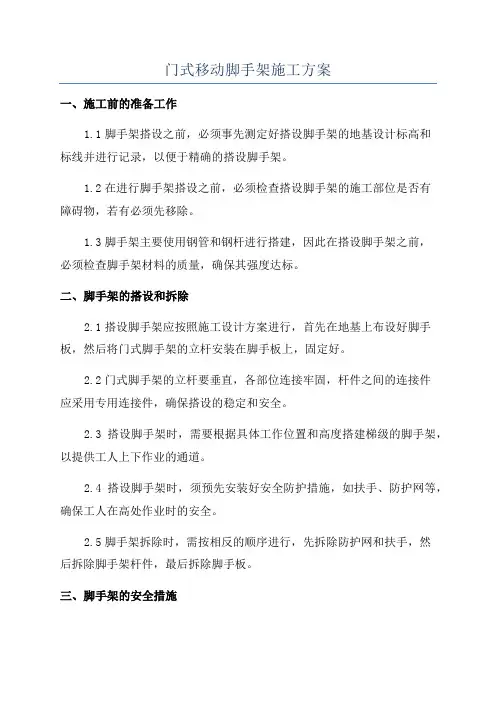

门式移动脚手架施工方案一、施工前的准备工作1.1脚手架搭设之前,必须事先测定好搭设脚手架的地基设计标高和标线并进行记录,以便于精确的搭设脚手架。
1.2在进行脚手架搭设之前,必须检查搭设脚手架的施工部位是否有障碍物,若有必须先移除。
1.3脚手架主要使用钢管和钢杆进行搭建,因此在搭设脚手架之前,必须检查脚手架材料的质量,确保其强度达标。
二、脚手架的搭设和拆除2.1搭设脚手架应按照施工设计方案进行,首先在地基上布设好脚手板,然后将门式脚手架的立杆安装在脚手板上,固定好。
2.2门式脚手架的立杆要垂直,各部位连接牢固,杆件之间的连接件应采用专用连接件,确保搭设的稳定和安全。
2.3搭设脚手架时,需要根据具体工作位置和高度搭建梯级的脚手架,以提供工人上下作业的通道。
2.4搭设脚手架时,须预先安装好安全防护措施,如扶手、防护网等,确保工人在高处作业时的安全。
2.5脚手架拆除时,需按相反的顺序进行,先拆除防护网和扶手,然后拆除脚手架杆件,最后拆除脚手板。
三、脚手架的安全措施3.1搭设脚手架时,工人必须穿着工作服,戴好安全帽,并需使用安全绳进行固定。
3.2工人上下脚手架时,必须使用专用的爬梯,并面向脚手架上下。
3.3脚手架上严禁乱堆杂物,以免引起滑倒或坠落。
3.4在脚手架上作业时,不得超载,须按照设计要求进行分步进行。
3.5工人在脚手架上作业时,必须保持专心,严禁与他人聊天或分心他事。
四、维护和保养4.1在使用脚手架之前,必须对其进行检查,确保其各部位完好无损,如发现问题,应及时修复或更换。
4.2脚手架不得长期存放在室外,以免受到风雨侵蚀,导致脚手架材料生锈或变形。
4.3脚手架材料应妥善保管,避免受到损坏或丢失。
4.4脚手架在使用后,应及时清理,保持整洁,以防灰尘和杂物对其造成损坏。
五、施工过程中的质量控制5.1搭设脚手架时,必须查看施工图纸,确保按照设计要求进行搭设,不得超标或缺失。
5.2搭设脚手架时,必须使用合格的脚手架材料,并按照规范进行连接和固定,确保脚手架的结构稳定与安全。
蓝山颐景园一期(1号楼(配套)、2~4、13~17号住宅楼和G1地下车库)门式移动脚手架方案上海世方建筑工程有限公司2018年07月10日一、工程概况蓝山颐景园1号楼(配套)、2~4、13~17号住宅楼和G1地下车库位于惠州市博罗县罗阳镇博罗大道号,其中G1地下车库(1层)建筑面积20700m2,1-4号、13-17号栋地上总建筑面积为88267.99m2,总建筑面积为108967.99m2;拟建建筑物10栋,其中13-17#栋为地上33层,2-4#为地上17层,结构形式为框剪结构;1#为1层。
设一层地下室,结构形式框剪结构;建筑高度:1#为6米,2-4#楼为53.3m;13-17#为98.3m。
本工程建筑结构的安全等级为二级,结构设计基准期为50年, 结构设计使用年限为50年,建筑抗震设防类别为丙类,地基基础设计等级为甲级。
本工程建设单位为博罗县翠华达房地产有限公司;设计单位为深圳市天华建筑设计有限公司;勘查单位江西省勘察设计研究院;监理单位为广东营造工程管理有限公司,施工单位为上海世方建筑工程有限公司。
二、编制依据1、《建筑施工计算手册》江正荣著中国建筑工业出版社;2、《建筑施工脚手架实用手册(含垂直运输设施)》中国建筑工业出版社;3、《建筑施工门式钢管脚手架安全技术规范》JGJ128-2010;4、《建筑施工安全检查标准》JGJ59-2011;5、建筑施工扣件式钢管脚手架安全技术规范JGJ130-2011;6、《建筑施工高处作业安全技术规范》JGJ80-2016;7、《建筑施工安全检查标准》JGJ59-2011以及强制性条文;三、脚手架材料要求1.门架及其配件的规格、性能及质量应符合现行行业标准《门式钢管脚手架》JGJ13-1999的规定,并应有出厂合格证明书及产品标志。
2.移动式操作平台采用钢管为:ø48,其壁厚不得小于3.5mm。
3.钢管应平直,平直度允许偏差为管长的1/500;两端面应平整,不得有斜口、毛口;严禁使用有硬伤(硬弯、砸扁等)及严重锈蚀的钢管。

一、工程概况工程名称:南宁万达茂一期项目工程建设单位:南宁万达茂投资有限公司设计单位:北京维拓时代建筑设计有限公司、华蓝设计(集团)有限公司、广西荣泰建筑设计有限责任公司监理单位:湖南长顺项目管理有限公司、广州宏达工程顾问有限公司施工单位:中国建筑第二工程局有限公司广西分公司南宁万达茂项目位于南宁市五象新区,东至良堤路、西至滨堤路、北至青坪大桥(规划)、南至青山大桥(规划)及五象大道。
项目地块总规划用地面积47.29万平方米,一期规划用地面积33.69万平方米。
工程由北向南分为A、B、C、D四个区域,A区为住宅用地一,有13栋7层住宅;B 区为住宅用地二,包括5栋12层住宅,4栋18层住宅,4栋33层住宅;C区为文化旅游中心,包括金街、五星度假酒店、儿童乐园、主题乐园,以及8栋100米高写字楼;D区为住宅用地三,由9栋48层高层住宅组成。
其中一期工程包括B区部分,C区部分,D区全部。
其中一期住宅建筑面积52.168万㎡,其中地上43.478万㎡,地下8.69万㎡,含B1、C1、D1、D2四个区。
B1区:住宅楼共8栋塔楼,其中12层(36m高)6栋,18层(60m高)2栋,均为一层地下室,两层商业;净用地面积10230.3㎡,总建筑面积106745.1㎡,地上总建筑面积78214㎡,地下建筑面积28531.1㎡,商业建筑面积10600㎡;住宅总套数494套,机动车停车位515辆。
C1区:金街(室外步行街)地上两层,无地下室;建筑占地面积12087.87㎡,总建筑面积23500㎡。
D1区:住宅楼共9栋,每栋均为48层(150m高),地下室两层;建筑占地面积19476㎡,总建筑面积439315㎡,地上建筑面积357815㎡,地下建筑面积81500㎡。
二、编制依据1.高处作业安全技术规范JGJ80-91;2.建筑施工扣件式钢管脚手架安全技术规范JGJ130-2011;3.《建筑施工安全检查标准》JGJ59-2011以及强制性条文;4. 建筑施工门式钢管脚手架安全技术规范JGJ128-2010;5. 南宁万达茂项目施工组织设计。
外保温及涂料工程门式移动脚手架安全施工专项方案2017年8月目录12一、编制依据1、海珀悦澜湾项目外迁外保温及涂料工程施工招标文件和相关外墙涂料建设工程专业分包施工合同书。
2、国家现行的建设安全、文明施工以及环境保护等方面法律法规及地方有关法规条例,具体如:《中华人民共国建筑法》、《中华人民共和国安全生产法》、《中华人民共和国环境保护法》、《建设工程安全生产管理条例》、《生产安全事故报告和调查条例》、《中华人民共和国职业病防治法》、《中华人民共和国劳动法》、《建设工程施工现场管理规定》等。
3、国家及郑州市强制性技术质量标准,施工验收规范、规程。
4、本工程相关施工设计图纸、资料和数据。
5、建设单位与总包方现场安全管理规定与要求。
二、遵照和使用的主要标准规范表1 本方案遵照和使用的主要标准规范列表三、工程概况工程名称:---建设单位:---监理单位:---总包单位:---设计单位:---本项目位于---。
项目包括6栋高层住宅楼(1#~6#楼)及12栋多层住宅楼(7#~18#楼)组成,建筑高度(最高)为米。
本工程外墙保温采用改性聚苯板(A级)外保温薄抹灰系统及挤塑聚苯板(B1级)外保温薄抹灰系统施工。
四、安全施工目标1、坚持“安全第一,预防为主、综合治理”的安全管理方针,杜绝重大安全事故,死亡和重伤为零,轻伤负伤率≤‰。
2、文明施工:佩戴好安全“三宝”安全帽、安全带、安全生命绳,配备齐全劳动保护。
施工现场做到活完、料净、场地清,严格遵守公司的规定和要求。
3、安全施工需要遵守《建设工程安全生产管理条例》,所用的设备、用具和安全防护设施,应符合国家和企业安全标准、规程要求,所有施工人员参保建筑团体意外险。
五、施工准备(一)工程安全保证体系及制度1、成立以项目经理为首的安全生产领导小组,建全完善奖惩制度和各级安全生产责任制,严格按国家安全有关条款执行。
2、建立以项目经理管理为首的安全生产管理体系,项目部设专职安全员,管理人员在施工过程中进行安全生产值班制,建立全安全生产责任制。
