喷淋消火栓施工方案
- 格式:doc
- 大小:36.36 KB
- 文档页数:24
消防喷淋专项施工方案一、前期准备工作1.深入了解建筑结构和设计图纸,确定喷淋系统的布局和设计方案。
2.购买所需的施工材料和设备,并进行检查和验收。
3.与建筑施工方和相关部门进行有效沟通和协调,确保施工过程顺利进行。
4.制定详细的施工计划和进度安排。
二、现场布置和准备工作1.根据设计方案确定喷淋头的布置位置,并进行标记。
2.清理施工区域,确保无杂物和障碍物。
3.安装施工所需的临时围挡和安全警示标志。
三、管道安装1.按照设计要求和布置方案进行管道的安装和连接。
2.采用专业工具和设备进行管道的切割、修整和固定。
3.管道连接处使用防漏胶带或密封胶进行加固。
四、喷淋头安装1.按照设计方案和标记位置安装喷淋头。
2.使用扳手或扳手套筒对喷淋头进行固定,确保牢固稳定。
3.进行喷淋头的校验和测试,确保正常工作。
五、管道连接与测试1.将管道与水源连接,并进行密封和固定。
2.对管道开启水源,进行压力测试,确保管道连接处无渗漏。
3.进行系统排水测试,确保喷淋系统正常工作。
六、电气设备安装1.按照设计方案和布置要求,安装喷淋系统的电气设备,如控制阀、水泵等。
2.进行电线和电缆的布线和连接。
3.连接电源,并进行电气设备的运行测试,确保正常工作。
七、系统整体测试1.对整个喷淋系统进行联合测试,包括水泵启动、阀门开关、喷淋头工作等。
2.对系统的压力、流量和喷淋覆盖范围进行测试和调整,确保达到设计要求。
3.进行系统的漏水测试和紧急停水测试,确保系统的可靠性和安全性。
八、施工验收和整理1.对施工质量进行全面检查和评估,确保符合设计要求和相关标准。
2.清理施工现场,清除垃圾和废弃物。
3.编制施工记录和验收报告,交由相关部门进行审核和验收。
以上是消防喷淋专项施工方案的主要步骤和内容,根据具体的项目和要求,还需要进行具体的调整和安排。
在施工过程中,要严格按照设计要求和施工标准进行操作,确保施工质量和安全性。
消防水(水喷淋、消火栓)系统施工方案消防水(水喷淋、消火栓)系统施工方案第一节消防水(水喷淋、消火栓)系统设计要求1.1采用的现行国家设计规范、规定:《建筑给水排水设计规范》(GB 50015--2003)(2009年版)《高层民用建筑设计防火规范》(GB 50045--95)(2005年版)《自动喷水灭火系统设计规范》(GB 50084--2001)(2005年版)《建筑设计防火规范》(2006年版)《汽车库、修车库、停车场设计防火规范》(GB 50067--97)《建筑灭火器配置设计规范》(GB 50140-2005)《气体灭火系统设计规范》(GB 50370-2005)《泡沫灭火系统设计规范》(GB 50151-2010)《厨房设备细水雾灭火系统设计、施工及验收规范》(DB51/T 592-2006)《室外排水设计规范》(GB 50013-2006)《给排水管道工程施工质量验收规范》(GB 50268--97)(2008年版)已批准的初步设计文件建设单位提供的有关资料和设计文件书建筑和有关工种提供的作业图和有关资料2 室内消火栓给水系统1)设计参数喷水强度:8L/min.m2;作用面积:160m2;火灾延时:1.0h2)自动喷水灭火系统的每层配水管上均设置了安全信号蝶阀和水流指示器。
自喷系统上饭配水管入口压力大于0.4MPa处均设置减压孔板。
室外总图统一设置地上式喷淋水泵接合器以供消防车供水加压。
3)在消防控制中心应能显示水流指示器,压力开关,信号蝶阀,水泵,蓄水池及屋顶水箱水位,以及电源和备用动力等是佛那个处于正常工作状态的反馈信号,并应能控制水泵等的操作。
4 管道材料4.5 消火栓消防系统4.5.1 室内消火栓管道:消火栓管道采用无缝内外壁热浸镀锌钢管和加厚型内外壁热浸镀锌钢管。
当管径DN<100mm时,采用丝扣连接;当管径≥DN100mm时,采用沟槽式卡箍连接。
4.6 自动喷水灭火系统4.6.1 自动喷水消防给水管道:自动喷淋管道根据高度采用无缝内外壁热浸镀锌钢管;管道压力为2.5MPa。

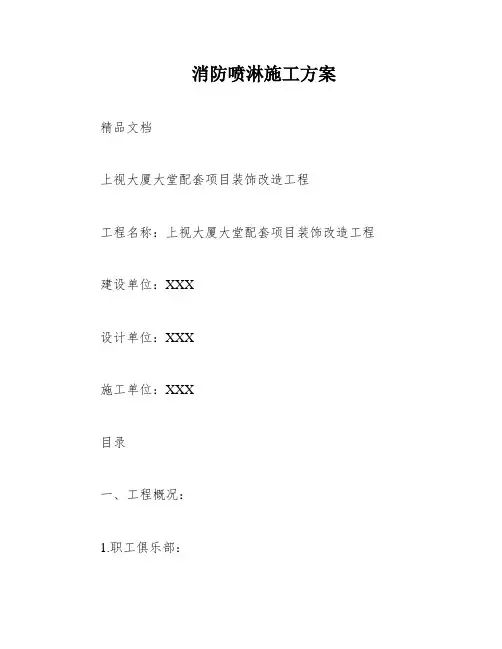

消防喷淋施工方案精品文档上视大厦大堂配套项目装饰改造工程工程名称:上视大厦大堂配套项目装饰改造工程建设单位:XXX设计单位:XXX施工单位:XXX目录一、工程概况:1.职工俱乐部:一层整修主要内容二层整修主要内容上视大厦西南侧筒体改建二、自动喷淋灭火系统、消火栓系统施工工艺过程a。
施工工序b。
施工准备c。
管件加工d。
沟槽式管道连接件加工要求(特殊工序)e。
管道支架、吊架的安装精品文档上视大厦大堂配套项目装饰改造工程工程名称:上视大厦大堂配套项目装饰改造工程建设单位:XXX设计单位:XXX施工单位:XXX目录一、工程概况:1.职工俱乐部:一层整修主要内容二层整修主要内容上视大厦西南侧筒体改建二、自动喷淋灭火系统、消火栓系统施工工艺过程a。
施工工序b。
施工准备c。
管件加工d。
沟槽式管道连接件加工要求(特殊工序)e。
管道支架、吊架的安装工程概况:本工程是上视大厦大堂配套项目的装饰改造工程,由XXX作为建设单位,XXX担任设计单位,XXX负责施工。
职工俱乐部:一层整修主要内容包括:地面翻新,墙面刷漆,天花板更换,灯光及音响设备更新,家具更换等。
二层整修主要内容包括:地面翻新,墙面刷漆,天花板更换,灯光及音响设备更新,家具更换等。
上视大厦西南侧筒体改建将增加一个新的休息区。
自动喷淋灭火系统、消火栓系统施工工艺过程:a。
施工工序包括:施工前准备,管道连接件加工,管道支架、吊架的安装等。
b。
施工准备包括:施工方案的制定,施工图纸的确认,安全措施的落实等。
c。
管件加工要求:管件加工应符合相关标准,如GB/T 1047、GB/T 1048、GB/T 1049等。
d。
沟槽式管道连接件加工要求(特殊工序):沟槽式管道连接件加工应符合相关标准,如GB/T .1、GB/T .2等。
e。
管道支架、吊架的安装应符合相关标准,如GB 等。
施工中,对于管件的加工是非常重要的。
在加工前,需要检查管件的尺寸和材质是否符合要求。
加工时需要采用专业的工具和设备,并按照要求进行加工。
消防喷淋系统的施工方案及调试注意事项消防喷淋系统是建筑物中常见的消防设施之一,其在火灾发生时可以快速对火灾点进行灭火和控制火势扩散,起到了至关重要的作用。
为确保消防喷淋系统的正常运行,施工和调试工作显得尤为重要。
下面将介绍消防喷淋系统的施工方案以及调试注意事项。
施工方案1. 设计方案确认在进行消防喷淋系统施工前,首先要确认设计方案是否符合相关标准和规范要求,包括管道布局、灭火头数量和位置等,确保施工过程中能够按照设计要求进行施工。
2. 材料准备在进行施工前要做好材料准备工作,包括消防喷淋管道、灭火头、阀门、泵和管道连接件等材料,保证施工进度顺利进行。
3. 施工过程在施工中要严格按照设计要求进行安装,确保消防喷淋系统的连接牢固、管道通畅,避免因施工不当导致系统运行故障。
4. 施工验收完成消防喷淋系统的施工后,要进行验收工作,包括系统泄压测试、灭火头通水测试等,确保系统安装符合要求,可以正常使用。
调试注意事项1. 初次启动消防喷淋系统安装完成后,需要进行初次启动,检查管道是否有漏水现象,确保管道连接牢固,以免因管道漏水影响系统运行。
2. 压力调试在调试过程中要注意消防喷淋系统的工作压力是否符合设计要求,通过调整阀门和泵的工作状态来保证系统正常运行。
3. 灭火头测试对消防喷淋系统的灭火头进行测试,确保每个灭火头的通水正常,喷水均匀,排水通畅,以确保系统在发生火灾时可以有效喷水灭火。
4. 联动测试测试消防喷淋系统与火灾探测器、报警系统的联动情况,确保系统在发生火灾时能够及时响应并启动。
结语消防喷淋系统的施工和调试是确保系统正常运行的关键环节,只有合理的施工方案和严谨的调试工作,才能保证系统在关键时刻发挥最大的作用。
希望以上内容对消防喷淋系统的施工和调试有所帮助。
喷淋、消火栓施工方案喷淋、消火栓施工方案一、前言本旨在提供一套详细的喷淋、消火栓施工方案,以确保施工过程的顺利进行。
方案将包含喷淋和消火栓的选型、项目计划、施工步骤、安全措施等内容,为施工人员提供明确的指导。
二、喷淋选型1. 定义喷淋系统的设计要求,包括灭火剂的种类、喷淋灭火器数量、喷淋位置、喷淋喷头类型等。
2. 根据设计要求选择适当的喷淋设备,包括喷淋灭火器、喷淋管道、喷头等,确保其符合相关标准和规定。
3. 参考相关文献和经验,进行系统的计算和模拟分析,以评估所选设备的性能和可行性。
三、消火栓选型1. 确定消火栓的需求,包括消火栓数量、位置、流量要求等。
2. 根据需求选择适当的消火栓设备,包括消火栓、消火栓管道、喷水喉等,确保其符合相关标准和规定。
3. 进行系统的计算和模拟分析,评估所选设备的性能和可行性。
四、项目计划1. 制定施工计划,包括施工时间安排、施工队伍组织、施工阶段和目标等。
2. 制定项目进度控制措施,建立施工进度表,并设定重要节点和里程碑。
3. 协调相关部门和人员,确保施工过程中的资源供应、人员调度和安全执行。
五、施工步骤1. 施工前准备工作,包括清理现场、安置施工设备和材料等。
2. 进行喷淋系统的安装和调试,确保喷淋设备安装正确、无漏水,并进行相应的测试和评估。
3. 进行消火栓系统的安装和调试,确保消火栓设备安装正确、无漏水,并进行相应的测试和评估。
4. 完成系统的联调测试,包括喷淋系统与消火栓系统的联动测试,确保系统的一体化运行。
5. 进行系统的终验,包括性能测试、防漏测试和稳定性测试等,以确保喷淋和消火栓系统符合设计要求。
六、安全措施1. 确保施工现场的安全,包括设置警示标志、禁止吸烟、防止火源等。
2. 严格执行安全操作规程,包括佩戴安全防护装备、正确使用施工设备等。
3. 建立应急预案,包括灭火器材和逃生通道的设置,培训工作人员相应的应急处理方法。
七、附件本所涉及附件如下:1. 喷淋系统设计图纸2. 消火栓系统设计图纸3. 施工材料清单4. 施工进度表八、法律名词及注释本所涉及的法律名词及其注释如下:1. 建筑消防设施:指建筑内外设置的消防设备,如消火栓、喷淋系统等。
消防水(水喷淋、消火栓)系统施工方案一、引言消防水系统是建筑物中至关重要的一部分,它可以在火灾发生时提供及时、有效的灭火保护。
本文将围绕消防水系统的施工方案展开详细讨论,包括水喷淋系统和消火栓系统的设计要点、施工流程以及注意事项。
二、水喷淋系统施工方案1. 设计要点•确定水喷淋系统的覆盖范围和喷头布置方案。
•选择合适的管道材质和直径。
•确保水泵和喷头能够正常工作并满足需求。
2. 施工流程•确定安装位置,并进行必要的测量和标记。
•安装主管道和支管道,并连接喷头。
•完成水泵、压力传感器等设备的安装。
•进行系统检测和调试,确保系统正常运行。
3. 注意事项•施工过程中需要严格遵守安全操作规程。
•喷头布置要合理,应考虑建筑特点和火灾风险。
•施工完毕后进行全面检查,确保系统无漏水等问题。
三、消火栓系统施工方案1. 设计要点•确定消火栓系统的布置位置和数量。
•按照标准要求选择适当的消防栓类型和规格。
•确保消火栓系统管网的连通性和可靠性。
2. 施工流程•安装消防栓箱和消防栓本体。
•敷设消防栓管道,并连接到主干管网。
•进行水压测试和密封性检查。
•进行消火栓系统联通测试。
3. 注意事项•施工前应清理施工现场,并采取防护措施。
•检查管道和阀门是否严密,防止漏水。
•完工后进行水压测试和系统功能检查。
结语消防水系统的施工过程需要仔细规划和操作,确保系统能够在火灾发生时发挥最大作用。
通过合理的设计、精确的施工和严格的检测,消防水系统将为建筑物和使用者提供更加全面的安全保障。
喷淋、消火栓施工方案一、施工前准备工作在开始喷淋、消火栓施工之前,首先要对施工现场进行充分的准备工作,确保施工顺利进行。
具体步骤如下:1.确认施工图纸:施工前需仔细核对施工图纸,确保施工过程符合相关要求。
2.人员培训:施工人员需接受相关培训,了解各项施工流程和安全措施。
3.材料准备:准备所需的喷淋、消火栓设备及材料,确保数量充足。
4.施工区域清理:清理施工区域,确保施工场地整洁,方便施工进行。
二、喷淋、消火栓施工流程1. 喷淋系统施工流程喷淋系统是建筑物消防系统中重要的一环,其施工流程如下:•定位喷淋器位置:根据施工图纸确定各喷淋器的位置,并进行标记。
•安装管道:按照设计要求,在各喷淋器之间安装管道,确保管道连接牢固。
•连接水源:连接喷淋系统至水源,进行水压测试,确保系统正常工作。
•进行试漏:系统安装完成后进行试漏,排除管道漏水问题。
•调试系统:按照要求进行系统调试,确保各项参数正常。
2. 消火栓系统施工流程消火栓系统是建筑物内部的重要消防装置,其施工流程如下:•定位消火栓位置:根据施工图纸确定消火栓位置,并进行标记。
•安装消火栓支架:在预定位置安装消火栓支架,确保支架稳固。
•安装管道:连接消火栓支架和水源管道,确保管道畅通。
•安装消防栓:安装消防栓头,确保连接紧密。
•进行压力测试:安装完成后进行压力测试,确认系统正常工作。
三、施工后验收喷淋、消火栓施工完成后,需要进行系统验收,确保系统符合相关安全要求。
验收步骤如下:1.系统功能测试:测试喷淋、消火栓系统的功能,确保正常工作。
2.水压测试:进行系统水压测试,确认系统水压符合要求。
3.漏水检测:检查系统是否存在漏水现象,排除问题。
4.交付使用:系统通过验收后,可交付使用。
四、安全注意事项在进行喷淋、消火栓施工过程中,需要注意一些安全事项,以确保施工过程安全顺利:•施工人员需佩戴相关安全防护用具,如安全帽、手套等。
•确保施工现场通风良好,避免发生中毒事故。
消防喷淋工程施工方法1.工程准备:在正式开始消防喷淋工程施工前,施工单位应充分了解设计方案并进行准确的测量,制定详细的施工方案,确定所需材料和设备。
2.材料和设备的准备:消防喷淋工程所需的主要材料包括水泵、管道、阀门、喷头等。
在施工前,施工单位应妥善保管、检查和清点材料,并按照设计方案进行分类和标识。
3.管道安装:消防喷淋工程主要是通过管道将水输送到喷射头上,因此管道的安装非常重要。
首先,施工人员应按照设计方案布置管道系统,并在墙面上标出管道的位置。
然后,根据实际情况进行切割和焊接,确保管道的密封性和稳定性。
4.喷头安装:喷头是消防喷淋系统的核心组件,它决定了灭火效果。
在喷头安装前,施工人员应仔细检查和清洁喷头,并根据设计方案确定其位置。
然后,通过管道将喷头与水泵连接起来,并进行相应的调试和测试,确保其正常工作。
5.水泵系统安装:水泵是消防喷淋工程的动力设备,负责将水从储水罐或供水系统输送到喷头。
在安装水泵之前,施工单位应先设立水泵房,并根据设计方案进行水泵的基座浇筑和固定。
然后,将水泵与管道系统连接起来,并进行相应的调试和测试,确保水泵的正常运行。
6.安全设施安装:为了确保消防喷淋工程的安全性和灵活性,施工单位还需要安装一些必要的安全设施,如阀门、报警器、水流指示器等。
这些设施的安装位置应根据设计方案,施工人员应仔细检查和测试它们的功能和可靠性。
7.施工验收和维护:在消防喷淋工程施工完成后,相关部门会对其进行验收,并发放相应的合格证明。
施工单位在接到验收合格后,应做好相应的维护工作,定期对系统进行检查和测试,确保其正常运行。
综上所述,消防喷淋工程施工方法需要根据具体设计方案进行操作,包括材料和设备准备、管道和喷头安装、水泵系统安装、安全设施安装、施工验收和维护等步骤。
通过合理的施工和维护,可以确保消防喷淋系统的正常运行和有效灭火。
编制人:审核人:审批人:本工程位于(一)自动喷淋灭火系统1、本次工程中的系统介绍:本工程中的自动喷淋灭火系统分布在地下室。
其中主要由地下水泵房湿式报警阀组, 系统管线、 吊顶型及非吊顶型喷头、 供水 水箱及系统稳压装置组成, 系统采用湿式报警方式, 其共设置1套湿式报警阀组, 分别与相应系统管线相连, 本工程中设二台自动喷洒给水加压泵, 自动喷洒系统 平时由本建造物屋顶消防水箱设专用水管至报警阀前, 保证系统压力。
发生火灾 时由自动喷洒给水加压泵从消防水池取水加压供水。
2、施工准备(1)设备、材料选用应符合设计标准、规范的要求,必须有三证,国内名牌产品。
系统包括的主要设备:水泵接合器、报警阀及组件,信号控制阀、水流指示器、喷洒头、气压给水装置、稳压泵等。
其中主要组件应有国家消防产品质量监 督检验中心出具的检测报告。
工程所用的主要材料: 热镀锌钢管1"-5"、丝扣管件、沟槽件、型钢。
(2) 主要机具:套丝机、沟槽机、开孔器、砂轮锯、台钻、电锤、手 砂轮、手电钻、电焊机、电动试压泵等机械,此外还有套丝扳、管钳子、压 力钳子、链钳、手锤、扳手、导链、电气焊等工具,钢卷尺、水平尺、角尺、 游标卡尺、线坠、直尺等量具。
3、作业条件(1)施工图纸及有关技术文件应齐全,现场水、电应满足连续施工要求,系统设备材料应能保证正常施工。
(2)须预留及预埋的应随结构完成,管道安装所需要的基准线应测定并标明, 设备安装前基础应检验合格, 喷洒头及支管安装应配合吊顶装修进行 (无吊 顶处喷头的安装应随管线安装进度进行)。
4、操作工艺喷头支管安装 喷头及系统组件安装管网安装含管网系统试压 设备安装安装准备 通水调试5、安装准备(1) 熟悉图纸并对照现场复核管路,设备位置及标高是否有交叉,或者罗列不当,如果有应及时与设计人员研究解决并办理相关手续,检查预埋或者预留洞是否正确,需暂时剔凿的应与设计及土建方商议解决。
消火栓工程施工方案1. 项目概况本项目位于××省××市××区,是一个新建的商业综合体,总建筑面积达到××万平方米。
为了保障商业综合体内的消防安全,需要进行消火栓工程的施工。
本项目的消火栓工程包括消火栓管道安装、消火栓门、喷头、泵房及喷淋系统的安装等工作。
2. 工程条件2.1 施工单位需具备相应的消防工程施工资质,施工单位人员必须持有消防工程施工员证;2.2 施工单位需严格按照国家消防法律法规和相关标准进行施工,确保施工质量和安全;2.3 施工期间需遵守现场施工管理规定,确保施工现场秩序良好,保证周边居民和商户的正常生产生活秩序;2.4 施工单位需购买施工过程中必须的施工保险,并将施工保险的相关信息通报业主方备案;2.5 施工单位需根据项目实际情况制定详细的施工方案并经相关部门批准后方可施工;2.6 施工单位需配备相应的施工人员和施工机械设备,确保施工进度和质量。
3. 施工方案3.1 消火栓管道安装:根据建筑的设计图纸和消防设计方案,确定好消火栓管道的走向和连接方式。
施工单位需严格按照图纸要求进行管道的开挖和设备安装,确保管道的质量和安全性。
3.2 消火栓门安装:根据消防设计方案确定消火栓门的位置,并进行门的开孔和设备安装。
施工单位需严格按照消防设计方案要求进行门的安装,确保门的开启和关闭灵活,保证消防通道的畅通。
3.3 消火栓喷头安装:根据消防设计方案确定消火栓喷头的位置,并进行喷头的安装。
施工单位需按照严格的要求对喷头进行安装,确保喷头的敏感性和喷水的有效性。
3.4 泵房及喷淋系统的安装:根据项目需求确定泵房和喷淋系统的位置,并进行设备的安装。
施工单位需严格按照相关标准和消防设计方案进行设备的安装,确保泵房和喷淋系统能够正常运行。
4. 施工流程4.1 施工前期准备:确定施工方案并经相关部门批准,购买施工保险并备案,组织施工人员进行施工前期准备工作,包括施工机械设备的准备、现场施工区域的清理和场地的标志等。
消火栓、喷淋系统施工方法要求及调试1.施工顺序(1)自动喷水灭火系统施工顺序:施工准备检查预留孔洞管道支架制作现场检验材料、部件系统调试联动试验设备检修、单体试运转(2)消火栓系统施工顺序:2.施工说明室内消防水管道的施工及验收,将遵照全国通用的现行有关标准及规范的要求进行。
管道材料与连接:消防水系统管道采用镀锌钢管,DN<100采用丝扣连接,DN≥100采用沟槽连接。
3.施工前的准备工作(1)施工图纸及有关技术文件应齐全。
施工图纸应包括设备平面布置图、系统图、安装图、设备材料明细表等。
技术文件应包括消防设计说明与安装技术要求、监督机关的审批文件及产品样本、使用说明等。
(2)设计单位应向施工单位进行技术交底;(3)系统组件、管件及其它设备、材料,应能保证正常施工;(4)施工现场及施工中使用的水、电、气应满足施工要求,并应保证连续施工。
4.管材、管件的检验(1)系统管道、管件的材质等级应与管子一致。
(2)镀锌钢管表面应光滑无裂纹、缩孔、夹渣、折迭、重皮等缺陷。
.(3)尺寸偏差要符合现行部颁标准和国标要求。
(4)螺纹密封面完整,无损伤毛刺等缺陷,精度及表面粗糙度应达到设计要求和制造标准。
(5)非金属密封垫片要求质地柔韧、无老化变质或分层现象,表面无损伤、皱纹等缺陷。
(6)法兰密封面应完整光洁,不得有毛刺及经向沟槽;螺纹法兰的螺纹应完整无损伤5.喷头的检验(1)喷头的型号、规格应符合设计要求;一般情况下,喷头的温级要和使用环境相协调,即闭式喷头的动作温度比使用环境温度高30℃左右;(2)喷头的商标、型号、公称动作温度、制造厂及生产年月等标志应齐全;(3)喷头外观应无加工缺陷和机械损伤;(4)喷头螺纹密封面应无伤痕、毛刺、缺丝或断丝的现象;(5)闭式喷头应进行密封性能试验,并以无渗漏、无损伤为合格。
试验数量宜从每批中抽查1%,但不得少于5只,试验压力应为3.0MPa;试验保压时间不得少于3min。
当有两只及以上不合格时,不得使用该批喷头。
当仅有一只不合格时,应再抽查2%,但不得少于10只。
重新进行密封性能试验,当仍有不合格时,亦不得使用该批喷头。
6.阀组及其附件的检验系统使用的阀门及其附件(包括控制阀、压力表、排水阀等)均应是全新的合格产品,安装前必须进行检查,并符合以下要求:(1)阀门的型号、规格应符合设计要求;(2)阀门及其附件完好齐全,且全部具有制造厂的合格证;无加工缺陷和机械损伤,有清晰的铭牌和标志。
(3)水流指示器除有商标、型号规格等标志外,还应有水流方向的永久性标志。
(4)控制阀的阀瓣及操作机构动作灵活,无卡涩现象,阀体内清洁,无异物堵塞。
(5)压力开关、水流指示器、自动排气阀、减压阀、止回阀、信号阀、水泵接合器等及水位、气压、阀门限位等自动监测装置应有清晰的铭牌、安全操作指示标志和产品说明书;水流指示器、水泵接合器、减压阀、止回阀等应有水流方向的永久性标志;安装前应逐个进行主要功能检查,不合格者不得使用。
7.管网及系统组件安装管道支架、吊架、防晃支架的安装(1).1)支架在下料前,应彻底除锈,下料组对时应符合图纸要求,材质、型式、尺寸、焊接符合设计要求,螺孔必须用台钻钻孔,严禁用电气焊开孔。
加工完毕防腐,并根据使用要求编号。
支架的安装和受力部件必须符合设计和有关标准规定,安装时可根据管道走向,坡度挂线安装,使各支架受力均匀,支架应牢固的固定在墙、柱或其他结构上,支架应水平,吊架应垂直。
砼结构上的支吊架可用膨胀螺栓固定,砌体上的支架应预埋。
2)管道支架、吊架、防晃支架的型式、材质、加工尺寸及焊接质量等,应符合设计要求和国家现行有关标准的规定。
支架的高度应与其它专业进行协调后确定,防止施工过程中管道与其它专业的管线发生“碰撞”。
3)管道支架采用工厂化制作,制作质量必须符合规范要求,制作成形后应进行除锈和防腐处理。
4)管道支架必须满足管道的稳定和安全,允许管道自由伸缩并符合安装高度。
5)临近阀门和其他大件管道须安装辅助支架,以防止过大的应力,临近泵接头处亦须安装支架以免设备受力。
对于机房内压力管道及其他可把震动传给建筑物的压力管道,必须安装弹簧支架并垫橡胶垫圈以达到减震的目的。
6)垂直安装的总(干)管,其下端应设置承重固定支架,上部末端设置防晃支架固定。
管道的干管三通与管道弯头处应加设支架固定,管道支吊架应固定牢固。
管道支架或吊架之间的距离不应大于下表:管道支架或吊架之间的距离公称直径(mm) DN25 DN32 DN40 DN50 DN70 DN80 DN100 DN1508.04.06.04.56.55.06.0m喷淋管道最大间距() 3.57)管道支架、吊架的安装位置不应妨碍喷头的喷水效果;管道支架、吊架与喷头之间的距离不宜小于300mm;与末端喷头之间的距离不宜大于750mm。
配水支管上每一直管段、相邻两喷头之间的管段设置的吊架均不宜少于1个,吊架的间距不宜大于3.6m;当管道的公称直径等于或大于50mm时,每段配水干管或配水管设置防晃支架不应少于1个,且防晃支架的间距不宜大于15米;当管道改变方向时,应增设防晃支架。
(2)管网安装1)管网安装选用钢管时,其材质应符合GB/T8162《结构用无缝钢管》,GB/T3091《低压流体输送用镀锌钢管》的要求。
在具有腐并应清除管子内部的杂物;管网安装前应校直管子,2).蚀性的场所,安装前应按设计要求对管材管件等进行防腐处理;安装时应随时清除已安装管道内部的杂物。
3)在具有腐蚀性的场所安装管网前,应按设计要求对管子管件等进行防腐处理。
4)无缝钢管、热镀锌钢管安装应采用螺纹、沟槽式管件或法兰连接。
管道连接后不应减小过水横断面面积。
具体连接方法如下:①螺纹连接应符合下列要求:a.管道宜采用机械切割,切割面不得有飞边、毛刺,管子螺纹密封面应完整、光滑,并应符合国家现行标准的有关规定;b.管道螺纹密封面应符合现行国家标准《普通螺纹基本尺寸要求》GB196、《普通螺纹公差与配合》GB197、《管路旋入端用普通螺纹尺寸系列》GB/T1414的有关规定。
c.当管道变径时,宜采用异径接头;在管道弯头处不宜采用补芯,当需要采用补芯时,三通上可用1个,四通上不应超过2个;公称直径大于50mm的管道不宜采用活接头。
d.螺纹连接的密封填料应均匀附着在管道的螺纹部分;拧紧螺纹时,不得将填料挤入管道内;连接后,应将连接处外部清理干净。
e.直径<100㎜的镀锌管套丝的螺纹应规整,断丝或缺丝不得大于螺纹丝扣的10%,所有变径部位不得使用补心,均采用变径管箍。
管道镀锌层破坏处,用镀锌防腐涂料SZ—1补涂。
f.管道螺纹连接采用电动套丝机进行加工,加工次数为1~4次不等。
管径15~32mm套2次;管径40~50mm套3次;管径70mm以上套3~4次。
螺纹连接时,填料采用白厚漆麻丝或四氟乙烯生料带,一次拧紧,不得回拧,紧后留有螺纹2~3圈。
g.喷淋支管应分两次安装,第一次必须在吊顶前将水平横管安装到位,开出三通口。
第二次必须在吊顶装饰吊龙骨时穿插安装支管。
②沟槽式卡箍连接应符合下列要求:a.选用的沟槽式管件应符合《沟槽式管接头》CJ/T156要求,其材质应为球墨铸铁,并符合现行国家标准《球墨铸铁件》GB/T1348要求;橡胶密封圈的材质应为EPDN(三元乙丙胶),并符合《金属管道系统快速管接头的性能要求和试验方法》ISO6182-12要求。
b.沟槽式管件连接时,其管道连接沟槽和开孔应用专用滚槽机和开孔机加工,并应做防腐处理;连接前应检查沟槽和孔洞尺寸,加工质量应符合技术要求;沟槽、孔洞处不得有毛刺、破损性裂纹和脏物。
沟槽加工过程如下:◇钢管定尺截断。
钢管应采用金属锯,大口径管宜采用锯床,使用盘锯切割时,其转速不得大于800r/min;被切割管道的截面应垂直于管轴心。
.◇去掉断口上的毛刺。
涂塑钢管应用细锉将金属毛边修光;◇钢管放入滚槽机和滚轮支架之间;◇下压手动液压泵使滚轮顶到钢管外壁;◇锁紧手动液压泵回油阀;◇将对应管径塞尺塞入标尺确定滚槽深度;◇踏动滚槽机开关同时下压手动液压泵;◇启动滚槽机转动滚槽到达标尺限位;◇检查密封面是否有损伤。
若涂塑层受到损伤,必须进行修补,修补至涂层表面光滑,整体无裂缝无破损点;◇检查槽。
c.沟槽式卡箍管件安装◇安装检查沟槽是否符合标准,去掉管子和密封圈上的毛刺、铁锈、油污等杂质。
◇在管子端部和橡胶圈上涂上润滑剂。
◇将密封橡胶垫圈套入一根钢管的密封部位。
◇将另一根加工好的沟槽的钢管靠拢,将橡胶圈套入管端,使橡胶圈刚好位于两根管子的密封部位。
◇确认管卡已经卡住管子。
◇拧紧螺栓,安装完成。
d.钢管开孔及三通安装钢管采用沟槽式卡箍连接时,在需要开三通的管道上必须使用专用的钢管开孔机进行机械开孔,不允许使用气割开孔。
机械三通连接时,应检查机械三通与孔洞的间隙,各部位应均匀,然后再紧固到位;机械三通开孔间距不应小于500mm,机械四通开孔间距不应小于1000mm。
开孔后必须做好开孔断面的防腐处理。
采用支管接头(机械三通、机械四通)时支管的最大允许管径(mm)钢管开孔及安装机械三通的方法如下:◇开孔定位,锁紧钢管◇钻头定位,开孔机钻孔◇去除毛刺并作防腐处理◇在橡胶密封圈涂上润滑剂◇将密封圈放入机械三通的密封槽内◇将机械三通卡入孔内◇连接机械三通的下片用扳手拧紧螺栓◇.5)管道的安装位置应符合下列设计要求:管道的中心线与梁、柱、板等建筑构件的最小距离表公称直径(mm) 25 32 40 50 70 80 100 125 15020050100601507012580距离(mm)406)配水干管(立管)与配水管(水平管)连接,应采用沟槽式管件,不应采用机械三通。
7)埋地的沟槽式管件的螺栓、螺帽应作防腐处理。
水泵房内的埋地管道连接应采用挠性接头。
8)竖直安装的配水干管除中间用管卡固定外,还应在其始端和终端设防晃支架或采用管卡固定,其安装位置距地面或楼面的距离宜为1.5~1.8m。
在消火栓管道的安装中,除按设计要求安装外,还应注意标明各种控制阀门实际的安装位置,并在施工图中标明,以免在意外时无法及时关闭阀门,同时阀门应有明显的标志和状态显示。
9)喷淋管道横向安装宜设0.002~0.005的坡度,且应坡向排水管;当局部区域难以利用排水管将水排净时,应采取相应的排水措施。
当喷头数量小于或等于5只时,可在管道低凹处加设堵头;当喷头数量大于5只时,宜装设带阀门的排水管。
10)管道穿过建筑物的变形缝时,应设置柔性短管。
穿过墙体或楼板时应加设套管,套管长度不得小于墙体厚度,或应高出楼面或地面50mm;管道的焊接环缝不得位于套管内。
套管与管道的间隙应采用不燃烧材料填塞密实。
11)配水干管、配水管应做红色或红色环圈标志。
红色环圈标志,宽度不应小于20mm,间隔不宜大于4m,在一个独立的单元内环圈不宜少于2处。
