建筑施工技术复习资料第一章土方工程一、填空题1 土方工程的施工往往具有:工程量大、劳动繁重、施工条件复杂等特点。
2.土方施工中,按照土的开挖难易程度划分,土可分为松软土、普通土、坚土、砂砾坚土、软石、次坚石、坚石、特坚石八类。
3 土方施工中要考虑土的可松性,是由于土方工程量是以自然状态的体积来计算的,土的可松性用可松性系数来表示.4 影响土方边坡稳定的因素主要有土质、开挖深度、施工工期、地下水水位、坡顶荷载、气候条件因素。
5 计算水井系统时,水井可分承压完整井、承压非完整井、无压完整井、无压非完整井。
6 一般轻型井点的管路系统包括滤管、井点管、弯联管、总管。
7 填土的压实方法有碾压、夯实、振动压实,其中夯实、振动压实适用于非粘性土。
8 防治流砂的方法水下挖土法、冻结法、枯水期施工、抢挖法、加设支护结构、井点降水。
9 单斗挖掘机机根据工作装置可装成正铲、反铲、抓铲、拉铲等类型。
10.土的工程分类是按土开挖的难易程度将土分为八大类。
11 轻型井点的布置应根据基坑大小与深度、土质、地下水位高低与流向、降水深度要求而定.12 填土压实方法有碾压法、夯实法、振动压实法。
13.影响填土压实的因素有土的含水量、铺土厚度、压实功。
14 流砂产生的原因是GD 大于等于r,防治流砂的方法有改变动水压力方向、增大动水压力路经等。
15 基坑坑壁支护的类型有加固型、支挡型、混合型三种.16板桩设计的五要素入土深度、截面弯矩、支点反力、拉锚长度、板桩位移.17 基坑降水的方法有水坑降水法、井点降水法.18 井点降水根据开挖深度不一样,渗流速度不一样,可划分为轻型井点、喷射井点、电渗井点、管井井点和深井井点五种类型.19 轻型井点平面布置的形式有单排线状布置、双排现状布置、环状布置。
20 轻型井点系统的类型有:无压完整井、无压非完整井、承压完整井、承压非完整井.21 正铲挖土机的工作特点:前进向上、强制切土。
22 反铲挖土机的工作特点:后退向下、强制切土。
本书以土木工程施工为核心,全面介绍了土木工程领域的各个方面,包括土方工程、地基处理与桩基础工程、混凝土结构施工、钢结构施工、建筑装饰装修工程等。
本书的特点主要体现在以下几个方面:1. 内容全面、系统:本书从土木工程施工的各个环节入手,详细介绍了施工过程中的各种技术、工艺和标准。
读者可以系统地了解土木工程施工的全过程,为实际工程提供理论支持。
2. 突出新材料、新技术:本书在原有基础上,增加了BIM技术、绿色施工等新内容,使读者能够及时了解和掌握土木工程领域的最新发展趋势。
3. 注重实践应用:本书结合实际工程案例,深入浅出地讲解了施工过程中的各种问题,使读者能够将理论知识应用于实际工程中。
4. 图文并茂:本书配有大量的插图和表格,使读者在阅读过程中能够更加直观地理解相关内容。
以下是对本书部分章节的简要介绍:第一章绪论:介绍了土木工程施工的地位与作用、主要研究内容、特点以及知识归纳等。
第二章土方工程:包括场地平整、基坑工程、土方的填筑与压实、土方的机械化施工等内容。
第三章地基处理与桩基础工程:介绍了地基处理方法、原理及施工工艺,以及钢筋混凝土预制桩和混凝土灌注桩的施工工艺流程。
第四章混凝土结构施工:包括混凝土原材料、混凝土配合比设计、混凝土施工工艺、混凝土质量控制等内容。
第五章钢结构施工:介绍了钢结构材料、钢结构设计、钢结构加工与制作、钢结构安装等内容。
第六章建筑装饰装修工程:包括建筑装饰装修材料、装饰装修施工工艺、装饰装修质量控制等内容。
总之,《土木工程施工(第二版)》是一本实用性很强的专业书籍,对于土木工程领域的从业人员和学生都具有很高的参考价值。
通过阅读本书,读者可以深入了解土木工程施工的各个方面,提高自己的专业素养和实际操作能力。
本书共分为13个单元,涵盖了土木工程施工的各个方面,包括爆破工程施工、土方工程施工、地基与基础工程施工、砌筑工程施工、钢筋混凝土工程施工、钢结构工程施工、防水工程施工、装饰工程施工、桥梁工程施工、道路工程施工、地下工程施工、管道工程施工、水利水电工程施工等。
第一章土方工程.一、填空题1 土方工程的施工往往具有:工程量大、劳动繁重、施工条件复杂等特点。
2.土方施工中,按照土的开挖难易程度划分,土可分为松软土、普通土、坚土、砂砾坚土、软石、次坚石、坚石、特坚石八类。
3 土方施工中要考虑土的可松性,是由于土方工程量是以自然状态的体积来计算的,土的可松性用可松性系数来表示。
4 影响土方边坡稳定的因素主要有土质、开挖深度、施工工期、地下水水位、坡顶荷载、气候条件因素。
5 计算水井系统时,水井可分承压完整井、承压非完整井、无压完整井、无压非完整井。
6 一般轻型井点的管路系统包括滤管、井点管、弯联管、总管。
7 填土的压实方法有碾压、夯实、振动压实,其中夯实、振动压实适用于非粘性土。
8 防治流砂的方法有水下挖土法、冻结法、枯水期施工、抢挖法、加设支护结构、井点降水。
9 单斗挖掘机机根据工作装置可装成正铲、反铲、抓铲、拉铲等类型。
10.土的工程分类是按土开挖的难易程度将土分为八大类。
11 轻型井点的布置应根据基坑大小与深度、土质、地下水位高低与流向、降水深度要求而定。
12 填土压实方法有碾压法、夯实法、振动压实法。
13.影响填土压实的因素有土的含水量、铺土厚度、压实功。
14 流砂产生的原因是防治流砂的方法有改变动水压力方向、增大动水压力路经等。
15 基坑坑壁支护的类型有加固型、支挡型、混合型三种。
16 板桩设计的五要素入土深度、截面弯矩、支点反力、拉锚长度、板桩位移。
17 基坑降水的方法有水坑降水法、井点降水法。
18 井点降水根据开挖深度不一样,渗流速度不一样,可划分为轻型井点、喷射井点、电渗井点、管井井点和深井井点五种类型。
19 轻型井点平面布置的形式有单排线状布置、双排现状布置、环状布置。
20 轻型井点系统的类型有:无压完整井、无压非完整井、承压完整井、承压非完整井。
21 正铲挖土机的工作特点:前进向上、强制切土。
22 反铲挖土机的工作特点:后退向下、强制切土。
第一章土方工程.1 土方工程的施工往往具有:工程量大、劳动繁重、施工条件复杂等特点。
2.土方施工中,按照土的开挖难易程度划分,土可分为松软土、普通土、坚土、砂砾坚土、软石、次坚石、坚石、特坚石八类.3 土方施工中要考虑土的可松性,是由于土方工程量是以自然状态的体积来计算的,土的可松性用可松性系数来表示.4 影响土方边坡稳定的因素主要有土质、开挖深度、施工工期、地下水水位、坡顶荷载、气候条件因素。
5 计算水井系统时,水井可分承压完整井、承压非完整井、无压完整井、无压非完整井。
6 一般轻型井点的管路系统包括滤管、井点管、弯联管、总管。
7 填土的压实方法有碾压、夯实、振动压实,其中夯实、振动压实适用于非粘性土.8 防治流砂的方法水下挖土法、冻结法、枯水期施工、抢挖法、加设支护结构、井点降水.9 单斗挖掘机机根据工作装置可装成正铲、反铲、抓铲、拉铲等类型。
10.土的工程分类是按土开挖的难易程度将土分为八大类。
11 轻型井点的布置应根据基坑大小与深度、土质、地下水位高低与流向、降水深度要求而定。
12 填土压实方法有碾压法、夯实法、振动压实法。
13.影响填土压实的因素有土的含水量、铺土厚度、压实功.14 流砂产生的原因是GD 大于等于r,防治流砂的方法有改变动水压力方向、增大动水压力路经等。
15 基坑坑壁支护的类型有加固型、支挡型、混合型三种.16板桩设计的五要素入土深度、截面弯矩、支点反力、拉锚长度、板桩位移.17 基坑降水的方法有水坑降水法、井点降水法.18 井点降水根据开挖深度不一样,渗流速度不一样,可划分为轻型井点、喷射井点、电渗井点、管井井点和深井井点五种类型。
19 轻型井点平面布置的形式有单排线状布置、双排现状布置、环状布置.20 轻型井点系统的类型有:无压完整井、无压非完整井、承压完整井、承压非完整井。
21 正铲挖土机的工作特点:前进向上、强制切土。
22 反铲挖土机的工作特点:后退向下、强制切土。

第1篇土木工程施工第四版是我国土木工程领域的一本重要教材,它全面系统地介绍了土木工程施工的基本理论、技术方法和实践经验。
本书由我国著名土木工程专家、学者共同编写,具有很高的实用价值和学术价值。
本书共分为四篇,分别从土石方工程、地基基础工程、主体结构工程和装饰装修工程四个方面进行了详细介绍。
以下是对本书各篇内容的简要概述:第一篇:土石方工程本篇主要介绍了土石方工程的施工技术,包括土的可松性系数、边坡稳定性、水泥土墙设计、基坑土方开挖等内容。
通过对土石方工程的施工技术进行详细讲解,使读者能够深入了解土石方工程的施工原理和操作方法。
第二篇:地基基础工程本篇重点介绍了地基基础工程的施工技术,包括地基处理、桩基础、地下连续墙、深基坑支护等。
通过对地基基础工程的施工技术进行详细阐述,使读者能够掌握地基基础工程的设计和施工要点。
第三篇:主体结构工程本篇主要介绍了主体结构工程的施工技术,包括钢筋混凝土结构、钢结构、木结构等。
通过对主体结构工程的施工技术进行详细讲解,使读者能够了解各类结构的施工原理和操作方法。
第四篇:装饰装修工程本篇重点介绍了装饰装修工程的施工技术,包括抹灰、防水、地面、墙面、门窗等。
通过对装饰装修工程的施工技术进行详细阐述,使读者能够掌握各类装饰装修材料的选用和施工方法。
本书具有以下特点:1. 系统性强:本书按照土木工程施工的顺序,系统地介绍了各类工程的施工技术,使读者能够全面了解土木工程施工的全过程。
2. 实用性强:本书结合实际工程案例,详细讲解了各类工程的施工技术和操作方法,具有较强的实用性。
3. 严谨性:本书在编写过程中,严格遵循我国现行规范和标准,确保了内容的严谨性。
4. 可读性强:本书语言通俗易懂,图文并茂,便于读者学习和理解。
总之,土木工程施工第四版是一本内容丰富、实用性强、具有较高学术价值的教材。
对于土木工程专业的学生、工程师以及相关人员来说,本书是一本不可多得的参考书籍。
通过学习本书,读者能够掌握土木工程施工的基本理论、技术方法和实践经验,为今后的工作打下坚实的基础。
土木工程施工管理范文第一章绪论1.1 研究背景和意义土木工程是社会建设中不可或缺的一部分,涉及到建筑物、道路、桥梁等基础设施的建设和维护。
而土木工程施工管理是保证工程质量和进度的关键环节,对于保证工程质量和安全具有重要作用。
本文旨在研究土木工程施工管理的关键问题,探讨如何有效地管理土木工程施工过程,以提高工程质量和效率,减少工程风险。
通过对施工管理的相关理论研究和实践案例的分析,总结出一套科学合理的土木工程施工管理方法和经验。
1.2 研究内容和方法本文研究的内容包括土木工程施工管理的基本原理、施工组织设计、工程技术措施和质量安全管理等方面。
通过对相关文献的梳理和案例的研究,分析土木工程施工管理中存在的问题和挑战,并提出相应的解决方法和措施。
本文的研究方法主要是理论研究和实证研究相结合。
通过对施工管理的理论知识进行归纳总结,提出一套合理的施工管理方法和指导原则;同时,通过实地调研和实践案例的分析,验证研究成果的有效性和实用性。
第二章土木工程施工管理的基本原理2.1 施工管理的概念和作用施工管理是指对土木工程施工过程进行全面协调和控制,以确保工程质量、进度和安全。
施工管理对于提高工程质量、降低成本和风险具有重要作用。
它可以帮助项目经理有效地组织施工资源、优化施工过程、做好项目管理和监督工作。
2.2 施工组织设计原则施工组织设计是实现工程目标的关键环节。
它包括施工方案的制定、施工过程的规划和施工资源的配置等内容。
施工组织设计应遵循经济性、合理性、可行性和安全性的原则,以实现施工过程的高效、顺利进行。
2.3 施工技术措施施工技术措施是施工管理的基础。
它包括施工工艺、施工方法和施工机械设备的选择等方面。
合理的施工技术措施可以提高施工效率、降低成本和风险,并提高工程质量和安全。
2.4 质量安全管理质量安全管理是土木工程施工管理的重要内容。
它包括质量管理、安全管理和环境管理等方面。
质量安全管理应遵循科学化、系统化和规范化的原则,以确保工程质量、安全和环保。

土木工程施工课程设计专业:姓名:班级:学号:导师:时间:目录第一章工程概况 (1)一、建筑、结构概况 (1)二、施工条件概况 (1)第二章工程量计算··················································一、土方工程量····················································二、基础工程工程量················································三、柱工程量······················································四、梁工程量······················································五、楼梯工程量····················································六、预制板工程量··················································七、工程量清单表··················································第三章施工方案····················································一、施工段划分····················································二、工期控制······················································三、施工顺序······················································四、施工工艺······················································五、施工方法·····················································六、施工时间·····················································七、模板方案·····················································第四章机械设备选择················································第五章主要技术措施················································第六章施工总平面图··············································第七章施工进度计划表···········································第一章工程概况一、建筑、结构概况建筑设计特点:本工程为某无线电厂生产车间,总体呈矩形分布,建筑物总高16.90m,总长54.30m,总宽21.3m;共四层,首层层高为4.5m,二、三标准层层高均为4.2m,顶层层高4.0m,屋顶为平屋顶。

土木工程施工第二章试题一、填空题1、桩基础是由_______和________共同组成。
桩按荷载传递方式分为______和_________。
(桩;承台;摩擦桩;端承桩)P472、桩锤根据动力源和动力作用类型有落锤、气锤、________、_________和液压锤等。
(柴油锤、振动桩锤)P493、振动沉管灌注桩根据土质情况和荷载要求,有_______、__________和反插法三种施工方法。
(单打法;复打法)P604、地下连续墙施工的主要工艺过程包括:__________、挖槽、清底、吊放钢筋笼与_________、浇筑混凝土。
(筑导墙;接头管或接头箱)p61二、选择题(一)单向选择1.下列哪项不是钢筋混凝土预制桩的特点(C)P47A.承载能力较大B.施工速度快C.受地下水位影响大D.桩的制作方法和沉桩工艺简单2.在沉桩过程中逐节接桩予以加长,但接头不宜超过( C )P48A . 3个 B.4个 C.2个 D.1个3.钢筋混凝土预制桩应在混凝土达到设计强度的(C)后方可起吊P48A.50%B.60% C70% D100%4.下列哪一项不是灌注桩的优点(A)P54A.施工噪声大B.施工时无震动C.不需要提桩D.无挤土5.当地下水位比较高、土质好时,用( B )成孔灌注桩。
P55A. 干作业B. 泥浆护壁C.套筒D.人工挖6.当用泥浆护壁成孔灌注桩时,埋设的护筒应高于地面( C )P56A. 3~5mB. 400~600mmC. 0.5~1mD.1~2m7. 套筒成孔灌注桩施工适用于:(C)P59A.土质差、地下水位低时 B. 土质好、地下水位高时C.土质很差、地下水位很高时 D. 土质较好、无地下水时8.下列哪一项不是地下连续墙的施工特点(D)P61A.刚度大整体性好B.施工时无振动C.噪声低D.只能用于一二类土9 .当桩的长度L在5~10m之间时,起吊时,吊点应在(B )处。
P48A.0.355LB.0.310LC.0.207LD.0.293L三、名词解释1、桩基础答:由沉入土中的桩和连接于桩顶的承台共同组成,以承受上部荷载的基础形式。
建筑施工技术复习资料第一章土方工程一、填空题1 土方工程的施工往往具有:工程量大、劳动繁重、施工条件复杂等特点。
2.土方施工中,按照土的开挖难易程度划分,土可分为松软土、普通土、坚土、砂砾坚土、软石、次坚石、坚石、特坚石八类。
3 土方施工中要考虑土的可松性,是由于土方工程量是以自然状态的体积来计算的,土的可松性用可松性系数来表示。
4 影响土方边坡稳定的因素主要有土质、开挖深度、施工工期、地下水水位、坡顶荷载、气候条件因素。
5 计算水井系统时,水井可分承压完整井、承压非完整井、无压完整井、无压非完整井。
6 一般轻型井点的管路系统包括滤管、井点管、弯联管、总管。
7 填土的压实方法有碾压、夯实、振动压实,其中夯实、振动压实适用于非粘性土.8 防治流砂的方法水下挖土法、冻结法、枯水期施工、抢挖法、加设支护结构、井点降水.9 单斗挖掘机机根据工作装置可装成正铲、反铲、抓铲、拉铲等类型. 10.土的工程分类是按土开挖的难易程度将土分为八大类.11 轻型井点的布置应根据基坑大小与深度、土质、地下水位高低与流向、降水深度要求而定。
12 填土压实方法有碾压法、夯实法、振动压实法.13.影响填土压实的因素有土的含水量、铺土厚度、压实功。
14 流砂产生的原因是GD 大于等于r,防治流砂的方法有改变动水压力方向、增大动水压力路经等.15 基坑坑壁支护的类型有加固型、支挡型、混合型三种。
16板桩设计的五要素入土深度、截面弯矩、支点反力、拉锚长度、板桩位移。
17 基坑降水的方法有水坑降水法、井点降水法.18 井点降水根据开挖深度不一样,渗流速度不一样,可划分为轻型井点、喷射井点、电渗井点、管井井点和深井井点五种类型。
19 轻型井点平面布置的形式有单排线状布置、双排现状布置、环状布置。
20 轻型井点系统的类型有:无压完整井、无压非完整井、承压完整井、承压非完整井。
21 正铲挖土机的工作特点:前进向上、强制切土。
22 反铲挖土机的工作特点:后退向下、强制切土。

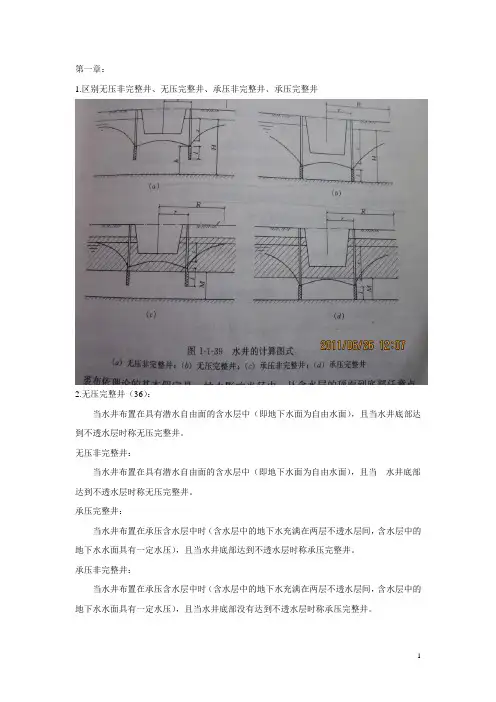

第一章:1.区别无压非完整井、无压完整井、承压非完整井、承压完整井2.无压完整井(36):当水井布置在具有潜水自由面的含水层中(即地下水面为自由水面),且当水井底部达到不透水层时称无压完整井。
无压非完整井:当水井布置在具有潜水自由面的含水层中(即地下水面为自由水面),且当水井底部达到不透水层时称无压完整井。
承压完整井:当水井布置在承压含水层中时(含水层中的地下水充满在两层不透水层间,含水层中的地下水水面具有一定水压),且当水井底部达到不透水层时称承压完整井。
承压非完整井:当水井布置在承压含水层中时(含水层中的地下水充满在两层不透水层间,含水层中的地下水水面具有一定水压),且当水井底部没有达到不透水层时称承压完整井。
3.无压完整单井的涌水量:()2S S1.366lg lg H Q KR r -=-K ——土的渗透系数(m/d ); H ——含水层厚度(m );S ——井水处水位降落高度(m ); R ——为单井的降水影响半径; r ——为单井的半径; 群井的涌水量:()()002S S 1.366lg lg H Q KR χχ-=+-0χ——由井点管围成的水井的半径(m )群井无压非完整井的涌水量:()()0002S S 1.366lg lg H Q KR χχ-=+-有郊含水深度Ho 确定方法(39): 4.流砂现象(33):如果压力不小于土的浮重度r',即'D G γ>则土粒失去自重,处于悬浮状态,土的抗剪强度等于零,土粒能随着渗流的水一起流动,这种现象就叫“流砂现象” 防止流砂的方法主要有:水下挖土法,冻结法,枯水期施工,抢挖法,加设支护结构及井点降水等,其中井点降水法是根除流砂的有效方法之一。
5.压实系数(压实度)c λ(50):为土的控制干重度d ρ与土的最大干重度max d ρ之比,即:max dc d ρλρ=6.坡度系数:边坡坡度以其高度H 与其底宽度B 之比表示,即H11==B B H m 土方边坡坡度=式中B Hm ,称为坡度系数第二章:1.(67):用锤击法沉,拔管的称为锤击沉管灌注桩;用激振器沉,拔管的称为振动沉管灌注桩。
