玻璃隔断安装工艺详解
- 格式:doc
- 大小:209.00 KB
- 文档页数:3
玻璃隔断施工工艺一、施工准备1、材料准备:按设计要求准备玻璃、钢材、五金配件、安装工具等。
2、施工现场准备:清理现场,确保施工现场清洁、平整、无杂物。
3、技术准备:熟悉施工图纸,掌握玻璃隔断的安装技术。
二、施工流程1、测量放线:根据设计要求,在地面和墙面上放出玻璃隔断的位置线。
2、钢材加工:根据设计要求,将钢材切割、加工成所需形状和尺寸。
3、安装钢架:按照位置线,将钢架安装到墙面上,确保钢架垂直、平整。
4、安装玻璃:将玻璃按照设计要求安装到钢架上,确保玻璃平整、无气泡。
5、安装五金配件:根据设计要求,安装五金配件,如门锁、拉手等。
6、调试检验:检查安装后的玻璃隔断是否符合设计要求,进行调试检验。
7、清理现场:清理施工现场,确保无垃圾、无残留物。
三、施工注意事项1、玻璃隔断的尺寸和位置要严格按照设计要求进行安装。
2、钢架的安装要牢固、平整,确保承重能力。
3、玻璃的安装要平整、无气泡,确保透明度。
4、五金配件的安装要牢固、美观,确保使用效果。
5、施工过程中要注意保护现场环境,避免污染和损坏其他物品。
四、质量要求1、玻璃隔断的位置和尺寸要准确,符合设计要求。
2、钢架的焊接要牢固、平整,承重能力要达到设计要求。
3、玻璃的安装要平整、无气泡,透明度要达到设计要求。
4、五金配件的安装要牢固、美观,使用效果要达到设计要求。
5、整个施工过程要符合安全规范,确保工人和设备的安全。
成品玻璃隔断施工工艺在现代建筑中,玻璃隔断作为一种常见的空间分隔方式,其施工工艺和品质直接影响到空间的使用和视觉效果。
本文将介绍成品玻璃隔断的施工工艺,包括施工准备、材料要求、安装流程和质量控制等方面。
一、施工准备在施工前,需要做好充分的准备工作,包括技术准备、施工现场准备和材料准备。
技术准备包括熟悉图纸、编制施工方案、进行技术交底等。
施工现场准备包括清理现场、安排施工场地、准备施工工具等。
材料准备包括选择合适的玻璃、配件、框架等材料,确保材料的质量符合设计要求。
玻璃隔断墙安装施工工艺<1>施工准备1.材料构配件玻璃隔墙采用钢化玻璃材料在玻璃制品工厂加工制作2.主要机具(1)机具:电锤(2)工具:丝锥、螺丝刀、玻璃胶枪等<2>工艺流程玻璃隔断墙的制安施工程序:测量放线-材料订购-上、下部位钢件制安-安装玻璃-涂胶-清洗。
1)测量放线:根据设计图纸尺寸测量放线,测出基层面的标高,玻璃墙中心轴线及上、下部位,收口不锈钢槽的位置线;2)预埋铁件下部侧边上部玻璃槽安装:根据设计图纸的尺寸安装槽底钢部件,用膨胀螺栓固定,然后安装上部、侧边钢玻璃槽。
调平直,然后固定。
安装槽内垫底胶带,所有非不锈钢件涂刷防锈漆;3)玻璃块安装定位:钢化平板玻璃全部在专业厂家定做,运至工地。
首先将玻璃槽及玻璃块清洁干净,用玻璃安装机或托运吸盘将玻璃块安放在安装槽内,调平、竖直后用塑料块塞紧固定,同一玻璃墙全部安装调平,竖直才开始注胶;4)注胶:首先清洁干净上、下部位、侧边不锈钢玻璃槽及玻璃缝注胶处,然后将注胶两侧的玻璃、不锈钢板面用白色胶带粘好,留出注胶缝位置,国家规定要求注胶,同一缝一次性注完刮平,不停歇。
(注:a注胶缝必须干燥时才能注胶,切忌潮湿;b上、下部不锈钢槽所注的胶为结构性硅胶,玻璃块间夹缝所注的胶为透明玻璃胶)。
5)清洁卫生:将安装好的玻璃块用专用的玻璃清洁剂清洗干净。
(切勿用酸性溶液清洗)。
<3>无竖框玻璃隔墙安装1)操作程序:弹线→安装固定玻璃的型钢边框→安装大玻璃→安装玻璃稳定器(玻璃肋)→嵌缝打胶→边框装饰→清洁2)操作要点a.弹线:弹线时注意核对已做好的预埋铁件位置是否正确(如果没有预埋铁件,则应划出金属膨胀螺栓位置)。
落地无竖框玻璃隔墙应留出地面饰面层厚度(如果有踢脚线,则应考虑踢脚线三个面饰面层厚度)及顶部限位标高(吊顶标高)。
先弹地面位置线,再弹墙、柱上的位置线;b.安装固定玻璃的型钢边框:如果没有预埋铁件,或预埋铁件位置已不符合要求,则应首先设置金属膨胀螺栓。

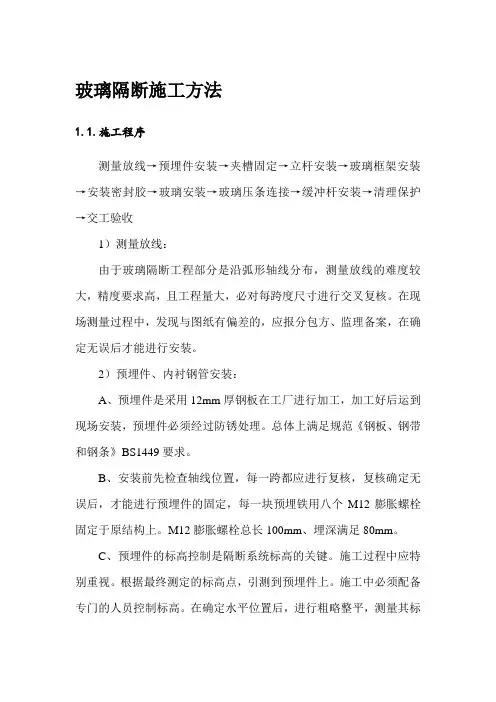

玻璃隔断施工方法1.1.施工程序测量放线→预埋件安装→夹槽固定→立杆安装→玻璃框架安装→安装密封胶→玻璃安装→玻璃压条连接→缓冲杆安装→清理保护→交工验收1)测量放线:由于玻璃隔断工程部分是沿弧形轴线分布,测量放线的难度较大,精度要求高,且工程量大,必对每跨度尺寸进行交叉复核。
在现场测量过程中,发现与图纸有偏差的,应报分包方、监理备案,在确定无误后才能进行安装。
2)预埋件、内衬钢管安装:A、预埋件是采用12mm厚钢板在工厂进行加工,加工好后运到现场安装,预埋件必须经过防锈处理。
总体上满足规范《钢板、钢带和钢条》BS1449要求。
B、安装前先检查轴线位置,每一跨都应进行复核,复核确定无误后,才能进行预埋件的固定,每一块预埋铁用八个M12膨胀螺栓固定于原结构上。
M12膨胀螺栓总长100mm、埋深满足80mm。
C、预埋件的标高控制是隔断系统标高的关键。
施工过程中应特别重视。
根据最终测定的标高点,引测到预埋件上。
施工中必须配备专门的人员控制标高。
在确定水平位置后,进行粗略整平,测量其标高,计算与预定标高的差值,有针对性增加垫片,直至符合设计要求为止。
3)夹槽固定:A、为保证夹槽有足够的强度和刚度,满足受力要求,夹槽由5.0mm厚铝合金“U”字型槽,夹槽在工厂加工,运至现场进行拼装。
B、夹槽由螺栓与预埋件牢固地连接在一起,保证有足够抗拉、抗剪强度。
C、压条扣板平直,对口精密,安装牢固,整齐划一,密封条安装嵌塞严密,使用硅酮胶的部位必须干净,与被密封物粘结牢固,外表顺直、无错台错位、光滑、严密、美观。
胶缝以外无污渍。
4)立柱安装:A、立杆由铝合金按设计图纸要求加工而成,铝合金总体上满足《铝质型材,符合本国行业标准》JGJ73-91的要求,规格、颜色必须符合设计要求和产品标准的规定。
铝型材阳极氧化膜厚度必须大于AA15级。
B、预埋件必须与原结构连接牢固,无松动,予埋件尺寸、焊缝的长度、高度和焊条型号应符合设计规定。
玻璃隔断安装施工工艺1、玻璃隔断施工顺序墙位放线→型材划线、下料→组装、固定框架→安装玻璃→清洁2、墙位放线根据施工图纸,在室内楼地面上弹出隔墙位置中心线与边线,然后将线引测至两侧墙面与楼板上。
标出竖框间隔与固定点位置。
位置线弹完后,应检查两侧墙面得垂直度,地面平整度与标高。
弹线得位置应准确,墨线应清晰。
3、框架组装⑴根据图纸提供得隔墙中心线,复查框架安装位置线。
⑵隔墙框架就位:①框上保护膜安装前后不应撕掉或损坏。
②将框架安装在安装线上,调整正、侧面垂直度、水平度与对角线合格后,用对拔楔临时固定。
木楔应垫在边、横框受力部位,以防框子被挤压变形。
③组合框架应先按设计要求进行拼装。
隔墙框横向组合及竖向组合应采用套插。
搭接一般不大于10mm,以避免框架冷热伸缩与建筑物变形而引起得框架之间裂缝。
4、框架固定⑴当墙面、地面为混凝土基层未预埋铁件或未预留槽口时,其框子得连接铁件可用射钉射入¢4或¢5射钉紧固。
连接铁件应事先用镀锌螺钉铆固在框上。
⑵组合框架立柱上、下端应各嵌入框顶与框底得基体内25mm以上。
转角处得立柱其嵌固长度应在35mm以上。
⑶框架连接采用射钉、膨胀螺栓、钢钉等紧固时,其紧固件离墙(或梁、柱)边缘不得小于50mm。
且错开墙体缝隙,以防紧固失效。
5、安装玻璃按型材骨架框格,裁割玻璃。
玻璃不能直接嵌入下框凹槽内。
应先垫橡胶垫块(垫块宽度不超过玻璃厚度,长度根据玻璃自重决定),然后将玻璃安装在框格凹槽内。
玻璃隔墙不高,各块玻璃面积不大,可用手提吸盘将玻璃两面吸住就位,再用吸盘将玻璃提起,轻轻嵌入框格内,玻璃装入后,凹槽两侧嵌橡胶压条,从两边挤紧,防止玻璃移动。
然后,在其上注一道硅酮密封胶。
密封胶要注得均匀、饱满,注入深度约5mm。
随手用棉布将余胶抹干净。
6、清洁玻璃清洁时,用两块抹布,抹布只能一次性使用。
第一次顺一个方向擦净即弃掉抹布。
第一次清洁,用丁酮擦。
第二次用干净得布擦。
十、玻璃门安装施工工艺1、材料要求(1)玻璃门得型号规格应符合设计要求,五金配件配套齐全,并有出厂合格证。
玻璃隔断安装施工的详解导言本文详细介绍了玻璃隔断安装施工的步骤和注意事项,旨在为读者提供简洁明了的指导,确保安装过程顺利进行。
准备工作在进行玻璃隔断安装施工之前,需要进行以下准备工作:1. 测量:准确测量安装位置的尺寸,包括高度、宽度和深度等参数。
2. 材料准备:选择合适的玻璃材料和隔断系统,并确保其质量和数量满足需求。
3. 施工计划:制定详细的施工计划,包括安装顺序、时间安排和人员配备等。
施工步骤1. 清理安装位置:将安装位置清理干净,确保没有杂物和尘土等影响安装质量的物品。
2. 安装固定支架:根据测量结果,在安装位置固定支架,确保支架稳固可靠。
3. 安装玻璃:将预先准备好的玻璃板放置在安装位置上,并使用特制的夹具将玻璃牢固固定。
4. 进行密封处理:使用密封胶或其他密封材料填充玻璃与支架之间的空隙,确保隔断的密封性和稳固性。
5. 进行调整和固定:对安装好的玻璃隔断进行调整,确保水平和垂直度,并使用螺钉等固定物将隔断牢固固定。
6. 清理和检查:清理施工现场,检查安装质量和隔断的外观,确保符合要求。
注意事项在进行玻璃隔断安装施工时,需要注意以下事项:1. 安全第一:施工人员需要佩戴适当的个人防护装备,确保安全施工。
2. 精确测量:测量过程要准确无误,确保玻璃隔断尺寸和位置的准确性。
3. 质量把控:选择优质的玻璃材料和隔断系统,并确保施工过程中的质量控制。
4. 严格执行施工计划:按照事先制定的施工计划进行施工,避免出现混乱和错误。
5. 注意细节:施工过程中要注意细节处理,确保玻璃隔断的外观和功能完美。
结论本文对玻璃隔断安装施工进行了详细解析,从准备工作到施工步骤和注意事项,提供了简洁明了的指导。
希望读者能够根据本文内容,顺利进行玻璃隔断的安装施工。
玻璃隔断施工工艺
1.在安装玻璃隔断时,首先应在墙面弹出隔墙的定位线。
定
位线应考虑以下内容:
(1)根据设计图纸确定玻璃隔断的位置和标高。
(2)根据
玻璃隔断的高度和面积,计算出每片玻璃隔断的重量。
(3)为保
证施工安全,每片玻璃应在墙面上固定好。
(4)为保证施工质量,在每片玻璃上安装支架时,应采用铝合金或不锈钢制成的铝合金
支架,固定后应检查支架是否牢固,并做好工作标记。
2.安装玻璃隔断前应先将墙面上的尘土、油污清理干净。
然
后按设计图纸要求弹出隔墙中心线。
其位置、标高必须准确无误,以保证隔墙安装质量。
3.玻璃隔断在安装前应先用清水将其内外清洗干净,并检查
其强度和安全性能。
如发现有损坏或裂缝时,应及时进行更换和
修补。
4.在安装玻璃隔断时,应使用橡胶锤或木锤敲击玻璃板底、
侧边及背面等部位进行敲击检查,其敲击次数不得少于2~3次。
若发现有松动或裂纹时,应用工具将其挑出或用灰土压实后再进
行安装。
—— 1 —1 —。
成品玻璃隔断施工工艺流程
一、工艺流程
现场定位放线→天地龙骨安装一→横竖龙骨安装→门框安装→
水平调整→玻璃扣板安装→百叶安装及系统调试一面板安装-门扇及五金配件安装→清洁一→自验一→交验。
二、操作工艺
1.依据施工图纸放线
2.框架系统安装
(1)地龙骨安装
依据图纸及实地放线位置,将门及转角之位置预留,地龙骨用中6胀栓固定于地坪上,须用电钻钻孔,埋入塑料塞,以螺丝固定地龙骨固定点间隔约1000mm,需先在两端约100mm处固定。
(2)天龙骨安装
以水平仪扫描地龙骨,将天龙骨平行放置于楼板或天花板下方,然后用50mm自攻钉固定,固定点间隙约600mm。
(3)竖龙骨安装
依施工图示结合实地测量,从地龙骨内至天龙骨下边线尺寸,减15mm-20切割尺寸。
m为竖龙骨实际
将竖龙骨两端插入直角连接件,放入地龙骨槽内,搭接至天龙骨,将天、地龙骨与连接件用顶丝固定,竖龙骨与天龙骨缝隙应小于5mm,
如天龙骨不通顶固定,竖龙骨切割尺寸应一致。
与门框相连接的两侧竖龙骨应落地安装。
(4)横龙骨安装
用墨斗线或水准仪在竖龙骨上确定横龙骨安装位置。
将龙骨两端插入直角连接件,放入左右竖龙骨之间调整所需上下间隔尺寸。
用顶丝固定。
(5)水平龙骨安装
隔墙为实体,墙体高度超过2500mm须在框架内1/2处加装横向水平龙骨,用于支撑两侧面板,加强墙体的稳固性。
分段墙体超过1200m也应加装纵向水平龙骨,用于支撑横龙骨,以保持水平。

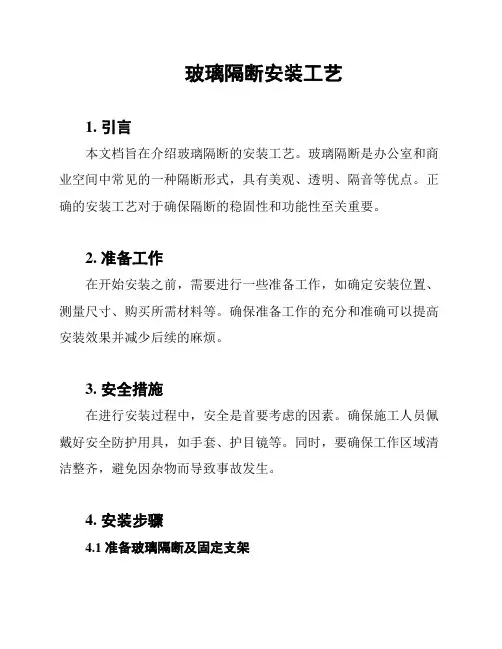

玻璃隔断安装工艺1. 引言本文档旨在介绍玻璃隔断的安装工艺。
玻璃隔断是办公室和商业空间中常见的一种隔断形式,具有美观、透明、隔音等优点。
正确的安装工艺对于确保隔断的稳固性和功能性至关重要。
2. 准备工作在开始安装之前,需要进行一些准备工作,如确定安装位置、测量尺寸、购买所需材料等。
确保准备工作的充分和准确可以提高安装效果并减少后续的麻烦。
3. 安全措施在进行安装过程中,安全是首要考虑的因素。
确保施工人员佩戴好安全防护用具,如手套、护目镜等。
同时,要确保工作区域清洁整齐,避免因杂物而导致事故发生。
4. 安装步骤4.1 准备玻璃隔断及固定支架在进行安装之前,要检查玻璃隔断及固定支架是否完好无损。
如有损坏或缺失部分,需要及时更换或修复。
4.2 安装支架根据设计要求和测量结果,确定支架的安装位置。
使用适当的工具,将支架固定在墙壁或天花板上。
确保支架的平整和稳固。
4.3 安装玻璃将玻璃隔断安装到固定支架上。
要注意操作平稳,避免碰撞和划伤玻璃。
根据需要,使用适当的固定件将玻璃固定在支架上。
4.4 检查和调整安装完成后,要进行检查和调整。
检查隔断的稳固性和水平度,调整支架和固定件以确保隔断的正常使用。
5. 后续维护完成安装后,要对玻璃隔断进行定期的清洁和维护。
保持隔断的清洁、整洁可以延长其使用寿命,并确保其外观和功能不受影响。
6. 总结玻璃隔断的安装工艺是一项重要的任务,需要注意安全和细节。
以上所述的步骤可以作为安装的基本指南,但实际操作时需根据具体情况进行调整和补充。
玻璃隔断施工工艺玻璃隔断是现代建筑中常见的一种装饰材料和功能性空间分隔方式。
它以其透明、美观、环保等特点,在商务办公室、公共场所、医疗机构等各类建筑中广泛应用。
然而,玻璃隔断的良好效果和高质量施工密不可分。
本文将介绍玻璃隔断的主要施工工艺,以帮助读者更好地了解和掌握这一技术。
一、设计和测量在进行玻璃隔断的施工之前,首先需要进行设计和测量。
设计师通常会根据建筑空间的要求和客户的需求,绘制施工图纸,并确认隔断的尺寸、材料、款式等。
测量师则根据这些图纸和要求,到施工现场进行具体的测量工作,确保玻璃隔断能够完美契合空间。
二、准备工作准备工作是玻璃隔断施工过程中的重要步骤。
首先,施工队需要准备好所需的材料和工具,包括玻璃板、铝合金型材、胶水、密封条、吊轨等。
其次,清理施工现场,确保没有杂物和灰尘,以确保施工的效果和质量。
三、取尺和切割玻璃在准备完工具和材料后,施工人员需要根据测量的尺寸,取尺和切割玻璃板。
这一步骤需要特别小心和精确,以确保玻璃板的尺寸和形状与设计图纸相符。
在切割过程中,施工人员需要佩戴防护手套和护目镜,以确保安全。
四、打胶打胶是玻璃隔断施工工艺中的重要环节。
施工人员需要在铝合金型材上涂抹适量的胶水,然后将玻璃板安装在型材上。
打胶过程中需要注意胶水的均匀涂抹和不产生泡沫。
施工人员还需要确保玻璃板的位置和水平度,以保证安装的牢固性和稳定性。
五、固定配件和调整完成打胶后,施工人员需要安装并固定配件,如密封条和吊轨。
密封条的作用是保护和密封隔断边缘,吊轨则用于挂载滑动门。
在安装过程中,施工人员需要对配件进行调整,以保证隔断的开启、关闭和滑动的顺畅和稳定。
六、清理和验收施工完成后,施工队需要对施工现场进行清理,将杂物和垃圾清理干净。
然后,客户和项目负责人进行验收,检查隔断的质量和效果是否符合要求。
如果存在问题,需要及时进行修复和调整,直至满足要求。
综上所述,玻璃隔断的施工工艺包括设计和测量、准备工作、取尺和切割玻璃、打胶、固定配件和调整、清理和验收等步骤。

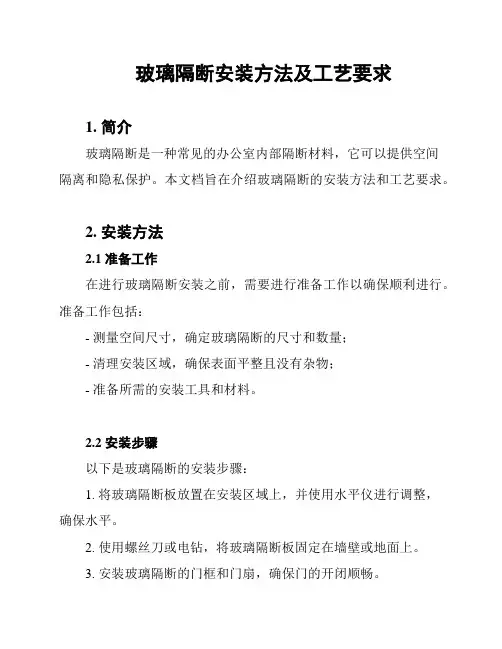

玻璃隔断安装方法及工艺要求1. 简介玻璃隔断是一种常见的办公室内部隔断材料,它可以提供空间隔离和隐私保护。
本文档旨在介绍玻璃隔断的安装方法和工艺要求。
2. 安装方法2.1 准备工作在进行玻璃隔断安装之前,需要进行准备工作以确保顺利进行。
准备工作包括:- 测量空间尺寸,确定玻璃隔断的尺寸和数量;- 清理安装区域,确保表面平整且没有杂物;- 准备所需的安装工具和材料。
2.2 安装步骤以下是玻璃隔断的安装步骤:1. 将玻璃隔断板放置在安装区域上,并使用水平仪进行调整,确保水平。
2. 使用螺丝刀或电钻,将玻璃隔断板固定在墙壁或地面上。
3. 安装玻璃隔断的门框和门扇,确保门的开闭顺畅。
4. 安装玻璃隔断的门锁和门把手,确保安全性和方便使用。
2.3 注意事项在进行玻璃隔断安装时,需要注意以下事项:- 确保安装工具和材料符合相关标准和规范;- 注意施工安全,佩戴防护手套和眼镜等个人防护设备;- 遵循供应商提供的安装说明和操作方法;- 在操作过程中,避免对玻璃隔断板施加过大的力量,以免造成破损。
3. 工艺要求为确保玻璃隔断的安全性和使用寿命,以下是一些工艺要求:- 玻璃隔断板的厚度应符合设计要求,并具有足够的强度和抗震能力;- 玻璃隔断板的边缘应经过专业磨边处理,平滑无毛刺;- 玻璃隔断的门框和门扇应具有良好的密封性,防止噪音和灰尘的进入;- 玻璃隔断的门锁和门把手应坚固耐用,操作灵活可靠。
4. 总结通过本文档的介绍,我们了解了玻璃隔断的安装方法和工艺要求。
在进行安装时,需要注意准备工作和安装步骤,并严格遵守工艺要求,以保证安装质量和使用效果。
玻璃隔断安装施工工艺及施工方法
1、施工工艺流程
定位放线→钢支架制安→基层板安装→安装玻璃→不锈钢面板安装→硅酮胶封闭→清理→保护。
2、施工操作工艺
⑴出放样图:
根据玻璃隔断的设计图纸,出放样图。
放样图根据设计图确定基层的规格尺寸,材料情况,立面布置,结构连接构造,玻璃尺寸,安装形式等内容,并依据放样初步确定玻璃加工。
⑵地、墙面弹线:
根据放样图,在需要固定基层的地面和墙面上弹出隔断框的宽度边线和中心线,然后用线锤将两条边缘线和中心线的位置引到相邻的墙上和顶上,同时划出固定点的位置。
⑶预埋件固定:
采用膨胀螺栓固定,预埋4#脚钢。
⑷安装上下基层钢龙骨:
对玻璃隔断轴线的定位放线检查无误后,在预埋件上焊接贯通型钢龙骨,焊接牢固。
型钢上口必须平直,横向成线。
外面包封15mm厚硅酸钙板;在贯通龙骨上用15mm细木板制作玻璃槽口,以利玻璃的安装。
硅酸钙板用螺栓固定在贯通龙骨上。
⑸玻璃加工:
根据放样图,确定玻璃尺寸,委托厂家进行加工生产,运至现场工地。
⑹玻璃的安装:
玻璃夹槽做到横平、竖直,经复核后即可安装玻璃。
玻璃的安装应从隔断的一边向另一边逐步进行安装。
玻璃与槽口两边必须保证有5mm的空隙,以利玻璃胶收口。
玻璃隔断安装施工工艺及施工方法要点一、玻璃隔断施工工艺墙位放线T型材划线、下料T组装、固定框架T安装玻璃T清洁。
二、施工方法要点1、墙位放线根据施工图纸,在室内楼地面上弹出隔墙位置中心线和边线,然后将线引测至两侧墙面和楼板上。
标出竖框间隔和固定点位置。
位置线弹完后,应检查两侧墙面的垂直度,地面平整度和标高。
弹线的位置应准确,墨线应清晰。
2、框架组装⑴根据图纸提供的隔墙中心线,复查框架安装位置线。
⑵隔墙框架就位:①框上保护膜安装前后不应撕掉或损坏。
②将框架安装在安装线上,调整正、侧面垂直度、水平度和对角线合格后,用对拔楔临时固定。
木楔应垫在边、横框受力部位,以防框子被挤压变形。
③组合框架应先按设计要求进行拼装。
隔墙框横向组合及竖向组合应采用套插。
搭接一般不大于10mm,以避免框架冷热伸缩和建筑物变形而引起的框架之间裂缝。
3、框架固定⑴当墙面、地面为混凝土基层未预埋铁件或未预留槽时,其框子的连接铁件可用射钉射入©4或©5射钉紧固。
连接铁件应事先用镀锌螺钉铆固在框上。
⑵组合框架立柱上、下端应各嵌入框顶和框底的基体内25mm以上。
转角处的立柱其嵌固长度应在35mm以上。
⑶框架连接采用射钉、膨胀螺栓、钢钉等紧固时,其紧固件离墙(或梁、柱)边缘不得小于50mm。
且错开墙体缝隙,以防紧固失效。
4、安装玻璃按型材骨架框格,裁割玻璃。
玻璃不能直接嵌入下框凹槽内。
应先垫橡胶垫块(垫块宽度不超过玻璃厚度,长度根据玻璃自重决定),然后将玻璃安装在框格凹槽内。
玻璃隔墙不高,各块玻璃面积不大,可用手提吸盘将玻璃两面吸住就位,再用吸盘将玻璃提起,轻轻嵌入框格内,玻璃装入后,凹槽两侧嵌橡胶压条,从两边挤紧,防止玻璃移动。
然后,在其上注一道硅酮密封胶。
密封胶要注的均匀、饱满,注入深度约5mm。
随手用棉布将余胶抹干净。
5、清洁玻璃清洁时,用两块抹布,抹布只能一次性使用。
第一次顺一个方向擦净即弃掉抹布。
第一次清洁,用丁酮擦。
玻璃隔断墙施工工艺1、工艺流程2、施工工艺要点(1)弹线根据楼层设计标高水平线,顺墙高量至顶棚设计标高,沿墙弹隔断垂直标高线及天地龙骨的水平线,并在天地龙骨的水平线上划好龙骨的分档位置线。
(2)安装大龙骨1)天地骨安装:根据设计要求固定天地龙骨,如无设计要求时,可以用8~12膨胀螺栓或3~5寸钉子固定,膨胀螺栓固定点间距600~800nm。
安装前作好防腐处理。
2)沿墙边龙骨安装:根据设计要求固定边龙骨,边龙骨应启抹灰收口槽,如无设计要求时,可以用Φ8~Φ12膨胀螺栓或3~5寸钉子与预埋木砖固定,固定点间距800~1000mm。
安装前作好防腐处理.(3)主龙骨安装根据设计要求按分档线位置固定主龙骨,用4寸的铁钉固定,龙骨每端固定应不少于三颗钉子。
必须安装牢固。
(4)小龙骨安装根据设计要求按分档线位置固定小龙骨,用扣榫或钉子固定。
必须安装牢固。
安装小龙骨前,也可以根据安装玻璃的规格在小龙骨上安装玻璃槽。
(5)安装玻璃根据设计要求按玻璃的规格安装在小龙骨上;如用压条安装时先固定玻璃一侧的压条,并用橡胶垫垫在玻璃下方,再用压条将玻璃固定;如用玻璃胶直接固定玻璃,应将玻璃先安装在小龙骨的预留槽内,然后用玻璃胶封闭固定。
(6)打玻璃胶首先在玻璃上沿四周粘上纸胶带,根据设计要求将各种玻璃胶均匀地打在玻璃与小龙骨之间。
待玻璃胶完全干后撕掉纸胶带。
(7)安装压条根据设计要求将各种规格材质的压条,将压条用直钉或玻璃胶固定小龙骨上。
如设计无要求,可以根据需要选用10mm×12mm木压条、10mm×10mm的铝压条或10mm×20mm不锈钢压条。
3、成品保护(1)木龙骨及玻璃安装时,应注意保护顶棚、墙内装好的各种管线;木龙骨的天龙骨不准固定通风管道及其他设备上。
(2)施工部位已安装的门窗,已施工完的地面、墙面、窗台等应注意保护、防止损坏。
(3)木骨架材料,特别是玻璃材料,在进场、存放、使用过程中应妥善管理,使其不变形、不受潮、不损坏、不污染.(4)其他专业的材料不得置于已安装好的木龙骨架和玻璃上。
玻璃隔断施工方法(完整版)范本1:玻璃隔断施工方法(细化版)一、施工前准备1.1 确定设计方案:根据客户需求和空间布局,确定玻璃隔断的设计方案,包括大小、形状、样式等。
1.2 测量尺寸:对施工区域进行详细测量,确定隔断的准确尺寸,确保施工精确度。
1.3 准备材料和工具:根据设计方案和尺寸要求,准备好所需的玻璃、金属件、胶水、胶条等材料,以及玻璃切割刀、电钻、螺丝刀等工具。
二、玻璃准备与处理2.1 玻璃切割:根据设计方案和尺寸要求,使用玻璃切割刀将玻璃切割成所需尺寸的片段。
2.2 玻璃打磨:将切割好的玻璃边缘进行打磨,使其光滑平整,避免伤人和破损。
2.3 玻璃清洁:使用清洁剂和干净的布对玻璃进行清洁,确保表面干净无尘。
三、安装固定件3.1 定位标记:根据设计方案和测量尺寸,在隔断所需位置用铅笔进行定位标记。
3.2 预钻孔:使用电钻在定位标记位置上预钻孔,以便后续安装固定件。
3.3 安装金属支架:将预先准备好的金属支架按照预钻孔位置安装并固定,确保牢固稳定。
四、固定玻璃4.1 涂胶:在金属支架的边缘涂抹胶水,均匀分布。
4.2 安装玻璃:将准备好的玻璃小心地放置在金属支架上,使其与支架牢固粘合。
4.3 增加支撑:根据设计方案和尺寸要求,增加支撑件以增强玻璃的固定性能,如使用角铁、螺丝等。
4.4 清理胶水:使用湿布清理玻璃表面的多余胶水,避免影响外观。
五、后续处理5.1 调整位置:检查已安装的玻璃隔断是否水平垂直,如不符合要求,需进行调整,确保完成品质量。
5.2 等待固化:根据胶水的固化时间,等待一定的时间以确保胶水完全干燥和固化。
5.3 清洁玻璃:使用清洁剂和干净的布对玻璃进行最后的清洁,保持其表面干净明亮。
六、附件本文档涉及附件:设计方案图纸、玻璃购买清单、工具列表、施工进度表等。
七、法律名词及注释1. 玻璃:指透明、平整的无机非晶体材料,具有硬度高、透光性好的特点。
2. 支架:指用于固定和支撑玻璃隔断的金属件或其他材料。
玻璃隔断安装施工工艺1、玻璃隔断施工顺序墙位放线→型材划线、下料→组装、固定框架→安装玻璃→清洁2、墙位放线根据施工图纸,在室楼地面上弹出隔墙位置中心线和边线,然后将线引测至两侧墙面和楼板上。
标出竖框间隔和固定点位置。
位置线弹完后,应检查两侧墙面的垂直度,地面平整度和标高。
弹线的位置应准确,墨线应清晰。
3、框架组装⑴根据图纸提供的隔墙中心线,复查框架安装位置线。
⑵隔墙框架就位:①框上保护膜安装前后不应撕掉或损坏。
②将框架安装在安装线上,调整正、侧面垂直度、水平度和对角线合格后,用对拔楔临时固定。
木楔应垫在边、横框受力部位,以防框子被挤压变形。
③组合框架应先按设计要求进行拼装。
隔墙框横向组合及竖向组合应采用套插。
搭接一般不大于10mm,以避免框架冷热伸缩和建筑物变形而引起的框架之间裂缝。
4、框架固定⑴当墙面、地面为混凝土基层未预埋铁件或未预留槽口时,其框子的连接铁件可用射钉射入¢4或¢5射钉紧固。
连接铁件应事先用镀锌螺钉铆固在框上。
⑵组合框架立柱上、下端应各嵌入框顶和框底的基体25mm以上。
转角处的立柱其嵌固长度应在35mm以上。
⑶框架连接采用射钉、膨胀螺栓、钢钉等紧固时,其紧固件离墙(或梁、柱)边缘不得小于50mm。
且错开墙体缝隙,以防紧固失效。
5、安装玻璃按型材骨架框格,裁割玻璃。
玻璃不能直接嵌入下框凹槽。
应先垫橡胶垫块(垫块宽度不超过玻璃厚度,长度根据玻璃自重决定),然后将玻璃安装在框格凹槽。
玻璃隔墙不高,各块玻璃面积不大,可用手提吸盘将玻璃两面吸住就位,再用吸盘将玻璃提起,轻轻嵌入框格,玻璃装入后,凹槽两侧嵌橡胶压条,从两边挤紧,防止玻璃移动。
然后,在其上注一道硅酮密封胶。
密封胶要注的均匀、饱满,注入深度约5mm。
随手用棉布将余胶抹干净。
6、清洁玻璃清洁时,用两块抹布,抹布只能一次性使用。
第一次顺一个方向擦净即弃掉抹布。
第一次清洁,用丁酮擦。
第二次用干净的布擦。
十、玻璃门安装施工工艺1、材料要求(1)玻璃门的型号规格应符合设计要求,五金配件配套齐全,并有出厂合格证。
一、室内玻璃隔断安装方法1、工艺流程定位放线→框材→下料安装→玻璃加工订做安装→边框装→清洁2、定位放线根据设计图纸所确定的玻璃隔墙的位置,先在地面上弹出位置控制线,再在墙上、柱及沿顶弹出相应的位置线。
同时弹出玻璃隔墙的高度线。
有竖框及横框的玻璃隔墙,将其分隔位置在地面、墙、柱上定位弹线。
3、框材下料安装按照现场所放线的位置,对玻璃隔墙的尺寸进行计算并复核,下料要准确。
框材由专业厂家加工制作,必须按现场复核的尺寸绘制出加工详图。
在厂家加工后,打好包装,运输搬运过程中避免材料损伤,保证半成品的完好性。
玻璃隔墙框为铝框,将边框及铝框按已弹好的位置线进行安装,可用膨胀螺栓固定牢固。
也可预埋固定件用螺栓固定,将框内分格型材与边框固定或用螺栓固定。
采用哪种方式安装要按设计要求而定,固定后经检查合格。
当玻璃隔墙采用吊挂式安装时应先在建筑结构梁或沿顶下用铝框做出吊支撑架,并安好吊挂玻璃的夹具及上框,夹具距玻璃两个侧边的距离为玻璃宽度的1/4,或根据设计要求定,要求下框的底面与吊顶标高应保持平齐。
4、玻璃的加工和安装玻璃委托专业厂家加工,这样能保证加工的质量和减少破损率。
因为玻璃是易碎材料,为保证使用的安全性,应选用钢化玻璃或夹胶玻璃。
边框安装好后,先将槽内清理干净,并垫好橡胶垫块,安装时施工人员同时用玻璃吸盘把玻璃吸牢抬起玻璃。
若是上下框留槽的,应先将玻璃竖着插入上框槽内,然后轻轻垂直落下,放入下框槽内。
如果是吊挂式安装,在将玻璃送入上框时,还应将玻璃放入夹具内。
如果是用驳接件安装,将玻璃预先加工好的孔洞对准驳接件的连接点,经认真调整后将其固定。
玻璃隔墙玻璃安装的顺序是先将靠隔墙侧面的玻璃就位,使其插入边框槽内,然后安装中间部位的玻璃。
两块玻璃之间一般为2-3mm的缝隙或留出与玻璃厚度相同的缝,玻璃下料时就应该考虑留缝的尺寸。
如果采用吊挂式安装应将玻璃调整后用玻璃夹子夹牢,对于有框玻璃隔墙,一般采用压条或在两侧压住玻璃,并用螺钉固定或卡在框架上。
玻璃隔断安装施工工艺1. 简介玻璃隔断是一种常见的办公场所和商业环境中使用的隔断材料,它能够有效分割空间,并且具有透明、光亮的特点。
玻璃隔断安装施工工艺的正确实施对于确保隔断材料的使用寿命和稳定性至关重要。
2. 施工前准备在开始安装玻璃隔断之前,需要进行必要的准备工作:- 确认玻璃隔断的具体尺寸和类型。
- 准备所需的工具和材料,包括扳手、螺丝刀、螺丝、密封胶等。
- 清理安装区域,确保没有杂物和障碍物。
3. 安装步骤步骤一:固定轨道- 使用螺丝将轨道固定在地面,确保轨道牢固稳定。
步骤二:安装隔断框架- 将隔断框架按照需求进行安装,使用螺丝将框架固定在天花板和地面上。
步骤三:固定玻璃板- 将玻璃板放入隔断框架中,确保玻璃板与框架紧密贴合。
- 使用密封胶将玻璃板固定在框架上,确保玻璃板的稳定性和安全性。
步骤四:安装门扇- 如果需要安装门扇,将门扇放入隔断框架中。
- 使用螺丝将门扇固定在框架上,确保门扇的开启和关闭顺畅。
步骤五:调整和检查- 仔细调整隔断框架和玻璃板的水平和垂直位置,确保整个隔断结构的平衡和稳定。
- 检查所有固定件和连接部分,确保其紧固可靠。
4. 安全注意事项在进行玻璃隔断安装施工时,需要注意以下安全事项:- 穿戴好安全防护装备,如手套、护目镜等。
- 使用工具时要小心谨慎,避免伤到自己或他人。
- 尽量使用符合安全标准的材料和配件。
- 在安装过程中,注意防止玻璃板受到损坏,避免直接碰撞和摔落。
以上是玻璃隔断安装施工工艺的简要介绍,希望对您有所帮助。
在实施安装时,请根据具体情况进行调整和操作。
如有需要,请随时咨询相关专业人员。
玻璃隔断安装工艺详解
如今玻璃隔断被越来越广泛的使用,它的主题和形式也越来越多,玻璃隔断的设计也开始贴近现实、突破以往的局面,逐渐迎合了人们生活的元素,渐渐走进了家庭装修中。
下面装修界小编就为您介绍一下玻璃隔断安装工艺。
玻璃隔断安装1、弹线根据楼层设计标
高水平线,顺墙高量至顶棚设计标高,沿墙弹玻璃隔断垂直标高线及天地龙骨的水平线,并
在天地龙骨的水平线上划好龙骨的分档位置线。
玻璃隔断安装2、条安装大龙骨 1.地骨安装:根据设计要求固定天地龙骨,如无设计要求时,可以用Ф8~Ф12膨胀螺栓或3~5寸钉子固定,膨胀螺栓固定点间距600~800mm。
安装前作好防腐处理。
2.沿墙边龙骨安装:根据设计要求固定边龙骨,边龙骨应启抹灰收口槽,如无设计要求时,可以用Ф8~Ф12膨胀螺栓或3~5寸钉子与预埋木砖固定,固定点间距800~1000mm。
安装前作好防腐处理。
玻璃隔断安装3、主龙骨安装根据设计要求按分档线位置固定主龙骨,用4寸的铁钉固定,龙骨每端固定应不少于三颗钉子。
必须安装牢固。
玻璃隔断安装4、小龙骨安装根据设计要求按分档线位置固定小龙骨,用扣榫或钉子固定。
必须安装牢。
安装小龙骨前,也可以根据安装玻璃的规格在小龙骨上开安装玻璃槽。
玻璃隔断安装5、安装玻璃根据设计要求按玻璃的规格安装在小龙骨上;如用压条安装时先固定玻璃一侧的压条,并用橡胶垫垫在玻璃下方,再用压条将玻璃固定;如用玻璃胶直接固定玻璃,应将玻璃先安装在小龙骨的预留槽内,然后用玻璃胶封闭固定。
玻璃隔断安装6、打玻璃胶首先在玻璃上沿四周粘上纸胶带,根据设计要求将各种玻璃胶均匀地打在玻璃与小龙骨之间。
待玻璃胶完全干后撕掉纸胶带。
玻璃隔断安装7、安装压条根据设计要求将各
种规格材质的压条,将压条用直钉或玻璃胶固定小龙骨上。
如设计无要求,可以根据需要选用10×12mm木压条、10×10mm的铝压条或10×20mm不锈钢压条。
玻璃隔断因为材质主要是玻璃制成的,所以在安装时为了避免损坏一定要安装正确的操作规范执行。
上面就是装修界小编带来的关于玻璃隔断安装工艺的介绍,希望这篇文章对您有所帮助。
