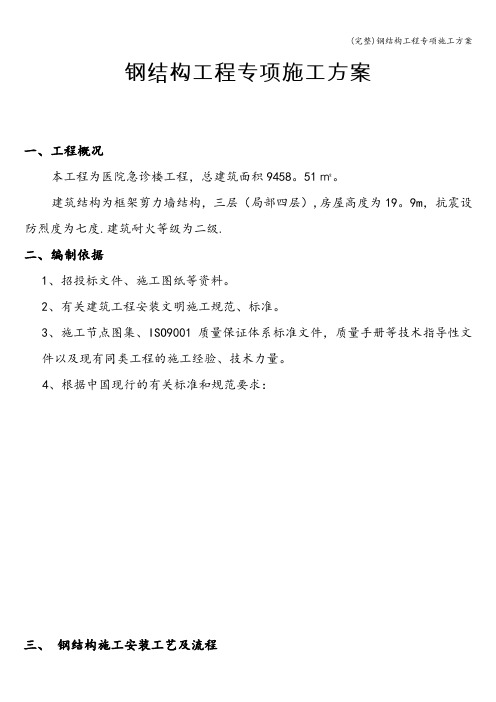

钢结构工程专项施工方案
- 格式:doc
- 大小:20.50 KB
- 文档页数:7
1 钢结构工程施工专项方案1.1钢结构构件的安装1.1.1现场组对(1)钢梁分段运到现场后,采用吊车在胎架上组对成半榀主梁。
(2)组对后的半榀主梁应保证图纸尺寸符合规范要求,高强螺栓拧紧至规范要求。
(3)组对好的半榀主梁吊装前,应按理论计算的位置找准吊点、试吊确定。
(4)屋面主梁是由多节构件在现场接合而成,组装时依据安装图的构件编号,将同一组的构件依次平放于组装场地,用枕木或垫铁找平,轻微移动各节构件,使节点板孔位对齐,而后将螺栓锁入。
1.1.2吊装准备钢结构吊装前应按照构件的明细表核对进行构件,查验质量证明单和设计更改文件,检查验收构件在运输过程中造成的变形情况,及时进行矫正至合乎规定,对于基础方面必须取得基础验收的合格资料。
1.1.3钢梁吊装(1)帮扎点用软材料垫至其中以防钢构件受损。
(2)起吊时先将钢梁调离地面50cm左右,使钢梁中心对准安装位置中心,然后徐徐升钩,将钢梁吊至相对的位置上,再用溜绳旋转钢梁使其对准柱顶,以使落钩就位,落钩时缓慢进行,并在钢梁钢接触柱顶时即刹车对准预留螺栓孔,并将螺栓传入孔内,初拧作临时固定,同时进行垂直度校正和最后固定。
(3)梁校正后,即可安装各类次结构,并终拧螺栓作最后固定。
(4)依次吊装各轴线主梁,并将相邻两梁间安装部分檩条构件,用于固定支撑。
1.1.4高强度螺栓紧固(1)要求节点相接触的两个平面必须保证有70%以上梁紧贴,用0.3mm塞尺检查。
(2)整体结构或局部整体结构找正工作完成后,即进行高强螺栓紧固工作,高强螺栓紧固分初柠和终柠,初、终拧的扭矩控制值在高强螺栓紧固前给出。
(3)高强度螺栓拧紧后,丝扣以露出2~4扣为宜。
(4)高强度螺栓接头各层钢板安装时发生错孔,允许用铰刀扩孔,一个节点中的扩孔数不宜多于该节点的1/3,扩控直径不得大于原孔径加2毫米。
严禁用气割扩孔。
(5)高强度螺拴必须能自由穿入螺孔内,严禁用榔头强行打入或用扳手强行拧入,一组高强度螺栓宜按同一方向穿入螺孔内,并以扳手向下压为紧固螺栓的方向为宜。
钢结构施工方案范文篇一:钢结构施工方案_(通用) 重庆市农业机械化学校图文信息中心大厅装饰工程钢结构专项施工方案重庆贤安建设工程有限公司目录 1、工程概况 2、编制依据 3、材料选用 4、钢结构生产制作 5、钢结构吊装 6、钢结构安装 7、辅钢结安装 8、钢结构涂装 9、玻璃屋盖安装 10、主要技术组织措施 11、安全施工保证 12、工期保证体系一、工程概况工程名称:重庆市农业机械化学校图文信息中心大厅装饰工程建设单位:重庆市农业机械化学校单位:重庆广宇广告装饰责任有限公司施工单位:重庆贤安建设工程有限公司本工程结构为框架结构,层数为四层;高度为13.5m;建筑面积为3038㎡,建筑抗震设防类别:标准设防类(即丙类),建筑结构安全等级:二级,使用年限为50年,地基基础设计等级:丙级。
二、编制依据 1、建设单位提供的并经过确认的新增钢构件设计图。
2、已有建筑结构图纸 3、设计遵循的规范,规程及规定: 3.1、建筑结构可靠度设计统一标准 GB50068-2001 3.2、建筑工程抗震设防类别标准 GB50223-2008 3.3、建筑结构荷载规范GB50009-2012 3.4、建筑抗震设计规范GB50011-2010 3.5、钢结构设计规范 GB50017-2003 3.6、建筑钢结构焊接技术规程JGJ81-2002,J218-2002 4、有关本工程技术洽商和图纸会审记录; 三、材料选用 1、本工程承力构件所采用的Q235B 钢材的化学成份和力学性能应符合GB/T700及有关标准的要求;Q345B钢材的化学成份和力学性能应符合GB/T1591及有关标准的要求;除应具有抗拉强度、伸长率、屈服点和硫磷含量合格保证外,地震区尚应满足下列要求; 1.1钢材的屈服强度实测值与抗拉强度实测值的比值不应大于0.85; 1.2钢材应有明显的屈服台阶,且伸长率不应小于20%; 1.3钢材应有良好的焊接性和合格的冲击韧性。
钢结构工程专项施工方案大全
一、前期准备工作
1.建立项目管理团队,确定项目经理和相关工作人员。
2.制定施工组织设计方案,明确施工过程和工艺。
3.组织施工前的技术交底和技术培训,确保相关人员熟悉施工要求和流程。
4.清理施工现场,确保施工区域的安全和整洁。
5.购买或租赁所需的施工设备和工具,并对其进行检查和维修。
二、基础处理工作
1.根据设计要求,进行基础开挖和处理。
2.进行基础验收,确保基础的质量和稳定性。
3.进行基础防水层的施工和测试。
三、钢结构安装工作
1.根据施工组织设计方案,进行钢结构的拆解、运输和组装。
2.安装过程中需注意安全,确保施工人员的人身安全。
3.组装完成后,进行钢结构的质量检查和验收。
四、防腐处理工作
1.根据设计要求,对钢结构进行防腐处理。
2.采用合适的防腐涂层,并确保其质量和可靠性。
3.防腐处理完成后,进行防腐效果的检测和验收。
五、钢结构的试验和调试工作
1.进行钢结构的静载试验和动力试验,确保结构的稳定性和安全性。
2.对试验结果进行分析和评估,确定结构的可靠性和合格性。
3.进行调试工作,确保钢结构的正常运行和使用。
六、完成工程交付
1.对施工过程进行总结和评估,查找问题,并提出改进措施。
2.编制施工总结报告,总结施工经验和教训,为后续工程提供参考。
3.进行工程的交付和验收,确保工程的质量和安全性。
钢结构工程施工方案1钢结构制作、安装施工技术方案1.1 钢结构制作1.1.1钢结构制作工艺流程1.1.2钢结构制作工艺说明a.施工准备按施工图编制材料采购计划。
并按计划进行采购。
所采购的工程用钢材应具有生产厂质量证明书,并应符合设计、招标要求的质量要求(钢材必须符合GB700-65所规定之机械特性)。
对有疑问的钢材按国家标准《碳素结构钢》的要求进行抽样检查。
对主要工程设备和材料,需征得监理公司及业主书面认可后方可采购。
所购设备和材料必须有合格证,且需经监理公司检验合格签字并由业主签字认可后,方可使用。
当钢材表面有锈蚀、麻点或划痕等缺陷时,其深度不得大于该钢材负偏差值的1/2。
按施工图所标明的钢结构规模,工作量准备充足的施工人员,工机具等。
由专业技术人员向施工人员作技术交底,说明钢结构制作的工艺要求,质量要求和施工方法。
b.放样、号料、下料。
预制件根据施工图要求进行放样和制作样板并按所放样进行号料。
放样和号料应根据工艺要求预留制作和安装时的焊接收缩余量及切割、刨边和铣平等的加工余量。
放样和样板的允许偏差应符合下表规定号料的允许偏差应符合下表规定按号料时所划切割线、利用等离子切割机、气割、联合冲剪机、剪床等装备进行切割。
气割前应将钢材切割区域表面的铁锈、污物等清除干净,气割后应清除熔渣和飞溅物。
气割的允许偏差应符合下表规定机械剪切的零件其钢板厚度不宜大于12mm,剪切面应平整。
机械剪切的允许偏差应符合下表规定。
c.料件校正利用压力机、千斤顶、热校正等装备和工艺方法进行料件的校正。
校正后的钢材表面,不应有明显的凹面或损伤。
划痕深度不得大于0.5mm。
钢材校正后的允许偏差应符合下表要求d.料件加工料件的边缘和端部应利用手砂轮进行处理或刨削处理。
边缘加工的允许偏差应符合下表要求焊缝坡口尺寸应按设计、工艺要求确定。
螺栓孔的加工允许偏差应符合下表要求利用摇臂钻,进行料件钻孔。
e.所制成的料件应按规格、品件进行分类存放。
钢结构施工组织方案(优秀4篇)为有力保证事情或工作开展的水平质量,时常需要预先制定一份周密的方案,方案一般包括指导思想、主要目标、工作重点、实施步骤、政策措施、具体要求等项目。
方案应该怎么制定才好呢?读书破万卷下笔如有神,以下内容是本文范文为您带来的4篇《钢结构施工组织方案》,希望朋友们参阅后能够文思泉涌。
钢结构施工组织方案篇一一、工程概况1、本工程平面投影面积为1080㎡.2、钢结构总重约80T,钢构件展开表面积约为2400㎡。
3、施工标高62.9m。
二、施工内容1、铲除钢构件表面防火涂层。
2、用砂轮机把钢构件表面的锈迹打磨、清理干净。
3、所有钢构件重新涂装阿斯顿环氧铁红防锈漆。
4、所有钢构件涂装北京新亚白色防火漆。
三、施工难点、重点分析1、因是区政府办公楼,只能在周六、周日施工,需绝对保护好办公环境,如何有效保护现有设施、保证施工效率和保证施工进度,是施工控制的难点。
2、因在62.9m的标高处施工,保证施工安全也是施工难点。
3、90%以上的钢构件表面涂层完好,将其铲除后再打磨是施工重点也是施工难点。
4、重新涂装防锈漆和防火面漆,保证施工质量,是施工重点。
四、屋面水平钢构件施工构想1、在62.9m标高周围(圈)钢梁上水平拉设15mm钢丝绳,拉设间距1m,拉紧程度用花篮螺栓调节到一致,每道钢丝绳加设一个花篮螺栓调节。
2、在钢丝绳上布设两层安全网。
3、再在安全网上满铺20mm厚木板,用□50×50×3钢方通沿钢丝绳拉设方向压木板,并用14号铁丝把钢方通穿过木板和钢丝绳扎拧紧。
4、在木板上满铺彩条布,防止铲下的涂层垃圾或灰尘掉落到地板上。
五、侧面钢构件施工构想1、用安全网和彩条布双层全封闭围护。
2、施工人员在自制的简易轻便的挂梯上施工。
3、楼层地板及玻璃护栏需满铺彩条布保护。
4、班内暂未用完的涂料及工具不得放在现场,楼内工作人员上班时停止施工,停工期间,要把彩条布收起,放到指定位置临时存放。
1 钢结构工程施工专项方案1.1钢结构安装1.1.1钢结构安装总体流程(1)钢柱采用旋转法进行吊装钢柱运输到安装位置,起重机边起钩边回转边使柱子绕柱脚旋转而将钢柱吊起,插入杯口基础,并通过调整楔铁,调整钢柱位置与高度。
(注:起吊时应在柱脚下面放置垫木,以防止与地面发生摩擦,同时保证吊点、柱脚基础同在起重机吊杆回旋的圆弧上)(2)钢梁拼装整体吊装钢梁在工厂进行分段制作,运输至现场后进行拼装,按结构形式及吊机性能进行考虑,将钢梁拼装成吊装单元后再进行整体吊装。
(3)安装顺序先进行同一横向轴线上钢柱的吊装,接着吊装钢梁,以期尽早构成稳固的平面受力体系,并纵向拉设揽风绳,同一横向轴线上结构吊装完毕后,进行相邻轴线结构吊装,吊装顺序同理,并及时将两轴线间次构件连接就位,以确保尽早构成稳固的空间受力体系。
1.1.2钢结构安装前准备1.1.2.1钢结构临时堆场及周边场地硬化和排水施工现场的构件临时堆场设在指定的位置,在地面上铺设木方,减少钢构件堆放时产生变形。
构件堆放时注意排水方向,不要阻碍地面排水。
1.1.2.2钢结构进场验收钢构件、材料验收的主要目的是将清点构件的数量并将可能存在缺陷的构件在地面进行处理,使得存在质量问题的构件不进入安装流程。
钢构件进场后,按货运单检查所到构件的数量及编号是否相符,发现问题应及时在回单上说明并反馈制作工厂,以便工厂更换补齐构件。
按设计图纸、规范及制作厂质检报告单,对构件的质量进行验收检查,做好检查记录。
为使不合格构件能在厂内及时修改,确保施工进度,也可直接进厂检查。
主要检查构件外形尺寸,螺孔大小和间距等。
检查用计量器具和标准应事先统一。
经核对无误,并对构件质量检查合格后,方可确认签字,并做好检查记录。
对于制作超过规范误差或运输中变形、受到损伤的构件应送回制作工厂进行返修。
现场构件验收主要是焊缝质量、构件外观和尺寸检查,质量控制重点在构件制作工厂。
1.1.2.3构件堆放层次、顺序及原则(1)构件堆放按钢柱、钢梁、支撑及其它构件分类进行堆放,其中屋架梁单层堆放。
钢结构专项施工方案一、工程概况在此部分,需要简要介绍工程项目的基本情况,包括工程名称、地点、建设规模、设计特点以及主要结构形式等。
同时,应概述钢结构的主要构件类型和材质要求。
二、施工准备施工前的准备工作是保证施工顺利进行的重要环节。
需要明确施工现场的布置、施工机械的选择和布置、材料的储存和管理、施工人员的组织和管理等。
还应包括施工前的技术交底,确保所有参与人员对施工方案有清晰的认识。
三、施工工艺本部分应详细介绍钢结构的施工工艺流程,包括但不限于基础处理、钢构件的加工制作、运输与吊装、连接与固定、防腐涂装等关键环节。
每个环节都应详细说明操作步骤、技术要求和注意事项。
四、质量控制质量是钢结构施工的生命线。
本部分应制定严格的质量控制措施,包括材料进场检验、施工过程控制、成品保护等。
同时,应明确各级质量责任体系,确保质量问题可追溯和及时解决。
五、安全生产安全生产是施工过程中必须严格遵守的原则。
应制定详细的安全管理制度和应急预案,包括个人防护、现场警示、危险源管理、临时用电安全等。
并定期进行安全教育和培训,提高施工人员的安全意识。
六、环境保护在施工过程中,应采取措施减少对环境的影响。
这包括噪音控制、废弃物处理、扬尘控制等环保措施。
同时,应遵守相关环保法规,确保施工活动合法合规。
七、施工进度计划为了保证工程按时完成,应制定详细的施工进度计划。
包括各个阶段的起止时间、关键节点的控制、资源分配等。
进度计划应具有可操作性,并根据实际情况适时调整。
八、后期维护与保养钢结构工程完成后,应提供后期的维护与保养指南。
包括定期检查的结构稳定性、防腐层的完整性、螺栓连接的紧固程度等。
确保建筑物在使用过程中的安全性和耐久性。
结语钢结构专项施工方案的编制是一个系统工程,需要综合考虑工程特点、施工条件、质量安全等多方面因素。
通过上述范本,可以为实际工程提供一套科学、合理的施工指导,确保工程顺利完成。
钢结构工程专项施工方案大全一、钢结构基础工程钢结构工程基础由土建专业队负责施工,但当基础短柱钢筋绑扎完成、模板支护完成并加固牢固后,项目部随之立即派专业技术人员和施工人员进行钢结构螺栓预埋工作。
为确保上部结构安装质量,也必须与土建施工单位密切配合,共同把关。
预埋时必须严格控制地脚螺栓的位置和伸出长度、基础支承面水平度和标高等。
螺栓预埋施工要点:为便于螺栓就位,将采用在工厂预制好的钻孔钢模辅助就位。
当基础模板支撑牢固,即在模板面上投测中线点(十字形),并根据中线点,初定位地脚螺栓的位置,然后调整模板面上的中线点与钻孔钢模上的十字线重合,精确的把地脚螺栓安放在设计位置。
地脚螺栓安装以后,检查螺栓下端第一丝扣标高是符合要求,合格后即将螺栓焊牢在钢筋网上。
为防止地脚螺栓在安装前或安装中螺纹受到损伤,宜采用防护套将螺纹进行保护。
而为了保证地脚螺栓位置及标高的正确,在土建浇注混凝土时应进行看守观测,如发现变动应立即通知施工人员及时处理。
当所有基础锚栓施工完毕后,报监理公司进行基础工程的验收工作,并做出隐蔽工程验收单,交相关单位签定确认。
发现不合格部位,及时返修整改,确保所有部位完全合格。
二、钢结构吊装(一)吊装准备工作对本工程所有基础锚栓进行全部复测,并做好原始记录,确保所有基础锚栓各项数据符合设计要求和有关施工规范的要求。
同时将所有基础锚栓进行清理、打油、复核标高,安装螺栓全部到位。
对所有整体轴线和柱间尺寸进行复核。
根据现场道路和材料堆放情况,设置并清理吊装行进路线,保证所有道路畅通无阻。
分别找出各钢构件的基准点,做出明显的标志。
钢结构吊装前按照构件明细表核对进场构件,查验质量证明单和设计更改文件,检查验收构件在运输过程中造成的变形情况,并记录在案,发现问题及时进行矫正至合乎规定。
对于基础和预埋件,应先检查复核轴线位置、高低偏差、平整度、标高,然后弹出十字中心线和引测标高,同时必须取得基础验收的合格资料。
钢结构吊装专项施工方案钢结构吊装专项施工方案为了确保事情或工作得以顺利进行,通常需要预先制定一份完整的方案,方案可以对一个行动明确一个大概的方向。
写方案需要注意哪些格式呢?以下是小编收集整理的钢结构吊装专项施工方案,欢迎大家分享。
钢结构吊装专项施工方案1第一章、工程概况:本工程位于xx罩棚主承重结构为门式钢架结构,建筑层数:单层,单体建筑总高度12.10米,单体建筑总面积6117.20平方米,总工期200天。
第二章、编制依据:3、《钢结构工程施工质量验收规范》(GB50205-20xx)第三章、施工计划在工程进行基础施工时,钢结构构件采用场外加工厂加工待基础施工完毕,具备吊装条件时,便可进行现场吊装安装。
具体施工进度见下表:第四章、施工工艺技术一、所有构件均为加工厂加工成型,运输至工地现场直接吊装;钢柱、主梁、次梁等大型钢构件用汽车吊吊装。
应吊装工作量大,特制定以下吊装方案:1、钢柱在吊装前应在构件表面标出安装用的控制线作为校正的依据,同时钢柱每校正好一根应与前根钢柱用次梁、柱间支撑等链接并固定。
2、吊装采用斜吊法及旋转法相结合,钢丝绳绑扎点与钢构件接触点之间,应用软材料保护好钢构件,以防钢构件及钢丝绳受损,起重机边回转边起钩,使钢柱绕柱脚旋转而直立,立钢柱时,先将钢柱脚螺栓孔插入预留螺栓,回转吊臂,使钢柱头大致垂直后初步对中,即对螺栓进行初拧。
3、校正前先检查钢柱脚的轴线,使其达到规范的要求,再检查标高,钢柱的标高可以用垫板控制,垫板应设置在靠近地脚螺栓的钢柱底板加劲板下。
4、钢柱经过初校,垂直度偏差控制在20㎜以内方可使用起重机脱钩,钢柱的垂直度用两台经纬仪进行校正,具体见下表:二.钢梁的吊装:钢梁吊装前先确保柱顶混凝土达到设计强度的95%后方可进行吊装,吊装时用经纬仪控制梁的垂直度。
钢梁在吊装前首先要检查钢梁与基础上两个方向的中心线(或轴线)是否有弹好,如有遗漏或错误应以补充或纠正.为使钢梁吊起后的垂直度一致.采用短扁担索具,吊点位于钢梁两端的3.5m处.为防止吊点滑动,应包裹麻袋.然后用吊车钢梁吊升。
钢结构工程施工方案一、钢结构安装:1、基础和支承面(1)建筑物的定位轴线、基础上柱的定位轴线和标高、地脚螺栓(锚栓)的规格和位置、地脚螺栓(锚栓)紧固应符合设计要求。
建筑物的定位轴线、基础上柱的定位轴线和标高、地脚螺栓(锚栓)的允许偏差(mm)项目允许偏差图例建筑物定位轴线L/20000,且不应大于3.0基础上柱的定位轴线1.0基础上柱底标高±2.0地脚螺栓(锚栓)位移2.0预埋钢板或支座作为柱的支承面时,其支承面、地脚螺栓(锚栓)位置的允许偏差应符合相应规定。
(3)多层建筑采用座浆垫板时,座浆垫板的允许偏差应符合相应的规定。
(4)当采用杯口基础时,杯口尺寸的允许偏差应符合相应的规定。
2、安装和校正钢结构柱子,一般为3-4层为一节,节与节之间用坡口焊连接。
钢柱就位后,先调整标高,再调整位移,最后调整垂直度。
钢柱标高的调整,每安装一节钢柱后,对柱顶进行一次标高实测,当标高误差超过6mm时,需进行调整。
每节柱的测量,只能从地面上定位轴线向上引测。
以防止累计误差。
垂直度测量用两台经纬仪在两个方向施测,垂直偏差应校正到士0.000,在缆风绳或支撑松开状态下保持垂直,才算校正完毕。
在安装柱时,应注意日照、焊接等温度变化引起的热影响对构件的伸缩和弯曲引起的变化,并采取相应措施。
钢结构安装和楼盖钢筋混凝土楼板的施工,应相继进行,两项作业相距不宜超过5层。
钢柱安装的允许偏差见表。
钢柱安装的允许偏差(mm)项目允许偏差图例底层柱柱底轴线对定位3.0轴线偏移柱子定位轴1.0线单节柱的垂直度h/1000,且不应大于10.0高层钢结构主体结构的整体垂直度和整体平面弯曲的允许偏差应符合表的规定整体垂直度和整体平面弯曲的允许偏差(mm)项目允许偏差图例主体结构的整体垂直度(H/2500+10.0),且不应大于50.0主体结构的整体平面弯曲L/1500,且不应大于25.0二、压型金属板施工:1、压型金属板制作(1)压型金属板成型后,其基板不应有裂纹。

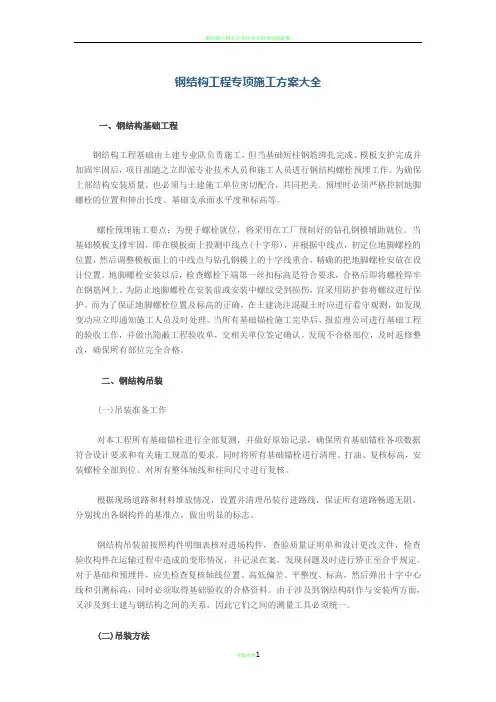

钢结构工程专项施工方案
一、钢结构基础工程
钢结构工程基础由土建专业队负责施工,但当基础短柱钢筋绑扎完成、模板支护完成并加固牢固后,项目部随之立即派专业技术人员和施工人员进行钢结构螺栓预埋工作。
为确保上部结构安装质量,也必须与土建施工单位密切配合,共同把关。
预埋时必须严格控制地脚螺栓的位置和伸出长度、基础支承面水平度和标高等。
螺栓预埋施工要点:为便于螺栓就位,将采用在工厂预制好的钻孔钢模辅助就位。
当基础模板支撑牢固,即在模板面上投测中线点(十字形),并根据中线点,初定位地脚螺栓的位置,然后调整模板面上的中线点与钻孔钢模上的十字线重合,精确的把地脚螺栓安放在设计位置。
地脚螺栓安装以后,检查螺栓下端第一丝扣标高是符合要求,合格后即将螺栓焊牢在钢筋网上。
为防止地脚螺栓在安装前或安装中螺纹受到损伤,宜采用防护套将螺纹进行保护。
而为了保证地脚螺栓位置及标高的正确,在土建浇注混凝土时应进行看守观测,如发现变动应立即通知施工人员及时处理。
当所有基础锚栓施工完毕后,报监理公司进行基础工程的验收工作,并做出隐蔽工程验收单,交相关单位签定确认。
发现不合格部位,及时返修整改,确保所有部位完全合格。
某厂房钢结构施工图
二、钢结构吊装
(一)吊装准备工作
对本工程所有基础锚栓进行全部复测,并做好原始记录,确保所有基础锚栓各项数据符合设计要求和有关施工规范的要求。
同时将所有基础锚栓进行清理、打油、复核标高,安装螺栓全部到位。
对所有整体轴线和柱间尺寸进行复核。
