桩头凿除技术交底
- 格式:doc
- 大小:31.00 KB
- 文档页数:4
一、工程名称:(此处填写工程名称)二、工程编号:(此处填写工程编号)三、施工地点:(此处填写施工地点)四、施工时间:(此处填写施工时间)五、参与人员:(此处填写参与施工的所有人员名单)六、交底内容:一、安全教育培训1. 所有参与桩头凿除施工的作业人员必须接受安全技术培训,确保掌握相关安全操作规程和事故预防知识。
2. 未经培训或培训不合格的人员不得上岗作业。
二、施工前的准备工作1. 仔细阅读施工图纸,了解桩头位置、尺寸及设计要求。
2. 核实桩头施工图纸与现场实际情况,确保无误。
3. 检查施工机械、工具及材料,确保其符合施工要求。
三、安全操作规程1. 进入施工现场必须佩戴安全帽,系好帽带,穿防滑鞋。
2. 施工现场应按项目部规定的位置安放施工机械和堆放材料,各种材料按照规范要求堆放。
3. 严格遵守项目部安全守则、安全管理规定。
4. 遵守文明施工安全劳动卫生规章制度,不准酒后施工、操作。
5. 不准擅自损坏、拆除、移动安全防护装置、警示牌、安全标志。
6. 各种用电和照明线路由电工架设,采用TN-S系统三相五线制,并配备过载和漏电保护装置。
7. 所有施工人员均应掌握安全用电基本知识和所用设备性能,施工用电设备专人使用,用电人员各自保护好自用设备的负荷、地线和开关箱,发现问题及时找电工解决,严禁非使用人员擅自使用电气设备,不用时切断电源。
四、桩头凿除操作要点1. 使用风镐等工具进行桩头凿除时,操作人员必须佩戴好手套及眼睛防护镜,以防破除混凝土时碎块飞溅伤人。
2. 破桩时要两人配合,一人操作风镐,一人整理混凝土碎块,注意桩头的倾倒方向,以免桩头突然倒下砸伤人。
3. 凿除过程中,及时清理现场物料,保持操作面清洁,文明施工。
4. 小范围内机械与机械、机械与人同时工作时,应协调配合,相互保持安全距离。
五、应急处理措施1. 发生安全事故时,立即停止作业,组织人员撤离现场。
2. 报告项目部及相关部门,采取相应的应急措施。
一、交底目的为确保破桩头施工过程中的安全,提高施工人员的安全意识,防止事故发生,特进行破桩头安全技术交底。
二、交底内容1. 作业人员要求(1)进入施工现场必须戴安全帽,正确配备使用好劳保用品,严禁酒后上岗。
(2)所有从事本作业的人员必须经过安全作业培训,方可进入施工现场。
(3)作业人员必须掌握安全用电常识和空压机、风镐等设备的安全操作规程。
2. 施工准备(1)破桩作业前,先熟悉作业范围内的地质环境条件,作业时必须安排专人指挥。
(2)破桩时注意砼片溅出伤人,作业人员需戴护目镜、防尘口罩。
(3)检查破桩机械,确保施工安全。
施工机具接线必须由专业电工进行操作。
3. 施工工艺(1)桩身强度应达到设计强度的70%,且不低于15MPa,龄期不少于7天,方可开挖基坑。
(2)基坑开挖后,人工平整基坑,用铁锹将桩头四周附着物清理干净,空压机吊装就位。
(3)测量人员将每根钻孔桩的桩顶标高测出,沿桩顶标高处画第一道粗红线(切割带),在第一道红线上方10cm处画一道粗红线(切割线)。
(4)用手持混凝土切割机沿红线切割,切割深度一般为3~5cm左右。
根据确认后的钢筋位置测定仪测出钢筋保护层数据表,对钢筋保护层厚度大小调整切缝深度。
(5)风镐剥离切缝以上钢筋保护层,将钢筋剥离出混凝土后,钢筋向外侧稍微压弯,便于后续施工。
(6)在桩顶线以上1~2cm,沿桩头四周,每根桩均匀布置12-15个孔位,采用凿岩机打孔,打孔深度为8~10cm。
钻孔完成后,插入钢钎。
4. 施工注意事项(1)破桩作业过程中,注意周围可能发生塌方的危险,情况紧急时立即组织人员撤离现场。
(2)破桩时,注意砼片溅出伤人,作业人员需戴护目镜、防尘口罩。
(3)施工过程中,应及时清理现场物料、堆放整齐。
凿桩头的机具要摆放整齐。
(4)多班作业时,应做好交接班工作,确保安全施工。
三、安全措施1. 严格执行安全操作规程,确保施工安全。
2. 施工现场应做到现场清整、物料清楚、操作面清洁,文明施工。
一、交底目的为确保房屋桩头凿除施工过程中的安全,预防安全事故的发生,特制定本安全技术交底。
二、交底对象本交底适用于参与房屋桩头凿除施工的所有人员。
三、交底内容1. 施工前的准备工作(1)了解施工现场环境,熟悉地质情况,确保施工区域安全。
(2)检查施工机械、工具及材料,确保其完好、适用。
(3)明确施工任务、工艺流程、质量要求及安全注意事项。
2. 施工过程中的安全措施(1)进入施工现场必须佩戴安全帽、防尘口罩、护目镜等防护用品。
(2)施工前,应先熟悉桩头位置、高度及周围环境,避免施工过程中对周边设施造成损害。
(3)施工过程中,严禁酒后作业、违章操作。
(4)使用风镐等工具时,必须戴好手套及眼睛防护镜,防止混凝土碎片飞溅伤人。
(5)破除桩头时,应从上往下进行,不得直接破至桩顶标高处。
(6)破除桩头过程中,如发现桩头倾斜、松动等情况,应立即停止作业,采取加固措施。
(7)破除桩头过程中,必须配备专人监护,确保施工安全。
(8)施工过程中,如遇恶劣天气,应暂停施工,待天气好转后再进行。
3. 现场管理及注意事项(1)施工现场应保持整洁,材料堆放整齐,施工机械摆放规范。
(2)施工过程中,严禁非施工人员进入施工现场。
(3)施工用电设备必须符合安全要求,由专业电工操作。
(4)施工过程中,如发现安全隐患,应立即停止作业,及时整改。
四、交底要求1. 施工人员必须认真学习本交底内容,确保施工安全。
2. 施工过程中,严格遵守各项安全操作规程,杜绝违章作业。
3. 施工人员应定期参加安全教育培训,提高安全意识。
4. 施工单位应加强现场安全管理,确保施工安全。
五、附则1. 本交底自发布之日起实施。
2. 本交底如有未尽事宜,由施工单位根据实际情况进行补充和完善。
3. 本交底解释权归施工单位所有。
1桩头凿除技术交底为了规范施工,取得桩顶面混凝土完整、表面平整、中心微凸、钢筋保护层不被破坏的效果,保证桩头凿除达到规范要求,制定以下施工方法。
1。
施工顺序施工顺序:测量放线→环切桩头→破碎桩头,剥离钢筋→吊离桩头,人工修整→校直桩头钢筋.1。
1测量放线:测量班根据桩基预留高度(深入承台内10cm),确定桩顶标高。
现场施工人员根据测量人员测量结果,在基桩上将承台底标高以上20cm 处和10c m处分别用红油漆划线标识.1。
2环切桩头:用切割机沿着桩身红油漆标识部位(承台底标高以上10cm 处)环向切割3—5cm深的切口,防止破桩头时凿掉桩边。
切割时严格控制切割深度,避免割伤钢筋.1.3破碎桩头,剥离钢筋:切割完毕后先用人工在两道红油漆线之间凿开缺口,深入至钢筋,便于后续的风镐作业不会破坏钢筋保,使钢筋向外侧微弯,便于20c m处环向打入钢钎,打断桩头混凝土,钢钎保持水平或稍向上,使桩头微凸,保证不破坏保护层。
1.4吊离桩头,人工修整:桩头按位置打断后,采用吊车统一吊离,完成后,人工作业破除余下桩头至桩头标高(承台底标高以上10cm 处)。
1。
5校直桩头钢筋。
1。
6清洗桩头。
2。
桩头破除施工注意事项(1)必须保证桩顶伸入承台10cm,桩头平整.避免出现桩头缺边少角、钢筋保护层被凿除的现象。
(2)桩头破除时严禁将桩头预留钢筋任意切割、弯折。
如出现钢筋弯曲,必须进行调直。
(3)在破桩过程中必须保护好检测管,随时注意检测管的位置,严防检测管变形或者石渣掉入管内,管口应高出桩头10—20cm并密封。
3。
设备机具配置根据桩基础凿除施工需要,每一个承台下桩基础破除桩头需配备主要机械设备如下:1。
5m3空压机2台,风镐4把,手持式切割机1台,柴油发电机1台,自卸式汽车1辆,吊车1台.4.安全文明施工(1)机械操作人员必须持证上岗,各种作业人员应配带相应的安全防护用具及劳保用品,严禁操作人员违章作业,管理人员违章指挥。

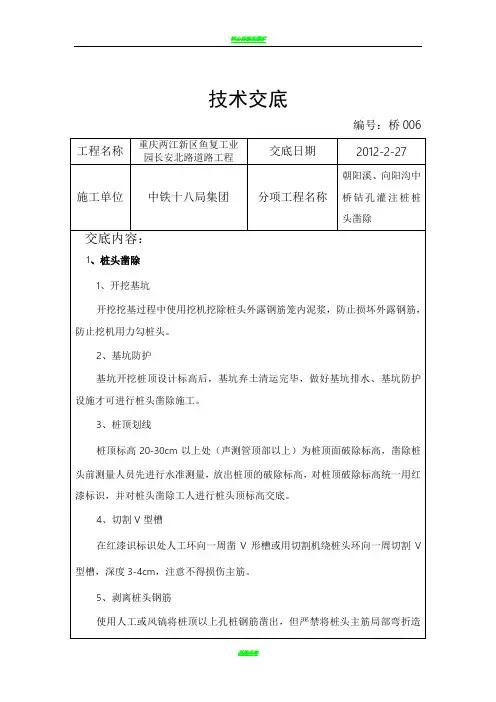

技术交底内容:一、施工准备:1.作业人员: 力工、钢筋工、风镐工、电工、机械维护人员等。
2.机具准备: 空压机、风镐、钢筋扳手、钢筋刷若干, 挖掘机一台3.技术准备:详细了解图纸桩顶及承台底的标高, 熟悉桩及承台的图纸与位置。
4.施工条件: 人员机械配备完整, 桩两侧土方被清除后, 才能施工。
二、施工工艺及方法:为了保证施工质量, 本工程采用空压机风镐对桩头进行破除, 施工顺序为:开挖沟槽→设置桩顶标高→破碎桩头→剥离钢筋→清除桩头→人工修整→调直钢筋→浇筑混凝土垫层。
1.开挖沟槽第一层土方开挖时开挖沟槽即开挖桩两侧的土方, 开挖沟槽时由技术员和测量人员确定桩基位置, 然后设置边坡, 边坡坡度为1:0.5。
在挖掘桩基周围土方时, 注意机械与桩基的接触防止将不需要破碎的部分破坏。
2.设置桩顶标高桩两侧土方被挖开后, 测量人员根据设计标高对桩头破除深度进行确定, 本工程图纸设计±0.000高程为275.1m, 桩顶标高图中未注明的为-3.0m, CT6.CT6a承台处桩顶标高为-3.2m, CT7、CT8、CT9承台处桩顶标高为-3.8m, 桩顶标高即为桩头破除标高, 测量完后用红漆划线标识。
3.桩头的破碎及清理用风镐对红线标记以上的部分进行破碎, 每个桩头由两个人配合破除, 用风镐从桩的四周开始破除, 剥离桩身主筋, 直至划线标记上100mm处(CT1~CT5承台处桩顶标高为-2.9m, CT6.CT6a承台处桩顶标高为-3.1m, CT7、CT8、CT9承台处桩顶标高为-3.7m), 再将预留100mm厚桩基砼人工破除、清平, 达到桩顶的设计标高。
为保证凿除过程中不伤到围护桩钢筋, 凿除主筋保护层后, 先将桩四周混凝土凿除露出主筋然后将主筋向外侧拉出, 拉动范围以凿开部分的钢筋与混凝土分开为宜, 切忌拉出角度过大而将设计桩标高以下钢筋保护层剥落。
主筋包围的桩头部位, 在钢筋与混凝土分离的位置, 四周用风镐向桩内水平凿进, 将主筋包围的桩头完全截断, 然后用沟机配合人工将桩头吊出移至固定的地方, 在破除过程中桩头破除的碎屑随破除随清理, 尽量使破除面平整, 保证标线下部的钢筋保护层不被破坏。
一、交底目的为确保桩头破除施工过程中的安全,预防事故发生,提高施工人员的安全意识和操作技能,特制定本安全技术交底。
二、适用范围本交底适用于所有桩头破除施工项目。
三、施工前准备1. 人员准备:- 所有参与施工人员必须经过安全教育和技能培训,了解桩头破除的相关安全知识。
- 对患有高血压、心脏病、癫痫病等不适宜高空作业的员工,应安排其他工作。
2. 机具准备:- 确保所有施工机具(如风镐、挖掘机等)处于良好的工作状态,并进行必要的检查和维护。
- 准备好安全帽、安全带、防护眼镜、防尘口罩等个人防护用品。
3. 材料准备:- 检查并确保材料堆放整齐,不得占用通道,确保施工环境整洁。
四、施工安全措施1. 现场安全检查:- 施工前,必须对施工现场进行安全检查,确保基坑支护牢固,无安全隐患。
- 桩顶设计标高以上10cm处设置桩头切割线。
2. 人员操作规范:- 进入施工现场,必须佩戴安全帽,并系好安全帽带。
- 作业人员必须穿戴防滑鞋,防止滑倒。
- 操作风镐时,必须佩戴手套和护目镜,防止碎块飞溅伤人。
- 操作风镐时,两人配合,一人操作,一人整理混凝土碎块,注意桩头的倾倒方向。
3. 用电安全:- 所有用电设备和线路由专业电工架设,并配备过载和漏电保护装置。
- 施工用电设备专人使用,用电人员各自保护好自用设备的负荷、地线和开关箱。
4. 动火作业:- 施工期间需要动火作业时,必须严格执行动火安全规定,参加动火作业人员必须经过专门培训。
5. 文明施工:- 施工现场应做到现场清整、物料清楚、操作面清洁,文明施工。
五、应急措施1. 遇紧急情况:- 立即组织人员撤离现场,避免人员伤亡。
- 及时拨打急救电话,请求救援。
2. 事故处理:- 发生事故后,立即启动应急预案,进行事故处理。
- 及时上报事故情况,配合相关部门进行调查和处理。
六、总结桩头破除施工过程中,必须严格遵守安全技术交底内容,确保施工安全。
施工人员应提高安全意识,掌握安全操作技能,共同维护施工现场的安全。
一、工程名称及编号工程名称:[工程名称]编号:[编号]二、交底对象交底对象:全体参与人工破除桩头施工的作业人员、管理人员及监督人员。
三、交底内容1. 施工前的准备工作(1)作业人员必须接受安全教育培训,了解施工过程中可能存在的危险源及防范措施。
(2)熟悉施工图纸,明确桩头破除的位置、深度及施工要求。
(3)检查施工机具、安全防护用品等是否齐全、完好。
2. 施工现场安全措施(1)施工区域设置明显的警示标志,禁止无关人员进入。
(2)施工区域周围设置安全防护栏,防止人员误入危险区域。
(3)夜间施工时,施工场地应安装足够的照明设施,确保作业人员视线清晰。
3. 施工操作规程(1)作业人员进入施工现场必须佩戴安全帽、防护眼镜、耳塞等个人防护用品。
(2)施工前,检查桩头周围土体是否稳定,如有松动,应采取加固措施。
(3)破除桩头时,采用人工破除方式,严禁使用爆炸物。
(4)破除桩头过程中,注意观察周围环境,防止因破除产生的震动影响周边建筑。
(5)破除过程中,如发现异常情况,应立即停止作业,采取相应措施后继续施工。
4. 施工过程中的安全注意事项(1)破除桩头时,严禁操作人员站在桩头边缘或桩顶,防止跌落。
(2)破除过程中,如需进行钢筋切割,应确保切割设备稳定可靠,防止设备倾倒。
(3)破除过程中,注意砼片溅出伤人,作业人员应佩戴护目镜、防尘口罩等防护用品。
(4)破除过程中,如需进行人工搬运,应采取正确的搬运姿势,防止扭伤、摔伤等事故发生。
5. 施工结束后的清理工作(1)破除桩头后,及时清理现场,确保施工区域整洁。
(2)对破除后的桩头进行妥善处理,防止影响周边环境。
四、安全责任1. 施工单位应负责施工现场的安全管理,确保施工过程安全有序。
2. 作业人员应严格遵守操作规程,自觉遵守安全规定。
3. 管理人员应加强对施工现场的监督检查,确保安全措施落实到位。
五、应急措施1. 发生安全事故时,立即启动应急预案,组织人员撤离现场。
2. 对受伤人员及时进行救治,并报告相关部门。
一、交底目的为确保桩头剔凿施工过程中的安全,预防安全事故的发生,特制定本安全技术交底。
二、交底范围本交底适用于所有参与桩头剔凿施工的作业人员、管理人员及现场施工人员。
三、施工前的准备1. 技术准备- 仔细阅读施工图纸,了解桩头剔凿的具体要求。
- 核对现场地质条件,确保施工方案符合实际地质情况。
- 熟悉桩头剔凿的施工工艺流程,确保施工顺利进行。
2. 材料机具准备- 准备风镐、钢筋扳手、钢筋刷、挖掘机等施工设备。
- 检查设备性能,确保其安全可靠。
3. 作业条件准备- 清除施工区域内的地上、地下障碍物。
- 夜间施工时,施工场地应安装照明设施,并在危险地段设置明显标志。
- 进行详细护坡检查,防止基坑土坡坍塌等事故的发生。
四、施工工艺流程1. 设置桩顶标高- 测量桩顶设计标高线,并在桩顶标高控制线和以上10cm处做出标记(即:上切线和下切线)。
2. 破碎桩头- 使用风镐对上切线标记以上的部分进行破碎。
- 每个桩头由两人配合破除,一人操作风镐,一人整理混凝土碎块。
3. 清除桩头- 将破碎后的桩头清理干净。
4. 人工修整调直钢筋- 对钢筋进行修整,确保其符合设计要求。
五、安全注意事项1. 人员安全- 作业人员进入施工现场必须戴安全帽,正确配备使用好劳保用品。
- 严禁酒后上岗。
- 所有从事本作业的人员必须经安全作业培训后,方可进入施工现场。
2. 设备安全- 检查设备性能,确保其安全可靠。
- 操作风镐等设备时,必须佩戴好手套及眼睛防护镜。
3. 环境安全- 注意周围可能发生塌方的危险,情况紧急时立即组织人员撤离现场。
- 配电箱、电源线、漏保开关符合安全用电要求。
4. 操作安全- 风镐操作员必须经过专门培训,熟练掌握操作方法。
- 操作风镐时,注意桩头的倾倒方向,以免砸伤人。
六、应急处理1. 火灾- 立即切断电源,使用灭火器进行灭火。
- 疏散人员,拨打火警电话。
2. 触电- 立即切断电源,对触电者进行急救。
- 疏散人员,拨打急救电话。
桩头凿除技术交底
桩头凿除技术是一种用于拆除桩头的专业技术。
桩头是指在建筑工程中需要保留的桩基础顶部的一部分,通常是用于固定楼板或者其他结构的基础。
但是在某些情况下,需要将桩头拆除,以便进行后续的施工作业。
桩头凿除技术交底的内容可以包括以下几个方面:
1. 工作准备:在进行桩头凿除之前,需要进行周密的准备工作。
包括确定凿除的桩头位置、分析桩基础的结构和强度、评估施工环境和安全风险等。
2. 设备和工具:选择适当的设备和工具对桩头进行凿除。
常用的设备有液压凿岩机、液压破碎机等,工具有锤子、凿子等。
3. 安全措施:在桩头凿除过程中,需要注意施工人员的安全。
必须佩戴个人防护装备,如安全帽、防护眼镜、耳塞等。
同时,要设置警戒线、安全警示标识等,确保施工场地的安全。
4. 凿除操作:根据桩头的具体情况,采取相应的凿除方法。
可以通过液压凿岩机进行冲击、钻孔、破碎等操作,也可以使用手工工具进行凿除。
需要注意掌握凿除的力度和技巧,以防止对周围结构或桩身造成损害。
5. 清理和处理:在桩头凿除完成后,需要及时清理凿除产生的碎石和碎片,确保施工场地的整洁。
另外,还需要根据具体情况处理凿除后的桩身,可能需要进行加固、填充等工作。
以上是桩头凿除技术交底的一般内容,具体操作还需要根据不同的施工要求和桩基础的实际情况进行具体的操作方法和安全措施。
在进行桩头凿除之前,务必详细了解施工标准规范和相应的安全操作规程,确保施工过程的安全性和高效性。
一、交底目的为确保桩头凿除作业的安全进行,提高施工人员的安全意识,预防安全事故的发生,特制定本安全技术交底。
二、交底内容1. 施工人员安全教育(1)所有参与桩头凿除作业的施工人员必须接受安全教育培训,了解相关安全操作规程。
(2)严禁酒后作业,施工人员必须身体健康,符合岗位要求。
2. 施工现场安全要求(1)施工现场应设置明显的警示标志,提醒施工人员注意安全。
(2)施工现场应保持整洁,物料堆放整齐,操作面清洁。
(3)施工现场应设置安全通道,确保人员疏散畅通。
3. 作业前准备(1)施工前,必须对施工人员进行技术交底,确保其了解作业内容、操作规程及安全注意事项。
(2)检查施工设备、工具是否完好,符合安全要求。
(3)确认桩头凿除作业范围内的地质环境条件,制定相应的施工方案。
4. 作业过程安全措施(1)桩头凿除作业前,必须佩戴安全帽、防护眼镜、防尘口罩等个人防护用品。
(2)作业时,应按照操作规程进行,严禁违规操作。
(3)破桩时,注意砼片溅出伤人,作业人员必须戴护目镜、防尘口罩。
(4)使用风镐、凿岩机等设备时,注意设备运行状态,确保设备安全可靠。
(5)破桩作业时,应安排专人指挥,确保作业有序进行。
(6)破桩作业过程中,注意观察周围环境,发现异常情况立即停止作业,并采取措施消除隐患。
5. 作业结束后安全措施(1)桩头凿除作业结束后,应及时清理施工现场,消除安全隐患。
(2)对施工设备、工具进行检查,确保其完好。
(3)做好施工记录,总结经验教训。
三、安全责任1. 施工单位应确保施工人员具备安全操作技能,并对施工人员进行安全教育。
2. 施工现场安全责任人应负责监督施工人员遵守安全操作规程,确保施工安全。
3. 施工人员应自觉遵守安全操作规程,发现安全隐患及时报告。
四、应急措施1. 发生安全事故时,立即停止作业,组织人员撤离现场。
2. 拨打应急电话,请求救援。
3. 根据事故情况,采取相应应急措施,最大限度地减少事故损失。
桩头凿除技术交底桩头凿除技术是一种用于拆除建筑物和其他结构中固定锚杆的技术,通常用于在地下工程中移除混凝土塑料或钢杆等材料。
这种技术的应用范围很广,可以处理各种规模的钢筋混凝土结构,比如大型厂房、桥梁和基础设施等。
桩头凿除技术的使用需要经过专业的培训和技术指导,以确保正确使用和避免事故的发生。
一般来说,桩头凿除技术要求使用高速旋转的凿锤和切削刃来除去桩头的一部分,使其变得容易拆除。
这种方法可以通过两种方式进行:手持和机械化。
手持方法通常要求多人合作,使用金属或塑料的钢钎和锤子将凿锤导向桩头,进行高速凿除。
机械化方法使用电动凿锤和高速钻头,可以更快地凿除桩头,而且需要的人力和物力也比人手操作的方法少。
为确保安全,在进行桩头凿除操作前,需要进行适当的规划和准备工作,评估凿除过程中可能引起的振动和噪音,并采取减振和噪音吸收措施。
具体准备工作包括设立警告标志、隔离场地、清除场地上的杂物和障碍物、为准备操作的机械设备和工具实施维护和检查等。
如果准备工作没有得到妥善处理,桩头凿除可能会引起人员伤害、设备损坏和环境破坏等问题。
在进行凿除操作过程中,需要注意以下几个关键点:1.安全:在操作凿锤或钻头的时候,要戴上个体防护装备,如耳塞、眼罩和防护服,尤其是耳塞和眼罩等防护工具,可以有效防止噪音和碎片对身体的损伤。
2.桩头凿除技术的选择:根据不同的桩头种类和规格,选择合适的凿除技术和工具,确保效果好、安全稳定。
3.控制施工时间:在周边居民不受干扰的条件下,尽量控制施工时间,减少施工对周边环境及居民的影响。
4. 管理凿除碎片:凿除过程中产生的碎片应及时清理,避免对周围环境造成污染和伤害。
5. 监督操作:在进行凿除操作的同时进行监控,针对可能出现的安全问题及时作出调整和处理,确保凿除过程中的安全。
除去了桩头后,还需进行相关清理工作。
包括清理碎片、检查是否有损坏和维护设备等。
桩头凿除技术的正常使用和维护,有利于提高建筑拆除的安全性和效率,同时也有利于减少对周围环境的影响。
一、交底目的为确保桩头破除施工过程中的安全,防止各类事故的发生,提高施工人员的安全意识,现将桩头破除入场安全技术交底如下。
二、交底对象1. 施工项目经理及项目全体成员;2. 施工现场管理人员及施工操作人员;3. 机械设备操作人员及维护人员。
三、交底内容1. 施工现场环境及危险源分析(1)施工现场环境:桩头破除施工场地应平整、开阔,确保施工安全。
(2)危险源分析:a. 高处坠落:施工人员在高处作业时,需佩戴安全带,防止坠落;b. 机械伤害:机械设备操作人员需严格遵守操作规程,确保机械运行安全;c. 触电事故:施工现场用电设备必须符合安全要求,操作人员需掌握安全用电常识;d. 破桩头过程中的粉尘污染:施工过程中需采取有效措施,降低粉尘污染;e. 空压机噪音污染:施工过程中需采取隔音措施,降低噪音污染。
2. 安全技术措施(1)施工人员进入施工现场必须正确佩戴安全帽,禁止闲杂人员进入作业区域。
(2)空压机的电源线必须有专业电工接线并进行试运行后方可使用,严禁非专业电工进行接线作业,三级配电箱离空压机的距离不超过3米。
(3)检查空压机是否有保护接零和防护罩不合格的空压机严禁使用,作业过程中必须严格遵守“一机一闸一漏保”的规定。
(4)空压机必须放置在平稳的地方,防止倾倒。
手提式电锯应绝缘良好,严禁超过距三级箱3米之外的地方使用。
(5)桩破除过程中必须有专人监护。
对超过2米的桩头应用钢丝绳将桩头固定在相邻未破桩头上,防止破桩过程中桩头无预见性的倒地伤人。
破桩顺序应自上而下破除,不得直接破至桩顶标高处,对超过2米的桩头应搭设脚手架进行从上而下的破除作业。
(6)钢筋切割使用的氧气乙炔瓶应分开5米以上距离放置,操作人员应熟悉氧气乙炔瓶的正确使用方法。
(7)破桩头过程中,操作人员需佩戴护目镜、防尘口罩等防护用品,确保人身安全。
(8)施工过程中,如遇紧急情况,应立即组织人员撤离现场,并采取相应措施进行处理。
四、交底要求1. 施工人员应认真听取安全技术交底,掌握安全操作规程。
破桩头安全技术交底一、工程概述在进行基础施工的过程中,破桩头是一项重要的工序。
为了确保破桩头作业的安全进行,特制定本安全技术交底。
二、施工准备1、技术准备熟悉施工图纸和相关技术规范,了解桩头的设计要求和破除标准。
制定详细的施工方案,并向施工人员进行技术交底。
2、人员准备配备足够的专业施工人员,包括破桩工人、电工、安全员等。
所有施工人员必须经过安全培训,考核合格后方可上岗作业。
3、设备准备准备好破桩所需的机械设备,如钻孔机、风镐、吊车等。
对机械设备进行全面检查和维护,确保其性能良好、安全可靠。
4、现场准备清理施工现场的杂物和障碍物,确保施工场地平整、畅通。
设置明显的安全警示标志,划定施工区域,非施工人员严禁进入。
三、施工流程1、测量放线根据设计图纸,准确测量桩头的破除位置,并做好标记。
2、桩头环切使用切割机沿标记位置进行环切,切割深度应符合设计要求。
3、桩头剥离采用风镐或钻孔机等工具,将桩头混凝土逐步剥离。
4、吊离桩头使用吊车将破除的桩头吊起,运至指定地点。
四、安全注意事项1、个人防护施工人员必须正确佩戴安全帽、安全带、防护鞋等个人防护用品。
严禁酒后作业,严禁疲劳作业。
2、机械设备使用操作人员必须熟悉机械设备的操作规程,严禁无证操作。
机械设备在使用前必须进行检查和调试,确保其性能良好。
在机械设备运行过程中,严禁人员靠近或触摸运转部位。
3、用电安全施工现场的临时用电必须符合《施工现场临时用电安全技术规范》的要求。
电气设备必须接地接零,严禁私拉乱接电线。
定期对电气设备进行检查和维护,确保用电安全。
4、吊运作业吊车司机必须持有特种作业操作证,严禁无证上岗。
吊运前必须检查吊具、索具的安全性,确保其完好无损。
吊运过程中,必须有专人指挥,严禁在吊运物下方停留或通过。
5、高处作业高处作业必须系好安全带,安全带应高挂低用。
作业平台必须牢固可靠,设置防护栏杆和安全网。
6、防火防爆施工现场严禁烟火,配备必要的消防器材。
桩头凿除技术交底
桩头凿除技术交底
为了规范施工,取得桩顶面混凝土完整、表面平整、中心微凸、钢筋保护层不被破坏的效果,保证桩头凿除达到规范要求,制定以下施工方法。
1.施工顺序
施工顺序:测量放线→环切桩头→破碎桩头,剥离钢筋→吊离桩头,人工修整→校直桩头钢筋。
1.1测量放线:测量班根据桩基预留高度(深入承台内15cm),确定桩顶标高。
现场施工人员根据测量人员测量结果,在基桩上将承台底标高以上20cm处用红油漆划线标识。
1.2环切桩头:用切割机沿着桩身红油漆标识部位(承台底标高以上10cm处)环向切割3-5cm深的切口,防止破桩头时凿掉桩边。
切割时严格控制切割深度,避免割伤钢筋。
1.3破碎桩头,剥离钢筋:切割完毕后先用人工在两道红油漆线之间凿开缺口,深入至钢筋,便于后续的风镐作业不会破坏钢筋保护层
工20cm处环向打入钢钎,打断桩头混凝土,钢钎保持水平或稍向上,使桩头微凸,保证不破坏保护层。
1.4吊离桩头,人工修整:桩头按位置打断后,采用吊车统一吊离,完成后,人工作业破除余下桩头至桩头标高(承台底标高以上中国路桥工程有限责任公司大西客专四项目部 1
15cm处)。
1.5校直桩头钢筋。
1.6清洗桩头。
2.桩头破除施工注意事项
(1)必须保证桩顶伸入承台10cm,桩头平整。
避免出现桩头缺边少角、钢筋保护层被凿除的现象。
(2)桩头破除时严禁将桩头预留钢筋任意切割、弯折。
如出现钢筋弯曲,必须进行调直。
(3)在破桩过程中必须保护好检测管,随时注意检测管的位置,严防检测管变形或者石渣掉入管内,管口应高出桩头10-20cm并密封。
3.安全文明施工
(1)机械操作人员必须持证上岗,各种作业人员应配带相应的安全防护用具及劳保用品,严禁操作人员违章作业,管理人员违章指挥。
(2)桩头吊离后就地掩埋。
(3)施工中所有机械、电器设备必须达到国家安全防护标准,自制设备、设施应通过安全检验,所有设备应经过工前性能检验合格后方可使用,并由专人负责,严格执行交接班制度,并按规定定期检查保养。
中国路桥工程有限责任公司大西客专四项目部 2
(4)凡进入现场的人员,均要戴安全帽,正确使用安全“三宝”。
并配合工区安全月检工作,作业工区要实行周检,工点要日检,施工中应抽检,及时消除安全隐患。
(5)严格执行各项安全操作规程,施工前要进行安全交底,每月定期进行安全教育,加强工人的安全意识教育。
(6)在基坑主要入口处挂醒目的安全宣传牌。
(7)现场施工用电走线应整齐、规范,所有配电箱应有门、锁,有危险标志。
严格执行《施工现场临时用电安全技术规范》的规定,所有电器设备及金属构架均应按规定设置可靠的接零及接地保护,施工现场所有用电设备,必须按规定设置漏电保护装置,要定期检查,发现问题及时处理。
(8)夜间施工配备足够照明,保证施工面不留盲点。
中国路桥工程有限责任公司大西客专四项目部 3。
