装饰工程作业指导书
- 格式:doc
- 大小:142.50 KB
- 文档页数:10
建筑装饰工程涂料施工作业指导书一、概述:根据应用的生成原料,标准规定油漆与涂料统称为涂料。
涂料在建筑物或构件表面干结成膜,起到装饰、防火、防霉、防虫等功效。
二、涂料的选用原则:涂层之间宜采用同类涂料配套,可获得较好的涂层系列和效果。
底层涂料选用防腐蚀性好、涂膜坚韧、附着力强,且具有抵抗上层涂料溶剂作用性能的品种;面层涂料要求与底涂(或中涂)结合好,坚硬耐火,耐候性好,抗腐蚀好,流平性好,光亮丰满。
非同类涂料配套使用时要慎重:油性特别是高油度涂料,不宜做挥发性涂料的底层涂料;一般地挥发性涂料可作为油性涂料的底层涂料。
涂层之间的收缩性、坚韧性和光滑性等一定要协调一致,上下两层涂料的热胀冷缩性质应基本一致。
三、涂料施涂方法:1)刮涂是用刮板将厚浆料均匀批刮于饰涂面上,形成厚度为1~2mm的厚涂层;刮涂时只能来回刮1~2次,不能往返多刮,批刮一次厚度不超过0.5mm。
要求刮涂膜层不卷边,不漏刮,经打磨后表面平整光滑,无明显白点。
2)刷涂是用漆刷、排笔等工具在物体表面涂饰涂料的一种操作方法。
操作顺序是先左后右,先上后下,先边后面,先难后易;操作步骤为开油横油、斜油竖油理油。
要求刷涂涂料厚薄一致,平整光滑,色泽均匀,无流挂、皱纹、漏底、起泡、刷痕等缺陷。
3)滚涂是利用涂料辊进行涂饰。
辊筒蘸取涂料按运动,将涂料大致涂于墙面上,然后上下左右平稳地来回移动,使涂料均匀展开,最后用辊筒按一定方向满滚一遍完成大面;阴角及上下口仍用漆刷、排笔刷涂找齐。
接茬部位使用空棍子滚压一遍,以免接茬部位涂料不匀而露明显痕迹。
要求滚涂涂膜厚薄均匀,平整光滑,不流挂,不漏底。
4)喷涂是利用压缩空气将涂料涂布于物面、墙面的机械化施工方法。
空压机施工喷涂压力一般在0.4~0.8MPa范围内;作业时,喷嘴在距离被涂面40~60cm的垂直线上,喷枪移动保持与被涂面平行。
要求喷涂涂膜厚度均匀,颜色一致,平整光滑,不露底、流挂。
四、涂料工艺:(1)作业条件:1)抹灰工程、地面工程、木装修工程、水暖及电气工程等全部完工并通过验收。
建筑装饰工程吊顶施工作业指导书一、适用范围:固定式吊顶(轻钢龙骨石膏板吊顶)、活动式吊顶(烤漆龙骨矿棉板吊顶、铝方板吊顶)及开敞式吊顶(铝格栅吊顶)。
二、施工工序:弹线吊筋制安龙骨制安造型制安面板制安。
三、施工准备:1、吊顶内的通风、水电管道及上人吊顶内的人行或安装通道安装完毕;消防管道安装完毕并试压完毕。
2、对开敞式吊顶的基层明露部分进行施涂处理,必要时对较明显的管道和设备等进行涂装,以保证开敞式吊顶面的美观效果。
3、材料进场存放地面平整的室内,并应采取措施,防止龙骨变形、生锈,防止面板受潮变形。
矿棉吸声板在运输、存放和使用过程中,严禁雨淋和受潮;包装箱不能直接置于地面,应铺垫木板,并与墙壁保持40cm以上距离。
4、进行图纸会审,明确设计意图和工程特点,在此基础上进行现场实测,掌握房间吊顶面的实际尺寸,对吊筋、龙骨骨架进行合理排布。
5、吊筋固定采用膨胀螺栓吊点承载,应由设计经计算和试验而定。
6、与相关施工单位做好协调工作,充分掌握并兼顾对于设备及管线的隐蔽要求和使用安全,对于预留孔洞、悬吊重物处的补强等重要事项。
四、安装施工:(一)轻钢龙骨石膏板吊顶的安装施工:1、吊筋制安:采用圆钢(上人型吊顶吊筋选用Φ8~12mm,不上人型吊顶吊筋选用Φ6mm),拉直;根据吊顶标高计算、截取所需长度,一端过丝100mm,另一端与铁件(∠40×40×40mm、∠50×50×50mm)双面满焊;焊点冷却后,敲除焊渣,刷防锈漆三道(不得污染丝口)。
2、吊筋安装:按顶棚所弹主龙骨位置线打眼,安装膨胀螺栓,固定吊筋;吊点间距≥1000mm。
吊杆排布距主龙骨端部距离超过300mm时应增设;与设备、灯孔相遇时,增设吊杆。
3、根据吊顶设计标高在四周墙(柱)上弹线,弹线应清楚,位置应准确,其水平允许偏差5mm。
4、主龙骨间距1000~1100mm;中间部分起拱高度不小于房间短向跨度的1/200。
装饰工程作业指导书单位工程主体竣工验收合格后,才能进行装饰阶段的施工,室内外装饰工程,直接影响工程的外观观感质量。
因此做好装饰工程阶段的施工很有必要。
一、主导工种确定一般室内外装饰工程中,由于墙面、平顶等抹灰工程量较大,因此主导工种常常是抹灰工。
但是,对于高级民用或公共建筑,由于装饰吊顶面积较大及细木装饰工作量较多,其主导工种是木工。
对于预制大板或大模板工程由于墙面及平顶采用涂料或墙纸等,因此其主导工种也可能是油漆工。
二、施工顺序1、室外抹灰和饰面工程听施工,一般应自上而下进行。
高层建筑采取措施后,可分段进行。
2、室内装饰工程的施工,应待屋面防水工程完工后,并在不致被后继工程所损坏和沾污的条件下进行,否则必须采取防护措施。
3、室内吊顶、隔断的罩面板和花饰等工程,应待室内地(楼)面湿作业完工后施工。
4、室内装饰工程的施工顺序,应符合下列规定:①抹灰、饰面、吊顶、隔断工程,应持隔墙、钢木门窗框、暗装的管道、电线管和电器预埋件,预制钢筋砼楼板灌缝等因完工后进行。
②钢木门窗及其玻璃工程,根据地区气候条件和抹灰工程的要求,可在湿作业前进行;铝合金、塑料、涂色镀锌钢板门窗及其玻璃工程,宜在湿作业完成后进行,如需在湿作业前进行,必须加强保护。
③有抹灰基层的饰面工程、吊顶及轻型安装工程,应待抹灰工程完工后进行。
④涂料、刷浆工程,以及吊顶、隔壁罩面层和明装电线施工前,以及管道设备试压后进行。
木地(楼)板面的最后一遍涂料,应待裱糊工程完工后进行。
⑤裱糊工程应待顶棚、墙面、门窗及建筑设备的涂料和刷浆工程完工后进行。
如一般室内装饰工程的施工顺序为:墙面冲筋(或做塌饼)→内墙及平顶打底→内墙及平顶面层粉刷→地面基层清理→地面面层→地面养护→粉踢脚线→灯具安装→油漆、玻璃→刷白。
三、抹灰、饰面工程1、面层材料的种类①一般抹灰的面层材料种类:石灰砂浆、水泥砂浆、混合砂浆、麻刀灰、纸筋灰等。
②装饰抹灰的面层材料种类为:水刷石、干粘石、斩假石、水泥拉毛、弹涂、滚涂和喷涂等。
建筑装饰工程花岗石施工作业指导书一、适用范围:石材装饰的墙面、地面、柱面施工。
二、施工工序:三、施工准备:1、材料选择与分类:对破碎、变色、局部污染和缺边掉角的应挑出,另行堆放;对能用的按规格分类堆放,并按设计要求将石材运到每个使用部位预排。
2、预排编号:将石材按预定部位顺次摆开(在地面上),选色和对花纹,色泽有明显不一致的要挑出,换上合适的。
当色泽、花纹大致对上后,按照安装配置图编号,写在背面,以便安装时对号入座。
3、钻孔:石材钻孔是为了绑扎接线,但只限于水平缝部位,竖缝部位不做处理。
每块石材在一个水平缝上不少于两个点,点的距离与主体预埋的拉线距离相适应。
在石材断面上由背面算起大约2/3处,用笔点好钻孔位置,相对应的背面也点出钻孔位置,距边缘不小于30mm,然后用电钻钻孔,直到横孔和竖孔连通时为止,孔径Φ4mm,深度12mm,切不可过大,有伤板材断面。
石材板宽小于500mm者,上下两边钻孔各不少于两个;超过500mm者,应各不少于三个。
4、刨沟:为了使绑线通过处不占水平缝位置,在钻孔通过处用剁斧刨一条沟,拉线通过即可。
5、预埋连接件:安装石材前,准备好预埋件、铜线、绑扎钢筋等。
不可用22#铁丝,铁要生绣,时间长了绣黄水浸透饰面板表面,污染石材面层,影响装饰效果。
施工墙面为空心砖砌体,镶贴石材先预埋支架,采用Φ6膨胀螺栓,外露墙体长度20mm;绑扎钢筋网采用Φ6线材,横向钢筋为绑扎石材板用。
第一道横筋在地面以上100mm处,用作绑扎第一层石材板下口固定铜丝;第二道横筋绑在第一层石材板上口低20~30mm处,用来固定其上口铜丝。
往上横筋间距与石材板的高度相同。
6、施工料具:除一般常用工具外,还应配备手提式冲击电钻、电动锯石机、细砂轮、水平尺、橡皮锤、2米靠尺板、0.25㎏线锤、钢丝钳、尼龙线等施工工具。
施工材料:⑴水泥:425#硅酸盐水泥。
⑵粗沙。
⑶铜线:16~20#线材。
⑷石膏粉:无结块现象。
四、施工要点:1、复核几何尺寸,抽查板材方正、长度尺寸,核实墙面尺寸,绘出施工大样图。
装饰工程作业指导书一、编制根据(一)建筑施工手册(1992年3月版)(二)建筑装饰工程施工及验收规范(JGJ73-91)(三)建筑分项工程施工工艺原则(第二版)(四)建筑工程质量监控与通病防治全书二、编制目旳为使装饰工程符合规范规定,提高建筑产品质量,使工作优质高效,特编制作业指导书。
三、合用范围合用于建筑工程中旳室内外抹灰,外墙贴面,顶棚罩面工程。
四、抹灰工程(一)抹灰工程旳分类和构成1.抹灰工程分类抹灰工程分为一般抹灰和装饰抹灰。
一般抹灰——石灰砂浆、水泥混合砂浆、水泥砂浆、聚合物水泥砂浆、膨胀珍珠岩水泥砂浆和麻刀灰、纸筋石灰、石膏灰等。
装饰抹灰——水刷石、水磨石、斩假石、干粘石、假面砖、拉毛灰、甩毛灰、扒拉石、喷毛灰以及喷砂、喷涂、滚涂、弹涂等。
一般抹灰又按建筑物旳原则可分为三级,见表1一般抹灰旳分类表12. 抹灰旳构成2.1 一般抹灰分为底层、中层及面层,各层厚度和使用砂浆品种应视基层材料、部位、质量原则以及各地气候状况决定,见表2。
抹灰旳组成表22.2 抹灰层旳厚度按设计规定施工。
2.3 抹灰工程一般应分遍进行,以使粘结牢固,并能起到找平和保证质量旳作用。
假如一次抹得太厚,由于内外收水快慢不一样,易产生开裂,甚至起鼓脱落,每遍抹灰厚度一般控制如下:2.3.1 抹水泥砂浆每遍厚度5~7mm;2.3.2 抹石灰砂浆或混合砂浆每遍厚度为7~9mm;2.3.3 抹灰面层用麻刀灰、纸筋灰、石膏灰等罩面时,经赶平、压实后,其厚度一般不不小于3mm;2.3.4 混凝土大板和大模板建筑内墙面和楼板底面,采用腻子刮平时,宜分遍刮平,总厚度为2~3mm;2.3.5 如用聚合物水泥砂浆、水泥混合砂浆喷毛打底,纸筋灰罩面,以及用膨胀珍珠岩水泥砂浆抹面,总厚度为3~5mm;2.3.6 板条、金属网用麻刀灰、纸筋灰抹灰旳每遍厚度为3~6mm。
(二)施工准备及基层处理规定1. 材料准备根据施工图纸计算抹灰所需材料数量,提出材料进场旳日期,在不影响施工用料旳原则下,尽量减少施工用地,按照供料计划分期分批组织材料进场,材料旳加工(如淋石灰膏)要集中处理。
外墙装饰抹灰工程安全作业指导书1、进入现场,必须戴好安全帽,扣好帽带,并正确使用个人劳动防护用具。
2、凡不符合高处作业的人员,一律禁止高处作业。
并严禁酒后高处作业。
3、严格正确使用劳动保护用品。
遵守高处作业规定,工具必须入袋,物件严禁高处抛掷。
4、悬空作业处应有牢靠的立足处,并必须视具体情况,配置防护网、栏杆或其他安全设施。
5、悬空作业所用的索具、脚手板、吊篮、吊笼、平台等设备,均需经过技术鉴定或检证方可使用。
6、多种施工机械和电源电器必须由持证人员操作,无证人员不得开机和接电,防止伤人。
7、在外脚手架下穿行要戴好安全帽,在高空危险处操作要系好安全带。
8、高空作业时,大风及雨后作业,应检查脚手架是否牢固。
9、施工前应全面检查脚手架及围护设施,及时排除隐患,符合安全操作要求后方可操作。
外墙脚手架和室内高度超过3.6m的脚手架均应由专业架子工搭设和拆除。
抹檐口的脚手架,一定要有高出檐口1m的保护栏杆设施,严禁搭设探头跳板。
10、对脚手板不牢固之处和跷头板等应及时处理,要铺有足够的宽度,以保证手推车运灰浆时的安全。
11、脚手架上的材料、工具应分散堆放,不得超载。
脚手板上不允许多人集中在一起操作,一块脚手板上不得超过两人集中操作。
禁止与其他工种垂直交叉作业。
12、用塔吊上料时,要有专人指挥,遇六级以上大风时暂停作业。
13、砂浆机应有专人操作维修、保养,电器设备应绝缘良好并接地。
14、严格控制脚手架施工负载。
15、不准随意拆除、斩断脚手架软硬拉结,不准随意拆除脚手架上的安全设施,如妨碍施工必须经施工负责人批准后,方能拆除妨碍部位。
装饰工程作业指导书1. 简介装饰工程是一项重要的建筑装修工程,旨在美化建筑物内外部的环境,提升其美观度和舒适度。
本指导书旨在提供装饰工程作业的详细指导,以确保施工过程顺利进行,并达到预期效果。
2. 施工准备在进行装饰工程施工之前,需要进行以下准备工作:1.召开施工前会议:施工前会议应由项目负责人主持,与各个施工方和监理单位共同参与。
会议主要内容包括施工计划、工期安排、施工要求、安全措施等。
2.材料准备:根据设计方案和施工图纸要求,准备好所需的各类装饰材料,包括涂料、地板、瓷砖、玻璃等。
3.工具设备准备:准备好各种必要的施工工具和设备,如刷子、滚筒、锤子、钳子等,以确保施工过程顺利进行。
4.施工区域准备:清理施工区域,移除不需要的障碍物,并确保施工区域的安全性。
5.安全措施:制定安全措施计划,包括施工现场的防护、安全用具的佩戴、电气设备的检测等。
3. 施工步骤3.1 表面处理首先,对待装饰的表面进行处理,包括以下几个步骤:1.清洁表面:用水和清洁剂清洗表面,去除尘土、油污等。
2.砂光处理:用砂纸或砂轮对表面进行砂光处理,去除表面不平整或有损坏的部分。
3.填补和修复:对表面进行填补和修复,如填补裂缝、孔洞等。
4.抛光处理:对表面进行抛光,使其更加光滑。
3.2 涂料施工接下来,进行涂料的施工工作。
涂料的施工步骤如下:1.底漆处理:先涂刷底漆,以增强涂层的附着力和防潮效果。
2.涂料选用:根据设计要求选择合适的涂料,如乳胶漆、油漆等。
3.涂料调制:将涂料按照指定比例进行调制。
4.涂料施工:使用刷子、滚筒等工具进行涂料施工。
5.二次涂料:根据需要,进行二次涂料施工,以提升涂层的颜色和质感。
3.3 地板铺设装饰工程中,地板铺设是一个重要的环节。
地板铺设步骤如下:1.地面处理:对地面进行清洁、修复和处理,确保地面平整。
2.地板选用:根据设计要求和场所功能选择适合的地板材料,如木地板、瓷砖、地毯等。
3.地板安装:根据施工图纸和规范要求,对地板进行安装,包括固定、拼接等。

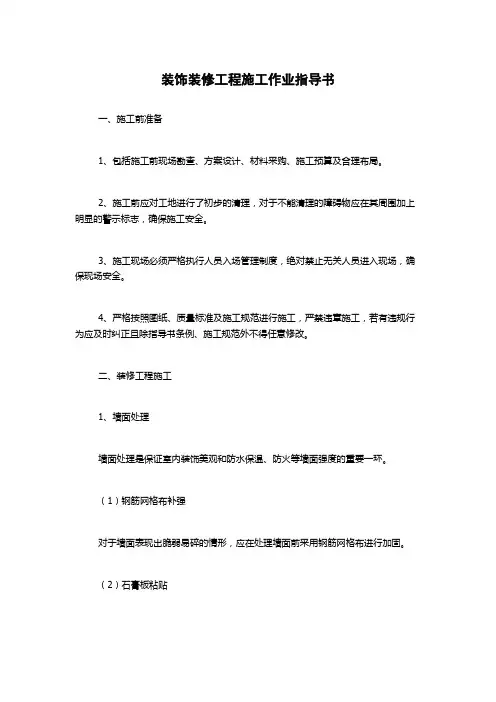

装饰装修工程施工作业指导书一、施工前准备1、包括施工前现场勘查、方案设计、材料采购、施工预算及合理布局。
2、施工前应对工地进行了初步的清理,对于不能清理的障碍物应在其周围加上明显的警示标志,确保施工安全。
3、施工现场必须严格执行人员入场管理制度,绝对禁止无关人员进入现场,确保现场安全。
4、严格按照图纸、质量标准及施工规范进行施工,严禁违章施工,若有违规行为应及时纠正且除指导书条例、施工规范外不得任意修改。
二、装修工程施工1、墙面处理墙面处理是保证室内装饰美观和防水保温、防火等墙面强度的重要一环。
(1)钢筋网格布补强对于墙面表现出脆弱易碎的情形,应在处理墙面前采用钢筋网格布进行加固。
(2)石膏板粘贴如果是外墙面,应先行粘贴石膏板,并用专业工具把石膏板紧贴所粘接的墙面,并再次确认墙面是否均匀,确保墙面不严重失调。
2、天花板处理天花板处理将对整个室内装饰效果产生深远的影响。
(1)制定天花板处理方案根据室内设计布局及建筑工程的实际情况确定天花板处理的具体方案。
(2)选取材料及材料准备合理采购真实牢靠的材料,包括防火材料、隔音材料等,确保拥有一定的强度及稳定性。
3、地面处理地面处理是整个装修工程中重要的一环,需要根据实际情况量取位置、表面处理、材料准备、材料措施等。
4、门窗处理门窗处理是装修工程中的重要环节,应注意采购筛选质优价廉的门窗,同时注意门窗的使用期限和维护情况。
5、布线处理布线处理支持室内的多项装饰活动,并能确保办公室设备的使用安全,应根据工程实际情况进行布线处理。
三、施工质量监管施工质量监管是保证装修工程品质的重要前提。
1、施工现场管控严格管控现场施工,确保人员入场管理制度得以执行。
减少人员接触机器及施工区域,确保施工安全。
2、装修过程监管监管装修过程对把控装修质量极具价值。
检查现场施工环境,材料安装等是否符合相关标准及规范。
3、施工质量鉴定根据设计方案及求职方任务来进行施工质量鉴定,确保施工品资符合规范和要求。
装饰工程作业指导书1目的对装饰工程施工工序进行控制,确保施工完成质量符合设计及最终验收标准。
2 适用范围适用于框架及砖混结构装饰工程作业。
3职责物机部(或材料室)负责按材料计划要求供料,以及原材料送检,机械设备的正常运转及检修;试验室负责原材料检验;工程部、安质部负责过程控制的质量检查;各项目工队负责配置人员、设备,并按要求实施。
4 技术标准《建筑工程施工质量验收统一标准》 GB50300-2001《建筑装饰装修工程施工质量验收规范》 GB50210-20025资源配置5.1 机械配置作业前机械设备性能必须处于良好状态。
机械设备配置见表1。
5.2 人员施工人员必须是经过培训且考核合格、富有经验的熟练工人,并且要求其具备较高的质量意识。
5.3 材料在作业前原材料的质量及数量必须予以确认,使其满足规定要求。
5.3.1 水泥:325号矿渣硅酸盐或普通硅酸盐水泥。
应有出厂证明或复试单,当出厂超过三个月或已经受潮的水泥,应按试验结果使用。
5.3.2 砂:中砂,平均粒径为0.35~0.5mm,使用前过5mm孔径的筛子。
不得含有草根等杂物。
5.3.3 石灰膏:应用块状生石灰淋制,淋制时必须用孔径不大于3mm×3mm 的筛过滤,并贮存在沉淀池中。
熟化时间,常温下一般不少于15d;用于罩面时,不应少于30d。
使用时,石灰膏内不得含有未熟化的颗粒和其他杂质。
5.3.4 磨细生石灰:其细度应通过4900孔/cm2的筛。
用前应用水浸泡使其充分熟化,其熟化时间宜为3d以上。
5.3.5 纸筋:白纸筋或草纸筋,使用前三周用水浸透并敲打拌合成糊状,要求洁净、细腻,也可制成纸浆。
5.3.6 麻刀:必须柔韧干燥,不含杂质,长度约10~30mm,使用前4~5d 敲打松散,用石灰膏调好。
5.3.7 聚乙烯酸缩甲醛:即107胶等。
木料:木材骨架料必须是烘干、无扭曲的红。
白松树种,并按设计要求进行防火处理;黄花松木得使用。
水龙骨规格按个体设计要求,如设计无明确规定时,大龙骨规格为50mm×70mm或50mm×100mm;小龙骨规格为50mm×50mm或40mm×60mm;吊杆规格为50mm×50mm或40mm×40m m。

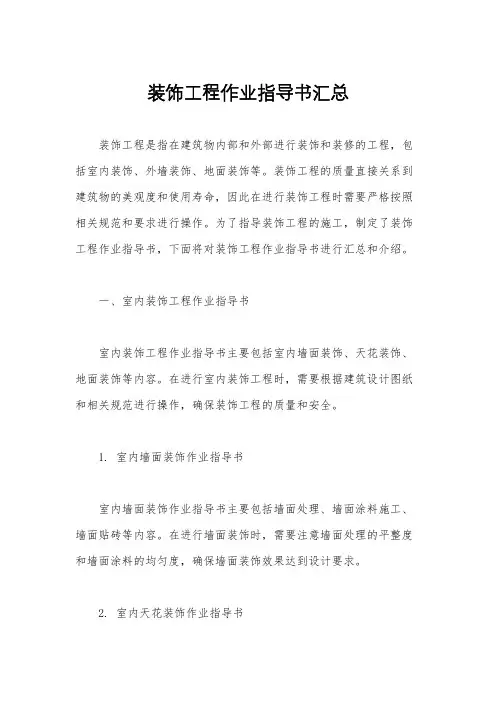

装饰工程作业指导书汇总装饰工程是指在建筑物内部和外部进行装饰和装修的工程,包括室内装饰、外墙装饰、地面装饰等。
装饰工程的质量直接关系到建筑物的美观度和使用寿命,因此在进行装饰工程时需要严格按照相关规范和要求进行操作。
为了指导装饰工程的施工,制定了装饰工程作业指导书,下面将对装饰工程作业指导书进行汇总和介绍。
一、室内装饰工程作业指导书室内装饰工程作业指导书主要包括室内墙面装饰、天花装饰、地面装饰等内容。
在进行室内装饰工程时,需要根据建筑设计图纸和相关规范进行操作,确保装饰工程的质量和安全。
1. 室内墙面装饰作业指导书室内墙面装饰作业指导书主要包括墙面处理、墙面涂料施工、墙面贴砖等内容。
在进行墙面装饰时,需要注意墙面处理的平整度和墙面涂料的均匀度,确保墙面装饰效果达到设计要求。
2. 室内天花装饰作业指导书室内天花装饰作业指导书主要包括天花处理、吊顶安装、天花板装饰等内容。
在进行天花装饰时,需要注意天花处理的平整度和吊顶安装的牢固度,确保天花装饰的安全和美观。
3. 室内地面装饰作业指导书室内地面装饰作业指导书主要包括地面处理、地面铺装、地面瓷砖贴合等内容。
在进行地面装饰时,需要注意地面处理的平整度和地面铺装的牢固度,确保地面装饰的使用寿命和美观度。
二、外墙装饰工程作业指导书外墙装饰工程作业指导书主要包括外墙处理、外墙涂料施工、外墙砖贴合等内容。
在进行外墙装饰工程时,需要根据建筑设计图纸和相关规范进行操作,确保外墙装饰工程的质量和安全。
1. 外墙处理作业指导书外墙处理作业指导书主要包括外墙清洗、外墙防水、外墙防腐等内容。
在进行外墙处理时,需要注意外墙清洗的彻底性和外墙防水、防腐的效果,确保外墙装饰的使用寿命和安全性。
2. 外墙涂料施工作业指导书外墙涂料施工作业指导书主要包括涂料选材、涂料施工、涂料防腐等内容。
在进行外墙涂料施工时,需要注意涂料的质量和施工的均匀度,确保外墙涂料的美观度和防腐效果。
3. 外墙砖贴合作业指导书外墙砖贴合作业指导书主要包括砖贴合选材、砖贴合施工、砖缝处理等内容。
目录1、工程概况及工程量 (1)1。
1。
工程概况 (1)1。
2。
......................................................... 主要工程量和工期12编制依据 (1)3作业前必须具备的条件和应做的准备 (2)3。
1技术准备 (2)3。
2 参加作业人员的资格和要求 (2)3.3 作业工机具 (4)3.4施工材料 (4)3。
5 安全器具统计表 (5)3.6 其它 (6)4作业的程序方法和内容 (6)4.1 作业程序的步骤流程 (6)4.2作业方法 (7)5作业过程中控制点的设置和质量通病预防 (17)5.1质量通病及预防 (17)5。
2 控制点的设置及要求 (18)5.3 质量标准及要求 (19)6作业的安全要求 (20)6。
1消防及人身防护管理 (20)6。
2 装饰装修脚手架管理 (19)6。
3 施工方案应急处置预案 (23)6.4材料确定要求 (23)7附录 (24)7.1施工危险因素和环境因素辩识及控制对策表 (24)7。
2危害辩识与风险评价一览表: (24)1、工程概况及工程量1.1.工程概况本工程为—--——工程.站内建筑物为主厂房,主厂房地上两层,地下设电缆夹层,建筑高度16。
9m,地上及地下总建筑面积2080m2。
构筑物有主变防火墙、深井、化粪池、电缆隧道及道路围墙等.主厂房建筑设计使用年限50年,耐火等级一级,抗震设防烈度8度,尺寸为33。
7mX20。
2m,内外墙采用涂饰装修,楼地面采用铺地砖、细石混凝土地面等做法。
1.2.主要工程量和工期1。
2.1 主要工程量1.2。
主厂房装饰装修计划于2013年6月05日开工,2013年7月20日完工,工期为45天.2编制依据《建筑装饰装修工程施工质量验收规范》(GB 50210-2001)<〈建筑地面工程施工质量验收规范>〉(GB50209—2010)《建筑内部装饰防火施工及验收规范》(GB50354—2005)《建筑涂饰工程施工及验收规程》(JGJ29—2003)《铝合金门窗工程技术规范》(JGJ214—2010)《主厂房建筑图》B8731S-T01《华北建筑标准图集》08BJ《国家电网公司输变电工程标准工艺管理办法》国家电网基建2012(1587)号《国家电网公司基建安全管理规定》国家电网基建2011(1753)号《110kV~1000kV变电(换流)站土建施工质量验收及评定规程》(Q/GDW183—2008)3作业前必须具备的条件和应做的准备3.1技术准备3。
室内装修作业指导书一、前言室内装修是一项复杂而艰巨的任务,需要进行详细的计划和组织。
本指导书旨在为装修工作提供明确的指引,帮助您顺利完成室内装修作业。
二、准备工作1. 制定预算:在进行任何装修工作之前,确定一个合理的预算非常重要。
考虑到装修材料、人工费用、设备租赁等方面的费用,制定一个明确的预算计划,并努力在预算范围内进行装修工作。
2. 定义需求:在开始装修之前,明确您对室内的需求。
考虑空间布局,家具及装饰品的摆放位置等。
尽量详细地列出您所需的功能和样式,以便能够有针对性地进行装修。
3. 寻找合适的装修公司/工人:仔细选择一家信誉良好的装修公司或工人,参考其过往的工作经验和口碑,确保能够得到专业而负责任的服务。
三、装修材料与家具选择1. 地面材料:根据需求选择合适的地板材料,如瓷砖、木地板、地毯等。
考虑到使用功能、耐久性和风格等因素进行选择。
2. 墙面材料:选择适合的墙面涂料、壁纸或瓷砖等,根据整体风格和个人喜好进行搭配。
3. 家具选择:根据空间大小、功能需求和个人品味来选择家具。
注意家具的质量、耐久性和舒适度等因素,并确保与整体风格相协调。
四、装修施工流程1. 安全措施:在装修开始前,确保施工现场的安全措施得到妥善落实。
如设置警示标志、封闭施工区域等,以避免任何意外事故发生。
2. 拆除与清理:如有需要进行拆除工作,要确保在拆除过程中不会损坏其他部分。
拆除完成后,进行清理工作,保持整洁的工作环境。
3. 基础工程:包括水电改造、砌体工程等。
请确保所有工程符合安全规范,并雇佣合格的专业工人进行操作。
4. 装饰工艺:如瓷砖贴墙、墙面涂料、壁纸贴装等,此环节需要耐心和细致。
请确保工人具备相应的技术能力。
5. 安装家具和装饰品:选择合适的时间和顺序,安装家具和装饰品。
确保安装位置准确,并注重细节处理。
6. 清洁与验收:最后进行清洁工作,清除施工过程中产生的垃圾,并进行验收,确保装修工程的质量和效果符合预期。
装饰工程作业指导书饰面砖铺设适用范围适用于变电站建(构)筑物砖面层施工。
编制依据《建筑工程施工质量验收规范》(建筑装饰装修) 《建筑施工规范》作业前应做的准备及必须具备的条件各种材料级别、规格以及零配件经检查应符合设计要求。
各种材料应有产品合格证书和有关技术资料、配套齐全。
地面垫层以及预埋在地面内各种管线已做完。
穿过楼面的竖管已安装完毕,管 洞已堵密实。
有地漏的房间应找好泛水。
3.1材料要求3.1.1 3.1.2 3.1.3所有用材运输进场不得随意乱扔、乱撞、防止踩踏,堆放整齐、防止材料变形、损坏、 污染、受潮、缺损等情况发生。
3.1.4水泥:采用硅酸盐水泥、普通硅酸盐水泥;其强度不应低于 32.5级,并严禁混用不同品种、不同标号的水泥。
3.1.5 砂:采用中砂或中粗砂,过筛孔径为 8mm 其含泥量不应大于3%3.1.6面砖有出厂合格证,抗压、抗折及规格品种均符合设计要求,外观颜色一致、表面平整(水泥花砖要求表面平整、 光滑、图案花纹正确)、边角整齐、无翘曲及窜角。
3.1.7 草酸、火碱、107胶等均有出厂合格证。
3.2主要机具:水桶、平锹、铁抹子、大杠、筛子、窗纱筛子、锤子、橡皮吹、方尺、云石机。
3.3 作业条件3.3.1 内墙+ 500mn 水平标高线已弹好,并校核无误。
3.3.2墙面抹灰、屋面防水和门框已安装完毕。
3.3.33.3.4提前做好选砖的工作,预先用木条钉方框(按砖的规格尺寸)模子,拆包后块材需进行挑选长、宽、厚不得超过± 1mm平整度用杆尺检查,不得超过±0.5mm外观有裂缝,掉角和表面上有缺陷的板剔出,并按花形、颜色挑选后分别堆放。
4作业程序、方法、内容4.1作业程序、方法工艺流程:基层处理■►定标高、弹线4抹找平层砂浆弹铺砖控制线>铺砖——勾缝、擦缝 -------- 养护——踢脚板安装4.2 作业方法4.2.1基层处理:将混凝土基层上的杂物清理掉,并用錾子剔掉砂浆落地灰,用钢丝刷刷净浮浆层。
装饰装修施工作业指导书装饰装修施工作业指导书一、作业指导书------轻钢龙骨石膏板隔墙一、主要材料及配件要求1.轻钢龙骨主件:沿顶龙骨、沿地龙骨、加强龙骨、竖向龙骨、横向龙骨应符合设计要求。
2.轻钢骨架配件:支撑卡、卡托、角托、连接件、固定件、附墙龙骨、压条等附件应符合设计要求。
3.紧固材料:射钉、膨胀螺栓、镀锌自攻螺丝、木螺丝和粘结嵌缝料应符合设计要求。
4.填充隔声材料:按设计要求选用。
5.罩面板材:纸面石膏板规格、厚度由设计人员或按图纸要求选定。
二、主要机具直流电焊机、电动无齿锯、手电钻、螺丝刀、射钉枪、线坠、靠尺等。
三、作业条件1.轻钢骨架、石膏罩面板隔墙施工前应先完成基本的验收工作,石膏罩面板安装应待屋面、顶棚和墙抹灰完成后进行。
2.设计要求隔墙有地枕带时,应待地枕带施工完毕,并达到设计程度后,方可进行轻钢骨架安装。
3.根据设计施工图和材料计划,查实隔墙的全部材料,使其配套齐备。
4.所有的材料,必须有材料检测报告、合格证。
四、操作工艺1.工艺流程轻隔墙放线—→安装门洞口框—→安装沿顶龙骨和沿地龙骨→竖向龙骨分档—→安装竖向龙骨—→安装横向龙骨卡档—→安装石膏罩面板—→施工接缝做法—→面层施工2.放线:根据设计施工图,在已做好的地面或地枕带上,放出隔墙位置线、门窗洞口边框线,并放好顶龙骨位置边线。
3.安装门洞口框:放线后按设计,先将隔墙的门洞口框安装完毕。
4.安装沿顶龙骨和沿地龙骨:按已放好的隔墙位置线,按线安装顶龙骨和地龙骨,用射钉固定于主体上,其射钉钉距为600mm。
5.竖龙骨分档:根据隔墙放线门洞口位置,在安装顶地龙骨后,按罩面板的规格900mm或1200mm板宽,分档规格尺寸为450mm,不足模数的分档应避开门洞框边第一块罩面板位置,使破边石膏罩面板不在靠洞框处。
6.安装龙骨:按分档位置安装竖龙骨,竖龙骨上下两端插入沿顶龙骨及沿地龙骨,调整垂直及定位准确后,用抽心铆钉固定;靠墙、柱边龙骨用射钉或木螺丝与墙、柱固定,钉距为1000mm。
装修管理作业指导书引言概述:装修是指对建造物内部进行改造和装饰,以满足人们居住和工作的需求。
装修管理作业指导书是为了规范装修过程中的各项工作,确保装修质量和安全,提高装修效率而编写的一份指导文件。
本文将从五个方面详细阐述装修管理作业指导书的内容。
一、前期准备1.1 确定装修目标:明确装修的目的和需求,包括装修风格、功能布局等。
1.2 制定装修计划:根据装修目标制定详细的装修计划,包括工期安排、人力物力的配备等。
1.3 准备资金预算:根据装修计划进行资金预算,确保装修经费的合理安排。
二、施工准备2.1 定制施工方案:根据装修计划制定详细的施工方案,包括施工顺序、工艺流程等。
2.2 确定施工队伍:选择具备相关经验和技能的施工队伍,并与其签订合同明确责任和义务。
2.3 采购材料设备:根据施工方案和装修计划采购所需的材料和设备,确保施工顺利进行。
三、施工管理3.1 建立施工档案:建立装修施工档案,记录施工过程中的关键节点、质量检验等信息。
3.2 安全管理措施:制定安全管理措施,确保施工过程中的安全,如设置警示标识、安全防护设施等。
3.3 质量监控与验收:进行质量监控,及时发现和解决施工中的质量问题,并进行验收,确保装修质量符合标准。
四、成本控制4.1 施工进度管理:对施工进度进行监控和管理,确保按计划完成,避免造成不必要的成本增加。
4.2 资金使用监管:对装修经费的使用进行监管,避免浪费和超支。
4.3 变更管理:及时处理施工中的变更需求,确保变更的合理性和经济性。
五、后期维护5.1 完工验收:对装修工程进行完工验收,确保工程质量符合要求。
5.2 质保期管理:建立质保期管理制度,及时处理质量问题,确保装修质量的持续稳定。
5.3 维修保养:建立定期维修保养计划,对装修工程进行定期检查和维护,延长使用寿命。
结论:装修管理作业指导书是装修工程中的重要文件,通过对前期准备、施工准备、施工管理、成本控制和后期维护等方面的详细阐述,可以规范装修过程,提高工作效率,确保装修质量和安全。
新建铁路厦深线(福建段)云霄站房及配套工程装饰装修作业指导书编制:审核:审批:中铁二十四局集团新建铁路厦深线(福建段)云霄、诏安站房及配套工程项目经理部装饰装修工程作业指导书1、使用范围适用于新建铁路厦深线(福建段)云霄、诏安站房及配套工程装饰装修工程。
2、作业准备2.1一般抹灰(1)抹灰部位的主体结构均已检查合格,门窗框及需要预埋的管道已安装完毕,并检查合格。
(2)抹灰用的脚手架应先搭好,架子离开墙面约200~250mm左右。
(3)对于砖墙,应在抹灰前一天浇水湿透,对于加气混凝土砌块墙面,因其吸水速度较慢,应提前两天进行浇水,每天宜两遍以上。
2.2外墙水刷石(1)结构工程经过验收,符合规范要求。
(2)外脚手架牢固,平桥板铺好。
(3)墙上预留洞及管道等已处理完毕。
门窗框已安装固定好,并用水泥混合砂浆将缝隙堵塞严密。
(4)墙面杂物清理干净,混凝土凸起较大处要酌情打凿修平、疏松部分要剔除并用水泥砂浆补平。
(5)木分格条在使用前用水浸透。
(6)水刷石应先做样板,确定配合比和施工工艺,统一按配合比配料并派专人把关。
2.3饰面砖工程(1)顶棚、墙柱面粉刷抹灰施工完毕。
(2)墙柱面暗装管线、电盒及门、窗框完毕,并经检验合格。
(3)墙柱面必须坚实、清洁(无油污、浮浆、残灰等),影响面砖铺贴凸出墙柱面部分应凿平,过于凹陷墙柱面应用1:3水泥砂浆分层抹压找平。
(先浇水湿润后再抹灰)。
(4)安装好的窗台板及门窗框与墙柱之间缝隙;用1:3水泥砂浆堵灌密实;铝门窗框边隙之嵌塞材料应由设计确定,铺贴面砖前应先粘贴好保护膜。
(5)大面积施工前,应先做样板墙或样板间,并经有关部门检查符合要求。
2.4涂料工程(1)施工温度宜保持均衡,不得突然变化,且通风良好。
湿作业已完并具有一定的强度,环境比较干燥,相对湿度不宜大于60%。
(2)大面积施工前,应事先做样板间,经有关质量部门检查鉴定合格后方可组织班组进行施工。
(3)操作前应认真进行交接检查,并将遗留问题进行妥善处理。
