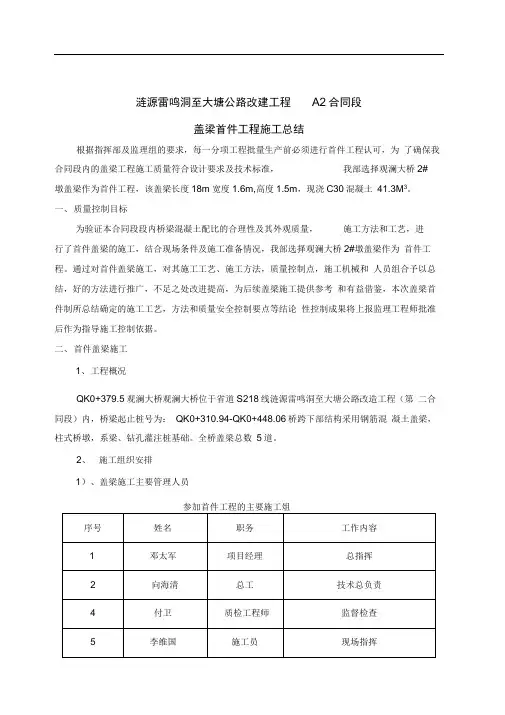

涟源雷鸣洞至大塘公路改建工程A2合同段盖梁首件工程施工总结根据指挥部及监理组的要求,每一分项工程批量生产前必须进行首件工程认可,为了确保我合同段内的盖梁工程施工质量符合设计要求及技术标准,我部选择观澜大桥2#墩盖梁作为首件工程,该盖梁长度18m宽度1.6m,高度1.5m,现浇C30混凝土41.3M3。
一、质量控制目标为验证本合同段段内桥梁混凝土配比的合理性及其外观质量,施工方法和工艺,进行了首件盖梁的施工,结合现场条件及施工准备情况,我部选择观澜大桥2#墩盖梁作为首件工程。
通过对首件盖梁施工,对其施工工艺、施工方法,质量控制点,施工机械和人员组合予以总结,好的方法进行推广,不足之处改进提高,为后续盖梁施工提供参考和有益借鉴,本次盖梁首件制所总结确定的施工工艺,方法和质量安全控制要点等结论性控制成果将上报监理工程师批准后作为指导施工控制依据。
二、首件盖梁施工1、工程概况QK0+379.5观澜大桥观澜大桥位于省道S218线涟源雷鸣洞至大塘公路改造工程(第二合同段)内,桥梁起止桩号为:QK0+310.94-QK0+448.06桥跨下部结构采用钢筋混凝土盖梁,柱式桥墩,系梁、钻孔灌注桩基础。
全桥盖梁总数5道。
2、施工组织安排1)、盖梁施工主要管理人员2)、机械及机具配备3、施工质量检验1 )、盖梁实测项目盖梁检查项目2)、钢筋安装实测项目钢筋安装检查项目1、施工准备(1)盖梁放样施工队伍进场后,根据原有的高级导线点,加密布置了施工用导线点,施工用导线为附合导线;并根据原有的高级控制点,布设了附合水准路线。
附合导线和水准路线均经过监理组的复查合格。
盖梁放样采用中心坐标法放样,使用的仪器为:中纬DTM-452C全站仪和DSZ-2水准仪,盖梁中心线放样(即恢复出两个立柱中心,然后以立柱中心定中心线)和盖梁顶、底高程测量均经过了监理的复查合格。
盖梁测量定位主要依据甲方提供的导线控制网,在导线复核无误的情况下,采用全站仪按复核无误的施工图放出盖梁中心坐标,在底模上精确放出盖梁中心。
盖梁首件工程施工总结第一篇:盖梁首件工程施工总结连霍高速洛阳至三门峡段改扩建工程TJ—13标盖梁首件工程施工总结盖梁首件工程施工总结一、盖梁首件工程的施工目的通过对盖梁首件工程的实施,熟悉设计规范及技术要求,根据盖梁施工特点,确定质量验收标准,及编制的盖梁施工方案是否可行,可预见施工中遇到的各种问题,对出现的问题及时处理,可以评价材料、人员、设备、工艺、环保对工程质量的影响程度;便于总结经验,加强施工管理,避免施工后期造成返工,为标准化施工创造条件。
二、工程概况本标段盖梁为普通钢筋混凝土结构,本合同段桥梁有RK103+205南沟特大桥、RK101+121.487杨树沟大桥、RK99+665(DK99+689)前麦王沟大桥、RK101+212.5丁家庄天桥、RK101+752天桥,共计97榀,混凝土强度等级为C30。
根据现场情况结合施工总体计划安排,首件盖梁定在RK103+205南沟特大桥7#盖梁,混凝土方量66m3.三、施工时间2012年8月5日开工,2010年8月25日完工。
四、劳力和机械配合1、机具设备电焊机3台,钢筋弯曲机1台,钢筋切断机2台, 钢筋剥肋直螺纹滚丝机床1台。
插入式振捣器4根,8m3混凝土罐车5辆,25T吊车2台, 徕卡全站仪和DSZ-2水准仪各一台。
连霍高速洛阳至三门峡段改扩建工程TJ—13标盖梁首件工程施工总结2、人员配备钢筋工6人,模板工5人,混凝土工5人,小工2人。
五、施工准备(一)生产准备1、各种机械设备进场,满足现场施工的需要。
2、解决施工用水、用电,各种临建设施达到要求,满足施工生产的需要。
(二)技术准备根据工地实际情况及工期的要求,制定出详细的施工计划,施工前对设计图纸进行认真复核,及时进行全面仔细的技术、安全、质量交底,责任到人。
(三)原材料准备机械设备、原材料进场、报验。
试验室对每批次原材料按照要求进行检测,按规定进行分批验收,并取样送检,均检验合格。
六、施工概述 1.工艺流程砼凿毛—测量放样—钢筋绑扎—盖梁模板安装—混凝土浇筑—拆模养生—检查验收 2.施工步骤 2.1、砼凿毛在墩柱砼施工完其强度达到15Mpa后,人工将墩柱顶面的砼凿毛(以见到新鲜砼为准)至设计标高,并用水冲洗干净。
目录1、首件的目的 (1)2、首件工程概况 (2)3、施工目标 (2)3.1、质量目标 (2)3.2、安全目标 (3)3.3、环保目标 (3)4、施工准备及安排 (3)4.1、材料准备 (3)4.2、人员配置 (3)4.3、首件工程采用主要机械设备 (4)4.4、施工场地布置及机械选取 (4)5、施工过程 (5)5.1、施工工艺流程 (6)5.2、施工方法及步骤 (6)6、质量标准及检验方法 (17)7、首件工程存在的不足 (17)8、下步施工注意事项和需要改进的地方 (18)9、首件总结 (18)10、后附施工现场照片、总结会议、质检资料及检测报告 (19)盖梁首件施工总结1、首件的目的为了加强工程质量;立足于“预防为主,先试点”的原则,认真贯彻执行“以工序保分项,以分项保分部,以分部保单位,以单位保证总体”的质量保证体系。
为了确保我合同段内的墩柱工程质量符合要求及技术标准,我部选择花观垄桥1号墩盖梁施工为首件工程。
对盖梁施工过程中的工艺工法、质量检测标准、方式进行综合评价,以确定出最佳的工艺工法,为将来建立样板工程,以指导后续盖梁工程大规模施工,预防后续施工生产中可能产生的质量、安全问题。
2、首件工程概况本项目起点位于八都镇西北侧路湾下接322国道(起点桩号K148+740),路线起点至章府会大桥段利用现有322国道,路线偏西向南,章府会大桥至供际段沿原有老路右侧进行拓宽改建,路线经竹连头、竹连山下,过供际后跨八都溪,于黄户岗东侧与现有322国道立交,路线偏南向西,经上垟镇东侧山脉布线,设花观垄隧道、上垟隧道,在寨门东侧展线下山,于黄渡桥接现有322国道,黄渡桥至终点段结合青瓷小镇旅游道路规划在现公路外侧拼宽改造(路基宽度采用17.0m),终点与龙浦高速公路五都垟互通平交,终点桩号K158+560。
本项目主线全长9.820km(含老路完全利用段1.260公里);另设竹垟乡连接线,连接线长1.118km,故本项目路线全长为10.938Km,实际建设里程9.678km。
盖梁首件施工1. 引言对于一座房屋或者桥梁的承重结构来说,梁是重要的承重部分之一。
而盖梁则是梁施工中的关键步骤之一。
盖梁预制好后,需要进行首件施工,即将首个梁体安装到支座上。
本文将对盖梁首件施工作一下。
2. 盖梁首件施工步骤2.1 材料准备在正式施工前,首先要做好材料准备。
包括梁体、支撑器、回转支座等。
此外,还需要将阳台、道路等全部关闭,确保周围无人。
2.2 现场布置在准备工作完成后,需要对梁体的铺设场地进行水平测量,并进行场地清理。
此外,需要安排好人员工作,确定各自的角色和职责。
2.3 吊装将吊机调整到合适的位置,进行吊装前,需要核查支撑器和回转支座的正确性。
吊装前还需将吊绳进行严密的检验和确保。
然后,运用吊车将梁体吊离地面,从支离器处进行吊装。
2.4 定位当梁体被吊至合适高度时,操作人员对其进行旋转,使其与支座中间的销位清晰地匹配。
2.5 填缝确定好位置后,需要先将铺上的鱼尾砖拆除,再将梁体移动至轴线正中间,并进行填缝。
为保障结构的稳定性,填缝时应确保缝隙处填充高强度胶水。
2.6 焊接焊接过程比较简单,多由现场焊工完成。
在进行实际焊接前,还需进行焊缝的清理和处理,避免焊接时缺陷的出现。
2.7 检查当施工完毕后,要进行检查。
检查工作应该严谨认真,特别是焊接部位和支撑系统部分,避免潜在安全隐患。
3. 盖梁首件施工中的注意事项•首先,吊装梁体需要进行标记。
在梁体清晰的标识编号,不同梁体的施工安装应分别标记。
•为保证施工质量,对焊接质量要严格控制。
•务必确保吊绳安全可靠,吊车稳定,避免安全难题。
4.盖梁首件施工是梁施工的重要环节,为确保质量与安全,需要相关人员严格遵循施工步骤,注意事项,并全程监控。
吊装过程中安全是关键,任何在施工中出现的障碍应该避免。
只有严格掌握施工步骤及注意事项,才能确保盖梁首件施工的成功。
第1篇一、前言随着我国经济的快速发展,基础设施建设需求日益增长,施工班组作为施工队伍的基本单元,其首件工程的质量直接关系到整个工程项目的质量和进度。
为了提高施工班组的首件工程质量,我们班组在项目实施过程中,认真贯彻落实公司各项规章制度,严格把控施工过程,现将首件工程总结如下:二、首件工程概况本次首件工程为某住宅小区A栋楼1-10层结构施工,建筑面积约12000平方米,建筑高度约30米,结构形式为钢筋混凝土框架剪力墙结构。
施工内容包括土建、水电安装、门窗安装等。
三、首件工程实施过程1. 施工准备(1)组织施工人员认真学习施工图纸和施工规范,明确施工工艺和质量要求。
(2)根据施工图纸和施工规范,编制详细的施工方案,明确施工流程、施工工艺和质量控制要点。
(3)对施工人员进行技术交底,确保施工人员掌握施工工艺和质量要求。
2. 施工过程(1)严格按照施工方案进行施工,确保施工质量。
(2)加强施工现场管理,做好材料、设备、人员等资源配置。
(3)严格执行质量控制制度,对施工过程中的关键工序进行严格把关。
(4)加强施工现场安全文明施工管理,确保施工安全。
3. 质量控制(1)严格执行国家有关质量标准,确保工程质量符合要求。
(2)对施工过程中的原材料、半成品、成品进行严格检验,确保质量合格。
(3)加强施工过程中的自检、互检、专检,确保工程质量。
(4)对发现的质量问题及时进行整改,防止质量问题扩大。
四、首件工程总结1. 施工过程中,我们班组严格执行施工方案和质量控制制度,确保了首件工程的质量。
2. 通过本次首件工程,我们班组提高了施工技术水平,积累了丰富的施工经验。
3. 首件工程的顺利完成,为后续工程提供了良好的开端,为项目的顺利推进奠定了基础。
4. 存在的问题及改进措施:(1)施工过程中,部分施工人员对施工工艺和质量要求掌握不够,需加强培训。
(2)部分施工材料存在质量问题,需加强材料采购和检验。
(3)加强施工现场安全管理,提高施工人员安全意识。
盖梁首件工程施工总结 Document number:NOCG-YUNOO-BUYTT-UU986-1986UTXXX合同段盖梁首件工程施工总结报告XXX合同段项目经理部2015年10月XXX合同段盖梁首件工程施工总结报告编制:复核:审核:XXX合同段项目经理部2015年10月目录盖梁首件工程施工总结报告1、首件工程概况、工程简介根据《国家高速公路网XXX高速公路XXX高速公路第X合同段两阶段施工图设计》,根据我标段生产安排,首片盖梁施工选定XXX右幅33#墩盖梁,该盖梁为钢筋混凝土双柱式墩结构,盖梁长度,盖梁高、盖梁宽、盖梁横坡2%,设计要求盖梁正做斜置。
由此带来盖梁中心与墩中心偏移值厘米。
、工程数量及主要参数盖梁首件工程数量表主要参数、主要材料为保证设计要求的盖梁混凝土强度,本项目混凝土采取集中拌合的方式,盖梁模板支护完成以后及时通知现场技术员从项目拌合站发配同等强度的混凝土进行浇筑。
同时为保证本项目盖梁施工进度要求,盖梁队伍配备钢模板:6套底模,2套侧模,能够满足6个盖梁同时施工。
项目钢筋加工场备足盖梁钢筋原材料,同时墩柱施工展开后就开始提前进行盖梁钢筋的制作。
项目物资部门随时关注现场施工材料使用情况,和项目工程部门建立良好的沟通渠道,保证所需物资、材料及时进场。
盖梁施工主要所需材料规格如下:(1)普通钢筋:采用热轧HPB300、HRB400钢筋,其技术标准须符合国家标准、的规定。
(2)其他材料:砂、石、水的质量要符合JTG/TF50-2011的有关规定。
(3)盖梁除π型墩和门架墩采用C50混凝土外其他盖梁都采用C30混凝土。
碎石、砂、水泥、钢筋等外购材料,经试验室及监理工程师验收检测合格方可用于工程施工。
2、首件工程施工情况和质量情况、施工情况2015年10月20日,X标XXX右幅33#墩盖梁进行了施工,计划工期2015年10月20日至2015年10月23日.材料采用普通硅酸盐水泥、XX省XX市落水洞矿业有限公司砂石厂砂、XX恒嘉建材有限公司碎石、RX-1-320型减水剂,混凝土强度C30,水灰比,采用强制式90型拌合站拌合,每次配量采用了混凝土罐车运输,设定坍落度140~180mm,实际浇筑坍落度为160mm。

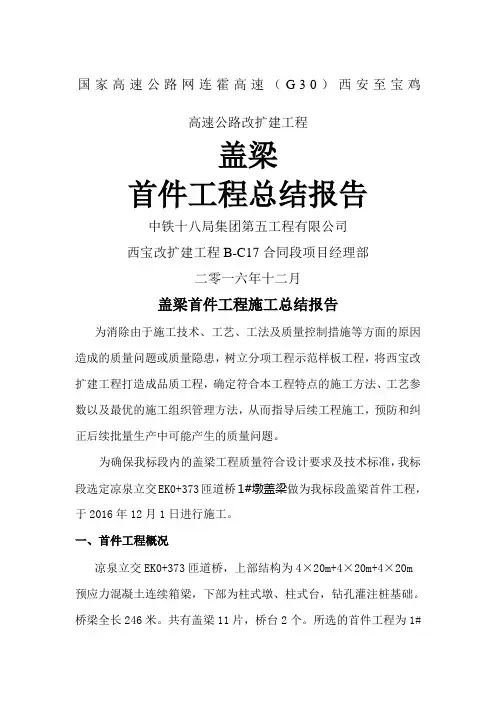

国家高速公路网连霍高速(G30)西安至宝鸡高速公路改扩建工程盖梁首件工程总结报告中铁十八局集团第五工程有限公司西宝改扩建工程B-C17合同段项目经理部二零一六年十二月盖梁首件工程施工总结报告为消除由于施工技术、工艺、工法及质量控制措施等方面的原因造成的质量问题或质量隐患,树立分项工程示范样板工程,将西宝改扩建工程打造成品质工程,确定符合本工程特点的施工方法、工艺参数以及最优的施工组织管理方法,从而指导后续工程施工,预防和纠正后续批量生产中可能产生的质量问题。
为确保我标段内的盖梁工程质量符合设计要求及技术标准,我标段选定凉泉立交EK0+373匝道桥1#墩盖梁做为我标段盖梁首件工程,于2016年12月1日进行施工。
一、首件工程概况凉泉立交EK0+373匝道桥,上部结构为4×20m+4×20m+4×20m预应力混凝土连续箱梁,下部为柱式墩、柱式台,钻孔灌注桩基础。
桥梁全长246米。
共有盖梁11片,桥台2个。
所选的首件工程为1#盖梁,该盖梁长16.4m,高1.5m,宽2.0m,盖梁顶面双向2%横坡。
设计混凝土强度为C30,混凝土方量:46.4m3。
二、施工目标1、质量目标单点合格率94%及以上、关健指标合格率98%及以上、弱项指标合格率90%及以上,竣工验收达到优良。
2、安全目标杜绝因工亡人事故,避免重伤,轻伤及一般事故率控制在0.5‰以下。
3、环保目标严格按照国家《环境保护法》和《水土保持法》及地方政府有关规定落实环保。
采取各种工程防护措施,控制水资源污染,水土流失,减少粉尘对空气的污染,降低噪音污染,减少工程建设对沿线生态环境的破坏和污染,确保沿线景观不受破坏,保持生态平衡,创造良好的环境。
4、首件目的通过首件的施工,取得相关的技术参数,确定拟定施工方案的可行性,为后续施工总结相关经验;通过首件工程施工,结合我标段盖梁施工的特点,来确定最优的施工工艺和施工组织。
三、首件工程施工准备我项目选取施工经验丰富的技术干部和施工队伍负责该盖梁施工,管理人员配置见下表2-1,施工人员配置见下表2-2管理人员配置表2-1施工人员配置表2-23.2、机械设备配置盖梁施工砼采用项目部拌和站集中拌制砼。
盖梁首件工程施工总结盖梁首件工程施工总结总结是在某一时期、某一项目或某些工作告一段落或者全部完成后进行回顾检查、分析评价,从而得出教训和一些规律性认识的一种书面材料,它能帮我们理顺知识结构,突出重点,突破难点,为此要我们写一份总结。
总结一般是怎么写的呢?下面是小编收集整理的盖梁首件工程施工总结,欢迎阅读,希望大家能够喜欢。
根据保腾指挥部[20xx]57文件要求,结合我标段盖梁施工实际情况,开展了盖梁施工首件工程活动,现将盖梁首件工程施工总结如下:一、盖梁首件工程概况:根据我标段生产安排,首片盖梁施工选定大尖坡2号大桥右幅1号墩盖梁,该盖梁为钢筋混凝土双柱式墩结构,盖梁长度11.26m,盖梁高1.85m、盖梁宽1.9m、盖梁横坡5%,设计要求盖梁正做斜。
由此带来盖梁中心与墩中心偏移值9.25厘米。
二、资源配1.机械设备:25T吊车1台、混凝土罐车2台、搅拌机2台、电焊机2台、钢筋加工设备一套、振动棒3台。
2.人员配:立模混凝土班5人、钢筋班5人、桥梁技术质检人员各1名、现场负责人1人。
3.模板:采用工厂定制作的钢模板,模板面厚度5mm,分底模、侧模、边模组成(共2套)。
4.底模支撑:1号盖梁为特例不需要立底支撑,直接在地面上抹一层砂浆即可。
其它高墩柱盖梁底模支撑,是在施工立柱时用PVC管预留12厘米的圆孔,可以穿10厘米的钢棒,钢棒长根据立柱直径来定,外露各20厘米左右。
在用40厘米的工字刚前后各一根,长度不得少于盖梁长度。
在用φ16的圆钢拉杆固定,工字钢安装坡度和盖梁坡度一致。
测量组精确放样确定,并定出盖梁底模设计高程。
在工字钢上安装可以升降的顶托间距为60厘米,顶托上放10厘米的工字钢,间距60厘米纵向放,并且加固。
在上面安装预期定做好的盖梁底模板。
5.混凝土供应:盖梁C30混凝土采用项目部集中拌合站搅拌,拌合站到2号大桥1号墩盖梁距离600m左右,10m3混凝土罐车运到现场,用吊车配合吊斗将混凝土入模。
荣乌高速公路徐水至涞源段LJSG-10合同段盖梁首件工程施工总结浙江八咏公路工程有限公司荣乌高速高路LJSG-10项目部2014年6月19日荣乌10标盖梁首件工程施工总结根据河北荣乌高速相关文件要求,结合我标段盖梁施工实际情况,开展了盖梁施工首件工程活动,2014年6月13号完成24号左幅盖梁浇筑,现将盖梁首件工程施工总结如下:一、盖梁首件工程概况:根据我标段生产安排,首片盖梁施工选定漕河大桥左幅25号墩盖梁,该盖梁为钢筋混凝土双柱式墩结构,盖梁长度11.95m,盖梁高1.6m、盖梁宽2m、盖梁横坡2%。
二、资源配置1.机械设备: 25T吊车1台、混凝土罐车2台、搅拌机1台、电焊机2台、钢筋加工设备一套、振动棒3台。
2.人员配置:立模混凝土班5人、钢筋班5人、桥梁技术质检人员各1名、现场负责人1人。
3.模板:采用工厂定制作的钢模板,模板面厚度5mm,分底模、侧模、边模组成。
4.底模支撑:24号盖梁采用的是抱箍法施工,盖梁模板支架采用40a工字钢纵梁,每侧1根工字钢,桥墩工字钢长13m;分配梁用10#工字钢,间距40cm布置。
在贴近立柱处安放第一根和最后一根。
5.混凝土供应:盖梁C30高性能混凝土采用项目部集中拌合站搅拌,拌合站到漕河大桥24号墩盖梁距离600m左右,8m3混凝土罐车运到现场,用吊车配合吊斗将混凝土入模。
三、首件盖梁施工中存在问题和需改进的地方1.砼表面有少量气泡。
盖梁使用的是高性能砼,应比普通砼增加振捣时间,严格振捣工艺,使气泡尽量排出。
2.有一个垫石钢筋的预埋位置不正确。
加强测量,把每个支座垫石的位置放出,并对施工班组和工人进行现场交底,预埋时确保横桥、纵桥向尺寸正确。
3.对拉杆处有漏浆现象。
模板固定对拉杆处的止浆条、胶带要细心检查,脱落处要及时补上,防止漏浆。
4.墩柱深入盖梁部分的盘条筋间距过大根据总监办下发的下部结构作业指导书要求,盖梁骨架在钢筋场加工完成采用整体吊装,高墩采用整体吊装难度大,对骨架的安放位置很难控制,盘条筋施工困难。

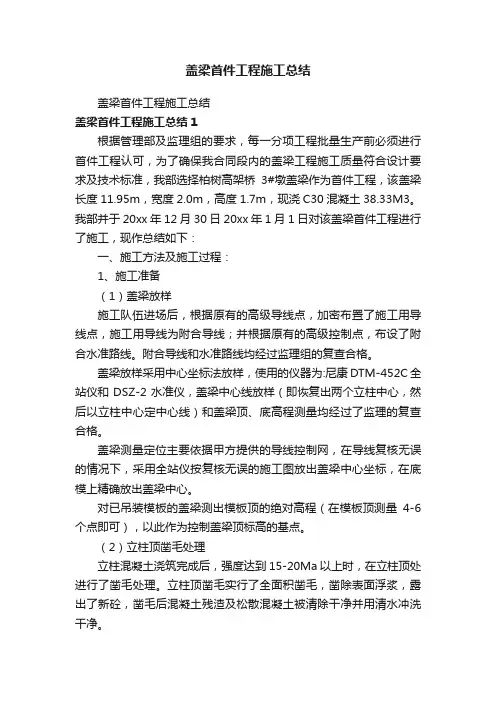

盖梁首件工程施工总结盖梁首件工程施工总结盖梁首件工程施工总结1根据管理部及监理组的要求,每一分项工程批量生产前必须进行首件工程认可,为了确保我合同段内的盖梁工程施工质量符合设计要求及技术标准,我部选择柏树高架桥3#墩盖梁作为首件工程,该盖梁长度11.95m,宽度2.0m,高度1.7m,现浇C30混凝土38.33M3。
我部并于20xx年12月30日20xx年1月1日对该盖梁首件工程进行了施工,现作总结如下:一、施工方法及施工过程:1、施工准备(1)盖梁放样施工队伍进场后,根据原有的高级导线点,加密布置了施工用导线点,施工用导线为附合导线;并根据原有的高级控制点,布设了附合水准路线。
附合导线和水准路线均经过监理组的复查合格。
盖梁放样采用中心坐标法放样,使用的仪器为:尼康DTM-452C全站仪和DSZ-2水准仪,盖梁中心线放样(即恢复出两个立柱中心,然后以立柱中心定中心线)和盖梁顶、底高程测量均经过了监理的复查合格。
盖梁测量定位主要依据甲方提供的导线控制网,在导线复核无误的情况下,采用全站仪按复核无误的施工图放出盖梁中心坐标,在底模上精确放出盖梁中心。
对已吊装模板的盖梁测出模板顶的绝对高程(在模板顶测量4-6个点即可),以此作为控制盖梁顶标高的基点。
(2)立柱顶凿毛处理立柱混凝土浇筑完成后,强度达到15-20Ma以上时,在立柱顶处进行了凿毛处理。
立柱顶凿毛实行了全面积凿毛,凿除表面浮浆,露出了新砼,凿毛后混凝土残渣及松散混凝土被清除干净并用清水冲洗干净。
(3)技术交底我部于20xx年11月10日上午组织相关人员认真学习了熟悉柏树高架桥盖梁设计施工图纸、技术规范等有关文件和图纸,做到人人熟悉,各负其责。
2、盖梁施工(1)、浇筑采用抱箍法施工。
a、钢夹箍安装每套钢夹箍采取两半圆结构,设双向加劲肋和支承座,两半圆夹箍间设法兰采用高强螺栓连接。
安装时,根据盖梁底面标高和支架的高度,确定夹箍在墩柱上的标高位置,然后将两半圆夹箍通过高强螺栓固定于墩柱上。
目录一、编制依据 (2)二、工程概述 (2)三、机构组成 (2)四、主要的施工过程、施工工艺 (3)五、质量控制 (6)六、施工记录 (7)七、施工进度 (7)八、施工安全及文明施工情况 (7)九、施工中的体会、经验及教训、评述总结 (7)十、首件工程技术参数指标、评述总结 (8)十一、首件工程结论 (8)跳墩河中桥右线2#墩盖梁施工总结一、编制依据一、《成渝高速公路复线(重庆境)F合同段工程施工图纸》。
二、国家、交通部、建设部、重庆市现行设计、施工规范、验收标准及有关文件。
三、我项目部对施工现场实地勘察、调查、测量资料。
四、我项目部积累的成熟技术、科技成果、施工工艺方法及同类工程的施工经验。
五、我项目部可调用到本合同段工程的各类资源。
二、工程概述成渝高速公路复线(重庆境)CY-TJ6合同段起止里程为K31+400-K37+600,线路总长6.2km。
按照双向六车道高速公路标准建设,设计时速为120km/h。
本合同段主线桥梁工程包括两座桥梁,分别为K36+670分离式立体交叉跨线桥和K37+505跳蹬河中桥。
其中K37+505跳蹬河中桥上部结构采用4×20m预应力混凝土先简支后连续T梁,下部桥台为肋板式轻型桥台,桩基础,桥墩采用柱式墩,桩基础并在两桥台处设置80型伸缩缝,在两桥台设置GJZF4 300×300×76的板式橡胶支座,其余桥墩均设置GJZ 300×500×69板式橡胶支座。
本桥共有盖梁6条,宽度为2.2米、高度为1.5米、长度15.54米。
由墩柱高度多在5-6米之间施工难度较小。
根据现场施工情况确定右线2#墩盖梁为首件工程施工。
三、机构组成1、根据本段桥工程的特点和安排,投入施工以下主要机械设备:四、主要的施工过程、施工工艺工艺流程:测量放线盖梁钢筋加工制作安装盖梁底模吊装盖梁钢筋笼安装盖梁侧模盖梁混凝土浇筑拆模养护1、测量放线根据图纸上给出的坐标,用全站仪放出墩柱、肋板中心位置,并以此为依据准确定出盖梁及挡块边线;准确测出柱、肋板顶高程,以安装抱箍。
底模支立后用水准仪复测底面标高,在侧模安装后准确定出顶标高位置,并做明显标记,对高程予以严格控制;复核无误后报监理工程师复测,监理办复测合格并签认后方可进行下一道工序。
2、底模支撑根据高程安装抱箍,抱箍上安放60C型工字钢,并严格调整工字钢的高程,工字钢上铺设定型钢模板,并在安装钢筋前涂刷脱模剂。
3、钢筋工程(1)将墩台身顶面混凝土凿毛清净,用钢丝刷清净肋板、墩柱钢筋上的水泥浆。
在底模上弹出钢筋位置线。
(2)在钢筋加工厂依据图纸将钢筋截断下料,弯曲成型,并按图纸要求进行焊接。
焊接采用双面焊,施焊后敲掉焊药皮。
加工后的半成品运到施工现场绑扎。
(3)水平筋采用直螺纹套筒连接,每截面接头不超过50%。
(4)钢筋进场后,堆放场地选择地势较高处,硬化场地,下设垫块,按不同规格、等级分别堆放并设立标牌。
钢筋存放场地必须搭设防雨蓬,离地30cm垫起存放。
(5)在钢筋骨架上标出水平钢筋的位置后进行钢筋绑扎。
绑扎时注意竖向钢筋和横向钢筋要顺直,绑扎的过程中随时调整钢筋网的垂直度,并且绑扎牢固。
钢筋加工制作的各项技术指标见附表。
(6)钢筋绑扎必须全过程拉通线,随时校正钢筋及预埋钢筋的位置。
(7)预埋的抗震挡块钢筋用短钢筋点焊固定在主筋上。
(8)钢筋的表面应洁净,使用前应将表面油渍、漆皮、鳞锈等清除干净。
钢筋应平直,无局部弯折,成盘的钢筋和弯曲的钢筋均应调直;(9)钢筋下料,必须按照施工图纸复核后方可下料;(10)钢筋焊接前,必须根据施工条件进行试焊,合格后方可正式施焊,焊工必须持考试合格证上岗;(11)钢筋应布置位置准确,绑扎牢固,型号尺寸、间距应符合规范和设计要求;(12)现场已绑扎完钢筋的结构。
应尽快浇筑混凝土,如时间间隔过长时需对其覆盖;4、模板工程(1)盖梁底模、侧模采用大钢模;(2)模板缝用海绵条塞实,并用双面胶密封,保证拼缝严密,不漏浆;(3)模板与钢筋安装工作配合进行,妨碍绑扎钢筋的模板待钢筋安装完毕后安设。
(4)浇筑混凝土前,模板应涂脱模剂,但不得污染钢筋。
(5)模板安装完毕后,应对其平面位置、顶部标高、纵横向稳定性进行检查,监理认可后方可浇筑混凝土。
浇筑时,发现模板有超过允许偏差变形值的可能时及时纠正。
(6)待混凝土抗压强度达2.5Mpa后拆侧模。
(7)待混凝土抗压强度达设计强度标准值的75%后方可拆除底模。
(8)模板使用后,及时将内外侧和周边残留灰浆、混凝土清理干净,刷涂脱模剂后整齐摆放。
5、浇筑混凝土(1)混凝土水灰比应严格控制,各配料的掺量偏差控制在规范允许范围内。
(2)混凝土的运输时间应尽可能的缩短;(4)运至现场的混凝土不得有离析和泌水现象,每车混凝土在使用前先进行坍落度检测,控制坍落度在 7-9cm;(5)墩柱与盖梁接茬部位预先凿毛并清除浮浆层,浇筑混凝土之前用水冲洗干净,并刷一层水泥净浆;(6)混凝土由汽车吊提升入模。
(8)混凝土按30cm厚自下而上水平分层浇筑,在下层混凝土初凝或能重塑前浇筑完上层混凝土。
严格控制分层厚度;(9)混凝土采用插入式50振捣棒振捣,移动间距不超过30cm,与侧模保持50-100mm 的距离,插入下层混凝土50-100mm。
振捣时,应“快插慢拔”,并避免碰撞模板、钢筋;(10)振捣必须密实,直至混凝土停止下沉,不再冒出气泡,表面呈现平坦泛浆为止;(11)混凝土浇筑应连续进行,如因故必须间断时,其间断时间应小于前层混凝土的初凝时间或能重塑的时间;6、拆模及养生(1)混凝土拆模时间,混凝土达到规范要求拆模强度后,方可拆除。
(2)拆模后墩柱用塑料薄膜包裹密封,以减少水分蒸发,同时防止灰尘污染混凝土表面;五、质量控制(一)原材料试验(1)凡发往施工现场的工程原材料必须具有出厂合格证,并按规定在开工前根据设计文件和施工技术规范、规则和验交评定标准要求进行鉴定,合格后才准使用。
如遇特殊情况,对不符合技术要求的材料,可提出试验结果和意见,报送领导会同现场业主、监理人员共同处理(2)对于具有出厂合格证的建筑材料,仍应抽样检验,试验合格后方准使用。
(3)当地自产砂、石料应先取样试验,合格后方准使用,不得边用、边验。
(4)工程材料的取样,按有关试验规程进行并详细填写试验委托单,对样品及检验结果有争议时,由上一级试验机构取样仲裁。
(二)施工过程控制(1)钢筋a.主筋全部采用直螺纹套筒连接。
b.盖梁钢筋主筋直径Φ28共有40根、间距12cm。
c.钢筋笼安装时,严格控制钢筋骨架平面位置。
经检查各项目均符合现范要求(见钢筋工程检验记录表)。
(2)模板a.模板使用前用磨光机打磨光亮,并涂刷脱模剂。
b.模板吊装后下部采用外顶方木或脚手架固定,上部沿周长等间距设四道钢丝绳斜拉,经检查模板安装牢稳,满足施工要求。
c.保护层采用订制的塑料垫块,可以保证保护层厚度。
(3)砼工程砼在灌注中应作以下质量检查:a.砼组成材料的外观检查,每一工班至少二次。
b.砼坍落度及和易性的检查试验(运输距离较长时应在拌制及灌注地点分别进行),每一工班至少二次。
c.砼强度检查试件,在灌注地点采取随机取样,每组三块,按试验技术要求和规定制作,并在标准条件下(温度20±3℃,相对湿度90%以上)养护28天。
六、施工记录2011年6月1日柱顶砼凿毛, 中心放样,并测量墩柱顶面高程。
2011年6月3日绑扎盖梁钢筋,检查钢筋间距和钢筋连接。
2011年6月5日安装抱箍、工字钢支架底模、安装钢筋笼、安装侧模、检查保护层。
2011年6月8日14:30-19:00浇注盖梁砼,2011年6月12日,盖梁强度已达到设计强度的100%,拆模。
七、施工进度本项工程开工日期:2011年6月1日竣工日期:2011年6月12日其余盖计划于2011年7月20日完工八、施工安全及文明施工情况安全生产是施工企业生存、发展之本。
本项目施工伊始,项目领导就清醒地认识到安全生产的重要性,自始至终把安全工作当作头等大事来抓。
在每次安全检查中获得较高的评价。
由于目前桩基工程、路基工程施工,整个场地交叉作业面同时施工,给场地的文明施工带来很大的影响。
我部排除困难,加强现场检查,针对不同的施工进度对场地进行不同的规划,尽最大努力保持安全文明施工的稳定性。
九、施工中的体会、经验及教训、评述总结砼振捣是墩柱施工的重中之重,墩柱在以后施工中可以适当加深振捣的厚度,以砼的压力减小砼的含气量,使砼光洁密实。
十、首件工程技术参数指标、评述总结(1)原材料产地:钢筋Φ12采用四川省达州钢铁集团有限公司,Φ28采用水城钢铁集团有限责任公司,砂石料采用大足建材厂、合川砂场,水泥采用台泥(重庆)水泥有限公司,配合比:水泥:砂:碎石:水=1:1.74:3.09:0.49,设计坍落度:70~90mm.(2)各项工序检验标准墩、台帽或盖梁主要检查项目及方法表十一、首件工程结论跳墩河中桥盖梁施工施工过程较为顺利,工序接也较为紧密,各别施工环节还需要及时调整。
如钢筋加工、模板安装,还不太紧凑。
需要在以后施工过程加强控制,各项准备工作要提前准备,总体来看,各项施工工序从检查情况和外观情况来看,该段首件工程施工还是很成功的。
也为以后盖梁施工奠定了基础。
