华润电力常熟第二发电厂工程土建测量监理实施细则编号:XZ-CS-C01华润电力常熟二电厂3×600MW超临界机组工程工程测量监控监理实施细则周平山于平上海电力监理咨询常熟项目监理部2003-3-15一. 工程概况华润电力常熟第二发电厂工程(3×600MW)厂址处在常熟徐六泾段的南岸,原老电厂东侧,厂区属长江河口三角州冲积平原的河慢滩地,地势平坦,自然地面标高均在3.5-3.9米左右(黄河高程)厂区内通视情形较好。
主厂房为三列式布置,自南向北依次为汽机房、除氧煤仓间、锅炉房、汽机房A~B轴跨度为30.6米,除氧间B~C轴跨度为9米,煤仓间C~D轴跨度为12米,锅炉房D~K5轴跨度为55.51米,主厂房东西方向#01~31#轴,总长度为297米。
基础形式:锅炉房和煤仓间及汽轮发电机基础为大型整板钢筋砼基础,其余均为柱独立钢筋砼基础,地基加固采纳预制钢筋管桩加固,基础埋深要紧-9.5米、-8米、-5米,上部机构(除集控楼)均为钢结构,本工程设计单位为西北电力设计院,总承包单位为江苏电建建设一公司。
二. 监理依据1、西北电力设计院测量技术报告F3171-L0001-01。
2、电力建设工程施工及验收技术规范(建筑工程篇)。
3、建设单位与监理单位签订的《施工监理合同》。
4、监理单位编制的《监理规划》。
5、建设单位与施工单位签定施工承包合同及有关文件。
6、工程施工图纸和相关文件。
7、《工程测量规范》GBS0026-93。
8、《火力发电厂工程测量技术规范》SDJ69-87。
9、《建设工程监理规范》GBS0319-2000。
三. 监理内容及监理目标1、和建设单位与施工单位签定的施工承包合同所明确的目标一致。
2、厂区方格网和主厂房轴线操纵网及高程操纵网测量精度达到国家有关规范和设计要求。
四. 监理措施1、施工前的监理工作。
(1)熟悉全厂总平面布置图,了解各专业生产区的布置及相关的连接关系,审核有关测量方面的设计变更及工程联系单。
常熟厂房工程监理规划方案背景常熟市位于江苏省东南部,是华东经济圈中心城市之一。
随着城市经济和工业的快速发展,厂房建设成为城市建设的重要组成部分。
本文旨在介绍常熟市厂房工程监理规划方案,以确保厂房建设的质量和安全。
原则•严格遵守相关法律法规和标准规范,确保建设质量和安全。
•采用先进的监理技术和管理方法,优化监理流程和效果。
•充分协调所有参与方,确保厂房建设项目的顺利进行。
•合理节约资源,降低成本,保证经济效益。
工作内容阶段一:前期准备1.制定监理工作计划和规划方案,确定监理的目标和重点。
2.审查并评估招标文件,确保招标文件符合监理规定。
3.对建设单位和承包商进行资质审查,确保其符合资质要求。
4.制定监理合同,明确监理工作的职责、权利和义务。
5.安排监理人员,并对其进行培训,提高其监理能力和专业知识。
6.开展前期勘察工作,了解建设现场情况,制定监理方案和措施。
阶段二:施工监理1.对承包商的施工计划和进度进行审核和把关,确保其符合招标文件和监理规定。
2.对施工现场进行巡视和检查,发现问题及时提出整改意见,防止施工过程中出现质量和安全问题。
3.检查施工现场的材料和设备是否符合要求,特别是重要部位和关键节点的材料和设备。
4.监督承包商施工质量的全过程,及时发现和纠正不良质量行为并记录。
5.对工程竣工验收进行监督和检查,并出具相关的监理报告。
阶段三:工程交付及后期监管1.对工程交付程序进行监管和审核,确保工程交付程序符合规定。
2.针对工程缺陷和质量问题,开展后期追踪保修工作,防止质量问题长期存在。
3.在工程竣工后协助建设单位办理相关手续和工程验收工作,全程跟进建设单位对承包商的验收结论和补充协议的签订工作。
总结常熟厂房工程监理规划方案致力于为常熟市厂房建设的发展提供保障和支持。
本方案坚持质量和安全第一的原则,采用先进的技术和方法,优化监理流程和效果。
通过三个阶段的精心规划和实施,确保厂房建设项目的顺利进行,同时也为常熟市的经济和城市建设做出了积极贡献。
华润电力常熟第二发电厂煤码头工程检验和试验计划1.总则质量是企业的生命,工程项目的检验和试验是保证工程质量的重要环节,为了华润电力常熟第二发电厂煤码头工程项目检验和试验文件检验在整个施工过程中得到有效的控制,根据公司质量程序文件检验和试验控制程序中有关要求,编写以下检验和试验计划。
2.华润电力常熟第二发电厂煤码头工程目标为质量等级达到优良。

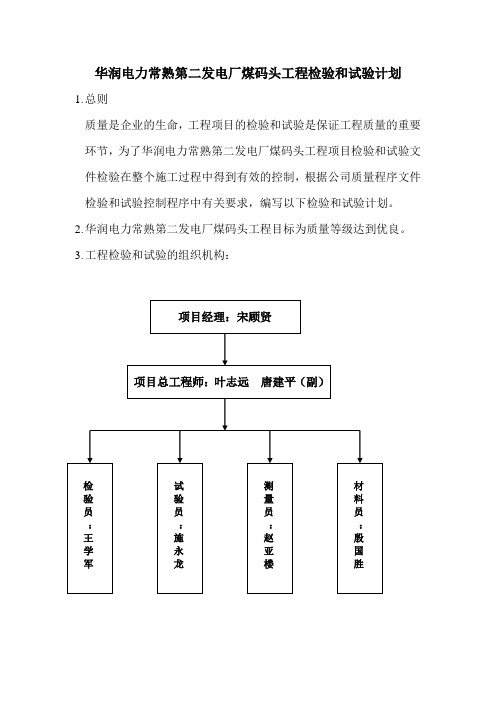

3.工程检验和试验的组织机构:4.检验和试验人员的岗位职责:项目经理:1.严格执行公司的各项规章制度,不发生任何违法乱纪现象。
2.组织项目经理部班子,商定管理系统及定岗择人。
3.参与施工组织设计的编制,组织学习审批后的施工组织设计,并按施工组织设计开展施工活动。
4.组织制定工程进度计划,并督促、检查计划执行情况,发现问题应及时解决,确保工程定期竣工,5.对所负责的工程质量负第一位责任。
要认真执行有关质量方面的规定和要求,确保工程质量等级达到合同或公司的标准。
6.对所负责的工种项目范围负安全生产第一位责任。
要认真执行有关安全方面的规定和要求,管生产的同时必须管安全,确保安全生产无事故。
7.组织如开展经济活动分析,严格控制各项费用的开支。
既要在内部预算切块范围内,又要符合规定,并保证工程施工质量。
8.组织(或协助支持)开展创建:“文明工地”、“文明班组”活动。
9.督促、检查、考核项目经理部人员岗位职责执行情况。
项目经理部技术负责人:项目总工程师是项目经理部的技术管理和质量管理工作的直接组织者和领导者,对项目经理部的技术工作负责。
1.组织领导项目经理部职工认真贯彻三航局和公司颁发的各项技术文件、规范、质量管理标准,技术质量管理制度。
2.参加制定和落实生产进度计划,组织编制施工组织设计和工程质量、安全措施计划。
3.组织经理部人员学习施工工程设计文件和图纸会审。
4.主持新技术、新工艺的技术交底,确定典型施工的项目,并审定典型施工的总结,5.具体指导各施工员、质量员的工作,并定期检查他们的工作。
第一章总则第1条为了适应常熟市经济社会快速发展的需要,整合城乡发展空间,实现可持续发展,依照《中华人民共和国城市规划法》,编制《常熟市城市总体规划(2001—2020)》(以下简称为本规划)。
第2条规划依据1、《中华人民共和国城市规划法》(1989)2、《中华人民共和国文物保护法》(2002)3、《国务院关于加强城乡规划监督管理的通知》(国发[2002] 13号)4、《关于贯彻落实〈国务院关于加强城乡规划监督管理的通知〉的通知》(建规[2002]204 号)5、《关于印发〈近期建设规划工作暂行办法〉、〈城市规划强制性内容暂行规定〉的通知》(建规[2002]218 号)6、《国务院办公厅关于加强和改进城乡规划工作的通知》(国办发]2000] 25号)7、《中共江苏省委、江苏省人民政府关于进一步加强城市工作的意见》(苏发[2000] 17号)&《关于印发〈江苏省城市总体规划修编要点〉的通知》(苏建规[2002] 35 号)9、《城市用地分类与规划建设用地标准》(GBJ137-90)10、《城市规划编制办法》(建规[1991] 14号)11、《城市规划编制办法实施细则》(建规[1995] 333号)12、《城镇体系规划编制审批办法》(建规[1994] 36号)13、《历史文化名城保护规划编制要求》(建规[ 1994] 533号)14、《江苏省城镇体系规划(2001 —2020)»15、《苏锡常都市圈规划》16、《苏州市城镇体系规划(2000—2020) >>17、《江苏省历史文化名城名镇保护条例》(2001)18、《江苏省国民经济和社会发展第十个五年计划纲要》19、《常熟市国民经济和社会发展第十个五年计划纲要》20、《常熟岸段水域利用规划报告》(2002)第3条规划指导思想1、适应经济全球化的趋势,推进外向型经济发展,以促进常熟经济社会发展、提高城市综合竞争力为中心,提出合理的发展战略,并在空间上加以落实。
江苏众信工程投资项目管理咨询有限公司清枫和院项目监理部B12常熟市清枫和院二期二标段叠加住宅工程监理规划( 安全文明 )2020 年 7 月 8 日至 2020 年 8 月 8 日内容提要:工程概况监理工作范围、目标和依据监理组织机构、岗位职责、人员配备及进退场计划监理工作内容、方法和措施监理工作制度和工作程序监理设施履行监理安全责任监理单位(章):总监理工程师:公司技术负责人:日期:江苏省建设厅监目录一、工程概况二、安全监理工作范围三、安全监理目标四、安全监理工作依据五、项目监理机构安全监理组织形式六、项目监理机构人员配备计划七、安全文明施工监理规定八、建筑工程安全监理责任制九、项目监理机构监理人员安全监理岗位职责十、安全监理工作程序十一、安全监理工作内容、方法及措施十二、安全监理工作制度十三、现场监理人员安全守则一、工程概况:常熟市清枫和院二期工程位于常熟市枫林路与嵩山路交界处。
地理位置重要,南、东、西三面环路,北侧为部民宅。
本工程位本工程位属太湖冲积平原区,地形较平坦,地势形态单一,水系发育。
基地南北长约224.96米,东西宽约128.57米,总建筑面积约49883.0M2,属商业用地。
本工程由16-24#、26#、27#房及01#车库三区组成,总建筑面积49883M2,其中地上面积27028.0M2,地下面积22855.0M2,其中16-24#、26#、27#楼地下室6771.6 M2、01#车库三区6664.2 M2,总居住210户,01#车库三区210个停车位。
16-24#、26#、27#幢为多层公寓为11个单体工程(其中7#、8#、9#在01#车库内且连通),室外地面至主要屋面高度为18.6M,层高2.90M,16-24#、26、27##幢公寓地面以下一层,为自行车库,层高 2.90M,地下室底板面建筑标高-5.65M,公寓局部电梯建筑标高-3.45M,7#、8#、9#幢公寓地下室连成整体,并与01#车库地下室之间设置地下连廊相接,16-24#、26#、27#幢公寓结构体系为框架结构体系,其中16#、17#、19#、202022#、23#、26#房及01车库三区为桩基础,其它多层为筏板基础。
编号:XZ—CS-T08华润电力常熟第二发电厂3×600MW超临界机组工程煤码头工程监理实施细则编制:严明於批准:于平上海电力监理咨询有限公司常熟项目监理部2003—9—12目录1.通用监理细则2.沉桩监理细则3.钢筋混凝土质量监理细则4.主要建筑材料质量监理细则5.预制构件安装质量监理细则一、通用监理细则1.工程概况1.1.本工程位于一期工程码头的上游端,水工结构主要由码头和平台组成。
码头长度为232m,码头宽度为27.6m;平台长度为37m,平台宽度为17m.本工程的码头平面布置共有2根轨道,轨距22m,轨道不与已建一期码头相通。
1.2.本工程由华润电力(常熟)有限公司建设,中港三航局南京公司承建,交通部第三航务工程勘察设计院设计1.3.本工程合同工期2003年9月18日开工,2004年8月18日竣工,工期11个月.2.编制依据2.1.《施工监理合同》2.2.《监理施工规范》2.3.建设单位与施工承建单位签定的《工程施工承包合同》2.4.设计图纸、资料及相关文件2.5.原电力部《电力建设施工及验收技术规范》(建筑工程篇)2.6.原电力部《电力建设土建工程施工技术检验若干规定》2.7.原电力部《电力部建设安全工作规程》(火力发电厂部分)2.8.GB50204—2002《混凝土结构工程施工及验收规范》2.9.JGJ18《钢筋焊接及验收规范》2.10.JGJ184-97《建筑工程冬期施工规范》2.11.GBG107-87《混凝土强度检验评定标准》2.12.GB50164-92《混凝土质量控制标准》2.13.JTJ221—98《港口工程质量检验评定标准》2.14.JTJ254-98《港口工程桩基规范》2.15.JTJ94-94《建筑桩基技术规范》2.16.JTJ295-2000《开敞式码头设计与施工规范》2.17.JTJ268-96《水运工程混凝土施工规范》3.监理宗旨5.1.遵循监理公司规定的“竭诚为业主规范、科学、公正地管理工程建设项目,控制工程造价,加快工程进度,保证工程质量,提高经济效益"为宗旨,以“尽心服务”的精神开展工作。
华润电力常熟第二发电厂3×600MW超临界机组工程取水口工程监理实施细则华润电力常熟第二发电厂3×600MW超临界机组工程取水口工程监理实施细则编制:批准:XX电力监理咨询有限公司常熟项目监理部2003-7-15目录1.工程概况2.监理依据3.监理内容和监理目标4.监理措施5.施工中控制措施6.监理工作方法7.其他事项1.工程概况本工程为华润常熟第二发电厂3×600MW机组取水口工程,主要工程包括循环水泵房井1座、盾沟工作井1座、隧道2根、分配水道6根等。
循环水泵房井分水泵房和过滤房,平面尺寸42.6×36.8m埋深约-13.5m分配水道断面2.8×2.8m,跨度为18m,水道中心标高-5.6m。
盾沟工作井平面尺寸30.2×15.2m,埋深-19.4m,取水隧道2×700m内径φ4.5m,水道中心标高-11.5m,管节长度0.93m,每环有6组成,取水竖管内径1.54m,标识塔基础采用钢管桩,桩顶标高为7.4m,桩尖标高为-30.0m 左右。
2.监理依据2.1.建设与监理单位签订的《施工监理合同》2.2.监理单位编制的《监理规划》2.3.建设单位与施工单位签订的施工承包合同和有关文件2.4.工程项目的设计图纸、设计变更核定单和有关文件2.5.建质(1994)114号《火电施工质量检验及平定标准》2.6.《电力建设施工及验收规范》建设工程篇(SDJ69-87)2.7.工程测量规范(GB50036-93)2.8.混凝土结构工程施工质量验收规范(GB50204-2002)2.9.混凝土质量控制标准(GB50164-92)2.10.建筑抗震设计规范(50011-2001)2.11.建筑工程冬季施工规范JGJ184-97)2.12.钢筋焊接与验收规范(JGJ18-96)2.13.混凝土强度检验评定标准(GBJ107-87)2.14.建设工程强制性条文(房屋建筑部分)2.15.地下工程防水技术规范(GB50108-2001)2.16.港口工程钢结构设计规范JTJ283-99)2.17.建设工成监理规范(GB50319-2000)2.18.国家或地方职能部门颁发的其他有效建筑施工规范、规程和规定3.监理内容和监理目标3.1.和建设单位与施工单位签订的施工承包合同所明确的目标一致;3.2.强化工程质量管理,质量达到土建分项工程合格率100%,单位工程优良率95%以上,质量总评“优良”。
水利部长江水利委员会行政许可决定长许可〔2010〕15号关于常熟华润石油化工码头改造工程涉河建设方案的批复江苏省水利厅:你厅报送的《关于转报常熟华润化工有限公司三期2万吨级码头改造工程涉河建设方案的请示》(苏水管〔2009〕245号)及相关材料收悉。
经研究,现就该工程涉河建设方案批复如下:一、同意常熟华润化工有限公司将其现有10000吨级泊位扩建为20000吨级泊位。
改建工程仍布置在我委长江务〔1996〕269号批准的264.00米岸线范围内。
二、同意《常熟华润石油化工码头改造工程初步设计》推荐的该码头改建工程平面布置第一方案和水工建筑物结构第一方案。
改造工程方案为:改造现有50×20米装卸作业平台,在该作业平台内布置两座4.6×6.4米的靠船墩;保留平台上游3个系缆墩,在靠近平台的系缆墩前沿新建1个5×8米的系缆墩;保留平台下游3个系缆墩,并在其前沿及下游侧新建码头平台,新建码头平台长113.00米,宽13.50米(部分为12.30米),面高程与原码头平台相同,前沿与原码头平台前沿齐平,采用墩式结构;在新建平台下游18.50米布置1座7×8米的系缆墩;将原引桥向下游侧拓宽2.00米,采用高桩排架式结构,跨度32.50米;新建1座跨堤钢桁架,跨径36.00米,跨越处堤顶净空为5.00米;在引桥实体段下游侧布置1座8×8米的消防用房平台,采用实体结构。
扩建后码头平台前沿角点坐标(1954北京坐标系)为:上游端:X=41403.714,Y=45679.910;下游端:X=41372.612,Y=45839.915。
三、建设单位应加强工程区域及上下游一定范围内的河道观测,发现问题及时采取有效处理措施。
观测资料应及时报当地水行政主管部门,采取的处理措施应报当地水行政主管部门审查同意。
四、设计、施工和运行中,应注重水资源保护,避免水污染事故的发生。
易燃易爆物品贮存、传输设施的布置与堤防间应留有足够的安全距离,采取切实有效的安全防护措施,确保堤防安全。
一、工程建设项目概况1.工程名称:烟台华润中心二期北部商务办公楼2.建设单位:华润置地(烟台)有限公司3.工程规模:烟台华润中心二期北部商务办公楼为地上33层,地下3层,建筑高度99.10米,主体为剪力墙结构,建筑总面积46140㎡,其中地下车库工程8556.20㎡。
4.工程总造价:项目计划总投资约元。
5. 质量及工期要求:质量要求: 工程质量要求达到《建筑工程施工质量验收统一标准》(GB50300-2013)及相关专业质量验收规范,工程质量达到合格标准。
工期要求: 监理期限自2016年4月28日始至2018年6月30日止。
6. 工程参建各方情况:建设单位:华润置地(烟台)有限公司设计单位:山东圣凯建筑设计咨询有限公司监理单位:山东新世纪工程项目管理咨询有限公司施工单位:江苏省苏中建设集团股份有限公司二、监理工作范围监理部将依据与建设单位签定的《建设工程监理合同》及建设单位的相关要求,对本工程施工图纸范围内施工阶段及保修阶段全过程的监理,三、监理工作目标1、监理控制目标为保证本工程质量,项目监理部按照“科学监理,规范运作;客观公正,诚信服务”的质量方针,依据国家和省、市关于工程建设监理的有关法律、法规,对本工程实施有效的工程监理。
在监理过程中,以维护业主利益为己任,以工程监理目标为努力方向,以“三控、三管、一协调”为手段,对工程建设中的方方面面,本着实事求是、谦虚谨慎的态度进行处理,竭诚为业主服务,用热情周到的服务,取得业主的信任和支持,用严谨的工作态度,精湛的专业技术和完备、准确的检测手段,突出“勤”、“准”,严格务实地进行各项控制和管理协调工作,对工程项目实施严格规范的监理。
采取预先控制和主动控制的方法,施工过程跟踪、巡视、平行检验、旁站和检查、审核、签证的手段,工程验收符合合同要求。
2、质量控制目标《建筑工程施工质量验收统一标准》GB50300-2013)及相关专业质量验收规范,工程质量达到合格标准,达到业主和施工单位签订的合同中规定的质量目标。
华润常熟监理规划华润电力常熟第二发电厂一期工程(2×600MW)监理规划陈建华萧汝坤上海电力监理咨询华润电力常熟项目监理部2003年3月目录1.工程项目概况 (2)2.工程项目监理依据 (3)3.工程项目监理服务范畴 (4)4.工程项目监理目标 (5)5.工程项目监理措施 (8)6.施工质量操纵程序 (16)7.施工进度操纵程序 (21)8.工程付款操纵程序 (22)9.监理组织和各级监理人员职责 (22)1.工程概况1.1 工程名称:华润电力常熟第二发电厂一期工程(2×600MW)。
1. 2 建设单位:华润电力(常熟)。
1.3 工程地点:江苏常熟开发区沿江工业园。
1.4 建设规模: 2×600MW超临界燃煤发电机组。
1.5 建设工期:2003年4月15日开始挖土,#1机组2005年6月投产、#2机组2005年10月投产。
1.6 质量要求1.7 投资总额:1.8 工程特点1.9 工程参建单位1.9.1 建设单位: 华润电力(常熟)。
1.9.2 设计单位:国家电力公司西北电力设计院(总体设计)三航设计院(码头设计)中国船泊第九设计院取排水设计)1.9.3 工程承包商主体工程:江苏电力建设第一工程公司(总包单位)山东电力建设第一工程公司(分包#2锅炉安装)上海隧道股份(分包取排水工程)烟囱工程:上海电力建设责任脱硫装置EPC:武汉码头工程:1.9.4 监理单位:上海电力监理咨询1.10 要紧设备及供货厂家1.10.1 汽轮机:东方汽轮机厂1.10.2 发电机:东方电机股份1.10.3 锅炉:哈尔滨锅炉厂有限责任公司1.10.4 主变压器1.10.5 热工自动化设备4、监理时期、范畴及目标监理范畴:华润电力(常熟)2X600MW燃煤发电机组工程的施工预备、土建施工、安装施工、调试直至竣工验收等全过程监理工作(不包含桩基工程、厂外福利工程建设监理)。
监理目标:即项目法人对监理服务提出的要求,通常以工程项目投资(合同价)、进度、质量三大操纵目标来表示。
具体工程项目的监理时期、范畴和目标将依据招标文件要求和监理企业承担能力,在该项目监理大纲描述。
5 监理工作要紧内容5.1 设计时期:主设备供货商及简况锅炉岛设备由德国巴高克公司生产提供。
锅炉型式为亚临界、一次中间再热、自然循环、单炉膛、对冲燃烧、平稳通风、露天布置、钢炉架、固态排渣、燃煤汽包炉,最大连续出力2209t/h,锅炉热效率92.55%,主蒸汽压力17.42MPa,主蒸汽温度541℃。
汽轮发电机岛设备由美国通用电气公司(GE)生产提供。
汽轮机为亚临界一次中间再热、单轴、四缸(高、低压缸为双层缸,中压缸为单层缸)、凝汽、冲动式。
汽轮发电机组额定连续功率660MW,主蒸汽压力16.67MPa,主蒸汽/再热蒸汽温度537/537℃,气轮机排气压力11.8kPa。
发电机为水—氢—氢冷却、隐极式同步发电机,额定容量815MVA,额定功率733.5MW,功率因素0.9,额定电压23kV,励磁方式为机端励磁变静态励磁。
仪控岛设备由德国西门子公司(SIEMENS)提供。
分散操纵系统(DCS)采纳西门子公司的TELEPERM XP系统,该系统由自动操纵系统、过程操纵及信息系统、工程设计及调试系统、总线系统四个子系统组成,可为电厂的安全经济运行提供先进的自动操纵和爱护手段。
1.5 建筑结构主厂房、集控楼结构均为钢框架结构,由汽机岛施工单位设计并供货。
汽机房和集控楼围护结构采纳压型钢板。
其它辅助生产建筑物采纳砖混结构或框排架结构。
1.6 设计单位:国家电力公司西北电力设计院。
1.7 施工单位:主体工程:江苏电力建设第一工程公司。
山东电力建设第一工程公司(分包#2锅炉安装)烟囱工程:。
烟气脱硫工程:。
1.8 监理单位:上海电力监理咨询1.9 质量要求:工程达到部优并达标投产。
1.10 设计概算:56亿元(静态)。
2.工程项目监理依据2.1 建设单位与监理单位签定的《施工监理合同》。
2.2 监理单位编制的《监理大纲》、《监理规划》及《监理细则》。
2.3 建设单位与施工单位签定的施工承包合同。
2.4 建设单位与调试单位签定的调试承包合同。
2.5 工程项目的设计图纸、设备制造图、厂标、设备技术说明书。
2.6 建设单位与外商签定的合同及合同附件的有关条款。
2.7 国家、原电力部及建设部、交通部、机械部颁发的现行规程、规范、标准及有关电力技术治理制度等。
2.8 由建设单位签发或认定的重大技术措施、设计变更、工作联系单、有关会议纪要及其它有效技术文件。
3.工程项目监理服务范畴负责本工程厂区内外生产设施的建筑、安装工程施工质量监理(不包括厂区内桩基和生活福利工程的监理),和谐本工程有关单位的工作关系。
具体服务范畴如下:3.1 编制工程治理制度、审查施工单位各项施工预备工作,督查单位工程开工条件,提出监理意见。
3.2 督促施工单位建立、健全各项施工治理制度,并监督事实上施。
3.3 审查施工单位提交的施工组织设计、施工技术方案,监督事实上施,并和谐各有关单位之间交叉、接口、配合等方面的关系。
3.4 协助甲方操纵工程进度。
3.5 组织施工图会审,对设计变更、变更设计提出监理意见。
3.6 主持召开工程和谐会,提出工程中存在的问题及解决方法。
3.7 按合同权限,公布返工、停工、复工令。
3.8 检查工程使用的原材料、半成品、成品、构配件的质量,并做好测试监理工作。
3.9 对现场设备治理提出监理意见,参加工程设备的开箱验收。
3.10 监督施工单位严格按技术标准和设计文件施工,操纵工程质量,重要工序要督促施工单位制定预控措施,并旁站监督实施。
3.11 检查工程施工质量,组织或参加工程各时期验收,考核施工质量。
3.12 参与并监督、检查分部试运,提出监理意见。
3.13 参与工程质量事故的分析及处理,对施工中显现的威逼安全或阻碍质量的重大问题,及时提出“暂停施工”通知,并制定处理措施。
3.14 定期组织召开工程质量分析会,每月向甲方通报工程质量情形,分析、研究存在的问题,商定计策和推测工程质量趋势,制定防范措施。
3.15 代甲方向有关单位提出索赔申请,进行调查和谈判。
3.16 协助甲方核实工程量。
3.17 做好现场施工平面治理,监督检查安全文明施工,书面提出存在问题及整改意见。
3.18 督促施工单位整理工程资料,交甲方归档。
3.19 定期编制监理报告。
3.20 整理有关监理资料,编制监理总结报告,合同完成或终止时交甲方。
3.21 收集、整理工程相关资料,参加编制工程总结报告。
4.工程项目监理目标4.1 施工、调试质量监理的总目标是:4.1.1 工程质量满足现行的国家、电力行业及其它有关规程、规范和标准的要求。
满足设计文件和制造厂的施工质量标准要求,满足建设单位与施工单位签定的合同要求,质量可靠。
4.1.2 建筑、安装质量按“验标”进行检验评定。
分项、分部工程合格率100%,分项工程一次合格率85%以上;土建分项、分部工程优良率75%以上,安装分项、分部工程优良率90%以上;土建单位工程综合优良率90%以上,安装单位工程综合优良率96%以上;机组建设质量总评“优良以上”。
4.1.3 做到锅炉水压试验一次成功、汽机扣盖一次成功、厂用电受电一次成功、分部试转一次成功、锅炉点火一次成功、汽机首次冲转一次成功、并网一次成功,工程质量达到部优,并达标投产。
4.1.4 施工、调试技术资料齐全、准确、清晰,能满足电厂今后运行、检修、改扩建的需要,并在机组通过168小时后一个半月内移交完毕。
4.2 严格操纵建筑结构的施工质量,达到:4.2.1 对钢筋材质及焊接进行跟踪治理,各验收批焊接检验一次合格率≥96%。
4.2.2 对混凝土施工进行全过程质量操纵,混凝土生产质量水平优良级>50%,消灭差级。
各验收批混凝土强度评定合格率为100%。
4.2.3 统一钢结构制作和安装用尺,严格操纵钢柱中心、标高和垂直度,钢柱中心线与定位轴线偏差操纵在2mm以内,标高承诺偏差±2mm,垂直度操纵在H/1000且≤15mm。
4.3 严格操纵设备安装质量,达到:4.3.1 机组受监焊口无损探伤一次合格率>96%,锅炉水压试验安装焊口无渗漏,并做到一次成功。
4.3.2 汽轮发电机组轴振<0.05mm,瓦振<0.025mm。
4.3.3 汽机真空严密性<0.267kPa/min。
4.3.4 氢冷发电机运转状态下漏氢量<15.65m3/d。
4.3.5 主机润滑油系统冲洗后清洁度MOOG四级标准。
翻瓦检查,轴瓦、轴颈无杂物和磨损。
抗燃油系统冲洗后清洁度达MOOG二级标准。
调剂保安系统动作灵活、不卡涩。
4.3.6 主蒸气和再热蒸气系统的蒸气吹洗,在保证冲刷力的前提下,铝板冲击痕粒度≤0.2~0.5mm的点数≤5个。
4.3.7 锅炉炉顶密封良好,炉本体及热力管道保温表面温度≯50℃(在环境温度为25℃时)。
4.4 严格要求施工工艺质量,达到:4.4.1 建筑物、构筑物几何尺寸准确,外型美观,混凝土结构内实外光,棱角平直,埋件正确,模板接头平直,无孔洞、露筋等缺陷。
4.4.2 钢结构的中心标记和标高基准点完备清晰,构件编号完备。
表面洁净,无焊疤、油污,螺栓穿入方向和外露长度一致。
4.4.3 屋面、地下室、沟、坑无渗漏且排水畅通。
4.4.4 墙面平坦、色泽平均、线条平直、阴阳角方正、垂直。
4.4.5 保温外装板要求外表平直、圆滑、接缝严密、外表无损害、无脏物、铆接牢固、铆钉间距平均。
4.4.6 油漆色彩鲜亮、厚度平均,无脱落、皱纹、流痕。
4.4.7 排除设备的漏灰、漏烟、漏风、漏油、漏水、漏汽、漏粉等七漏现象。
4.4.8 电缆敷设时不损坏一根电缆。
4.4.9 用微机进行电缆排列,选择最佳线路。
做到电缆短、交叉少、排列整齐有序,电缆孔洞封堵完。
按设计要求做好电缆防火、阻燃工作。
二次接线整齐、美观、准确。
4.5 和谐好本工程有关单位间的工作关系,并提出有预见性的措施,协助配合建设单位实现里程碑进度。
4.6 监督检查好安全文明施工,做好现场施工总平面治理,达到原电力部《电力建设文明施工规定及考核方法》及《火电机组达标投产考核标准》的要求。
4.6.1 施工期间杜绝人身死亡,不发生重伤;试生产期间不发生重伤;杜绝重大设备事故、机械事故、火灾事故、交通事故,杜绝在同一现场发生性质相同的重大事故。
4.6.2 文明施工方面做到:场区道路畅通,土方、材料、设备堆放合理,施工用管线、电源布置合理,文明施工责任区明确、挂牌、清洁洁净,各工作面做到“工完料尽场地清”。
5.工程项目监理措施5.1 严格履行监理合同。
严格执行国家计委、建设部公布的《工程建设监理规定》和原电力部公布的《电力工程建设监理规定》。
