辽宁阜新工业工程冬期施工方案
- 格式:docx
- 大小:24.76 KB
- 文档页数:11
冬期施工方案工程名称: 高德花园7小区1#、12#住宅楼建设单位: 阜新鼎鑫房地产开发有限公司监理单位:总监理工程师: 监理工程师:施工单位: 阜新海天建筑工程有限责任公司总工程师:项目经理: 技术负责人:11月2日当室外日平均气温连续五天稳定低于5℃时, 混凝土及砖砌体分项工程应采取冬期施工措施。
当前, 冬期施工的工程越来越多, 因此对于冬期施工中如何选用外加剂以及对冬期施工的技术质量要求必须提到工程技术管理的议事日程上来。
在混凝土冬期施工前, 要有一个的预防突然降温的措施, 要保证在冬季条件下养护的混凝土在冻结前其强度不低于其设计强度的40%, 也不得低于4.9MPa。
一、冬施准备工作1、搭设搅拌机棚, 搭设砂炕25*15平方米, 将水箱架起设专人烧水和砂炕, 砂子随用随运进砂炕, 并将砂冻块融化后在投入搅拌机中。
2、预备两支温度计, 一支比重计进行测量温度及比重。
3、备用5吨JL112砼防冻剂, 塑料布1400平方米, 28 00个草袋子, 5吨煤。
二、施工部位及形象进度现浇砼基础施工措施及工艺标准1、投料顺序要先将砂、石、水泥均匀搅拌后再加水, 以防水泥假凝, 搅拌时间比正常增加0.5-1倍。
2、为保证砼出罐温度, 为保证砼出罐温度, 必须将水加热, 但水加热温度不得超过80度, 砼出机温度不得低于10度,3、砼中掺入的外加剂必须是省推荐产品, 掺量根据说明书而定, 并根据实验确定掺量。
要设专人按计量掺用。
4、砼配合比按重量配合比, 并做好计量工作。
5、提高一级砼标号, 使砼早强得以提高。
6、搅拌机设专人管理, 掌握好砼配合比, 外加剂及水的温度。
7、加强测温工作, 每天要做好天气预报及气温记录, 设专人测量水的温度, 砼及砂浆的出罐温度, 每两小时测量一次, 并写在记录本上作为技术档案备查工作。
8、加强砼及砖砌体强度监测工作, 每台班留置两组试块, 一组做强度复核的依据, 一组做强度验收的依据, 同条件试块要与构件同条件下养护。
冬期施工方案定稿在冬季施工中,由于恶劣的天气条件和低温环境的限制,需要针对性地制定施工方案,以确保工程质量和进度。
下面将从施工前准备、施工过程控制和安全管理等方面进行论述,确保冬季施工的顺利进行。
一、施工前准备1.调研分析在冬季施工前,需要对项目周边环境和气候条件进行充分的调研分析,了解冬季的天气特点和泥土、混凝土等材料的冻融性能,为后续施工提供依据。
2.人员配备针对冬季施工需求,合理安排人员配备,确保有足够的技术工人和施工管理人员,以应对可能出现的异常情况。
3.设备准备维护和检查施工设备,确保设备的正常运转和保养工作,特别是对于容易受低温影响的设备,要做好预热和保温工作。
二、施工过程控制1.作业时间在冬季施工中,要合理安排作业时间,避免在气温过低时进行施工作业,尤其是对于露天作业或水泥浇筑等工序,避免出现冻融裂缝等问题。
2.保温措施对于混凝土凝固过程需要采取保温措施,可以采用地膜、保温毯等方式,确保混凝土凝固过程温度稳定,保证混凝土强度。
3.排水防冻加强对施工现场排水系统的维护和疏通,确保施工现场的排水通畅,避免积水结冰影响施工。
三、安全管理1.防寒保暖对施工人员提供保暖工具,确保他们在寒冷的环境下能够正常工作,避免受寒引发健康问题。
2.冰雪清除针对施工现场出现的积雪和冰,及时清除,确保施工区域的安全,避免地面滑倒和交通事故发生。
3.应急措施制定应急预案,明确冬季施工突发事件的处置流程和相关责任人,确保施工现场的安全和工程的正常进行。
结语通过以上措施的合理安排和有效实施,可以有效化解冬季施工所面临的困难和挑战,确保工程的质量和进度。
同时,在冬季施工过程中,要加强与监理单位和相关部门的沟通和协调,共同应对冬季施工的一系列挑战,最大限度地实现工程目标。
第1篇一、地基土的保温防冻1. 翻松表土耙平法:在冬季挖土前,将表土翻松并耙平,降低土层的导热性,防止地基土冻结。
2. 覆盖保温材料法:对已开挖的基槽(坑),在基槽底部铺设保温材料,提高保温效果;对未开挖的基槽(坑),在土层冻结深度范围内铺设保温材料。
3. 覆雪保温法:在土方工程地面上设篱笆或雪堤,或挖积雪沟,利用积雪保温。
4. 暖棚保温法:在基坑(槽)上方搭建暖棚,保持内部温度,防止基土受冻。
二、砌筑工程冬期施工1. 掺盐砂浆法:在砌筑砂浆中掺入一定数量的抗冻化学剂,降低水溶液的冰点,保证砂浆中有液态水存在,使砂浆在负温下强度能够继续缓慢增长。
2. 冻结法:在砌筑过程中,将砂浆冻结,待温度回升后继续施工。
3. 暖棚法:在砌筑过程中,搭建暖棚,保持内部温度,防止砂浆和砌体受冻。
三、混凝土工程冬期施工1. 综合蓄热法:在混凝土中掺加早强型抗冻剂,利用原材料加热和水泥水化热的热量,通过保温,延缓混凝土冷却,使混凝土在达到临界强度前达到规定温度。
2. 熟化法:在混凝土浇筑前,对原材料进行加热,提高混凝土温度,保证水化反应顺利进行。
3. 防冻剂法:在混凝土中掺加防冻剂,降低水溶液的冰点,保证混凝土在低温环境下强度继续增长。
4. 加热法:在混凝土浇筑过程中,对混凝土进行加热,提高混凝土温度,防止混凝土冻结。
四、其他冬期施工方法1. 防冻涂层法:在施工面涂抹防冻涂层,防止施工面冻结。
2. 暖气法:在施工现场安装暖气设备,提高施工环境温度。
3. 防水法:在施工过程中,采取防水措施,防止水分冻结,影响工程质量。
总之,工程冬期施工需要综合考虑多种因素,采取合理的施工方法,确保工程质量、安全和进度。
在实际施工过程中,应根据工程特点、气候条件和施工要求,灵活运用各种冬期施工方法,确保工程顺利进行。
第2篇一、地基土的保温防冻1. 翻松表土耙平法:在冬季挖土前,将表土翻松并耙平,以降低土层的导热性。
翻松耙平的深度根据当地土层冻结深度确定,一般在入冬之前的秋季进行。

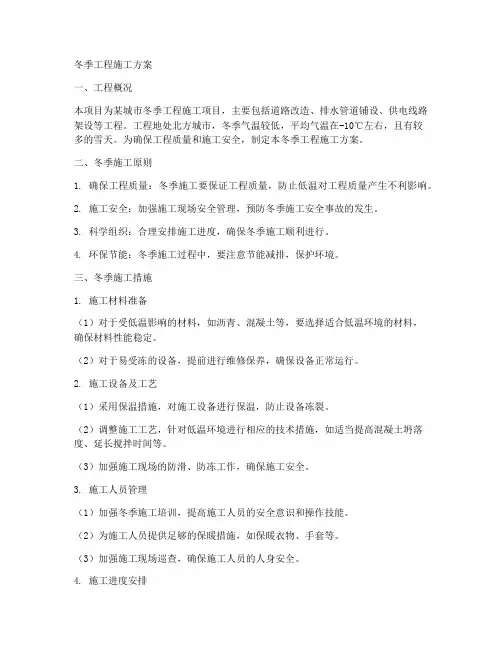

冬季工程施工方案一、工程概况本项目为某城市冬季工程施工项目,主要包括道路改造、排水管道铺设、供电线路架设等工程。
工程地处北方城市,冬季气温较低,平均气温在-10℃左右,且有较多的雪天。
为确保工程质量和施工安全,制定本冬季工程施工方案。
二、冬季施工原则1. 确保工程质量:冬季施工要保证工程质量,防止低温对工程质量产生不利影响。
2. 施工安全:加强施工现场安全管理,预防冬季施工安全事故的发生。
3. 科学组织:合理安排施工进度,确保冬季施工顺利进行。
4. 环保节能:冬季施工过程中,要注意节能减排,保护环境。
三、冬季施工措施1. 施工材料准备(1)对于受低温影响的材料,如沥青、混凝土等,要选择适合低温环境的材料,确保材料性能稳定。
(2)对于易受冻的设备,提前进行维修保养,确保设备正常运行。
2. 施工设备及工艺(1)采用保温措施,对施工设备进行保温,防止设备冻裂。
(2)调整施工工艺,针对低温环境进行相应的技术措施,如适当提高混凝土坍落度、延长搅拌时间等。
(3)加强施工现场的防滑、防冻工作,确保施工安全。
3. 施工人员管理(1)加强冬季施工培训,提高施工人员的安全意识和操作技能。
(2)为施工人员提供足够的保暖措施,如保暖衣物、手套等。
(3)加强施工现场巡查,确保施工人员的人身安全。
4. 施工进度安排(1)合理制定施工计划,避免在极端天气条件下施工。
(2)根据天气情况,适时调整施工进度,确保工程质量。
四、冬季施工质量控制1. 严格把控原材料质量,确保原材料合格。
2. 加强施工过程监控,确保施工质量符合规范要求。
3. 做好工程验收工作,确保工程质量达到预期目标。
五、冬季施工安全措施1. 加强施工现场的安全巡查,及时发现并整改安全隐患。
2. 制定应急预案,应对突发安全事故。
3. 加强施工人员的安全教育,提高安全意识。
4. 做好施工现场的防火、防盗工作。
六、环保与节能措施1. 严格执行环保法规,确保施工过程中对环境的影响降到最低。
冬季冬期施工方案在冬季季节,恶劣的天气条件给施工活动带来了很大挑战,如何有效应对冬季施工工作成为了施工管理者和施工人员所面临的重要问题。
本文将从保障工人安全、合理选择施工时间、保障施工质量等方面,探讨冬季冬期施工方案。
保障工人安全提升施工工人防寒保暖意识冬季施工条件恶劣,零下温度和风雪天气会对施工工人的健康带来威胁。
在冬季施工中,应加强对施工工人的安全教育,提升他们的防寒保暖意识,确保他们能正确佩戴防寒保暖装备。
合理安排工人的作息时间在冬季施工中,尽量避免在寒冷天气条件下过长时间的连续作业,可以采取轮班作业的方式,让工人有时间恢复体力,避免长时间暴露在恶劣天气中。
合理选择施工时间避免在极端天气条件下施工在极端恶劣的天气条件下施工,不仅影响施工质量,还会增加施工工人的安全风险。
因此,在冬季施工中,尽量避开恶劣天气,选择气候较为稳定的时段进行施工。
充分利用白天光照时间冬季白天短,光照时间有限,应合理规划施工进度,充分利用白天的光照时间进行施工,提高施工效率。
保障施工质量防止水泥凝固不良冬季气温低,水泥易受低温影响凝固不良。
在冬季施工中,应注意水泥保温,提前采取保温措施,确保水泥正常凝固。
合理选择施工材料在冬季施工中,应注意选择适合低温环境的施工材料,确保施工质量。
同时,应注意施工现场的排水情况,避免积水对施工造成影响。
通过以上方案的提出与实施,可以有效应对冬季冬期施工中面临的挑战,保障施工工人的安全,提高施工效率,确保施工质量。
同时,也为冬季施工管理提供了一定的借鉴与参考。

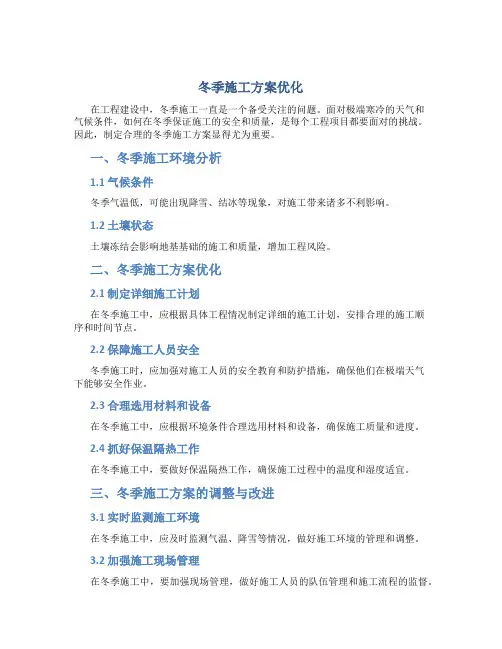

冬季施工方案优化在工程建设中,冬季施工一直是一个备受关注的问题。
面对极端寒冷的天气和气候条件,如何在冬季保证施工的安全和质量,是每个工程项目都要面对的挑战。
因此,制定合理的冬季施工方案显得尤为重要。
一、冬季施工环境分析1.1 气候条件冬季气温低,可能出现降雪、结冰等现象,对施工带来诸多不利影响。
1.2 土壤状态土壤冻结会影响地基基础的施工和质量,增加工程风险。
二、冬季施工方案优化2.1 制定详细施工计划在冬季施工中,应根据具体工程情况制定详细的施工计划,安排合理的施工顺序和时间节点。
2.2 保障施工人员安全冬季施工时,应加强对施工人员的安全教育和防护措施,确保他们在极端天气下能够安全作业。
2.3 合理选用材料和设备在冬季施工中,应根据环境条件合理选用材料和设备,确保施工质量和进度。
2.4 抓好保温隔热工作在冬季施工中,要做好保温隔热工作,确保施工过程中的温度和湿度适宜。
三、冬季施工方案的调整与改进3.1 实时监测施工环境在冬季施工中,应及时监测气温、降雪等情况,做好施工环境的管理和调整。
3.2 加强施工现场管理在冬季施工中,要加强现场管理,做好施工人员的队伍管理和施工流程的监督。
3.3 发挥团队协作优势在冬季施工中,应发挥团队协作的优势,做好施工过程中的沟通和协调。
四、结语冬季施工是一个具有挑战性的任务,但只要科学合理地制定施工方案,严格执行各项措施,相信一定能够顺利完成工程建设任务,确保施工的安全和质量。
以上是冬季施工方案优化的一些建议,希望对工程建设相关人员提供一定的帮助和借鉴。

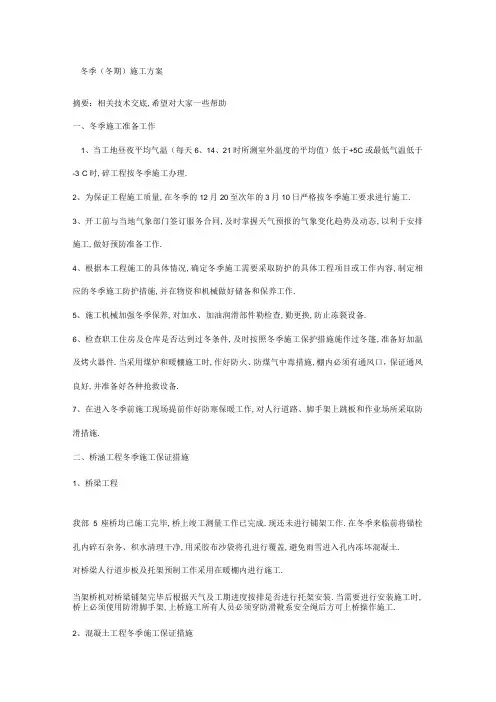

冬季(冬期)施工方案摘要:相关技术交底,希望对大家一些帮助一、冬季施工准备工作1、当工地昼夜平均气温(每天6、14、21时所测室外温度的平均值)低于+5C或最低气温低于-3°C时,碎工程按冬季施工办理.2、为保证工程施工质量,在冬季的12月20至次年的3月10日严格按冬季施工要求进行施工.3、开工前与当地气象部门签订服务合同,及时掌握天气预报的气象变化趋势及动态,以利于安排施工,做好预防准备工作.4、根据本工程施工的具体情况,确定冬季施工需要采取防护的具体工程项目或工作内容,制定相应的冬季施工防护措施,并在物资和机械做好储备和保养工作.5、施工机械加强冬季保养,对加水、加油润滑部件勒检查,勤更换,防止冻裂设备.6、检查职工住房及仓库是否达到过冬条件,及时按照冬季施工保护措施施作过冬篷,准备好加温及烤火器件.当采用煤炉和暖棚施工时,作好防火、防煤气中毒措施,棚内必须有通风口,保证通风良好,并准备好各种抢救设备.7、在进入冬季前施工现场提前作好防寒保暖工作,对人行道路、脚手架上跳板和作业场所采取防滑措施.二、桥涵工程冬季施工保证措施1、桥梁工程我部5座桥均已施工完毕,桥上竣工测量工作已完成.现还未进行铺架工作.在冬季来临前将锚栓孔内碎石杂务、积水清理干净,用采胶布沙袋将孔进行覆盖,避免雨雪进入孔内冻坏混凝土.对桥梁人行道步板及托架预制工作采用在暖棚内进行施工.当架桥机对桥梁铺架完毕后根据天气及工期进度按排是否进行托架安装.当需要进行安装施工时,桥上必须使用防滑脚手架,上桥施工所有人员必须穿防滑靴系安全绳后方可上桥操作施工.2、混凝土工程冬季施工保证措施2.1、冬季条件下灌注的睑,在遭受冻结之前,采用普通硅酸盐水泥配置的混凝土其临界抗冻强度不低于设计标号的3O%,C15及以下的混凝土其抗压强度未达到5Mpa前,不得受冻.在充水冻融条件下使用的碎,开始受冻时的强度不低于设计标号的70%.2.2、冬季施工的碎配制、拌合、运输:221、为减少、防止混凝土冻害,选用较小的水灰比和较低的坍落度,以减少拌合用水量,此时可适当提高水泥标号,水泥标号不底于P.O32.5.当混凝土掺用防冻剂(外加剂)时,其试配强度较设计强度提高一个等级.在钢筋混凝土中禁止掺用氯盐类防冻剂,以防止氯盐锈蚀钢筋.2.2.2、拌合设备进行防寒处理,设置在温度不低于I(TC暖棚内.拌制碎前及停止拌制后用热水洗刷拌合机滚筒.拌制碎时,砂石骨料的温度保持在Oe以上,拌合用水温度不低于5C.必要时,先将拌合用水加热.当加热水不能满足拌合温度时,可再将骨料均匀加热.2.2.3、水及骨料按热工计算和实际试拌,确定满足混凝土浇注需要的加热温度.224、水的加热温度不宜高于80C.当骨料不加热时,水可加热至8(ΓC.以上,此时要先投入骨料和已加热的水进行搅拌均匀,再加水泥,以免水泥与热水直接接触.2.2.5、当加热水不能满足要求时,可将骨料均匀加热,其加热温度不应高于60°C.片石混凝土掺用的片石可预热.2.2.6、水泥不得直接加热,可以在使用前转运入暖棚内预热.227、碎的运输过程快装快卸,不得中途转运或受阻,运送中覆盖保温防寒.当拌制的混凝土出现坍落度减小或发生速凝现象时,应进行重新调整拌和料堤的加热温度.2.2.8、混凝土拌合时间较常温施工延长50%左右,对于掺有外加剂的混凝土拌制时间应取常温拌制时间的1.5倍.睑卸出拌合机时的最高允许温度为40℃,低温早强砂的拌合温度不高于30℃. 229、骨料不得带有冰雪和冻块以及易冻裂的物质,严格控制混凝土的配合比和坍落度,由骨料带入的水分以及外加剂溶液中的水分均应从拌合水中扣除.2.2.10、拌制掺用外加剂的混凝土时,当外加剂为粉剂时,可按要求掺量直接撒在水泥上面和水泥同时投入.当外加剂为液体,使用前按要求配置成规定溶液,然后根据使用要求,用规定浓度溶液再配置成施工溶液.各溶液分别放置于有明显标志的容器内,不得混淆.2.2.11、季施工运输混凝土拌和物时,尽量减少混凝土拌和物热量扳失措施:1)正确选择拌和机摆放位置,尽量缩短运输距离,选择最佳运输路线,缩短运输时间.2)正确选择运输容器的形式、大小和保温材料.对长距离的运输,采用混凝土输送车,容量根据混凝土施工用量和浇注时间选择.距离较小时可采用敞开式运输车,但必须进行加盖隔热材料.3)尽量减少装卸次数并合理组织装入、运输和卸出混凝土工作.2.3、冬季施工的碎浇注:2.3.1、混凝土浇注前,清除干净模板和钢筋上的冰雪和污垢,当环境气温低于时,采用暖棚法将直径大于25mm的钢筋加热至正温.2.3.2、碎的灌注温度,在任何情况下均不低于5℃,细薄截面碎结构的灌注温度不宜低于1(TC,段分层连续灌注,中途不间断,每层灌注厚度不大于20Cm,并采用机械捣固.2.3.3、新、旧混凝土施工缝的清理:1)前层混凝土的强度不得小于L2Mpa∙2)施工缝处的水泥砂浆、松动石子或松弱混凝土必须凿除干净,并用水冲洗干净,但不得有积水. 3)新混凝土在浇注前,宜在横向施工缝处先铺一层厚约15mm并与混凝土灰砂比相同而水灰比略小的水泥砂浆.然后再继续浇注新层混凝土.施工缝处的新层混凝土要重点捣实.4)冬期施工接缝混凝土时,在新混凝土浇注前对结合面进行加热使结合面有5℃以上的温度,浇注完成后,及时加热养护使混凝土结合面保持正温,直至进浇注混凝土获得规定的抗冻强度.5)当旧混凝土面和外露钢筋暴露在冷空气中时,对新、旧混凝土施工缝L5m范围内的混凝土和长度在LOm范围内的外露钢筋进行防寒保温.6)混凝土采用机械捣固并分层连续浇注,分层厚度不小于20cm.2.4、冬季施工的砂养护:混凝土养护采用暖棚法和掺加防冻剂法养护.241、暖棚法养护:此方法适用于框架施工1)在构筑物周围用钢管搭设大棚,用采胶布包裹密封,大棚搭设必须牢固、不透风,上覆盖草带. 2)采用燃煤取暖炉加热,必须将炉的排气管引出棚外,将烟气排到棚外.以防止煤气中毒和防止氧化碳浓度过高加速混凝土的碳化.3)暖棚内底部温度不低于5C,当低于5C时应采取增加煤炉的办法.混凝土养护期间,安排专人对煤炉进行检查,填加燃煤,保持棚内温度.4)暖棚内应有一定的湿度(由实验室测定),当湿度不够时,要向混凝土面及模板洒水或覆盖润湿堤草袋.2.4.2混凝土掺加防冻剂的养护:1)混凝土外露表面采用采胶布加草袋进行覆盖,在负温情况下不得浇水养护.2)混凝土养护初期的温度,不得低于防冻剂规定的温度,当达不到规定的温度时,且混凝土强度小于3.5Mpa时要采取保温措施,使混凝土温度不低于防冻剂规定的温度.2.5、混凝土拆模2.5.1、冬季混凝土拆模强度应满足以下要求:满足混凝土正常温度下拆模强度的要求,并同时满足抗冻要求的规定正常温度下混凝土拆模强度:侧模在混凝土强度达到2.5Mpa以上,且其表面及棱角不因拆模而受损时,方可拆模.底模应在混凝土强度符合以下要求时方可拆模.结构类型结构跨度(m)达到混凝土设计强度的百分率(%)板、拱≤2502—875> 8IOO梁≤875> 8100悬臂梁(板)5275> 21002.5.2、混凝土与环境的温差不得大于15℃,当温度差在I(TC以上,但低于15℃,拆除模板后立即在混凝土表面采取覆盖措施,如覆盖草袋及彩胶布.2.5.3、采用暖棚法养护的混凝土,当养护完毕后得环境气温仍在OC以下时,应待混凝土冷却至5C以下后,方可拆除模板.2.6、冬季施工混凝土质量检查2.6.1、冬季混凝土质量检查除满足一般混凝土要求外还要满足下列要求.2.6.2、在碎拌制和灌注期间,测定水和粗细骨料装入搅拌机时的温度、破的拌制温度、灌注温度和环境温度.每一工作班至少检测4次用低温早强能或用蓄热法养护舱时,在灌注后3天内随时进行检测.2.6.3、冬季施工役除按规定制作标准养护的试件外,还根据建筑物养护、拆模和承受荷载的需要,制作施工检查试件,借以查明强度的发展情况.施工检查试件的养护应与建筑物相同.3、砌体工程冬季施工保证措施本管段的砌体工程主要是路基加固及附属工程及部分框架顶进到位后挡墙工程.对于分散、量少、不影响工期的工点冬季尽量不安排施工,对砌体集中且工期紧迫要求的工点可以安排在冬期施工.3.1、砌体工程防冻要求:砂浆强度未达到设计强度的70%前,不得使其受冻.冬期施工的气温、冬期施工前的准备符合前述要求.3.2、砂浆配置及砌筑采取以下措施保证砂浆正温砌筑:砂浆原材料加热、暖棚内拌制砂浆、掺盐法、就近工点拌制、减少积存、避免倒运.3.2.1、砂浆原材料加热;同混凝土原材料加热,通过热工计算,采用暖棚法时保证砂浆砌筑温度不低于5℃.322、砂浆在暖棚内机械拌制,环境温度不低于5℃,搅拌时间不少于2min.当砂浆用量较少时,可在暖棚内人工拌制,必须严格按配合比过称计量,翻拌次数较常温增加2-3次.3.2.3、砂浆随拌随用,中途不倒运,每次拌制砂浆尽量在30min内用完,当在运输或储存过程中发生离析、泌水现象时,砌筑前要重新拌和.已凝结或冻结的砂浆一律不得再使用.3.2.4、暖棚设在每个工点,兼作砌体养生用,保证短距离运输砂浆(距离一般不超过20m),可以避免积存,无须倒运.3.2.5、砌体所用的石料,砂预先清除冰雪冻块,并且根据工程进展,提前运入棚内.石料表面与砂浆的温差不高于20度.3.3、砌体养护所施工砌体随砌筑随覆i⅛养护,一般情况下采用覆盖草袋及采胶布养护睑和砌体.对有条件的框架挡墙可采用暖棚法养护,即砌体在暖棚内进行砌筑施工.其施工同混凝土暖棚法施工.冬季施工砌体除按规定制作标准养护的试件外,再根据建筑物养护、拆模和承受荷载的需要,制作施工检查试件,借以查明强度的发展情况.检测试件的养护应与建筑物相同.4、钢筋工程冬季施工保证措施在负温条件下,钢筋的力学性能发生变化,屈服点和抗拉强度增加,伸长率和抗冲击韧性降低,脆性增加,加工性能下降.4.1、冬期钢筋的闪光对焊采用在室内进行,焊接时的环境气温不低于OC.4.2、钢筋提前运入加工棚内,焊接完毕后的钢筋待完全冷却后才能搬运往室外.4.3、在困难条件下,对以承受静力荷载为主的钢筋,闪光对焊的环境气温可适当降低至-IOC.4.4、冬期电弧焊接时,有防雪、防风、及保温措施,并选择韧性较好的焊条.焊接后的接头严禁立即接触冰雪.4.5、帮条焊时帮条与主筋之间采用五点定位焊固定,搭接焊时用两点固定,定位焊缝应离帮条或搭接端部20mm以上,帮条与搭接焊缝厚度不小于0.3d,并不大于4mm,焊缝宽度不得小于0.7d,并不得小于8mm.三、路基工程冬季施工保证措施冬季低温路基施工的重点是处理好土壤的防冻、土壤的挖掘及土方的填筑三个环节.1、路堤填筑施工1.1、低温的界定:昼夜平均气温在0℃.以下且连续15d,均应按低温施工办理.1.2、低温施工的路堤必须在冻结前处理完毕,处理方法除满足路基一般施工规定外,还要清理干净冰雪、疏干积水、坑洼处用与地基同类型的未冻土填平压实.处理好的地基随即覆盖不使冻结.1.3、路堤填筑1.3.1、填料要求:低温填筑路堤用料,一般采用A类填料,本段路堤填筑均选用卵石土(渗水土).1.3.2、填筑压实填土厚度;冬期路基施工按横断面全宽分层平铺,分层填筑厚度按正常温度施工的厚度减薄20-25%,并不得铺成斜层,已铺土层未压实前不中断施工;路堤填筑每侧超宽填10-50cm并压实,待冬期过后修整边坡时削去多余部分并夯拍密实.施工地段的积雪,施工前进行清除干净.施工中遇大雪或其他原因中途停工时,整平填层及边坡并加覆盖;继续施工前,清除干净边面冰雪. 填筑路堤要随挖、随运、随填、随压实,已铺土层未压实前,不得中断施工.保证挖、运、填、压的周转时间小于土的冻结时间.对取土场宜一次连续挖至设计标高,挖土前清除干净表面积雪,对取土场、路堤边坡外露土层采用草袋进行覆盖.低温施工的路基坡面及边坡整修工作在来年解冻后进行.2、级配碎石工程2.1、级配碎石尽量抢在冬期以前完成,部分剩余量在Oe以上天气晴朗、风力较小的时间施工,雨雪天不施工.2.2、碎石级配均匀,结冰的集料不使用,对石粉进行遮盖,防止雨雪淋湿.2.3、搅拌级配碎石按配合比一次将水加足,避免施工现场洒水,装运中及时加盖防寒棚布,并尽快运至现场.2.4、搅拌好的级配碎石运至现场后,立即摊铺碾压,避免长时间裸露,已铺层未压实前不得中断施工.2.5、碾压检测合格后立即使用彩胶布覆盖,并加盖草袋保温养护,此时不得洒水养护.2.6、施工中级配碎石搅拌,必须根据运输、摊铺能力相匹配,要衔接好,做到随拌随用,减少拌制好的级配碎石停留时间及材料浪费.四、机械设备冬季防寒、防冻、防火、防滑工作措施:1、在进入冬季前对所有机械设备做全面的维修和保养,作好油水管理工作,结合机械设备的换季保养,及时更换相应牌号的润滑油;对使用防冻液的机械设备确保防冻液符合当地防冻要求;未使用防冻液的机械设备要采取相应的防冻措施(采取停机后排放冷却水或进入暖棚车间内)2、各种车辆使用的燃油,要根据环境气温选择相应的型号,冷车起步时,要先低速运行一段路程后再逐步提高车速.3、冬季车辆启动发动机前,严禁用明火对既有燃油系统进行淤热,以防止发生火灾.4、冰雪天行车,汽车要设置防滑链;司机在出车前检查确认车辆的制动装置是否达到良好状态,不满足要求时不得出车,遇有六级以上大风、大雪大雾不良气候时停止运行.5、严格执行定机定人制度,机械保管人员要坚守岗位,看管好设备,并作好相应的记录.严格执行派车单作业票制度.早在进入冬季施工前,中线京石段某省I标项目部就成立了冬季施工领导小组,做好了充分的准备工作.一是做好技术准备.项目部组织了施工人员冬施前的技术、质量、安全教育,明确各人岗位职责,做到有备无患.提前做好冬施测温的准备工作及各种仪器的检查、维修,对测温人员专门组织技术培训I,经考试合格后方准上岗工作,并注意接收天气预报,做好相应的施工准备工作.保证施工道路通畅、制定防滑措施,仓库做好防潮、防水、防冻工作.加强机械设备的维修保养工作,机电外露设备做了防雨、防雪、防冻措施;现场派专人检查,未经许可,不得随意点火,暖棚内用于升温的蜂窝煤炉和电气焊时设专人看管,严格执行动火证制度.二是做好施工材料准备工作.项目部在冬季施工前就做好了相应材料的采购计划,水银温度计、大气测温箱、保温被等冬季施工物资按采购计划及时到位,保证了冬季施工正常有序进行;冬施领导小组在冬施前对现场构件、材料、马道、防护栏杆、消防器材等进行了一次全面检查,上人马道增设防滑措施.施工中用于消防、施工用水的水管须用保温材料包裹,并在不用水时将水管内的水放净,防止冻结,以免将水管冻坏涨裂.同时做好冬施阶段混凝土的配合比工作,以满足工程冬季施工的需要.三是做好人员、设备准备工作.冬季施工期间设备、人工利用率均会有所降低,约为正常情况下的50队为保证施工进度,项目部配备了混凝土工、焊工、电工等各类工种人员共380人,北横歧桥30拌和站和西瞳南倒虹吸50拌和站集中拌制,同时增加二台3吨无压热水锅炉,用充足的人力物力资源保证施工正常进行.在做好充分的准备工作的同时,项目部制定了各项施工措施,保证冬季施工期间混凝土的浇筑质量.一是精细施工,用精确的热工计算保证混凝土浇筑质量.项目部组织技术人员对混凝土成熟度、出机口温度、混凝土材料温度、混凝土出入仓温度最佳值进行了严格的计算,保温材料选择阻燃草帘被,覆盖厚度取2.0厘米,冬季施工期间,不拆除保温材料.二是加强混凝土拌合站的管理,把可能出现的失误消灭在萌芽状态.冬季混凝土拌合主要采用北横歧桥30拌和站和西瞳南倒虹吸50拌和站,混凝土拌制采用热拌,搅拌站搅拌机、配料皮带机外搭设封闭保温棚保温,内设3T锅炉加热,骨料体储藏时要保持不低于2.5m的堆放高度,采用塑料膜覆盖后再用双层保温被保温覆盖.水泥仓及粉煤灰仓用保温棉被包裹并绑扎牢固.混凝土拌和水采用一台3T热水锅炉加热,供水水管用石棉毡保温,搅拌时间比常温搅拌适当延长,混凝土运输罐车外裹保温被保温.混凝土所采用的骨料必须清洁,不得掺有冰、雪等冻结物及易冻裂的矿物质,水加热温度不得超过60℃.拌合混凝土前,先对拌合机进行预热,用热水冲洗拌合机,并将积水排除.三是优化现场布置,针对各建筑物施工部位的特点进行冬季施工防护保温.由于冬季施工安排了公路桥的桩基、墩柱和预制混凝土施工及渡槽剩余部位的混凝土施工,故针对各建筑物施工部位的特点,采取以下措施进行冬季施工防护保温:墩柱及盖梁:在北横歧桥墩柱外围采用钢架管进行暖棚搭设,暖棚距墩柱外表面距离控制在3米左右,对施工作业面周圈及顶部形成全封闭,顶部为了方便施工及混凝土下料,搭设保温被时做成活动顶面,暖棚顶面距柱顶约2米,封闭保温材料采用加厚保温被,每个暖棚内放置蜂窝煤炉升温.同时,墩柱模板外围包裹保温被进行保温.预制梁、板:北横歧桥的预制梁、板采用地槽施工,上部搭设保温暖棚,暖棚采用钢管进行全封闭搭设,由于预制件主要采取人工铲料入仓,故暖棚搭设的宽度范围以满足进料通道要求为准,暖棚顶部高度控制在比梁顶部高L5米左右,预制场地的暖棚内放置蜂窝煤炉进行升温.同时,预制梁、板模板外围包裹保温被进行保温.四是做好施工现场温控工作.在施工区域附近设置测温箱一个,安排专人测记大气温度,每天测6次,并测记出最高和最低气温.根据混凝土入仓温度要求,混凝土的入模温度不得低于8℃,根据每天室外的实测温度,合理配置各建筑物施工现场搭设的暖棚内的蜂窝煤炉,确保暖棚内温度控制在不低于8C和混凝土浇筑过程中的质量.拆模板时间根据同条件试块强度和热工计算为准,只能在白天气温较高时进行,若遇强冷气流,应停止拆模施工,施工时应避免破坏保温层.混凝土罐车进入现场后,由质检员和试验员检查混凝土的坍落度是否符合要求,测温员测量原浇筑面混凝土温度、混凝土罐车内混凝土的温度,确保混凝土的出机温度不低于10℃,原浇筑混凝土面温度在2℃以上.五是做好混凝土试块的养护、管理和留置工作.冬施期间除做好标养试块外,另增设两组同条件试块,一组与构件施工环境同条件下养护,另一组在同条件养护后转入标准温度20±3°C和相对湿度90%以上的环境下养护28天.拆模后应立即存放在规定的地点进行养护,冬期施工时试件严防受冻.施工现场指定专人进行试件的制作、养护、送试和试模的保管工作,做到责任落实.项目技术负责人加强监督指导.此外,冬季施工的混凝土试件留置,除按照常温要求外,还应注意下面问题:检查混凝土表面是否受冻、粘连、是否有收缩裂缝、边角是否脱落等。
冬期施工方案冬季是施工工地面临的挑战之一,由于低温、冻雨、雪等不良天气条件,对施工安全和质量都提出了更高要求。
为了保证施工进度和质量,制定合理的冬期施工方案是非常必要的。
以下是一个关于冬季施工方案的简单示例,仅供参考。
一、施工前的准备工作:1. 清理工地和周边区域的积雪和冰块,确保施工现场的安全。
2. 定期检查和维护设备,确保其正常运行。
对于易受低温影响的机械设备,应注意保温措施。
3. 确定合适的保温材料和防寒用具,供工人使用。
4. 调整施工进度和计划,充分考虑冬季恶劣天气的不确定性。
二、施工时的注意事项:1. 保持工地的通风和采暖设备的正常运行,确保施工区域的温度适宜。
对于特别寒冷的天气,可以考虑使用加热设备和临时暖棚等。
2. 针对低温环境下的施工材料特点,合理调整工艺和配方,避免材料冻裂等问题。
3. 加强施工现场和材料堆放区的保温措施,使用保温棚、保温板等材料对暴露的材料进行保温处理。
4. 提高施工人员的防寒措施,配备工作服、手套、帽子等保暖用具,以及热饮和热食等。
5. 严格落实安全措施,加强对滑倒、摔伤等事故的防范和培训。
三、冬季施工期间的质量控制:1. 增加材料的强度和粘合能力的测试,以确保质量。
2. 对冷缝、接缝等易受低温影响的部位进行特殊处理,如增加缝隙密封剂的使用等。
3. 加强对水泥混凝土浇筑的控制,特别是温度和保湿控制。
4. 加强对施工过程中可能出现的施工质量问题进行监控和整改,及时解决。
以上仅是一个简单的冬季施工方案示例,根据实际情况,冬季施工方案需要根据具体项目和施工环境的特点进行调整和完善。
在制定冬季施工方案时,施工单位需要充分考虑安全性、质量性和进度性等多方面因素,确保冬季施工顺利进行。
冬期施工方案
一、背景
冬季是施工中常见的难点之一,低温、降雪等恶劣天气条件都会影响施工进度
和质量。
因此,制定科学合理的冬期施工方案对于保障工程顺利进行具有重要意义。
二、施工准备
1.保障施工人员安全:提供必要的保暖设备和安全装备,加强施工人
员的安全教育和培训。
2.设备保养:对施工用的机械设备进行充分检查和保养,确保正常运
转。
3.材料准备:提前储备足够的施工材料,避免受到天气影响而导致施
工中断。
三、施工方案
1.合理安排施工时间:尽量选择气温较高的时段进行施工,避免在寒
冷时段施工。
2.采取保温措施:对施工现场进行保温处理,保障施工环境温度达到
适宜施工的水平。
3.加强管理:加强对施工进度和质量的监控,及时调整方案以应对可
能出现的问题。
4.注意工艺细节:对于易受低温影响的施工工艺,要特别注意细节,
严格遵守操作规程,确保施工质量。
四、安全保障
1.预防脚气等疾病:加强施工人员的个人卫生保护措施,预防脚气等
因低温引发的疾病。
2.防止结冰滑倒:及时清除施工现场积雪,铺设防滑材料,防止施工
人员因结冰滑倒而导致的安全事故。
五、总结与展望
冬期施工是一个充满挑战的工作,但通过科学合理的施工方案和严格的管理措施,可以有效降低施工风险,保障工程的顺利进行。
在未来的工作中,我们将进一步探索冬期施工技朧,不断提升施工效率和质量,为工程的顺利完成贡献出更多的力量。
一、冬期施工特点冬季是施工的淡季,由于天气寒冷且较多降雪,会对施工进度和质量造成一定的影响。
因此,冬季施工方案需要全面考虑场地准备、材料储备、施工工艺等方面的问题,以确保施工的顺利进行。
二、冬期施工方案内容1.场地准备由于冬季天气寒冷,施工场地需提前做好保温工作。
首先,应在场地四周搭建临时围墙,以减少寒风的侵袭。
其次,可以在场地内搭建临时棚屋,用于作业人员的休息和存放材料。
此外,还需要对场地进行清理,清除积雪和冰冻物质,确保施工稳定进行。
2.材料储备冬季施工需要提前储备足够的燃料,以供取暖、烹饪和熔雪等使用。
同时,还需要储备好足够的水源,以满足施工中的生活和生产需求。
另外,还需要储备一定数量的建筑材料,如水泥、钢筋、砂石等,以应对可能的特殊天气情况。
3.施工工艺冬季施工需要根据天气情况调整工艺流程。
首先,需要严格按照施工规范进行,保证施工质量。
其次,可以采用加热设备或者加热施工材料的方法,以保证施工质量和施工进度。
另外,还需要合理安排作业时间,避免在恶劣天气下进行高空作业等危险操作。
三、冬期施工的安全注意事项1.保证作业人员的安全作业人员需要穿戴好防寒服装,注意保暖,并且定期休息,避免长时间作业引发寒冷损伤。
同时,为作业人员提供热水、暖炉等设施,保证其生活和工作条件。
在高空作业时,必须严格遵守安全操作规程,做好防护措施,确保作业人员的安全。
2.加强材料储存和控制冬季天气寒冷,对于一些材料的质量和性能会有一定的影响。
因此,在材料储存和控制方面需要格外注意。
首先,要确保材料存放在干燥的地方,避免受潮和冻裂。
其次,要定期检查材料的质量和保存情况,及时采取补救措施。
另外,还要做好材料的防火工作,避免火灾事故的发生。
3.加强设备维护冬季施工中,设备的正常运行对项目的顺利进行至关重要。
因此,需要加强设备的维护和保养工作。
首先,要保证设备的加热和通风系统正常工作,确保设备不会因为低温而受损;其次,要定期检查设备的润滑油和冷却液,及时更换和补充,保证设备的稳定运行。
冬期施工技术措施方案冬季是建筑施工的一个特殊季节,其环境条件和气候条件都会对施工工程产生一定的影响。
为了能够保证施工的顺利进行,需要采取一些冬期施工技术措施。
以下是一个冬期施工技术措施方案,共计1200字以上。
1.施工计划和安排:在冬季施工中,需要根据天气状况合理安排施工进度和施工计划。
避免在极寒天气或恶劣天气条件下进行重要工序的施工,同时合理安排工人的休息和工作时间。
2.保温措施:建筑施工中使用保温材料对施工现场进行保温处理,以减少低温对施工材料的影响。
在混凝土施工过程中,可使用外加剂或提前预热混凝土,以防止混凝土冻裂。
3.加热设备:在施工现场设置加热设备,为施工人员提供舒适的工作环境。
加热设备可以是火炉、电暖器或者太阳能加热设备,根据施工现场的具体情况选择合适的加热设备。
4.防冰措施:在冬季施工中,需要采取措施防止冰冻对施工材料或设备的影响。
可以通过喷洒掺有抗冻剂的水或使用地暖设备来防止地面结冰。
5.保护施工场地:在冬季施工中,需要注意保护施工场地,防止受到低温、大风或雪等天气因素的影响。
可以设置围挡或篷布来进行遮挡,防止雪、风侵害施工现场。
6.施工材料储存:在冬季施工中,需要合理储存施工所需的材料,防止材料受到低温的影响。
对于易受低温影响的建筑材料,如水泥、沥青等,应当存放在室内或者加热设备附近,确保其在施工过程中的正常使用。
7.施工机械的保养和维护:在冬季施工中,需要加强对施工机械的保养和维护工作,确保其正常运转。
在使用前应当对机械设备进行预热,以减少低温对机械设备的影响。
8.施工安全:冬季施工中需加强对施工现场的安全管理,特别是在冰雪天气条件下,要做好防滑措施,保证施工人员的安全。
同时,要加强对施工现场的防火工作,避免由于加热设备的使用而引发火灾。
9.管理施工工人健康:在冬季施工中,施工工人的保暖和健康非常重要。
要保证施工工人充足的饮食和休息,提供热水、暖风或者保暖服装等设施,确保其能够在较低温度下保持体温平衡。
2024年冬季是施工项目的重要阶段,为了保证项目的进度和质量,
在冬季施工方案中需要注意以下几个方面:
1.安全防护:冬季施工面临气温低、天气恶劣等挑战,施工项目应做
好防寒保暖工作,减少因天气恶劣引起的事故风险。
工人应佩戴防寒衣物、安全鞋、手套等个人防护用品,工地应设置防滑垫,加强施工现场的消防
设备,确保冬季施工的安全。
2.设备保养:冬天气温低,机械设备容易出现故障,影响施工进度。
在冬季施工方案中应加强对机械设备的保养和维修工作,确保设备的正常
运转。
对于需要长期停用的设备,应及时进行检查和保养,以确保在冬季
重新启用时不会出现问题。
3.材料保温:冬季气温低,施工材料易受冷空气的影响,降低施工质量。
在冬季施工方案中应采取措施对施工材料进行保温,以保证项目的质量。
对于需要贮存的材料,应选择合适的地点存放,并进行隔离保温措施。
4.施工进度控制:冬季气温低,施工进度容易受到影响。
在冬季施工
方案中,应合理安排工期,根据天气情况及时调整施工计划。
同时,在施
工过程中应加强对施工进度的监控和控制,确保项目能够按时完成。
5.环境保护:冬季施工面临环境污染的风险,应采取措施避免环境污
染的发生。
在冬季施工方案中应加强对施工废弃物和污水的处理,采用环
保材料和设备,减少对环境的影响。
综上所述,2024年冬期施工方案应注意安全防护、设备保养、材料
保温、施工进度控制和环境保护等方面。
通过合理的安排和措施,保证施
工项目的顺利进行,为冬季施工提供保障。
冬期施工方案及技术措施
在冬季施工中,由于天气寒冷,降雨较多等因素的影响,施工难度增加,施工周期延长,工程质量易受影响。
为了保证施工进度和工程质量,必须采取科学合理的方案和技术措施。
一、冬季施工方案
1.施工计划调整
针对冬季天气变化多端的特点,施工计划应进行细致的调整,合理安排施工工艺和工序,确保施工进度。
2.材料储存管理
提前做好材料的储存工作,保证材料不受潮、冻等影响,提供施工所需的各类材料。
3.施工人员防寒保暖
组织施工队伍做好防寒保暖措施,确保施工作业人员在恶劣环境下的安全和舒适。
二、冬季施工技术措施
1.保温措施
对于需要混凝土浇筑的部位,应采取加热设备或保温措施,保证混凝土在凝固过程中的温度,避免冻裂产生。
2.道路防滑
在冬季施工中应加强对施工现场道路的防滑措施,避免因地面结冰导致施工人员摔倒伤害。
3.冰雪清除
如果遇到雪后结冰的情况,需及时清除施工现场积雪及结冰,确保施工作业的平稳进行。
4.设备保养
在冷冻天气下,施工设备易受损坏,需加强设备保养工作,定期检查设备运转情况,确保设备正常运行。
结语
在冬季施工中,合理的施工方案和科学的技术措施是保障施工进度和工程质量的重要保证。
只有充分考虑到冬季环境的影响,采取相应的措施,才能有效应对冬期施工中的各种挑战。
愿我们在冬季施工中不畏严寒,攻坚克难,顺利完成各项工程任务!。
冬期工程施工方案冬季施工是工程建设中的重要环节之一,也是一项难度较大的任务。
在严寒的冬季,气温低、天气变化大,这给工程施工带来了一定的困难。
因此,为了保证冬季工程施工的顺利进行,制定一个合理的工程施工方案是非常必要的。
1.选择合适的工程项目冬季施工有些项目不适合进行,比如高空作业、外墙粉刷等容易受气候条件限制的工程,可以选择其他室内施工项目进行。
同时,要根据项目的实际情况确定施工的难度和施工周期。
2.防寒保温措施在冬季施工中,由于气温较低,要采取一系列的防寒保温措施,以确保施工人员的安全和施工质量。
可以增加施工现场的临时设施,比如设置临时加热设备、搭建临时工棚等,提供一定的保暖条件。
3.合理安排施工进度冬季施工需要考虑气温变化带来的施工延误问题。
合理安排施工进度,尽量避免在气温较低、天气较差的时候进行施工,可以将重要的施工任务安排在气温较高、天气较好的时候进行,以提高施工效率。
4.施工材料的选择在冬季施工中,要选择适合冬季施工的材料,比如具有防冻性能的混凝土、高温保温层材料等。
同时,要对材料进行保温处理,避免因为低温导致材料的质量问题。
5.加强施工现场管理在冬季施工中,要加强施工现场的管理工作,确保施工安全。
要加强对施工人员的培训和安全教育,提高施工人员的防寒意识和安全意识。
同时,加强现场巡查和监控,及时发现并解决施工中的安全隐患。
6.加强与供应商的协调冬季施工可能会面临供应链受阻的问题,因此需要加强与供应商的沟通和协调。
提前与供应商确定冬季施工所需材料的供应时间和数量,以确保施工进度不受影响。
7.合理利用现代化技术手段在冬季施工中,可以通过利用现代化的技术手段来提高施工效率。
比如使用大型机械设备进行施工,使用无人机进行巡查和监测,使用数字化建模技术进行施工图纸的编制等。
总之,冬季工程施工方案的制定是一个复杂而细致的工作,需要充分考虑到气候条件带来的影响,并采取相应的措施来保障施工的安全和质量。
工程冬期施工方案一、冬期施工特点分析与制定策略进行冬季工程施工首先需要对冬季施工的特点进行分析,以制定相应的策略。
1.天气寒冷:冬季天气寒冷,气温低,会对施工材料及设备产生不利影响。
策略:在施工前提前做好材料和设备的保温工作,避免因低温而引起的物料凝固、设备故障等问题的发生。
2.昼夜温差大:冬季昼夜温差较大,施工作业中易形成冷热交错的环境。
策略:合理安排施工作业时间,避免在温差较大的早晚时段进行施工,以减少施工过程中的不适。
3.土壤硬化:寒冷的环境会导致土壤硬化,影响施工的进行。
策略:使用保温材料对土壤进行保温处理,提前做好土壤的预热工作,使其达到合适的施工条件。
4.设备保养:冬季施工中设备容易受到冻结和腐蚀的影响,需要加强设备保养工作。
策略:及时对设备进行维护保养,加强设备的保温措施,定期检查设备的运行情况,确保设备能正常工作。
二、冬季施工方案针对冬季工程施工的特点和策略制定下面的冬季施工方案。
1.施工准备工作1.1.提前采购所需材料,并进行保温处理,确保材料的正常使用。
1.2.将施工现场进行保温隔离,防止冷空气对施工人员和设备的影响。
1.3.对施工人员进行保温培训,提醒他们注意保暖措施。
2.施工方案2.1.合理安排施工作业时间,避免在温差较大的时间段进行施工。
2.2.提前规划施工进度,避免施工因天气原因导致的延误。
2.3.使用保温材料对土壤进行保温处理,保证土壤能够适应施工需要。
2.4.加强设备保养工作,定期检查设备的运行情况,确保设备正常使用。
3.安全措施3.1.建立施工现场安全管理体系,加强对施工人员的安全教育。
3.2.对施工现场进行防寒防滑处理,确保施工操作的安全。
3.3.加强施工现场的通风与采光工作,确保施工环境的舒适性。
3.4.定期进行危险源辨识与评估,及时采取相应的安全防护措施。
4.施工质量控制4.1.加强对材料的检验,确保其质量符合规定标准。
4.2.采取适当的施工工艺,防止施工过程中出现冷热交错的现象。
冬期施工方案引言冬季是施工季节中最具挑战性的时期之一。
低温、冰冻和降雪等恶劣天气条件经常会对施工造成不利影响。
在冬季进行施工需要采取一系列特殊的措施,以确保施工进度得以维持并保证施工质量。
本文档将介绍一些常见的冬季施工方案,以帮助施工队伍应对各种冬季施工挑战。
1. 施工前的准备工作在冬季施工开始之前,施工队需要进行一些准备工作,以确保施工的顺利进行。
•评估工程可行性:在冬季施工之前,需要对工程的可行性进行评估。
这包括评估天气状况、风险和安全条件等因素。
如果评估结果显示冬季施工存在较大的风险,可能需要调整施工计划,延迟施工或者采取其他措施。
•配备必要的设备和物资:施工队需要准备必要的设备和物资,以应对冬季施工的特殊需求。
这可能包括保暖设备、抗寒工具和防滑材料等。
•培训工人:在冬季施工之前,施工队需要对工人进行培训,确保他们了解冬季施工的特殊要求和安全注意事项。
2. 保障工地安全安全是冬季施工的首要任务。
以下是一些常见的措施,可以帮助保障工地安全。
•清除积雪和冰块:施工队需要定期清除工地上的积雪和冰块,以减少滑倒和摔倒的风险。
•安装防滑设备:在施工现场的梯子、脚手架和其他容易滑倒的地方,应安装防滑设备,如防滑垫和防滑鞋套。
•合理安排工作时间:考虑到冬季天气条件的影响,施工队应合理安排工作时间,避免在恶劣天气下进行高风险工作。
•提供必要的保暖设备:为工人提供保暖设备,如保暖衣物、保暖鞋和手套等。
确保工人能够保持温暖,并防止出现低温病症。
3. 控制施工质量冬季施工的恶劣天气条件可能会对施工质量产生负面影响。
以下是一些措施,可以帮助施工队控制施工质量。
•准确测量材料温度:冬季施工中,材料的温度可能会影响其性能和施工效果。
施工队需要通过准确测量材料温度来确保施工质量。
•注意材料储存条件:在冬季,一些材料需要在特定温度下储存,以维持其性能。
施工队需要注意储存条件,确保材料的质量和施工效果。
•增加施工过程中的质量检查:在冬季施工期间,增加施工过程中的质量检查,以确保施工质量。
辽宁阜新工业工程冬期施工方案一、项目概况该工业工程项目位于辽宁阜新市,总占地面积5000平方米,主要包括厂房建筑、道路、给排水系统、电力系统等。
本项目计划在冬季进行施工,完成整个工程的基础建设。
二、冬期施工条件分析1.气候条件:阜新市冬季气温较低,且多风。
大部分时间气温在零下5摄氏度至零上5摄氏度之间。
2.土壤条件:阜新市土壤以黄土为主,冬季容易受到冻结影响。
3.施工条件:冬季雨水较少,工地的积水减少,有利于施工。
但是气温低,施工人员需注意保暖防寒。
三、冬季施工安全措施1.人员防寒:为施工人员提供保暖衣物和鞋子,保证人员在寒冷环境下的施工安全。
2.通风设备:在封闭施工环境中进行施工时,必须确保有合理的通风设备,以去除施工过程中产生的有害气体。
3.加盖防寒帐篷:对于需要室内作业的施工,需要搭建帐篷,保持室内温度,减少室外寒冷对施工的影响。
4.防滑措施:在工地设立防滑垫,为施工人员提供良好的施工环境,预防滑倒事故的发生。
四、冬季施工工序安排1.土方施工:根据天气情况合理安排施工时间,确保施工进度,并做好土壤的保温措施。
2.基础工程:进行地基处理,包括挖掘基础坑、浇筑基础、摆放钢筋等。
3.主体建筑施工:进行主体建筑的施工,包括安装预制板、砌筑砖墙、进行屋面防水等。
4.给排水系统施工:进行给排水管道的铺设、安装、测试等工作。
5.电力系统施工:进行电力线路的敷设、开关箱的安装以及接入电力网络等。
五、安全风险评估与应对措施1.施工人员的安全意识培养:加强施工人员的安全培训,明确施工中的安全规范和措施,并督促施工人员严格遵守。
2.基础施工风险:由于冬季土壤易冻结,可能对基础工程造成一定影响。
可以采取保温措施,如加盖绝热材料或使用混凝土保温剂等。
3.施工机械的使用安全:对施工机械进行定期检查和维护,保证其正常使用。
同时,施工现场设立相关警示标志,提醒人员注意施工机械的危险性。
4.施工现场的安全防护:在施工现场设置安全防护设施,如围挡、防护网等,确保施工人员和外来人员的安全。
冬期施工方案一、工程概况这个项目位于我国的北方地区,冬季寒冷且降雪量大,这对施工提出了更高的要求。
工程主要包括的主体工程、配套工程和辅助工程,其中主体工程是重中之重。
工程的总建筑面积约为10万平方米,预计在冬季完成大部分基础施工和主体结构施工。
二、施工目标冬季施工的核心目标就是确保工程质量和进度,同时保障施工人员的安全。
具体目标如下:1.完成主体结构施工的80%。
2.确保冬季施工期间安全事故为零。
3.保证施工质量符合国家相关标准。
三、施工难点与应对措施难点一:低温环境下混凝土施工应对措施:采用低温混凝土配方,提高混凝土的抗冻性能。
同时,采用保温措施,如搭建保温棚、使用加热设备等,确保混凝土在低温环境下正常养护。
难点二:降雪天气对施工进度的影响应对措施:提前制定降雪天气的施工计划,合理安排施工时间和任务。
在降雪期间,暂停室外施工,转移到室内施工或进行施工准备工作。
难点三:施工人员的安全保障应对措施:加强施工人员的安全培训,提高他们的安全意识。
同时,配备必要的防护用品,如防滑鞋、保暖衣物等。
四、施工进度安排1.11月份:完成主体结构施工的20%,主要包括基础施工和一层主体结构施工。
2.12月份:完成主体结构施工的30%,进行二、三层主体结构施工。
3.1月份:完成主体结构施工的25%,进行四、五层主体结构施工。
4.2月份:完成主体结构施工的5%,进行六层主体结构施工。
5.3月份:完成剩余的主体结构施工,并进行施工验收。
五、施工资源配置1.人员配置:根据施工进度安排,合理配置施工人员,确保各施工环节的顺利进行。
2.设备配置:根据施工需求,配备必要的施工设备,如混凝土搅拌机、塔吊、钢筋切割机等。
3.材料配置:提前采购和储备施工所需的各种材料,如水泥、钢筋、木材等,确保施工顺利进行。
六、施工质量控制1.制定严格的施工质量控制标准,确保施工质量符合国家相关标准。
2.加强施工现场的质量检查,对施工过程中的质量问题及时进行整改。
目录1. 编制依据 (2)2. 工程概况 (2)3. 冬期前期准备 (4)3.1 组织准备 (4)3.2 图纸准备 (4)3.3 技术准备 (4)3.4 主要物资准备 (4)3.4 人员准备 (4)3.5 机械准备 (5)3.6 安全与防火 (5)4. 施工主要措施 (5)4.1 脚手架工程 (5)4.2 模板工程 (5)4.3 钢筋工程 (6)4.4 混凝土工程 (6)4.5 砌筑工程 (8)4.6 土方工程 (9)4.7 防水工程 (9)5. 越冬工程围护 (9)6. 项目安全、健康、环境控制措施 (10)7. 现场冬施热工计算 (10)冬期施工方案1•编制依据本工程施工图纸和相关施工组织设计2. 工程概况2.1本工程位于河北省****工业区,根据往年气温状况可知,每年11月15日至 来年3月15为供暖期,最低气温一般不低于-16 C 。
根据《建筑工程施工规程》中规 定:当室外日平均气温连续5天稳定低于5C 即进入冬期施工;当室外日平均温度连 续5天高于5C 时解除冬期施工。
本方案只考虑日平均气温为 -15 C 以上的情况,当 气温低于-15 C 时不得进行混凝土的浇注。
2.2本工程主要有独立柱基础,筏板基础,连梁式基础,大体积混凝土基础施工。
2.3冬期施工主要工程内容:《建筑工程冬期施工规程》 《冬期施工手册》 《建筑施工手册》《混凝土结构工程质量验收规范》 《建筑施工安全检查标准》 《地下防水工程施工及验收规范》《建筑工程施工质量验收统一标准》(JGJ104-97)仲国***出版社1998版) (中国***出版社2003版)(GB50204-2002(JGJ59-99) (GB50208-2002 (GBJ50300-20012.4冬期施工主要保温方法:3. 冬期前期准备3.1 组织准备1. 现场成立冬施领导小组,冬期领导小组的职责是负责指导、监督、协调、落实冬施工作。
总指挥:2. 与当地气象台站保持联系,及时接收天气预报,防止寒流突然袭击。
3.2 图纸准备凡进行冬期施工的工程项目,必须复核施工图纸,查对其是否能适应冬期施工要求。
如墙体的高厚比、横墙间距等有关的结构稳定性,现浇改为预制以及工程结构能否在冷状态下安全过冬等问题,应通过图纸会审解决。
3.3 技术准备a. 组织协力队伍和工程管理人员,认真研究编制施工方案。
b. 编制冬施方案和技术安全交底后,组织参加冬施的施工班组学习,掌握冬施的有关要求及具体措施,在施工中贯彻执行。
3.4 主要物资准备3.3.1 材料进场计划时间:冬施保温材料应在11 月底陆续进场。
3.3.2 冬期施工存在施工降效比较大,随着深冬的来临越来越会明显,人工费、周转材料费、措施费等会出现2.0〜2.5倍的增加,应严格控制进度,组织施工,要提前联系草帘、塑料布以保证按时施工。
3.3.3 其它材料:a. 水银温度计30 支。
b. . 其他材料根据实际需要调配。
3.4 人员准备根据工期要求,我单位积极准备,配备钢筋工,木工,架子工、机械操作工等有关人员,暂调配协力队伍300人,根据工程需要以后随时安排进驻协力队伍。
3.5 机械准备(切断机6 台、弯曲机6 台、卷扬机4 台,无齿锯6 台、电焊机3 台、电刨6 台、电锯6 台、钢筋套丝机6 台、钢筋调直机6 台、蛙夯机4 台、冲击夯6 台、空压机10 台、风镐10 台)。
3.6 安全与防火1. 冬期施工时,要采取防滑措施。
2. 大雪后必须将架子上的积雪清扫干净,并检查马道平台,如有松动下沉现象,务必及时处理。
3. 施工时如接触汽源、热水,要防止烫伤。
4. 现场火源,要加强管理。
动火以前必须找安全员开动火证,并安排专职看火人员。
4. 施工主要措施4.1 脚手架工程4.1.1 脚手架工程在冬季施工中要贯彻执行安全控制措施。
在对现场施工人员进行安全教育时,强调冬施的注意事项。
4.1.2 架子工经常进行高空作业,安全帽的下颚带,安全带的正确使用,防滑鞋的穿戴要齐备,做到有备无患。
4.1.3 冬季霜雪多,每日要事先安排专人负责清理脚手架及跳板,待清理完毕以后才可以上人作业,在寒冷天气注意各处通道以及脚手架跳板的防滑、防摔。
清理的冰屑冰渣要及时清扫运走。
4.1.4 专项安全管理人员每天对关键部位检查,项目部定期组织联查,发现安全隐患限期整改,施工组织人员监督落实。
4.1.5 冬期施工期间,脚手架的搭设应结合防冻的围护结构需要,将脚手架杆件安装齐整,满足围护需要。
尤其是柱子应采用标准的1 米管,以利于外裹保温。
4.1.6 脚手架搭设要求见专项脚手架施工方案。
4.2 模板工程4.2.1 考虑工程进度和气温情况,现场地下部分的基础采用木模板进行施工4.2.2 在清理模板板面杂物和附着的混凝土时要避免用水冲洗,有必要采取空压机吹净。
4.2.3 选用有抗冻性能的脱模剂。
4.2.4 支设柱子基础、设备基础、底板等模板时,必须将模板内积水、积雪清理干净。
防止混凝土浇筑出现质量问题。
是否拆承重模板。
4.3 钢筋工程4.3.1 钢筋在负温条件下性能要发生变化:屈服点和抗拉强度增加,伸长率和抗冲击韧性降低,脆性增加,这就是钢材的低温冷脆性。
施工中注意材料在保证周转的前提下尽量减少库存。
432冬季施工雨雪天气增加,钢筋在堆放储存时应垫起200mm#,以防钢筋受到污染,下雪时尽量覆盖,钢筋堆放场地尽量在阳光充足的地方,避免钢筋的锈蚀。
在天气转暖时要及时清雪或排水,保持钢筋储存场地的洁净。
对绑扎完的钢筋,在混凝土浇筑以前要清理钢筋表面的积雪。
4.3.3 在负温条件下使用的钢筋,施工过程中要加强管理和检验。
钢筋在运输和加工过程中应防止撞击和刻痕。
4.3.4根据当地现场施工条件和气温条件,本工程在-15 °C以下停止施工,对钢筋无影响。
冬期施工主要做好钢筋的防锈工作。
-20 C以下现场不得冷拉加工钢筋,也不得使用电渣压力焊和闪光对焊。
冬期施工优先考虑采用绑扎搭接,直螺纹套筒连接。
4.3.5 遇到雨雪天气,绑扎好的钢筋、模板应用塑料布覆盖,以便于清理。
4.4 混凝土工程4.4.1 现场混凝土采用商品混凝土。
审查商品混凝土的配合比,对水泥用量、防冻剂用量进行审查,对混凝土入模温度进行控制。
搅拌站所提供的汽车泵泵送管道应保温、混凝土运输罐车应进行保温。
必须保证砼入模温度不得低于5C,尽可能白天浇注,当气温低于-10 C时,避免夜间浇注。
4.4.2 为了保温,减少运输过程中砼热量损失,现场混凝土输送优先采用汽车泵泵送,然后才考虑拖式泵泵送,泵管用玻璃棉包裹100mm厚,以减少热量损失。
4.4.3 混凝土保温a.当混凝土与外界温度相差大于20C时,拆模后的表面应临时覆盖,使其缓慢冷却b. 底板、独立基础等在混凝土浇注后及时覆盖(前期采用塑料薄膜,后期采用塑料薄膜+草帘保温),覆盖时要均匀,边角接触部分要严密并要压实,大体积混凝土要做好测温工作,当温差大于规范要求时,要增加草帘覆盖厚度。
C.保温完毕,值班班长应认真检查,遇有大风天气,应留值班人员检查保温覆盖情况,并负责修复被吹坏的保温层。
f. 由于未完全冷却的混凝土有较高的脆性,所以结构在冷却前不得遭受冲击荷载或动荷载。
故在混凝土浇筑以后,不要急于进行脚手架搭设,在混凝土达到一定强度后方可搭设。
测量放线时,应根据控制点从局部逐步放线,不得将保温层大面积掀起。
4.4.5 掺加防冻剂的混凝土应注意在负温条件下的养护:不得浇水,外表的裸露部位要及时覆盖。
4.4.6 冬施期间的测温a. 测温工作是一个连续的细致的工作,需要专人负责,按规定项目进行记录,并按规定表格进行填写。
从1月1日开始进行大温度测记,应测记早7:30、最高、最低及平均温度4项,最高温度一般在中午12:00 至下午3:00,最低气温一般在凌晨3:00左右。
混凝土养护温度在达到受冻临界强度(4N/mm2之前,应对每天的大气温度进行测试,掌握本冬施期间的天气温度,对混凝土入模温度进行测试,在混凝土浇筑完后按照前三天每三小时一次,确保混凝土不受冻以后可以停止该部位的测温工作。
当地的气温必须在冬期施工期间,全部施测。
测温点平面位置应分布在具有代表性的平台边缘易受冻部位以及板跨的中间位置,每次浇筑应至少三个测温点,测温时间应保证混凝土不受冻或者平台混凝土爱强度达到75%为准。
停止测温的时间由项目部技术人员另行通知。
b. 混凝土的测温孔根据具体施工工号,分别编号,测温人员按编号测温并记录,要求字迹清楚,填写整齐,不能弄虚作假,不得遗失,若发现混凝土温度有过高或过低的情况,应及时通知技术人员,查找原因并采取措施。
测温人员测温后,必须将测温孔用保温材料覆盖好。
C. 每天上午8:00 测温人员将测温记录交项目技术负责人审阅一次,检查测温记录与计算公式要求是否相符,有无差错。
d. 混凝土施工时注意事项:混凝土罐车到达时要设专人使用温度计测量出罐温度,浇筑过程中设专人测量混凝土的入模温度,以保证混凝土工程的施工质量。
混凝土浇筑后要先用塑料布覆盖,然后铺设草帘。
浇筑以后严格测温,如发现混凝土表面温度下降过快,应立即采取补加保温层以防止混凝土受冻。
4.4.7 混凝土试验冬期施工的混凝土结构,对C30 C35的混凝土需要提前分别做1d、2d、3d、7d的标养试块,以便于根据气温和混凝土测温记录对混凝土的强度进行分析计算,同时作出混凝土在掺加外加剂的情况下随温度、时间变化的增长曲线,利用测温来计算确定混凝土的保温效果是否满足临界强度。
另按照规范要求,需要做同条件试块和28d标养试块。
对冬期施工的混凝土,当测温时间与温度达到600E .d时,相当于28d的标养试块的强度,可停止测温,测温时间一般为14〜60天,不包括负温下的测温时间。
448抗渗混凝土水和砂应按规定加热,应保证混凝土入模温度不低于5E,采用综合蓄热法保温养护,冬期施工掺入的防冻剂应选用经认证的产品。
拆模时混凝土表面温度与环境温度差不大于15 Co4.5砌筑工程4.5.1对材料要求:面污物、冰雪等,遭水浸后冻结的砖或砌块不得使用。
b. 砂浆宜优先采用普通硅酸盐水泥拌制;冬期砌筑不得使用无水泥拌制的砂浆。
c. 拌制砂浆所用的砂,不得含有直径大于1cm的冻结块和冰块。
d. 拌制砂浆时,水的温度不得超过80C,砂的温度不得超过40C。
当水温超过规定时,应将水、砂先行搅拌,再加水泥,以防出现假凝现象。
e. 冬期砌筑砂浆的稠度,宜比常温施工时适当增加。
可通过增加石灰膏或黏土膏的办法来解决。
具体要求如下表:4.5.2严禁使用已遭冻结的砂浆,不准以热水掺入冻结砂浆内重新搅拌使用,也不宜在砌筑时向砂浆内掺水使用。
4.5.3砌砖宜采用“三一砌砖法”,即一铲灰、一块砖、一挤揉。
4.5.4砖砌体的水平和垂直灰缝的平均厚度不可大于10mm个别灰缝的厚度也不可小于8mm施工时要经常检查灰缝的厚度和均匀性。
