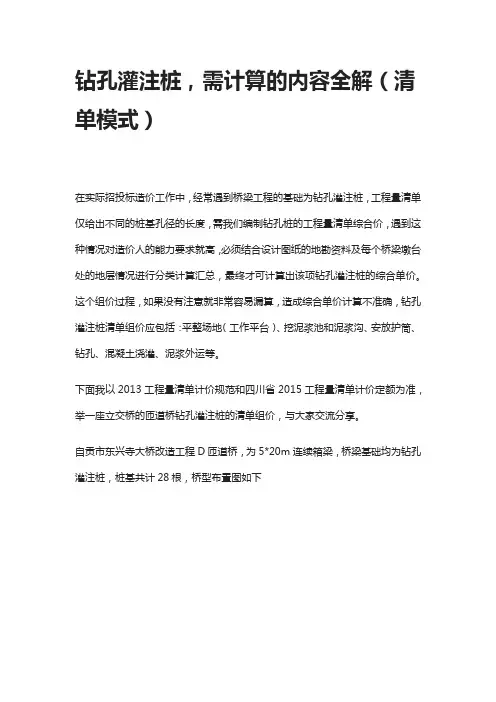

钻孔灌注桩,需计算的内容全解(清单模式)在实际招投标造价工作中,经常遇到桥梁工程的基础为钻孔灌注桩,工程量清单仅给出不同的桩基孔径的长度,需我们编制钻孔桩的工程量清单综合价,遇到这种情况对造价人的能力要求就高,必须结合设计图纸的地勘资料及每个桥梁墩台处的地层情况进行分类计算汇总,最终才可计算出该项钻孔灌注桩的综合单价。
这个组价过程,如果没有注意就非常容易漏算,造成综合单价计算不准确,钻孔灌注桩清单组价应包括:平整场地(工作平台)、挖泥浆池和泥浆沟、安放护筒、钻孔、混凝土浇灌、泥浆外运等。
下面我以2013工程量清单计价规范和四川省2015工程量清单计价定额为准,举一座立交桥的匝道桥钻孔灌注桩的清单组价,与大家交流分享。
自贡市东兴寺大桥改造工程D匝道桥,为5*20m连续箱梁,桥梁基础均为钻孔灌注桩,桩基共计28根,桥型布置图如下现在我们来一步一步的看看如何编制该桥的钻孔灌注桩项目的清单价格。
我们从D匝道桥型布置图看来看,找到该匝道桥的立面图,该桥共计6个墩台,均为桩基。
我们的钻孔灌注桩定额是按照不同的土壤、岩层进行编制的,因此必须按照地层结构分别统计,图中在每个墩台处均显示有地质地层柱状图,地层分界线非常明显,根据每个墩台处的地质分层结构,可分别统计出来每个墩台桩基的不同地层的钻孔长度。
切记钻孔长度不等于桩长,也就是孔深是按照自然地面至设计桩底的深度来计算的。
1、不同土层钻孔长度和钻孔量的计算根据D匝道设计图纸,我们统计出各墩台的不同土层钻孔长度为:D0台:一二类土:12.1*6=72.6m,软岩:7.2*6=43.2m;D1墩:一二类土:12.6*4=50.4m,软岩:8.5*4=34.0m;D2墩:一二类土:13.0*4=52.0m,软岩:8.1*4=32.4m;D3墩:一二类土:12.6*4=50.4m,软岩:9.1*4=36.4m;D4墩:一二类土:11*4=44.0m,软岩:10.7*4=42.8m;D5墩:一二类土:10.8*4=43.2m,软岩:9.2*4=36.8m;根据桥型布置图可知,6个墩台的桩基均为直径1.2m的钻孔桩,各土层钻孔长度可合并统计,结果如下:钻孔长度:一二类土:312.6m,软石:225.6m。

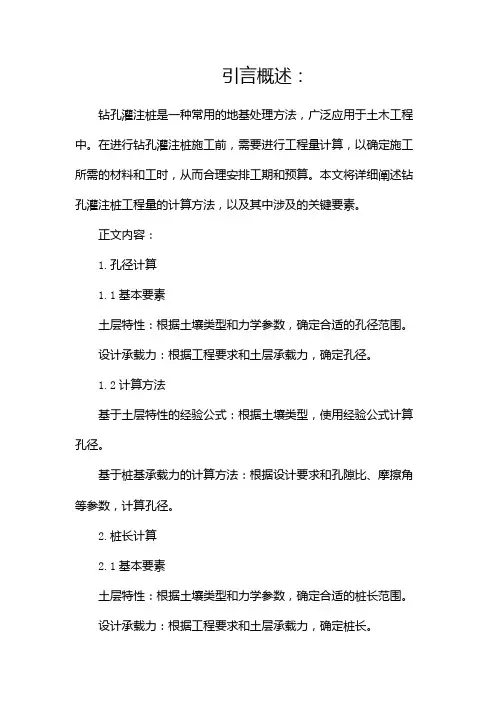

引言概述:钻孔灌注桩是一种常用的地基处理方法,广泛应用于土木工程中。
在进行钻孔灌注桩施工前,需要进行工程量计算,以确定施工所需的材料和工时,从而合理安排工期和预算。
本文将详细阐述钻孔灌注桩工程量的计算方法,以及其中涉及的关键要素。
正文内容:1.孔径计算1.1基本要素土层特性:根据土壤类型和力学参数,确定合适的孔径范围。
设计承载力:根据工程要求和土层承载力,确定孔径。
1.2计算方法基于土层特性的经验公式:根据土壤类型,使用经验公式计算孔径。
基于桩基承载力的计算方法:根据设计要求和孔隙比、摩擦角等参数,计算孔径。
2.桩长计算2.1基本要素土层特性:根据土壤类型和力学参数,确定合适的桩长范围。
设计承载力:根据工程要求和土层承载力,确定桩长。
2.2计算方法基于土层特性的经验公式:根据土壤类型,使用经验公式计算桩长。
基于桩基承载力的计算方法:根据设计要求和土层承载力,计算桩长。
3.灌注混凝土计算3.1基本要素混凝土强度:根据工程要求和土层特性,确定适当的混凝土强度。
灌注体积:根据孔径和桩长,计算灌注混凝土的总体积。
3.2计算方法基于体积的计算方法:根据灌注混凝土的总体积和每立方米混凝土的用量,计算所需混凝土的总量。
4.钢筋计算4.1基本要素设计要求:根据工程要求和土层特性,确定钢筋的截面积和布置方式。
桩身长度:根据桩长和设计要求,计算钢筋的总长度。
4.2计算方法基于截面积的计算方法:根据钢筋的截面积和桩身长度,计算所需钢筋的总量。
5.工时计算5.1基本要素施工方式:根据工程要求和施工现场条件,确定合适的施工方式。
熟练程度:根据工人的熟练程度和施工环境,确定施工所需的工时。
5.2计算方法基于经验的计算方法:根据施工现场条件和工人的熟练程度,估算所需的工时。
总结:本文详细阐述了钻孔灌注桩工程量计算的方法和关键要素,包括孔径计算、桩长计算、灌注混凝土计算、钢筋计算和工时计算。
通过合理计算工程量,可以准确安排工期和预算,保证钻孔灌注桩施工的质量和进度。

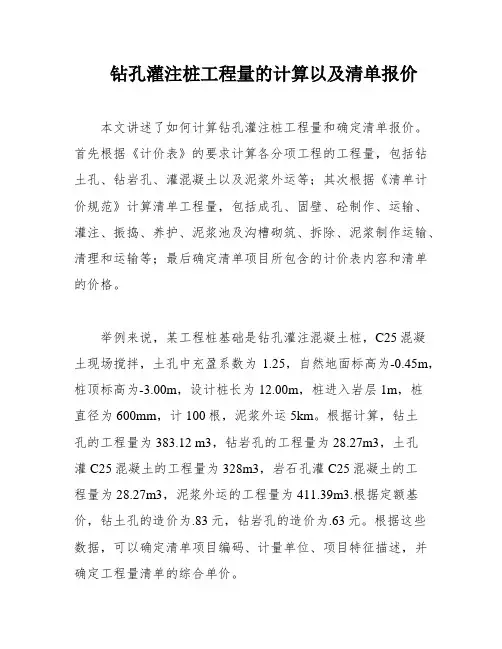

钻孔灌注桩工程量的计算以及清单报价
本文讲述了如何计算钻孔灌注桩工程量和确定清单报价。
首先根据《计价表》的要求计算各分项工程的工程量,包括钻土孔、钻岩孔、灌混凝土以及泥浆外运等;其次根据《清单计价规范》计算清单工程量,包括成孔、固壁、砼制作、运输、灌注、振捣、养护、泥浆池及沟槽砌筑、拆除、泥浆制作运输、清理和运输等;最后确定清单项目所包含的计价表内容和清单的价格。
举例来说,某工程桩基础是钻孔灌注混凝土桩,C25混凝
土现场搅拌,土孔中充盈系数为1.25,自然地面标高为-0.45m,桩顶标高为-3.00m,设计桩长为12.00m,桩进入岩层1m,桩
直径为600mm,计100根,泥浆外运5km。
根据计算,钻土
孔的工程量为383.12 m3,钻岩孔的工程量为28.27m3,土孔
灌C25混凝土的工程量为328m3,岩石孔灌C25混凝土的工
程量为28.27m3,泥浆外运的工程量为411.39m3.根据定额基价,钻土孔的造价为.83元,钻岩孔的造价为.63元。
根据这些数据,可以确定清单项目编码、计量单位、项目特征描述,并确定工程量清单的综合单价。

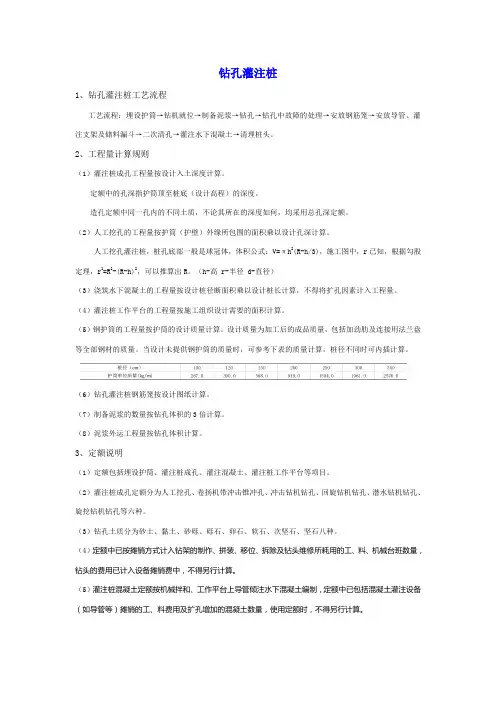

钻孔灌注桩1、钻孔灌注桩工艺流程工艺流程:埋设护筒→钻机就位→制备泥浆→钻孔→钻孔中故障的处理→安放钢筋笼→安放导管、灌注支架及储料漏斗→二次清孔→灌注水下混凝土→清理桩头。
2、工程量计算规则(1)灌注桩成孔工程量按设计入土深度计算。
定额中的孔深指护筒顶至桩底(设计高程)的深度。
造孔定额中同一孔内的不同土质,不论其所在的深度如何,均采用总孔深定额。
(2)人工挖孔的工程量按护筒(护壁)外缘所包围的面积乘以设计孔深计算。
人工挖孔灌注桩,桩孔底部一般是球冠体,体积公式:V=πh2(R-h/3),施工图中,r已知,根据勾股定理,r2=R2-(R-h)2,可以推算出R。
(h-高 r-半径 d-直径)(3)浇筑水下混凝土的工程量按设计桩径断面积乘以设计桩长计算,不得将扩孔因素计入工程量。
(4)灌注桩工作平台的工程量按施工组织设计需要的面积计算。
(5)钢护筒的工程量按护筒的设计质量计算。
设计质量为加工后的成品质量,包括加劲肋及连接用法兰盘等全部钢材的质量。
当设计未提供钢护筒的质量时,可参考下表的质量计算,桩径不同时可内插计算。
(6)钻孔灌注桩钢筋笼按设计图纸计算。
(7)制备泥浆的数量按钻孔体积的3倍计算。
(8)泥浆外运工程量按钻孔体积计算。
3、定额说明(1)定额包括埋设护筒、灌注桩成孔、灌注混凝土、灌注桩工作平台等项目。
(2)灌注桩成孔定额分为人工挖孔、卷扬机带冲击锥冲孔、冲击钻机钻孔、回旋钻机钻孔、潜水钻机钻孔、旋挖钻机钻孔等六种。
(3)钻孔土质分为砂土、黏土、砂砾、砾石、卵石、软石、次坚石、坚石八种。
(4)定额中已按摊销方式计入钻架的制作、拼装、移位、拆除及钻头维修所耗用的工、料、机械台班数量,钻头的费用已计入设备摊销费中,不得另行计算。
(5)灌注桩混凝土定额按机械拌和、工作平台上导管倾注水下混凝土编制,定额中已包括混凝土灌注设备(如导管等)摊销的工、料费用及扩孔增加的混凝土数量,使用定额时,不得另行计算。

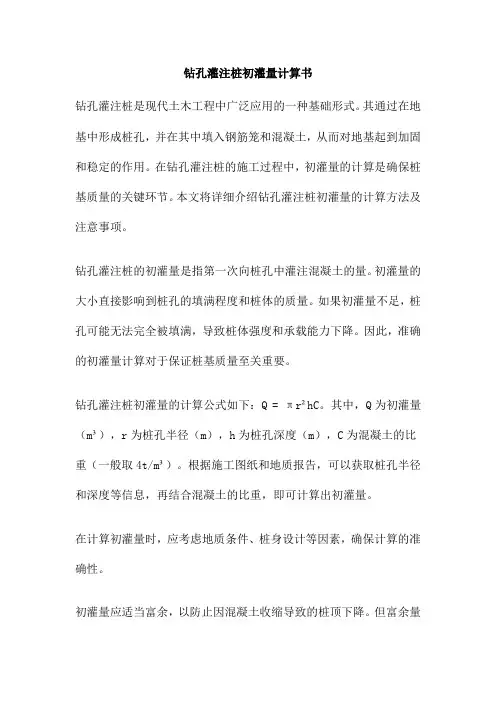

钻孔灌注桩初灌量计算书钻孔灌注桩是现代土木工程中广泛应用的一种基础形式。
其通过在地基中形成桩孔,并在其中填入钢筋笼和混凝土,从而对地基起到加固和稳定的作用。
在钻孔灌注桩的施工过程中,初灌量的计算是确保桩基质量的关键环节。
本文将详细介绍钻孔灌注桩初灌量的计算方法及注意事项。
钻孔灌注桩的初灌量是指第一次向桩孔中灌注混凝土的量。
初灌量的大小直接影响到桩孔的填满程度和桩体的质量。
如果初灌量不足,桩孔可能无法完全被填满,导致桩体强度和承载能力下降。
因此,准确的初灌量计算对于保证桩基质量至关重要。
钻孔灌注桩初灌量的计算公式如下:Q = πr²hC。
其中,Q为初灌量(m³),r为桩孔半径(m),h为桩孔深度(m),C为混凝土的比重(一般取4t/m³)。
根据施工图纸和地质报告,可以获取桩孔半径和深度等信息,再结合混凝土的比重,即可计算出初灌量。
在计算初灌量时,应考虑地质条件、桩身设计等因素,确保计算的准确性。
初灌量应适当富余,以防止因混凝土收缩导致的桩顶下降。
但富余量不宜过大,以免造成浪费。
在灌注过程中,应严格控制混凝土的搅拌质量和坍落度,确保混凝土的充填性能。
在灌注完毕后,应进行桩顶标高测量,确保桩顶标高符合设计要求。
如不符,应进行补灌或凿除处理。
钻孔灌注桩初灌量的计算是确保桩基质量的关键环节。
通过本文的介绍,希望能使读者对钻孔灌注桩初灌量的计算方法及注意事项有更深入的了解。
在实际施工过程中,应结合具体情况进行综合考虑和处理,以确保桩基工程的顺利进行和质量要求的达成。
在建筑行业中,钻孔灌注桩是一种常见的地基处理方法。
这种技术以其卓越的承载能力和适应性在各种工程项目中得到广泛应用。
然而,对于工程师和建筑师来说,准确计算钻孔灌注桩的钢筋用量是一个关键问题。

本文将探讨如何进行钻孔灌注桩钢筋算量。
钻孔灌注桩是通过钻孔设备在土中钻孔,然后在孔中灌入混凝土,制成桩基。
这种桩基具有施工方便、承载力高、对周围环境影响小等优点。
单位工程:昆开路延伸桥梁工程NO. 1单位工程:昆开路延伸桥梁工程NO. 2单位工程:昆开路延伸桥梁工程NO. 3单位工程:昆开路延伸桥梁工程NO. 4单位工程:昆开路延伸桥梁工程NO. 5单位工程:昆开路延伸桥梁工程NO. 6单位工程:昆开路延伸桥梁工程NO. 7单位工程:昆开路延伸桥梁工程NO. 8单位工程:昆开路延伸桥梁工程NO. 9单位工程:昆开路延伸桥梁工程NO. 10工程量计量表单位工程:昆开路延伸桥梁工程NO. 11工程量计量表单位工程:昆开路延伸桥梁工程NO. 12单位工程:昆开路延伸桥梁工程NO. 13单位工程:昆开路延伸桥梁工程NO. 14单位工程:昆开路延伸桥梁工程NO. 15单位工程:昆开路延伸桥梁工程NO. 16单位工程:昆开路延伸桥梁工程NO. 17单位工程:昆开路延伸桥梁工程NO. 18单位工程:昆开路延伸桥梁工程NO. 19单位工程:昆开路延伸桥梁工程NO. 20单位工程:昆开路延伸桥梁工程NO. 21单位工程:昆开路延伸桥梁工程NO. 22单位工程:昆开路延伸桥梁工程NO. 23单位工程:昆开路延伸桥梁工程NO. 24工程量计量表单位工程:昆开路延伸桥梁工程NO. 25工程量计量表单位工程:昆开路延伸桥梁工程NO. 26工程量计量表单位工程:昆开路延伸桥梁工程NO. 27工程量计量表单位工程:昆开路延伸桥梁工程NO. 28工程量计量表单位工程:昆开路延伸桥梁工程NO. 29工程量计量表单位工程:昆开路延伸桥梁工程NO. 30单位工程:昆开路延伸桥梁工程NO. 31单位工程:昆开路延伸桥梁工程NO. 32工程量计量表单位工程:昆开路延伸桥梁工程NO. 33。
