一级建造师建筑工程管理与实务要点解析(王树京)
- 格式:doc
- 大小:354.00 KB
- 文档页数:19

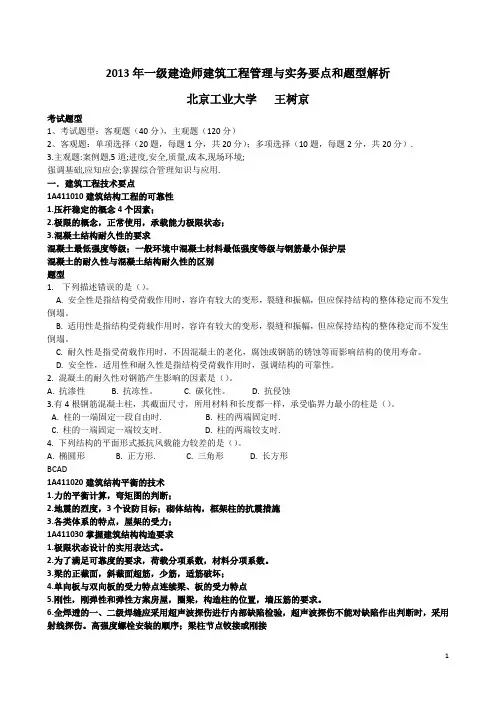

20XX年一级建造师建筑工程管理与实务要点解析北京工业大学王树京题型讲解1、考试题型:客观题(40分),主观题(120分)2、客观题:单项选择(20题,每题1分,共20分);多项选择(10题,每题2分,共20分),基本上以教材第一章、第三章内容为考点。
3、主观题:案例题(5道案例分析题,共120分)。
一.客观题1A411010建筑结构工程的可靠性1.压杆稳定的概念4个因素;2.极限的概念,正常使用,承载能力极限状态;3.混凝土结构耐久性的要求混凝土最低强度等级;一般环境中混凝土材料最低强度等级与钢筋最小保护层1A411020建筑结构平衡的技术1.力的平衡计算,弯矩图的判断;2.地震的烈度,3个设防目标;砌体结构,框架柱的抗震措施3.各类体系的特点,屋架的受力;1A411030掌握建筑结构构造要求1.极限状态设计的实用表达式。
2.为了满足可靠度的要求,荷载分项系数,材料分项系数。
3.梁的正截面,斜截面超筋,少筋,适筋破坏;4.单向板与双向板的受力特点连续梁、板的受力特点5.刚性,刚弹性和弹性方案房屋,圈梁,构造柱的位置,墙压筋的要求。
6.全焊透的一、二级焊缝应采用超声波探伤进行内部缺陷检验,超声波探伤不能对缺陷作出判断时,采用射线探伤。
高强度螺栓安装的顺序;梁柱节点铰接或刚接7.楼梯构造8.墙身细部构造;防爆地面;防火门窗耐火时间;1A412000建筑工程材料1.水泥的技术要求凝结时间,安定性,强度及强度等级;合格品,废品,不合格品的定义;2.混凝土立方体抗压强度与强度等级;外加剂的分类功能;C30?过火石灰,石膏防火性能;3.碳素结构钢QXX-XX,抗拉性能屈服强度,强屈比,塑性,有害元素;钢筋实测抗拉强度与实测屈服强度之比不小于1.25;钢筋实测屈服强度与表1A412012—1规定的屈服强度特征值之比不大于1.30;钢筋的最大力总伸长率不小于9%。
钢材的有害的元素(磷硫氧);建筑钢材的力学性能拉伸性能,冲击性能,疲劳性能。
4.花岗石3个特性放射性指标,弯曲强度,抗冻融性;陶瓷砖吸水率10%;应用范围5.木材的平衡含水率,实木地板的应用;强化地板耐磨转数,甲醛的控制;6.安全玻璃,平板玻璃,节能玻璃应用;7.塑料管道PVC-U,PVC-C,PPR8.不锈钢通常定义工程用奥氏体不锈钢属镍~铬不锈钢9.防水卷材的主要性能10.非膨胀型防火涂料,膨胀型防火涂料和水性防火阻燃液的使用对象1A413000建筑工程施工技术1.施工和运营期间建筑物的变形观测;高程转换2.施工机械适用范围3.危险性较大的分部分项工程;基坑开挖对地基土的扰动,地下水位以下挖方;深基坑的支护;降水的方案选择4.验槽程序5.大体积混凝土工程浇筑方案二次振捣保温保湿养护防裂技术措施沉桩顺序桩的入土深度的控制;灌注桩质量控制;6.模板支撑要点,底模拆除,钢筋,水泥验收,施工缝,后浇带,养护;7.砖砌体抗震措施,加气块不得使用的范围;8.钢结构焊缝缺陷,高强度螺栓的紧固方法,防腐,防火;9.预应力钢筋张拉程序和要求10.型钢柱拼接和梁柱节点连接的焊接质量,其焊缝质量应满足一级焊缝质量等级要求。
对一般部位的焊缝,应进行外观质量检查,并应达到二级焊缝质量等级要求11.充气式膜结构1A413050建筑工程防水工程施工技术1.屋面卷材防水控制点;伸出屋面的管道,女儿墙泛水,变形缝;刚性防水层应设置分格缝;2.地下防水混凝土材料控制;应连续浇筑,施工缝;3. 地下卷材防水的构造;4.室内防水工程控制要点;管根、墙角处理1A413060 建筑装饰装修工程施工技术1.墙面抹灰基层处理加强措施;2.轻钢龙骨石膏板吊顶主龙骨安装3.轻钢龙骨石膏板墙,隔墙板缝处理4.防爆地面,地面成品保护5.幕墙双金属腐蚀结构胶和耐候胶的使用防火构造石材幕墙的连接钢框架的防腐隐框玻璃的制作流程1A420010 建筑工程项目施工进度控制方法的应用1.流水施工参数;时间参数;无节奏流水施工;等节奏流水施工;等步距异节奏流水;异步距异节奏流水2.网络图双代号的应用;关键路线:总的工作持续时间最长的线路;关键工作:当计划工期等于计算工期时,总时差为零的工作;六个时间参数:最早开始时间Esi-j; 最迟开始时间LSi-j; 总时差Tfi-j最早完成时间Efi-j; 最迟完成时间Lfi-j; 自由时差Ffi-j最早开始时间Esi-j, 是指在各紧前工作全部完成后,工作i-j有可能开始的最早时刻;最早完成时间Efi-j,是指在各紧前工作全部完成后,工作i-j有可能开始的完成时刻;最迟开始时间LSi-j是指在不影响整个任务按期完成的前提下,工作i-j必须开始的最迟时刻;最迟完成时间Lfi-j,是指在不影响整个任务按期完成的前提下,工作i-j必须完成的最迟时刻;总时差Tfi-j,是指在不影响总工期的前提下,工作i-j可以利用的机动时间;自由时差Ffi-j,是指在不影响其紧后工作最早开始的前提下,工作i-j可以利用的机动时间;3.进度计划的调整网络计划优化工期优化资源优化费用优化4.施工总进度计划、单位工程进度计划、分阶段(或专项工程)工程进度计划、分部分项工程进度计划四种5.施工进度控制为进度的事前控制、事中控制和事后控制6.进度计划的调整1A420030 建筑工程项目质量计划管理项目质量计划可高于但不能低于通用质量体系文件的要求1A420040 建筑工程材料质量控制1.计划编制2.材料进场控制要点,结构,装饰3.建筑材料复试的取样原则影响结构安全的建材应在24h内向以上部门报告。
4.材料见证取样检验1A420050 建筑工程施工质量检查与检验1A420060建筑工程施工质量验收建筑工程质量验收应划分为单位(子单位)工程、分部(子分部)工程、分项工程和检验批,1A420070 建筑工程质量问题与处理1.工程质量问题的分类建筑工程重大质量事故的处理程序2.地基-基础-模板-浇筑-养护-拆模-验收3.质量事故的防治1A420080建筑工程安全生产管理一类,二类危险源的辨识1A420090建筑工程安全生产检查1A420100 建筑工程安全生产隐患防范1A420120 建筑工程职业健康与环境保护控制1.应单独编制安全专项施工方案的工程2.施工安全检查的评定结论分为优良、合格、不合格三个等级检查方法,问看量测三宝四口,防火,脚手架,模板,临时用电,垂直运输,高空坠落安全隐患的防范,基坑-脚手架-浇筑-吊装-高处作业-拆除现场环境保护基础工程施工安全隐患脚手架现浇混凝土工程安全隐患吊装工程高处作业的安全隐患操作规程(十不吊拆除工程安全隐患施工电梯的安全控制要点铆焊设备的安全控制要点)施工期间应遵照《中华人民共和国建筑施工场界噪声限值》GB12523-90制定降噪措施现场宿舍的管理一般路段的围挡高度不得低于1.8m,市区主要路段的围挡高度不得低于2.5m。
绿色建筑是指在建筑的全寿命周期1A420130 建筑工程造价计算的应用1.工料单价法和综合单价法造价计算,工程量清单计价,合同价款的确定,预付款和进度款的计算竣工结算2.价值工程价值系数=功能评价系数/成本系数;功能评价系数=评价对象功能评分值/总评分值成本系数=评价对象目前成本/全部成本功能评价使用公式为V=F/C; V—功能价值,F—功能评价值,C—功能现实成本值;V=1时,表示实现功能的现实成本与其最低成本相适应;状态已经理想V>1时,说明现实成本低于最低成本,状态已经很理想;要具体分析,可能要适当提高成本;V<1时,说明现实成本高于最低成本,应当列为价值工程活动的重点对象。
F-C为改善期望值,即成本降低幅度,F为目标成本;3.成本控制,已完成工作预算成本BCWP;计划完成工作预算成本BCWS;已完成工作实际成本ACWP;成本差值CV=BCWP-ACWP;进度偏差SV=BCWP-BCWS;成本绩效指数CPI=BCWP/ACWP;CPI<1超支;进度绩效指数SPI=BCWP/BCWS;SPI<1,进度延误4.合同的履行5.索赔类型施工索赔6.劳务合同的内容P328劳动力投入总工时P329劳动力投入量1A420190建筑工程施工招标投标管理1.必须招标的范围招标条件与程序2.建筑工程总价合同模式的应用3.分包合同转包行为1A420210 建筑工程施工现场平面布置1.施工总平面图,消防车道不小于4m;五牌一图2.下列特殊场所应使用安全特低电压照明器配电箱、开关箱消火栓间距不大于120m;距拟建房屋不小于5m,不大于25m,距路边不大于2m3.施工围挡:1.8;2.5M1A420240 建筑工程施工现场防火氧气瓶、乙炔瓶工作间距不小于5m,两瓶与明火作业距离不小于10m。
建筑工程内禁止氧气瓶、乙炔瓶存放,禁止使用液化石油气“钢瓶”。
施工现场动火作业必须执行审批制度电焊、气割场所的防火要求十不烧”规定现场防火,临时用电,用水1A420260建筑工程项目综合管理控制危险性较大分部分项工程安全专项施工方案1A430000 建筑工程项目施工相关法规与标准1.施工方地下施工的责任2.备案时,建设单位,质量监督机构,备案机关的期限;3.住宅装修的禁止行为4.诚信行为保温工程的最低保修期限为5年民用建筑节能强制性标准5类材料5.危险性较大的分部分项工程安全管理办法专家论证6.建筑工程严禁转包的有关规定建筑工程严禁违法分包的有关规定7.装修材料分类,高层有自动灭火,报警系统的分级,单多层分级;8.见证取样的程序,验收的程序9.环境验收的条件,检查数量,检测点;限量标准;花岗石,陶瓷砖,人造板材复验;10.钢结构防腐防火的施工要求11.幕墙施工防护网1A432021掌握《建筑地基基础工程施工质量验收规范》P416基坑工程;基坑变形的监控值;一级二级三级基坑的定义1A432022掌握《地下防水工程质量验收规范》地下工程防水等级分为4级1A432023熟悉《建筑地基处理技术规范》1A432024熟悉《建筑基坑支护技术规程》P427-P430支护结构选型排桩,连续墙;土钉墙地下水控制1A432032掌握《混凝土结构工程施工质量验收规范》1A432041掌握《屋面工程质量验收规范》屋面防水等级和设防要求二、主观题案例题型一:进度加索赔案例(每年必考案例)《项目管理》教材P114-144相关知识点:①双代号网络计划中六时间参数计算,关键路线的确定和计算(计划)工期的计算,同时掌握各事件发生后实际工期的计算。
②各种事件能否索赔确定的原则。
业主原因:可进行工期索赔和费用索赔;不可抗力原因:可进行工期索赔,一般情况下不能费用索赔。
③工期索赔的多少需看该项工作总时差的大小;若该项工作在关键路线上,即总时差为0时,延误几天就索赔几天;若该项工作不在关键路线上,即总时差不为0时,索赔天数为延误天数减去总时差的差额。
