污水泵站工艺及施工汇总.
- 格式:ppt
- 大小:11.81 MB
- 文档页数:52

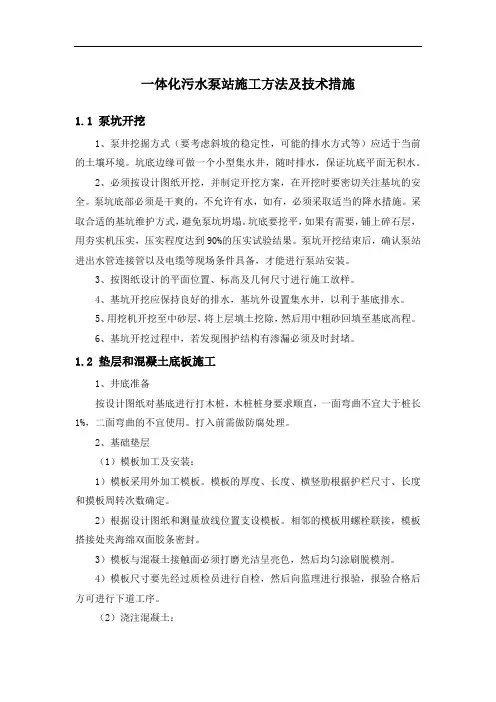

一体化污水泵站施工方法及技术措施1.1 泵坑开挖1、泵井挖掘方式(要考虑斜坡的稳定性,可能的排水方式等)应适于当前的土壤环境。
坑底边缘可做一个小型集水井,随时排水,保证坑底平面无积水。
2、必须按设计图纸开挖,并制定开挖方案,在开挖时要密切关注基坑的安全。
泵坑底部必须是干爽的,不允许有水,如有,必须采取适当的降水措施。
采取合适的基坑维护方式,避免泵坑坍塌。
坑底要挖平,如果有需要,铺上碎石层,用夯实机压实,压实程度达到90%的压实试验结果。
泵坑开挖结束后,确认泵站进出水管连接管以及电缆等现场条件具备,才能进行泵站安装。
3、按图纸设计的平面位置、标高及几何尺寸进行施工放样。
4、基坑开挖应保持良好的排水,基坑外设置集水井,以利于基底排水。
5、用挖机开挖至中砂层,将上层填土挖除,然后用中粗砂回填至基底高程。
6、基坑开挖过程中,若发现围护结构有渗漏必须及时封堵。
1.2 垫层和混凝土底板施工1、井底准备按设计图纸对基底进行打木桩,木桩桩身要求顺直,一面弯曲不宜大于桩长1%,二面弯曲的不宜使用。
打入前需做防腐处理。
2、基础垫层(1)模板加工及安装:1)模板采用外加工模板。
模板的厚度、长度、横竖肋根据护栏尺寸、长度和摸板周转次数确定。
2)根据设计图纸和测量放线位置支设模板。
相邻的模板用螺栓联接,模板搭接处夹海绵双面胶条密封。
3)模板与混凝土接触面必须打磨光洁呈亮色,然后均匀涂刷脱模剂。
4)模板尺寸要先经过质检员进行自检,然后向监理进行报验,报验合格后方可进行下道工序。
(2)浇注混凝土:1)混凝土不得在一个地方集中下料,防止形成起伏不定的界面。
浇注时间不得大于混凝土初凝时间。
2)振捣棒与侧摸的距离应保持5-10的距离,严禁振捣棒直接接触模板。
每一次振捣必须振捣至混凝土停止下沉,不在冒出气泡,表面呈现平坦、泛浆时方可提出振捣棒。
3、混凝土底板施工(1)钢筋加工:1)钢筋加工前,依据图纸进行钢筋翻样并编制钢筋配料单,以使钢筋接头最少和节约钢筋。

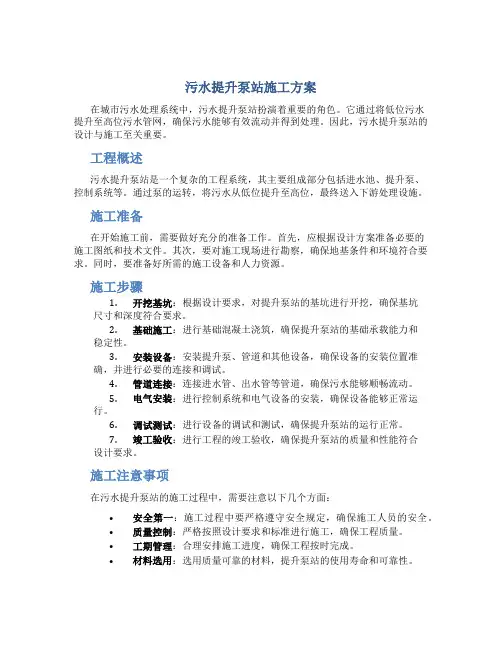

污水提升泵站施工方案在城市污水处理系统中,污水提升泵站扮演着重要的角色。
它通过将低位污水提升至高位污水管网,确保污水能够有效流动并得到处理。
因此,污水提升泵站的设计与施工至关重要。
工程概述污水提升泵站是一个复杂的工程系统,其主要组成部分包括进水池、提升泵、控制系统等。
通过泵的运转,将污水从低位提升至高位,最终送入下游处理设施。
施工准备在开始施工前,需要做好充分的准备工作。
首先,应根据设计方案准备必要的施工图纸和技术文件。
其次,要对施工现场进行勘察,确保地基条件和环境符合要求。
同时,要准备好所需的施工设备和人力资源。
施工步骤1.开挖基坑:根据设计要求,对提升泵站的基坑进行开挖,确保基坑尺寸和深度符合要求。
2.基础施工:进行基础混凝土浇筑,确保提升泵站的基础承载能力和稳定性。
3.安装设备:安装提升泵、管道和其他设备,确保设备的安装位置准确,并进行必要的连接和调试。
4.管道连接:连接进水管、出水管等管道,确保污水能够顺畅流动。
5.电气安装:进行控制系统和电气设备的安装,确保设备能够正常运行。
6.调试测试:进行设备的调试和测试,确保提升泵站的运行正常。
7.竣工验收:进行工程的竣工验收,确保提升泵站的质量和性能符合设计要求。
施工注意事项在污水提升泵站的施工过程中,需要注意以下几个方面:•安全第一:施工过程中要严格遵守安全规定,确保施工人员的安全。
•质量控制:严格按照设计要求和标准进行施工,确保工程质量。
•工期管理:合理安排施工进度,确保工程按时完成。
•材料选用:选用质量可靠的材料,提升泵站的使用寿命和可靠性。
•环境保护:施工过程中要注意环境保护,确保对周围环境的影响降至最低。
总结污水提升泵站施工是一个综合性的工程,需要全面考虑设计要求、施工过程和后期运行维护等方面。
只有在施工中严格按照要求进行操作,才能确保提升泵站的稳定运行和长期运营。
希望通过本文的介绍,使读者对污水提升泵站施工有更加全面的了解。
污水提升泵站施工方案污水提升泵站施工方案一、施工准备1. 进行现场勘测和测量,确定泵站的具体位置和布置方案。
2. 确定泵站的设计参数,包括流量、扬程、出口压力等。
3. 准备所需的施工设备和材料,包括泵、管道、电缆、阀门等。
4. 确定施工计划和进度,制定相关安全措施和施工方案。
二、施工过程1. 土建施工:根据设计图纸和施工方案,在指定位置进行土方开挖和基坑开挖,并进行地基处理和垫层填筑。
2. 设备安装:在基础上安装泵和相关设备,包括调试泵的运行参数和安装相关阀门、管道和配件。
3. 电气接线:进行电力引入和电气接线,确保泵站的正常运行,并进行电气设备的调试和保护设置。
4. 测试和调试:对泵站进行水压试验,检测泵站的性能和工作状态,确保其满足设计要求,并进行相应调整和改进。
5. 运行试验:通过模拟实际运行条件,对泵站进行长时间运行试验,检测泵站的可靠性和稳定性,并进行必要的调整和改进。
6. 完成收尾:对泵站进行清洁和整理,并进行相关资料整理和归档,交付使用。
三、安全措施1. 施工现场应设置警示标志和安全警示牌,明确施工区域,防止他人闯入作业区域。
2. 施工人员应穿戴好安全工具,包括安全帽、防护眼镜、防护手套等。
并对施工人员进行安全教育和培训。
3. 在进行土建施工时,应进行地下管线探测,避免损坏水、电、煤气等管道。
4. 在进行施工设备组装、安装和调试过程中,需严格按照操作规程进行,确保安全运行。
5. 进行水压试验和运行试验时,应设置相关防护措施,确保施工人员的人身安全。
四、施工效果及成果1. 泵站可以正常工作,满足设计要求,保证了污水的净化和排放。
2. 施工过程中没有发生安全事故,保证了施工人员的生命安全和财产安全。
3. 施工提前完成,交付时间符合合同要求。
4. 泵站的施工质量和工程效果符合相关标准和规范,得到了相关部门的认可和验收。

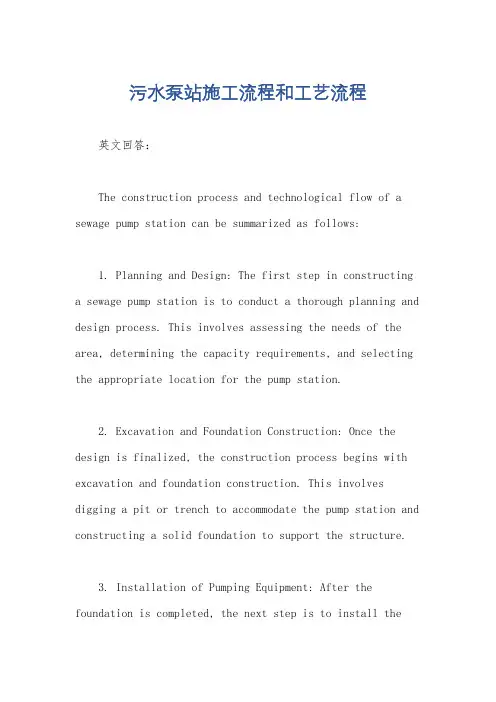

污水泵站施工流程和工艺流程英文回答:The construction process and technological flow of a sewage pump station can be summarized as follows:1. Planning and Design: The first step in constructinga sewage pump station is to conduct a thorough planning and design process. This involves assessing the needs of the area, determining the capacity requirements, and selecting the appropriate location for the pump station.2. Excavation and Foundation Construction: Once the design is finalized, the construction process begins with excavation and foundation construction. This involves digging a pit or trench to accommodate the pump station and constructing a solid foundation to support the structure.3. Installation of Pumping Equipment: After the foundation is completed, the next step is to install thepumping equipment. This includes placing the pumps, valves, and control systems in their designated locations. The equipment should be carefully aligned and secured to ensure proper functioning.4. Connection to Sewer Lines: Once the pumping equipment is installed, the next step is to connect the pump station to the existing sewer lines. This involves cutting into the sewer lines and creating a connection point for the pump station. Proper sealing and testing should be conducted to ensure leak-free connections.5. Electrical and Control System Installation: The pump station requires electrical power to operate the pumps and control systems. Electrical wiring and connections are installed to provide power to the pumping equipment. Control systems, such as sensors and switches, are also installed to monitor and regulate the pump station's operation.6. Testing and Commissioning: After the installation is complete, the pump station undergoes thorough testing andcommissioning. This involves running the pumps at different flow rates and monitoring their performance. Any issues or malfunctions are identified and rectified during this phase.7. Operation and Maintenance: Once the pump station is fully commissioned, it is handed over for operation and maintenance. Regular inspections, maintenance, and repairs are conducted to ensure the pump station operatesefficiently and effectively.中文回答:污水泵站的施工流程和工艺流程可以总结如下:1. 规划与设计,建设污水泵站的第一步是进行全面的规划与设计过程。

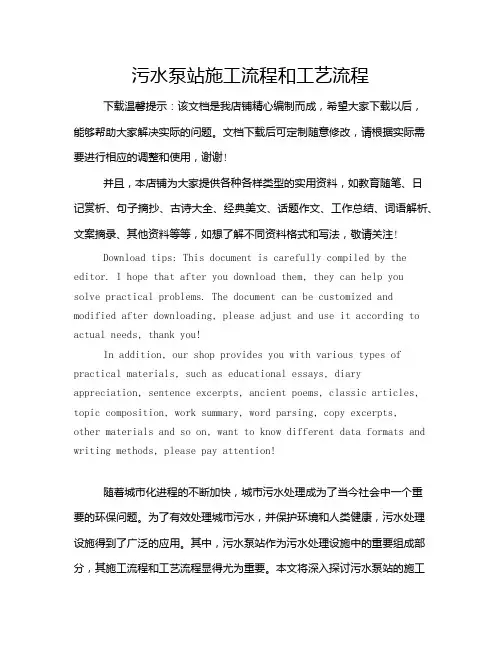

污水泵站施工流程和工艺流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by the editor. I hope that after you download them, they can help yousolve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!In addition, our shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts,other materials and so on, want to know different data formats and writing methods, please pay attention!随着城市化进程的不断加快,城市污水处理成为了当今社会中一个重要的环保问题。

污水提升泵站工艺流程
《污水提升泵站工艺流程》
污水提升泵站是城市污水处理系统中的重要组成部分,其作用是将低位的污水提升到高位进行处理,保障城市污水排放的顺畅和高效。
下面是关于污水提升泵站工艺流程的介绍。
1. 污水收集:首先,污水从城市的下水道系统中被收集到污水提升泵站。
在这个过程中,污水会经过初步的过滤和固体分离,以去除大颗粒的杂物和杂质。
2. 提升泵站:污水进入提升泵站后,会经过泵站中的提升泵进行提升。
提升泵站中通常会设置多台提升泵,并且可以根据实际流量情况进行自动切换,以确保系统的稳定和高效运行。
3. 污水处理:当污水被提升到高位后,会进入污水处理系统进行进一步的处理。
这包括生化处理、沉淀处理、消毒等过程,以确保排放的污水达到国家规定的排放标准。
4. 排放和监控:经过处理的污水最终会被排放到指定的排放点,而在整个过程中,各个环节都会被实时监控和管理,以确保整个系统的稳定运行和安全排放。
以上就是关于污水提升泵站工艺流程的简要介绍。
污水提升泵站工艺流程的设计和运行管理需要充分考虑城市的实际情况和需求,以确保城市污水处理系统的高效运行和环境保护。
第1篇一、工程概况污水泵站工程是城市排水系统的重要组成部分,其主要功能是将城市生活污水、工业废水等通过泵站提升至更高一级的污水处理厂进行处理。
本工程位于XX市XX区,旨在提高城市排水能力,改善水环境质量。
工程内容包括污水泵站主体结构、电气设备、自动化控制系统、给排水系统等。
二、施工准备1. 组织机构成立项目部,明确项目经理、技术负责人、施工员、质量员、安全员等岗位责任,确保施工组织有序。
2. 施工图纸收集并审核施工图纸,确保图纸的完整性和准确性。
3. 材料设备根据工程需求,采购各类建筑材料、设备,并确保质量合格。
4. 施工人员组织施工队伍,进行技术培训和考核,确保施工人员具备相应的技能和素质。
5. 施工场地清理施工场地,平整土地,确保施工环境满足施工要求。
三、施工方案1. 施工顺序(1)基础工程:包括基坑开挖、基础垫层、基础混凝土浇筑等。
(2)主体结构:包括泵房、进出水管、设备基础等。
(3)电气设备安装:包括电缆敷设、电气设备安装、调试等。
(4)自动化控制系统:包括控制系统安装、调试等。
(5)给排水系统:包括给水管道、排水管道、消防设施等。
2. 施工方法(1)基础工程- 基坑开挖:采用人工开挖和机械开挖相结合的方式,确保基坑的形状和尺寸符合设计要求。
- 基础垫层:铺设C15混凝土垫层,厚度根据地质条件确定。
- 基础混凝土浇筑:采用商品混凝土,按设计要求进行浇筑,确保混凝土质量。
(2)主体结构- 泵房:采用现浇钢筋混凝土结构,按设计图纸进行施工。
- 进出水管:采用HDPE双壁波纹管,按照设计要求进行铺设。
- 设备基础:根据设备重量和尺寸,采用钢筋混凝土制作设备基础。
(3)电气设备安装- 电缆敷设:按照设计要求,敷设电缆,确保电缆质量和敷设质量。
- 电气设备安装:按照设备技术参数和施工规范,进行设备安装。
- 调试:完成设备安装后,进行调试,确保设备运行正常。
(4)自动化控制系统- 控制系统安装:按照设计要求,安装控制系统,确保系统稳定运行。
污水泵站工程施工方案

1. 引言
本文档旨在提供污水泵站工程施工方案,包括施工步骤、时间安排、安全措施等内容。
2. 施工步骤
2.1 地基处理
- 根据设计要求,对泵站地基进行土方开挖和处理。
- 确保地基平整,并进行必要的压实处理。
2.2 基础施工
- 进行泵站基础的桩基施工,确保基础的稳固性。
- 根据设计要求,进行基础的混凝土浇筑和养护。
2.3 主体结构施工
- 根据设计图纸进行主体结构的施工。
- 包括泵房建筑、管道安装、设备安装等。
2.4 电气安装
- 进行电气设备的安装,包括泵、控制盘等设备。
- 进行电缆敷设和接线。
2.5 测试与调试
- 完成施工后,对泵站进行全面的测试和调试。
- 确保泵站运行正常、安全性高。
3. 时间安排
根据项目情况和施工进度,按照以下时间安排进行施工:
- 地基处理:预计1周完成
- 基础施工:预计2周完成
- 主体结构施工:预计1个月完成
- 电气安装:预计2周完成
- 测试与调试:预计1周完成
4. 安全措施
- 施工人员必须佩戴合适的安全帽和防护装备。
- 操作人员必须经过相关培训,并严格按照操作规程操作设备。
- 施工现场必须设置明显的安全警示标识,并保持良好的安全秩序。
- 施工过程中,遵守相关的环境保护法规,做好噪音、粉尘、污水等的处理和控制。
以上为污水泵站工程施工方案的主要内容,具体施工方案应根据项目实际情况进行调整和完善。

排污泵站施工方案一、工程概况与目标本工程旨在建设一座高效、稳定的排污泵站,以满足区域污水处理的需求。
工程预计占地面积XX平方米,设计处理能力为每日XX立方米。
通过本工程的实施,旨在提升该区域污水处理能力,改善环境质量,为居民生活创造更加清洁卫生的条件。
二、施工准备工作对施工场地进行勘察,了解地质、水文等条件,确保施工安全。
完成施工图纸的会审和交底工作,明确施工要求。
准备施工所需的材料、设备,确保材料质量符合标准,设备性能稳定可靠。
组建施工队伍,进行必要的技术培训和安全教育。
三、泵站基础施工按照施工图纸要求,进行泵站基础的开挖和支护工作。
对基础进行夯实处理,确保基础坚实稳定。
浇筑泵站基础混凝土,确保混凝土浇筑质量符合规范要求。
四、泵站主体施工按照施工图纸进行泵站主体的钢筋骨架搭建。
浇筑泵站主体混凝土,确保混凝土质量符合设计要求。
完成泵站主体的防水、防腐处理,确保泵站使用寿命。
五、管道及设备安装根据施工图纸要求,进行管道的铺设工作,确保管道连接牢固、密封良好。
安装泵站所需的排污泵、阀门等设备,确保设备安装位置准确、运行稳定。
对管道和设备进行必要的试压、调试工作,确保其性能符合要求。
六、电气与自控系统完成泵站电气线路的铺设和电气设备的安装工作。
搭建泵站自控系统,实现泵站运行的自动化、智能化。
对电气和自控系统进行调试和测试,确保其正常运行。
七、调试与试运行在完成所有施工工作后,对整个泵站进行调试和试运行。
对泵站各项功能进行逐一测试,确保其性能稳定、运行可靠。
根据试运行结果,对泵站进行必要的调整和优化,确保达到设计要求。
八、安全文明施工措施严格遵守国家和地方有关安全生产的法律法规,确保施工安全。
设立安全警示标志,制定安全施工规程,加强施工现场的安全管理。
落实文明施工要求,保持施工现场整洁有序,减少对周边环境的影响。
通过本施工方案的实施,将确保排污泵站建设的高质量完成,为区域污水处理提供有力支持。
