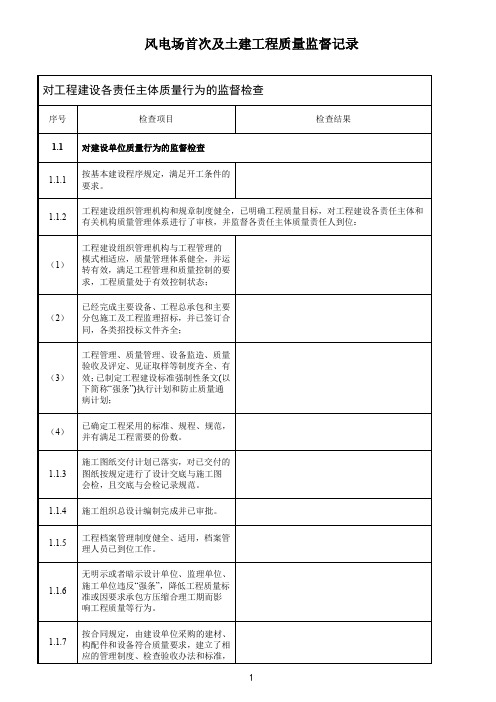

附件1:电力建设工程质量监督检查典型大纲(风力发电部分)电力建设工程质量监督总站发布2009年5月编制说明为适应风力发电建设工程质量监督工作的需要,加强对工程建设各责任主体的质量行为和“工程建设标准强制性条文”执行情况的监督,促进工程质量管理和投产水平不断提高,电力建设工程质量监督总站组织编制了电力建设工程质量监督检查典型大纲(风力发电部分)。
本大纲是在山西省电力建设工程质量监督中心站编制并试用的基础上,吸纳了由江苏省电力建设工程质量监督中心站、内蒙古电力建设工程质量监督中心站分别编制的“风电建设工程质量监督检查大纲”中机务专业的相关内容,而形成的。
电力建设工程质量监督总站于2009年4月28日,在南京组织部分电力建设工程质量监督中心站的代表和专家,对本大纲进行了正式审查。
根据审查意见,又进行了修改、完善,形成了本版本。
电力建设工程质量监督检查典型大纲(风力发电部分)包括《风电场首次及土建工程质量监督检查典型大纲》、《风电场升压站受电前和首批风机并网前质量监督检查典型大纲》和《风电场整套启动试运前质量监督检查典型大纲》三个阶段性监检大纲,适用于接入公用电网的风电工程。
由于风电工程主要是由升压站和若干台风力发电机组组成,不同地区的建设特点存在差异,本大纲引入了风机“批”的概念,即可以是1-N台的任意数量。
第一阶段的监检在首批风机基础完成后即可进行,后续完成的其它风机基础可在下一阶段再进行抽检;同样,第二阶段的监检在首批风机基本具备并网条件后进行,其它批次的风机可在下一阶段再进行抽检;当风机数量较多、建设周期较长或工程责任主体发生变化时,可按“批”增加巡检。
第三阶段“整套启动试运前”的监检,是指本期工程最后一台风机调试试运验收结束后进行的监督检查。
各中心站可根据工程的实际情况,灵活确定各阶段监检的时间,保证检查的针对性和实际效果。
本大纲自颁发之日起开始试行。
本大纲由电力建设工程质量监督总站负责解释。
监理工作联系单表号: DJB-B3工程名称:国电和风铁岭开发区台子山风电场工程编号:JL-002致:国电和风铁岭开发区台子山风电场各施工单位项目部:抄送:(国电和风铁岭开发区分公司工程项目部)事由:监理工作典型表式,工程项目划分表编号说明事宜内容:关于监理典型表式说明,1、监理表示表号不动,2、编号说明如下:T 01 - DY BDZ-001⑤流水号(001)④单位工程名称(变电站)③施工单位名称缩写(大洋)②下标第几个单位工程①土建用T;电气安装用D表示①拼音字母为单位性质的缩写(例:T代表土建单位工程,D代表电气安装单位工程);②工程编号用来区别多个同性质单位工程(参照项目划分表对应工程项目进行编号);③单位代号为施工单位名称的字母缩写(例:施工单位名称为两锦大洋,单位代号DY);④工程名称的缩写(例:35kV集电线路工程,标记为XL35);⑤流水号用来区分同一种监理表式,统一用三位数字填写,按形成的先后顺序编号(第一份为001,第二份为002)。
说明:D05 - YXXL35 - 001T05 - YX XL66- 001此编号为35kV集电线路及66KV送出线路工程编号,其中分部工程包含土建又包含电气安装,在工程项目包含多个单位性质的情况请拆分开,分别是:翼翔电气安装工程35kV线路工程流水号001,翼翔土建66kV送出工程流水号001请施工单位严格按照以上说明执行附:监理典型表式电子版及风电单位工程质量检验项目划分表,施工单位根据项目划分表上报施工单位项目划分表注:竣工归档资料按照国电和风要求进行归档,字体和页边距也按国电和风要求归档。
项目监理部(章)总/专业监理工程师:日期:本表一式三份,由监理单位填写,建设管理单位、承包单位各存一份,项目监理部存一份。
国电桦川大青背一、二期风电场工程(2×49.5MW)监理表式(JLBS-2010)黑龙江电力建设监理有限责任公司国电桦川大青背一、二期风电场工程项目监理部2010.6A组表-承包单位向监理单位(建设单位)报送的表式目录A—1 施工组织设计、施工方案(作业指导书)报审表(附:方案标准封面) A—2 单位工程开工报审表(代开工令)A—3 原材料、半成品、加工配制件报验单(含审查意见)及取样见证单A—4 承包商质量体系审查申报表A—5 复工申请(代复工令)A—6 索赔费用报审表(索赔方通用)A—7 变更(延长)工期报批表A—8 质量事故报审表A—9 承包单位申报表(通用)A—10 进场设备开箱验收单A—11 工程竣工验收单A—12 工程月付款申请表A—13 工程设计变更费用报批表A—14 主要施工(调试)计量器具、检测仪表检验统计表A—15 工艺系统分部试运报审表A—16 工程费用(预)结算标准封面A—17 小型设计变更审批单A—18 保温工程施工申请单A—19 设备缺陷通知单A—20 设备缺陷处理报验单A—21 安装交付调试中间验收交接表A—22 整改(监理通知)报验单A—23 工程质量报验单A—24 特殊作业(工种)人员统计表A—25 质量事故处理结果报验表A—26 工程控制网测量报验表A—27 专业承包分包单位资质报审表A—28 施工测量放线报验单A—29 电力建设工程土建试验室资质报验申请表A—30 应急预案报审表A—31 施工质量检验项目划分报审表A—32 试验(检测)单位资质报审表A—33 工程安全/质量事故报告表A—34 主要施工机械/工器具/安全用具报审表A—35 完成工程量统计表工程现场签证B组表-监理单位(建设单位)向承包单位(或建设单位)发送的表式目录B—1 监理通知(通用表格,含整改通知)B—2 工程暂停指令B—3 单位工程竣工移交证书B—4 额外或紧急工程通知B—5 备忘录(通用,主要对承包单位,也可对建设单位) B—6 工程项目竣工结算费用审定通知B—7 年月度工程完成工程款报审表B—8 联合通知B—9 监理意见B—10 工程预付款支付凭证B—11 工程奖罚通知单B—12 专业承包(分包)单位及分包任务确认书B—13 旁站监理记录表B—14 工程监理细则交底单B—15 平行检验记录表B—16 施工方案审批意见会签表B—17 工程计量报审表C组表-(综合)共用类表式目录C—1 施工图会审记录C—2 会议纪要C—3 工作联系单C—4(普通)设计变更申请单施工组织专业设计、施工方案(作业指导书)报审表表号:FD-A-1注:本表一式二份(承包商、监理工程师各一份),附送审稿一份,经审查修改后出版,正式方案交监理工程师二份(存档一份、专业监理工程师一份),送项目法人一份。

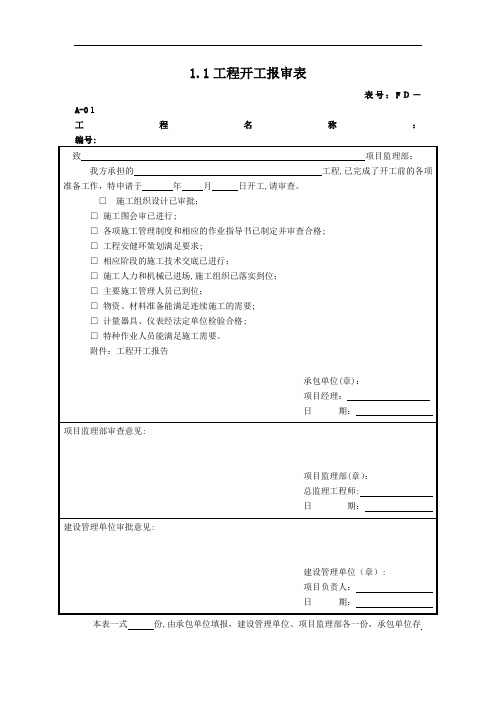

1.1工程开工报审表表号:FD-A-01工程名称:本表一式份,由承包单位填报,建设管理单位、项目监理部各一份,承包单位存份。
填写、使用说明:(1)项目监理部审查要点:a)工程各项开工准备是否充分;b)相关的报审是否已全部完成;c)是否具备开工条件。
(2)本文件必须由总监理工程师签字。
1.2单位工程开工报审表表号:FD-A-02工程名称: 编号:本表一式份,由承包单位填报,建设管理单位、项目监理部各一份,承包单位存份。
填写、使用说明:(1)实际使用时,应根据单位工程的特点,对开工条件的内容进行增删。
(2)专业监理工程师审查要点:a)该单位工程各项开工准备是否充分;b)相关的报审是否已全部完成;c)是否具备开工条件。
1.3工程复工报审表表号:FD-A-03 工程名称: 编号:本表一式份,由承包单位填报,建设管理单位、项目监理部各一份,承包单位存份。
填写、使用说明:(1)承包单位在接到《工程暂停令》后,针对监理部指出的问题采用整改措施,整改完毕后,就整改结果逐项进行自查,并应写出自查报告,报项目监理部。
(2)项目监理部审查要点:a)整改措施是否有效;b)停工因素是否已全部消除;c)是否具备复工条件。
(3)本文件必须由总监理工程师签字。
1.4施工组织设计报审表表号:FD-A-04工程名称:编号:本表一式份,由承包单位填报,建设管理单位、项目监理部各一份,承包单位存份。
填写、使用说明:(1)施工组织设计应由施工承包单位项目部总工组织编制,公司级技术管理部门审核,公司总工批准。
文件的编审批程序应符合承包单位的体系文件规定,文件封面的落款为承包单位公司名称,并加盖公司章。
(2)项目监理部应从文件的内容是否完整,施工总进度计划是否满足合同工期,是否能够保证施工的连续性、紧凑性、均衡性;总体施工方案在技术上是否可行,经济上是否合理,施工工艺是否先进,能否满足施工总进度计划要求,安全文明施工、环保措施是否得当;施工现场平面布置是否合理,是否符合工程安全文明施工总体策划,是否与施工总进度计划相适应,是否考虑了施工机具、材料之间在空间和时间上的协调;资源供应计划是否与施工总进度计划和施工方案相一致等方面进行审查,发现施工组织设计中存在问题应提出修改意见,由承包单位修改后重新报审。
风力发电工程建设监理工作表式(2008版)北京华联电力工程监理公司二OO八年六月编制与使用说明1、根据《建设工程监理规范》(GB50319-2000)和《风力发电场项目建设工程验收规程》(DL/T 5191一 2004)编制了本表。
2、本表式适用风电工程项目,每个工程项目可根据工程特点,选用其中的表式。
3、本监理工作表式共分二大类,即:A类表(施工承包单位用表)、B 类表(监理单位用表)。
其中:A类表14子类47种,B类表20种。
A类表子类使用说明如下:A1:有关工程开工的报审A2:有关工程施工策划文件的报审A3:有关工程分包、外委单位资格的报审A4:有关工程施工质量、试验、调试结果等的报验申请A5:有关工程款支付的报审A6:有关监理通知的回复A7:有关工程进度的报审A8:有关费用索赔的申请A9:有关工程材料/构配件/设备的报审A10:有关工程竣工的申请和有关工程转序的交接验收申请A11:有关工程变更、设计变更的报审A12:有关工程质量事故的报审A13:有关工作联系的表式4、监理工作表式表号、编号填写格式要求:1)表号由三部分组成:××(流水号)风电A、B最后的流水号只在A类表中使用。
已确定的表式,按规定的表号,不得变更。
在使用过程中需要增加表式时,如果在同一子类中增加,则子类代号不变,流水号往上增加;如果增加子类,则子类代号中的编号往上增加,流水号重编。
2)表式编号分三部分填写:××(专业性质代号)—××(单位代号)—×××(流水号)单位代号 (按单位名称字母缩写), 专业性质代号为拼音字母的缩写,如:专业性质代号:JT交通、DJ地基处理、TJ土建、AZ安装、XL线路、TX通信、TS调试单位、JL监理单位等。
如有同一个单位承包多个专业性质的工程,则专业性质代号不填写,单位代号按照施工单位名称填写,填写前和监理单位沟通后确定。
桂东牛朗山风电场项目工作表式A类表(施工承包单位用表)1.DJB-A1-01工程开工报审表2.DJB-A1-02 单位工程开工报审表3.DJB-A1-03工程复工申请表4.DJB-A2-01项目管理实施规划报审表5.DJB-A2-02 管理体系报审表6.DJB-A2-03 安全文明施工二次策划报审表7.DJB-A2-04 工程施工创优实施细则报审表8.DJB-A2-05 应急预案报审表9.DJB-A2-06一般施工(调试)方案报审表10.DJB-A2-07特殊施工技术方案(措施)报审表11.DJB-A3-01分包单位资格报审表12.DJB-A3-02试验(检测)单位资质报审表13.DJB-A4-01工程控制网测量报审表14.DJB-A4-02施工质量验收及评定项目划分报审表15.DJB-A4-03分项工程质量报验申请单16.DJB-A4-04分部(子分部)工程质量申请单17.DJB-A4-05单位(子单位)工程质量报审表18.DJB-A4-06工程质量中间验收申请表19.DJB-A4-07试品/试件试验报告报验表20.DJB-A4-08调试报告报审表21.DJB-A4-09施工管理人员资质报审表22.DJB-A4-10主要施工机械/工器具/安全用具报审表23.DJB-A4-11特殊工种/特殊作业人员报审表24.DJB-A4-12主要测量计量器具/试验设备检验报审表25.DJB-A4-13大中型施工机械进场/出场申报表26.DJB-A4-14 报审表27.DJB-A5-01工程预付款报审表28.DJB-A5-02工程进度款报审表29.DJB-A6-01监理工程师通知回复单30.DJB-A7-01施工进度计划报审表31.DJB-A7-02施工进度调整计划报审表32.DJB-A7-03变更工期报审表33.DJB-A8-01费用索赔申请表34.DJB-A9-01主要材料、构配件及设备供货商资质报审表35.DJB-A9-02工程材料/构配件/设备进场报审表36.DJB-A9-03主要设备开箱申请表37.DJB-A9-04设备缺陷通知单38.DJB-A9-05设备缺陷处理报验表39.DJB-A10-01工程初步竣工验收申请单40.DJB-A11-01 交付中间验收交接表41.DJB-A12-01工程变更申请单42.DJB-A12-02设计变更执行报验单43.DJB-A13-01工程安全/质量事故报告单44.DJB-A13-02工程安全/质量事故处理方案报审表45.DJB-A13-03工程安全/质量事故处理结果报验表46.DJB-A14-01工作联系单工程开工报审表表号:DJB-A1-01 工程名称:中核桂东牛郎山48MW风电场项目编号:GD-HNHD-GCKG-0011份、承包单位各存 2 份。
监理表式编制与使用说明1、编制说明:监理单位是技术服务组织,监理服务的结果(产品)主要体现在监理服务过程中形成的各种文件与记录中。
而监理表式又是监理文件记录的重要组成部分。
为了规范监理行为,规范统一监理记录表式,满足国家、行业有关规定的要求,公司制定了适合于风力发电场工程设计、施工阶段监理表式,本表式主要参考了《国家电网公司变电站工程建设监理工作表式(2007版)》、《建设工程监理规范》(GB50319-2000)、《电力建设工程监理规范》(DL/T 5434-2009)、《建设工程文件归档整理规范》(GB/T 50328-2001),并结合我公司管理经验,增加了部分表式。
本监理表式共分四大类,即:A类表(施工承包单位用表)、B类表(监理单位用表)、C类表(设计单位用表)、D类表(建设单位用表)2、使用说明:1)工程名称:表内“工程名称”的填写应以施工承包合同的工程名称及施工蓝图设计文件名为准,填写前需经建设、监理单位确定。
2)项目部(施工、监理)名称以项目部公章为准,除表式要求盖公章外,所有需要盖章的,一律盖项目部章。
3)用表单位填写内容部分采用打印方式,项目监理机构审查意见、建设管理单位审查意见采用手写方式。
打印用纸采用70克以上无酸纸制作标准A4打印纸,打印要用激光打印机(不可使用普通色带打印机或喷墨打印机),提出的资料不许有打印机道子和不清楚等缺陷,要清晰洁净。
所有典型表式必须是印制,不能复印。
所有姓名、日期的签署须采用手写方式,书写须采用黑色碳素笔,并保证字迹工整;4)项目监理机构审查意见如果在栏内写不下,可附页,并注明“具体意见附后”字样,附页内容采用打印方式,并手写签署姓名、日期、加盖项目监理机构章;5)一式多份文件应全部为原件归档,文件的份数根据各参建单位留存和各工程档案归档要求必须在开工前确定,移交归档的文件在移交前由组卷单位负责保管。
6)典型表式不得有涂改,空白处均填“/”,日期填写必须签全日期,即年、月、日,如2010.04.01(此格式为最简化格式,不能低于此标准)。
典型表式编制与使用说明1、《监理典型表式B版》其内容涵盖了《建设工程监理规范》(GB50319-2013)》的全部表式,并根据现场实际情况,增加了部分表式。
2、本表式适用于“漳泽发电厂2×100万千瓦“上大压小”改扩建工程”,每个标段可根据工程特点,选用其中的表式。
3、本监理工作表式共分3大类,即:A类表承包单位(设计、施工、调试)向项目监理部报送的表式B类表项目监理部向建设单位(含所属相关单位)及承包单位发送的表式C类表公共用表4、表式内容填写总使用说明:4.1已确定的表式,按规定的表号,不得变更。
在使用过程中需要增加表式时,必须监理审核建设单位批准后实施。
4.2监理典型表式编号如下:**-****-**-**-***表式简称代码-单位简写-机组代码-专业代码-流水号4.2.1单位简写:4.2.2机组代码如下:01—1号机组02—2号机组00—公用系统4.2.3各专业专业代码:专业名称代码专业名称代码土建(含水工、暖通、消防)TJ(SG、NT、XF)锅炉(含保温、输煤、除灰、脱硫、脱硝)GL(含BW、SM、CH、TL、TX)汽机QJ电气DQ 热控RK管道GD 加工配制JP焊接HJ 无损探伤WT安全AQ 档案DA临建LJ 计划JH技经JJ 物资WZ综合ZH4.2.3验评资料编码:验收记录表式按最新有效版本《电力建设施工质量验收及评价标准》系列标准要求进行编码,与工程质量验收项目划分表对应一致。
1、土建专业验收记录表式编码:机组号—系统—单位工程—子单位工程—分部工程—子分部工程—分项工程—检验批—流水号示例编码:01-01-01-01-01-01-01-01-0012、安装专业验收记录表式编码:机组号—单位工程—分部工程—分项工程—检验批(或流水号)示例编码:01-02-02-05-033、施工记录表式编码:与验收记录表式基本一致,只需要在流水号后加“(JL)”,若无流水号,则在最后一级加一级流水号,并加“(JL)”。
1.1工程开工报审表表号:FD-A-01本表一式份,由承包单位填报,建设管理单位、项目监理部各一份,承包单位存份。
填写、使用说明:(1)项目监理部审查要点:a)工程各项开工准备是否充分;b)相关的报审是否已全部完成;c)是否具备开工条件。
(2)本文件必须由总监理工程师签字。
1.2单位工程开工报审表表号:FD-A-02本表一式份,由承包单位填报,建设管理单位、项目监理部各一份,承包单位存份。
填写、使用说明:(1)实际使用时,应根据单位工程的特点,对开工条件的内容进行增删。
(2)专业监理工程师审查要点:a)该单位工程各项开工准备是否充分;b)相关的报审是否已全部完成;c)是否具备开工条件。
1.3工程复工报审表表号:FD-A-03 工程名称:编号:本表一式份,由承包单位填报,建设管理单位、项目监理部各一份,承包单位存份。
填写、使用说明:(1)承包单位在接到《工程暂停令》后,针对监理部指出的问题采用整改措施,整改完毕后,就整改结果逐项进行自查,并应写出自查报告,报项目监理部。
(2)项目监理部审查要点:a)整改措施是否有效;b)停工因素是否已全部消除;c)是否具备复工条件。
(3)本文件必须由总监理工程师签字。
1.4施工组织设计报审表表号:FD-A-04 工程名称:编号:本表一式份,由承包单位填报,建设管理单位、项目监理部各一份,承包单位存份。
填写、使用说明:(1)施工组织设计应由施工承包单位项目部总工组织编制,公司级技术管理部门审核,公司总工批准。
文件的编审批程序应符合承包单位的体系文件规定,文件封面的落款为承包单位公司名称,并加盖公司章。
(2)项目监理部应从文件的内容是否完整,施工总进度计划是否满足合同工期,是否能够保证施工的连续性、紧凑性、均衡性;总体施工方案在技术上是否可行,经济上是否合理,施工工艺是否先进,能否满足施工总进度计划要求,安全文明施工、环保措施是否得当;施工现场平面布置是否合理,是否符合工程安全文明施工总体策划,是否与施工总进度计划相适应,是否考虑了施工机具、材料之间在空间和时间上的协调;资源供应计划是否与施工总进度计划和施工方案相一致等方面进行审查,发现施工组织设计中存在问题应提出修改意见,由承包单位修改后重新报审。
1.5工程安健环管理策划报审表表号:FD-A-05 工程名称:编号:本表一式份,由承包单位填报,建设管理单位、项目监理部各一份,承包单位存份。
填写、使用说明:(1)工程安全、职业健康和环境管理策划书应由施工承包单位项目部总工或技术负责人组织编制,公司级质安管理部门审核,公司总工批准。
文件的编审批程序应符合承包单位的体系文件规定,文件封面的落款为承包单位公司名称,并加盖公司章。
(2)项目监理部审查要点:a)工程安全、职业健康和环境管理体系是否健全,策划书是否对施工过程中可能出现的危险源、风险和环境影响进行分析和评价;b)是否对资源进行有效合理的计划和安排,是否制定事故预防措施;c)是否形成项目HSE 计划书并认真实施,把危险降低到尽可能低的程度,使工程安全、职业健康和环境管理始终处于受控状态等方面进行审查;d)发现工程安全、职业健康和环境管理策划书中存在问题应提出修改意见,由承包单位修改后重新报审。
1.6工程施工创优实施细则报审表表号:FD-A-06 工程名称:编号:本表一式份,由承包单位填报,建设管理单位、项目监理部各一份,承包单位存份。
填写、使用说明:(1)承包单位在工程开工前,应根据建设管理单位制定的《创优规划》制定详细的工程创优实施细则。
实施细则由承包单位项目部编制,公司技术管理部门审核,公司主管领导批准。
文件封面的落款为承包单位公司名称,盖公司章。
(2)项目监理部审查要点:a)创优实施细则的内容是否完整,针对性是否强,总体编制质量好坏评价;b)是否全面落实了建设管理单位的创优思想;c)是否识别了本工程的施工难点,识别是否准确、全面;d)是否确定了施工的创新点和亮点,确定的创新点和亮点是否结合了本工程建设的特点和自身的施工优势,是否与建设单位的创优规划相符;e)创优措施、治理质量通病的措施、成品保护措施是否具体、有效、有针对性;f)有否执行强制性条文的措施。
1.7应急预案报审表表号:FD-A-07 工程名称:编号:本表一式份,由承包单位填报,建设管理单位、项目监理部、承包单位各存份。
填写、使用说明:(1)施工承包单位在工程开工前应就施工现场可能造成人员伤亡、重大机械设备损坏的安全事故,如垮(坍)塌、火灾、爆炸、人身伤害及自然灾害等,制定应急处理预案,并按计划进行演练。
应急预案由项目部编制,承包单位公司安监部门审核,公司主管领导批准。
文件封面的落款为承包单位公司名称,盖公司章。
(2)项目监理部审查要点:a)紧急联络与救护体制是否健全;b)应急资源的准备是否充足;c)处理方案是否可行,是否考虑了工程所处的特殊地理位置,是否有利于人员急救,是否有利于降低损失。
(3)应急预案应报建设管理单位备案。
1.8施工/调试方案报审表表号:FD-A-08 工程名称:编号:本表一式份,由承包单位填报,建设管理单位、项目监理部、承包单位各存份。
填写、使用说明:(1)此表用于常规施工/调试方案的报审。
(2)施工承包单位在每个单位工程动工前,应编制该单位工程主要施工工序的施工方案(措施、作业指导书),并报项目监理部审查,文件的编、审、批人员应符合施工承包单位体系文件相关管理制度的规定。
(3)调试方案应由调试承包单位项目总工负责编制,公司技术管理部门审核,公司总工批准。
(4)专业监理工程师审查要点:a)文件的内容是否完整,编制质量好坏;b)该施工/调试方案(措施、作业指导书)制定的施工工艺流程是否合理,施工/调试方法是否得当,是否先进,是否有利于保证工程质量、安全、进度;c)安全危险点分析或危险源辨识、环境因素识别是否准确、全面,应对措施是否有效;d)质量保证措施是否有效,针对性是否强,是否落实了工程创优措施。
1.9专项施工方案报审表表号:FD-A-09 工程名称:编号:本表一式份,由承包单位填报,建设管理单位、项目监理部、承包单位各存份。
填写、使用说明:(1)此表用于专项施工方案的报审,如:基坑支护与降水,土方开挖,高支模,起重吊装,拆除/爆破,大体积混凝土,施工现场临时用电、改、扩建工程等。
专项施工方案的界定请参阅建质[2004]213 号文。
(2)专项施工方案应由施工承包单位项目总工负责编制,公司技术管理部门审核,公司总工批准,并附安全验算结果。
(3)项目监理部审查要点参照一般施工方案“专业监理工程师审查要点”。
1.10分包单位资质报审表表号:FD-A-10工程名称:编号:本表一式份,由承包单位填报,建设管理单位、项目监理部各一份,承包单位存份。
填写、使用说明:(1)施工承包单位在工程开工前,应就拟分包行为向项目监理部报审。
(2)分包事项在施工承包合同中无约定的,分包必须经建设管理单位书面同意。
(3)施工承包单位应说明分包工程名称(部位)、分包性质(工程分包或劳务分包)、工程数量、拟分包工程合同额、分包工程占全部工程的百分比,并附拟分包单位营业执照、资质等级证书、有关许可证、企业概况、历年承担的主要工程介绍、项目负责人及主要管理人员的资格和工作简介、与分包工程有关的特种作业人员资格证明等证明该分包商能够胜任此项分包工程所需要的文件和拟分包合同(包括安全施工协议)。
(4)专业监理工程师审查要点:a)分包单位资质是否合格,是否具备承担分包项目的能力;b)分包范围是否符合国家法律法规、中国南方电网有限责任公司有关规定和工程承包合同约定(或建设管理单位书面同意)以及施工承包单位在投标书中的承诺。
1.11项目管理体系报审表表号:FD-A-11 工程名称:编号:本表一式份,由承包单位填报,建设管理单位、项目监理部、承包单位各存份。
填写、使用说明:(1)施工承包单位有关质量、安全、技术的现场管理制度应报项目监理部审查,如果管理制度全部包含在《施工组织设计》中,则不需要单独报审。
(2)专业监理工程师审查要点:a)该管理体系建立的管理网络是否健全;b)人员是否到位并具有相应资质;c)管理制度是否健全,内容是否完整,是否具备可操作性。
1.12施工管理人员资格报审表表号:FD-A-12 工程名称:编号:本表一式份,由承包单位填报,建设管理单位、承包单位各一份,项目监理部存份。
填写、使用说明:(1)主要施工管理人员包括项目经理、专职质检员、专职安全员、施工技术员等。
(2)按有关规定,项目经理、项目副经理、专职质检员、专职安全员、施工技术员必须经过相关培训,持证上岗。
(3)施工承包单位应对其报审的复印件进行确认,并注明原件存放处。
(4)项目监理部审查要点:a)主要施工管理人员是否与投标文件一致;b)人员数量是否满足工程施工管理需要;c)更换项目经理是否经建设管理单位书面同意;d)应持证上岗的人员所持证件是否有效。
1.13特殊工种/特种作业人员报审表表号:FD-A-13 工程名称:编号:本表一式份,由承包单位填报,建设管理单位、承包单位各一份,项目监理部存份。
填写、使用说明:(1)施工承包单位在进行工程开工或相关工程开展前,应将特殊工种人员名单及上岗资格证书报项目监理部查验。
(2)施工承包单位应对其报审的复印件进行确认,并注明原件存放处。
(3)项目监理部审查要点:a)特殊工种/特殊作业人员的数量是否满足工程施工需要;b)特殊工种/特殊作业人员的资格证书是否有效。
(4)特殊工种/特殊作业人员的界定请参阅“中华人民共和国国家经济贸易委员会令第13 号《特种作业人员安全技术培训考核管理办法》。
1.14试验/检测单位资质报审表表号:FD-A-14 工程名称:编号:本表一式份,由承包单位填报,建设管理单位、项目监理部各一份,承包单位存份。
填写、使用说明:(1)施工承包单位在工程开工前,应就拟委托试验的单位向项目监理部报审,附本工程的试验项目及其要求,拟委托试验室的资质等级及其试验范围、法定计量部门对该试验室试验设备出具的计量检定证明、试验人员的资格证书。
(2)项目监理部审查要点:a)拟委托的试验单位资质等级是否符合建设管理单位的要求,是否通过计量认证;b)试验资质范围是否包括拟委托试验的项目;c)试验设备计量检定证明;d)试验人员资格证明是否有效。
1.15主要施工机械/工器具/安全用具报审表表号:FD-A-15 工程名称:编号:本表一式份,,由承包单位填报,建设管理单位、承包单位各一份,项目监理部存份。
填写、使用说明:(1)施工承包单位在进行开工准备时,或拟补充进场主要施工机械或工器具或安全用具时,应将机械、工器具、安全用具的清单及检验、试验报告、安全准用证等报项目监理部查验。
