落地式外脚手架专项施工方案详解
- 格式:docx
- 大小:33.83 KB
- 文档页数:12
落地式脚手架施工方案导读:本文落地式脚手架施工方案,仅供参考,如果觉得很不错,欢迎点评和分享。
落地式脚手架施工方案(一)(一)施工方案1、根据工程实际编制脚手架专项施工方案,方案有针对性,能有效地指导施工,明确安全技术措施。
2、搭设高度在25M以下的外架应有搭拆方案,绘制架体与建筑物拉结详图、现场杆件立面和平面布置图。
3、搭设高度超过25M且不足50M的外架,应采取双钢管立杆或缩小间距等加强措施,除应绘制架体与建筑物拉结详图、现场杆件立面、平面布置图外,还应说明脚手架基础做法。
4、搭设高度超过50M的外架,应有设计计算书及卸荷方法详图,绘制架体与建筑物拉结详图、现场杆件立面、平面布置图,并说明脚手架基础做法。
5、外架专项施工方案包括计算书及卸荷方法等必须经企业技术负责人审批并签字盖章。
(二)立杆基础1、毛竹脚手架立杆需深埋地下30cm以上并支在垫木(块)上,基础夯实后落地顶撑支设在木板或水泥垫块上,并设纵横相连扫地杆。
立杆基础埋深上部分采用砼浇筑的可不设扫地杆。
2、钢管脚手架基础平整夯实,砼硬化,落地立杆垂直稳放在金属底座、砼地坪、砼预制块上,设纵横相连扫地杆。
3、立杆基础外侧设置截面不小于20×20cm的排水沟,并在外侧设80cm宽以上砼路面。
4、外脚手架不宜支在屋面、雨棚、阳台等处,确因工程需要搭设的脚手架,要分别对外架和屋面、雨棚、阳台等部位的结构稳定性进行计算并采取有效安全措施。
其设计计算书和安全措施须经企业技术负责人审批签字盖章。
(三)架体与建筑物拉结1、脚手架与建筑物按水平方向不大于7M,垂直方向不大于4M 设一拉结点。
拉结点在转角和顶部处加密,即在转角1M以内范围按垂直方向不大于4M设一拉结点,顶部80cm以内范围按水平方向不大于7M设一拉结点。
2、钢管外架拉结点应刚性拉结;毛竹外架采用2根并联8号铅丝加套管的柔性拉结(既拉又撑)。
拉结点应保证牢固,防止其移动变形,且尽量设置在外架大、小横杆接点处。
中电熊猫阵列厂房落地式外脚手架施工方案编制人:审核人:审批人:中天建设集团有限公司2014年1月6日目录一、工程概况 (1)二、编制依据 (1)三、脚手架施工部署 (1)四、材料准备 (2)五、地基与基础 (2)六、纵向水平杆 (3)七、横向水平杆 (3)八、脚手板 (4)九、立杆 (4)十、连墙件 (7)十一、门洞处构造 (8)十二、剪刀撑与横向斜撑 (10)十三、斜道 (10)十四、井架部位脚手架平台做法 (11)十五、脚手架拆除 (12)十六、脚手架的检查与验收要求 (13)十七、安全管理措施 (14)十八、应急措施 (15)十九、文明施工 (16)二十、落地式脚手架验算 (16)一、工程概况3A阵列厂房位于南京市南京市栖霞区,距北面约200m为液晶面板CF厂房,,西侧为天佑路,厂房东西长298.2m,南北宽239.4m,为4.5 层工业厂房,建筑高度35.5米,占地面积72393平方米,建筑面积304738平方米,基础形式为桩基筏板(桩为预制预应力高强度混凝土管桩PHC),结构形式为框架结构+轻钢屋架,抗震等级为一级,厂房的二层和四层使用华夫板模壳,外墙为ALC墙板。
建设单位:南京中电熊猫液晶显示科技有限公司,设计单位:信息产业电子第十一设计研究院科技工程股份有限公司,施工单位:中天建设集团有限公司,监理单位:浙江江南工程管理股份有限公司。
二、编制依据1.《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130—2011)2.《建筑结构荷载规范》(GB50009—2012)3.《建筑施工安全检查标准》(JGJ59—2011)4.《建筑施工高处作业安全技术规程》(JGJ80—91)5.本工程设计图纸、图纸会审纪要6.本工程施工组织设计三、脚手架施工部署本工程外脚手架采用落地式双排扣件式钢管脚手架,落地脚手架搭设高度为42米,18.0米以下采用双管立杆,18.0米以上采用单管立杆。
双排脚手架搭设步距1.8米,纵距1.2米,横距0.85米,因ALC的外墙板外端离柱子和梁的距离为0.2米,故内排立杆离墙0.45m。
落地式钢管外脚手架施工方案一、方案概述1.项目名称:落地式钢管外脚手架施工方案。
2.施工内容:在建筑施工期间,为工人提供安全有效的工作平台和支撑。
3.施工地点:建筑工地。
二、施工组织1.组织机构本项目设置施工队伍,包括项目经理、施工队长、安全员等工作人员。
2.施工人员施工人员应具备相应的外脚手架施工经验和持证上岗资格。
施工人员应按照施工安排和工艺要求进行操作。
3.施工设备所需设备包括:钢管、连接件、横杆、纵杆、踏板、安全网、防护栏杆等。
三、施工工艺1.落地式钢管外脚手架的搭设(1)按照设计图纸和施工要求,预留地基或浇筑基础,确保地面平整稳固。
(2)根据建筑的高度和大小,确定脚手架的尺寸和数量。
(3)按照标准化工艺和要求搭设钢管外脚手架,确保所有连杆连接牢固。
(4)设立安全栏杆和安装安全网,保障工作人员的安全。
2.施工流程(1)清理施工区域,并确认施工区域的安全。
(2)根据设计图纸和标准规范,进行外脚手架的搭设。
(3)安装各种安全设施,如安全网、防护栏杆等。
(4)对搭设好的外脚手架进行检查和调整,确保施工质量。
(5)进行现场巡视和维护,保障施工期间的安全。
四、施工要求1.施工人员应全程佩戴安全帽,穿足够防护的工作服。
2.施工人员应熟悉相关的施工技术和操作流程,并按照要求进行操作。
3.施工现场应有专人进行现场巡视和安全检查,及时处理发现的问题。
4.施工过程中应严禁随意增加或减少脚手架元件,确保结构的稳定性。
5.施工前应检查所用材料的质量,确保材料符合标准要求。
6.施工结束后,必须进行清理及拆除,恢复现场环境的整洁。
五、施工风险控制措施1.在施工前进行全面的风险评估和安全培训,确保施工人员了解和掌握相关的风险控制措施。
2.定期巡视和检查脚手架的稳定性,及时处理出现的问题。
3.确保脚手架的整体稳定性和承载能力,避免过载造成的事故。
4.建立健全的应急预案,合理安排施工进度,避免人员拥挤和事故发生。
六、总结通过以上的施工方案,可以确保落地式钢管外脚手架的安全、稳定和有效使用,提高施工效率和质量。
落地式外脚手架专项施工方案清晨的阳光透过窗帘,洒在办公室的角落,我泡了杯热茶,打开电脑,开始构思这个“落地式外脚手架专项施工方案”。
这可是我积累了十年经验的心血,让我来试着用意识流的方式,把这个方案呈现出来。
一、工程概况得介绍一下这个工程,这是一栋位于城市中心的高层建筑,总共35层,建筑主体已经封顶,现在需要进行外墙装修。
我们这个落地式外脚手架专项施工方案,就是为这个工程量身打造的。
二、脚手架设计1.脚手架类型:落地式外脚手架,适用于高层建筑外墙装修施工。
2.脚手架材料:选用优质钢管、扣件、脚手板等,确保脚手架的稳定性和安全性。
3.脚手架结构:根据建筑物的形状和尺寸,设计合理的脚手架结构,确保施工顺利进行。
三、施工流程1.搭设基础:在施工前,要对地面进行平整,然后铺设混凝土基础,确保脚手架的稳定性。
2.搭设脚手架:按照设计方案,依次搭建脚手架,注意检查各部件的连接是否牢固。
3.装设防护设施:在脚手架的外侧安装安全网,顶部安装防护栏,确保施工人员的安全。
4.施工:施工人员进入脚手架进行外墙装修施工,注意遵守操作规程,确保施工质量。
5.拆除脚手架:施工完成后,按照拆卸顺序,逐层拆除脚手架,确保安全、高效。
四、安全措施1.安全培训:对所有施工人员进行安全培训,确保他们掌握脚手架的安全操作规程。
2.安全检查:定期对脚手架进行检查,发现问题及时整改,确保脚手架的稳定性。
3.个人防护:施工人员必须佩戴安全帽、安全带等个人防护用品,确保自身安全。
4.应急预案:制定应急预案,一旦发生安全事故,立即启动应急预案,确保施工人员的安全。
五、施工进度1.搭设脚手架:预计3天内完成。
2.装设防护设施:预计2天内完成。
3.施工:根据装修进度,预计1个月完成。
4.拆除脚手架:预计3天内完成。
六、施工成本1.材料成本:钢管、扣件、脚手板等材料,预计花费20万元。
2.人工成本:施工人员、技术人员等,预计花费15万元。
3.其他费用:包括安全防护设施、施工工具等,预计花费5万元。

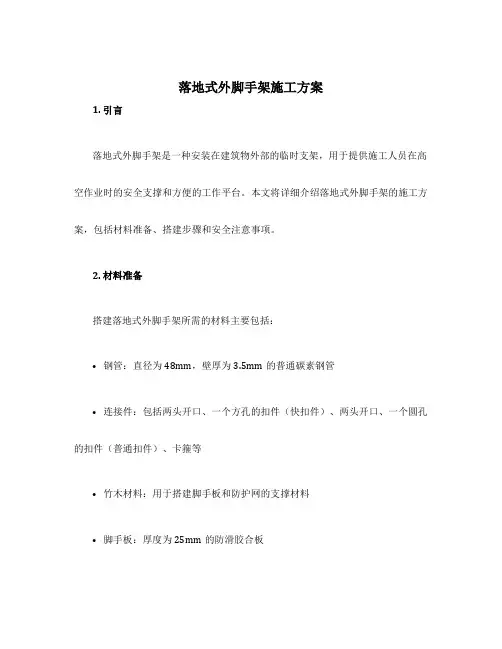

落地式外脚手架施工方案1. 引言落地式外脚手架是一种安装在建筑物外部的临时支架,用于提供施工人员在高空作业时的安全支撑和方便的工作平台。
本文将详细介绍落地式外脚手架的施工方案,包括材料准备、搭建步骤和安全注意事项。
2. 材料准备搭建落地式外脚手架所需的材料主要包括:•钢管:直径为48mm,壁厚为3.5mm的普通碳素钢管•连接件:包括两头开口、一个方孔的扣件(快扣件)、两头开口、一个圆孔的扣件(普通扣件)、卡箍等•竹木材料:用于搭建脚手板和防护网的支撑材料•脚手板:厚度为25mm的防滑胶合板•防护网:网孔尺寸不超过100mm,采用耐候性和耐磨性较好的材料•附属材料:落地式外脚手架在搭建过程中需要使用到的其他工具和材料,如梯子、吊篮、安全带等3. 搭建步骤步骤1:场地准备在搭建落地式外脚手架之前,需要对施工场地进行清理和平整,并确保周围没有障碍物。
同时,在施工现场周围设置警示标志,提醒行人和工人注意安全。
步骤2:基础搭建首先,在施工现场找平的地方设置脚手架的基础,可以使用混凝土或者钢板等坚固的材料。
基础的高度应根据施工高度和需要的支撑高度来确定。
步骤3:立柱安装将立柱按照安全间距均匀地安装于基础上,使用扣件将立柱与基础连接固定好。
步骤4:横梁安装安装横梁时,先将横梁连接于立柱顶部的横梁夹中,然后使用扣件将横梁与立柱连接固定好。
步骤5:脚手板和防护网安装在横梁上安装脚手板和防护网,首先将竹木材料按照横向和纵向的方向布置在横梁之间,然后将脚手板和防护网与竹木材料连接固定好。
步骤6:加固和检查在搭建完成后,需要对脚手架进行加固和检查,确保脚手架的稳定性和安全性。
具体的加固和检查方法根据实际情况和要求进行调整。
4. 安全注意事项在搭建落地式外脚手架时,需要注意以下安全事项:•确保施工现场清理整洁,消除隐患;•使用符合标准和规范要求的材料;•根据施工高度和重量要求,选择和设置合适的基础;•在搭建过程中,工人需佩戴安全帽、安全绳等个人防护装备,并按规范要求使用工具和设备;•严禁搭建落地式外脚手架时超负荷使用或不按规范要求搭建;•在搭建过程中,严禁在脚手架上进行高空作业;•定期检查和维护脚手架,并及时处理发现的问题。
外墙落地脚手架专项施工方案一、前期准备工作1.确定施工单位和负责人,并制定施工安全管理制度;2.制定工程施工组织设计方案,明确施工流程和工作计划;3.进行现场勘测,确定设备与材料的放置位置,并做好准备;4.聘请工程技术人员和特种作业人员,做好技术交底和岗前培训。
二、安全措施1.严格遵守施工安全操作规程,保证施工人员的人身安全;2.搭设脚手架前,要对施工现场进行安全检查,确保基础坚实、周围无障碍物等;3.搭设脚手架需要使用的材料必须符合国家标准,质量合格;4.在脚手架周围设置安全警示标志,并设置工地门卫,严禁非施工人员进入施工区域;5.脚手架的使用过程中,要进行定期检查和维护,确保其稳定性和安全性。
三、施工流程1.搭设基础:按照设计要求,在施工现场进行基础的建设,包括地面平整、基础柱的固定等;2.搭设垂直支撑:根据设计要求,在基础上搭设垂直支撑,确保脚手架的稳定性;3.搭设水平支撑:在垂直支撑的基础上,进行水平支撑的搭设,确保脚手架的横向稳定性;4.搭设横向连接杆:在水平支撑的基础上,进行横向连接杆的搭设,加强脚手架的整体稳定性;5.脚手架检查和调整:搭设完成后,对脚手架进行检查,确保每个部位的连接牢固、稳定性好;6.脚手架使用:脚手架搭设完成后,可以开始进行外墙装饰和维修工程。
四、施工注意事项1.搭设脚手架时,要根据实际需要合理布置材料,避免堆放过多造成杂乱、安全隐患;2.施工过程中严禁随意拆除或移动脚手架构件,确保施工稳定性;3.施工人员要佩戴好安全帽、防护服等个人防护装备,并进行培训和岗前指导;4.施工人员要熟悉外墙装饰和维修工程的操作规程和安全措施,确保施工质量;5.每天开工前,要进行脚手架的检查和维护,确保施工期间的安全和稳定性。
以上是一种外墙落地脚手架的专项施工方案,通过合理的施工流程和严格的安全措施,可以确保施工过程中的安全和质量。
在实际施工中,还需要根据具体情况进行调整和优化,并严格按照相关法律法规进行施工。
落地式脚手架专项工程施工方案一、工程概况介绍落地式脚手架专项工程是为了满足建筑施工需要而进行的一项工程。
脚手架是建筑施工必不可少的工具和设备之一,用于提供施工人员的工作平台和辅助设备的安装与拆卸。
脚手架的使用能够提高施工效率,提升施工安全水平,并且能够适应不同施工环境的需要。
二、工程目标1.提供稳定、牢固的工作平台,保障施工人员的安全;2.建造合理、科学的脚手架系统,满足施工需要;3.高效、迅速地进行施工脚手架搭设和拆除。
三、工程内容1.施工准备(1)制定施工方案,确定脚手架的类型、材料和搭设要求;(2)对施工现场进行勘察,确定脚手架的布置和搭建位置;(3)组织采购所需的脚手架材料和设备,并对其进行检验和验收;(4)组织施工人员进行安全技术交底和培训。
2.脚手架搭设(1)根据施工需要和现场条件,选择合适的脚手架类型,并进行布置和标定;(2)按照设计要求,进行脚手架的基础处理和加固,确保其稳定可靠;(3)搭设脚手架主体结构,包括立杆、水平杆、斜杆、托板、连接件等;(4)定期进行脚手架的安全检查和维护,确保其正常使用。
3.施工期间监管(1)组织施工人员按照规定的要求和程序进行脚手架的使用和维护;(2)定期对施工脚手架进行检查,及时发现和处理安全隐患;(3)制定应急预案,确保在突发情况下能够迅速采取应急措施;(4)加强现场管理,提高工作效率,保证施工进度。
四、施工安全措施1.施工前进行安全技术交底和培训,提高施工人员的安全意识;2.用电设备必须符合国家的安全标准,并设置完善的漏电保护装置;3.搭设脚手架时,要进行稳固性检查,确保脚手架的结构牢固;4.定期对脚手架进行安全检查和维护,保持其正常使用状态;5.严格执行高空作业操作规程,配备必要的个人防护装备;6.编制突发事件应急预案,确保在紧急情况下能够迅速采取措施;7.加强现场管理,设置明显的警示标识和临时围挡,保障施工现场的安全。
五、工程进度安排1.施工前,进行准备工作,包括方案制定、材料采购等,预计耗时2天;2.脚手架搭设,根据施工需要选择脚手架类型并进行搭设,预计耗时5天;3.施工期间监管,包括脚手架安全检查、现场管理等工作,持续进行;4.施工结束后,进行脚手架的拆除和清理工作,预计耗时3天。
XXXX工程落地式脚手架专项施工方案编制人:审核人:审批人:编制时间:目录第一节、工程概况 01.1工程概况 01.2设计概况 01.3施工要求 01.4技术保证条件 (1)第二节、编制依据 (1)第三节、施工计划 (2)3.1施工进度计划 (2)3.2材料与设备计划 (2)第四节、施工工艺技术 (4)4.1技术参数 (4)4.2工艺流程 (4)4.3施工方法 (4)4.4检查验收 (10)第五节、施工安全保证措施 (13)5.1组织保障 (13)5.2搭设技术措施 (15)5.3拆除技术措施 (17)5.4监测监控 (20)5.5应急预案 (21)第六节、劳动力计划 (22)6.1专职安全生产管理人员 (22)6.2特种作业人员 (23)第七节、计算书 (23)第一节、工程概况1.1工程概况工程建设概况一览表表1.1工程名称工程地址建设单位设计单位勘察单位监理单位工程主要功能或用途住宅建筑面积结构形式及层数1.2设计概况建筑设计概况一览表表 1.21 建筑面积总建筑面积地下面积2 建筑高度建筑高度层高3 结构形式基础形式桩筏板基础结构形式框架剪力墙结构4 外架参数架体类型双排落地式扣件脚手架架体高度28.05m起止高度-1.4m(地下室顶板)—26.65m(9层顶板)脚手板类型钢脚手板连墙件类型Ф48×3钢管1.3施工要求(1)脚手架的设计力求做到结构安全可靠,造价经济合理。
(2)确保脚手架在使用周期内安全、稳定、牢靠。
(3)选用材料时,力求做到常见通用、可周转利用,便于保养维修。
(4)脚手架在搭设及拆除过程中要符合工程施工进度要求。
操作人员需取得特殊作业人员资格上岗证。
1.4技术保证条件(1)安全网络(2)脚手架的搭设和拆除需严格执行本《专项施工方案》。
第二节、编制依据(1)《建筑施工脚手架实用手册》(2)《建筑地基基础设计规范》GB50007-2011(3)《建筑结构荷载规范》GB50009-2012(4)《混凝土结构设计规范》GB50010-2010(5)《钢结构设计规范》GB50017-2003(6)《建筑施工安全检查标准》JGJ59-2011(7)《建筑施工高处作业安全技术规范》JGJ80-91(8)《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011(9)《危险性较大的分部分项工程安全管理办法》(建质[2009]87号文)(10)《建设工程安全生产管理条例》国务院令第393号(11)本工程设计图纸、设计变更、工程洽谈等及项目现场实际情况(12)本工程施工组织设计第三节、施工计划3.1施工进度计划本工程落地式脚手架施工进度计划:(1)2018.11.1—2018.11.3 一层脚手架搭设完成(2.85m);(2)2018.11.6—2018.11.8 二层脚手架搭设完成(5.8m);(3)2018.11.16—2018.11.18 三层脚手架搭设完成(8.75m);(4)2018.11.20-2019.1.10 四-九层脚手架搭设完成(11.7-26.65m)3.2材料与设备计划3.2.1 脚手架钢管应采用现行国家标准《直缝电焊钢管》GB/T13793或《低压流体输送用焊接钢管》GB/T3091中规定的Q235普通钢管,钢管的钢材质量应符合现行国家标准《碳素结构钢》GB/T700中Q235级钢的规定。
落地式脚手架专项施工方案

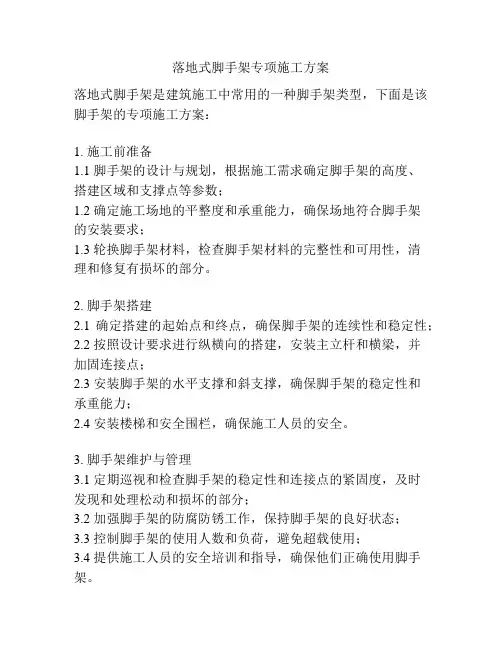

落地式脚手架是建筑施工中常用的一种脚手架类型,下面是该脚手架的专项施工方案:
1. 施工前准备
1.1 脚手架的设计与规划,根据施工需求确定脚手架的高度、
搭建区域和支撑点等参数;
1.2 确定施工场地的平整度和承重能力,确保场地符合脚手架
的安装要求;
1.3 轮换脚手架材料,检查脚手架材料的完整性和可用性,清
理和修复有损坏的部分。
2. 脚手架搭建
2.1 确定搭建的起始点和终点,确保脚手架的连续性和稳定性;
2.2 按照设计要求进行纵横向的搭建,安装主立杆和横梁,并
加固连接点;
2.3 安装脚手架的水平支撑和斜支撑,确保脚手架的稳定性和
承重能力;
2.4 安装楼梯和安全围栏,确保施工人员的安全。
3. 脚手架维护与管理
3.1 定期巡视和检查脚手架的稳定性和连接点的紧固度,及时
发现和处理松动和损坏的部分;
3.2 加强脚手架的防腐防锈工作,保持脚手架的良好状态;
3.3 控制脚手架的使用人数和负荷,避免超载使用;
3.4 提供施工人员的安全培训和指导,确保他们正确使用脚手架。
4. 脚手架拆除
4.1 按照逆序进行脚手架的拆除,先拆除楼梯和安全围栏,再
拆除水平支撑和斜支撑;
4.2 逐级拆除主立杆和横梁,注意安全操作,避免材料掉落和
人员受伤;
4.3 整理和清理脚手架材料,分类存放或回收。
以上是落地式脚手架的专项施工方案,通过合理的规划和严格遵守操作规程,可以确保脚手架在施工过程中的安全和稳定性,并保障施工人员的安全。
同时,定期的检查和维护保养也是不可忽视的,可以延长脚手架的使用寿命并减少事故的发生。
落地式脚手架专项施工方案《落地式脚手架专项施工方案》一、施工前准备1. 确认脚手架材料及数量,检查脚手架的完好性2. 检查施工现场的土壤承载能力和平整度3. 对脚手架进行组装、拆卸和搬运的人员进行培训和安全指导4. 制定脚手架施工计划和安全预案二、脚手架搭设1. 在搭设脚手架之前,先将施工现场进行排架和隔离2. 根据设计方案,布置脚手架材料和固定脚手架基础3. 按照脚手架搭设顺序,进行横向和纵向连接4. 配备好扶梯和安全网,保障施工人员的安全5. 在搭设脚手架过程中,进行定期检查和调整,确保脚手架的稳定性和安全性三、作业安全1. 施工现场的作业人员必须佩戴好安全帽、安全带,穿戴防护鞋2. 禁止在脚手架上吸烟、饮酒或进行其他不安全的行为3. 作业人员在脚手架上必须站稳,严禁站在扶梯、栅杆或其他不稳定的部位4. 禁止脚手架上的人员随意丢弃施工材料和工具5. 高温、恶劣天气时,暂停脚手架作业,确保作业人员的安全四、脚手架拆除1. 施工完成后,按照规定程序进行脚手架拆除2. 确保作业现场周围的人员和设备不会受到脚手架拆除的影响3. 拆卸脚手架时,使用适当的工具和配备好的安全装备4. 在拆卸脚手架过程中,进行定期检查和调整,确保脚手架的稳定性和安全性五、安全管理1. 制定脚手架施工安全管理制度和操作规程2. 对施工人员进行安全培训和技术培训3. 配备好急救设备和消防设备4. 定期进行施工现场的安全检查和隐患排查,及时整改5. 对施工现场进行监控和记录,确保施工过程的安全可靠六、总结通过以上专项施工方案的执行,可以确保落地式脚手架施工过程中的安全和稳定,有效保障了施工人员和物资的安全。
在脚手架施工环节中,安全意识、技术培训和规范操作尤为重要,确保脚手架施工过程中的安全和效率。
落地式脚手架专项施工方案一、工程概况本项目为XXX工程,位于XXX地区,主要包括XXX栋建筑物、XXX 配套设施等。
建筑物高度为XXX米,地下室层数为XXX层。
工程采用落地式脚手架进行外墙施工,为确保施工安全,制定本专项施工方案。
二、脚手架概述脚手架类型:落地式扣件式钢管脚手架脚手架高度:根据建筑物楼层高度确定,一般不超过10米脚手架跨度:根据施工需求确定,一般不超过15米脚手架立杆间距:根据建筑物尺寸及施工需求确定,一般不超过1.5米脚手架横杆间距:根据建筑物尺寸及施工需求确定,一般不超过1.2米三、施工准备材料准备:根据脚手架设计方案,提前准备钢管、扣件、脚手板、防护栏杆、踢脚板等材料。
人员准备:组织具有丰富经验的脚手架搭建、拆除队伍,并对施工人员进行安全技术培训。
施工工具:准备扳手、螺丝刀、卷尺、水平尺等施工工具。
安全防护设施:准备安全帽、安全带、防护眼镜、防护手套等个人防护用品。
四、脚手架搭建基础处理:平整施工场地,清除障碍物,处理地基,确保脚手架稳定。
搭设顺序:按照脚手架设计方案,先搭设立杆,然后依次安装横杆、斜杆、脚手板等。
搭设要求:a.立杆垂直度偏差不超过1度;b.横杆水平度偏差不超过2度;c.斜杆与地面的夹角为45度至60度;d.脚手板对接平稳,铺设严密。
防护设施:按照脚手架设计方案,安装防护栏杆、踢脚板等。
五、脚手架使用严格遵循脚手架使用规定,禁止超载使用。
施工人员上脚手架必须佩戴安全帽、安全带等个人防护用品。
定期对脚手架进行检查、维护,发现问题及时整改。
遇有大风、暴雨等恶劣天气,应立即拆除脚手架,确保安全。
六、脚手架拆除拆除顺序:先拆除脚手架上的施工材料,然后依次拆除脚手板、斜杆、横杆、立杆等。
拆除要求:a.拆除过程中,施工人员必须离开脚手架;b.拆除的脚手架材料应妥善堆放,防止滚动、滑落;c.拆除后的现场应进行清理,确保施工通道畅通。
七、安全防护措施加强施工现场安全巡查,及时发现并整改安全隐患。
落地式脚手架专项施工方案1. 引言脚手架施工是建筑施工过程中的重要环节之一,它不仅可以提供工人的安全作业平台,还能提高工作效率。
而落地式脚手架作为一种常见的脚手架形式,在施工过程中具有一定的特点和注意事项。
本文将对落地式脚手架的施工方案进行详细讲解。
2. 施工前的准备工作在进行落地式脚手架施工之前,需要进行以下准备工作:•确定脚手架的用途和施工范围。
•对施工现场进行勘测,了解地面情况、周围环境以及特殊要求。
•编制详细的施工方案和施工图纸。
•确定施工人员的数量和质量要求。
•准备脚手架材料和工具。
3. 落地式脚手架的搭设落地式脚手架的搭设需要按照以下步骤进行:3.1. 地基处理首先需要对施工现场的地基进行处理,确保地基平整、坚实,并清除地面上的杂物。
3.2. 设置基础支撑点根据施工图纸,确定脚手架的支撑点,并在地基上进行设置。
支撑点的设置要坚固可靠,需采用合适的支撑材料,如钢板等。
3.3. 安装水平杆和竖直杆在基础支撑点上,安装水平杆和竖直杆,确保脚手架的稳定性。
水平杆和竖直杆之间需要保持一定的距离,根据实际情况进行调整。
3.4. 安装横向和纵向扫地杆在水平杆和竖直杆之间安装横向和纵向扫地杆,用于提升脚手架的整体强度和稳定性。
3.5. 安装脚手架板在设置好的支撑点和杆件上安装脚手架板,确保脚手架的平整和牢固。
4. 施工中的安全措施在进行落地式脚手架施工过程中,需要严格遵守相关的安全措施,包括但不限于以下几点:•施工现场应设置明显的警示标志,告知周围人员施工区域的危险性。
•施工现场应按照相关规定设置临时封闭围栏,防止外部人员闯入。
•施工人员必须佩戴相关的安全防护装备,如安全帽、安全带等。
•施工人员应接受相关培训,了解脚手架的安全使用方法。
•施工现场应保持整洁,防止杂物堆积和滑倒。
•定期检查脚手架的稳定性和结构安全,如发现问题应及时修复或更换。
5. 施工后的拆除工作当脚手架使用完毕后,需要进行拆除工作。
落地式脚手架施工方案本文是关于范文的落地式脚手架施工方案,感谢您的阅读!落地式脚手架施工方案(一)(一)施工方案1、根据工程实际编制脚手架专项施工方案,方案有针对性,能有效地指导施工,明确安全技术措施。
2、搭设高度在25M以下的外架应有搭拆方案,绘制架体与建筑物拉结详图、现场杆件立面和平面布置图。
3、搭设高度超过25M且不足50M的外架,应采取双钢管立杆或缩小间距等加强措施,除应绘制架体与建筑物拉结详图、现场杆件立面、平面布置图外,还应说明脚手架基础做法。
4、搭设高度超过50M的外架,应有设计计算书及卸荷方法详图,绘制架体与建筑物拉结详图、现场杆件立面、平面布置图,并说明脚手架基础做法。
5、外架专项施工方案包括计算书及卸荷方法等必须经企业技术负责人审批并签字盖章。
(二)立杆基础1、毛竹脚手架立杆需深埋地下30cm以上并支在垫木(块)上,基础夯实后落地顶撑支设在木板或水泥垫块上,并设纵横相连扫地杆。
立杆基础埋深上部分采用砼浇筑的可不设扫地杆。
2、钢管脚手架基础平整夯实,砼硬化,落地立杆垂直稳放在金属底座、砼地坪、砼预制块上,设纵横相连扫地杆。
3、立杆基础外侧设置截面不小于20×20cm的排水沟,并在外侧设80cm宽以上砼路面。
4、外脚手架不宜支在屋面、雨棚、阳台等处,确因工程需要搭设的脚手架,要分别对外架和屋面、雨棚、阳台等部位的结构稳定性进行计算并采取有效安全措施。
其设计计算书和安全措施须经企业技术负责人审批签字盖章。
(三)架体与建筑物拉结1、脚手架与建筑物按水平方向不大于7M,垂直方向不大于4M设一拉结点。
拉结点在转角和顶部处加密,即在转角1M以内范围按垂直方向不大于4M设一拉结点,顶部80cm以内范围按水平方向不大于7M设一拉结点。
2、钢管外架拉结点应刚性拉结;毛竹外架采用2根并联8号铅丝加套管的柔性拉结(既拉又撑)。
拉结点应保证牢固,防止其移动变形,且尽量设置在外架大、小横杆接点处。
落地式外脚手架安全专项施工方案(一)立杆基础做法基础的作法工艺为:地基夯实找平→浇筑砼(内高外低)→铺设垫木(或槽钢)→放底座→放立杆。
1、架立杆基础的构造做法:采用素土夯实找平上浇50~100m厚砼(内高外低),砼上部铺50~60厚垫板,宽度≥200,长度≥2m,垂直于墙面放置。
当长度大于3m 时,平行于墙面放置。
2、钢管脚手架立杆底部应加设可锻铸铁或焊接底座,搭设时应将底座下部垫板铺平,放好底座,再将立杆放入底座内,不准将立杆直接置于木板上。
3、扫地杆设置扣件式钢管脚手架设置纵、横向扫地杆。
纵向扫地杆应采用直角扣件固定在距底座上皮不大于200处的立杆上;横向扫地杆亦用直角扣件固定在紧靠纵向扫地杆下方的立杆上。
(二)单排扣件式外脚手架的计算根据施工要求搭设高度为26.5m,外侧立面采用密目网封闭。
用于结构作业时为一层作业(即n1=1),用于装修作业时为2层同时作业(即n2=2)。
基本风压值ω0=0.42。
脚手架的设计参数为:立杆纵距1a=1.5m,立杆横距11.2m,步距1.8m,连墙件为2步履跨设置,脚手板为50厚木脚手板。
其它计算参数:立杆截面积4892,立杆的截面积抵搞矩(5.08×103)3,立杆回转半径15.8。
挡风面积1.1×1.5+(1.8-1.1)×0.05=1.692,相应的迎风面积1.8×1.5=2.7m2,钢材抗压强度设计值0.2052,边墙件横距14.5m,边墙件竖距3.6m。
(1)荷载计算①恒载的标准值(13)12由表5—7查得1=0.1089,由表5—14查得2=0.2984,由表5—15查得3=0.1113(以上所指表均为查建筑施工手册第三版中的有关表格)。
则有:用于结构作业时30×(0.1089+0.1113)+1.5×0.2984=7.0536用于装修作业时30×(0.1089+0.1113)+2×1.5×0.2984=7.5012②活载(作业层施工荷载)的标准值.1由表5—16查得1.8(结构作业时)和1.2装修作业时),则有:用于结构作业时1.5×1.8=2.7用于装修作业时2×1.5×1.2=3.6③风荷载的标准值ω1aФω0.7µsµφ1.69/2.7=0.626查表5—6得μ1.3φ(按背靠建筑物为敞开情况计),με=0.814,由《建筑荷载规范》表6.2.1中查得μ1.42(离地面30m)则有:ω0.7×0.814×1.42×0.4=0.322ω1.5×0.626×0.32=0.302(2)脚手架整体验算①确定材料强度附加分项系数因组全风荷载,取1.5607②计算轴心力设计N’N’=1.2()式中即,,将和的数值代入得到用于验算底面截面结构作业时N’=1.2×(7.5012+3.6)=11.70用于装修作业时n’=1.2×(7.5012+3.6)=13.32(3)计算风荷载弯矩MωMω=0.12式中,即ω为步距,则验算底部截面时0.12×0.30×1.8m2=0.12120确定稳定系数Ф查表5—20(用于插入法)得μ=1.53,λ=(μh)(1.53×1.8)/0.0158=174由表5—22查得φ=0.235(4)验算稳定N’/(ФA)ω≤0.9将和的数值代入上式,得到N’/(φA)ω≤0.1462(三)架子搭设:1、架体与建筑结构拉结本工程脚手架连墙件采用单杆穿墙夹固式刚性连接:用单根小横杆穿过墙体,在墙体两侧用短钢管(长≥600)夹紧并塞以垫木,按规范要求,二步三跨设置一个连墙件。
天壶落地式钢管外脚手架专项施工方案一、施工准备1.在施工前,应对工程现场进行勘察,并制定详细的脚手架设计方案。
2.确定施工人员、管理人员和监理人员,进行技术交底,确保施工人员掌握脚手架的搭设和拆除技术要求。
3.确定脚手架搭设的起始日期,并编制施工计划。
4.准备所需的材料和工具,包括天壶落地式钢管、横杆、纵杆、连接器、底座、落地式支撑等。
二、脚手架搭设1.根据设计方案,确定脚手架的搭设位置和高度,在地面上标出所需的支撑点位置。
2.将底座与钢管连接器连接,然后将落地式支撑安装在底座上。
3.将钢管垂直立在地面上的底座上,使用螺栓和螺母固定,确保其稳固可靠。
4.在立杆之间固定横杆和纵杆,使用连接器进行连接。
5.根据需要,给脚手架加装安全网、固定扣、安全门等安全设施。
6.检查脚手架的安装情况,确保每一处连接稳固可靠,脚手架平整、垂直。
三、脚手架使用1.使用脚手架前,应进行负荷计算,确保脚手架能够承受工人和材料的重量。
2.严禁在脚手架上进行高空作业,避免发生意外。
3.工人在上下脚手架时,应提前扶好扶手,确保安全。
4.搬运物料时,应采取适当的措施,避免物料掉落。
5.长时间不使用的脚手架应进行加固,保证其稳定性。
四、脚手架拆除1.准备好所需的工具,如扳手、螺丝刀等。
2.拆卸脚手架时,应先移除连接器,然后依次拆卸横杆和纵杆。
3.拆卸钢管时,应先从顶部开始拆卸,逐层向下拆除。
4.拆卸底座时,应先松开底座与钢管连接器的螺母,然后将底座移除。
5.在脚手架完全拆除后,应清理施工现场,确保安全无隐患。
五、安全注意事项1.在使用脚手架前,应进行安全交底,确保工人掌握脚手架的安全使用方法。
2.在脚手架上严禁吸烟、明火作业,以防引发火灾。
3.在脚手架上作业时,应穿戴好安全帽、防滑鞋和安全带,确保工人人身安全。
4.遇有恶劣天气,如强风、雷雨等,应暂停脚手架作业,确保工人人身安全。
5.脚手架使用期间,应定期检查脚手架的连接件、松动程度等,如有问题及时进行维修或更换。
落地式外脚手架专项施工方案第一章、工程概况瑞安市塘下中心区F-3-4地块总建筑面积约80116.11平方米。
本工程位于西侧紧邻瑞安大道,新中路以北。
建设单位:瑞安市中梁瑞置业有限公司设计单位:浙江嘉华建筑设计研究院有限公司质监单位:瑞安市建设工程质量监督站安监单位:瑞安市建设工程安全监督站施工单位:浙江立鹏建设有限公司勘察单位:浙江省工程物捍勘察院监理单位:浙江华地工程咨询有限公司第二章、编制依据《建筑施工高处作业安全技术规范》(JGJ59-2011)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2013)《建筑施工安全检查标准》(JGJ59-2011)《施工现场实际情况》第三章、具体施工方法、材料要求第一节、材料要求1、钢管钢管采用48.3mm*3.6mm的A3钢管,钢材强度等级Q235-A,并且每米质量为3.84kg,表面平整光滑,无锈蚀,裂纹,结疤,分层,错位,压痕,毛刺,划道和硬弯。
新钢管要有出厂质量合格证。
用于外墙脚手架钢管应涂刷标准黄色,对用于防护栏杆、进出口通道踢脚管等洞口围护外,按规定刷红白相间的醒目标志。
有下列情形之一的钢管不许用在工程上:(1)钢管表面有裂缝的;(2)钢管表面压痕深度大于0.5mm的;(3)钢管有空洞的;(4)钢管内外表面锈蚀深度大于0.36mm的;(5)钢管租凭使用超过8年的;(6)经检测力学性能达不到要求的;2、扣件钢管脚手架搭设使用的扣件应符合建设部《钢管脚手架扣件》GB15831的要求,由有扣件生产许可证的生产厂家提供,不得有裂纹,气孔,缩颈,砂眼等铸造缺陷,旧扣件使用前应进行质量检查,有裂缝,变形的严禁使用,扣件螺栓拧紧力矩应≥40 N.M;≤65N.M,出现滑丝的螺栓必须更换,扣件的规格应与钢管相匹配,贴和面平整,活动部位灵活夹紧钢管时口口最小距离不小于5mm。
3、脚手片及安全网脚手片采用符合安全要求的竹脚手片,脚手片的绑扎采用18#铁丝,绑扎时铁丝必须双股并联四角绑扎,不应少于3圈。
安全网采用密目式安全网,满足2000目以上/100cm2,做耐穿试验不穿透。
6*1.8m 的单张安全网重量在3kg以上,颜色选绿色,要求阻燃,使用的安全网必须有产品生产许可证和质量合格证。
第二节、具体施工方法一、落地式双排脚手架施工顺序:定位放线→铺垫地板、钢支座→设纵向扫地杆→按放线位置架设立杆与扫地杆连接→架设水平杆→架设小横杆→与建筑物连接→铺脚手片→依次向上连接→架设剪立撑→挂安全网。
二、施工工艺(1)脚手架步距为1.8m,纵距为1.5m,横距为0.9m。
(2)采用竹芭脚手板,大横杆置于小横杆之上、立杆的内侧。
(3)大横杆的接长采用对接或搭接。
搭接接头时,搭接长度不应小于1m,并用三个扣件固定,接头应错开,相邻的接头水平距离不应小于500mm。
(4)每一主节点必须设一根小横杆并用直角扣件固定在大横杆上,该杆主轴线偏离主节点的距离不应大于150mm。
(5)采用竹芭板做脚手板,小横杆应用直角扣件固定在大横杆上。
(6)剪刀撑间距不得超过5~7根立杆设一道,与地面夹角为450 ~ 600,不少于4跨且>6m。
(7)剪刀撑的接长均应采用搭接接长,接长长度不小于1.2m,并用三个扣件扣紧,两头扣件间距不小于1.0m。
(8)剪刀撑应用旋转扣件与立杆相连接,旋转扣件中心距主节点的距离不应大于150mm。
(9)外侧立面整个长度和高度范围内连续设置搭设剪刀撑。
(10)脚手板与防护栏板a、外架层层满铺脚手片。
b、满铺脚手片必须顺着墙面铺设,并满铺到位,不留空位。
(11)脚手片采用18#铅丝双股并联4点绑扎且不少于3圈,绑扎点选在脚手片的四个角部,且绑扎牢固,交接处平整,无探头板。
脚手片完好无损,破损的及时更换。
(12)脚手片外侧采用合格的密目式安全网封闭,且将安全网固定在外立杆里侧,安全网采用18#铅丝张挂严密。
(13)脚手架外侧自第二步起设1.2m高钢管防护栏杆和0.3m高踢脚杆,顶排防护栏杆不少于2道,脚手架内侧形成临边的(如遇大开间等),在脚手架内侧设1.2m高防护栏杆和0.3m高踢脚杆。
(14)裙房脚手架的高度,里立杆低于檐口0.5m,外立杆高于檐口1.2m。
(15)安全网在脚手架外立杆内侧挂密目网,用铁丝等扎牢,要保证脚手架封闭、安全。
(16)架体与建筑物拉结A、脚手架与建筑物拉结采用刚性拉结,拉结点间距水平方向为4.5~6m,转角加密,垂直方向为自然层。
B、拉结点应保证牢固,防止其移动变形,且应尽量设置在外架大小横杆结点处。
C、拉结点不能随意拆除,确因施工需要拆去原拉结点,必须重新补设可靠,有效的临时拉结,以保证外架的安全。
第四章、落地双排脚手架计算书1.±0.00以上至五层采用双排落地式钢管扣件脚手架。
2.搭设要求1)立杆基础因工程回填土承载力不够,故脚手架基础土层在平整夯实后,在上面浇捣100mm厚C15混凝土,落地立杆垂直稳放地坪上,并设置纵横向扫地杆。
2)立杆间距立杆间距为1.5m,步距为1.8m,横距为0.9m,立杆与墙体净距为25cm,底部立杆采用不同长度的钢管参差布置,使相邻两根立杆上部接头相互错开,不在同一水平面上,以保证脚手架的整体性。
3).受力验算(1)底层立柱的轴心压力N GK,查表得一个柱距范围内每米高脚手架结构自重产生的轴心压力标准值。
g k=0.125KN/m则20.2m(一层5M+二层~五层层高3.8M)+地坪标高(约-0.5)0.5m=20.7m高的脚手架结构自重产生的轴心压力标准值N G’K=H·g k=20.7×0.125=2.5875KNb.脚手架活荷载产生的轴心压力:脚手板层层满辅(装饰),共辅6层,查有关资料脚手架板重量为0.3KN/m2则二十四层脚手板产生轴心压力:N QIK=0.3×1.05×1.5×6÷2=1.4175KN封闭式脚手架的防护材料产生的轴心压力:N Q2K=(0.036+0.0376) ×1.5×6+0.027×1.5×20.7=1.5KN本工程脚手架主要用于主体结构防护及外墙装修,外墙施工时按两层同时操作。
施工均布荷载Q K=2×2.0=4.0KN/m2,查表得施工荷载产生的轴心压力:N Q3K=4.20KN;活荷载产生的轴心压力标准值为:3∑N qiK=N Q1K+N Q2K+N Q3K=1.4175+1.5+4.2=7.1175KNi=1(2)计算立杆段的轴心压力设计值:3N=(1.2/ K1)NG+1.4∑N QIK=(1.2/0.784)×3.38+1.4×7.1175=15.13KNi=1(3)风载计算挡风系数=0.192 风荷载体型系数u s=1.2=0.23风压高度变化系数:H=27m时,μz=1.588;H=5.0m时,μz=0.8;H=7.2m时,W K=0.7×μs·μz·Wo=0.7×1.588×0.23×0.55=0.14KN/m2作用于立柱的风线荷载标准值:q wk=w k·1=0.14×1.5=0.21KN/m风荷载产生的弯距M W=1.4qWKh2/10=1.4×0.21×1.82/10==0.095KN·m 在20.7m高度处立柱段风荷载产生弯曲压应力:6W42.5=M W/W=0.095×106/5.08×103=18.7N/mm2在5m处风荷载产生压应力6w5=18.7×0.8/1.588=9.42N/mm2以上计算说明,风荷载产生的压应力在高处稍大,但此处的脚手架结构自重产生的轴压应力很小,且6w的绝对值也不大;在5m高度处的风荷载产生压应力虽较小,但脚手架结构自重产生的轴压应力接近最大,根据以上分析,仍应验算底层柱段的稳定性。
立柱截面积A=4.89cm2回转半径:I=1.58cm抵抗矩:w=5.08cm3惯性矩:I=12.19cm4钢材的抗压强度设计值:fc=205N/mm2弹性模量:E=206×103N/mm2立柱计算长度系数:u=1.70立柱长细比:λ= uh/I=(1.7×1.80)/1.58=194查表得稳定系数φ=0.91(4)立柱稳定性验算:N/2φA+ Mw/W=28.81×103/(2×0.191×4.98×102)+9.42=160N/mm2fc=205N/mm2立柱稳定满足要求2、连墙杆受力计算(1)连墙杆所受的水平力计算:风荷载20.7m高处标准值Wk=0.4KN/m2连墙杆所受水平力设计值:N H=1.4W k W+3.0=1.4×0.14×3.6×6.0×3.0=7.23KN(2)连墙杆稳定承功力验算:连墙杆的计算长度取脚手架的离墙距离即LH=200mm,因此细细长比λ= LH /I=20/1.58=12.6查表得:Ф=0.967,A=4.89cm2抗压强度设计值fc=205N/mm2N=ФAfc=0.967×4.89×102×205×10-3=96.9KN>7.23KN连墙杆采用Ф48×3.5钢管时承载力足够。
3、扣件抗滑移计算查表得直角扣件抗滑移承载力设计值Rc=8.5KNRc=8.5KN>=7.23KN满足要求。
第五章、安全技术措施1、安全施工措施:(1)、架上作业人员应穿防滑鞋及悬挂安全带,并戴好安全帽。
(2)、架上作业人员应作好分工及协调配合。
(3)、作业人员应带工具袋,操作工具应放在工具袋内,以防坠物伤人。
(4)、搭架材料应随搭设速度,随用随上,以免放置不当掉落伤人。
(5)、每次收工前,架上材料应使用完,不要存留在作业面上,已搭好的脚手架应形成稳定结构,不稳的要临时加固。
(6)、在搭设过程中,地面的配合施工人员应避开落物的区域。
(7)、在搭设脚手架时,特别注意严格不得使用不合格材料。
(8)、配有专人指挥,作业人员必须服从统一指挥。
2、安全使用措施:(1)、本外架在结构施工时,最多只允许两个施工层同时施工,装修施工时也不得超过三个施工层。
(2)、外架上严禁堆放模板、钢管以及任何重量大或数量多、可能影响外架安全的材料、工具等。
一般情况下只允许站人操作及放置少量必要的轻质操作工具。
(3)、本外架不得作为结构施工的支撑使用;外墙、外边梁的所有荷载均不允许传递到外架上。
(4)、对外架脚手板上的施工垃圾及零散材料必须随施工进度及时清理(不得直接往下抛扔),以保证工作面规整畅通。
