(人工)土方开挖分项工程
- 格式:docx
- 大小:29.46 KB
- 文档页数:10

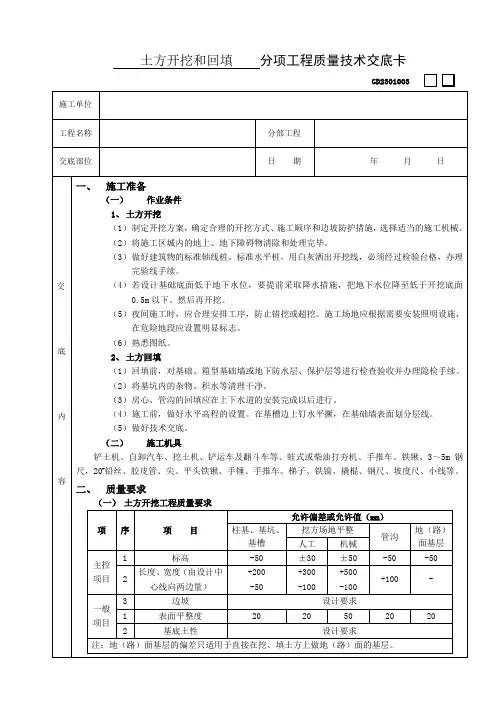

各分部分项工程土方开挖施工措施
土方开挖施工措施是指在建筑施工过程中,对土方进行开挖的具体操作措施。
下面是各分部分项工程土方开挖施工措施的一般步骤:1. 施工前准备:确定开挖的范围和深度,并进行土方开挖的测量和标志。
清理开挖区域的杂物和障碍物,确保施工区域安全。
2. 设立围护措施:根据开挖深度和土方性质,采取相应的围护措施,如使用挡土墙、支护结构等,确保开挖区域的稳定和安全。
3. 排水措施:根据土方开挖的具体情况,采取相应的排水措施,保证开挖区域内的水分不积聚,以防止泥浆流失和施工区域变得泥泞。
4. 开挖施工:根据设计要求和施工图,使用相应的土方机械进行开挖作业。
根据土方的性质和深度,选择合适的挖掘机械和施工方法,如机械挖掘、人工挖掘或爆破等。
5. 土方处理:开挖后的土方需要进行分类和处理。
根据土方的质量和用途,对土方进行筛分、破碎、填埋或回填等处理。
6. 施工现场管理:在土方开挖施工过程中,需要进行现场管理,确保施工过程安全、顺利进行。
包括监控土方开挖的进度和质量,保证施工区域的秩序和安全。
7. 施工结束及验收:土方开挖施工完成后,进行验收和清理工作。
对开挖区域进行清理,处理施工废料和杂物,确保施工现场整洁。
以上是土方开挖施工的一般措施,具体的施工措施还需根据具体工程的情况进行调整和制定。
专项方案的编制单位:实行总包的,由总包单位编制。
其中,起重机械安装拆卸工程、深基坑、附着式脚手架等专业工程实行分包的、其专项施工方案由专业承包组织编制。
专项施工方案内容:
(一)工程概况:危大工程概况和特点、施工平面布置、施工要求和技术保证条件;
(二)编制依据:相关法律、法规、规范性文件、标准、规范及施工图设计文件、施工组织设计等;
(三)施工计划:包括施工进度计划、材料与设备计划;
(四)施工工艺技术:技术参数、工艺流程、施工方法、操作要求、检查要求等;
(五)施工安全保证措施:组织保障措施、技术措施、应急预案、监测监控措施等;
(六)劳动力计划:专职安全生产管理人员、特种作业人员、其他作业人员等;
(七)计算书及相关施工图纸。
○(八)应急处置措施;(完善部分)
三、关于专家论证会参会人员超过一定规模的危大工程专项施工方案专家论证会的参会人员应当包括:(一)专家;(二)建设单位项目负责人;(三)有关勘察、设计单位项目技术负责人及相关人员;(四)总承包单位和分包单位技术负责人或授权委派的专业技术人员、项目负责人、项目技术负责人、专项施工方案编制人员、项目专职安全生产管理人员及相关人员;(五)监理单位项目总监理工程师及专业监理工程师。
2。
建筑工程分部工程、分项工程划分及编号分部工程子分部工程分项工程01.地基基础工程01.土方工程01.土方开挖。
02.土方回填。
02.基坑工程01.排桩墙支护(A.重复使用钢板桩墙支护;B.混凝土板桩制作)。
02.降水与排水。
03.地下连续墙支护。
04.锚杆及土钉墙支护。
05.水泥土桩墙支护。
06.沉井与沉箱。
07.钢或混凝土支撑系统。
03.地基工程01.灰土地基。
02.砂和砂石地基。
03.土工合成地基。
04.粉煤灰地基。
05.强夯地基。
06.振冲地基。
07.砂桩地基。
08.预压地基。
09.高压喷射注浆地基。
10.土和灰土挤密桩复合地基。
11.注浆地基。
12.水泥粉煤灰碎石(CFG)桩复合地基。
13.夯实水泥土桩复合地基。
14.水泥土搅拌桩复合地基。
15.碎砖三合土地基。
04.桩基础01.静力压桩。
02.先张法预应力管桩。
03A.预制桩钢筋骨架;03B.混凝土预制桩。
04A.成品钢桩;04B.钢桩。
05A.钢筋笼;05B.混凝土灌注桩。
06.人工挖孔混凝土灌注桩。
07.钻孔压浆桩。
08.桩端压浆桩。
09.复合载体夯扩桩。
10.震动沉管灌注桩。
11.超流态混凝土灌注桩。
05.地下防水01.防水混凝土。
02.水泥砂浆防水层。
03.卷材防水层。
04.涂料防水层。
05.金属板防水层。
06.塑料板防水层。
07.防水混凝土细部构造。
08.锚喷支护。
09.复合式衬砌。
10.地下连续墙。
11.盾构法隧道。
12.渗排水、盲沟排水。
13.隧道、坑道排水。
14.预注浆、后注浆。
15.衬砌裂缝注浆。
16.防冻害。
06.混凝土基础01.模板(A.安装;B.预制构件;C.拆除)。
02.钢筋(A.加工;B.安装;C.焊接骨架、焊接网;D.电弧焊接头;E.闪光对焊、电渣压力焊、气压焊接头;F.预埋件钢筋T型接头)。
03.混凝土。
04.预应力(A.制作、安装;B.张拉、封锚)。
05A.现浇结构外观及尺寸偏差;05B.设备基础外观及尺寸偏差。
分项工程各工程施工时间一、土建工程1. 土方开挖土方开挖工程施工时间主要受到开挖量、机械设备性能和场地条件等因素的影响。
一般情况下,挖土量越大,开挖时间越长。
对于较大规模的土方开挖工程,施工时间通常在数周至数月之间。
2. 基础工程基础工程施工时间取决于基础类型、基础深度、地质条件和施工方法等因素。
浅基础施工时间一般在数天至数周之间,而深基础则可能需要数月甚至数年的时间。
3. 主体结构主体结构施工时间与建筑物的高度、层数和结构形式等有关。
一般情况下,高层建筑的主体结构施工时间较长,可能需要数月至数年的时间。
4. 地面工程地面工程包括场地平整、路面铺设、人工湖建造等。
施工时间取决于工程规模和复杂程度,一般在数天至数月之间。
5. 土木工程土木工程包括桥梁、隧道、地下室等工程。
施工时间长短取决于工程规模、施工条件和施工方法等因素,可能需要数月至数年的时间。
二、建筑装饰工程1. 门窗安装门窗安装工程施工时间与建筑物的使用功能、规模和设计要求等有关,一般在数天至数月之间。
2. 室内装饰室内装饰工程包括墙面装饰、天花板装饰、地面装饰等。
施工时间与装饰材料、施工方法和工程规模等有关,一般在数天至数月之间。
3. 照明工程照明工程施工时间取决于照明设备类型、安装位置和数量等因素,一般在数天至数周之间。
4. 空调工程空调工程施工时间受到空调设备种类、数量和安装位置等因素的影响,一般在数天至数周之间。
5. 厨卫装修厨卫装修工程施工时间与装修材料、施工方法和工程规模等有关,一般在数天至数周之间。
三、机电工程1. 电气安装电气安装工程施工时间与建筑物的用电负荷、电气设备种类和数量等有关,一般在数天至数周之间。
2. 给排水安装给排水安装工程施工时间取决于建筑物的用水用气需求、管道材料和安装方式等因素,一般在数天至数周之间。
3. 暖通空调暖通空调工程施工时间受到空调设备种类、安装位置和数量等因素的影响,一般在数天至数周之间。
四、园林绿化工程1. 植物绿化植物绿化工程的施工时间与植物种类、养护方式和场地条件等有关,一般在数天至数月之间。
建筑工程分部工程、分项工程划分一.地基与基础分部工程1.无支护土方子分部分项工程包括:土方开挖、土方回填2.有支护土方子分部分项工程包括:排桩、降水、排水、地下连续墙、锚杆、土钉墙、水泥土桩、沉井与沉箱,钢及混凝土支撑3.地基处理子分部分项工程包括:灰土地基、碎砖三合土地基,土工合成材料地基,粉煤灰地基,重捶夯实地基,强夯地基,振冲地基,砂桩地基,预压地基,预压地基,高压喷射注浆地基,土和灰土挤密桩地基,注浆地基,水泥粉煤灰碎石桩地基,夯实水泥土桩地基4.桩基子分部分项工程包括:锚杆静压桩及静力压桩,预应力离心管理桩,钢筋混凝土预制桩,钢桩,混凝土灌注桩(成孔、钢筋笼、清孔、水下混凝土灌注)5.地下防水子分部分项工程包括:防水混凝土,水泥砂浆防水层,卷材防水层,涂料防水层,金属板防水层,塑料板防水层,细部构造,喷锚支护,复合式衬砌,地下连续墙,盾构法隧道;渗排水、盲沟排水,隧道、坑道排水;预注浆、后注浆,衬砌裂缝注浆6.混凝土基础子分部分项工程包括:模板、钢筋、混凝土,后浇带混凝土,混凝土结构缝处理7.砌体基础子分部分项工程包括:砖彻体,混凝土砌块砌体,配筋砌体,石彻体8.劲钢(管)混凝土子分部分项工程包括:劲钢(管)焊接,劲钢(管)与钢筋的连接,混凝土9.钢桔构子分部分项工程包括:焊接钢结构、栓接钢结构,钢结构制作,钢结构安装,钢结构涂装二.主体结构分部工程1.混凝土结构子分部分项工程包括:模板,钢筋,混凝土,预应力、现浇结构,装配式结构2.劲钢( 管)混凝土结构子分部分项工程包括:劲钢(管)焊接,螺栓连接,劲钢(管)与钢筋的连接,劲钢(管)制作、安装,混凝土3.砌体结构子分部分项工程包括:砖砌体,混凝土小型空心砌块砌体,石砌体,填充墙砌体,配筋砖砌体4.钢结构子分部分项工程包括:钢结构焊接,紧固件连接,钢零部件加工,单层钢结构安装,多层及高层钢结构安装,钢结构涂装,钢构件组装,钢构件预拼装,钢网架结构安装,压型金属板分项工程包括:方木和原木结构,胶合木结构,轻型木结构,木构件防护6.网架和索膜结构子分部分项工程包括:网架制作,网架安装,索膜安装,网架防火,防腐涂料三.建筑装饰装修分部工程1.地面子分部分项工程包括:(1)整体面层:基层,水泥混凝土面层,水泥砂浆面成,水磨石面层,防油渗面底,水泥钢(铁)屑面层,不发火(防爆的)面层;(2)板块面层:基层,砖面层(陶瓷锦砖、缸砖、陶瓷地砖和水泥花砖面层),大理石面层和花岗岩面层,预制板块面层 (预制水泥混凝土、水磨石板块面层),料石面层(条石、块石面层),塑料板面层、活动地板面层,地毯面层;(3)木竹面层:基层、实木地板面层(条材、块材面层)、实木复合地板面层(条材、块材面层),中密度(强化)复合地板面层(条材面层),竹地板面层2.抹灰子分部分项工程包括:一般抹灰,装饰抹灰,清水砌体勾缝3.门窗子分部分项工程包括:木门窗制作与安装,金属门窗安装,塑料门窗安装,特种门安装,门窗玻璃安装4.吊顶子分部分项工程包括:暗龙骨吊顶,明龙骨吊顶板材隔墙,骨架隔墙,活动隔墙,玻璃隔墙6.饰面板(砖)子分部分项工程包括:饰面板安装,饰面砖粘贴7.幕墙子分部分项工程包括:玻璃幕墙,金属幕墙,石材幕墙8.涂饰子分部分项工程包括:水性涂料涂饰,溶剂型涂料涂饰,美术涂饰9.裱糊与软包子分部分项工程包括:裱糊、软包10.细部分项工程包括:橱柜制作与安装,窗帘盒、窗台板和暖气罩制作与安装,门窗小五金制作与安装,护栏和扶手制作与安装,花饰制作与安装四.建筑屋面分部工程1.卷材防水屋面子分部分项工程包括:保温层,找平层,卷材防水层,细部构造2.涂膜防水屋面子分部分项工程包括:保温层,找平层,涂膜防水层,细部构造3.刚性防水屋面子分部分项工程包括:细石混凝土防水层,密封材料嵌缝,细部构造4.瓦屋面子分部分项工程包括:平瓦屋面,油毡瓦屋面,金属板屋面,细部构造5.隔热屋面子分部分项工程包括:架空屋面,蓄水屋面,种植屋面五.建筑给水、排水及采暖分部工程1.室内给水系统子分部给水管道及配件安装,室内消火体系统安装,给水设备安装,管道防腐,绝热2.室内排水系统子分部分项工程包括:排水管道及配件安装,雨水管道及配件安装3.室内热水供应系统子分部分项工程包括:管道及配件安装,辅助设备安装,防腐,绝热4.卫生器具安装子分部分项工程包括:卫生器具安装,卫生器具给水配件安装卫生器具排水管道安装5.室内采暖系统子分部分项工程包括:管道及配件安装,辅助设备及散热器安装,金属辐射板安装,低温热水地板辐射采暖系统安装,系统水比试验及调试,防腐,绝热6.室外给水管网子分部分项工程包括:给水管道安装,消防水泵接合器及室外消火栓安装,管沟及井室7.室外排水管网子分部分项工程包括:排水管道安装,排水管道与井池8.室外供热管网子分部分项工程包括:管通及配件安装,系统水压试验及调试、防腐,绝热9.建筑中水系统及游泳池系统子分部分项工程包括:建筑中水系统管道及辅助设备安装,游泳池水系统安装10.供热锅炉从辅助设备安装子分部分项工程包括:锅炉安装,辅助设备及管道安装,安全附件安装,烘炉、煮炉和试运行,换热站安装,防腐,绝热六.建筑电气分部工程1.室外电气子分部分项工程包括:架空线路及杆上电气设备安装,变压器、箱式变电所安装,成套配电柜、控制柜(屏、台)和动力、照明配电箱(盘)及控制柜安装,电线、电缆导管和线槽敷设,电缆头制作、导线连接和线路电气试验,建筑物外部装饰灯具、航空障碍标志灯和庭院路灯安装,建筑照明通电试运行,接地装置安装。

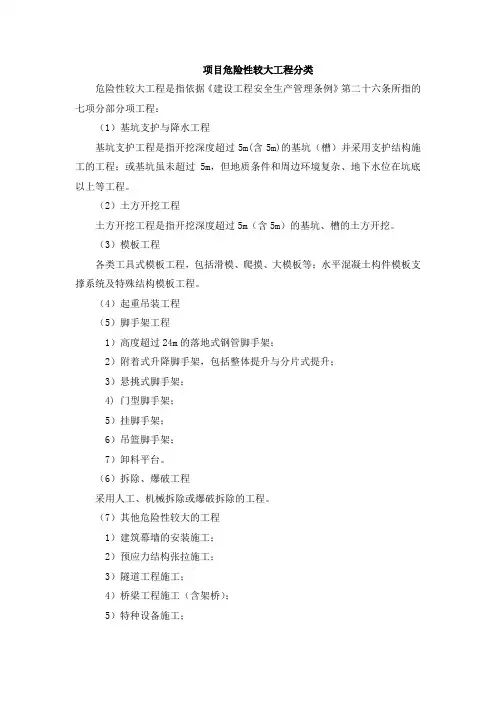

项目危险性较大工程分类危险性较大工程是指依据《建设工程安全生产管理条例》第二十六条所指的七项分部分项工程:(1)基坑支护与降水工程基坑支护工程是指开挖深度超过5m(含5m)的基坑(槽)并采用支护结构施工的工程;或基坑虽未超过5m,但地质条件和周边环境复杂、地下水位在坑底以上等工程。
(2)土方开挖工程土方开挖工程是指开挖深度超过5m(含5m)的基坑、槽的土方开挖。
(3)模板工程各类工具式模板工程,包括滑模、爬摸、大模板等;水平混凝土构件模板支撑系统及特殊结构模板工程。
(4)起重吊装工程(5)脚手架工程1)高度超过24m的落地式钢管脚手架;2)附着式升降脚手架,包括整体提升与分片式提升;3)悬挑式脚手架;4) 门型脚手架;5)挂脚手架;6)吊篮脚手架;7)卸料平台。
(6)拆除、爆破工程采用人工、机械拆除或爆破拆除的工程。
(7)其他危险性较大的工程1)建筑幕墙的安装施工;2)预应力结构张拉施工;3)隧道工程施工;4)桥梁工程施工(含架桥);5)特种设备施工;6)网架和索膜结构施工;7)6m以上的边坡施工;8)大江、大河的导流、截流施工;9)港口工程、航道工程;10)采用新技术、新工艺、新材料,可能影响建设工程质量安全,已经行政许可,尚无技术标准的施工。
6、以下专项施工方案应组织专家组进行论证审查(1)深基坑工程开挖深度超过5m(含5m)或地下室三层以上(含三层),或深度虽未超过5m(含5m),但地质条件和周围环境及地下管线极其复杂的工程。
(2)地下暗挖工程地下暗挖及遇有溶洞、暗河、瓦斯、岩爆、涌泥、断层等地质复杂的隧道工程。
(3)高大模板工程水平混凝土构件模板支撑系统高度超过8m,或跨度超过18m,施工总荷载大于10KN/㎡,或集中线荷载大于15 KN/㎡的模板支撑系统。
(4)30m及以上高空作业的工程(5)大江、大河中深水作业的工程(6)城市房屋拆除爆破和其他土石大爆破工程(7)公司首次涉及的重大工程7、编制施工组织设计(专项施工方案)时,必须根据工程的施工工艺和施工方法,编写较全面、具体、针对性强的安全技术措施。

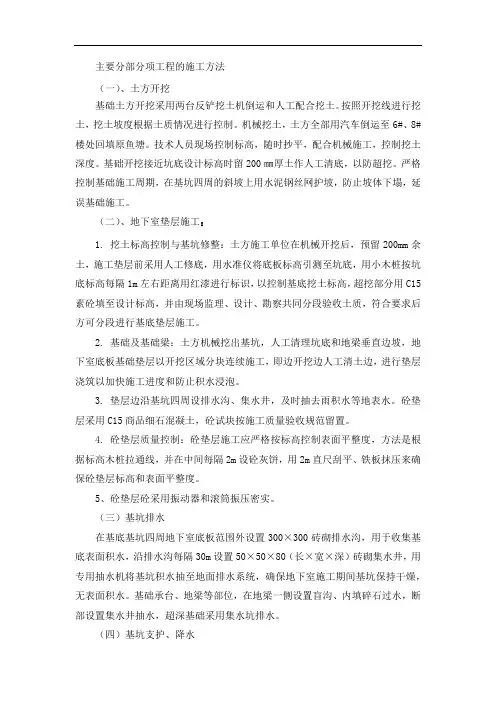

主要分部分项工程的施工方法(一)、土方开挖基础土方开挖采用两台反铲挖土机倒运和人工配合挖土。
按照开挖线进行挖土,挖土坡度根据土质情况进行控制。
机械挖土,土方全部用汽车倒运至6#、8#楼处回填原鱼塘。
技术人员现场控制标高,随时抄平,配合机械施工,控制挖土深度。
基础开挖接近坑底设计标高时留200㎜厚土作人工清底,以防超挖。
严格控制基础施工周期,在基坑四周的斜坡上用水泥钢丝网护坡,防止坡体下塌,延误基础施工。
(二)、地下室垫层施工:1.挖土标高控制与基坑修整:土方施工单位在机械开挖后,预留200mm余土,施工垫层前采用人工修底,用水准仪将底板标高引测至坑底,用小木桩按坑底标高每隔1m左右距离用红漆进行标识,以控制基底挖土标高,超挖部分用C15素砼填至设计标高,并由现场监理、设计、勘察共同分段验收土质,符合要求后方可分段进行基底垫层施工。
2.基础及基础梁:土方机械挖出基坑,人工清理坑底和地梁垂直边坡,地下室底板基础垫层以开挖区域分块连续施工,即边开挖边人工清土边,进行垫层浇筑以加快施工进度和防止积水浸泡。
3.垫层边沿基坑四周设排水沟、集水井,及时抽去雨积水等地表水。
砼垫层采用C15商品细石混凝土,砼试块按施工质量验收规范留置。
4.砼垫层质量控制:砼垫层施工应严格按标高控制表面平整度,方法是根据标高木桩拉通线,并在中间每隔2m设砼灰饼,用2m直尺刮平、铁板抹压来确保砼垫层标高和表面平整度。
5、砼垫层砼采用振动器和滚筒振压密实。
(三)基坑排水在基底基坑四周地下室底板范围外设置300×300砖砌排水沟,用于收集基底表面积水,沿排水沟每隔30m设置50×50×80(长×宽×深)砖砌集水井,用专用抽水机将基坑积水抽至地面排水系统,确保地下室施工期间基坑保持干燥,无表面积水。
基础承台、地梁等部位,在地梁一侧设置盲沟、内填碎石过水,断部设置集水井抽水,超深基础采用集水坑排水。
SGBZ-0101 (人工)土方开挖分项工程施工工艺标准依据标准:《建筑工程施工质量验收统一标准》GB50300-2001 《建筑地基基础工程施工质量验收规范》GB50202-20021、范围本工艺标准适用于一般工业及民用建筑物、构筑物的基坑(槽)和管沟等人工挖土。
2、施工准备2.1 主要机具:尖、平头铁锹、手锤、手推车、梯子、铁镐、撬棍、钢尺、坡度尺、小线或20 号铅丝等。
2.2 作业条件:2.2.1 土方开挖前,应摸清地下管线等障碍物,并应根据施工方案的要求,将施工区域内的地上、地下障碍物清除和处理完毕。
2.2.2 建筑物或构筑物的位置或场地的定位控制线(桩),标准水平桩及基槽的灰线尺寸,必须经过检验合格,并办完预检手续。
2.2.3 场地表面要清理平整,做好排水坡度,在施工区域内,要挖临时性排水沟。
2.2.4 夜间施工时,应合理安排工序,防止错挖或超挖。
施工场地应根据需要安装照明设施,在危险地段应设置明显标志。
2.2.5 开挖低于地下水位的基坑(槽)、管沟时,应根据当地工程地质资料,采取措施降低地下水位,一般要降至低于开挖底面的50cm然后再开挖。
2.2.6 熟悉图纸,做好技术交底。
3、操作工艺3.1 工艺流程:确定开挖的顺序和坡度——沿灰线切出槽边轮廓线——分层开挖——修整槽边清底。
3.2 坡度的确定:3.2.1 在天然湿度的土中,开挖基坑(槽)和管沟时,当挖土深度不超过下列数值的规定,可不放坡,不加支撑。
3.2.1.1 密实、中密的砂土和碎石类土(充填物为砂土) 1.0m;321.2硬塑、可塑的粘质粉土及粉质粘土 1.25m;3.2.1.3 硬塑、可塑的粘土和碎石类土(充填物为粘性土)一一1.5m;3.2.1.4 坚硬的粘土——2.0m。
3.2.2超过上述规定深度,在5m以内时,当土具有天然湿度,构造均匀,水文地质条件好,且无地下水,不加支撑的基坑(槽)和管沟,必须放坡。
边坡最陡坡度应符合表 1.1的规定。
3.3根据基础和土质以及现场出土等条件,要合理确定开挖顺序,然后再分段分层平均下挖。
3.3.1开挖各种浅基础,如不放坡时,应先沿灰线直边切出槽边的轮廓线。
3.3.2开挖各种槽坑;3.3.2.1 浅条形基础。
一般粘性土可自上而下分层开挖,每层深度以60cm为宜,从开挖端部逆向倒退按踏步型挖掘。
碎石类土先用镐翻松,正向挖掘,每层深度,视翻土厚度而定,每层应清底和出土,然后逐步挖掘。
3.3.2.2浅管沟。
与浅的条形基础开挖基本相同,仅沟帮不切直修平。
标高按龙门板上平往下返出沟底尺寸,当挖土接近设计标高时,再从两端龙门板下面的沟底高上返50cm为基准点,拉小线用尺检查沟底标高,最后修整沟底。
3.3.2.3开挖放坡的坑(槽)和管沟时,应先按施工方案规定的坡度,粗略开挖,再分层按坡度要求做出坡度线,每隔3m左右做出一条,以此线为准进行铲坡。
深管沟挖土时,应在沟帮中间留出宽度80cm左右的倒土台。
3.3.2.4 开挖大面积浅基坑时,沿坑三面同时开挖,挖出的土方装入手推车或翻斗车,由未开挖的一面运至弃土地点。
3.4开挖基坑(槽)或管沟,当接近地下水位时,应先完成标高最低处的挖方,以便在该处集中排321.2硬塑、可塑的粘质粉土及粉质粘土 1.25m;水。
开挖后,在挖到距槽底50cm以内时,测量放线人员应配合抄出距槽底50cm平线;自每条槽端部20cm处每隔2〜3m,在槽帮上钉水平标高小木撅。
在挖至接近槽底标高时,用尺或事先量好的50cm 标准尺杆,随时以小木橛上平,校核槽底标高。
最后由两端轴线(中心线)引桩拉通线,检查距槽边尺寸,确定槽宽标准,据此修整槽帮,最后清除槽底土方,修底铲平。
3.5 基坑(槽)管沟的直立帮和坡度,在开挖过程和敞露期间应防止塌方,必要时应加以保护。
在开挖槽边弃土时,应保证边坡和直立帮的稳定。
当土质良好时,抛于槽边的土方(或材料)应距槽(沟)边缘0.8m以外,高度不宜超过 1.5m。
在柱基周围、墙基或围墙一侧,不得堆土过高。
3.6 开挖基坑(槽)的土方,在场地有条件堆放时,一定留足回填需用的好土,多余的土方应一次运至弃土处,避免二次搬运。
3.7 土方开挖一般不宜在雨季进行。
否则工作面不宜过大。
应分段、逐片的分期完成。
雨季开挖基坑(槽)或管沟时,应注意边坡稳定。
必要时可适当放缓边坡或设置支撑。
同时应在坑(槽)外侧围以土提或开挖水沟,防止地面水流入。
施工时,应加强对边坡、支撑、土堤等的检查。
3.8 土方开挖不宜在冬期施工。
如必须在冬期施工时,其施工方法应按冬施方案进行。
采用防止冻结法开挖土方时,可在冻结前用保温材料覆盖或将表层土翻耕耙松,其翻耕深度应根据当地气候条件确定,一般不小于0.3m。
开挖基坑(槽)或管沟时,必须防止基础下的基土遭受冻结。
如基坑(槽)开挖完毕后,有较长的停歇时间,应在基底标高以上预留适当厚度的松土,或用其他保温材料覆盖,地基不得受冻。
如遇开挖土方引起邻近建筑物(构筑物)的地基和基础暴露时,应采用防冻措施,以防产生冻结破坏。
4、质量标准要求符合《建筑地基基础工程施工质量验收规范》GB50202.2002 的规定4.1 土方工程4.1.1 一般规定4.1.1.1 土方工程施工前应进行挖、填方的平衡计算,综合考虑土方运距最短、运程合理和各个工程项目的合理施工程序等,做好土方平衡调配,减少重复挖运。
土方平衡调配应尽可能与城市规划和农田水利相结合将余土一次性运到指定弃土场,做到文明施工。
4.1.1.2 当土方工程挖方较深时,施工单位应采取措施,防止基坑底部土的隆起并避免危害周边环境。
4.1.1.3在挖方前,应做好地面排水和降低地下水位工作。
4.1.1.4 平整场地的表面坡度应符合设计要求,如设计无要求时,排水沟方向的坡度不应小2于2%o。
平整后的场地表面应逐点检查。
检查点为每100〜400m取1点,但不应少于10点;长度、宽度和边坡均为每20m取1点,每边不应少于1点。
4.1.1.5 土方工程施工,应经常测量和校核其平面位置、水平标高和边坡坡度。
平面控制桩和水准控制点应采取可靠的保护措施,定期复测和检查。
土方不应堆在基坑边缘。
4.1.1.6对雨季和冬季施工还应遵守国家现行有关标准。
4.1.2 土方开挖4.1.2.1 土方开挖前应检查定位放线、排水和降低地下水位系统,合理安排土方运输车的行走路线及弃土场。
4.1.2.2施工过程中应检查平面位置、水平标高、边坡坡度、压实度、排水、降低地下水位系统,并随时观测周围的环境变化。
4.1.2.3临时性挖方的边坡值应符合表 6.2.3的规定。
4.2.4 土方开挖工程的质量检验标准应符合表 4.1.2.4的规定。
注:地(路)面基层的偏差只适用于直接在挖、填方上做地(路)面的基层。
4.2基坑工程4.2.1 —般规定421.1在基坑(槽)或管沟工程等开挖施工中,现场不宜进行放坡开挖,当可能对邻近建(构)筑物、地下管线、永久性道路产生危害时,应对基坑(槽)、管沟进行支护后再开挖。
4.2.1.2 基坑(槽)、管沟开挖前应做好下述工作:基坑(槽)、管沟开挖前,应根据支护结构形式、挖深、地质条件、施工方法、周围环境、工期、气候和地面载荷等资料制定施工方案、环境保护措施、监测方案,经审批后方可施工。
土方工程施工前,应对降水、排水措施进行设计,系统应经检查和试运转,一切正常时方可开始施工。
有关围护结构的施工质量验收可按《建筑地基基础工程施工质量验收规范》GB50202-2002第4章、第5章及本章7.2、7.3、7.4、7.6、7.7的规定执行,验收合格后方可进行土方开挖。
4.2.1.3 土方开挖的顺序、方法必须与设计工况相一致,并遵循“开槽支撑,先撑后挖,分层开挖,严禁超挖”的原则。
4.2.1.4 基坑(槽)、管沟的挖土应分层进行。
在施工过程中基坑(槽)、管沟边堆置土方不应超过设计荷载,挖方时不应碰撞或损伤支护结构、降水设施。
4.2.1.5 基坑(槽)、管沟土方施工中应对支护结构、周围环境进行观察和监测,如出现异常情况应及时处理,待恢复正常后方可继续施工。
4.2.1.6 基坑(槽)、管沟开挖至设计标高后,应对坑底进行保护,经验槽合格后,方可进行垫层施工。
对特大型基坑,宜分区分块挖至设计标高,分区分块及时浇筑垫层。
必要时,可加强垫层。
4.2.1.7 基坑(槽)、管沟土方工程验收必须确保支护结构安全和周围环境安全为前提。
当设计有指标时,以设计要求为依据,如无设计指标时应按表7.1.7的规定执行。
5、成品保护5.1对定位标准桩、轴线引桩、标准水准点、龙门板等,挖运土时不得碰撞,也不得坐在龙门板上休息。
并应经常测量和校核其平面位置、水平标高和边坡坡度是否符合设计要求。
定位标准标语和标准水准点,也应定期复测检查是否正确。
5.2 土方开挖时,应防止邻近已有建筑物或构筑物、道路、管线等发生下沉或变形。
必要时,与设计单位或建设单位协商采取防护措施,并在施工中进行沉降和位移观测。
5.3施工中如发现有文物或古墓等,应妥善保护,并应立即报请当地有关部门处理后,方可继续施工。
如发现有测量用的永久性标桩或地质、地震部门设置的长期观测点等,应加以保护。
在敷设地上或地下管道、电缆的地段进行土方施工时,应事先取得有关管理部门的书面同意,施工中应采取措施,以防损坏管线。
6、应注意的质量问题6.1基底超挖:开挖基坑(槽)或管沟均不得超过基底标高。
如个别地方超挖时,其自理方法应取得设计单位的同意,不得私自处理。
6.2软土地区桩基挖土应防止桩基位移:在密集群桩上开挖基坑时,应在打桩完成后,间隔一段时间,再对称挖土;在密集桩附近开挖基坑(槽)时,应事先确定防桩基位移的措施。
6.3基底未保护:基坑(槽)开挖后应尽量减少对基土的扰动。
如基础不能及时施工时,可在基底标高以上留出0.3m厚土层,待做基础时再挖掉。
6.4施工顺序不合理:土方开挖宜先从低处进行,分层分段依次开挖,形成一定坡度,以利排水。
6.5 开挖尺寸不足:基坑(槽)或管沟底部的开挖宽度,除结构宽度外,应根据施工需要增加工作面宽度。
如排水设施、支撑结构所需的宽度,在开挖前均应考虑。
6.6 基坑(槽)或管沟边坡不直不平,基底不平:应加强检查,随挖随修,并要认真验收。
7、质量记录7.1 工程地质勘察报告。
7.2 工程定位测量记录。
8、施工安全8.1 进入现场必须遵守安全生产六大纪律。
8.2 挖土中发现管道、电缆及其他埋设物应及时报告,不得擅自处理。
8.3 挖土时要注意土壁的稳定性,发现有裂缝及倾坍可能时,人员要立即离开并及时处理。
84 人工挖土.前后操作人员间距离不应小于2〜3m,堆土要在1m以外,并且高度不得超过1.5m。
8.5 每日或雨后必须检查土壁及支撑稳定情况,在确保安全的情况下继续工作,并且不得将土和其他物件堆在支撑上, 不得在支撑下行走或站立。
