马街煤矿(露天矿)联合试运转方案
- 格式:pdf
- 大小:135.06 KB
- 文档页数:7
马街煤矿露天矿联合试运转方案Last revised by LE LE in 2021宜良县马街煤矿机械化改造项目联合试运转方案宜良县马街煤矿二〇一六年三月目前,马街煤矿已于2016年3月基本完成生产设备换代升级,完成采剥系统、运输与排土系统、防排水系统及供电系统等的机械化改造。
我矿讨论研究并制定了煤矿各生产系统联合试运转方案,具体内容如下:一、联合试运转系统和期限(一)联合试运转系统本矿联合试运转系统包括以下各生产和辅助系统:1、采煤剥离系统;2、运输及排土系统;3、矿区供电系统;4、矿区防排水系统;5、给水及消防洒水系统;6、机修等辅助生产系统。
(二)联合试运转期限自2016年3月6日至2016年5月6日。
二、联合试运转机构设置、人员配置(一)联合试运转机构与人员设置为保障,马街煤矿机械化改造项目主要生产系统和安全设施联合试运转顺利进行,加强现场协调、组织能力,使联合试运转达到预期效果。
特成立专门的联合试运转领导小组。
组长:XXX(法人兼矿长)成员:XXX(安全副矿长)、XXX(生产副矿长)、XXX(技术副矿长)、XXX(机电负责人)、XXX(安全管理员)。
(二)工作职责联合试运转领导小组应承担以下工作职责:1、负责采剥、运输、防排水、防灭火、边坡监测、排土和安全设施等各方面的运转情况的监测、监控、安全管理,发现问题及时、有效地进行处理,保证试运转工作顺利完成;2、针对联合试运转各系统修编作业规程、操作规程;3、编制完善煤矿生产应急救援预案;4、负责采剥排土工程进行位置放线、边坡监测等;5、对试运转过程中的生产运行数据和各种消耗数据进行收集、统计、分析;6、负责设备台账管理,做到数量清、状态明;7、负责与各设备厂家联系,确保联合试运转期间设备售后服务满足生产进度需求;8、负责备品备件的实物管理,采购、领用出入库手续办理、仓库储备管理;9、检验各安全生产子系统自身的安全生产能力和协调配合度,通过联合试运转检验实际生产能力,并使之尽快达到设计生产能力。

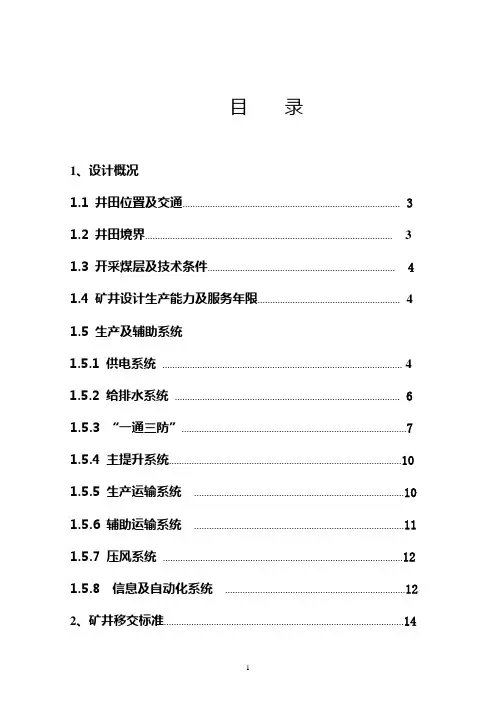

目录1、设计概况1.1 井田位臵及交通 (3)1.2 井田境界 (3)1.3 开采煤层及技术条件 (4)1.4 矿井设计生产能力及服务年限 (4)1.5 生产及辅助系统1.5.1 供电系统 (4)1.5.2 给排水系统 (6)1.5.3 “一通三防” (7)1.5.4 主提升系统 (10)1.5.5 生产运输系统 (10)1.5.6 辅助运输系统 (11)1.5.7 压风系统 (12)1.5.8 信息及自动化系统 (12)2、矿井移交标准 (14)3 联合试运转报告3.1 联合试运转标准(见表1) (15)3.2 试运转前的准备工作 (20)3.3 各分系统试运转 (21)3.3.1 供电系统试运转 (21)3.3.2 给排水系统试运转 (23)3.3.3 “一通三防” (24)3.3.4 主提升系统 (26)3.3.5 生产运输系统 (26)3.3.6 辅助运输系统 (28)3.3.7 压风系统 (28)3.3.8 信息及自动化系统 (28)3.3.9 工作面生产系统 (30)3.4 联合试运转 (30)3.4.1 联合试运转领导机构 (30)3.4.2 联合试运转顺序 (32)3.4.3 联合试运转安全技术措施 (35)...矿业集团...煤矿联合试运转方案...矿业集团...煤矿2004年9月28日开工建设,目前矿井建设已基本完成初步设计的工程内容。
矿井提升、运输、通风、供电、给排水、消防洒水、注氮、安全监测、束管监测、调度通讯及工业自动化等生产及辅助生产系统已形成或基本形成,具备联合试运转条件。
为保证联合试运转工作安全顺利进行,特编制本方案。
1. 矿井设计概况1.1 井田位臵及交通本井田位于宁夏灵武市东北20 km的毛乌素沙漠的边缘,西隔黄河30 km与银川市相望。
行政区划属灵武市横山乡管辖。
本井田东距黎家新庄中心区约8km。
GZ35银(川)—青(岛)高速公路及与其平行的三级公路从井田东部6km处通过,307国道从井田南部8km处通过。
日期:•试运转方案概述•试运转前的准备工作•试运转的详细方案•试运转中的安全措施目•试运转的总结和评估•煤矿试运转案例分享录试运转方案概述03优化生产工艺和流程01检验煤矿生产系统的可靠性和稳定性02评估煤矿的安全性能准备应急预案进行人员培训试运转的预期成果确保煤矿生产系统的可靠性和稳定性01提高煤矿的安全性能02优化生产工艺和流程03试运转前的准备工作总结词详细描述人员培训和组织总结词详细描述设备和设施的准备安全预防和应急措施总结词安全预防和应急措施是试运转方案的重要环节。
详细描述在试运转前,需要制定完善的安全预防和应急措施,包括但不限于穿戴防护用品、定期检查工作场所的安全状况、及时排除安全隐患等。
同时,还需要制定应急预案,明确应急救援流程和责任人,确保在突发情况下能够迅速响应并处理。
试运转的详细方案总结词:不可或缺详细描述:其他设备试运转是煤矿试运转方案中不可或缺的一部分。
这些设备可能包括供电设备、供气设备、供水设备等,需要在试运转过程中进行全面的检查和测试。
试运转中的安全措施制定并执行详细的操作规程和安全规范,确保所有工作人员都了解并遵守。
对新员工进行全面的安全培训,确保他们了解操作规程和安全规范。
定期对员工进行安全培训,以更新他们的安全知识和技能。
操作规程和安全规范应急处理和救援措施定期进行安全检查和评估,及时发现并解决潜在的安全隐患。
对安全检查和评估结果进行分析,以改进安全措施和管理制度。
建立完善的安全检查和评估机制,确保所有设备和工作场所都符合安全标准。
安全检查和评估机制试运转的总结和评估记录设备运行数据分析数据数据记录和分析根据问题反馈,提出针对性的改进建议,包括维修计划、安全措施等。
问题反馈和改进建议改进建议问题反馈在试运转结束后,对整个试运转过程进行总结,评估试运转的效果和意义。
未来规划根据试运转的经验总结,制定未来的工作计划和目标,包括设备更新、技术升级等。
经验总结经验总结和未来规划VS煤矿试运转案例分享矿井概况通过试运转,检查煤矿生产系统、安全系统、管理系统是否达到设计要求,确保煤矿安全、高效生产。

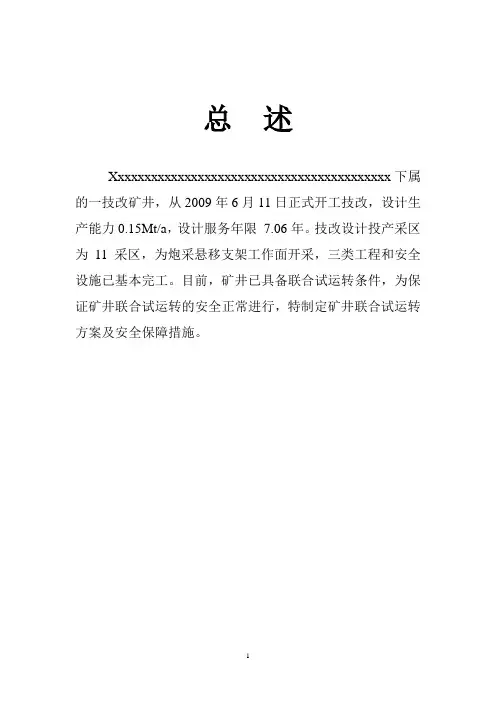

总述Xxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxx下属的一技改矿井,从2009年6月11日正式开工技改,设计生产能力0.15Mt/a,设计服务年限7.06年。
技改设计投产采区为11采区,为炮采悬移支架工作面开采,三类工程和安全设施已基本完工。
目前,矿井已具备联合试运转条件,为保证矿井联合试运转的安全正常进行,特制定矿井联合试运转方案及安全保障措施。
目录第一章矿井概况 (4)第一节设计概况 (4)第二节建设情况 (4)第三节劳动组织及培训 (4)第四节管理制度 (5)第二章联合试运转时间及组织机构 (5)第一节联合试运转时间及目标 (5)第二节联合试运转组织机构及保障措施 (6)第三章矿井主要生产系统试运转方案.......................................... . (6)第一节试运转程序 (10)第二节各系统生产能力和设备试运转情况 (11)第三节掘进工作面生产准备情况 (20)第四章联合试运转期间安全保障措施 (20)第一节顶板管理、矿压观测安全措施 (21)第二节机电设备管理及操作安全措施 (24)第三节一通三防安全管理措施.................................................... .32 第四节矿井安全监测. (41)第五节防治水安全措施 (42)第六节爆破安全措施 (43)第七节运输安全措施 (44)第八节主、副井提升事故的预防计划........................................ .46 第九节避灾路线............................................................................ .50 第十节地面事故预防与处理地面土建工程. (50)第五章试生产过程中应注意事项 (49)第一章矿井概况第一节设计概况Xxxxxxxxxxxxxxxxxxxxxx0.15Mt/a, 井田可采储量107.3万吨,主采煤层二1煤, 矿井服务年限7.06年。
最新整理联合试运转应急预案及安全措施为预防矿井试运转期间发生顶板、水灾、火灾、瓦斯、提升、供电等各类事故及事故发生后能得到及时处理,特制定应急预案、安全技术措施和成立应急预案领导小组。
(一)矿井事故应急救援组织机构矿井成立事故应急救援指挥部,指挥部设在矿调度调度中心。
1、组织机构总指挥:杨百章副总指挥:杨景荣、杨德章、曹业永成员:其它矿领导、生产部、安技部、经营部、办公室负责人、生产各区队的负责人。
正常情况下,矿值班领导负责矿井日常安全管理工作,处置一般安全生产问题和隐患(二)事故报告程序1、发生瓦斯、煤尘、水灾、火灾、顶板等重大事故时,现场人员应立即向矿调度室汇报,矿调度室接到事故汇报后,立即向矿值班领导汇报。
2、矿值班领导接到汇报后,首先对事故进行紧急处理,同时立即向董事长汇报,召集事故应急救援总指挥成员,通知矿山救护队并安排调度员通知指挥部其它成员集合待命。
3、发生重大事故,指挥部必须立即向上级有关单位部门通报。

发生事故后指挥部必须通知的人员名单序号姓名电话序号姓名电话1杨百章1879237999911申孝虎xxx923594882杨景荣1870034888812师家科xxx925491883杨德章xxx19231988 13王海刚xxx59690868 4曹业永1869xxx7188 14李育河xxx36780xxx5寇尚华1879xxx0568 15陈义福xxx192380886吴兴新1879xxx312816吴西波1879xxx25007刘亚生1879xxx011817侯仁章1879xxx61138杨建章xxx2933199918王英浩xxx925250719杨耀荣xxx1768655519周存泽1899169591510杨凯荣xxx91658333 (三)通迅联络1、矿总指挥部应急救援电话0913--5559555,县煤炭局事故应急救援电话0913--5528101,救护大队0913--6781999。

矿井及选煤厂联合试运转方案1. 引言本文档旨在介绍矿井和选煤厂联合试运转的方案及流程。
在联合试运转阶段,矿井和选煤厂将进行协同操作和优化,以确保产出的煤炭质量符合要求,并实现高效率和低能耗的生产。
2. 背景矿井和选煤厂是煤炭生产的关键环节,而联合试运转是确保两个环节紧密配合的重要步骤。
通过协同操作,矿井可以提供符合选煤厂生产要求的煤炭原料,同时选煤厂可以对煤炭进行精细加工和分类,以达到最终产品的标准要求。
3. 试运转方案3.1 设备准备在联合试运转之前,矿井和选煤厂需要进行设备准备。
这包括矿井的矿井机、输送带等设备的检查和维修,以及选煤厂的破碎机、筛分机等设备的准备工作。
如果发现设备存在问题,应及时修复或更换,确保设备能够正常运行。
3.2 原料供应矿井在试运转期间需要提供符合选煤厂生产要求的煤炭原料。
为此,需要对矿井的采矿方案进行调整,确保煤炭的质量和产量能够满足选煤厂的要求。
同时,矿井还需要与选煤厂建立良好的沟通渠道,及时了解选煤厂的需求,并做出相应的调整。
3.3 加工流程选煤厂在试运转期间需要制订合理的加工流程,确保煤炭能够得到精细加工和分类。
加工流程包括煤炭的破碎、筛分、洗选等环节。
在试运转期间,选煤厂需要对加工设备进行调试和优化,以保证加工过程的稳定性和效率。
3.4 质量控制质量控制是试运转的关键环节。
矿井和选煤厂需要建立完善的质量控制体系,对每一批煤炭的质量进行检测和分析。
同时,需要制定合理的质量标准,并设立相应的纠偏措施,以确保产出的煤炭符合要求。
3.5 能耗控制在试运转期间,矿井和选煤厂需要关注能耗控制。
通过优化设备运行参数和加工流程,可以有效降低能耗。
此外,矿井和选煤厂还可以通过节约能源和回收利用等措施,进一步降低能耗成本。
4. 试运转流程4.1 方案制定在试运转开始之前,矿井和选煤厂需要共同制定试运转方案。
方案包括设备准备、原料供应、加工流程、质量控制和能耗控制等内容。
制定方案时,需要充分考虑矿井和选煤厂的实际情况,并确保方案的可行性和有效性。
第一章矿井概况 (4)第一节矿井概况 (4)第二节设计批复情况 (5)第三节建设情况 (7)第四节劳动组织及培训 (8)第五节管理制度 (8)第二章联合试运转时间及组织机构 (9)第一节联合试运转时间及目标 (9)第二节联合试运转组织机构及保障措施 (10)第三章联合试运转的测试项目、方法、机构和人员 (15)第一节运输系统 (15)第二节采掘系统 (16)第三节供电系统 (16)第四节通风系统 (17)第五节排水系统 (18)第六节监测监控系统 (18)第七节井下人员定位系统 (19)第八节通讯联络系统 (20)第九节压风自救系统 (21)第十节供水施救系统 (22)第十一节紧急避险系统 (22)第五章联合试运转的预期目标和效果 (23)第六章联合期间的产量计划与劳动组织 (24)第一节回采工作面 (24)第二节劳动组织 (24)第七章联合试运转期间安全保障措施 (25)第一节一通三防安全管理措施 (26)第二节顶板管理、矿压观测安全措施 (39)第三节机电设备管理及操作安全措施 (41)第四节矿井安全监测监控安全措施 (42)第五节防治水安全措施 (43)第六节爆破安全措施 (43)第七节运输安全措施 (44)第八节避灾路线 (44)第九节地面事故预防处理措施 (45)第八章联合试运转应急预案 (45)第一节矿井采掘生产系统应急预案 (47)第二节瓦斯事故处理预案 (48)第三节通风系统试运转应急预案 (49)笫四节提升、运输系统联合试运转应急预案 (52)第五节联合试运转停电事故应急预案 (53)第六节排水系统试运行应急预案 (54)第七节通讯、监控、压风系统试运行应急预案 (56)第八节供水防尘系统应急预案 (57)第九节污水处理系统试运转应急预案 (57)第十节联合试运转期间的资金筹备 (58)第九章试生产过程中应注意事项 (58)前言登封市天基煤业有限责任公司是由原登封市告成镇田吉沟煤矿、登封市告成镇庙庄村兴安煤矿整合而成。
宜良县马街煤矿机械化改造项目联合试运转方案宜良县马街煤矿二〇一六年三月目前,马街煤矿已于2016年3月基本完成生产设备换代升级,完成采剥系统、运输与排土系统、防排水系统及供电系统等的机械化改造。
我矿讨论研究并制定了煤矿各生产系统联合试运转方案,具体内容如下:一、联合试运转系统和期限(一)联合试运转系统本矿联合试运转系统包括以下各生产和辅助系统:1、采煤剥离系统;2、运输及排土系统;3、矿区供电系统;4、矿区防排水系统;5、给水及消防洒水系统;6、机修等辅助生产系统。
(二)联合试运转期限自2016年3月6日至2016年5月6日。
二、联合试运转机构设置、人员配置(一)联合试运转机构与人员设置为保障,马街煤矿机械化改造项目主要生产系统和安全设施联合试运转顺利进行,加强现场协调、组织能力,使联合试运转达到预期效果。
特成立专门的联合试运转领导小组。
组长:XXX(法人兼矿长)成员:XXX(安全副矿长)、XXX(生产副矿长)、XXX(技术副矿长)、XXX (机电负责人)、XXX(安全管理员)。
(二)工作职责联合试运转领导小组应承担以下工作职责:1、负责采剥、运输、防排水、防灭火、边坡监测、排土和安全设施等各方面的运转情况的监测、监控、安全管理,发现问题及时、有效地进行处理,保证试运转工作顺利完成;2、针对联合试运转各系统修编作业规程、操作规程;3、编制完善煤矿生产应急救援预案;4、负责采剥排土工程进行位置放线、边坡监测等;5、对试运转过程中的生产运行数据和各种消耗数据进行收集、统计、分析;6、负责设备台账管理,做到数量清、状态明;7、负责与各设备厂家联系,确保联合试运转期间设备售后服务满足生产进度需求;8、负责备品备件的实物管理,采购、领用出入库手续办理、仓库储备管理;9、检验各安全生产子系统自身的安全生产能力和协调配合度,通过联合试运转检验实际生产能力,并使之尽快达到设计生产能力。
三、联合试运转主要设施与装备的检测、检验(一)测试项目1、采区的地质条件、边坡位移、岩层裂隙渗水情况,开拓运输系统通过能力、机械设备能力及匹配,采煤方法及工作面的有关参数。
联合试运转方案万源市竹源煤业有限公司长石煤矿二○一一年四月二十六日目录一、联合试运转的系统、范围和期限 3二、联合试运转的测试 3三、联合试运行的目标和效果7四、联合试运行期间的产量计划与劳动组织7五、应急预案与安全技术措施8一、联合试运转的系统、范围和期限本次联合试转的系统范围为我矿被上级有关部门批复同意的《万源市竹源煤业有限责任公司长石煤矿扩建工程初步设计(修改版)》和《万源市竹源煤业有限公司长石煤矿扩建工程初步设计安全专篇(修改版)》的Ⅰ期工程(即以+1226m为主平硐,+1307m为回风平硐的+1226m水平工程)的采掘系统、通风系统、运输系统、供电系统、通讯系统、压风系统、消防洒水系统、监测监控系统和地面生产系统。
联合试运转期限定为六个月,即二○一一年五月一日至十月三十一日。
二、联合试运转的测试(一)采掘系统测试项目测试方法测试机构测试人员工作面生产能力在“三·八”制作业制度和正规循环条件下,测量工作面煤厚,循环进度,工作面单班产量和日产量。
生技科曾乐华、张娣贵采区、工作面回采率测量采面煤厚,根据循环进度计算单位面积的煤炭储量,根据单班产量计算出单位面积的出煤量,用单位面积出煤量除以单位得出采面回采率,采区压煤量除以采区储量得出采区回采率。
生技科吴会科、龚成刚采煤工作面的支护测试按照设计的柱距1m,排距1m进行支护,管理顶板和采空区处理的情况。
安全科生技科钟运学、罗帮强主要材料消耗分别记录试运转过程中的各类材料用量,根据材料用量和原煤产量计算出吨煤材料消耗。
财务科生技科张烈超、吴会科巷道的质量断面的形状、大小、坡度;支护材料、支护的形式和质量;轨型大小,轨道接头的左右高低差,轨枕规格和的间距;道碴的质量;水沟的断面和排水能力。
生技科蔡彬、吴会科三个煤量根据形成的开拓巷道、准备巷道和回采巷道计算出三个煤量。
生技科蔡彬(二)通风系统测试项目测试方法测试机构测试人员主要通风机主要扇风机的运行性能测定;检查风机房的水柱计、电压表、电流表、轴承温度计等。
