有粉刷石膏层的内墙刮腻子施工技术交底_
- 格式:doc
- 大小:69.00 KB
- 文档页数:7
8mm的,应分层施工,下层应在上一层浆料终凝后方可进行。
5、在粉刷石膏底层终凝后(约2-3小时),立即罩面层,以防面层失水过快。
四、注意事项:
1、墙面抹灰完毕后,垂直度和平整度控制标准都为0~3mm。
2、粉刷石膏应防止受潮、雨淋等。
3、在备置料浆时,一定要保证料浆的静置时间,一般在5min,5min后再次搅拌,效果更佳。
4、灰饼、冲筋材料采用石膏砂浆。
五、施工工艺图解:
横平竖直要冲筋:
冲筋效果图:
线槽及线盒封堵用适莱而不能用水泥砂浆:
门洞口有门套不用抹灰,省材料更省人工:
从上到下来压实:
从左到右来推料:
审核人交底人接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
11。

一、交底目的为确保内墙粉刷石膏施工过程中的安全,预防安全事故的发生,特进行安全技术交底。
二、交底内容1. 施工人员要求- 所有参与施工人员必须经过安全教育和技能培训,具备相应的操作资格。
- 作业人员应穿戴符合安全要求的工作服、安全帽、手套、防护眼镜等个人防护用品。
2. 施工场地安全- 施工现场应设置明显的安全警示标志,并保持通道畅通。
- 施工区域应设有安全防护设施,如围栏、警戒线等,防止无关人员进入施工区域。
- 高处作业时,应搭设稳固的脚手架,并设置安全网。
3. 施工材料安全- 石膏粉等施工材料应存放于干燥通风处,避免受潮结块。
- 材料搬运时应小心轻放,防止材料滑落造成伤害。
4. 施工工艺安全- 施工前应检查墙面基层,确保墙面平整、干燥、无裂缝、无油污。
- 刮腻子时应先从上往下刮,避免刮伤手指。
- 刮腻子过程中,如需站立,应确保脚下稳固,避免滑倒。
- 涂刷石膏时,应避免涂料飞溅到眼睛或皮肤上,如不慎溅入,应立即用清水冲洗。
- 施工过程中,如遇施工人员身体不适,应立即停止作业,并送医检查。
5. 电气安全- 施工现场应使用符合安全标准的电气设备,并定期检查。
- 电动工具应使用漏电保护器,确保安全使用。
- 严禁私拉乱接电线,防止触电事故发生。
6. 火灾安全- 施工现场应配备灭火器等消防设施,并定期检查。
- 施工过程中,严禁吸烟和使用明火。
- 施工结束后,应确保现场无火种、火源。
三、交底时间(此处填写交底时间)四、交底人(此处填写交底人姓名及职务)五、接受交底人(此处填写接受交底人姓名及职务)六、注意事项1. 施工过程中,如遇突发情况,应立即停止作业,并采取相应措施进行处理。
2. 施工结束后,应对施工现场进行清理,确保无安全隐患。
七、附则本安全技术交底自发布之日起实施,如遇特殊情况,应及时修订。
(完)。
内墙饰面工程粉刷石膏一、材料要求:1面层粉刷石膏:凝结时间不小于60min、不大于8h。
细度0.2mm筛余量小于等于40%。
抗折强度大于3.0MPa,抗压强度大于5.0MPa。
2底层粉刷石膏:凝结时间不小于60min、不大于8h。
细度0.2mm筛余量小于等于40%。
抗折强度31234应用1:356梁等凸出墙面的混凝土剔平。
四、操作工艺:(一)工艺流程:1.基层处理:首先应对混凝土基层的浮灰污物进行清理,对于凹凸表面不平整的部位,剔凿平整,并对混凝土的表面的水泥棱(一般是模板的接缝处)进行打磨。
砖墙墙面需将表面尘土、砂浆清理干净。
刷建筑胶一遍,配合比为建筑胶:水=1:42.抹灰饼:按墙上己弹的基准线,分别在门口角、垛、墙面等处抹灰饼。
(清水混凝土墙面垂直度、平整度好的基层,可不做本道工序)3.抹底层粉刷石膏:将底层粉刷石膏抹在基底上。
用尺板或刮杠紧贴灰饼上下刮平,每次厚3.接缝处理:在两种材料的接缝处抹3mm厚底层粉刷石膏,宽度约为250-300mm,随后将中碱玻纤网带(250-300mm)轻轻勒入砂浆层并铺贴平整。
不同材料墙体相交接部位的抹灰,应采用加强网进行防开裂处理,加强网与两侧墙体的搭接宽度不应小于100mm。
4.抹底层粉刷石膏:待接缝处的砂浆完全干燥后,将底层粉刷石膏抹在基底上。
用尺板或刮杠紧贴灰饼上下刮平,每次厚度为5~7mm(与常规的水泥混合砂浆抹灰工程相同),达到墙面垂直和平整要求。
5.抹面层粉刷石膏:使用面层粉刷石膏,用水拌合。
建议使用搅拌器在大桶中充分搅拌均匀,稠度比传统的墙面腻子略稠即可,(注意搅拌时间越长,初凝时间会越短),使用传统腻子刮板或小号抹子可直接在基层上批抹,厚度为1~2mm。
压光应在终凝前进行(以手指压按表面不出现明显压痕为好,类似传统水泥砂浆抹灰的方法),一般在面层抹灰后45分钟左右进行,过早会出现气泡,过迟不易压光。
6.抹水泥砂浆踢脚板(墙裙):在抹水泥砂浆的高度范围内,刷一遍聚合物水泥浆,立即抹1:3水泥砂浆,厚约7-8mm,表面用木抹子搓毛。

工程名称承德金隅示范小区项目(一期)日期2020年5月1日交底部位粉刷石膏刮腻子技术交底页数第 2 页,共 3 页交底内容:(二)混凝土墙、条板墙面及顶棚抹粉刷石膏:1、基层处理:首先应对基层的浮灰污物进行清理,对于凹凸表面不平整的部位,剔凿平整,并对混凝土的表面的水泥棱(一般是模板的接缝处)进行打磨。
条板墙面需将表面尘土、砂浆清理干净。
2、吊垂直、套方、找规矩:根据房间的方正找好方弹出控制线线,按照控制线和墙上基准线,分别在门口角、垛、墙面等处吊垂直、套方、抹灰饼。
3、抹底层粉刷石膏:将底层石膏抹在基底上。
用尺板或刮杠紧贴冲筋上下刮平,每次厚度为5~7mm,达到墙面垂直和平整要求。
(三)混凝土墙、条板墙面、抹灰墙面、顶棚刮腻子:1、满刮耐水腻子:建议使用搅拌器在大桶中充分搅拌均匀,稠度比传统的墙面腻子略稠即可,(注意搅拌时间越长,初凝时间会越短),使用腻子刮板或小号抹子可直接在基层上批抹,厚度为1~2mm。
压光应在终凝前进行(以手指压按表面不出现明显压痕为好,类似传统水泥砂浆抹灰收面的方法),一般在涂后45min左右进行,过早会出现气泡,过迟不易压光。
7、刮腻子时应横竖刮,即第一遍腻子横向刮,第二遍腻子竖向刮。
注意按搓和收头时腻子要刮净,每道腻子干燥后应用砂纸打磨,将腻子磨平后并将浮尘擦净。
五、质量标准:(一)主控项目:1、抹灰所用材料的品种和性能应符合设计及国家规范、标准的要求。
2、抹灰工程应分层进行,不同材料的分层抹灰厚度应符合规范及设计的要求。
当抹灰过厚时,应采取有效的加强措施。
不同材料基体交接处表面的抹灰,应采取防止开裂的加强措施,当采用加强网时,加强网与各基体的搭接宽度不应小于100mm。
3、抹灰层与基层之间及各抹灰层之间必须粘结牢固,抹灰层应无脱层、空鼓,面层应无裂缝。
(二)一般项目:1、粉刷石膏抹灰工程的表面质量应符合下列规定:1)普通抹灰:表面应光滑、洁净、接茬平整。
2)高级抹灰:表面应光滑、洁净、颜色均匀、无抹纹。
一、施工准备:1.1材料准备:1. 1. 1面层粉刷石膏:凝结时间不小于60min、不大于8h。
细度0. 2mm筛余量小于等于40%。
抗折强度大于3. OMpa,抗压强度大于5. OMpa。
1. 1. 2底层粉刷石膏:凝结时间不小于60min>不大于8h o细度0. 2mm筛余量小于等于40%o抗折强度大于2. 5Mpa,抗压强度大于4. 0Mpa o1.2主要机具:手提式电动搅拌器、搅拌桶(直径60-70cm,高65-80 cm),找平工具、水平尺、2m刮杠、大小号抹子和灰板等一般抹灰工具等。
1.3作业条件:1.4. 1墙体表面的灰尘、污垢和油渍等应清理干净,并洒水湿润。
墙面上预埋预设铁件、管道等均已提前安装好,结构施工时的预留孔洞等提前堵塞严密,将柱、梁等凸出墙面的混凝土剔平。
二、操作工艺:2.1工艺流程:基层处理一隔墙板缝处理一洒水湿润一挂网一吊直、套方、贴灰饼、冲标筋一底层粉刷石膏施工一面层粉刷石膏施工。
2.2基层处理:将墙面上的灰尘、污垢清理干净,并洒水湿润。
墙面上的线槽、孔洞堵严抹平。
2.3墙面、接槎修补处理:轻隔墙与混凝土墙交界处先用铲刀将阴阳角及接缝处铲平,用石膏将其部位找平、顺直,找平石膏宽度为板缝中线每边各60mm,阴阳角处为中线两边各120mm,用粉刷石膏满刮一层,然后将100mm. 200mm宽的玻纤耐碱网格布分别粘贴于板缝及阴阳角部位,玻纤耐碱网格布粘贴要紧贴找平石膏层,并无褶皱或翘边现象。
2.4底层粉刷石膏施工:待接缝处的乳胶完全干燥后,将底层粉刷石膏(石膏:砂=1:2〜4)抹在基层底上。
用刮杠有上向下刮平,阴阳角抹灰前用托线板、靠尺对抹灰墙面尺寸预测摸底。
达到墙面垂直、顺平、阴阳角方正。
2.5抹面层粉刷石膏:使用面层粉刷石膏,用水拌合。
使用搅拌器在桶中充分搅拌均匀,不得有结块,稠度比传统的墙面腻子略稠即可(注意搅拌时间越长,初凝时间会越短),使用传统腻子刮板在基层上批抹,厚度为1-2 mm。
2、具体用料及分层做法:
5〕养护:水泥砂浆抹灰层应在潮湿的环境下养护,养护温度不应低于5℃,养护时间宜不少于7天。
高温或烈日下的抹灰墙面应及时喷水养护。
〔7〕涂料涂饰工程的颜色、图案应符合设计要求。
〔8〕涂料涂饰工程应涂饰均匀、粘结牢固,不得漏涂、透底、起皮和掉粉。
种、同批号的水泥,以防止颜色不均。
面层抹灰要用原浆抹压,不得洒干水泥面收光。
3、抹灰层过厚:抹灰层的厚度过大,尤其是一次成活、抹灰层坠裂。
抹灰层的厚度应
16、宿舍间粉刷石膏打底施工必须预留踢脚线位置,即室内地面以上10公分位置内不能出现石膏材料,保证踢脚线施工位置及粘贴质量。

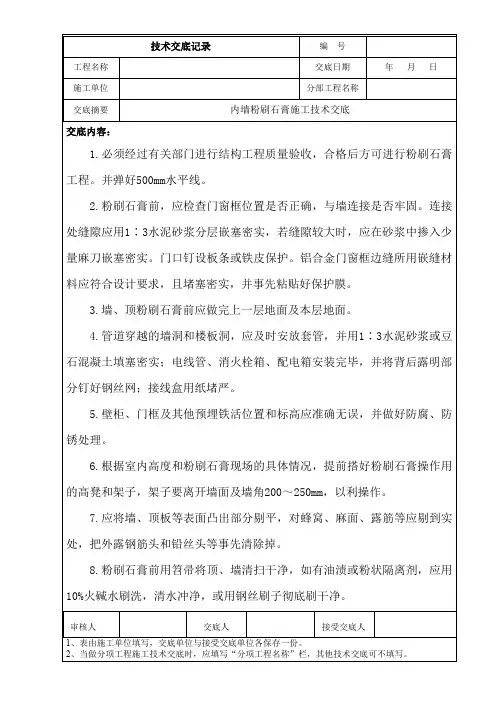

粉刷石膏施工技术交底技术交底记录编号表C2-1工程名称施工单位交底提要交底内容:一、总体部署:1、施工部位:本工程墙面为乳胶漆及壁纸饰面的墙面,2、墙面抹粉刷石膏的范围:墙脚处预留80mm高不抹粉刷石膏(此部位安装踢脚线),抹粉刷石膏的高度为顶面与墙面相交处高50mm。
3、抹粉刷时注意需压入玻纤网格波,具体方式为将网格布绷紧后贴于底层粉刷石膏面上,用抹子由中间向四周把网格布压入底层粉刷石膏内,要平整压实,严禁网格布皱褶。
网格布不得压入过深,表面必须暴露在底层粉刷石膏之外。
铺贴遇有搭接时,必须满足横向100mm、纵向80mm的搭接长度要求,然后在底层石膏没有完全凝固之前抹面层石膏,厚度 2,3mm,仅以覆盖网格布为宜。
面层粉刷石膏且忌不停揉搓,以免形成空鼓。
二、工艺流程及操作要点(一) 工艺流程结构验收 ? 施工准备 ? 基层处理 ? 底层抹灰并压入网格布 ? 面层抹灰。
(二) 操作要点1施工准备1.1基层处理:对抹灰基层应清除墙面浮尘、杂质及混凝土墙面的脱模剂等。
1.2基层不平整部位需填补平整,孔洞及板缝可采用1:1石膏砂浆或嵌缝石膏填补。
1.3不同墙体基材(如轻集料空心砌块、混凝土墙柱连接处 )先用粘接石膏粘贴玻纤网格波,搭接宽度从相接处起两边不小于80mm。
1.4对墙面垂直平整度用两米的靠尺拉线逐一检查,做好预控抹灰厚度。
2.拌制方法2.1先将计算用水量倒入搅拌器内,再将石膏徐徐倒入,边倒边拌,直到形成均匀的浆体,一次拌合的浆料要在一小时内用完。
(浆料在使用过程中如出现稠化现象,可用手工强行搅拌使之稀化后再使用,一般不必再另加水)3抹面操作3.1抹灰前:抹灰基层需满刷界面积一遍。
3.2粉刷石膏面层硬化前(5-7d)要防止风吹,水冲和撞击等危害,以防止在硬化前发生快干、撞击等危害3.3每次搅拌的料要一次用完,已凝固的粉刷石膏不能再加水搅拌使用。
三、机具设备1. 搅拌机、2.搅拌桶、3.找平工具、4.抹子、5.2-3m长靠尺和线锤、6铝合金刮尺四、质量要求1. 粉刷石膏材料、界面剂、108胶须有出场质量证明书,产品鉴定书,生产许可证及使用说明书等。
伍佰座单身公寓工程项目施工单位 公司 交底部位 室内刮腻子工序名称室内装饰装修交底提要内墙刮腻子材料及机具准备、施工工艺、质量要求及安全环保措施交底内容:项目(专业) 交底人接受人为减少施工期间垂直运输机械的工作量;保证工程进度创造更好的条件为最大限度地减小抹灰层的厚度,以增加业主真正的使用面积;保证墙面光滑、洁净、美观,并且易达到质量要求,减少或避免了墙面抹灰空鼓的质量通病,局部的鼓模及模板肋用砂轮机磨平及用水泥或石膏腻子修补平整,然后在砼上直接刮腻子的施工方案.一、材料及机具准备石膏腻子、耐水腻子、高凳、脚手板、腻子托板、滚筒、刷子、排笔、小漆桶、砂纸、橡皮刮板、腻子槽、檫布、半截大桶等.1、耐水腻子应注意防水处理,应存在在阴凉干燥处,并且保证包封完好。
2、耐水腻子应在保质期内使用,如果超过保质期,必须进行试刮,经检验合格后,再行施工.3、在腻子调和时,各种材料的计量必须严格按照配比进行,并落实专人管理。
二、作业条件1、墙面、顶板粉刷石膏完成验收。
2、墙面应基本干燥,基层含水率不得大于8%。
3、墙面的设备管洞、线盒四周、阴阳角等要提前处理完毕,砖墙与砼墙(轻质隔墙板块间拼缝,轻质隔墙与砖墙交接处拼缝,轻质隔墙与砼墙交接拼缝,轻质隔墙与楼板接缝)等交接拼缝处应提前用绑带处理好,为确保刮腻子前墙面干燥。
4、粉刷石膏作业已全部完成,过墙管道、洞口、阴阳角等提前处理完备.5、应将墙、顶板等表面凸出部分剔平,对蜂窝、麻面、露筋等应剔到实处,把外露钢筋头和绑丝头等事先清除掉,混凝土泛锈的部位已做处理。
6、门窗玻璃应提前安装完备。
7、大面积施工前应做好样板,经验收合格后方可进行大面积施工。
三、工艺流程。
粉刷石膏及腻子技术交底一、施工准备1、基层表面应将表面浮灰、油污等清理干净,大于5mm的凸出物应剔除铲平(检查基层垂直和平整度,考虑分户验收尺寸,误差较大的墙体及梁应提前剔凿,如有漏筋部位应先清理干净,甩浆拉毛,1:3水泥砂浆找平)。
2、内墙面上的门窗框、设备穿墙管道,内墙内侧墙面管线、槽盒等应提前安装完毕,并预留出饰面的厚度。
抹灰面及保温墙面已按要求施工完毕。
二、施工部位及厚度1、地下室剪力墙基层清理打磨,粉刷石膏打底一遍,面层耐水腻子两遍。
2、地下室二层顶棚及地下一层配电室顶棚:基层清理打磨,粉刷石膏打底一遍,面层耐水腻子两遍。
3、地下一层顶板:基层清理打磨干净,配套粘50厚膨胀聚苯板,聚合物水泥粘贴耐碱网格布,聚合物水泥涂料,面层腻子两遍。
4、地上公共部分:基层清理打磨,有保温墙面做粉刷石膏一遍,面层耐水腻子两遍;抹灰墙面抹完灰后耐水腻子两遍;其他墙面粉刷石膏两遍,分底层面层,耐水腻子两遍;顶棚粉刷石膏两遍,分底层面层,耐水腻子两遍。
5、商业部分顶棚基层处理,粉刷石膏两遍。
6、住宅套内:厨房厕所顶棚耐水腻子两遍,其他房间顶棚粉刷石膏两遍;其他房间有保温及抹灰要求的墙面石膏面层一遍,无要求的墙面粉刷石膏两遍,分底层面层。
三、施工要点工艺流程粉刷石膏及腻子工程的工艺流程为:基层处理→吊垂直线、套方、弹控制线→搅拌石膏→用石膏抹灰饼、冲筋→根据分户验收尺寸调整石膏厚度→刮粉刷石膏底层及面层→面层为腻子的刮腻子两遍。
1. 基层处理:剪力墙及顶棚打磨清除基层墙面浮灰、油渍及砼养护液等,打磨基层后浇水。
在不同材质交接处加耐碱网布,每侧10cm.2、吊垂直、套方、弹石膏厚度控制线:根据饰面厚度及分户验收尺寸要求弹出抹灰控制线。
顶棚与墙体相交部位及墙面阴角必须弹线。
3、做灰饼、冲筋:根据分户验收尺寸做灰饼、冲筋。
要求从墙角往外30-50CM范围内冲筋一道,且对面两个尺寸一致,沿墙长不超过两米冲筋一道。
石膏厚度要求:抹灰及有保温墙面,面层不超过5MM;纯刮石膏墙面不超过10MM,且应满足分户验收尺寸。
伍佰座单身公寓工程项目
施工单位 公司 交底部位 室内刮腻子
工序名称
室内装饰装修
交底提要
内墙刮腻子材料及机具准备、施工工艺、质量要求及安全环保措施
交底内容:
项目(专业) 交底人
接受人
为减少施工期间垂直运输机械的工作量;保证工程进度创造更好的条件为最大限度地减小抹灰层的厚度,以增加业主真正的使用面积;保证墙面光滑、洁净、美观,并且易达到质量要求,减少或避免了墙面抹灰空鼓的质量通病,局部的鼓模及模板肋用砂轮机磨平及用水泥或石膏腻子修补平整,然后在砼上直接刮腻子的施工方案。
一、材料及机具准备
石膏腻子、耐水腻子、高凳、脚手板、腻子托板、滚筒、刷子、排笔、小漆桶、砂纸、橡皮刮板、腻子槽、檫布、半截大桶等。
1、耐水腻子应注意防水处理,应存在在阴凉干燥处,并且保证包封完好。
2、耐水腻子应在保质期内使用,如果超过保质期,必须进行试刮,经检验合格后,再行施工。
3、在腻子调和时,各种材料的计量必须严格按照配比进行,并落实专人管理。
二、作业条件
1、墙面、顶板粉刷石膏完成验收。
2、墙面应基本干燥,基层含水率不得大于8%。
3、墙面的设备管洞、线盒四周、阴阳角等要提前处理完毕,砖墙与砼墙(轻质隔墙板块间拼缝,轻质隔墙与砖墙交接处拼缝,轻质隔墙与砼墙交接拼缝,轻质隔墙与楼板接缝)等交接拼缝处应提前用绑带处理好,为确保刮腻子前墙面干燥。
4、粉刷石膏作业已全部完成,过墙管道、洞口、阴阳角等提前处理完备。
5、应将墙、顶板等表面凸出部分剔平,对蜂窝、麻面、露筋等应剔到实处,把外露钢筋头和绑丝头等事先清除掉,混凝土泛锈的部位已做处理。
6、门窗玻璃应提前安装完备。
7、大面积施工前应做好样板,经验收合格后方可进行大面积施工。
伍佰座单身公寓工程项目
施工单位 公司 交底部位 室内刮腻子
工序名称
室内装饰装修
交底提要
内墙刮腻子材料及机具准备、施工工艺、质量要求及安全环保措施
交底内容: 项目(专业) 交底人
接受人
三、工艺流程
粉刷石膏完成验收→基层处理→修补腻子→砂纸磨平→第一遍满刮腻子→砂纸磨平→第二遍满刮腻子→砂纸磨平→第三遍满刮腻子→检查验收→成品保护
四、施工工艺
1、基层处理
(1)墙面上起皮、松动及鼓包等清理凿平,将残留在基层表面的浮灰、污垢、溅沫等杂物清除扫净。
(2)砼墙面的螺栓眼应用1:3干硬性水泥砂浆掺10%的膨胀剂修补嵌填密实。
(3)突出砼面的模板肋、胀模的阴角及门窗洞侧边先剔凿平整,用电动砂轮机磨平磨光。
(4)对于天棚的平整度较差的部位,先用水泥胶泥腻子(水泥:细砂:界面剂=1:1:0.5)进行基层修补,基本达到平整后再进行批刮腻子。
(5)在基体上缺棱掉角的部位,不平整部位用水泥胶泥腻子修补嵌填平整。
(6)刷乳胶:在基层表面满刮一层乳胶腻子,主要是为防止原砼面露现的铁丝头和钢筋由于保护层太小而引起的泛锈(即封底),及基层表面因不平整、麻面、起砂等作为找平修补。
封底后如再出现锈迹,把该部位的腻子挖除,用防锈漆局部涂刷罩面。
2、修补腻子:用石膏腻子将墙面、门窗口角等破损处、麻面、风裂、接槎缝隙等分别找平补好。
干燥后用砂纸将凸出处磨平。
3、第一遍满刮腻子:第一遍腻子用胶皮刮板横向满刮,一刮板紧接一刮板,接头处不得留槎,每一刮板最后收头时,要注意收的干净利落,并且将将阴阳角处修整方正。
4、第一遍满刮腻子干燥后,用砂纸将腻子残渣、斑迹等打磨平、磨光,然厚将墙面清扫干净,待腻子干燥后个别地方在修补腻子,个别大的孔洞可复补腻子,彻底干透后,用1号砂纸打磨平整,清扫干净。
5、第二遍满刮腻子:第二遍腻子用胶皮刮板竖向满刮,修整墙面的垂直度和平整度。
