设备吊装运输方案说明
- 格式:doc
- 大小:831.50 KB
- 文档页数:16
吊装运输施工方案1. 引言吊装运输是在建设工程中常见的一种施工方法,用于搬运和安装重型设备、构件等。
本文档旨在提供一种吊装运输施工方案,以确保施工过程安全、高效。
2. 准备工作在进行吊装运输之前,需要进行一系列准备工作:•设备检查:检查使用的起重设备是否符合相关标准,确保其正常运行和安全性能。
•场地准备:对施工场地进行评估,确认是否满足吊装运输的要求。
必要时,进行场地平整和加固工作,以确保吊装运输的可行性。
•人员培训:全面培训相关人员,包括起重设备操作人员、工地监理人员等,使其熟悉吊装运输的流程和安全要求。
3. 吊装计划在进行吊装运输之前,需要制定详细的吊装计划。
吊装计划应包括以下内容:•物料信息:明确要吊装的物料、构件的类型、数量和重量等关键信息。
•吊装设备选择:根据物料信息和施工场地的情况,选择合适的起重设备,并计算所需的起重能力。
•吊装方案:制定具体的吊装方案,包括吊装点的选择、吊装起点和终点的确定、吊装过程中的安全措施等。
4. 吊装过程在吊装运输过程中,需要严格遵守相关安全规程,并按照吊装计划进行操作。
以下是吊装过程的一般步骤:1.设备布置:将起重设备放置在合适位置,并确保其稳定、牢固。
2.吊装准备:确认吊装点的位置和重量,对吊装绳索进行检查,并确认吊装绳索的安全系数。
3.吊装操作:通过操作起重设备,将物料或构件吊起,然后缓慢移动到目标位置。
4.监控和调整:在吊装过程中,需要密切监控物料或构件的位置和姿态,及时调整起重设备的操作,以确保吊装过程平稳进行。
5.安全措施:全程保持通信畅通,确保和相关人员进行有效沟通,及时处理突发情况,以确保吊装过程的安全性。
5. 安全注意事项在吊装运输过程中,需要特别注意安全问题。
以下是一些常见的安全注意事项:•预防事故风险:提前评估吊装过程中可能出现的各种风险,并制定相应的措施进行预防和防范。
•设备维护:定期检查起重设备的安全性能,及时进行维护和修理,确保其正常运行。

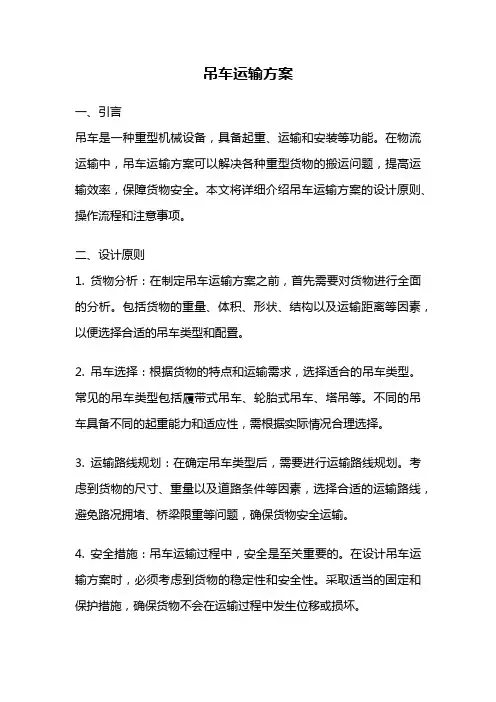

吊车运输方案一、引言吊车是一种用于吊装、搬运和运输重物的机械设备,广泛应用于工程施工、物流运输等领域。
吊车运输方案是指根据具体情况制定的吊车使用和运输的计划,以确保货物安全、高效地运输到目的地。
本文将从吊车选择、运输计划和安全措施三个方面介绍吊车运输方案的内容。
二、吊车选择1. 根据货物重量和尺寸选择合适的吊车。
不同吊车有不同的起重能力和工作范围,根据货物的重量和尺寸选择合适的吊车是确保运输安全的重要因素。
2. 考虑运输路线和道路条件。
在选择吊车时,还需要考虑运输路线和道路条件,确保吊车能够顺利通过并安全运输货物。
三、运输计划1. 制定详细的运输计划。
根据货物的起点、目的地和运输距离,制定详细的运输计划,包括起始时间、途径路线、中途休息点等,以确保运输过程顺利进行。
2. 安排专业的吊车司机和工作人员。
吊车运输需要专业的司机和工作人员操作和监管,确保整个运输过程安全可靠。
3. 考虑天气和交通状况。
在制定运输计划时,要考虑天气和交通状况,避免恶劣天气和交通拥堵对运输造成影响。
四、安全措施1. 进行货物稳固和固定。
在运输过程中,需要对货物进行稳固和固定,以防止货物在运输过程中出现晃动和脱落的情况。
2. 定期检查吊车和配件。
吊车和配件的正常运行是运输安全的基础,需要定期进行检查和维护,确保吊车的正常运行。
3. 遵守交通规则和安全操作规程。
吊车运输需要遵守交通规则和安全操作规程,确保吊车在运输过程中不发生事故。
五、总结吊车运输方案是确保货物安全运输的重要环节,通过选择合适的吊车、制定详细的运输计划和采取安全措施,可以提高运输效率和保证运输安全。
吊车运输方案的制定需要考虑多种因素,包括货物重量和尺寸、运输路线和道路条件、天气和交通状况等,以确保货物顺利运输到目的地。
同时,吊车运输过程中还需要注意货物的稳固和固定、吊车和配件的检查和维护,以及遵守交通规则和安全操作规程。
通过科学合理地制定吊车运输方案,可以提高运输效率,减少事故风险,保障货物安全运输。
大型设备吊装运输方案1 空调机组:本工程82 台空气调节箱中,除17 台较小外,其他均需考虑现场组装,这几台分别为:1.1A 座建筑一层的KA-1-1~2 系统,2 台(中庭,前室),A 座建筑一层的KA-1-3-10,系统8 台(商业);1.2B 座建筑一层为中庭及前室服务的KB-1-1~2 系统2 台;D 座建筑一层为咨询处理中心服务的KD-1-2 系统1 台,D 座建筑一层为商业服务的KD-1-3-5 系统3 台,D 座建筑一层为咖啡厅服务的KD-1-1 系统1 台。
共计17 台。
1.3 其余65 台空调箱在订货时,应考虑需散件或分组合段分别进场,到现场时需要注意的是,一定在外包装箱上注明此件所在层数及系统号,以及包装箱内物品名称,以免在运输过程中,造成张冠李戴现象。
利用施工外梯运到所在楼层后,再用一台或2 台2T 的“地牛”——液压提升拖车,将箱体运至机房所在位置。
1.4 设备水平搬运时应尽量采用小拖车运输,较重的机组加滚运输。
机组起吊时,应看好包装箱的起吊点标志。
拆掉包装箱的,在设备的起吊点着力,无吊点时,起吊点应在金属空调箱的基座主梁上。
需要提出的是:在设备图中,机房大门分别设在B 楼D 轴位置,A 楼在L 轴位置,门两侧的墙显示为后砌墙,为了保证机组能够顺利运进机房,最好建议土建单位能够在机组散件运进机房以后,再砌这道墙。
1.5 在运机组前,还应提醒土建单位按设备要求打好基础并做交接手续,打好基础后,要在土建机房做完防水后(以及保护层)才能进行机组组装,否则机组下方的防水无法处理,将来做防水时还要把组装好的机组移开进行二次搬运。
组装完的机组应按规定进行试验。
2 锅炉2.1 本工程有两个蒸汽锅炉房位于地下二层。
ACD 座的一个锅炉房有2 台1.75T 的锅炉。
B 座锅炉房有2 台1.25T 的锅炉。
锅炉就位应具备下列条件:2.2 锅炉间内的管道安装,不能影响锅炉运输。
新的设备基础已施工完毕,强度已经达到设计和规范要求。
吊装运输方案一、引言吊装运输作为一种常见的物流方式,广泛应用于建筑、工程、制造等领域。
它使用起重设备将货物从一处运输到另一处,确保货物的安全和高效的运输。
本文将针对吊装运输的方案进行详细的分析和说明。
二、吊装运输的基本概念1. 吊装运输定义:吊装运输是指使用专业设备进行起重作业,将货物从一处移动到另一处的运输方式。
通常使用吊车、起重机等设备进行货物的起卸和运输。
2. 吊装运输的优点:吊装运输具有如下几个优点:- 提高运输效率:吊装运输能够快速将货物从一处运输到另一处,极大地提高了运输效率。
- 适用范围广:吊装运输适用于大型货物、重型机械等各种类型的货物,具备很强的通用性。
- 灵活性强:吊装运输可以调整吊装设备的高度和角度,以适应不同场地的运输需求。
三、吊装运输的方案设计1. 货物准备:在进行吊装运输前,需要对货物进行准备工作。
首先需要对货物进行包装和固定,确保货物的稳定和安全。
同时需要核对货物的重量和尺寸,以选择合适的吊装设备和运输方案。
2. 吊装设备选择:根据货物的重量和尺寸,选择适合的吊装设备。
常用的吊装设备包括吊车、起重机、桥式起重机等。
根据不同的工作场地和工作需求,选择合适的吊装设备进行运输操作。
3. 运输路线规划:在进行吊装运输时,需要进行运输路线的规划。
首先需要考虑路线的安全性和通行条件,选择合适的道路进行运输。
同时需要预先检查路线上是否有限高、限重的桥梁等地点,以避免货物在运输过程中出现问题。
4. 吊装操作:吊装操作是吊装运输中最关键的环节之一。
在进行吊装操作时,需要严格按照操作规程进行操作,确保吊装过程中的安全和稳定。
操作人员需要经过专业培训,并取得相关的吊装作业证书,以确保操作的安全性。
5. 安全措施:在吊装运输过程中,需要采取一系列的安全措施,确保吊装作业的安全性。
包括但不限于以下几点:- 确保吊装设备的良好工作状态,及时进行维护和保养。
- 设立警示标志,标明吊装区域,防止他人误入危险区域。
大型设备运输及吊装方案1.前期准备阶段:在准备运输和吊装大型设备之前,需要进行详细的计划和前期准备工作。
-对设备的尺寸、重量和特殊要求进行详细调查,并将其纳入方案计划中。
-进行现场勘测,评估地形、道路状况、建筑物结构及其它具体条件。
对可能出现的困难和隐患有充分了解。
-制定详细的时间表,包括设备的起运时间、运输路线、设备抵达目的地的日期和时间等等。
2.运输阶段:设备的运输阶段需要小心谨慎地进行,以确保设备的安全运达目的地。
-选择适合设备运输的车辆,并确保其在运输过程中的稳定性和可靠性。
-制定详细的运输路线,避免陡坡、弯道、施工区域等难以通过的地方。
-与有关交通管理部门和警察沟通,安排可能需要的交通管制和护送。
-合理安排设备的固定,采取稳固的措施,确保设备在运输过程中不会发生移动或倾覆。
-保持设备的稳定和温度适宜,在极端气候条件下采取相应措施。
3.吊装阶段:在设备运输到达目的地之后,需要进行吊装作业,将设备准确安装到指定位置。
-制定详细的吊装方案,包括使用的吊装设备、吊装点的选择和吊装过程的步骤。
-确保吊装设备的稳定性和可靠性,进行必要的检查和维护工作。
-调查并标记合适的吊装点,以确保设备在吊装过程中的平衡和稳定。
-安排专业的吊装操作人员,确保吊装作业的安全进行。
提供清晰的指示和通讯方式,以使操作人员能够正确地完成吊装任务。
-确保在吊装过程中的安全措施,包括防止其它人员进入危险区域、保持周围环境的整洁等等。
4.后续处理:在设备吊装完成后,还需要进行后续处理工作,以确保设备的正常使用和维护。
-对设备进行详细的检查,确保设备在吊装过程中未受到任何损坏。
-确保设备的稳定和固定,采取适当的措施,防止设备在使用过程中发生移动或倾覆。
-制定设备的维护计划,定期检查设备的工作状态和安全性。
-根据需要提供相关的培训和指导,以确保设备的正确使用和操作。
大型设备的运输和吊装是一项复杂的工作,涉及到多个环节和专业技术,需要精心组织和进行详细计划。
设备搬运、吊装施工方案一、概述设备搬运、吊装是工程施工过程中常见的环节,对于设备运输和安装具有重要意义。
本文将对设备搬运、吊装的施工方案进行详细探讨,介绍搬运、吊装前的准备工作、流程安排、安全措施等内容。
二、准备工作在进行设备搬运、吊装之前,需要进行充分的准备工作,具体包括:1.确定吊装方案:根据设备特点和工地情况,制定相应的吊装方案,确保安全高效地完成吊装作业。
2.人员配备:确保搬运、吊装过程中有足够的人员参与,包括作业人员、监理人员和安全人员等,各自分工明确。
3.设备检查:在搬运、吊装前,对使用的吊装设备进行检查,确保设备完好、操作正常。
4.现场环境处理:清理施工现场,确保吊装作业区域通畅,避免障碍物影响作业进度和安全。
三、流程安排设备搬运、吊装作业的流程安排主要包括以下步骤:1.吊装计划制定:根据设备种类、重量、尺寸等因素,制定吊装计划,确定吊装方案和流程。
2.吊装准备:在搬运设备至指定位置前,完成吊装设备的调试和准备工作。
3.吊装操作:根据吊装方案,进行吊装作业,注意操作细节,确保吊装过程中安全可靠。
4.设备安装:将设备安装到指定位置,确保设备安装牢固、稳定。
四、安全措施在设备搬运、吊装过程中,必须严格遵守相关安全规定,保障人员和设备的安全,具体安全措施包括:1.人员防护:所有作业人员必须佩戴符合要求的安全防护装备,确保人身安全。
2.设备检查:定期检查、维护和保养吊装设备,确保吊装过程中设备正常、安全。
3.作业区域隔离:在吊装过程中,需对作业区域进行有效隔离,避免其他人员进入,造成意外伤害。
五、总结设备搬运、吊装作业是工程施工过程中不可或缺的环节,正确、安全地进行设备搬运、吊装作业,对工程的顺利进行具有至关重要的作用。
通过本文的介绍,希望能够使读者更加了解设备搬运、吊装的施工方案,提升施工安全和效率。
压缩机机组大型设备吊装运输方案
为了确保压缩机机组大型设备的安全运输,我们制定了以下吊
装运输方案:
1. 运输前准备:
- 确认目的地的运输限制和要求,包括道路状况、桥梁限重等。
- 进行设备的详细测量和重量评估,确保选择适当的吊装设备
和运输工具。
- 系统检查所有设备附属件的稳固性和完整性,以避免在运输
过程中的损坏和丢失。
2. 吊装准备:
- 找出合适的吊装点,确保设备的平衡和稳定。
根据设备的设
计和重量,确定使用合适的吊装索具和连接件。
- 检查吊车或吊装设备的状态和承载能力,确保其安全可靠。
- 为吊装操作制定详细计划,包括提前进行现场踏勘、设备布
置和固定、安全标识等方面的安排。
3. 吊装过程:
- 分配经验丰富的吊装操作人员,并确保他们严格按照操作规程进行操作。
- 确保吊装设备和设备本身的稳固性和平衡,并遵守吊装操作的安全要求。
- 在吊装过程中,及时调整吊车或吊装设备的位置和高度,确保设备平稳放置并避免与周围物体碰撞。
4. 运输安全:
- 确保设备固定牢固,使用正确的保护措施来防止设备在运输过程中的震动和损坏。
- 在设备运输过程中,密切关注路况和交通状况,确保设备安全运抵目的地。
- 配备专业的安全人员随行,及时应对紧急情况和安全风险。
以上是压缩机机组大型设备吊装运输的方案,我们将根据具体情况进行调整和完善,以确保设备安全运输到目的地。
吊装运输方案1. 引言吊装运输是一种常见的运输方式,广泛应用于工程建设、设备维护和物流配送等领域。
本文将介绍吊装运输的基本概念、注意事项以及实施方案。
2. 吊装运输的基本概念吊装运输是指利用起重设备将重物进行吊装,并通过运输工具完成物体的远距离运输。
吊装运输通常需要结合起重设备、运输工具和专业人员的配合,确保货物安全、高效地运输到目的地。
2.1 起重设备常见的起重设备包括起重机、吊车、挖掘机等。
根据物体的重量和体积,选择合适的起重设备非常重要。
起重设备的参数和规格需要根据实际情况进行评估,并确保设备的安全性和可靠性。
2.2 运输工具运输工具一般分为陆上运输工具和水上运输工具。
陆上运输工具包括卡车、拖车等,水上运输工具则包括船舶、浮筒等。
选择合适的运输工具取决于物体的重量、体积以及运输路线的条件。
2.3 专业人员吊装运输涉及到专业知识和技术,需要有熟练的操作人员来操作起重设备和运输工具。
专业人员需要具备相关证书和丰富的实践经验,以确保吊装运输的安全和有效执行。
3. 吊装运输的注意事项在进行吊装运输之前,需要考虑以下几点注意事项,以确保吊装运输的安全性和顺利进行。
3.1 货物的包装和固定在进行吊装运输之前,需要对货物进行适当的包装,以防止在运输过程中受到损坏。
同时,还需要进行固定,确保货物在运输过程中不会发生移动或倾斜。
3.2 路线的评估和规划在选择具体的运输路线之前,需要对路线进行评估和规划。
评估主要包括考虑各种环境因素,如道路条件、交通状况、桥梁限制等。
规划主要包括确定适当的吊装点和运输中转站,以最大程度地减少运输距离和时间。
3.3 安全措施的采取吊装运输过程中需要采取一系列的安全措施,以防止意外事件的发生。
这包括但不限于使用安全带、设置护栏、合理布置警示标识等。
3.4 通信与协调在进行吊装运输时,需要确保良好的通信和协调。
吊装人员、运输人员和其他相关人员之间的有效沟通至关重要,以确保各方的安全和顺利协作。
机电工程大型设备吊装及设备材料运输方案一、项目背景随着机电工程建设的不断发展,大型设备在安装过程中的吊装和运输变得越来越重要。
机电工程大型设备的吊装和设备材料的运输是整个工程中不可或缺的环节,影响着项目的进度和质量。
因此,制定科学合理的吊装和运输方案成为一项非常重要的任务。
二、吊装方案1.全过程规划在制定吊装方案之前,需要对吊装过程中的各个环节进行全面规划。
包括设备材料的运输线路、吊装点的选择、吊装设备的选取和施工方案的制定等。
全面规划可以在吊装过程中减少不必要的中断和延误,提高工程的进度效率。
2.吊装设备的选择根据吊装物体的重量和形状,选择适合的吊装设备。
对于大型设备的吊装,通常采用起重机等大型吊装设备。
同时,要确保吊装设备的稳定性和安全性,选择有资质和经验的吊装公司进行作业。
3.吊装点的选择选择吊装点时,需要考虑设备的结构和重心分布,确保吊装点能够有效地将设备吊起,同时避免设备变形或损坏。
吊装点还需要满足足够的强度和稳定性要求,以免在吊装过程中发生意外。
4.施工方案的制定制定吊装施工方案是吊装过程中的关键环节。
施工方案应包括吊装作业的步骤、各个环节的时间节点和各个人员的职责等内容。
同时,要充分考虑现场的环境条件和安全风险,制定相应的应对措施,确保吊装过程的安全和顺利进行。
1.路线规划在设备材料的运输过程中,需要规划合理的运输路线。
路线规划应考虑道路条件、桥梁承载力、交通管制等因素,确保设备材料的运输顺利进行。
同时,要充分考虑货车的尺寸和重量限制,避免路线误选导致运输困难。
2.车辆选择根据设备材料的大小和重量,选择适合的运输车辆。
货车的车辆要保证稳定性和安全性,避免在运输过程中发生意外。
同时,要在车辆上安装合适的固定装置,确保设备材料在运输过程中不会发生位移和破损。
3.人员培训对参与设备材料运输的人员进行培训,提高他们的专业水平和安全意识。
培训内容包括货车驾驶技术、安全操作规程和应急处置等。
培训可通过课堂教育和实地操作相结合的方式进行,确保人员能够熟练掌握相关技能。

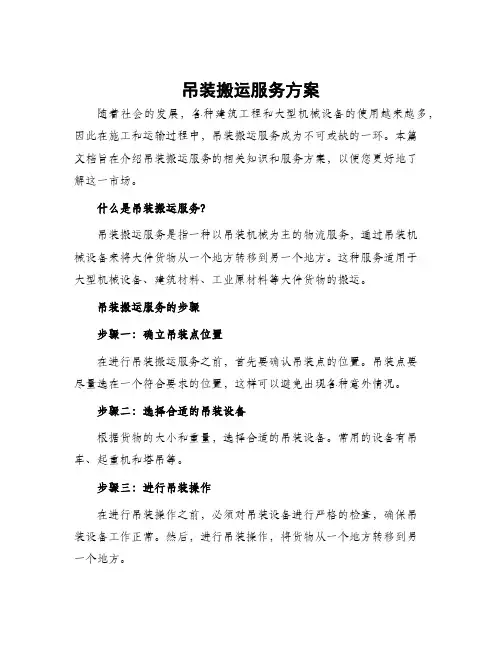

吊装搬运服务方案随着社会的发展,各种建筑工程和大型机械设备的使用越来越多,因此在施工和运输过程中,吊装搬运服务成为不可或缺的一环。
本篇文档旨在介绍吊装搬运服务的相关知识和服务方案,以便您更好地了解这一市场。
什么是吊装搬运服务?吊装搬运服务是指一种以吊装机械为主的物流服务,通过吊装机械设备来将大件货物从一个地方转移到另一个地方。
这种服务适用于大型机械设备、建筑材料、工业原材料等大件货物的搬运。
吊装搬运服务的步骤步骤一:确立吊装点位置在进行吊装搬运服务之前,首先要确认吊装点的位置。
吊装点要尽量选在一个符合要求的位置,这样可以避免出现各种意外情况。
步骤二:选择合适的吊装设备根据货物的大小和重量,选择合适的吊装设备。
常用的设备有吊车、起重机和塔吊等。
步骤三:进行吊装操作在进行吊装操作之前,必须对吊装设备进行严格的检查,确保吊装设备工作正常。
然后,进行吊装操作,将货物从一个地方转移到另一个地方。
步骤四:放置货物在将货物搬运到目标地点之后,需要将货物放置在目标位置。
这个过程也需要非常小心谨慎,以避免出现损坏。
吊装搬运服务的优势吊装搬运服务有许多优势。
以下是其中的一些:1. 提高工作效率使用吊装搬运服务可以大大提高工作效率。
相对于人工搬运,吊装搬运可以在很短的时间内完成大量工作,从而节省时间和人力成本。
2. 保护人员安全在吊装搬运中,工作人员不需要直接接触货物,因此可以保证工作人员的人身安全。
3. 保护货物安全吊装搬运可以在运输过程中保护货物的完整性,从而避免货物的损坏或丢失。
吊装搬运服务的应用目前,吊装搬运服务已经广泛应用于许多领域,如建筑工程、港口码头、工业制造等领域。
以下是其中的一些应用场景:1. 大型机械设备的搬运使用吊装搬运服务可以快速、方便地搬运大型机械设备,如大型建筑机械、重型工业设备等。
2. 建筑材料的搬运建筑材料通常非常重且体积较大,使用人力搬运会非常费时费力。
使用吊装搬运服务,可以轻松搬运各种建筑材料,如水泥、钢筋、玻璃等。

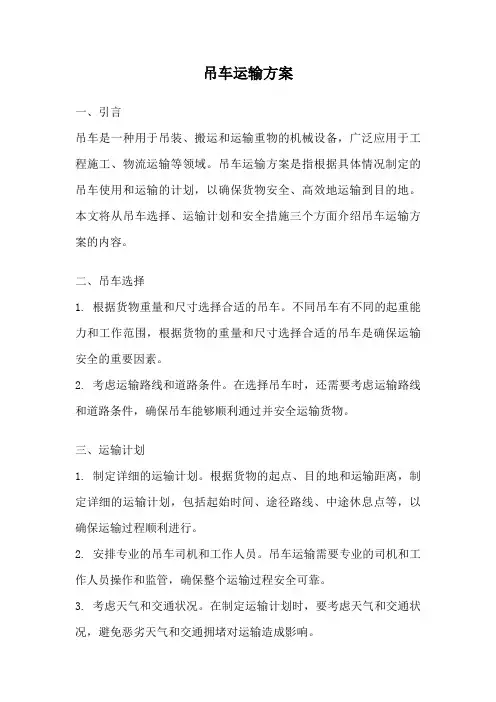

吊车运输方案一、引言吊车是一种重型机械设备,具备起重、运输和安装等功能。
在物流运输中,吊车运输方案可以解决各种重型货物的搬运问题,提高运输效率,保障货物安全。
本文将详细介绍吊车运输方案的设计原则、操作流程和注意事项。
二、设计原则1. 货物分析:在制定吊车运输方案之前,首先需要对货物进行全面的分析。
包括货物的重量、体积、形状、结构以及运输距离等因素,以便选择合适的吊车类型和配置。
2. 吊车选择:根据货物的特点和运输需求,选择适合的吊车类型。
常见的吊车类型包括履带式吊车、轮胎式吊车、塔吊等。
不同的吊车具备不同的起重能力和适应性,需根据实际情况合理选择。
3. 运输路线规划:在确定吊车类型后,需要进行运输路线规划。
考虑到货物的尺寸、重量以及道路条件等因素,选择合适的运输路线,避免路况拥堵、桥梁限重等问题,确保货物安全运输。
4. 安全措施:吊车运输过程中,安全是至关重要的。
在设计吊车运输方案时,必须考虑到货物的稳定性和安全性。
采取适当的固定和保护措施,确保货物不会在运输过程中发生位移或损坏。
三、操作流程1. 准备工作:在吊车运输前,需要进行充分的准备工作。
包括检查吊车和相关设备的工作状态,确保其正常运行;确认货物的重量和尺寸,以及吊车的起重能力是否能够满足需求。
2. 吊车配置:根据货物的特点和运输需求,配置合适的吊车。
选择适当的起重机械和吊具,确保其能够安全、稳定地进行起吊作业。
3. 吊装操作:在进行吊装作业前,需要进行现场勘察和安全评估。
确定起吊点和悬挂点,制定详细的吊装方案,并进行相应的标记和标识。
在吊装过程中,操作人员需要具备一定的技术和经验,确保吊装作业的安全进行。
4. 运输过程:在完成吊装作业后,将货物安全地装载到运输车辆上。
在运输过程中,需要注意道路条件和交通安全,确保货物的稳定和安全。
5. 卸货操作:到达目的地后,进行卸货操作。
根据货物的特点,选择合适的卸货方式,确保货物安全地卸下。
四、注意事项1. 货物保护:在吊车运输过程中,需要注意对货物的保护。
运输吊装方案运输吊装方案对于大型工程项目的顺利进行至关重要。
本文将为您介绍一种有效的运输吊装方案,以确保工程物资的安全和顺利运输。
1. 方案背景在大型建筑项目中,运输吊装是一个常见的环节。
运输吊装方案的制定需要综合考虑多个因素,包括物资的重量、尺寸、形状以及作业现场的情况等。
2. 选用合适的吊装设备根据物资的重量和尺寸,选择合适的吊装设备至关重要。
对于较轻型的物资,可以采用起重机进行吊装;对于超大型重物,考虑使用专业吊车或吊船。
3. 准备工作在进行吊装前,必须确保吊装区域的安全。
这包括清理杂物、确保土地坚实稳定以及设置警示标志。
对于涉及到人员作业区域,必须设置警戒线,确保工人的安全。
4. 吊装方案的制定制定一个详细的吊装方案是成功完成吊装任务的关键。
吊装方案应包括物资的装卸点、起重设备的位置和数量、吊装的顺序以及起重钢索的正确使用方法等。
5. 检查和测试吊装设备在进行吊装任务之前,必须对吊装设备进行全面的检查和测试。
这包括检查起重机的工作状态、钢索的完整性以及安全装置的功能性等。
只有确保吊装设备完好无损,才能进行下一步的操作。
6. 物资的装卸在进行吊装任务时,必须按照吊装方案的要求进行装卸作业。
操作人员必须严格按照操作规程进行操作,遵循各项安全规定,确保装卸过程中没有任何失误。
7. 物资的运输在完成装卸后,将物资顺利运输到目标地点是吊装任务的最后一步。
运输过程中,必须确保物资的稳定性和安全性。
对于超长或超宽的物资,可能需要额外的伴随车辆或临时交通管制措施。
8. 监控与调整在整个吊装过程中,必须进行实时的监控和调整。
监控可以采用摄像头、传感器等设备,确保吊装过程中没有任何异常情况。
根据实际情况进行调整,以保证吊装任务的顺利完成。
总结:一个完善的运输吊装方案对于大型工程项目的成功至关重要。
本文介绍了一个系统化的、合理的运输吊装方案,包括设备选取、准备工作、吊装方案制定、设备检查、物资装卸、物资运输以及监控与调整等步骤。
大型设备运输与吊装方案随着现代工业的发展,各种大型设备的运输与吊装工作也越来越常见。
大型设备的运输与吊装需要严格的计划和操作,以确保设备的安全和顺利完成整个过程。
本文将介绍一个大型设备运输与吊装方案。
一、项目概述这个项目是为了将一台重达30吨的大型设备从制造厂家运输到客户现场,并进行吊装安装。
设备是一个整体结构,包括底座、机器本体和控制系统等部分。
二、项目准备1.设计方案:制定详细的设备运输与吊装方案,包括运输路线、设备拆卸与组装流程、吊装安装方案以及安全措施等。
2.运输计划:根据实际运输距离和道路条件,选择合适的运输工具,并制定详细的运输计划,包括起点、途经点和终点等。
3.人员配置:确定需要的运输人员和吊装人员,并进行培训,了解设备的结构和工作原理,熟悉操作流程和安全规范。
4.设备检查:对设备进行全面检查,确保设备的各个部分完好无损,特别是底座和吊装点等关键部位。
三、设备拆卸与组装1.拆卸工作:根据设备的结构和运输需要,对设备进行必要的拆卸工作。
首先,拆卸设备上的附属零部件,如进出料管道和控制柜等。
然后,拆卸设备的机器本体和底座,将其分开运输。
2.组装工作:运输到目的地后,根据拆卸时的标识和记录,将设备的各个部分重新组装起来。
其中,底座的组装需要特别注意,确保其稳固和平整。
四、运输过程1.装车准备:根据设备的尺寸和重量,选择合适的运输工具,如自卸车或承包运输公司进行专业运输。
在设备的吊装点处安装吊装索具,确认索具的牢固和保护措施。
2.装卸过程:使用吊车等专业起重设备,将设备吊装到运输工具上,并牢固固定,确保设备在运输过程中不产生晃动和损坏。
同时,注意设备的平衡和重心,避免对其造成过大的压力。
3.路线选择:根据设备的尺寸、重量和道路条件,选择合适的运输路线。
避免坡度过大、弯道过多或道路状况较差的路段,以确保设备的安全运输。
五、吊装安装1.随车吊装准备:根据设备的重量和尺寸,选择合适的吊装设备,并在工作现场搭建起合适的吊装起重架,确保其稳定和牢固。
大型机电设备吊装及运输方案本工程大型机电设备众多,所以对机电设备的吊装及运输要求较高,由于本工程机电设备的体积大,重量大,吊装过程较为复杂。
设备吊装前作好技术交底,严格按照施工规程进行吊装作业。
施工中坚持自检、互检和专业检查相结合的原则,对每一施工环节进行检查合格后,方可进行后序工作。
一、特点分析1、通过吊装进行运输的大宗材料,作业时的安全技术措施要求高。
2、楼层设备水平运输时,设备重而大,对楼面保护措施要求高。
3、设备的减振要求高,消声及环保措施严格。
4、垂直运输机械使用频繁,协调难度大。
5、专业交叉施工多,对设备的成品保护要求高。
二、设备吊装注意事项1、搬运过程中,要注意对设备进行保护。
设备吊装时,吊装的绳索必须挂在设备的专用吊环上,不得将绳索捆绑在设备机壳、轴承及接管上。
与设备机壳接触的绳索,在棱角处垫上柔软材料,防止磨损机壳及绳索被切断。
2、施工中注意防电,索具应远离电线。
不能远离的,要对机索具采取有效的保护措施。
3、设备从地面向楼层上吊装作业,必须在白天进行。
吊装时做到信号明确统一。
信号不明确不许作业。
4、进入施工现场应穿戴好安全防护用品。
5、每件设备必须试吊,试吊离开地面100mm,经确认吊装无异常后方可进行正式起吊。
卷扬机圈筒上钢丝绳至少保留5圈,钢丝绳绳头应严格嵌固。
6、遇有四级以上大风、雨天、雾天,禁止进行吊装作业。
为防止设备在空中打转,在设备两端设两根白棕绳牵制。
7、施工作业区要做好安全防护,地面要设安全警戒区,并设专人看管。
8、在楼面上或梁、柱处的受力点部位要采取安全保护措施,经负荷计算后,对单位面积允许荷载较小的楼板一律用型钢和铺设钢板进行加固,凡钢丝绳捆绑梁柱要用木板保护。
三、设备吊装及运输(一)、吊装作业组织机构图(二)、设备吊装及大宗材料垂直运输的总体安排1、本方案的结构荷载由专业设计院验算满足吊装要求。
2、管道等大宗材料为减少运输次数及塔吊、施工电梯的运输压力,将制作材料专用吊笼,通过分布于建筑物外的吊装平台进行集中运输;一般重量轻、外形尺寸小的小型设备则利用施工电梯进行运输。
吊装运输施工方案吊装运输施工方案一、项目概况本次吊装运输工程是在城市中心进行的,总货量为XX吨,主要品种为建筑材料和机械设备,施工总面积为XX平方米。
二、工程条件1.施工场地为城市中心,周边交通繁忙,行人流量大;2.道路狭窄,无法容纳大型吊装设备通过。
三、技术方案1.决定采用小吨位吊车进行吊装作业,吊车的最大起重量为XX吨,最大高度为XX米;2.在施工现场安装吊装临时平台,以便于进行吊装作业;3.组织专业的吊装队伍,确保吊装作业的安全和顺利进行。
四、施工步骤1.对施工场地进行测量和勘察,确定吊装作业的位置和场地条件;2.搭建吊装平台,确保其稳固和可靠;3.安装吊装设备,对吊车进行检测和调试;4.组织吊装队伍进行作业,确保吊装过程中行人和周边设施的安全;5.遵守施工期间的交通导向规范,确保道路交通的畅通;6.在吊装过程中,及时与相关单位和部门进行沟通,确保施工的协调和顺利进行;7.吊装作业结束后,及时拆除吊装平台和设备,保持场地的整洁。
五、安全防护措施1.组织专业的吊车司机和操作人员进行作业,保证吊装过程中的安全;2.在吊装平台和施工场地周边设置警示标识和警告线,警示过往行人和车辆;3.在施工现场设置安全警戒员,指挥行人和车辆的安全通行;4.在吊装作业过程中,及时清理作业现场,避免杂物和碎片对施工造成影响;5.对于高空作业,严格遵守操作规范,做好安全防护措施,确保作业人员的安全。
六、需准备的材料和人力资源1.小吨位吊车:1台;2.吊装平台材料:钢管、钢板等;3.吊装作业人员:吊车司机、操作人员、安全警戒员等。
以上是吊装运输施工方案的简要概述,通过合理的组织和安全防护措施,确保施工能够顺利进行,并保证行人和周边设施的安全。
设备运输吊装方案一、项目背景本方案旨在规范设备运输与吊装过程,确保设备安全、顺利地完成运输和安装。
设备运输吊装过程需严格遵守相关法规,确保人员和设备的安全。
二、运输与吊装任务分析1. 设备特点:本次运输的设备为大型机械,具有尺寸大、质量重、不规则等特点。
2. 运输环境:设备需从工厂运输至施工现场。
运输路线包括城市道路、高速公路及崎岖山路。
3. 吊装条件:设备需在施工现场进行吊装,吊装场地平整开阔,可满足大型吊车的作业要求。
4. 人员配置:组织一支由驾驶员、起重操作员、安全员和协调员组成的经验丰富的专业团队。
三、运输与吊装流程设计1. 设备包装:对设备进行防震、防潮等包装处理,确保在运输过程中设备不受损坏。
2. 装载固定:使用合适的绳索、钢丝绳等对设备进行固定,防止设备在运输过程中滑动或倾覆。
3. 运输:选择合适的运输车辆,确保车辆具备足够的承载力和稳定性,确保安全运输。
4. 现场检查:到达施工现场后,对设备的外观和性能进行检查,确保设备无明显损坏和功能正常。
5. 吊装准备:根据设备特点和作业环境,选择合适的吊车和吊装索具,确保吊装过程安全可靠。
6. 吊装作业:在安全员的指导下,起重操作员进行吊装作业,将设备按照预定位置安装就位。
7. 调试与验收:完成吊装后,对设备进行调试,确保设备安装稳固、性能正常。
最后进行验收,确保设备符合预期要求。
四、应急预案1. 应急物资准备:为应对可能出现的意外情况,提前准备相应的急救药品、应急物资等。
2. 应急队伍准备:组建一支应急救援队伍,配备专业救援人员和必要的救援设备,确保在发生意外情况时能迅速做出反应。
3. 应急预案培训:组织相关人员进行应急预案培训,确保人员掌握应急流程和应对方法,提高应急处理能力。
4. 应急演练:定期组织应急演练,模拟设备损坏、人员受伤等突发情况,检验应急预案的有效性和应急响应速度。
5. 及时汇报与总结:在发生意外情况时,及时向上级主管部门汇报,并总结经验教训,完善应急预案,降低事故风险。
大件设备运输方案设备运输方案嘿,小伙伴们,今天我要给大家分享一份关于大件设备运输的方案,这可是我积累了10年经验的心血之作。
咱们就直接进入主题吧!大件设备的运输,安全是关键。
在制定方案之前,咱们得先了解设备的尺寸、重量、运输距离和运输方式。
下面,我就以一个具体的案例来说明一下。
设备名称:大型发电机组尺寸:长10米,宽3米,高4米重量:100吨运输距离:从北京到上海运输方式:公路+水路一、前期准备1.了解设备特性:发电机组属于精密设备,对运输过程中的震动和倾斜都有严格的要求。
2.选择合适的运输工具:考虑到设备的尺寸和重量,我们需要选用大型平板拖车和滚装船。
3.准备运输材料:如木架、钢丝绳、绑带等,确保设备在运输过程中稳固。
二、运输过程1.装卸环节:在装车前,要对设备进行仔细检查,确保无损坏。
装车时,使用专业的装卸工具,如吊车、叉车等。
2.运输途中:保持车辆稳定,避免急刹车、急转弯。
遇到恶劣天气,要减速慢行,确保安全。
3.水路运输:选择合适的滚装船,确保设备在船上的稳定性。
同时,要关注天气预报,避免在恶劣天气下航行。
4.中途检查:在运输途中,要定期停车检查设备状况,如发现异常,要及时处理。
三、后期工作1.卸车环节:与装卸环节类似,确保设备安全、顺利地卸下。
2.设备调试:运输完成后,要对设备进行调试,确保其正常运行。
3.文件归档:将运输过程中的各项资料整理归档,以备后续查询。
下面,我来详细讲解一下各个环节的具体操作:1.装卸环节:在装车前,要对设备进行检查,确保无损坏。
然后,使用吊车将设备吊装到平板拖车上。
在装车过程中,要使用木架、钢丝绳、绑带等材料,将设备固定在车上。
装卸完成后,对设备进行二次检查,确保安全。
2.运输途中:在运输过程中,要保持车辆稳定,避免急刹车、急转弯。
遇到恶劣天气,如雨雪、雾天等,要减速慢行,确保安全。
同时,要密切关注路况,避免因道路拥堵导致运输延迟。
3.水路运输:选择合适的滚装船,确保设备在船上的稳定性。
长沙市轨道交通1号线一期工程机电及设备区建筑装修工程01标段
设备运输吊装施工方案
编制单位:北京城建安装集团有限公司
编制时间:
编制人:
审批人:
审核人:
目录
一、工程简介概况及编制依据: (1)
二、主要设备参数 (1)
三、施工前的准备工作 (2)
四、主要机具计划 (3)
五、施工方案 (8)
六、重要施工人员计划 (13)
七、安全技术措施 (13)
一、工程简介概况及编制依据:
1、工程概况
长沙市轨道交通1号线位于长沙市城市南北向发展轴,为轨道交通网南北向的核心线路,与2号线形成线网的“十字”型核心骨架,是长沙市轨道交通线网中最重要线路之一。
本标段为01标段,汽车北站~开福寺站,标段内车站均为地下站,工程范围含汽车北站、开福区政府站、北辰三角洲站及开福寺站共4个车站及车站前后相邻各半个区间的机电设备安装及设备区建筑装修工程,包含以下部分内容:车站设备区装修工程、通风工程、给排水及消防工程、动力照明工程。
4个站点的冷水机组分别要由设备吊装口吊运至站厅层并安装就位。
汽车北站和开福寺站的冷却塔位于风亭旁边的地面平台上,故可直接吊运至设备基础就位安装,本方案主要考虑冷却塔位于风亭上方的开福区政府站和北辰三角洲站的吊运和就位安装。
2、编制依据:
1)施工图纸
2)大型设备吊装工程施工工艺标准SHJ515-90
二、主要设备参数
三、施工前的准备工作
1、甲方或供货方应提前提供设备的技术参数及样本,以便我方提前设计运输路线,准备运输工具及设备。
2、设备到厂需开箱点件的应及时开箱点件
3、设备运输前,土建单位应将外围脚手架部分拆除,让出设备运输通道
4、吊装路线、吊装口要清理干净,吊装口要做好防护工作
5、实际勘查现场、策划设备运输进场路线及设备暂放地点。
6、根据场地的实际情况安排设备的吊装顺序。
安排设备进场时间,合理安排运输车辆
7、认真检查吊装机具及吊装设备的完好性,复合设计要求及安全要求
8、吊装前必须认准检查吊装所使用的工具,如:倒链、钢丝绳、卡具等必须保证完好。
9、吊装作业时所有现场人员要听从专业起重人员的指挥,每个人都应该集中精神,避免出现事故
10、整体起吊至设备离开地面支撑物后停止起吊,进行全面检查索具及平衡情况并做好调整后再进行吊装。
四、主要机具计划
1、作业面情况
吊运及组装作业区域地基承载力的计算
①需吊运设备最重为1t,一台50t汽车吊自重30t。
设备加吊车合计:1+30=31t
考虑吊车动载荷,保险系数按1.1考虑
31×1.1=34.4t
②吊车承载面积计算:
50t吊车吊装设备时支腿下垫2m×2m钢板,按两个支腿同时受力,吊车承载面积为2×2×2=8㎡
③地基承载力:340KN/8㎡=42KPa
对应的地基承载力特征值需大于42KPa。
④现场实测吊装区域压实度为93%,地基承载力特征值为250KPa>吊设备对地基承载力特征值要求的42KPa
2、吊车及型号参数:
QY50汽车吊
伸缩臂汽车式起重机型号QY50K
最大额定起重量:50t(第五支腿、360°全圆周)最大起升力矩:1764kN.m
整机长度:13.1m
整机宽度:2.75m
整机高度:约3.35m
1、配重
配重块用固定在起重机转台尾部。
配重重量:4310kg。
2、双桁架折叠副臂
高强度钢制造,固定安装,侧向展开安装。
双桁架折叠副臂在公路行驶时可附在主臂侧面。
臂长:8.5 m ~15 m,
3、吊钩
主钩,6组滑轮-515kg
副钩,无滑轮-210kg
其余机具计划:
五、施工方案
1、站厅层设备吊运
1、设备进入现场后有吊车或主体结构的龙门吊吊到地下一层,设备落到地下一层后,上到事先预制好的道木上
2、吊装或搬运时重量轻的可以人工搬运,重量在1t左右的设备可以通过液压搬运车搬运,搬运时不要将设备放倒
操作步骤
1)松开手刹,使液压车降至最低
2)将设备吊至液压车上,再将小车升起一定高度,便于移动
3)一般由3~4人一组进行搬运,前面一人负责导向和推拉,后面两侧各一人负责扶持和推拉,如果设备较重,可以增加人手
4)设备运至安装处时,在设备四角放置木方,松开手刹,降下小车,使设备平稳落在木方上,抽出小车
3、用倒链吊运就位时,钢丝绳必须挂在专用的吊装环上,索具必须检查合格,受力应均匀,先试吊再正式吊运。
4、设备搬运过程中不应有冲击或严重振动的情况,利用机械牵引时牵引的着力点应在设备的重心以下,以防倾斜,运输倾角不得超过15度,防止内部结构变形。
5、一些设备暂不安装时应放在道木上,并做好成品保护
一般设备吊装平面图
站厅层吊落设备
设备搬运
2、冷却塔设备吊运:
1)冷却塔的进场、上排
在各项准备工作完全做好的情况下,就开始组织设备的进场、上排和吊装工作2)吊装前的准备工作
吊装前,必须做好全面仔细的检查核实工作。
检查设备安装基准标记、方位线标记是否正确;检查材料码放、装斗或吊耳等是否符合吊装要求
3)吊装索具的系接必须牢固
4)试吊
试吊前检查确认;布置各监察岗位进行监察的要点及主要内容;起吊放下进行多次试验,是各部分具有协调性和安全性;复查各部位的变化情况
5)吊运就位
正式起吊,使吊物离开地面500~800mm时停止,并进一步检查,检查无误后继续起吊
6)设备下落及就位时,应慢放慢落,必要时应有操作工人配合吊装
三角洲站冷却塔吊装平面图
三角洲站冷却塔吊运
开福区站冷却塔吊装平面图
开福区政府站冷却塔吊装
六、重要施工人员计划
起重人员:4人
配合工:10人
七、安全技术措施
1.设备吊运时要作好成品保护。
2.使用倒链要检查,不合格严禁使用。
3.设备从地面向楼层上及向地下室吊装作业,参与吊装的人员要协调,要统一指挥,信号要准确,严禁违章指挥。
4.遇有四级以上大风、雨天、雾天,禁止进行吊装作业。
为防止设备在空中打转,在设备两端设两根白棕绳牵制。
5.利用建筑物作为起重吊装点时应取得甲方设计的认可。
每件设备必须试吊,试吊离开地面100mm,经确认吊装无异常后方可进行正式起吊。
6.施工人员必须严格遵守安全操作规程。
进入施工现场应穿戴好安全防护用品。
7.搬运时应对土建地面、墙体及门等注意保护,必要时加胶皮、木板等进行保护。
8.注意不要把设备损坏,设备上管道接口全部为外露部件,不要把撬棍等物直接放在易损坏的部件上。
9.设备运至现场暂时不能安装的应采取封闭保护措施,防止零部件的损坏或丢失。
10.在条件许可的条件下进行拆箱检查,施工中应避免野蛮施工、违章作业,谨防内部设备的损坏。
11.设备起吊前应找准吊物的重心和吊点,并对起吊物的捆绑绳索按要求严格检查,各捆绑点不应有松动、打滑现象。
对贵重和精密设备,吊装绳索使用尼龙带或在钢丝绳外面套上胶皮套管,防止损伤设备表面。
与设备机壳接触的绳索,在棱角处垫上柔软材料,防止磨损机壳及绳索被切断。
12.施工中注意防电,电线应远离索具。
不能远离的,要对索具采取有效的保护措施。
13.施工作业区要做好安全防护,地面要设安全警戒区,并设专人看管。
14.在楼面上或梁、柱处的受力点部位要采取安全保护措施,经负荷计算后,对单位面积荷载较小的楼板一律用型钢和铺设钢板进行加固,凡钢丝绳捆绑梁柱要用木板保护。
