冬季房屋建筑施工的技术措施
- 格式:doc
- 大小:25.00 KB
- 文档页数:5
冬季施工技术交底
冬季施工技术交底
在冬季施工过程中,为确保施工质量,需要进行全面的技术交底。
本文将介绍冬季施工的注意事项、安全措施和技术要求,为读者提供有益的参考。
一、冬季施工的注意事项
1、气温低:在冬季施工时,气温通常较低,可能会导致建筑材料性能下降,因此需要采取相应的保温措施。
2、雪天施工:降雪天气会影响施工进度和安全,应提前做好防滑、除雪措施。
3、关注天气变化:及时关注天气预报,避免在恶劣天气下进行施工。
二、冬季施工的安全措施
1、安全警示标志:在施工现场设置安全警示标志,提醒行人注意施工安全。
2、安全带、安全帽:确保施工人员佩戴安全带、安全帽等防护装备。
3、防火措施:加强施工现场的防火措施,确保消防器材完好无损。
4、防滑措施:及时清理施工现场的积水、积雪,做好防滑措施。
三、冬季施工的技术要求
1、混凝土施工:在冬季施工时,应适当提高混凝土的配合比,加入适量的防冻剂,确保混凝土在低温下正常硬化。
2、钢筋焊接:在冬季施工时,应采取保暖措施,确保钢筋焊接质量。
3、砌体施工:在冬季施工时,应采用强度等级较高的砂浆,并确保砖块干燥,以提高砌体强度。
4、保温措施:在冬季施工时,应根据实际情况采取相应的保温措施,如加装保温棚、使用保温材料等。
总之,在冬季施工过程中,应充分考虑气候条件和施工环境,采取相应的安全措施和技术要求,确保施工质量。
要加强施工现场管理,提高施工人员的安全意识和技能水平,确保施工安全。
建筑工程冬期施工技术
冬期施工期限划分原则是:根据当地多年气象资料统计,当室外日平均气温连续5d稳定低于5℃即进人冬期施工,当室外日平均气温连续5d高于5℃即解除冬期施工。
凡进行冬期施工的工程项目,应编制冬期施工专项方案。
建筑装饰装修工程
(1)室内抹灰,块料装饰工程施工与养护期间的温度不应低于5℃。
(2)油漆、刷浆、裱糊、玻璃工程应在采暖条件下进行施工。
当需要在室外施工时其最低环境温度不应低于5℃。
(3)室外喷、涂、刷油漆和高级涂料时应保持施工均衡。
粉浆类料浆宜采用热水配制,随用随配并应将料浆保温,料浆使用温度宜保持15℃左右。
(4)当存放塑料门窗的环境温度为5℃以下时,安装前应在室温不低于15℃的环境下放置24h。
房建工程冬季施工专项方案冬季施工对于房建工程来说是一项挑战,因为低温天气会对施工过程和材料性能产生影响。
因此,为了保证施工进度和质量,需要制定一套冬季施工专项方案。
一、现场准备工作1.防护措施:搭设风蚀网、防风墙、遮阳棚等措施,防止风沙对施工现场的影响,保证人员和设备的安全。
2.供暖设备:确保施工现场的温度达到施工要求,可设置临时供暖设备,例如热风炉、电暖气等,保证施工过程中人员的正常活动和设备的正常运行。
二、材料管理1.防冻措施:对于易受低温影响的材料,如水泥、混凝土等,应采取防冻措施,如加热、覆盖绝热材料等,避免冻害的发生。
2.材料储存:材料应存放在干燥通风的仓库中,避免雨水、积雪、水汽等对材料的损害,确保施工过程中材料的质量和使用性能。
三、施工工艺与操作1.地基处理:采取预制桩或碎石填料加固地基,避免因低温引起的地基沉降或者地基冻害。
2.水泥混凝土施工:根据气温对水泥和混凝土的影响,及时采取保温措施,如加热原材料、控制施工温度等,确保施工质量。
3.砌筑施工:采用加热砂浆、保温措施等,防止低温对砂浆的影响,保证砌筑质量。
4.钢筋混凝土施工:钢筋在低温下易发生冷脆现象,应采取保温措施,如用拆卸焊条对钢筋进行加热、覆盖绝热材料等,确保钢筋的强度和韧性。
5.外墙保温施工:采用先进的保温材料和技术,如外墙外保温、内墙内保温等,提高建筑的保温隔热性能。
四、安全管理1.防滑措施:在施工现场和临时道路上铺设防滑材料,设置警示标志,提醒工人注意安全,防止滑倒和摔伤事故的发生。
2.防风保护:确保施工现场的防风设施完善,如搭设防风墙、加固建筑物等,避免因风力大导致设备和人员的不安全。
3.清雪除冰:定期清除施工现场和临时道路上的积雪和冰,保证施工和人员的正常运行。
4.应急措施:为低温天气下可能发生的突发情况,如设备故障、工人生病等,制定相关应急预案,及时处理,保障施工进度和质量。
五、人员培训1.安全知识培训:对所有参与冬季施工的人员进行安全知识和防护措施的培训,提高他们的安全防范意识和应急处置能力。

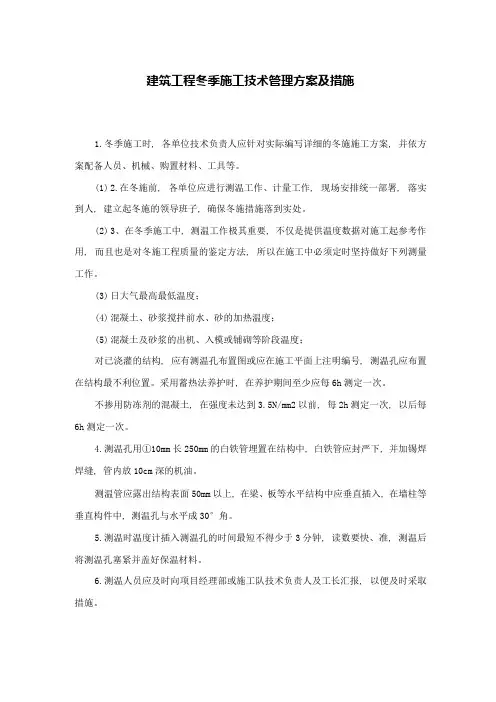

建筑工程冬季施工技术管理方案及措施1.冬季施工时, 各单位技术负责人应针对实际编写详细的冬施施工方案, 并依方案配备人员、机械、购置材料、工具等。
(1)2.在冬施前, 各单位应进行测温工作、计量工作, 现场安排统一部署, 落实到人, 建立起冬施的领导班子, 确保冬施措施落到实处。
(2)3、在冬季施工中, 测温工作极其重要, 不仅是提供温度数据对施工起参考作用, 而且也是对冬施工程质量的鉴定方法, 所以在施工中必须定时坚持做好下列测量工作。
(3)日大气最高最低温度;(4)混凝土、砂浆搅拌前水、砂的加热温度;(5)混凝土及砂浆的出机、入模或铺砌等阶段温度;对已浇灌的结构, 应有测温孔布置图或应在施工平面上注明编号, 测温孔应布置在结构最不利位置。
采用蓄热法养护时, 在养护期间至少应每6h测定一次。
不掺用防冻剂的混凝土, 在强度未达到3.5N/mm2以前, 每2h测定一次, 以后每6h测定一次。
4.测温孔用①10mm长250mm的白铁管埋置在结构中, 白铁管应封严下, 并加锡焊焊缝, 管内放10cm深的机油。
测温管应露出结构表面50mm以上, 在梁、板等水平结构中应垂直插入, 在墙柱等垂直构件中, 测温孔与水平成30°角。
5.测温时温度计插入测温孔的时间最短不得少于3分钟, 读数要快、准, 测温后将测温孔塞紧并盖好保温材料。
6.测温人员应及时向项目经理部或施工队技术负责人及工长汇报, 以便及时采取措施。
7、经理部需做配比试验应提前与试验室联系, 以免延误工程, 外加剂必须有出厂合格证书, 经复试合格后方可使用。
8、试验员要负责天气预报收听工作, 掌握气温变化情况, 及时传达气象信息, 逐日做好气象记录, 并有应付气温骤变的技术措施和物资准备。
9、作好外加剂的管理工作, 计量准确, 配比恰当。
10、加强冬季施工期间砂浆, 混凝土试块的管理工作, 按照现行规范留取。
根据施工进度计划和历年天气情况, 冬季冷气候不会对本工程的施工造成明显不良影响。
浅谈冬季房屋建筑施工技术摘要:本文首先对冬季施工的技术措施进行了分析,然后分析了冬季房屋建筑施工前的准备措施和冬季施工质量等,旨在起到抛砖引玉的目的。
关键词:冬季;房屋建筑;施工技术我国地域辽阔,不同地方的气候条件相差较大。
我国北方的冬季,就比南方寒冷得多,而有时又不可避免地要在冬季进行房屋建筑施工。
在冬季进行房屋施工时,由于气温通常较低,施工难度较大,因此,我们应高度重视冬季房屋建筑施工技术,以确保工程质量。
一、冬季施工的技术措施分析(一)钢筋工程技术措施分析1、钢筋冷拉技术一是当在负温条件下冷拉钢筋时,一般应该采用控制应力法。
钢筋具有热胀冷缩的性质,钢筋的伸长率是随着温度的变化而变化的。
当温度降低时,伸长率就会相应地减少;当温度升高时,伸长率就会增大。
当在控制应力大小不变时,伸长率不足,所以,在负温下条件,应提高冷拉的控制应力,以符合施工设计的要求;2、钢筋负温焊接技术一是当钢筋在负温下焊接施工时,可采用的焊接方法主要包括:闪光对焊、电渣压力焊、电弧焊(即指坡口焊、搭接、帮条);二是必须是持有焊工上岗证的人员才能从事钢筋焊接的施工操作;三是焊接钢筋时要保证周围环境的温度,尽量在室内进行,当必须在室外焊接钢筋时,可以将焊接的四周起来,以保证焊接钢筋时周围环境的温度。
(二)土方工程施工技术措施分析一是土方施工现场要确保道路通畅,对行驶道路及运输车辆都应该增设必要的、相应的防滑防护措施,以确保施工人员的安全、工程的质量和进度;二是在基础土方工程施工的时间上,要尽量地避开在寒冷的冬季施工,假如不得不在冬季施工,那么就应该根据实情,制定出详细的施工计划,配备科学的工程施工方案,做好各项施工的管理,注意各项施工的要点,力求在尽可能短的时间内完成工程的施工,并确保工程的质量;三是基坑槽内应安装相符的排水系统,防止产生大量的积水,以免土壁下部经多次的冰水冻化循环而出现塌方,给工程带来不必要的损失;四是当土方回填时,应做好充足的准备工作,将基坑底部的保温材料、杂物和冰雪清理干净,以确保土方回填方便快捷,从而保证施工的进度;五是在施工过程中,需要在相邻建筑物的侧边取土时,在开挖土方之前。

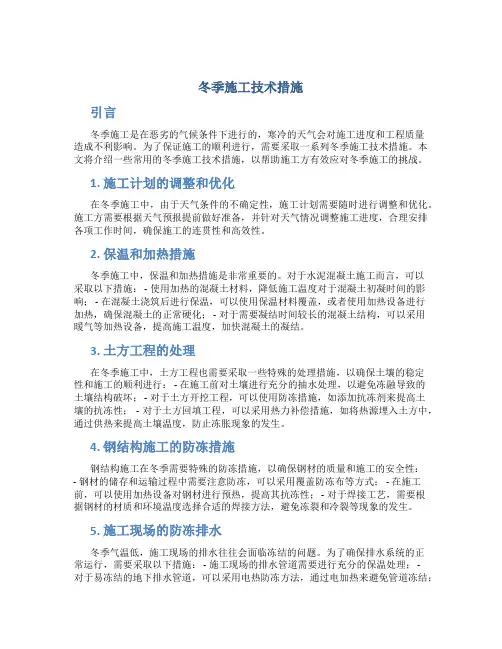

冬季施工技术措施引言冬季施工是在恶劣的气候条件下进行的,寒冷的天气会对施工进度和工程质量造成不利影响。
为了保证施工的顺利进行,需要采取一系列冬季施工技术措施。
本文将介绍一些常用的冬季施工技术措施,以帮助施工方有效应对冬季施工的挑战。
1. 施工计划的调整和优化在冬季施工中,由于天气条件的不确定性,施工计划需要随时进行调整和优化。
施工方需要根据天气预报提前做好准备,并针对天气情况调整施工进度,合理安排各项工作时间,确保施工的连贯性和高效性。
2. 保温和加热措施冬季施工中,保温和加热措施是非常重要的。
对于水泥混凝土施工而言,可以采取以下措施: - 使用加热的混凝土材料,降低施工温度对于混凝土初凝时间的影响; - 在混凝土浇筑后进行保温,可以使用保温材料覆盖,或者使用加热设备进行加热,确保混凝土的正常硬化; - 对于需要凝结时间较长的混凝土结构,可以采用暖气等加热设备,提高施工温度,加快混凝土的凝结。
3. 土方工程的处理在冬季施工中,土方工程也需要采取一些特殊的处理措施,以确保土壤的稳定性和施工的顺利进行: - 在施工前对土壤进行充分的抽水处理,以避免冻融导致的土壤结构破坏; - 对于土方开挖工程,可以使用防冻措施,如添加抗冻剂来提高土壤的抗冻性; - 对于土方回填工程,可以采用热力补偿措施,如将热源埋入土方中,通过供热来提高土壤温度,防止冻胀现象的发生。
4. 钢结构施工的防冻措施钢结构施工在冬季需要特殊的防冻措施,以确保钢材的质量和施工的安全性:- 钢材的储存和运输过程中需要注意防冻,可以采用覆盖防冻布等方式; - 在施工前,可以使用加热设备对钢材进行预热,提高其抗冻性; - 对于焊接工艺,需要根据钢材的材质和环境温度选择合适的焊接方法,避免冻裂和冷裂等现象的发生。
5. 施工现场的防冻排水冬季气温低,施工现场的排水往往会面临冻结的问题。
为了确保排水系统的正常运行,需要采取以下措施: - 施工现场的排水管道需要进行充分的保温处理; -对于易冻结的地下排水管道,可以采用电热防冻方法,通过电加热来避免管道冻结;- 对于雨水和污水集水坑等容器,可以使用加热设备进行加热,避免水的冻结影响排水系统的正常工作。
冬季施工“五防”安全技术措施冬季施工是建筑行业的常态,并且由于施工环境的不同,冬季施工存在一定的安全隐患。
为了保障工人的生命安全和财产安全,在冬季施工中,必须采取一系列的“五防”安全技术措施。
下面将详细介绍冬季施工的“五防”安全技术措施。
1.防寒防冻措施:冬季施工的主要问题之一是低温天气对工人的身体和工作产生的影响。
为了保证工人的身体健康,冬季施工要做好防寒防冻工作。
具体措施包括:-工地要配备足够数量的保暖服装,如羽绒服、棉衣、保暖裤等。
-施工现场要提供充足的热水供应,供工人饮用和洗手。
-加强室内通风和采取适当的暖气措施,如供暖设备、电暖气等。
-在施工过程中,对基坑、窨井等易受冰冻影响的部位,要进行保温处理。
2.防滑措施:冬季施工场地常常出现积雪、结冰的情况,这给工人的安全带来很大的隐患。
为了防止摔倒、滑倒事故的发生,需要采取一系列的防滑措施,包括:-在施工场地的主要通道和会经常走动的区域铺设防滑地板或者铺设防滑垫。
-保持施工场地的干燥,并及时清除场地上的积雪和冰凌。
-建立警示标志和警示线,提醒工人注意地面情况。
3.防风措施:冬季常常伴随着大风天气,风大不仅会影响施工作业的正常进行,还会给工人带来风寒和安全隐患。
为了防风,需要采取以下措施:-将施工现场围挡起来,防止风沙的进入。
-封闭施工现场的通风口和通风道,减小风的影响。
-提醒工人注意防风防寒,并提供充足的防风工具,如防风帽、风镜等。
4.防火措施:冬季天干物燥,容易发生火灾事故。
为了防止火灾的发生,需要采取以下措施:-加强施工现场的火灾隐患防范,做好火灾防控措施。
-确保电气设备的正常运行,及时清理电线和电器设备周围的积尘。
-加强电气设备的巡查和维护,定期检查电线电缆是否老化、短路等情况。
-配备灭火器材和消防器材,并定期进行检查和维修。
5.防盗措施:冬季施工场地的作业时间可能较短,给不法分子可乘之机。
为了保障工地的安全,需要采取以下防盗措施:-安装监控摄像头,建立监控系统,及时发现和报警。
建筑工程冬季施工主要技术措施建筑工程冬季施工主要的技术措施一、土方工程1、土方工程的冬期施工应做好准备工作,并应连续施工。
基础上方工程在冬季施工,应制左详尽的施工汁划,合理的施工方案及切实可行的技术措施,同时组织好施工管理,争取在短时间内完成施工。
2、施工现场的道路要保持畅通,运输车辆及行驶道路均应增设必要的防滑措施(例如沿路覆盖草袋)。
3、基坑槽内应做好排水措施,防止产生积水,造成由于土壁下部受多次冻融循环而形成塌方。
4、开挖好的基坑底部应采取必要的保温措施,如保留脚泥或铺设草包。
5、土方回填前,应将基坑底部的冰雪及保温材料淸理干净。
6、室外基坑或管沟可用含冻上块的上回填,但冻上块体积不超过填上总体积的15%.室内的坑,槽,管沟不得用含有冻上块的上回填,填方完成后至地而施工前应采取防冻措施。
7、回填采用人工回填时,每层铺土厚度不超过于,夯实厚度为10预热OC。
(7)电弧焊接a)焊接时必须防匕产生过热,烧伤,咬肉和裂纹等缺陷,在构造上应防止在接头处产生偏心受力状态。
b)为防止接头热影响区的温度突然增大,进行帮条,搭接电弧焊,应采用分层控温施焊。
帮条焊时帮条与主筋之间用四点定位焊固泄。
搭接焊时用两点固泄,定点焊缝离帮条或搭接端部于以上。
0坡口焊时焊缝根部,坡口端面以及钢筋与钢垫板之间均应熔合良好。
(8)电渣压力焊接a)焊接电流的大小,应根据钢筋直径和施焊时的环境温度而泄。
b)接头药盒拆除的时间宜延长2mn左右;接头的渣壳宜延长5mn,方可打渣。
三、混凝土工程1、基本要求(1)冬季施工的混凝上宜选用硅酸盐水泥或普通硅酸盐水泥,水泥标号不宜低于32.5,每立方米混凝上中的水泥用屋不宜少于300kg,水灰比不应大.6,并加入早强剂。
由必要时应加入防冻剂(根据气温情况确定)。
(2)为减少冻害,应将配合比中的用水量降至最低限度.办法是:控制坍落度,加入减水剂,优先选用高效减水剂。
(3)模板和保温层,应在混凝上冷却到5C后方可拆除当混凝上与外界温差大,拆模后的混凝土表面,应临时覆盖,使其缓慢冷却。
冬季施工技术的措施关于冬季施工技术的措施冬季施工技术措施篇1当室外平均气温连续5天稳定低于5℃时,即进入建筑工程冬期施工。
冬期施工除遵守常温下施工规范和技术标准要求外,还必须认真执行冬期施工规定。
一般规定1、凡进行冬期施工的工程项目,必须复核施工图纸,查对其是否能适应冬期施工要求。
能适应冬期施工的施工项目,各队、项目部应在入冬前组织专人针对工程特点编制冬期施工方案、施工进度计划。
对于冬期施工质量不宜保证的施工项目,应尽量安排在寒冷气候到来之前或天暖解冻之后进行施工。
2、冬期施工前,应撑握好“六先六后”原则:即先地下,后地上;先高空,后地面;先室外,后室内;先阴面,后阳面;先湿作业,后一般;先难,后易,为施工创造条件。
3、冬期施工所用材料、设备的进场能满足施工进度的要求,并有足够的储备,对冬期限施工的特殊材料应提前准备,如防冻砂浆强力粉、工业用盐、采暖气源、保温材料(草袋子、炉渣、锯未、篷布、塑料布等)。
动用火源处应设置消防器械,并有专人负责管理。
4、冬期前和初冬应狠抓各项收尾工程,缩小冬期施工面,尽量减少冬期施工湿作业。
5、各项目部要重点控制砼拆模时间临界强度的保护和砼外观质量、墙体砌筑、屋面的找平层、屋面防水层、地面抹面、回填土、螺栓粘接等项目,并加强检查落实工作。
6、做好冬期施工混凝土、砂浆及外掺加剂的试配试验工作,提出施工配合比。
7、工地的临时供水管道要做好保温防冻工作。
8、安排专人进行气温观测并记录,遇有灾害性天气及时通告工地技术负责人,提前采取防止冻害措施。
冬期施工技术管理1、各工程队、项目部要针对本项目认真编制冬期施工技术措施,要随时检查措施的执行情况,建立、健全冬期施工技术责任制、气象预报制、技术交底制和外加剂使用管理制度等有关管理制度。
2、进入冬期施工前,对掺外加剂人员、测温保温人员、锅炉司炉工等人员要组织专门技术业务培训,重点学习有关冬期施工方案、施工方法、日常技术工作和操作要点,明确职责,经考试合格后,方可上岗。

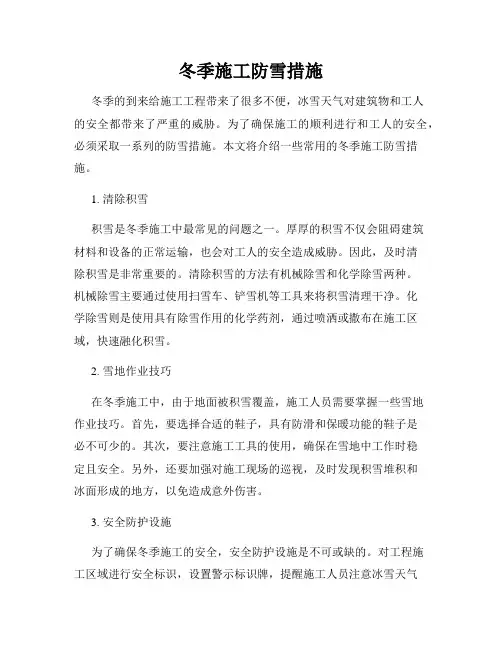

冬季施工防雪措施冬季的到来给施工工程带来了很多不便,冰雪天气对建筑物和工人的安全都带来了严重的威胁。
为了确保施工的顺利进行和工人的安全,必须采取一系列的防雪措施。
本文将介绍一些常用的冬季施工防雪措施。
1. 清除积雪积雪是冬季施工中最常见的问题之一。
厚厚的积雪不仅会阻碍建筑材料和设备的正常运输,也会对工人的安全造成威胁。
因此,及时清除积雪是非常重要的。
清除积雪的方法有机械除雪和化学除雪两种。
机械除雪主要通过使用扫雪车、铲雪机等工具来将积雪清理干净。
化学除雪则是使用具有除雪作用的化学药剂,通过喷洒或撒布在施工区域,快速融化积雪。
2. 雪地作业技巧在冬季施工中,由于地面被积雪覆盖,施工人员需要掌握一些雪地作业技巧。
首先,要选择合适的鞋子,具有防滑和保暖功能的鞋子是必不可少的。
其次,要注意施工工具的使用,确保在雪地中工作时稳定且安全。
另外,还要加强对施工现场的巡视,及时发现积雪堆积和冰面形成的地方,以免造成意外伤害。
3. 安全防护设施为了确保冬季施工的安全,安全防护设施是不可或缺的。
对工程施工区域进行安全标识,设置警示标识牌,提醒施工人员注意冰雪天气下的潜在危险。
在施工现场设置防滑设施,如铺设防滑地垫、设置防滑带等,以确保工人的安全。
此外,还应加强对工人的安全培训,使他们掌握正确的防雪知识和操作方法。
4. 施工计划的调整冬季天气多变,特别是雪天气频繁,这就要求施工计划有一定的灵活性。
及时根据天气情况调整施工进度,合理安排工人的作业时间。
同时,要加强与天气预报部门的联系,及时获得天气预报信息,为施工计划的调整提供依据。
5. 冻土施工技术在一些冻土地区进行施工时,需要采取特殊的施工技术。
首先,要进行土壤冻结处理,以提高土壤的强度和稳定性。
其次,要采用加热、保温等措施,防止施工材料和设备遭受冻害。
此外,还要注意冻土地区的排水问题,采取合适的排水措施,避免因积水引发的施工事故。
总结:冬季施工防雪措施的重要性不言而喻。
冬季施工技术质量措施在冬季施工中,由于气温较低、天气变化多端等因素的影响,施工质量常常面临一定挑战。
为确保施工工程在冬季顺利进行且保持较高的质量水平,施工单位需采取一系列有效的技术质量措施。
以下将探讨冬季施工中常用的技术质量措施。
1. 施工前的准备工作在冬季来临之前,施工单位应提前进行充分的准备工作。
首先要对施工场地进行彻底清理,确保场地平整,杂物清理干净。
同时,检查施工设备、工具是否完好,保证在寒冷的环境下能够正常使用。
2. 施工过程中的保温措施冬季施工中,保温是非常重要的一环。
在混凝土浇筑、砌体施工等工序中,需要采取保温措施,避免材料过早凝固或受冻。
常见的保温方法包括使用保温棚、覆盖保温材料等,确保施工过程中温度稳定。
3. 施工材料的选择选用适合冬季施工的材料也是保证施工质量的关键因素。
在冬季施工中,应选用抗冻性能好的材料,以确保在低温环境下仍能够正常使用,并保证工程质量。
4. 施工质量监控在冬季施工中,施工质量的监控至关重要。
施工单位应加强对施工过程的监督和检查,及时发现并解决质量问题。
定期组织工程质量验收,确保施工达到规定的质量标准。
5. 施工现场的管理良好的施工现场管理也是保证冬季施工质量的关键之一。
保持施工现场整洁,合理摆放材料和设备,确保施工顺利进行。
同时,合理安排施工进度,避免受到气候等因素的影响,保证工期的顺利进行。
在冬季施工过程中,施工单位可以根据具体情况采取不同的技术质量措施,以确保施工质量和工程进度。
通过合理的准备工作、保温措施、材料选择、质量监控和现场管理等手段,可以有效解决冬季施工中的质量问题,确保工程质量达标,取得成功。
建筑工程冬季施工措施
一、墙体一般抹灰工程
1、拌制砂浆所用的砂不得含有冻结块和冰块。
2、白天气温接近0℃以上,晚上可能达到0℃以下时,应缩小操作面,尽量不安排粉饰。
3、内粉饰前应封闭门窗,配好玻璃式遮挡用油布。
4、40℃以下时,如必须抢做内粉饰,经分公司领导批准后,可采用室内加热法式通过加快楼内暖气工程协调楼内供暖,使室内的温度保持在0℃以上,防止粉饰大面积受冻。
二、涂料施工
1、涂料施工时,应保持室温均衡,不得突然变化。
2、施工环境温度须控制在5度以上,环境湿度控制在85%以内,否则严禁施工。
三、墙、地砖施工
1、地砖面结合层砂浆铺设前应将基底湿润,并在基底上刷一道素水泥浆,随刷随铺设搅拌均匀的干硬性水泥砂浆。
此时施工现场温度必须达到要求,防止受冻。
2、将砖放置在干拌料上,用橡皮锤找平,之后将块材拿起,在干拌料上浇适量素水泥浆,同时在大理石背面涂厚度约1mm的素水泥膏,然后再放置在干拌料上。
3、砖地面施工时,与周边墙面必须留置宽度为2mm的缝隙,以利于地面收缩。
4、砖面层施工时应注意不得破坏房间内的防水层。
5、墙、地砖铺贴等湿作业冬施期间应保持室内温度高于5℃,并做好防冻保温措施(必要时采取安装取暖器措施),以确保砂浆不受冻。
6、当温度达不到5℃时严禁施工。
冬期施工方案及技术措施
在冬季施工中,由于天气寒冷,降雨较多等因素的影响,施工难度增加,施工周期延长,工程质量易受影响。
为了保证施工进度和工程质量,必须采取科学合理的方案和技术措施。
一、冬季施工方案
1.施工计划调整
针对冬季天气变化多端的特点,施工计划应进行细致的调整,合理安排施工工艺和工序,确保施工进度。
2.材料储存管理
提前做好材料的储存工作,保证材料不受潮、冻等影响,提供施工所需的各类材料。
3.施工人员防寒保暖
组织施工队伍做好防寒保暖措施,确保施工作业人员在恶劣环境下的安全和舒适。
二、冬季施工技术措施
1.保温措施
对于需要混凝土浇筑的部位,应采取加热设备或保温措施,保证混凝土在凝固过程中的温度,避免冻裂产生。
2.道路防滑
在冬季施工中应加强对施工现场道路的防滑措施,避免因地面结冰导致施工人员摔倒伤害。
3.冰雪清除
如果遇到雪后结冰的情况,需及时清除施工现场积雪及结冰,确保施工作业的平稳进行。
4.设备保养
在冷冻天气下,施工设备易受损坏,需加强设备保养工作,定期检查设备运转情况,确保设备正常运行。
结语
在冬季施工中,合理的施工方案和科学的技术措施是保障施工进度和工程质量的重要保证。
只有充分考虑到冬季环境的影响,采取相应的措施,才能有效应对冬期施工中的各种挑战。
愿我们在冬季施工中不畏严寒,攻坚克难,顺利完成各项工程任务!。
季节性施工安全技术措施在建筑施工过程中,由于季节的变化会给施工带来不同的影响和挑战。
为了确保施工的安全和质量,必须根据不同的季节特点采取相应的安全技术措施。
以下将分别针对冬季、夏季、雨季和风季的施工安全技术措施进行详细阐述。
一、冬季施工安全技术措施冬季气温较低,施工环境恶劣,给施工带来诸多不便,同时也增加了施工安全风险。
1、防寒保暖措施施工现场应提前做好防寒保暖工作,为施工人员配备足够的防寒保暖用品,如棉衣、棉鞋、手套等。
施工休息室和宿舍应配备取暖设备,并保证良好的通风条件,防止一氧化碳中毒。
2、防滑措施冬季道路和施工场地容易结冰,应采取防滑措施。
在道路和场地撒盐、铺设防滑垫或设置防滑警示标识。
施工人员在登高作业时,必须穿防滑鞋,系好安全带。
3、防火措施冬季气候干燥,是火灾的高发季节。
施工现场应加强防火管理,严禁在施工现场和生活区使用明火取暖。
易燃易爆物品应分类存放,并设置专人管理。
消防器材应定期检查和维护,确保其完好有效。
4、防触电措施冬季电气设备容易受潮,导致绝缘性能下降,增加了触电的风险。
施工现场的电气设备应定期进行检查和维护,确保其接地和接零保护良好。
在潮湿环境中作业时,应使用安全电压。
5、机械设备管理冬季机械设备的使用和维护应特别注意。
机械设备在使用前应进行预热,防止机械部件因低温损坏。
机械设备的润滑油应根据气温更换合适的型号,以保证其正常运转。
二、夏季施工安全技术措施夏季气温高,日照时间长,雷雨天气频繁,给施工带来了一定的困难和安全隐患。
1、防暑降温措施施工现场应提供足够的饮用水和防暑降温药品,如藿香正气水、风油精等。
施工人员应合理安排作息时间,避免高温时段作业。
对于高温作业场所,应设置遮阳棚和通风设备。
2、防雷电措施夏季雷雨天气较多,施工现场的高耸设备和建筑物应安装避雷装置,并定期进行检测。
施工人员在雷雨天气应停止户外作业,避免在大树下、电线杆旁等易遭雷击的地方停留。
3、防溺水措施如果施工现场附近有河流、池塘等水域,应设置警示标识,严禁施工人员私自下水游泳。
房建工程冬季施工专项方案一、前言冬季是房建工程施工的一个特殊时段,面对严寒天气与急剧变化的气温,需要采取一系列专项措施来保障工程质量与进度。
本文将从材料选择、施工工艺、安全管理等方面,提出一些针对冬季施工的专项方案。
二、材料选择1. 水泥:在冬季施工中,为了防止冻害,应选择适合冬季施工的低温硬化水泥。
同时,要保持水泥储存地的干燥,避免结冰。
2. 砂浆:在冬季施工中,要采取一定的保温措施,使水泥砂浆在施工过程中能够达到规定的强度要求。
3. 钢筋:冬季施工中,要使用防锈钢筋,并要注意钢筋保温措施,防止冷却凝固造成的裂缝和锈蚀。
4. 混凝土:在冬季施工中,要注意混凝土的水灰比,选择掺有外加剂的混凝土,以及采取加热设备进行施工。
5. 绝热材料:在冬季施工中,要加强绝热材料的使用,保护混凝土的保温性能,避免冻害的发生。
三、施工工艺1. 土方工程:在冬季施工中,要注意土方工程的保水防冻措施,土方工程应做好隔离防护和降温防冻工作。
2. 基础工程:在冬季施工中,要加强基础工程的水下作业,以及采取排水设备,防止冻害和水泥冻融产生的裂缝。
3. 砌体工程:在冬季施工中,砌体要注意加强保温措施,砌体施工现场应做好通风保暖工作,防止冷却凝固。
4. 钢结构:在冬季施工中,要加强钢结构的保温措施,采取加热设备,防止冷却凝固造成的裂缝。
5. 屋面工程:在冬季施工中,要加强屋面工程的保温防水措施,保护屋面的保温性能和防水性能。
四、安全管理1. 防滑措施:在冬季施工中,要加强施工现场的防滑措施,铺设防滑设备,保障施工人员的安全。
2. 保暖措施:在冬季施工中,要加强施工现场的保暖措施,为施工人员提供暖食、暖衣,保障施工人员的身体健康。
3. 安全教育:在冬季施工中,要加强施工人员的安全教育,提高施工人员的安全意识,减少意外事故的发生。
4. 紧急救援:在冬季施工中,要加强施工现场的紧急救援措施,配备专业救援人员和救援设备,保障施工人员的安全。
冬季安全施工技术模版一、前期准备1. 根据当地气候和天气预报,制定冬季施工计划,并根据实际情况进行调整。
2. 了解冬季施工所需材料的特性和使用要求,选择适宜的材料。
3. 检查和维护施工设备,确保其正常工作,不出现故障。
4. 安排施工人员的培训,提高其对冬季施工安全的意识和技能。
二、现场安全控制1. 设立施工现场标志,确保道路通畅,防止人员和车辆冰雪滑倒。
2. 根据现场环境,合理布局施工区域,确保施工人员的安全。
3. 设置安全警示牌和提示标识,提醒人员注意安全。
4. 建立安全防护设施,如护栏、防护网等,确保施工现场的安全。
5. 定期清理施工现场,清除积雪、冰霜和冰凌,防止人员滑倒。
三、施工操作安全1. 严格按照操作规程进行施工,确保施工质量和施工安全。
2. 防火安全措施:施工现场设立专门的禁止吸烟区域,禁止明火和明火作业,保持施工现场干燥。
3. 高处作业安全措施:严格按照相关规定进行高处作业,设置安全网、防护栏等安全设施,确保施工人员的安全。
4. 机械设备操作安全措施:操作人员必须持有相关证书,严格按照操作规程操作设备,并定期检查和维护设备,确保其正常工作。
5. 电气设备操作安全措施:操作人员必须持有电工证书,严格按照相关规定操作电气设备,确保施工现场的电气安全。
6. 爆破作业安全措施:严格按照爆破设计方案进行爆破作业,保持周边区域的安全,确保施工人员和周围居民的安全。
7. 环境保护安全措施:严格按照环保要求进行施工,减少污染,保护环境。
四、施工人员安全保障1. 施工人员必须穿戴符合要求的防护服和安全鞋,佩戴安全帽、眼镜和口罩,保护自己的安全。
2. 施工人员必须遵守施工规程和操作规程,不得随意修改施工方案和操作流程。
3. 施工人员必须经过相关培训和考核,掌握冬季施工安全知识和技能。
4. 施工人员必须遵守工作时间和休息时间,合理安排工作和休息,保持良好的工作状态。
5. 施工人员必须加强与他人的沟通和协作,相互提醒和督促,共同保障施工安全。
冬季施工技术方案冬季施工是在寒冷的气候条件下进行工程施工的一种特殊形式。
在冬季施工过程中,由于天气严寒、日照时间短等因素的影响,往往会给施工带来一定的困难。
因此,制定科学合理的冬季施工技术方案对于确保工程质量、提高施工效率具有重要意义。
1. 冬季施工的特点冬季施工与其他季节的施工相比,具有以下几个显著特点: - 低温影响:冬季气温较低,会对施工材料的性能和施工工艺产生影响。
- 日照时间短:冬季白天短,施工时间有限,需要合理安排工作进度。
- 结冰雪:冬季可能出现结冰雪等恶劣天气条件,对施工安全构成威胁。
- 热处理需求:需要采取保温措施,以确保施工质量和工程安全。
2. 冬季施工技术方案2.1 施工材料选择在冬季施工中,应根据气温和湿度等条件选择适合的材料。
例如,在混凝土施工中,应选择耐冻融的混凝土材料,以防止在低温条件下出现冻裂现象。
2.2 施工工艺控制在冬季施工过程中,应采取加快施工进度的措施,如增加施工人手、延长施工时间等,以确保工程按时完工。
同时,要注意施工过程中的保温措施,避免由于低温导致的施工质量问题。
2.3 施工安全保障冬季施工安全是施工工作的首要任务。
在冬季施工中,应加强施工现场的安全管理,保证施工人员的安全。
同时,在遇到恶劣天气条件时,应停止施工,以确保施工安全。
3. 冬季施工的风险防控在冬季施工中,由于气温和天气等因素的限制,存在一定的施工风险。
为确保施工质量和工程安全,需要采取以下防控措施: - 加强监测:及时监测气温变化等因素,制定相应的应对措施。
- 保温措施:对施工材料和设备采取保温措施,以确保施工品质。
- 积极预防:提前进行风险评估,及时发现潜在风险并加以预防和控制。
4. 结语冬季施工是一项具有挑战性的工作,但通过科学合理的技术方案和严格的风险防控,可以确保工程施工的顺利进行。
希望在未来的冬季施工中,各相关单位能够加强管理,提高施工效率,确保工程质量和施工安全。
冬季施工技术措施前言在冬季条件下进行施工是一种具有挑战性的任务。
低温、多雪、冰雹和寒风等因素都会对施工工作造成影响。
在这种条件下,设计合理的施工技术措施是至关重要的,它可以提高施工的效率和安全性。
本文将介绍一些冬季施工中常用的技术措施和方法,以帮助施工人员更好地应对寒冷的天气和物理条件,确保施工进展顺利。
施工材料的选择在冬季施工中,选择合适的施工材料是至关重要的。
以下是一些常见的建筑材料和建筑技术,可在寒冷的天气中提供更好的施工表现:1.水泥:低温下,水泥固化所需的时间更长,因此通常需要在混凝土中添加加速剂,以促进水泥的固化。
此外,施工人员还应注意控制混凝土的水分含量,以确保混凝土在低温下不会裂开。
2.保温材料: 在低温环境下,建筑物的能耗往往会变得更高。
因此,施工人员通常会安装有良好的保温材料,以提高建筑物的保温性能。
3.预制构件:使用预制结构来减少现场施工时间,这一方法不仅提高了施工的效率,同时还可以降低潜在的施工风险,因为它可以减少现场施工的时间和受环境影响的风险。
4.窑升气:在低温序列中使用窑升气,这一方法可以增加温度,并加速水泥的固化。
此外,当空气温度达到极低水平时,可以使用红外线陶瓷和沥青带来的热量加速保温材料的安装速度。
工作方式的调整在冬季施工中,施工人员需要调整工作方式,以应对不利的天气条件。
以下是一些常见的技术:1.多人作业:在冬季条件下,施工人员通常需要使用更多人员,以保证施工作业的速度和效率。
同时,对于某些有高风险的作业,应增加更多的安全监督员和技术监督员。
2.多班倒:在某些情况下,如对交通干线的紧急维修,施工人员需要在最短时间内完成工作,以不影响交通流畅的实时通行。
为此,他们通常会选择多班倒的施工方式,以提高施工时间效率。
3.施工道具的改进:在工人使用施工道具时,必须根据现场冬季天气和温度环境做出相应的改进。
例如,使用更粗的铁丝钢筋而不是标准的钢筋,以便在低温环境下更好的施工。
浅析冬季房屋建筑施工的技术措施
摘要:在建筑工程中,施工技术对工程质量有重要的影响,尤其是在冬季施工中,为建筑施工技术带来更大的难度。
我国的北方地区处于冬季的周期较长,所以在冬季施工中要做好防冻保温措施,保证工程的顺利完工。
关键词:房屋建筑;冬季施工;措施
在建筑施工中,有些工程会受到工期的限制而在冬季施工,工期的进度对工程效益有直接的影响,所以如果施工期赶在冬季的话,要及时施工保证工程的顺利进行。
冬季施工会为工程技术等带来极大的不便,无论是施工环境对人员的影响,还是气温对混凝土的影响,对要求具有较高的施工技术。
在冬季施工中,和平时的施工具有很大的差异,需要对相关的设施采取必要的保温措施,对材料的应用也有很高的标准要求。
在冬季施工开始之前要做好必要的施工准备,做好冬季施工方案的确定,向施工人员做好技术交底,对原材料准备齐全,并且做好处理工作。
只有做好事先、事中和事后控制,全面掌控施工程序,才能够确保冬季施工的顺利完工。
1 施工前的准备工作
准备工作是工程顺利进行的基础,只有将准备工作做好,能够保证后期施工的顺利开展。
所以在施工之前,要对施工当地的气候条件进行详细的调查了解,包括往年的气温状态、降雪程度、风力等级以及最高气温和最低气温的间距都要详细的了解,做好相应的防范工作,对于工程中需要提前做好保温工作的要准备好。
在正式开
工时,要对未来一周的气温状况都了解清楚,为施工的进行做好准备,最后对施工中需要应用的保温材料要提前准备好。
2 作好冬期施工技术文件的编制
在工程进入冬期施工前,要提前编制好冬期施工技术文件,作为冬期施工的技术指导性文件,是冬季施工的主要措施。
冬期施工技术文件必须包括施工方案和施工组织设计或技术措施。
施工方案和施工组织设计或技术措施包括以下主要内容:冬期施工的生产任务安排和部署;施工材料进场计划;劳动力计划;热源、设备计划和部署;冬期施工人员培训计划;工程质量的控制要点;冬期安全生产的要点;施工工序及进度安排;各分项工程的施工方法和施工技术措施。
3 作好人员培训和技术交底工作
3.1 作好施工人员的培训工作
由于是在冬季施工,所以施工工艺和施工技术要和平时有很大的不同,应该针对冬季的特点来制定。
如果因为施工人员不了解冬季施工的技术要点,将会影响到工程的质量。
所以要对施工人员进行必要的培训,掌握冬季施工的技术规范,了解相关的理论知识和工艺程序,对于国家规定的相关文件要熟悉。
3.2 进行冬期施工前的技术交底工作
在施工之前,要对施工人员进行集中培训和技术交底。
因为冬季施工的不同,在工程中对于施工材料等要有不同的处理措施,需要对其进行保温和预热等措施,避免因为人为原因造成质量事故。
3.3 作好原材料的检验复试及材料的配合比
由于冬季的气候比较严寒,所以对于原材料的要求要比平时更加严格,那么对原材料的检查也要更加的严格。
在原材料进场之前要对其进行复检,发现不合格产品一律不得进场。
在工程使用的混凝土中需要加入外加剂,并且会随着气温的不同用量也不相同,如果在工程中使用了质量不合格的外加剂,将会对工程的质量带来巨大的影响。
在目前的市场中,各种原材料的生产厂家较多,很多不具备资质的厂家生产的产品都不达标,如果在工程中不进行复检,将假冒伪劣产品应用到工程中,将会为工程带来重大的质量隐患。
4 加强施工过程中的质量控制
4.1 砌筑工程
冬季施工期间的砌筑工程主要是采用抗冻砂浆法施工。
(1)防冻剂的掺量应根据气温和实验配合比实施。
(2)当室外大气温低于-10℃及施工上需要时,对原材料进行加热,应优先加热水,当满足不了热工计算的温度时,再进行砂子加热,但要注意水温不得超过80℃,砂子温度不得超过40℃,水泥不可加热,但应放在不低于0℃得室内。
(3)砌筑砂浆使用温度,当气温在-10℃以内,在-10℃~20℃时,为+10℃。
搅拌好得砂浆要注意运输、存放、使用时的温度损失,最好随用随拌。
(4)操作上应按照“三一”砌筑法砌筑。
灰缝应控制在10mm以内,砖砌体在当日施工完毕后,必须在表面覆盖保温材料。
(5)砖上冰、霜、雪要清除,一般不得浇水,冬施工砌筑工程不可采用无熟料水泥,不得使用白灰砂浆或粘土砂浆,砂子要清除冰块。
(6)每日砌筑后,应及时在砌筑表面进行保护性覆盖,砌筑表面不得留有砂浆。
4.2钢筋工程施工过程中的控制重点
4.2.1 冬期钢筋施工最主要的是钢筋的焊接,焊接质量的好坏直接关系到工程结构的安全。
冬期进行钢筋焊接,影响因素较多,钢筋焊接前必须根据当地的施工条件、气温状况进行试焊,试焊时先根据气温状况调整焊接参数及焊接工艺,焊接参数和工艺确定后,再进行试焊,试焊的焊件送实验室实验,合格后再进行批量焊接。
4.2.2 焊条或焊剂的质量控制。
焊剂或焊条在冬期运输、保存过程中极易受潮,使用受潮的焊剂或焊条会造成焊接熔池中混入气体停留在焊肉中造成气孔,影响焊接接头质量。
在使用焊条或焊剂时,要按说明书的要求对焊条或焊剂进行烘焙,干燥后再使用。
4.3 混凝土工程施工过程中质量控制重点
控制好原材料的加热温度。
冬期施工对混凝土原材料的加热是保证混凝土早期强度增长的重要因素,在施工过程中要确定原材料的加热温度,作好加热措施,定时进行温度测量,保证加热温度达到要求。
控制好混凝土的入模温度。
施工中作好混凝土浇筑入模温度,一般不应低于2℃,温度过低,则容易造成新浇混凝土冷却过快,使混凝土在很短时间内降至冰点温度而影响混凝土早期强度增长。
作好试块的留置工作。
根据规范冬期施工试块留置不少于2组(六块),与结构同条件养护,分别用于检验受冻前混凝土和转入常温养护28天的混凝土强度。
加强成品的养护。
冬期混凝土的养护管理是保证混凝土质量的重要措施,新浇筑的混凝土,一是作好覆盖保温工作,并经常检查,二是作好混凝土的测温工作,随时掌握混凝土的内部温度,保证混凝土在初凝期不受冻。
5 制定冬期安全施工措施
在冬期施工要比平时有更多的注意事项,危险性也会有所增加,所以要做好施工人员的安全保护措施,在施工中,要佩戴必要的安全防护用品,加强对施工人员的安全生产知识培训,强化安全意识。
只有将安全防护工作做到位,才能够为施工的顺利进行打下基础。
所以要提前做好安全防护措施,做好必要的安全保障。
6 结束语
我国北方地区处于冬季的周期较长,所以在冬季施工的房屋建筑在施工技术上要和平时有很大不同,只有掌握了相关的要领才能保证冬季施工的顺利进行。
由于冬季气温较低,要做好各项保温措施,对于原材料的应用要有严格的选择,在施工中采用相应的工艺流程,保证工程的质量。
只有做好各项协调工作,将人员、材料、设备统一规划好,才能够使工程顺利完工。
