风雨桥施工组织设计
- 格式:doc
- 大小:276.50 KB
- 文档页数:68
正安县北郊湖湿地公园建设工程真安桥专项方案编制人:日期:审核人:日期:审批人:日期:目录一、工程概况------------------------------------------------------------------------1二、编制依据------------------------------------------------------------------------1三、施工计划------------------------------------------------------------------------1四、施工工艺技术------------------------------------------------------------------3五、施工安全保障措---------------------------------------------------------------13一、工程概况正安县北郊湖湿地公园真安桥为人行桥,平面位于直线上,桥跨布置为1×40m 钢筋混凝土圆弧拱桥,净矢跨比1/3,桥台为实体桥台、桩基础,桥梁全长65.5m,桥梁宽度4m,桥面总面积262㎡。
本桥上部构造施工采用满堂钢管支架立模现浇施工。
参建各方单位如下:建设单位:正安县能源投资有限责任公司监理单位:四川省城市建设工程监理有限公司跟踪审计单位:广东明正项目管理有限公司设计单位:辽宁城建设计院有限公司施工单位:贵州九川建设发展有限公司二、编制依据1、施工设计图2、合同文件3、《公路桥涵施工技术规范》JTJ/T F50-20114、《城市桥梁工程施工质量验收规范》CJJ2-20085、《城市人行天桥于人行地道技术规范》CJJ11-2011三、施工计划本工程计划开工日期2019年3月1日,竣工日期2019年12月2日,总工期9个月。
施工主要管理人员、设备、机具进场,机械设备进行检修,检查配备机具、材料并及时上报购买或修理。
桥梁施工组织设计方案一、项目概述本文档旨在为桥梁施工项目提供施工组织设计方案,确保施工过程的安全、高效与顺利进行。
本项目为某跨江大桥的施工工程,总体工程量包括桥梁主体结构施工及相关设施建设等。
二、施工组织原则1. 安全第一:施工过程中严格遵守相关安全规定,确保工人及周边居民的人身财产安全。
2. 环保合规:遵守环境保护法律法规,采取有效措施减少施工对环境的影响。
3. 质量保证:严格按照设计要求和技术规范进行施工,确保工程质量。
4. 节约高效:合理安排施工进度、优化施工流程,最大限度地节约工期和成本。
三、施工组织方案1. 人员组织(1)项目经理:负责整个施工过程的组织协调、质量监督和进度控制。
(2)技术员:负责绘制施工图纸、技术交底和技术指导。
(3)施工队伍:包括桥梁分部工程队、土方施工队、混凝土浇筑队等,根据工期制定详细的工作计划,并配备足够数量的合格施工人员。
2. 施工设备(1)起重机械:根据桥梁结构的特点和施工要求,选用适当型号和数量的起重机械,并定期进行检修和维护。
(2)混凝土搅拌站:配置足够数量的混凝土搅拌站,保证施工现场供应连续、高质量的混凝土。
(3)钢筋加工设备:配备钢筋剪切机、钢筋弯曲机等设备,确保钢筋加工的准确性和高效性。
3. 施工流程(1)前期准备:包括场地平整、设备调试、人员培训等。
(2)基础工程施工:进行桩基础、地基处理等工程施工。
(3)主体结构施工:按照设计要求,依次进行桥墩、墩台、桥面板等主体结构的施工。
(4)设施建设:包括护栏、路面、照明等辅助设施的建设。
(5)收尾工作:进行工地清理、设备保养及相关验收工作。
四、安全措施1. 组织安全会议:每天召开安全会议,明确施工中的安全重点和注意事项,并提醒施工人员遵守施工现场的安全规定。
2. 安全培训:对施工人员进行必要的安全培训,并定期进行技术交底及安全应急演练。
3. 安全防护措施:提供必要的施工安全防护设施,如安全帽、防护眼镜、安全绳等,并对施工现场进行合理的标识和警示。
风雨桥建筑施工方案风雨桥建筑施工方案一、工程概况风雨桥是一座位于自然景观区的重要交通桥梁,总长500米,由六个主要桥墩和桥面组成。
本方案将介绍风雨桥的施工过程和相关注意事项,确保项目顺利进行。
二、施工方法1. 基础施工:首先完成桥墩基础的挖掘和浇筑,确保桥梁稳固。
采用开挖、护壁和支模结构完成基础工程,确保施工安全和质量。
2. 桥面施工:桥面采用预制梁板结构,施工时首先确定合适位置用于摆放预制梁板,然后进行固定和焊接。
完成后进行混凝土浇筑,并进行养护。
3. 支撑结构施工:为确保桥梁稳定,将合适的支撑结构放置在桥梁底部。
支撑结构使用钢材和混凝土组成,施工时需遵循相关规范和要求。
三、施工步骤1. 施工准备:组织施工人员,确认施工计划和进度,准备所需材料和设备,确保施工的顺利进行。
2. 桥墩基础施工:确定桥墩位置,进行开挖和护壁结构施工。
然后进行桥墩支模施工,并进行混凝土浇筑。
确保桥墩的结构和稳定性。
3. 桥面施工:根据预制梁板的尺寸和数量,预先准备合适的工作平台和设备。
将预制梁板放置在合适的位置,通过焊接和固定来连接预制梁板。
完成后进行混凝土浇筑,并进行养护。
4. 支撑结构施工:根据设计要求和施工计划,将钢材和混凝土结合起来,制作适当的支撑结构。
根据桥梁形状和长度,确定合适的支撑结构位置并进行安装。
5. 完工验收:在施工完成后,进行桥梁结构的检查和验收。
确保桥梁符合相关标准和规范,以及安全使用要求。
四、安全措施1. 施工现场的封闭和警示:在施工现场周围设置明显的警示标志,确保施工现场的封闭和安全。
2. 安全设备的使用:施工人员必须全程使用安全帽、安全鞋等个人防护装备,并且在悬索吊篮上设置安全防护设施和安全网,确保施工人员的安全。
3. 材料的安全使用:严格遵守材料使用规定,杜绝违规使用造成的安全事故。
定期对材料进行检查和维护,确保其安全和质量。
4. 施工流程的合理安排:合理安排施工流程和工期,确保施工过程中的顺利进行和安全施工。
桥梁工程施工组织设计一、工程概况本项目为XX市某桥梁工程,桥梁全长约800米,宽30米,采用双向六车道。
桥梁上部结构为预应力混凝土连续梁,下部结构为桩基、承台、墩柱和盖梁。
工程地点位于市中心区域,施工环境复杂,交通繁忙。
为确保工程质量和进度,施工组织设计的编制至关重要。
二、施工部署及施工方案1. 施工部署(1)施工机构组成和任务分工:项目成立以项目经理为核心的管理团队,负责工程的整体管理和协调。
施工队伍分为土建、安装、装修、防护等小组,各小组按照任务分工负责相应部位的施工。
(2)施工分区:根据桥梁工程特点,将施工现场划分为桩基、承台、墩柱、盖梁、连续梁等施工区域,实行分区管理。
(3)总体施工顺序安排:先进行桩基施工,然后依次完成承台、墩柱、盖梁、连续梁的施工,最后进行桥面系施工。
2. 施工方案(1)桥梁桩基施工:采用旋挖钻机进行钻孔,泥浆护壁,钢筋笼现场制作,混凝土浇筑采用泵送。
(2)承台、墩柱施工:采用现浇混凝土,模板采用钢模板,混凝土浇筑采用泵送。
(3)盖梁施工:采用现浇混凝土,模板采用钢模板,混凝土浇筑采用泵送。
在盖梁施工过程中,注意预应力钢筋的张拉和锚固。
(4)连续梁施工:采用挂篮施工法,先进行边跨现浇,然后进行中跨悬浇。
挂篮施工过程中,严格控制梁体线形和应力。
(5)桥面系施工:包括桥面混凝土铺装、防水层施工、排水系统安装等。
桥面混凝土铺装采用摊铺机进行,防水层施工采用喷涂设备,排水系统采用预制构件安装。
三、施工总进度计划及单项工程1. 施工总进度计划:本桥梁工程计划工期为12个月,其中桩基施工阶段需2个月,承台、墩柱施工阶段需3个月,盖梁施工阶段需2个月,连续梁施工阶段需4个月,桥面系施工阶段需1个月。
2. 单项工程进度计划:各单项工程按照施工顺序合理安排,确保各阶段施工的顺利进行。
四、施工资源配置1. 人力资源:根据施工任务分解,合理配置施工人员,确保各施工环节有人负责。
2. 材料资源:合理规划材料供应,确保施工所需原材料的及时供应。
风雨桥施工方案一、背景介绍风雨桥是连接两岸的一座重要桥梁,在建设中需要考虑到当地的气候特点和地质条件,以确保桥梁的安全性和稳定性。
本文将介绍风雨桥的施工方案,以确保施工过程顺利进行。
二、施工前准备在进行风雨桥的施工前,需要进行详细的调研和规划工作。
首先要对工程的地质条件进行充分了解,确保施工的稳定性。
同时,要进行周边环境的评估,以确保施工对周边环境的影响最小化。
三、施工工艺1. 地基处理风雨桥的地基是整个桥梁的基础,需要进行严谨的处理。
在施工前需要对地基进行加固和处理,以提高地基的承载力和稳定性。
2. 主体结构施工风雨桥的主体结构是桥梁的关键部分,需要采用合适的工艺和材料进行施工。
在施工过程中要严格控制质量,确保桥梁的强度和稳定性。
3. 防水处理考虑到风雨桥经常受到雨水的侵蚀,需要对桥梁进行防水处理,以延长桥梁的使用寿命。
在施工过程中要注意防水材料的选择和施工质量。
四、施工安全在风雨桥的施工过程中,安全是首要考虑的因素。
需要严格遵守相关安全规定,提供给施工人员充分的安全保障设施,并进行定期的安全检查。
五、施工质量风雨桥的施工质量直接关系到桥梁的使用寿命和安全性。
在施工过程中要严格控制质量,确保每个环节都符合相关标准要求,并进行质量检测。
六、工期计划风雨桥的施工是一个复杂的工程,需要制定详细的工期计划,以确保工程的顺利进行。
在施工过程中要按照计划逐步推进,合理安排工作和资源。
结语风雨桥的施工是一项复杂的工程,需要充分考虑各种因素以确保施工过程的顺利进行。
通过严格的施工方案和质量管理,可以保障风雨桥的安全性和稳定性,为当地民众提供更好的出行条件。
桥梁施工组织设计方案(通用5篇)(一)施工要点:(1)材料要求:水泥,细集料,粗集料,水和附加剂,砼拌和,输送,养护符合《结构砼工程规范》的规定。
(2)导管灌注水下砼还应符合下列要求:①水泥标号不低于425,初凝时间不低于2.5h。
②粗骨料宜选优质级配良好的碎石③骨料粒径不得大于导管1/8和钢筋最小净距的1/4,同时不得大于40mm。
④砂子选用级配良好的中砂。
⑤坍落度宜为180~220mm。
⑥水灰比在0.5~0.6,水泥用量不少于350kg/m3。
⑦钢筋应符合《技术规范要求》。
(3)测量定位:首先要平整场地,清除杂物,换除地表层软土,夯压密实。
然后采用全站仪,根据桩位坐标放出钻孔桩的中心位置,并设立护桩,对护桩采取水泥砂浆加固,设立明显标志。
(4)埋设钢护筒:钢护筒壁厚≥3mm,高度为3m,在护筒上,下端和中部的外侧各焊一道加劲助,护筒内径比桩径大30cm,护筒顶设出浆口,人工挖掘埋设法设置钢护筒,钢护筒的位置准确,不倾斜。
埋设时,护筒中心轴线对正测量标定的桩中心,偏差不大于5.0厘米,倾斜度的偏差不大于1%。
护筒顶面高出地面0.5米,护筒埋深2.5米,护筒周围1.0m范围内采用粘土回填,夯实至护筒底0.5m以下,在护筒顶部焊吊耳。
钻进过程中经常检查护筒是否发生偏移和下沉,并及时处理。
(5)钻机就位钻机下部铺垫枕木,钻锥中心轴线对正桩位中心,对操作人员进行开钻前教育。
机械移位由汽车吊配合。
(6)泥浆制备拌制泥浆粘土严格选取,控制好含砂率,试验测试确定泥浆性能,相对密度1.06—1.10,失水率15—20毫升/30分钟,泥皮厚度小于3毫米/30min。
粘度18—28S。
如不能满足要求,加膨润土重新试验确定。
(7)钻孔桩的钻进分班连续作业,护筒内的泥浆顶面,始终保持高出筒外水位或地下水位1.0—1.5m以上。
施工中经常测定泥浆性能,保证护壁效果。
并做好详细的钻孔记录,经常注意土层的变化,查看地质资料。
相思湖风雨桥廊桥木结构工程施工方案(文档可以直接使用,也可根据实际需要修改使用,可编辑欢迎下载)相思湖风雨桥廊桥木结构工程施工组织设计湖南省培新园林二0一三年月二十日双峰县育才风雨桥桥梁工程施工组织设计第一节施工方案一、工程概况本工程为湖南省洪江市相思湖市政休闲公园景观设计中的配套子项风雨廊桥仿古建筑工程,由四川省建筑设计院设计,为保持湘西民居古建筑朴素大方风格的统一性,故采用主体结构采用木结构、刚结构于结合的仿古建筑形式。
桥上部分采用木建筑结构,桥的两端分别修建桥头堡,中间则采用廊的形式连接起来,形成一座具有中国传统特色的亭廊相结合的风雨桥。
本工程主要功能为商业。
距本项目附近为公共场所,故本项目不考虑设置,本工程地上一层,占地面积为783.6平方米,面积为1085.39平方米。
耐火等级为四级。
抗震设防烈度为6度,设计使用年限为50年。
屋面防水等级为二级。
建筑最高高度为10.9(脊顶)米2、机械设备准备:我司部分人员在公司基地休整、培训,机械设备在进行维护保养。
我司已准备所有必要的、足量的机械设备,随时调往本项目使用。
3、临时设施准备:由项目副经理组织办公室人员现场勘察,协助业主搞好征地拆迁,搞好电源、水源接驳、临时设施场地租借、地方道路使用等手续,同时与当地派出所取得联系,共同搞好安全和保卫工作。
在勘察现场后,安排适量的人员、设备拉通横向进场便道和纵向施工便道。
4、资料准备:由总工程师组织工程科人员进行图纸会审,主要结构形式与尺寸;平面位置与高程;材料及设备规格与质量;地质、水文、气象条件;施工方案、方法和措施。
5、测量放线准备:公司技术部测量室在与甲方、勘测设计单位接桩后,组织参施项目部有关人员对在本施工范围之内的桩位(包括导线点、水准点等)进行必要的保护,并及时做好导线复测与导线点的加密,水准点的复测和加密等控制测量工作。
现场室外照明、机械设备动力线路、对焊机设专线供电,供电线路采用铜芯塑料线架空作环路布置。
桥梁防水专项工程施工组织设计方案1. 引言本文档旨在提供一份桥梁防水专项工程施工组织设计方案,以确保工程施工过程的顺利进行,并遵守相关法规和标准。
本方案将包括工程概述、施工组织和协调管理、施工步骤、安全措施等内容。
2. 工程概述2.1 工程名称:桥梁防水专项工程2.2 工程地点:详细列出工程所在地2.3 工程范围:描述工程的具体范围和要求2.4 工期计划:制定工程的施工时间计划3. 施工组织和协调管理3.1 施工组织架构:详细说明工程的施工组织架构,包括各个职责部门和人员3.2 协调管理措施:规划施工进度、资源调配、安全控制和质量管理等方面的协调管理措施4. 施工步骤4.1 准备工作:包括现场勘察、材料准备和设备调试等准备工作4.2 预制构件安装:详细描述预制构件的安装方法和步骤4.3 防水材料施工:介绍防水材料的选择、施工方法和质量控制措施4.4 现浇混凝土施工:说明现浇混凝土的施工过程和质量要求4.5 其他施工步骤:根据具体工程情况列出其他需要的施工步骤5. 安全措施5.1 安全管理制度:制定桥梁防水工程施工中的安全管理制度5.2 安全培训和教育:安排培训措施,提高施工人员的安全意识和技能5.3 安全防护设施:检查和确定必要的安全防护设施,并进行合理的规划和布设6. 质量控制6.1 质量管理制度:建立桥梁防水工程施工中的质量管理制度6.2 质量检查和测试:确定质量检查的标准和方法,并进行必要的质量测试6.3 质量纠正措施:制定质量纠正措施,保证工作按要求继续进行7. 环境保护7.1 环境评估:进行必要的环境评估,确保施工不对环境造成负面影响7.2 废弃物处理:制定废弃物处理方案,确保废弃物的妥善处理和回收利用8. 结束语本方案通过合理的施工组织和协调管理、详细的施工步骤、安全措施和质量控制,为桥梁防水专项工程的施工提供了指导和保障。
希望本方案能够有效地指导施工过程,确保工程按照预期计划顺利完成。
禄劝县掌鸠河风雨桥梁工程桥面系施工专项方案编制人:审核人:审批人:日期:泸州市江南建筑工程有限公司目录一、概述 (3)二、施工准备 (3)三、桥面系施工方案 (5)(一)箱梁横隔梁及湿接缝施工方案 (5)(二)空心板梁铰缝施工方案 (8)(三)桥面铺装施工方案 (9)(四)桥面连续施工方案 (11)(五)栏杆施工方案 (11)(六)伸缩缝施工方案 (14)(七)人行道、路缘石施工方案 (16)四、确保质量的措施 (18)五、安全生产保证体系 (22)六、文明施工措施 (23)桥面系施工方案一、编制依据1.1《公路桥涵施工技术规范》(JTJ/TF50-2011)1.2《公路工程施工安全技术规范》(JTJ076-95)1.3《公路工程质量检验评定标准》(JTG F801-2012)1.4风雨桥施工组织设计一、概述1.1工程概况本桥中心桩号K0+39.96—k0+115.04,全桥长为75米,设计为3孔25米预应力混凝土简支T梁,设计交角为90度,大桥分左中右3幅设置,左右两幅等宽6.85m,中幅桥宽为16.3m,中幅与左右幅断开,间距2.5cm。
本桥以中心桩号为分界线,向左右两侧分水,桥面横坡为2%。
纵坡为1%,桥面铺装3孔为一联连续,两端(0#、3#台)设有伸缩缝,伸缩缝坡度同桥面坡度。
T梁横隔板、翼缘板绞缝、桥面现浇层均采用C50砼,桥面铺装采用80mm厚混凝土现浇层和100mm厚沥青混凝土,在桥的0、3号台各设一条C80型毛勒伸缩缝,钢钎混凝土现浇。
人行道采用12cm厚预制板+3cm厚M7.5水泥砂浆+4.5cm厚C30砼仿青石地砖。
二、施工准备1、人员准备1.1施工组织与管理机构1.2各职能部门管理职责表2、技术准备项目总工程师将组织盖梁施工技术人员,进一步熟悉施工图纸和设计文件,了解设计意图,向参加施工的全体人员进行技术、安全等方面的交底。
3、主要工程机械及设备数量表4、试验全标段的试验工作委托昆明禄劝工程质量检测有限公司,负责材料试验与工程质量的控制试验。
风雨桥施工方案1. 引言本文档旨在介绍风雨桥的施工方案。
风雨桥作为一种特殊类型的桥梁,主要用于跨越河流或峡谷,以便人们能够在恶劣天气条件下安全通行。
风雨桥的施工需要精密的规划和严格的操作,以确保施工质量和施工期限的满足。
2. 施工前的准备工作在开始风雨桥的施工之前,需要进行以下准备工作:2.1 确定工程范围和设计要求在确定风雨桥的施工方案之前,需要明确工程的范围和设计要求。
这包括桥梁的跨度、荷载要求、防风等级、工程预算等。
2.2 地质勘察和设计进行地质勘察和设计,了解施工地点的地质条件和承载能力。
根据勘察结果,确定桥墩和桥梁的布置,并进行方案设计。
2.3 制定施工计划根据设计要求和实际情况,制定详细的施工计划,包括工程进度、施工队伍组织、材料采购等。
2.4 确定施工方法和机械设备根据地质条件和施工要求,确定合适的施工方法和使用的机械设备。
常见的施工方法包括挖孔灌注桩施工、板桥施工等。
2.5 安全措施和环境保护措施制定安全措施和环境保护措施,确保施工过程中的安全和环境保护。
这包括施工现场的安全标志、安全防护设施等。
风雨桥的施工流程主要包括以下几个步骤:3.1 桩基施工根据设计要求和施工方案,进行挖孔灌注桩的施工。
这包括桩孔的开挖、注浆、钢筋的安装和混凝土的浇注等步骤。
在桩基施工完成后,进行墩身的施工。
墩身是连接桥梁和桩基的部分,需要根据设计要求进行浇筑,可以使用脚手架等辅助设备。
3.3 桥面板施工在墩身施工完成后,进行桥面板的施工。
桥面板是风雨桥的承载面,需要根据设计要求进行一体浇筑或分段浇筑,常用的材料包括钢筋混凝土等。
3.4 完善细节在桥面板施工完成后,进行风雨桥的细节完善工作。
这包括护栏、防滑装置和护坡等。
3.5 桥梁验收和保养在风雨桥的施工完成后,进行桥梁的验收和保养工作。
验收包括结构的检测和质量的评估,而保养包括定期的检查和维修工作。
4. 施工安全和环境保护在风雨桥的施工过程中,安全和环境保护是至关重要的。

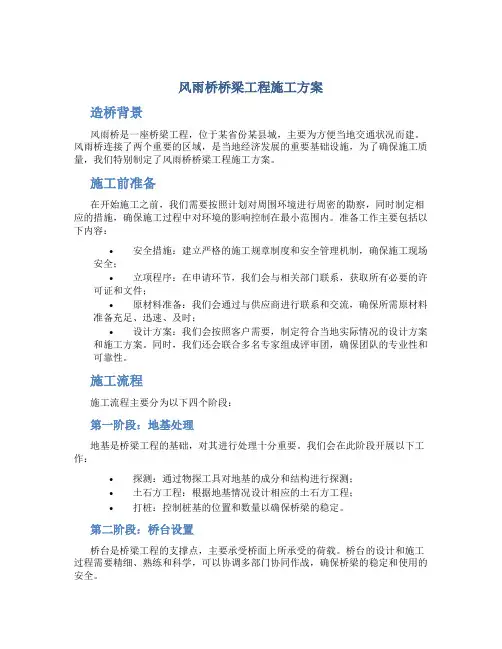

风雨桥桥梁工程施工方案造桥背景风雨桥是一座桥梁工程,位于某省份某县城,主要为方便当地交通状况而建。
风雨桥连接了两个重要的区域,是当地经济发展的重要基础设施,为了确保施工质量,我们特别制定了风雨桥桥梁工程施工方案。
施工前准备在开始施工之前,我们需要按照计划对周围环境进行周密的勘察,同时制定相应的措施,确保施工过程中对环境的影响控制在最小范围内。
准备工作主要包括以下内容:•安全措施:建立严格的施工规章制度和安全管理机制,确保施工现场安全;•立项程序:在申请环节,我们会与相关部门联系,获取所有必要的许可证和文件;•原材料准备:我们会通过与供应商进行联系和交流,确保所需原材料准备充足、迅速、及时;•设计方案:我们会按照客户需要,制定符合当地实际情况的设计方案和施工方案。
同时,我们还会联合多名专家组成评审团,确保团队的专业性和可靠性。
施工流程施工流程主要分为以下四个阶段:第一阶段:地基处理地基是桥梁工程的基础,对其进行处理十分重要。
我们会在此阶段开展以下工作:•探测:通过物探工具对地基的成分和结构进行探测;•土石方工程:根据地基情况设计相应的土石方工程;•打桩:控制桩基的位置和数量以确保桥梁的稳定。
第二阶段:桥台设置桥台是桥梁工程的支撑点,主要承受桥面上所承受的荷载。
桥台的设计和施工过程需要精细、熟练和科学,可以协调多部门协同作战,确保桥梁的稳定和使用的安全。
第三阶段:主拱施工主拱是整个桥梁工程的核心组成部分,其施工过程对整个工程具有极大的关键性。
我们会在此阶段采取以下措施:•建立滨水工作面;•拱形结构测量:对拱形结构进行准确的测量,并依据结构达成成果全文报告;•起拱架安装:建立拱架并进行安装;•拱顶混凝土浇筑:在拱顶设置自动剪切系统,并按计划进行混凝土浇筑。
第四阶段:桥面铺装桥面铺装是最后一个阶段,需要在确保前三个阶段顺利完成的基础上进行。
我们会在此阶段采取以下措施:•利用机械化设备进行铺装;•进行质量检查:建立严格的质量检查制度,确保铺装质量达标;•进行沥青砂浆铺装:采用现代化的沥青砂浆铺装技术。
目录第一章工程概况1.1 工程位置及范围1.2 工程设计1.3 工程地质1.4 工程施工条件1.5 工程工期1.6 施工注意事项第二章工程编制说明2.1 编制依据2.2 编制原则2.3 使用本工程技术规范第三章施工准备3.1 施工准备3.2 与相关单位的协调第四章施工总体安排部署4.1 施工组织管理4.2 工程施工总体安排第五章主要施工方法5.1 工程测量5.2 道路工程施工5.3 桥梁工程施工5.4 雨季施工技术措施第六章工程投入的主要施工机械设备情况及进场计划6.1 施工机械设备情况、主要施工机械计划6.2 工地实验体系6.3 工程投入的主要物资及进场计划第七章劳动力安排计划7.1 劳动力计划安排7.2 劳务分包情况表第八章确保工程质量的技术组织措施8.1 技术质量目标8.2 技术质量保证措施第九章确保安全生产的技术组织措施9.1 项目经理部安全保证体系9.2 建立健全安全管理制度9.3 施工现场安全保证措施第十章工期进度保证措施10.1 缩短施工准备期,尽早形成正常施工能力10.2 建立高效的施工组织机构和有效的管理制度10.3 采用新工艺、新设备加快施工进度10.4 提高机械化作业程度以提高施工进度10.5 加强物资储备,保证物资供应第十一章确保文明施工的技术组织措施11.1 文明施工的具体组织措施 11.2 减少扰民及环境保护措施第十二章施工现场平面布置12.1 布置原则12.2 施工现场布置准备12.3 施工现场布置附图施工网络图及施工进度计划图施工平面图第一章工程概况1.1工程位置及范围风雨桥位于禄劝县民族小学东侧100m,场地紧邻掌鸠河南路,是连接练甸村、三溪鼎晟温泉小区与禄劝县城的主要交通干道。
1.1.1路线走向道路走向:由禄劝县南北路连接规划路,途径风雨桥、三溪鼎晟温泉小区。
1.1.2工程概况风雨桥设计为3x25m预应力混凝土简支T梁板,外部采用钢筋混凝土拱圈外贴石材装饰,桥起讫桩号为K0+36.46~~K0+118.54.桥梁全长82.08m,桥面总宽度30m,具体构成为0.5m(护栏)+3m(人心道)+2.5m(非机动车道)+1.5m(绿化带)+15m(机动车道)+1.5m(绿化带)+2.5m(非机动车道)+3m(人心道)0.5m(护栏),桥平面位于直线上,纵面位于 1.0%的上坡段上,变坡点K0+000,变坡点高程1668.333m,全桥共一联,下部结构采用柱式桥墩,桩基础,桥台采用柱式台,桩基础。
XX县城西湿地公园景观桥梁施工方案编制:审核 : 审批 :编制单位:广西XX建设集团有限公司目录第一章工程概况.................................................................................................................... - 2 - 第二章编制说明.................................................................................................................... - 2 - 第三章施工总体部署 ........................................................................................................... - 3 - 第四章桥梁施工技术.............................................................................................................. - 9 -一、下部结构工程施工...................................................................................................... - 9 -二、上部结构(拱圈施工) ........................................................................................... - 23 -三.附属结构施工............................................................................................................... - 33 - 第五章、质量确保措施............................................................................................................ - 35 - 第一节、质量控制体系.................................................................................................... - 35 - 第二节、质量保证措施.................................................................................................... - 35 - 第六章、安全保证措施............................................................................................................ - 38 - 第一节、施工安全管理目标............................................................................................ - 38 - 第二节、安全保证体系:见下图...................................................................................... - 39 - 第三节、人员安全............................................................................................................ - 39 - 第四节、设备安全............................................................................................................ - 39 - 第五节、消防设施、现场警示........................................................................................ - 40 - 第六节、安全施工保证措施............................................................................................ - 41 - 第七章、文明施工措施............................................................................................................ - 47 - 第一节、推行施工现场标准化管理................................................................................ - 47 - 第二节、改善作业条件,保障职工健康........................................................................ - 47 - 第三节、不扰民及妥善处理地方关系............................................................................ - 47 - 第八章环保与环卫管理...................................................................................................... - 48 - 第一节、管理体系及组织机构........................................................................................ - 48 - 第二节、生态保护及水土保持措施................................................................................ - 50 - 第四节、空气污染的预防措施........................................................................................ - 51 - 第五节、噪声控制措施.................................................................................................... - 52 - 第六节、环境保护具体措施............................................................................................ - 52 -第一章工程概况XX县城西湿地公园景观桥梁由一座风雨桥、两座流线桥、两座石拱桥组成。
第1篇一、工程概况本工程为某市某区某桥工程,位于市区中心区域,是一座重要的交通枢纽。
桥梁全长约500米,主桥跨度为80米,采用预应力混凝土结构。
工程包括主桥、引桥、桥台、桥墩、排水系统等部分。
工程总投资约1.2亿元,预计工期为24个月。
二、施工组织设计原则1. 安全第一、预防为主:坚持安全生产,确保施工过程中人员安全、设备安全、环境安全。
2. 质量第一:严格按照设计要求和规范标准进行施工,确保工程质量。
3. 科学组织、合理施工:根据工程特点,科学制定施工方案,合理安排施工顺序,确保工程进度。
4. 节约成本、提高效益:合理利用资源,降低施工成本,提高工程效益。
三、施工方案1. 施工方法- 主桥施工:采用预制梁板吊装法,先进行桩基施工,然后进行承台、墩身施工,最后进行梁板预制及吊装。
- 引桥施工:采用现浇法,先进行桩基施工,然后进行承台、墩身施工,最后进行现浇梁板。
- 桥台、桥墩施工:采用现浇法,先进行桩基施工,然后进行承台、墩身施工。
2. 施工顺序- 桩基施工:先进行主桥桩基施工,然后进行引桥桩基施工。
- 承台、墩身施工:先进行主桥承台、墩身施工,然后进行引桥承台、墩身施工。
- 梁板预制及吊装:先进行主桥梁板预制及吊装,然后进行引桥梁板预制及吊装。
- 桥面系施工:先进行桥面防水层施工,然后进行桥面铺装。
3. 施工机械设备- 桩基施工:采用旋挖钻机、搅拌桩机等。
- 承台、墩身施工:采用混凝土搅拌站、混凝土输送泵、模板等。
- 梁板预制及吊装:采用预制梁板生产线、吊车等。
- 桥面系施工:采用摊铺机、压路机等。
四、施工进度计划1. 桩基施工:预计3个月完成。
2. 承台、墩身施工:预计5个月完成。
3. 梁板预制及吊装:预计4个月完成。
4. 桥面系施工:预计2个月完成。
五、施工管理措施1. 安全管理:建立健全安全管理制度,加强安全教育培训,严格执行安全操作规程,确保施工安全。
2. 质量管理:建立健全质量管理体系,加强质量监控,严格执行质量标准,确保工程质量。
桥梁工程施工组织设计1. 项目概况本项目为某市城市桥梁建设工程,主要包括一座跨河的混凝土桥梁。
桥梁全长100米,宽度15米,设计荷载为20吨。
桥梁采用预应力钢筋混凝土结构,设计寿命为50年。
2. 施工目标本项目的施工目标是确保桥梁建设工程按照设计要求顺利进行,保证施工质量和安全,确保施工进度和工程质量达到要求。
3. 施工组织设计3.1 施工队伍为了保证施工质量和进度,我们将组建一个由专业技术人员和熟练工人组成的施工队伍。
技术人员包括工程师、监理工程师、施工监理等人员,工人分为施工班组,每个班组包括钢筋工、模板工、浇筑工等。
3.2 施工方案根据桥梁结构的特点,我们将采用先施工桥墩再施工桥面的分段施工方案。
具体施工过程如下:3.2.1 地基处理:首先对桥梁的桥墩位置进行基础处理,包括挖土、打桩等工序;3.2.2 桥墩施工:对桥墩进行模板搭设、钢筋捆绑、混凝土浇筑等工序;3.2.3 桥面施工:根据桥面的设计要求进行模板搭设、钢筋捆绑、混凝土浇筑等工序;3.2.4 吊装安装:最后进行桥梁的吊装和安装工作。
3.3 施工机具和设备为了保证施工质量和进度,我们将采用先进的施工机具和设备,包括吊车、混凝土搅拌机、塔吊等设备。
同时,我们也将配备必要的辅助设备,如施工脚手架、安全网等,确保施工安全。
4. 施工措施4.1 施工现场管理为了保证施工现场的安全和整洁,我们将加强现场管理,设立施工区域、通道、作业区域等区域,设置警示标识,确保施工现场的秩序和安全。
4.2 施工进度控制定期进行施工进度的计划和跟踪,及时调整施工计划,确保施工进度和工程质量达到要求。
4.3 施工质量保证采用质量管理体系,严格控制施工过程中的质量,保证桥梁的施工质量符合设计要求。
5. 施工安全施工期间,我们将加强安全教育和培训,强化安全管理,确保施工人员安全施工,减少事故发生。
6. 施工预算综合考虑施工方案、施工机具和设备、人工费用、材料费用等因素,制定施工预算,确保施工经济合理。
一、工程概况风雨桥位于我国某地区,全长XX米,宽XX米,桥面采用预应力混凝土结构,上部结构为预应力混凝土连续梁,下部结构为柱式桥墩,基础为桩基础。
本工程总造价为XX万元,工期为XX个月。
二、施工组织与管理1.施工组织(1)项目经理部:负责整个工程的施工组织、协调、指挥和管理。
(2)施工队:负责具体的施工任务,包括钢筋加工、模板安装、混凝土浇筑、构件运输等。
(3)监理单位:负责对工程进行质量、进度、安全等方面的监督。
2.管理措施(1)建立健全施工组织机构,明确各级人员职责。
(2)加强施工人员培训,提高施工技能和安全意识。
(3)严格执行施工规范和操作规程,确保工程质量。
(4)加强施工现场管理,确保施工安全。
三、施工工艺与质量控制1.施工工艺(1)桩基础施工:采用旋挖钻机进行钻孔,灌注混凝土。
(2)桥墩施工:采用滑模施工技术,保证墩身垂直度和精度。
(3)连续梁施工:采用支架法进行施工,确保梁体质量和精度。
(4)桥面施工:采用预制混凝土板,现场安装。
2.质量控制(1)原材料检验:严格控制原材料质量,确保符合设计要求。
(2)施工过程控制:加强施工过程中的质量检查,及时发现和解决质量问题。
(3)隐蔽工程验收:对隐蔽工程进行严格验收,确保施工质量。
(4)工程质量评定:按照国家标准进行工程质量评定,确保工程质量合格。
四、施工进度安排1.桩基础施工:预计工期为XX天。
2.桥墩施工:预计工期为XX天。
3.连续梁施工:预计工期为XX天。
4.桥面施工:预计工期为XX天。
5.整体施工:预计工期为XX个月。
五、安全措施1.加强施工现场安全管理,严格执行安全操作规程。
2.对施工人员进行安全教育,提高安全意识。
3.加强施工现场的消防管理,确保消防安全。
4.配备必要的安全防护设施,如安全帽、安全带、防护网等。
5.定期进行安全检查,及时发现和消除安全隐患。
六、环境保护措施1.施工现场设置围挡,防止扬尘和噪音污染。
2.对施工废水进行处理,达到排放标准。
第二部分方案设计一、设计说明(一)设计依据1.《中华人民共和国文物保护法》2.《中华人民共和国文物保护法实施条例》3.《中国文物古迹保护准则》4.《文物保护工程管理办法》5.从江县文物局对流架风雨桥现状勘察报告、测绘资料、研究结论及相关原因分析等。
(二)设计原则和指导思想流架风雨桥保护工程,包括对桥基的整改;屋面水泥材质的整改;桥跨、桥屋的修缮工程,其设计应遵循如下原则:1、不改变文物原状的原则2、尽可能减少干预的原则3、加固处理的可逆性原则和可识别性原则4、保护现有实物原状与历史信息的原则5、按照保护要求使用保护技术的原则独特的传统技术属于文物原状,具有文化价值,必须保留。
所有的新材料和新工艺都必须经过前期试验和研究,证明是最有效的,对文物古迹是无害的,才可以使用。
(三)工程性质保养性维修、现状修整:(四)工程范围和规模占地面积180㎡,建筑面积120㎡。
(五)保护措施流架风雨桥残损现状与采取的保护措施1、保养性维修(1)基础部分保存较好,建议采取监测。
(2)清除桥身藤蔓植物。
(3)补配丢失、磨损严重的桥板及佚失的栏杆。
2、现状修整(1)结构部分:檩糟朽、变形,椽糟朽、变形、断裂。
采取措施:更换糟朽、变形的檩,更换糟朽、变形、断裂的椽。
(2)装修部分:2005年维修时,将阳瓦省掉以水泥沙浆粉其表层而成圆筒状,桥脊亦为水泥抹成。
采取措施:屋面揭瓦,按原工艺、原尺寸、原做法重新恢复原有阳瓦和桥脊,补配残损瓦片;地面铺装局部被水泥覆盖;彩绘龟裂、起甲、脱落;油饰老化、褪色。
采取措施:;清除覆盖地面铺装的水泥,采用与原地面相同的石材补配或以三合土填补;对老化、褪色、脱落、破损的彩绘、彩塑进行修补,完全无法修补的采取传统方式重新绘制;清除老化、褪色的油饰,重做油饰。
(3)宝顶部分:斗拱蜂窝变形、错位、少量坐斗掉落。
采取措施:归安、补配。
2、做法技术要求及材质要求(1)木作构件:木作构件所用木材树种应与原构件树种相同,材质必须是一级天然老山林木,强度等级:杉木应大于TC11,硬杂木应大于TC17。
中国西南侗苑现代农业科技示园风雨桥施工方案编制单位:宏林建设工程编制日期:2016年09月23日一、总体施工组织布置及规划(一)、编制依据1、编制说明本《施工方案》为大龙经济开发区中国西南侗苑现代农业科技示园廊桥工程的施工组织设计,是规和指导该项工程从施工准备到竣工验收过程的综合性技术经济文件,为了该项工程施工全过程中按科学规律组织规施工,有计划地开展各部分项工程的施工,及时做好各项施工准备工作,保证各种资源和劳动力的及时供应;协调与各工种之间的时间安排,保证施工的顺利进行,按期保质完成施工任务,特制订本组织设计。
2、编制依据本《施工方案》参照下列文件资料编制:2.1《中国西南侗苑现代农业科技示园风雨廊桥工程工程招标文件》;2.2《中国西南侗苑现代农业科技示园风雨廊桥工程工程设计施工图》;2.3《民用建筑设计通则》(BG50352-2005)2.4《木结构设计规》(GB5005-2003)2.5设计图纸所指有关国标、地区性标准(图)3、工程概况3.1项目名称:中国西南侗苑现代农业科技示园风雨廊桥工程;3.2招标人:;3.3设计单位:兴宏佳宜园林设计;3.4工程建设地点:大龙经济开发区;3.5建筑概况:本工程为新晃县龙滩坪风雨廊桥工程,项目属于多重檐民俗建筑,设计使用年限永久。
本工程采用全杉木结构形式,桥长35.1米,最宽处5.9米,重檐、建筑总高10.56米,抗震烈度为6度,建筑耐火等级为二级。
4、工程容:包括木结构连廊的构件加工、制作、安装施工、屋面瓦安装施工、电气工程施工及照明安装等工程;5、施工环境与现场条件施工现场用水、电、场地及有关资料等均满足施工条件。
6、施工部署6.1施工准备为了确保本工程优质、高速、安全、低耗、圆满地完成合同规定的各项指标,根据本工程特点,做好施工前准备工作,科学组织,精心安排、计划在先,保证施工中各项工作的顺利开展。
6.1.1施工前组织有关单位做好现场交接工作,布设施工用电线路,用水管线和临建设施。
6.1.2做好图纸会审工作,组织工程技术人员认真熟悉图纸,领会设计意图,全面掌握施工图纸容,检查多专业管线的位置是否正确,提出方便施工的合理化建议。
6.1.3根据本工程的具体情况,编制切实可行的单项施工工艺措施和施工方案,重点阐明重要项目的施工方法、施工工艺、工程进度安排、劳动力组织、质量及安全保证措施,以利于有效地质检科、工程技术科向项目经理部进行技术交底,容是施工组织设计,风雨季施工措施等,项目技术负责人再根据进度计划向施工员和作业班组交底,重点放在施工方案、技术措施、作业指导书、工艺标准、安全措施等方面,交底必须细致齐全,并应结合具体操作部位,关键部位和施工难点的质量要求,操作要点,安全要求等进行详细的交底。
6.1.5及时编制施工预算,充分反映工程所需的各种费用,材料、劳动力等,有效指导进度计划、材料计划、劳动力安排、竣工决算和经济分析等工作的开展。
6.1.6认真做好材料的计划采购准备,编制各项材料计划,对多种材料的采购,入库、保管和出库,制定完善的管理方法,同时加强防盗和防火管理。
6.2施工目标6.2.1工程质量:达到合格及以上标准,严格按国家有关验收规和工程质量检验评定标准,确保工程质量,并实行项目经理质量终身制。
6.2.2施工工期:根据业主要求及考虑类似工程经历,确定工期3个月,施工过程设立工期控制点,并确保各工期控制点的实现。
6.2.3文明施工:维护周边环境及正常秩序,减少施工噪声和施工影响,确保达到文明工地标准。
6.2.4保修承诺:按照国务院2000年279号令保修。
6.3组织机构设立6.3.1本工程我公司将以业主的要求为准,快速、优质高效地完成本工程,为此我公司将选派技术好、素质高、能力强,经验丰富的管理人员进驻工地。
6.3.2为强化管理,根据工程规模和特点,公司组建新晃县龙滩坪风雨廊桥工程工程项目经理部,对工程项目的质量、安全、工期、文明施工和工程成本等进行统筹管理,以确保工程优质高速地如期完成,项目管理机构框图如下页框图。
6.2.3现场项目经理部主要岗位职责6.2.3.1项目经理6.2.3.1.1代表公司全权负责本工程施工的全过程管理,对业主和公司负责。
6.2.3.1.2及时、准确地作出项目管理决策,其主要容包括重大技术方案决策、合同变更决策等。
6.2.3.2.3积极处理好与项目所在地政府部门及社会的关系,确保当地政府职能部门利益。
6.2.3.1.4组织编制项目质量计划,使整个项目按照ISO9002标准体系运行。
6.2.3.1.5主持编制项目承包管理方案,确定项目管理的目标与方针。
6.2.3.1.6确定项目管理组织机构配备人员,制定规章制度,明确有关人员的职责,组织项目经理部开展工作。
6.2.3.1.7与业主、监理保持经常接触,解决工程施工中随时出现的各种问题,替业主、监理排忧解难,确保工程进度、质量、投资处于受控状态,确保业主利益。
做好工程施工管理协调、重大方案决策等工作。
6.2.3.2技术负责人6.2.3.2.1在项目经理领导下,具体主持项目质量管理保证体系的建立,并进行质量职能分配,落实质量责任制,确定项目质量记录及项目的关键过程和特殊过程,并确定相应的技术参数和实施措施及决策。
6.2.3.2.2组织项目的技术质量工作,审核项目施工组织设计与施工方案。
6.2.3.2.3与设计、监理保持沟通,保证设计、监理的要求与指令得以贯彻实施。
6.2.3.2.4组织技术攻关小组对本项目的关键技术难题进行科研攻关,进行新工艺、新技术的研究,确保本项目顺利进行。
6.2.3.2.5组织有关人员对材料、设备的供货质量进行监督、验收、认可。
制定相应的管理规程。
6.2.3.2.6加强项目工程资料的管理,确保资料分类明确,及时备案。
6.2.3.3经营计划部6.2.3.3.1编制项目经营计划、成本计划。
6.2.3.3.2对项目各项计划执行情况进行检查统计。
6.2.3.3.3负责工程合同执行过程的动态管理。
6.2.3.3.4负责工程预、结算管理和工程款的收拨管理。
6.2.3.3.5负责工程项目成本核算管理及工程最终成本的决算。
6.2.3.3.6负责与业主的各项工程报表管理及经营计划业务联系。
6.2.3.3.7负责工程资金计划编制、实施及管理,并及时收结工程款。
6.2.3.4工程部6.2.3.4.1编制施工规划,做好施工准备工作。
6.2.3.4.2对现场施工活动实施全方位、全过程动态管理。
6.2.3.4.3组织好各道工序衔接、交接工作。
6.2.3.4.4实施作业过程中的施工指导,确保工序管理的顺利实施。
6.2.3.4.5协调各专业队伍的劳动力使用,合理调配劳动力资源,使工程建设有组织按计划进行。
6.2.3.4.6有序地组织平面、立体的各种材料和设备的运输、堆放等工作。
6.2.3.4.7按合同进度编制进度计划,对工程进度实施控制,随工程实际情况不断调整计划安排。
6.2.3.4.8具体负责工程项目的技术管理工作,完成现场的验收、检查工作。
6.2.3.4.9在技术负责人的领导下,负责编制施工大纲,并确定施工大纲是否符合工程实际需要。
6.2.3.4.10协调各专业项目部之间施工程序上的矛盾。
对各专业的深化图进行协调,避免发生设计与施工矛盾而造成不必要的返工。
完成与项目有关的计量、试验工作。
6.2.3.4.11负责解决施工现场出现的技术问题,与设计、监理协作解决有关技术问题。
协助技术负责人对关键技术难题进行科研攻关,进行新工艺、新技术的开发研究。
6.2.3.4.12按ISO9002标准管理文件资料,对项目技术资料进行系统化管理。
负责工程的各项安全技术措施落实,负责现场安全管理工作的组织与协调。
负责对专业队伍的安全工作检查、协调。
6.2.3.4.13抓好各项安全交底工作,确保安全施工。
管好安全隐患的整改,落实对安全隐患整改通知书实行“三定”(定人、定期、定措施)。
6.2.3.5技术质量部6.2.3.5.1按合同要求,负责工程质量管理、质量控制、监督工作。
负责分项、分部、单位工程的中间交接和隐蔽工程的检验签证和评定核定工作。
6.2.3.5.2负责对施工全过程的质量控制,对不合格产品行使质量否决权,不受任何干扰。
6.2.3.5.3对分包商的施工质量进行监督检查,确保整个工程的施工质量。
6.2.3.5.4负责施工现场的安全工作的监督、管理及执行。
负责各分项、分部、单位工程施工过程的安全管理。
6.2.3.5.5负责各项安全措施到位情况,及时发现安全隐患,提出整改意见,并落实对安全隐患的整改工作。
6.2.3.6物资设备部6.2.3.6.1按质量要求和施工方案,提供合格的设备与材料。
强化原材料、半成品的质量管理。
提高设备的完好率及使用率,杜绝设备带病运行。
6.2.3.6.2严格控制无质保文件和不符合技术规指标的材料投入施工,对不合格材料一律拒之门外。
实施工程现场管理标准化,对材料设备的堆放安置作出科学合理的安排,使操作现场的工作环境不影响工程施工质量。
6.2.3.7办公室6.2.3.7.1负责施工现场的治安、消防管理,杜绝偷盗事件和火灾事故。
6.2.3.7.2行政事务管理,负责信息管理工作。
6.2.3.7.3负责资料、文件的标识、登记、分发、催办、签收、复印、传递、立卷、归档和销毁等工作。
6.2.3.7.4来往文件资料收发应及时登入台帐,视文件资料的容和性质,准确及时递交项目经理、业主、设计、监理和有关部门批示和办理。
6.2.3.7.5负责做好项目的工作。
负责与当地政府及部门的关系协调。
6.3施工协调:施工中密切注意各方面的关系,接受各有关主管部门的指导,积极做好施工中的服务工作,教育职工遵守有关安全保卫规章制度。
着装整齐,自觉维护好正常的生产、生活和交通秩序,维护社会治安,为工程顺利进行形成良好的外部环境6.4施工准备施工准备是实现施工组织设计和确保工程进度和工期控制目标的关键前提。
其主要容有项目组织机构的建立、人员配备、施工机械进场、驻地安排规划、水电供给、交通通讯、临时工程、实验筹建、测量控制规划等。
施工准备工作的时间安排均在施工前五天完成。
6.4.1技术准备6.4.1.1认真阅读设计单位提供的工程设计资料;勘察单位提供的地质勘察报告,透彻了解建设、设计对本工程施工质量的原则要求及特殊要求,并在施工前召开由设计、建设、施工等各方有关人员参加的图纸会审及设计交底会,进一步明确设计意图、技术要求、质量检验标准。
6.4.1.2根据项目特点组建项目经理部,项目经理部由有丰富现场施工经验的管理人员组成。
项目成立后,由项目经理主持对管理人员进行合同交底,明确合同质量目标、工期进度,并将这一要求贯彻到过程控制中。
合同履行过程中发生的变更,项目部应根据变更影响程序分别进行评审处理并重新交底。
