廊桥施工组织设计
- 格式:docx
- 大小:104.29 KB
- 文档页数:54

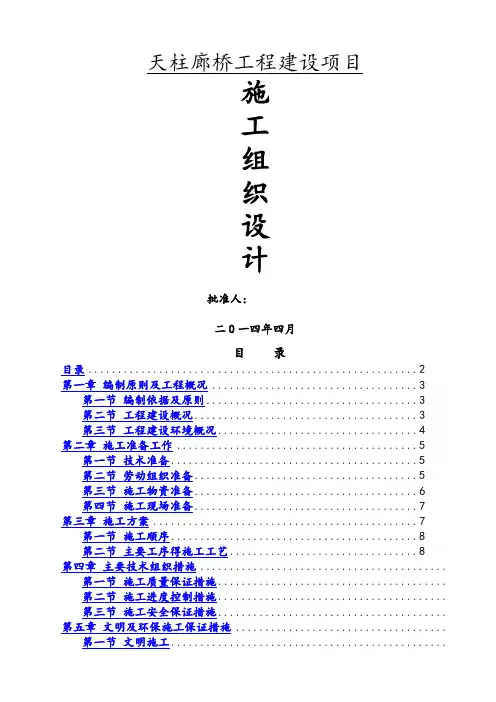

天柱廊桥工程建设项目施工组织设计编制人:审核人:批准人:二0一四年四月目录目录 (2)第一章编制原则及工程概况 (3)第一节编制依据及原则 (3)第二节工程建设概况 (3)第三节工程建设环境概况 (4)第二章施工准备工作 (4)第一节技术准备 (5)第二节劳动组织准备 (5)第三节施工物资准备 (6)第四节施工现场准备 (7)第三章施工方案 (7)第一节施工顺序 (7)第二节主要工序的施工工艺 (8)第四章主要技术组织措施 ......................................................................第一节施工质量保证措施................................................................第二节施工进度控制措施................................................................第三节施工安全保证措施................................................................ 第五章文明及环保施工保证措施 ..........................................................第一节文明施工................................................................................第二节环境保护................................................................................ 第六章雨季施工措施 .............................................................................. 第七章主要施工机具配备 ...................................................................... 第八章施工进度计划 .............................................................................. 第九章职业健康安全保障措施 ..............................................................第一节安全保障目标........................................................................第二节安全保障措施........................................................................ 第十章节能降耗保证措施 ......................................................................天柱廊桥工程建设项目施工组织设计第一章编制原则及工程概况第一节编制依据及原则(一)编制依据:1.业主提供的《通江县诺江镇车行景观廊桥工程招标文件》;2.业主提供的通江县诺江镇车行景观廊桥工程设计图;3.本项目的工程施工合同以及图纸会审记录;4.现场调查资料、录像资料;5.有关技术规范、工程质量检验评定标准等;《城镇道路工程施工与质量验收规范》CJJ 1-2008《公路桥涵施工技术规范》JTG/T F50-2011《工程测量规范》GB 50026-2007《城市桥梁工程施工与质量验收规范》CJJ 2-2008《建筑施工扣件式钢管脚手架安全技术规范》JGJ 130-20116.有关国家及地方强制性规范和标准、有关本项目的施工规范、规定标准。
廊桥施工方案廊桥是一种以廊式结构为基础的桥梁形式,常见于园林景观、公园、山间等地。
它不仅可以提供通行功能,还具有装饰效果,美化环境。
下面是一份廊桥施工方案,具体内容如下:一、施工准备施工前要进行充分的准备工作。
包括:1. 完成相关审批手续。
2. 制定详细的施工计划,包括工期、人员、材料、设备等。
3. 确定廊桥的位置和尺寸,制定相应的设计图纸。
4. 准备所需的材料和设备,包括钢筋、水泥、砂石、木材、工具等。
二、基础施工1. 测量和标示桥梁的位置和尺寸。
2. 清理施工现场,并进行地面修整。
3. 按照设计要求进行基础的打桩施工。
4. 进行基础混凝土浇筑,确保基础牢固可靠。
三、支撑架安装1. 按照设计图纸搭建支撑架。
2. 安装横梁和纵梁,确保支撑架稳定。
四、主体结构施工1. 根据设计要求,制作廊桥的主体结构,包括上部结构和下部结构。
2. 上部结构包括桥面、扶手等部分,采用木材或钢材进行制作。
3. 下部结构包括桥墩和桥台,采用混凝土进行浇筑。
4. 进行主体结构的安装和组装,确保结构牢固可靠。
五、防腐处理和装饰1. 对廊桥的木材部分进行防腐处理,增加廊桥的使用寿命。
2. 给廊桥进行装饰,可以选择喷涂、油漆等方式进行处理,提高廊桥的美观度。
六、验收和完工1. 完成廊桥的主体施工后,进行全面的验收工作,包括结构、安全等方面。
2. 验收合格后,进行最后的精细修整工作,确保廊桥达到设计要求。
3. 确认廊桥的完工,并做好档案整理工作。
以上是一份廊桥施工方案,包括施工准备、基础施工、支撑架安装、主体结构施工、防腐处理和装饰以及验收和完工等步骤。
通过严格按照方案进行施工,可以确保廊桥的质量和安全性。
廊桥的建成将为人们提供一个美丽的休闲空间,增加城市的景观价值。
学校廊桥工程施工方案一、施工工程概况随着学校规模的扩大和建设的完善,为了方便师生出行,加强校园内各功能区之间的联系,学校决定在南校区建设一座廊桥,连接学生宿舍区和教学区,以方便师生出入和交流。
廊桥全长约100米,宽度为4米,结构为钢结构桥梁,覆盖部分采用玻璃材料,整体设计优美,符合建筑美学要求。
本施工方案旨在对廊桥工程施工进行全面规划,确保施工安全、质量、进度和环保。
二、施工前准备1. 所需人员和设备准备施工期间,将配备施工队伍,包括项目经理、技术员、班组长、工人等,对施工需要的机械设备进行检修,确保施工所需设备的完好状态,以确保施工的顺利进行。
2. 安全措施施工前将对施工区域进行详细的安全检查,将设置临时围挡和安全警示标志,确保施工区域的安全性,同时对施工人员进行安全教育培训,确保他们具备相关的安全知识和技能。
3. 施工材料准备根据设计要求和施工计划,将提前准备好所需的钢结构、玻璃材料、混凝土等材料,确保施工过程中材料的及时供应和质量保证。
三、施工方案1. 地基处理首先进行地面的平整,打好基础,然后进行地下排水系统的布置,确保地基的稳固和排水的顺畅。
2. 钢结构桥梁施工将按照设计要求对钢结构进行加工,然后进行现场组装安装,采用起重机和吊装器具进行吊装,确保桥梁的稳固和安全。
3. 玻璃覆盖施工对玻璃材料进行加工和贴装,保证玻璃板的整洁和美观。
4. 道路铺设在桥梁两端进行道路的铺设,确保通行的平整和安全。
5. 环境景观打造在桥梁两端进行植被的种植和景观的打造,使廊桥周围环境更加美观。
四、施工进度在施工期间,将进行每日施工进度的汇报,确保施工的顺利进行和工期的保证。
五、质量和安全控制在施工过程中,将进行质量检验和安全评估,对施工工艺进行监督,确保工程质量和施工安全。
六、环保措施在施工过程中,将采用低碳、环保的施工方式,减少噪音、粉尘和废弃物,对环境进行保护。
七、验收和交付在工程结束后,将对工程进行验收,并按时交付使用。
一、工程概况廊桥作为一种具有悠久历史和独特文化价值的建筑形式,在我国众多地区都有广泛的应用。
本工程建设的廊桥位于某风景名胜区内,全长约60米,宽约4米,桥面采用混凝土结构,两侧设置观光走廊,旨在为游客提供便利的观光通道。
二、施工组织设计1. 施工单位由具有丰富廊桥施工经验的施工单位负责本工程的施工。
2. 施工进度安排(1)施工准备阶段:2个月(2)基础施工阶段:2个月(3)主体结构施工阶段:4个月(4)装饰装修阶段:2个月(5)竣工验收阶段:1个月总计:11个月3. 施工资源配置(1)人员配置:项目经理1名,技术负责人1名,施工员、质检员、安全员等若干名。
(2)机械设备配置:混凝土搅拌车、泵车、挖掘机、装载机、塔吊、卷扬机、切割机、电焊机等。
(3)材料配置:钢筋、水泥、砂石、木材、涂料、石材等。
三、施工方法及工艺1. 基础施工(1)采用明挖法施工,开挖深度根据地质情况确定。
(2)基础采用钢筋混凝土结构,混凝土强度等级为C25。
(3)基础施工完成后,进行垫层、防水、排水等处理。
2. 主体结构施工(1)采用现浇混凝土施工,模板采用钢模板。
(2)梁、板、柱等构件按照设计图纸要求进行钢筋绑扎,混凝土浇筑。
(3)施工过程中,严格控制混凝土质量,确保结构安全。
3. 装饰装修(1)墙面、地面采用石材、涂料等装饰材料。
(2)观光走廊采用木制栏杆、玻璃扶手等。
(3)照明、消防等设施按照设计要求进行安装。
四、质量控制及安全措施1. 质量控制(1)严格按照设计图纸和施工规范进行施工。
(2)加强原材料、半成品、成品的质量检验,确保质量符合要求。
(3)对施工过程进行全程监控,发现问题及时整改。
2. 安全措施(1)施工现场设置安全警示标志,提醒施工人员注意安全。
(2)加强施工人员安全教育培训,提高安全意识。
(3)施工现场配备必要的安全防护设施,如安全网、安全带等。
(4)严格执行施工现场管理制度,确保施工安全。
五、施工进度及成本控制1. 施工进度(1)根据施工组织设计,合理安排施工进度,确保工程按期完成。
第1篇一、工程概况本工程为某市某河道桥梁建设项目,桥梁全长为XX米,桥面宽度为XX米,桥下净空高度为XX米。
工程内容包括桥梁主体结构、桥面铺装、桥梁附属设施等。
施工工期为XX个月。
二、施工组织原则1. 严格遵守国家相关法律法规和标准规范,确保工程质量、安全、环保和进度。
2. 坚持以人为本,注重施工人员安全和健康。
3. 加强现场管理,确保施工环境整洁有序。
4. 充分利用现有资源,提高施工效率。
三、施工组织设计1. 施工组织架构成立项目指挥部,下设工程部、技术部、安全部、物资部、财务部等职能部门。
各部门职责明确,分工合作,确保工程顺利实施。
2. 施工进度计划根据工程特点和施工条件,制定详细的施工进度计划,确保各阶段工程按时完成。
3. 施工工艺(1)基础工程:采用钻孔灌注桩基础,桩径为XX米,桩长为XX米。
(2)桥墩:采用现浇钢筋混凝土桥墩,桥墩高度为XX米。
(3)桥台:采用现浇钢筋混凝土桥台,桥台高度为XX米。
(4)梁板:采用预制预应力混凝土梁板,梁板长度为XX米,宽度为XX米。
(5)桥面铺装:采用沥青混凝土桥面铺装,厚度为XX厘米。
4. 施工资源配置(1)人员配置:根据工程规模和施工进度,合理配置施工人员,确保工程顺利进行。
(2)设备配置:根据施工需求,配备各类施工机械设备,确保施工质量。
(3)材料配置:按照设计要求,提前储备各类建筑材料,确保施工进度。
5. 安全生产管理(1)加强安全生产教育,提高施工人员安全意识。
(2)严格执行安全生产规章制度,确保施工安全。
(3)定期进行安全检查,及时发现和消除安全隐患。
(4)加强施工现场安全管理,确保施工人员生命安全。
四、环境保护与文明施工1. 严格执行国家环境保护法律法规,降低施工对环境的影响。
2. 加强施工现场管理,保持施工现场整洁有序。
3. 做好施工噪声、粉尘、废水等污染物的处理,确保达标排放。
4. 建立文明施工制度,提高施工人员文明施工意识。
五、质量控制1. 严格按照设计要求和施工规范进行施工,确保工程质量。
天柱廊桥工程建设项目施工组织设计批准人:二0一四年四月目录目录 (2)第一章编制原则及工程概况 (3)第一节编制依据及原则 (3)第二节工程建设概况 (3)第三节工程建设环境概况 (4)第二章施工准备工作 (5)第一节技术准备 (5)第二节劳动组织准备 (5)第三节施工物资准备 (6)第四节施工现场准备 (7)第三章施工方案 (7)第一节施工顺序 (8)第二节主要工序得施工工艺 (8)第四章主要技术组织措施 ..........................................第一节施工质量保证措施.......................................第二节施工进度控制措施.......................................第三节施工安全保证措施....................................... 第五章文明及环保施工保证措施 ....................................第一节文明施工...............................................第二节环境保护............................................... 第六章雨季施工措施.............................................. 第七章主要施工机具配备 .......................................... 第八章施工进度计划.............................................. 第九章职业健康安全保障措施 ......................................第一节安全保障目标...........................................第二节安全保障措施........................................... 第十章节能降耗保证措施 ..........................................天柱廊桥工程建设项目施工组织设计第一章编制原则及工程概况第一节编制依据及原则(一)编制依据:1、业主提供得《通江县诺江镇车行景观廊桥工程招标文件》;2、业主提供得通江县诺江镇车行景观廊桥工程设计图;3、本项目得工程施工合同以及图纸会审记录;4、现场调查资料、录像资料;5、有关技术规范、工程质量检验评定标准等;《城镇道路工程施工与质量验收规范》 CJJ 1-2008《公路桥涵施工技术规范》JTG/T F50-2011《工程测量规范》GB 50026-2007《城市桥梁工程施工与质量验收规范》 CJJ 2-2008《建筑施工扣件式钢管脚手架安全技术规范》JGJ 130-20116、有关国家及地方强制性规范与标准、有关本项目得施工规范、规定标准。
廊桥施工方案摘要:本文档旨在提供一种廊桥施工方案,以满足设计要求和施工流程。
1. 引言廊桥作为一种具有装饰性和实用性的建筑结构,在城市建设和景观设计中得到广泛应用。
为了确保廊桥在施工过程中的稳定性和结构安全,需要制定详细的施工方案。
本文档将介绍廊桥施工的基本步骤和流程,包括施工准备工作、基础施工、桥梁结构施工和装饰工程等。
2. 施工准备工作在开始廊桥施工前,需要进行一系列的准备工作,以确保施工的顺利进行。
主要工作包括:•召集施工人员,并进行岗位分工和工作安排。
•确定施工现场,并进行必要的场地清理和测量工作。
•获取相关施工许可和证书,确保符合法律和安全要求。
•购买所需的施工材料和设备,并进行货物检验和准备工作。
3. 基础施工廊桥的基础施工非常重要,它直接影响到廊桥的稳定性和使用寿命。
基础施工的主要步骤包括:1.地面准备:清理施工现场,移除杂物和不平坦的地面。
2.基础浇筑:根据设计要求,在地面上进行基础的混凝土浇筑,确保基础的牢固性和稳定性。
3.基础固化:待基础混凝土浇筑完成后,需要等待一段时间让混凝土固化,以确保基础的完全强度。
4. 桥梁结构施工廊桥的桥梁结构施工是廊桥建设的核心部分,包括主梁的安装、支撑的建设和支座的安装等。
主要步骤包括:1.主梁的安装:根据设计要求,将主梁进行升起和安装,并确保主梁的水平度和垂直度。
2.支撑的建设:根据需要,建设桥梁的支撑结构,如柱子、墩子等,以提供桥梁的支撑力。
3.支座的安装:安装合适的支座,以确保桥梁的灵活性和承重能力。
5. 装饰工程廊桥的装饰工程是为了增加廊桥的美观度和观赏价值,可以根据设计要求进行不同的装饰。
常见的装饰工程包括:•建筑表面的清洁和涂装;•安装照明设备,以提高夜间的可视性;•在廊桥两侧设置景观绿化,增加生态环境。
6. 施工安全措施在整个廊桥施工过程中,施工安全是至关重要的。
以下是一些常见的施工安全措施:•所有施工人员必须佩戴符合标准的安全帽和防滑鞋。
室外廊桥装饰工程施工方案一、工程概述本工程为室外廊桥装饰工程,主要包括廊桥的主体结构、外观装饰、功能设施等方面的施工。
廊桥位于某城市公园内,连接两个景点,全长约100米,宽6米,高4米。
工程目标是打造一座具有现代风格、与自然环境和谐统一的廊桥,为游客提供舒适的休息和观赏空间。
二、施工准备1. 材料准备:根据设计方案,提前采购所需的装饰材料、建筑材料、家具、灯具等。
确保材料质量符合国家标准,并提供相关检测报告。
2. 人员组织:组建专业的施工团队,包括项目经理、施工员、技术员、安全员等。
对施工人员进行技术培训和安全教育,确保施工过程中的质量和安全。
3. 施工工具:准备齐全的施工工具和设备,包括钻机、电焊机、切割机、搅拌机、运输车等。
4. 现场准备:对施工场地进行清理,排除杂物,确保施工空间的畅通。
根据施工图纸,放线定位,标明施工区域。
三、施工流程1. 主体结构施工:根据设计图纸,搭建廊桥的主体结构,包括梁、柱、屋架等。
主体结构施工要保证垂直、水平、稳定性,符合相关规范要求。
2. 外观装饰施工:(1)外墙装饰:采用环保涂料、墙砖等材料进行外墙装饰,要求色泽均匀、美观大方。
(2)屋面装饰:选用防水、隔热、美观的屋面材料,如琉璃瓦、瓷砖等。
屋面装饰要考虑排水坡度,确保雨水顺畅排放。
(3)立面装饰:根据设计要求,选用合适的装饰线条、装饰板等材料,进行立面装饰。
要求线条清晰、美观,与整体风格协调。
3. 功能设施施工:(1)照明系统:根据设计要求,安装照明设备,包括路灯、景观灯等。
照明系统要保证亮度适宜、节能环保。
(2)座椅设施:安装舒适的座椅,要求座椅材质坚固、耐用,外观与整体风格协调。
(3)通风系统:根据设计要求,安装通风设备,确保廊桥内部空气流通,提高舒适度。
四、施工质量控制1. 严格按照设计图纸和施工规范进行施工,确保施工质量。
2. 加强施工过程中的监督检查,对施工质量进行定期评估。
3. 施工过程中发现质量问题,及时整改,确保工程质量。

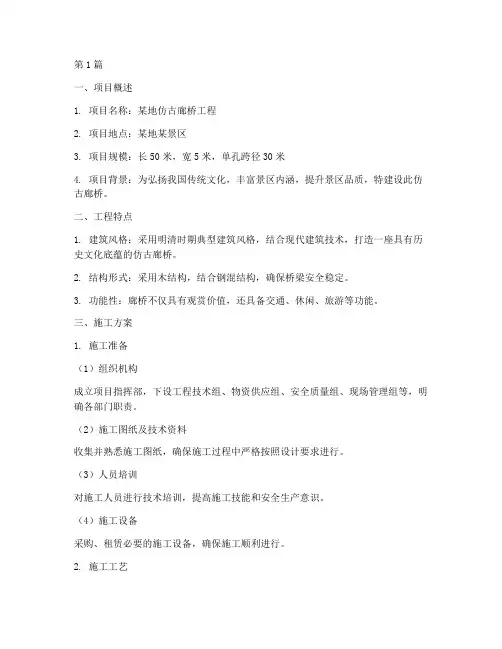

第1篇一、项目概述1. 项目名称:某地仿古廊桥工程2. 项目地点:某地某景区3. 项目规模:长50米,宽5米,单孔跨径30米4. 项目背景:为弘扬我国传统文化,丰富景区内涵,提升景区品质,特建设此仿古廊桥。
二、工程特点1. 建筑风格:采用明清时期典型建筑风格,结合现代建筑技术,打造一座具有历史文化底蕴的仿古廊桥。
2. 结构形式:采用木结构,结合钢混结构,确保桥梁安全稳定。
3. 功能性:廊桥不仅具有观赏价值,还具备交通、休闲、旅游等功能。
三、施工方案1. 施工准备(1)组织机构成立项目指挥部,下设工程技术组、物资供应组、安全质量组、现场管理组等,明确各部门职责。
(2)施工图纸及技术资料收集并熟悉施工图纸,确保施工过程中严格按照设计要求进行。
(3)人员培训对施工人员进行技术培训,提高施工技能和安全生产意识。
(4)施工设备采购、租赁必要的施工设备,确保施工顺利进行。
2. 施工工艺(1)基础施工1)地质勘察:对桥梁基础进行地质勘察,确保基础稳定性。
2)基础开挖:根据勘察结果,开挖基础,确保基础尺寸符合设计要求。
3)基础垫层:铺设C15混凝土垫层,厚度根据实际情况确定。
4)基础承台:浇筑C25混凝土承台,确保承台尺寸符合设计要求。
(2)柱梁施工1)柱制作:采用木结构,按设计尺寸制作柱子,并进行防腐处理。
2)梁制作:采用木结构,按设计尺寸制作梁,并进行防腐处理。
3)柱梁安装:将柱子安装在基础承台上,梁安装在柱子上,确保柱梁连接牢固。
(3)桥面施工1)桥面板:采用木结构,按设计尺寸制作桥面板,并进行防腐处理。
2)桥面铺装:在桥面板上铺设防水层,再铺设水泥混凝土,确保桥面平整、牢固。
(4)廊桥装饰1)门窗:制作古色古香的门窗,安装于廊桥两侧。
2)屋面:采用青瓦,按设计要求铺设屋面。
3)彩绘:在廊桥两侧绘制具有地方特色的彩绘。
4)雕刻:在廊桥梁、柱等部位雕刻精美的图案。
3. 施工进度安排(1)基础施工:3个月(2)柱梁施工:4个月(3)桥面施工:2个月(4)廊桥装饰:1个月总计:10个月4. 施工质量保证措施(1)严格执行施工图纸,确保施工质量。

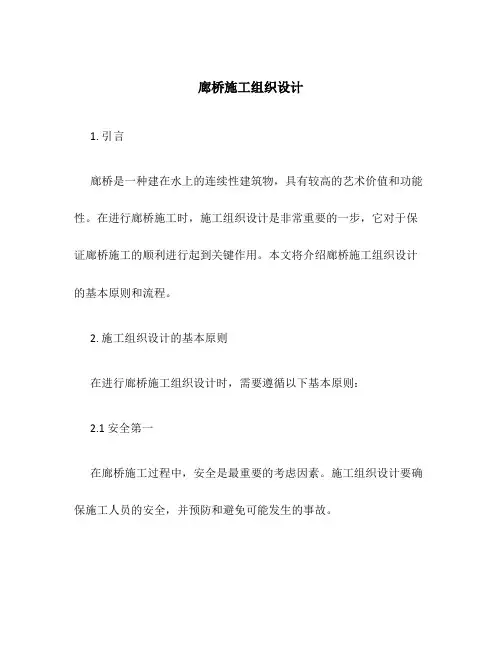

廊桥施工组织设计1. 引言廊桥是一种建在水上的连续性建筑物,具有较高的艺术价值和功能性。
在进行廊桥施工时,施工组织设计是非常重要的一步,它对于保证廊桥施工的顺利进行起到关键作用。
本文将介绍廊桥施工组织设计的基本原则和流程。
2. 施工组织设计的基本原则在进行廊桥施工组织设计时,需要遵循以下基本原则:2.1 安全第一在廊桥施工过程中,安全是最重要的考虑因素。
施工组织设计要确保施工人员的安全,并预防和避免可能发生的事故。
2.2 环保节能施工组织设计要考虑环境保护和节能减排,合理利用资源,减少对环境的影响。
2.3 经济效益施工组织设计要与经济效益相结合,合理计划施工步骤和工期,以降低廊桥施工的成本。
2.4 可行性施工组织设计要考虑施工技术和设备的可行性,确保施工方案的可行性。
3. 施工组织设计的流程廊桥施工组织设计的流程主要包括以下几个步骤:首先需要定义廊桥施工的目标和要求,包括施工质量、进度和安全等方面的要求。
这些目标将为施工组织设计提供明确的指导。
3.2 制定施工方案根据施工目标,制定合理的施工方案,包括施工步骤、工期、施工技术和设备等方面的内容。
施工方案应该考虑到施工的可行性和经济性。
3.3 安全风险评估进行安全风险评估,识别施工过程中可能存在的安全风险,并制定相应的安全措施,确保施工人员的安全。
3.4 资源管理对施工所需的人力、物力和财力等资源进行管理和调配,确保施工过程中资源的充分利用和合理配置。
制定详细的施工计划,对施工进度进行控制和管理,及时处理延期和进度偏差等问题,确保施工按计划进行。
3.6 环境保护措施制定环境保护措施,减少对周边环境的影响,确保施工过程中的环境保护。
3.7 质量管理制定质量管理措施,确保施工的质量符合要求,并进行质量监督和检验。
3.8 风险应急预案制定风险应急预案,应对可能发生的突发情况和事故,保护施工人员的安全和廊桥的完整性。
4. 结论廊桥施工组织设计是廊桥施工的重要环节,合理的施工组织设计能够确保施工的安全、经济和高质量进行。

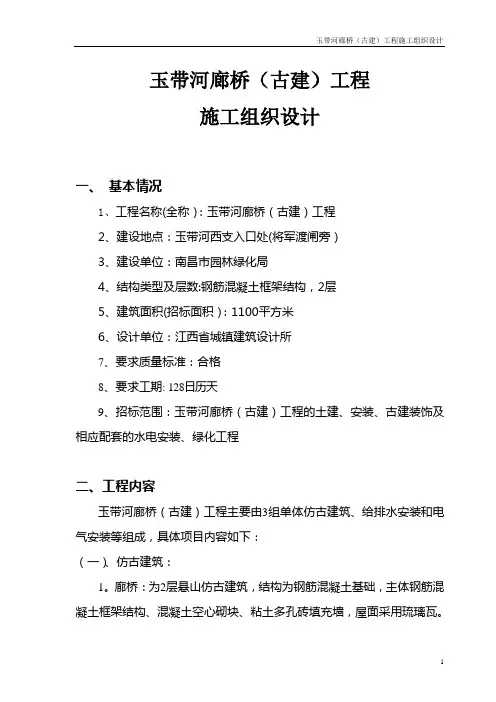

玉带河廊桥(古建)工程施工组织设计一、基本情况1、工程名称(全称):玉带河廊桥(古建)工程2、建设地点:玉带河西支入口处(将军渡闸旁)3、建设单位:南昌市园林绿化局4、结构类型及层数:钢筋混凝土框架结构,2层5、建筑面积(招标面积):1100平方米6、设计单位:江西省城镇建筑设计所7、要求质量标准:合格8、要求工期: 128日历天9、招标范围:玉带河廊桥(古建)工程的土建、安装、古建装饰及相应配套的水电安装、绿化工程二、工程内容玉带河廊桥(古建)工程主要由3组单体仿古建筑、给排水安装和电气安装等组成,具体项目内容如下:(一)、仿古建筑:1。
廊桥:为2层悬山仿古建筑,结构为钢筋混凝土基础,主体钢筋混凝土框架结构、混凝土空心砌块、粘土多孔砖填充墙,屋面采用琉璃瓦。
2。
廊亭管理房:结构为钢筋混凝土基础,主体框架结构、混凝土空心砌块、粘土多孔砖填充墙,屋面为钢筋混凝土梁板、挑檐采用琉璃瓦. (二)、给排水安装:1。
本工程给水安装主要为室内供水,供水管拟选用U-PVC给水管;水源取自市政给水管。
2. 本工程排水安装主要为室内外雨水排放和生活废水排放,应采用雨污分流排水。
雨、废水管道拟采用U-PVC加筋排水管。
3.本工程给排水配套工程内容还应有雨水口、检查井、小窨井、水表井、地漏的砌筑和闸阀、消火栓及厕所卫生洁具安装.(三)、电气安装1。
本工程电气安装主要内容应为配电箱安装、电缆敷设、照明灯具及相关的开关、灯头盒、插座盒、接线盒等附属设施的安装。
(四)、环境绿化:本工程环境绿化主要为桥西南、北两侧绿地布置,具体待出图后确定。
三。
施工工期和质量目标1.施工工期为确保工期的承诺,我们在施工过程中将尽量采用切实可行的新技术、新工艺,在确保工程质量前提下,争取以较快的速度来完成本工程.合理配备各种技术力量及机械工具,合理安排原材料的进场时间,必要时可抽调公司主力进行某主要部位突击施工,以确保整个工期控制在128天内完成。
廊桥施工方案廊桥施工方案1. 引言本文档旨在详细介绍廊桥的施工方案。
廊桥作为连接建筑物与室外空间的重要构件,具有美观、实用和安全性的要求。
正确的施工方案能够保证廊桥的稳定性和使用寿命,同时优化施工过程,提高工作效率。
2. 施工准备在开始施工之前,必须做好充分的准备工作。
2.1. 确定施工位置根据建筑设计图纸,确定廊桥的准确位置。
考虑到廊桥的使用需求和周围环境,确保施工位置合理。
2.2. 设计施工方案根据建筑设计图纸和廊桥的要求,制定详细的施工方案。
包括材料选择、施工工艺、施工步骤等内容。
2.3. 确保材料供应根据施工方案,确保所需的材料供应充足。
与供应商协商,保证材料的质量和交货时间。
2.4. 预算和安全考虑制定详细的施工预算,并考虑安全因素。
确保施工过程中的安全措施得到充分考虑和执行。
3. 施工步骤廊桥的施工过程主要包括以下步骤:3.1. 地基处理根据设计要求,对廊桥的地基进行处理。
确保地基的稳定性和承重能力。
3.2. 桥墩施工根据施工方案,进行桥墩的施工。
包括混凝土浇筑、钢筋绑扎等工作。
3.3. 梁体安装在桥墩完成后,根据施工方案,进行梁体的安装。
梁体可以采用预制梁或现场浇筑的方式安装。
3.4. 防护措施安装廊桥后,对廊桥进行防护措施的施工,包括表面涂层、防腐处理等。
3.5. 收尾工作在廊桥的主体施工完成后,进行一些收尾工作,如清理施工现场、检查施工质量等。
4. 施工注意事项在廊桥的施工过程中,需要注意以下事项:4.1. 质量控制严格按照施工方案要求执行,确保施工质量。
对于每个施工步骤,都需要进行质量检查和记录。
4.2. 安全管理在整个施工过程中,要严格遵守安全规定。
设立安全警示标志、加强施工现场的管控,减少安全事故的发生。
4.3. 环境保护施工过程中要注意环境保护。
合理处理施工废弃物,不污染周围环境。
4.4. 施工进度控制制定施工进度计划,合理安排施工任务,确保施工进度的控制,避免延期。
5. 结束语本文档详细介绍了廊桥的施工方案。
廊桥施工方案一、施工目标本施工方案旨在详细说明廊桥的施工过程和步骤,确保工程的质量、安全和进度。
廊桥作为一个连接两个地区的关键交通设施,需要在施工过程中保证其稳定性和安全性,同时减少对周边环境的影响。
二、施工准备2.1 工程测量在施工前,需要进行地理勘测和测量,以确保施工的准确性和效果。
测量需包括廊桥的长度、宽度、高度、坡度等参数的测量,以及周边地形、地质条件的调查。
2.2 材料准备根据设计要求,准备廊桥施工所需的材料,包括钢材、钢筋、混凝土、沥青等。
确保材料的质量符合国家标准,并做好储存和保护工作,以免受到损坏或污染。
2.3 设备准备准备廊桥施工所需的各种设备和机械,包括起重机、钢筋加工机、混凝土搅拌机等。
检查设备的运行状况,确保其正常工作,并做好维护和保养工作。
2.4 人员准备组织施工队伍,明确各个工种的职责和任务。
确保施工人员具备相应的技术和经验,对施工过程进行全面管理和监督,保证施工质量和安全。
三、施工步骤3.1 基础施工首先进行廊桥的基础施工,包括场地平整、地基开挖和基础浇筑等工作。
根据设计要求,采取合适的工法和施工方法进行基础施工,确保基础的稳定性和承载能力。
3.2 钢结构安装在基础完成后,开始进行钢结构的安装。
根据设计图纸和施工方案,进行预制钢构件的组装和拼接,然后利用起重机进行吊装和安装。
确保钢结构的准确安装和接缝的密封性。
3.3 混凝土浇筑钢结构安装完成后,进行廊桥的混凝土浇筑。
按照设计要求,进行混凝土的搅拌、运输和浇筑,控制浇筑质量和工程进度。
在浇筑过程中,要注意混凝土的均匀性和密实性,避免出现空洞和裂缝。
3.4 上部构造施工混凝土浇筑完成后,进行廊桥上部构造的施工,包括桥面铺装、栏杆安装等工作。
根据设计要求,进行桥面材料的选择和安装,同时进行栏杆的安装和固定,确保廊桥的使用功能和安全性。
3.5 防水、防腐处理廊桥施工完成后,进行防水和防腐处理。
使用合适的涂料和材料进行廊桥表面的防水和防腐处理,延长廊桥的使用寿命,提高廊桥的耐久性。
第1篇一、工程概况1. 工程名称:某地廊桥重建工程2. 工程地点:某地3. 工程规模:全长XX米,桥面宽XX米,净高XX米4. 工程结构:钢筋混凝土结构,采用预应力混凝土技术5. 工程特点:历史悠久,文化底蕴深厚,具有地方特色二、施工组织设计1. 施工单位:某建筑工程有限公司2. 施工项目经理:张XX3. 施工项目副经理:李XX4. 施工项目总工:王XX5. 施工队伍:施工队伍由项目部统一调配,包括土建、钢筋、模板、混凝土、安装、测量、试验等专业工种三、施工进度计划1. 施工准备阶段:2个月2. 土建施工阶段:6个月3. 混凝土施工阶段:4个月4. 钢筋施工阶段:3个月5. 模板施工阶段:2个月6. 安装施工阶段:2个月7. 竣工验收阶段:1个月8. 总工期:18个月四、施工工艺及方法1. 土建施工(1)基础施工:采用人工开挖、挖掘机出土,基槽尺寸应比设计尺寸大200mm,以利于施工。
(2)承台施工:采用现浇钢筋混凝土承台,先浇筑承台底部混凝土,再浇筑承台侧壁混凝土。
(3)桥墩施工:采用现浇钢筋混凝土桥墩,先浇筑桥墩底部混凝土,再浇筑桥墩侧壁混凝土。
2. 钢筋施工(1)钢筋加工:钢筋加工应按照设计要求进行,确保钢筋质量。
(2)钢筋绑扎:钢筋绑扎应严格按照规范要求进行,确保钢筋位置准确、牢固。
(3)钢筋焊接:钢筋焊接应采用电弧焊,确保焊接质量。
3. 混凝土施工(1)混凝土配合比:根据设计要求和现场实际情况,确定混凝土配合比。
(2)混凝土搅拌:采用混凝土搅拌机进行搅拌,确保混凝土质量。
(3)混凝土浇筑:采用混凝土泵车进行浇筑,确保混凝土浇筑均匀。
4. 模板施工(1)模板制作:模板制作应按照设计要求进行,确保模板尺寸准确、牢固。
(2)模板安装:模板安装应严格按照规范要求进行,确保模板位置准确、牢固。
(3)模板拆除:模板拆除应在混凝土达到一定强度后进行,避免影响混凝土质量。
5. 安装施工(1)安装材料:安装材料应按照设计要求进行采购,确保材料质量。
廊桥施工方案一、项目背景廊桥是一种连接建筑物之间的通道,其作为人行通行的重要桥梁,具有很大的实用性和美观性。
本文档旨在描述廊桥的施工方案,包括施工流程、材料选用、施工团队组织等内容。
二、施工流程1.建立施工队伍:确定施工队伍的规模和人员配置,确保具备相应的施工经验和技术能力;2.安装施工设备:包括搭建施工脚手架、安装施工电梯等设备;3.地基处理:对桥梁的地基进行处理,确保基础牢固;4.桥墩施工:按照设计要求进行桥墩的浇筑和养护;5.桥面板安装:根据设计图纸,将桥面板按照顺序进行安装;6.栏杆施工:安装廊桥的栏杆,确保安全性和美观性;7.桥面防水:对桥面进行防水处理,以保护桥梁的使用寿命;8.完善细节:包括对桥梁进行整体的清洁和修整,确保工程的质量和外观。
三、材料选用1.桥墩材料:选择混凝土作为桥墩的建筑材料,具有强度高、耐久性强的特点;2.桥面板材料:通常选择钢筋混凝土作为桥面板的主要材料,具备承载力强、防腐性好的优点;3.栏杆材料:选择不锈钢作为栏杆的主要材料,具有抗腐蚀、美观耐用的特点;4.施工设备:选择高效、安全的施工设备,如施工脚手架、施工电梯等。
四、施工团队组织1.项目经理:负责整个施工项目的组织和管理,协调各个施工环节;2.技术负责人:负责指导施工技术,保证施工质量;3.施工人员:包括木工、电工、焊工等,负责具体施工工作;4.安全保障人员:负责施工现场的安全管理,确保施工过程中的安全性;5.质量检查人员:负责对施工质量进行检查,确保施工过程中的质量控制。
五、风险控制1.建立安全管理制度:严格按照国家相关规范和标准建立安全管理制度,确保施工过程中的安全性;2.定期检查设备:对施工设备进行定期检查和维护,确保设备的正常运行;3.培训施工人员:进行必要的培训,提高施工人员的技术水平和安全意识;4.建立质量控制体系:建立完善的质量控制体系,确保施工过程中的质量控制;5.定期巡视施工现场:定期巡视施工现场,发现问题及时解决,确保施工进展顺利。
廊桥施工组织设计一、项目概况本项目为一座跨越山河的廊桥,总长度为500米,宽度为3米,设计寿命为50年。
本项目位于XX地区,交通繁忙,是该地区居民通行的重要枢纽。
二、施工准备1.确定项目依法批准的各项手续已具备。
2.成立项目施工组织设计团队,明确各成员的职责分工。
3.测量施工区域,清理影响施工的障碍物,并建立施工用地。
4.确定主体材料和施工设备的购买计划,并确保施工所需材料和设备及时供给。
三、施工技术措施1.施工方案设计根据项目要求和实际情况,采用预制混凝土梁板组合构件进行廊桥的施工。
施工过程中,先进行地基开挖、基础垫层和立柱的浇筑固定,然后根据预制构件的尺寸和要求进行拼装和安装。
2.施工流程安排a.基础施工:地基开挖→基础垫层与立柱浇筑→基础硬化。
b.柱和梁安装:根据设计图纸确定柱和梁的位置和尺寸,采用大吊车进行安装。
c.施工材料准备:包括水泥、钢筋等材料的准备和送达施工现场。
d.预制构件安装:将预制的构件按照设计图纸进行拼装和安装,水平和垂直度符合规定要求。
e.路面铺装:完成梁板安装后,进行路面铺装,确保路面平整。
f.安全措施:项目组织设置专职安全员,定期组织安全技术培训和安全演练。
四、施工机械设备1.大吊车:用于大型构件的吊装。
2.混凝土搅拌机:用于混凝土的搅拌和浇筑。
3.自卸车:用于将材料从工地运输至施工现场。
4.平板车:用于预制构件的运输。
5.大型钢筋绑扎机:用于钢筋的绑扎。
五、人力资源1.项目经理:负责项目全面管理和协调,项目进度控制等。
2.专业技术人员:设计和监督施工方案的合理性和安全性,进行质量检查和控制。
3.施工人员:根据工艺要求进行基础、柱和梁的浇筑、安装和维修。
4.安全员:负责施工现场的安全组织、监督和事故处理。
六、质量控制1.严格按照相关规范和标准要求进行施工,合理选用材料和设备。
2.针对关键节点和重要部位的质量要求,进行现场监控和抽样检测并做出记录。
3.引进第三方质量监督机构对项目实施过程和成果进行抽查和评估,确保施工质量达到要求。
廊桥施工组织设计Company Document number:WTUT-WT88Y-W8BBGB-BWYTT-19998天柱廊桥工程建设项目施工组织设计编制人:审核人:批准人:二0一四年四月目录天柱廊桥工程建设项目施工组织设计第一章编制原则及工程概况第一节编制依据及原则(一)编制依据:1.业主提供的《通江县诺江镇车行景观廊桥工程招标文件》;2.业主提供的通江县诺江镇车行景观廊桥工程设计图;3.本项目的工程施工合同以及图纸会审记录;4.现场调查资料、录像资料;5.有关技术规范、工程质量检验评定标准等;《城镇道路工程施工与质量验收规范》C J J 1-2008《公路桥涵施工技术规范》J T G/T F50-2011《工程测量规范》G B50026-2007《城市桥梁工程施工与质量验收规范》C J J 2-2008《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20116.有关国家及地方强制性规范和标准、有关本项目的施工规范、规定标准。
7.我公司现阶段施工能力、管理水平及历年来承担类似工程的施工经验。
(二)编制原则本施工组织设计是根据施工图及有关施工说明,结合我方现勘察进行编制。
本施工组织设计对施工总体部署、质量控制、主要项目的技术措施进行了说明。
第二节工程建设概况本工程位于天柱县凤城镇,西郊村二社,S302省道巴中至通江左侧,场地北侧为通江河、南侧为S302省道,交通便利。
本项目位于通江县城西门大桥上游约处的自来水塔位置,为横跨小通江5×钢筋混凝土板拱桥,斜交角度90度,桥梁全长米,全宽36米;基础采用扩大基础,桥台为重力式桥台,桥台两侧10米翼墙,桥墩为重力式实体桥墩,扩大基础;墩台基础均放置嵌入基岩不小于3米。
桥面铺装采用30cm防水混凝土和35cm厚5%水泥稳定基层,桥梁横坡为双向平坡;在桥台端处设置E(A)-80型伸缩缝,桥后设置5米搭板;本桥所处地场地抗震设防烈度为6度,设计基本地震加速度为,设计地震分组为第一组,场地类别为Ⅱ类,设计特征周期值为,设计洪水频率为百年一遇,廊桥结构安全等级一级,设计基准年限100年。
第三节工程建设环境概况该工程场地位于通江县诺江镇,西郊村二社,S302省道巴中至通江左侧,场地北侧为通江河、南侧为S302省道,桥址区地貌单元为通江河河床及Ⅰ级阶地向坡地过渡带,垮三个地貌单元,桥址左岸经人工回填整治后陡坎至缓坡平台地形,河道较平直,桥址右岸为陡坎至缓坡平台原始地形。
该工程地处川陕、楚蜀交界线上,北与陕西省南郑、西乡、镇巴三县毗邻,东接万源市,南接平昌县,西与巴州、南江二县相依。
该区属亚热带秦巴区湿润季风气候类型,具有气候温和,雨量充沛,湿度大,大陆性季风气候显着,霜期短、光照充足等特点,多年平均气温℃,夏季气温高,降雨集中,秋季气温下降快,多雨,有时秋干、秋涝相间发生。
该区降雨多集中于5~10月,占年降雨总量的83%,其间月均降雨大于100m m,其间降雨强度大、持续时间长,多暴雨天气。
第二章施工准备工作第一节技术准备1)施工前认真组织图纸会审及设计交底工作,并做好相应记录,确定施工规范、标准。
2)组织相关技术、施工人员到现场进行实地勘察,认真组织编制施工组织设计,经总公司审核完成后,在开工前报建设单位审批。
3)根据业主提供的平面控制点与水准点为基准进行复测、引测和加密。
结合本工程平面布置图,建立施工测量平面控制网。
第二节劳动组织准备该工程实行项目法施工,由项目经理部对工程质量、施工进度、施工成本及文明施工全面管理。
1、项目经理实施项目经理负责制,统一领导项目施工,对工程质量、安全生产、文明施工全面负责。
严格执行有关法令、法规,遵守操作规程,全面履行合同条款,满足业主要求。
优化项目经理部,选派经验丰富、技术水平高、工作能力强的经理负责该项目,健全质量管理体系,对其有效的运行负责。
科学组织材料供应工作,合理调配人员、机械,及时解决施工生产中存在的问题,确保施工生产按期正常进行。
2、技术负责人1)负责工程施工的技术管理工作,对工程质量负全面责任。
2)负责组织编制施工组织计划和施工方案,并对其实施效果负责。
3)处理施工中的技术和质量问题,组织并参加各级质量分析会,对质量问题提出处理意见。
4)监督指导各专业管理人员履行质量责任,并负责整理汇总单位工程竣工资料。
3、各类专业技术人员我们按监理工程师要求,建立一个完整的以自检为主的质量保证组织体系,各自检人员均具有丰富的相关经验,能熟练掌握规范和图纸,并且工作作风优良。
本工程测量工作由测量专职人员承担,且有一定的实践经验和相应理论知识,能确保准确及时地完成本项工作,同时配备经过有关部门检定的全站仪和自动找平水准仪等现代化测量仪器。
1)对业主提供的设计文件中的测量标志和资料进行复核,并配合监理工程师对这些标志和资料的正确性进行认可;2)工程中每道工序进行测量和放样后,报经监理工程师检查同意再进行施工;3)对业主提供的测量标志进行保护,确保交工验收完成时完好无损;4)对施工中有可能被覆盖的测量控制桩妥善地移至监理工程师同意之处,并保证其准确性。
第三节施工物资准备1、材料准备1)材料进场后,我们加强对材料质量的检验,对每一批进厂的材料进行抽样检验,委托具有检测资质的检测机构进行检测,检验合格后,连同贮存方案及时报监理工程师审批后方可入场。
2)按合同及规范要求搬运及储存材料,特别注意水泥的防潮,对特殊工程材料,进货时要求供货方提供“出厂合格证、材质化验单”等质量保证资料;砂、石子等材料分类合理堆放,并进行场地硬化,以防混杂和污染,各类材料设立明显标志。
3)半成品构配件的运输及堆放符合规范规定的受力要求,避免产生不合理的附加应力使构件变形、受损而开裂。
4)材料试验合格经监理工程师批准后进场,并进行配比试验,报监理工程师审核批准后执行。
2、机械设备为了满足该工程需要,我总公司领导非常重视,准备投入足够的相关工程机械。
1)进场机械设备的数量、主要性能、完好率与进场设备一览表所填列一致。
(进场机械设备见附表)2)各种施工机械设备合理配套,保证与监理工程师及施工技术要求相适应。
3)各种施工机械设备,进场及周转计划与工程进度计划相适应。
4)因工作需要替代或更换的施工机械设备,事先征求监理工程师的意见,得到许可后实施。
第四节施工现场准备本工程所需实验均达州市中区质量检测中心进行,该中心是通过资质认定的专业检测机构,技术力量雄厚,设备精良。
1)对将要使用的所有材料进行检测,以检验是否符合规范要求,自检在监理工程师在场的情况下进行。
检测数据一式三份,提交给监理工程师审批。
2)监理工程师可随时随地对自检的项目进行抽验,我们将提供便利条件。
第三章施工方案为保证本工程优质如期完成,我们对该桥的施工做如下安排:全桥砼采用商品混凝土,砼搅拌运输车运输,砼泵送车浇注泵送现浇砼,所有构件均为现场浇注。
钢筋加工场地设在两桥头,半成品钢筋运至现场绑扎。
所用模板采用钢模和竹胶模板。
第一节施工顺序先进行平整硬化场地、进料、测量放线等准备工作,在河道内围堰,导流然后抽水清淤,清淤完成后进行桥墩基坑开挖,桥墩基础和墩柱施工,回填超开挖基础;桥墩模板拆除后进行拱圈底模支架放样预压,进行拱圈施工;两边桥台基坑开挖、基础施工、拱座墙身施工完成后进行拱圈施工,拱圈施工前,保证台背已经填实;拱圈上侧墙、垫梁施工完成后,侧墙内填筑透水性良好砂卵石,构成实腹式拱桥,回填完成后摊铺5%水泥稳定基层,浇筑C40防水混凝土铺装层;最后进行伸缩缝、栏杆、人行通道、搭板等附属设施施工。
第二节主要工序的施工工艺一、围堰、导流施工为保证本工程施工段落施工安全,根据现状河道、周边绿化情况,为减少围堰施工对资源的破坏和浪费,采用河道内清理出的砂砾石进行围堰施工;由于河道上游发电站不定时会泄洪,为保证河道水位正常流通,在施工段落进行导流围堰施工。
1、施工准备围堰施工前先联系水利部门将上游发电站水库内蓄水排干,每天泄水定时定量,下游天然气施工的临时围堰全部挖通,以便下一步围堰填筑、施工基坑内排、清淤、开挖等工作开展。
根据提供的平面定位控制点,仪器定出廊桥施工的平面位置。
2、围堰、导流平面布置在廊桥施工位置前80米附近,河道较窄地势较高处开始填筑,挖掘机混合河卵石和河砂,采用装载和运输车配合直接装载倾卸填筑。
上游围堰成型宽度为5米,在堤顶修筑施工临时便道,并用挖机,装载机夯实碾压。
堤外侧边坡按1:2控制,堤内侧边坡按1:控制,迎水面侧加设隔水土工布、多层袋装砂石压重进行围堰的防冲及防渗保护;下游河内围堰在廊桥施工位置后60米附近,河道较窄地势较高处同上游围堰加固一样,围堰成型后,堤顶修筑施工临时便道,并碾压;河道左侧导流上游和下游流水,在左侧河堤边坡底靠河中心10米位置开挖一道6米宽米深的水沟,由于河道变窄,导流河道流速加大,靠河迎水面围堰填筑顶宽5米,迎水面侧加设隔水土工布、多层袋装砂石压重进行围堰的防冲及防渗保护,保证上游和下游水流导通。
详见附后围堰、导流平面布置图。
3、围堰断面形式围堰采用河道内天然砂砾石围堰,堰顶标高按350米控制,比常水位高米,顶宽5米,导流堰顶宽5米,迎水面边坡按1:2控制,加铺隔水土工布,多层袋装砂石压重,机械碾压成型。
围堰断面图见附后:4、围堰可能发生的紧急情况及对应的应急措施由于填筑砂石料的质量存在问题,抗渗指标未达到要求,未能起到很好的防渗效果,可能大面积渗水现象。
当围堰发生集中渗漏情况,首先在围堰迎水侧找出渗流进水口,及时堵塞,截断渗水来源。
同时,在背水侧渗流出口采用反滤料压填,降低水流流速,延缓围堰砂石料的流失,防止险情扩大。
采用盖堵法对围堰渗漏部位进行抢护,采用篷布盖堵,再用土袋或砂袋抛投压脚,直到断流为止。
围堰出现局部塌方时,采用装载机、挖掘机及时对塌方范围抛填块石进行修补完善,恢复围堰断面尺寸,防止围堰断面减小、险情扩大。
当围堰上游出现超标设计水位洪水,必须发布紧急撤离通知,对在围堰及基坑内施工的所有人员及设备进行紧急转移。
二、围堰排水、清淤一期围堰施工完成后,基坑进行初期排水。
初期排水主要排除的是基坑积水及围堰堰基渗水。
为确保基坑全年施工,汛期出现超标准洪水后,基坑须过流泄洪,根据施工进度要求,淹没后的基坑需及时排除积水,清理基坑淤积,为主体施工创造条件。
经计算,每发生一次基坑淹没,一期基坑积水量约为万m3,计划6天抽完,其排水强度为900 m3/h。
若发生基坑淹没,可在基坑初期排水设备的基础上分别增加2台大型离心泵进行抽排。
基坑清淤:基坑清淤结合基坑排水同时进行,基坑淤泥采用高压水枪冲击,泥浆泵进行抽排。
对于水力不能冲动的石块等硬物,待水排完后,采用3 m3装载机集料、装车,10t自卸汽车运至场外。
