上海园林工程预算定额
- 格式:docx
- 大小:18.82 KB
- 文档页数:11

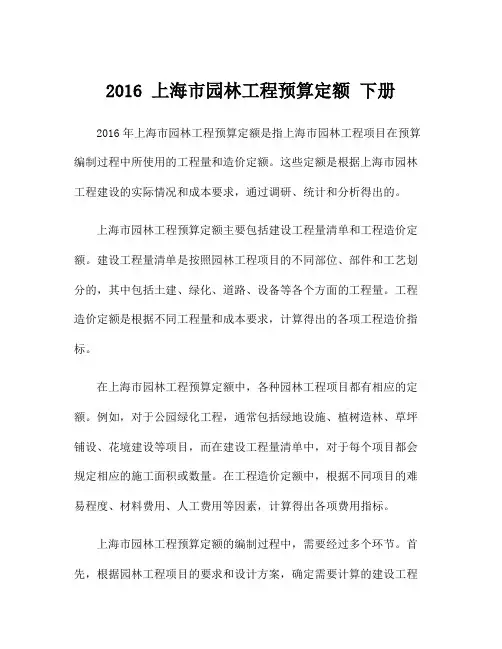

2016 上海市园林工程预算定额下册上海市园林工程预算定额是指根据上海市园林工程的实际情况和需求,结合相关的技术标准、材料价格和人工成本等因素,编制出的园林工程预算参考指标。
这些定额有助于园林工程的合理预算和施工管理,是园林工程项目实施的重要依据。
2016年的上海市园林工程预算定额下册包含了各种不同类型的园林工程项目,如绿化工程、景观工程、灌溉工程等。
每一种工程项目都有相应的定额基准,用以确定工程所需的材料、人工和机械设备等资源,以便能够进行合理的预算和施工计划。
在上海市园林工程预算定额下册中,每一种工程项目都有详细的规范和标准,包括工程量清单、材料标准、人工费用和施工工艺等内容。
这些信息都是根据当时的市场行情和园林工程的施工实际情况编制而成,保证了定额的准确性和可靠性。
园林工程预算定额的编制是一项十分复杂和细致的工作,需要对各种因素进行充分的调研和分析。
其中,对市场价格和材料性能等方面的了解十分重要,只有这样才能够制定出合理的定额标准,确保园林工程项目的顺利实施。
园林工程预算定额对于项目的整体管理和施工过程都具有重要的指导作用。
首先,在项目的立项阶段,通过预算定额可以对工程的预算进行合理的规划和预测,从而为项目的资金调配和支出提供了重要的参考依据。
其次,在项目的实施阶段,通过预算定额可以为施工管理提供了重要的数据支持,能够帮助工程管理者确定所需的材料和人工资源,制定合理的施工计划和安排。
这样一来,能够有效地控制项目的成本,避免资源的浪费和误用,确保项目的施工质量和进度。
最后,在项目的验收和结算阶段,通过预算定额可以对项目的实际费用进行核对和比对,确保项目的合理收支,为项目的后续管理和运营提供了必要的基础数据支持。
总的来说,上海市园林工程预算定额下册是园林工程项目的重要参考依据,是保证工程质量和施工效率的重要保障。
通过对定额的认真学习和执行,能够为园林工程项目的顺利实施和管理提供有力的支持,推动上海市园林工作的健康发展。
上海园林绿化定额计算规则总说明一、《上海市园林建设工程预算定额》是在一九八八年建设部颁发的《仿古建筑及园林工程预算定额》第一、二、四册项目及第三册部份项目的基础上,结合上海地区园林建设工程具体情况编制的。
二、本定额包含园林建设工程中的绿化种植工程、园林建筑工程及园林小品工程。
三、本定额适用于我市园林建设中的新建、扩建工程,不适用于修缮、改建和临时性工程。
四、本定额是编制园林建设工程投资、计划、概算、施工图预算的依据;也是编制招、投标工程标底和办理竣工结算的基础。
五、本定额编制依据:1.一九八八年建设部颁发的《仿古建筑及园林工程预算定额》和有关资料。
2.上海市建设工程定额管理总站有关人工等级单价、材料预算价格、机械台班费用的规定、标准。
3.上海市有关园林建设的法规、规定、标准。
4.参照江苏省、浙江省等外省市有关专业定额、资料,以及上海地区其他定额有关内容。
六、本定额是园林建设工程直接费计算基础。
费率计取、材料价格调整等费用计算,按本市定额管理部门的有关规定执行。
七、本定额是按正常施工条件,合理施工组织设计及选用合格的苗木、建筑材料、成品、半成品编制的,除定额另有规定者外,不得因具体工程情况不同而变更定额。
八、本定额各项目的工作内容包括全部施工过程,将要工序虽未一一说明,但均已包括在内,并已综合考虑了操作过程中的其他用工。
除定额规定者外,不得调整。
九、本定额材料用量,已包括操作和施工现场内运输损耗。
次要和零星材料用量已包括在其他材料费中,除定额规定外,不得调整。
十、本定额中的苗木、建筑材料、成品、半成品,除定额规定者外,均已包括了施工现场范围以内的全部水平运输及沿高在20米以内的垂直运输;场内运输除定额另有规定者以外,实际距离不论远近,不作调整;超过20米的垂直运输,参照市建设工程定额总站有关超高费用规定计算。
十一、定额中的制作项目,均以施工现场内制作为准,如需场外加工,应按规定另行计算场外运输费用。
上海市园林工程概、预算定额苗木材料调整价格(2008年);上海市建筑建材业市场管理总站(二○○九年六月)上海市园林工程概、预算定额苗木材料调整价格(2008年)$使用说明一、编制依据:“苗木价格调整表”的编制,依据本市范围内投资单位、建设单位、苗木生产基地、绿化施工企业及外省市进沪施工企业等单位提供的二○○八年度内实际发生的苗木价格资料为基础。
苗木预算调整价格的取定,依据提供单位的苗木价格资料,由我站负责汇总、测算、分析后,综合取定。
二、适用范围:适用于本市范围内的绿化工程,和园林工程概、预算定额配套使用。
三、苗木分类:1.乔木类:(1)常绿乔木类;(2)落叶乔木类2.灌木类:(1)常绿灌木类;(2)落叶灌木类3.造型类【4.棕榈类5.竹类6.攀缘类7.地被类8.水生类9.花卉类(草本)10.其他类:(1)种子类;四、价格组成:苗木价格的组成内容,均包括本市苗木产地至施工地点之间的全部费用。
\主要组成内容有:1、苗木原价:(1)圃存价(2)挖掘费(3)包扎费(4)人力费等(5)圃内运输费(6)苗木经营利润2、苗木运杂费:(1)市内运输(2)苗木卸车力费等3、苗木损耗费:(1)运输损耗(2)苗木成活率损耗等}市内运输费用包括整个行政区范围(崇明、长兴、横沙三岛除外),沪外苗木运输费用可另行计取。
五、苗木说明:1、直生苗—又称实生苗,系用种子播种繁殖培育而成的苗木。
2、嫁接苗—系用嫁接方法培育而成的苗木。
3、独本苗—系地面到冠丛只有一个主干的苗木。
4、散本苗—系根颈以上分生出数个主干的苗木。
5、丛生苗—系地下部(根颈以下)生长出数根主干的苗木。
6、萌芽数—系有分蘖能力的苗木,自地下部份(根颈以下)萌生出的芽枝数量。
#7、分叉(枝)数—又称分叉数、分枝数,系具有分蘖能力的苗木,自地下萌生出的干枝数量。
8、苗木高度—包括冠丛高度和主杆高度两种,均以“H”表示,指苗木自地面至最高生长点之间的垂直距离。
9、冠丛直径—又称冠径、蓬径,常以“P”表示,指苗木冠丛垂直投影面的最大直径和最小直径之间的平均直径。
园林绿化工程预算定额目录1.绿化种植工程 (2)说明 (2)工程量计算规则 (3)2绿化养护工程 (4)说明 (4)工程量计算规则 (5)3.园林铺地工程 (5)说明 (5)工程量计算规则 (6)质量计算。
(6)4园林工程 (7)说明 (7)工程量计算规则 (7)5假山石工程 (8)说明 (8)工程量计算规则 (8)6园林景观工程 (9)说明 (9)工程量计算规则 (9)7杂项工程 (10)说明 (10)工程量计算规则 (10)1.绿化种植工程说明一、本定额包括苗木种植前的准备、种植、种植后15天以内的养护以及种植后施工杂物的清理等工作内容。
种植养护时间从浇定根水之日起计。
二、苗木起挖和种植定额均按一、二类土考虑。
实际为三类土的,人工乘以系数1.34;实际为四类土的,人工乘以系数1.76。
三、本定额已包括施工现场50米范围内的苗木水平运输,除本定额另有说明外,不作调整。
四、客土回填根据回填体积和回填面积,分别回填土及整理绿化地定额,其中整理绿化地定额乘以系数0.8。
五、土方造景观微地形根据回填体积和回填面积,分别套用回填土定额和整理绿化地定额。
其中整理绿化地定额做相应调整,高差≤0.5m的,定额不做调整;0.5m<高差≤1m的,定额乘以系数1.2;高差>1m 的,定额乘以系数1.3。
六、土球直径在15cm以内的乔灌木,按裸根套用相应定额。
七、栽植乔木(裸根)冠丛高60cm以内的,套用相应规格的裸根灌木定额。
八、成片种植规格在60×50cm(高度×冠幅)以内的灌木,套用地被定额。
九、嵌草砖铺植草皮定额仅适用成品嵌草砖铺地的嵌草施工,不适用于方整石铺地的嵌草施工,发生时另行计算。
十、种植水生植物,每平方在5丛或5盆以内的,套用按相应定额;每平方在5丛或5盆以上的,套用水生植物塘植(m²)定额。
十一、盆栽植物摆放定额已考虑摆放后20天内的养护内容,但未考虑植物的自然损耗。
二三五1. 2. 3. 4.十十“工说总说明一、《上海市园林建设工程预算定额》是在一九八八年建设部颁发的《仿古建筑及园林工程预算定额》第一、二、四册项目及第三册部份项目的基础上,结合上海地区园林建设工程具体情况编制的。
二、本定额包含园林建设工程中的绿化种植工程、园林建筑工程及园林小品工程。
三、本定额适用于我市园林建设中的新建、扩建工程,不适用于修缮、改建和临时性工程。
四、本定额是编制园林建设工程投资、计划、概算、施工图预算的依据;也是编制招、投标工程标底和办理竣工结算的基础。
五、本定额编制依据:1.一九八八年建设部颁发的《仿古建筑及园林工程预算定额》和有关资料。
2.上海市建设工程定额管理总站有关人工等级单价、材料预算价格、机械台班费用的规定、标准。
3.上海市有关园林建设的法规、规定、标准。
4.参照江苏省、浙江省等外省市有关专业定额、资料,以及上海地区其他定额有关内容。
六、本定额是园林建设工程直接费计算基础。
费率计取、材料价格调整等费用计算,按本市定额管理部门的有关规定执行。
七、本定额是按正常施工条件,合理施工组织设计及选用合格的苗木、建筑材料、成品、半成品编制的,除定额另有规定者外,不得因具体工程情况不同而变更定额。
八、本定额各项目的工作内容包括全部施工过程,将要工序虽未一一说明,但均已包括在内,并已综合考虑了操作过程中的其他用工。
除定额规定者外,不得调整。
九、本定额材料用量,已包括操作和施工现场内运输损耗。
次要和零星材料用量已包括在其他材料费中,除定额规定外,不得调整。
十、本定额中的苗木、建筑材料、成品、半成品,除定额规定者外,均已包括了施工现场范围以内的全部水平运输及沿高在20米以内的垂直运输;场内运输除定额另有规定者以外,实际距离不论远近,不作调整;超过20米的垂直运输,参照市建设工程定额总站有关超高费用规定计算。
十一、定额中的制作项目,均以施工现场内制作为准,如需场外加工,应按规定另行计算场外运输费用。
上海市园林工程概、预算定额苗木材料调整价格(2008年)上海市建筑建材业市场管理总站(二○○九年六月)上海市园林工程概、预算定额苗木材料调整价格(2008年)使用说明一、编制依据:“苗木价格调整表”的编制,依据本市范围内投资单位、建设单位、苗木生产基地、绿化施工企业及外省市进沪施工企业等单位提供的二○○八年度内实际发生的苗木价格资料为基础。
苗木预算调整价格的取定,依据提供单位的苗木价格资料,由我站负责汇总、测算、分析后,综合取定。
二、适用范围:适用于本市范围内的绿化工程,和园林工程概、预算定额配套使用。
三、苗木分类:1.乔木类:(1)常绿乔木类;(2)落叶乔木类2.灌木类:(1)常绿灌木类;(2)落叶灌木类3.造型类4.棕榈类5.竹类6.攀缘类7.地被类8.水生类9.花卉类(草本)10.其他类:(1)种子类;四、价格组成:苗木价格的组成内容,均包括本市苗木产地至施工地点之间的全部费用。
主要组成内容有:1、苗木原价:(1)圃存价(2)挖掘费(3)包扎费(4)人力费等(5)圃内运输费(6)苗木经营利润2、苗木运杂费:(1)市内运输(2)苗木卸车力费等3、苗木损耗费:(1)运输损耗(2)苗木成活率损耗等市内运输费用包括整个行政区范围(崇明、长兴、横沙三岛除外),沪外苗木运输费用可另行计取。
五、苗木说明:1、直生苗—又称实生苗,系用种子播种繁殖培育而成的苗木。
2、嫁接苗—系用嫁接方法培育而成的苗木。
3、独本苗—系地面到冠丛只有一个主干的苗木。
4、散本苗—系根颈以上分生出数个主干的苗木。
5、丛生苗—系地下部(根颈以下)生长出数根主干的苗木。
6、萌芽数—系有分蘖能力的苗木,自地下部份(根颈以下)萌生出的芽枝数量。
7、分叉(枝)数—又称分叉数、分枝数,系具有分蘖能力的苗木,自地下萌生出的干枝数量。
8、苗木高度—包括冠丛高度和主杆高度两种,均以“H”表示,指苗木自地面至最高生长点之间的垂直距离。
9、冠丛直径—又称冠径、蓬径,常以“P”表示,指苗木冠丛垂直投影面的最大直径和最小直径之间的平均直径。

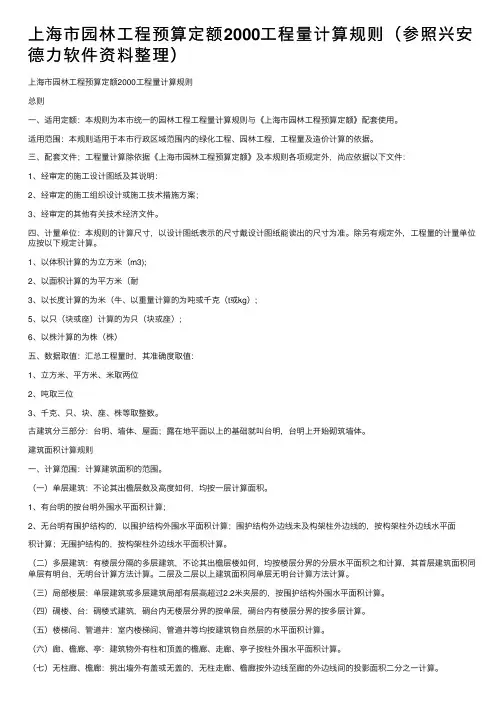

上海市园林⼯程预算定额2000⼯程量计算规则(参照兴安德⼒软件资料整理)上海市园林⼯程预算定额2000⼯程量计算规则总则⼀、适⽤定额:本规则为本市统⼀的园林⼯程⼯程量计算规则与《上海市园林⼯程预算定额》配套使⽤。
适⽤范围:本规则适⽤于本市⾏政区域范围内的绿化⼯程、园林⼯程,⼯程量及造价计算的依据。
三、配套⽂件;⼯程量计算除依据《上海市园林⼯程预算定额》及本规则各项规定外,尚应依据以下⽂件:1、经审定的施⼯设计图纸及其说明:2、经审定的施⼯组织设计或施⼯技术措施⽅案;3、经审定的其他有关技术经济⽂件。
四、计量单位:本规则的计算尺⼨,以设计图纸表⽰的尺⼨戴设计图纸能读出的尺⼨为准。
除另有规定外,⼯程量的计量单位应按以下规定计算。
1、以体积计算的为⽴⽅⽶(m3);2、以⾯积计算的为平⽅⽶(耐3、以长度计算的为⽶(⽜、以重量计算的为吨或千克(t或kg);5、以只(块或座)计算的为只(块或座);6、以株汁算的为株(株)五、数据取值:汇总⼯程量时,其准确度取值:1、⽴⽅⽶、平⽅⽶、⽶取两位2、吨取三位3、千克、只、块、座、株等取整数。
古建筑分三部分:台明、墙体、屋⾯;露在地平⾯以上的基础就叫台明,台明上开始砌筑墙体。
建筑⾯积计算规则⼀、计算范围:计算建筑⾯积的范围。
(⼀)单层建筑:不论其出檐层数及⾼度如何,均按⼀层计算⾯积。
1、有台明的按台明外围⽔平⾯积计算;2、⽆台明有围护结构的,以围护结构外围⽔平⾯积计算;围护结构外边线未及构架柱外边线的,按构架柱外边线⽔平⾯积计算;⽆围护结构的,按构架柱外边线⽔平⾯积计算。
(⼆)多层建筑:有楼层分隔的多层建筑,不论其出檐层楼如何,均按楼层分界的分层⽔平⾯积之和计算,其⾸层建筑⾯积同单层有明台,⽆明台计算⽅法计算。
⼆层及⼆层以上建筑⾯积同单层⽆明台计算⽅法计算。
(三)局部楼层:单层建筑或多层建筑局部有层⾼超过2.2⽶夹层的,按围护结构外围⽔平⾯积计算。
(四)碉楼、台:碉楼式建筑,碉台内⽆楼层分界的按单层,碉台内有楼层分界的按多层计算。
上海市园林工程预算定额(2000)第一章绿化种植工程一、包括范围:本章定额由苗木起挖;苗木种植;大树移植;栽植技术措施;人工换土、垃圾土深埋等工程内容组成。
二、组成内容:本定额包括:绿化种植前的准备工作;种植时人工、材料(辅助材料)、机械的使用量;花坛栽植后十天以内,树木栽植后一个月以内的养护管理工作;包括绿化种植后,周围2 米以内的垃圾清理工作。
三、定额土方:本定额苗木起挖和种植均以一、二类土为计算标准,若遇三类土人工乘以1.34 系数;四类土人工乘以1.76系数。
四、大树移植:本章定额中的大树移植子目(包括古树名木),必须按本市有关规定,办理相应手续后,方可使用。
五、技术措施:本章栽植技术措施子目的使用,必须根据实际需要支撑方法和材料,套用相应定额子目。
六、场内运输:施工现场范围内苗木的水平运输,均已包括在定额内,除定额规定者,均不得调整。
七、苗木成活率:苗木价格中,应包括苗木场外运输及种杆损耗等因素,苗木种植后成活率为100%。
第二章绿化养护工程一、包括范围:本章定额由乔木、灌木、绿篱、竹类、水生植物、球型植物、露地花卉、攀缘植物、地被植物、草坪等园林植物的养护工程内容组成;同时参照本市园林植物养护标准,又分为公园、游览区类;交通干道类;社区、单位类三个养护等级。
二、养护标准:根据本市已发布的园林养护等级标准,本章定额各节养护费用相对应的养护等级标准如下:名称适用范围定额节名称公园、游览区类交通干道类社区单位类(文件规定等)(一级标准)(二级标准)(三级标准)1 树坛一级二级标准三级标准2 街头一级二级标准三级标准3行道树一级二级标准三级标准.4公园一级二级标准三级标准其中:1、花境、草坪按栽植所在地套用相应等级定额节子目。
2、其它未分等级的园林植物均按栽植所在地套用相应等级定额节子目。
三、适用养护期:本章定额适用于绿化种植工程成活率养护期、绿化日常养护(物业)管理,不适用于绿化种植工程栽植养护期,其养护费用已在原定额绿化种植工程中包括,不得重复计算。
四、苗木产权:因疏植、调整而发生的多余苗木,其产权归甲方(业主)所有。
五、材料耗量:本章定额中肥料、药剂、水等材料,均已包括在定额中,如甲方供应,则应作相应的扣减。
六、机械耗量:包括场内水平运输,已在定额中综合考虑,包干使用不论使用何种机械,均不调整。
七、成活率:养护期间,若发生非甲方或自然因素,造成的苗木死亡损失,应由乙方(养护承包方)负责。
第三章土石方工程一、包括范围:本章定额由人工挖地槽、地沟;人工挖地坑;人工挖土方;人工山坡切土、挖淤泥、支挡土板;围堰;人工凿岩石、翻挖路面;平整场地、回填土;人工运土、石方及土方造形;人工打桩等工程内容组成。
二、土壤分类:土壤分类规定如下:土壤分类土壤名称工具鉴别方法.一类土(松软土)略有粘性的砂土,腐植土及疏松的种植土、砂和泥炭用锹和板锄挖掘二类土(普通土)潮湿粘性土和黄土,软的盐土和碱土含有碎石、卵石或建筑材料碎屑潮湿粘土和黄土用锹、条锄挖掘,用脚蹬,少许用镐三类土(坚土)中等密实的粘性土和黄土,含有碎石,卵石或建筑材料碎屑的潮湿粘土和黄土主要用镐、条锄挖掘,少许用锹四类土(砂砾坚土)坚硬密实的粘性土或黄土,含碎石、卵石或体积在10%~30%,重量在25千克以下块石的中等密实的粘性土或黄土、硬化的重盐土全部用镐、条锄挖掘,少许用撬棍挖掘三、岩石分类:岩石分类规定如下:<TD WIDTH=% VALIGN二TO岩石分类<TD WIDTH=;% VALIGN二丁0性>岩石特<TDWIDTH=% VALIGN二MIDDLE <TD WIDTH=;% VALIGN=TOP> 软质有空隙的节理较多的石灰岩中等坚实的泥灰岩。
胶结不实的砾石,各种不坚实的页岩,<TDWIDTH=%VALIGN二MIDDLE普<TDWIDTH=;%VALIGN二TO风化的花岗石,坚硬的石灰岩、砂岩、水成岩、砂质胶结的砾岩、坚硬的砂质岩、花岗岩与石英胶结的砂岩<TDWIDTH=%VALIGN二MIDDLED <TD WIDTH=;% VALIGN二TO高强度的石灰岩,中粒和粗粒的花岗岩,最坚硬的石英岩四、人工凿岩石:应按岩石分类,根据岩石不同硬度,选用相应定额子目。
五、排水费:湿土排水费用除定额注明者外,均包括在定额耗量内,不予换算。
六、定额换算:以下定额子目中人工和机械翻挖已作综合考虑,不予换算。
、人翻挖路面。
1、人工翻挖平石、侧石。
2砌筑工程量第四章一、包括范围:本章定额由砖基础、砖墙;砖柱、空斗墙、空花墙、填充墙;其他砖砌体;毛石基础、砌体;独立柱;砌景石墙、蘑菇石墙等工程内容组成。
二、砖规格:定额中的砖规格是以标准砖240*115*53 毫米及八五砖216*105*43 毫米。
厘米灰缝计算。
1 墙身厚度计算规定:半砖墙以砖宽、一砖墙以砖长,一砖以上按砖间加三、砌体厚度:计算砖墙体积时,砖结构以标准砖及八五砖为准,其厚度规定如下:格规砖单位砖砖.砖砖1砖砖砖2备注240*115*53 毫米53115178240303365490标准砖216*105*43 毫米43105158216269331442.八五砖四、砂浆标号:砌体中砂浆标号,如与设计规定不同时,应根据设计规定的标号计算,但人工和砂浆数量不变。
除砖圈梁外钢筋砖过梁及砖石旋,比墙身提高砂浆标号因素,已综合考虑在定额内,不另增加。
五、定额换算:、墙体砌筑中,因艺术形式需要造成操作难度,已在定额中作综合考虑,不予换算。
12、砖石旋、砖过梁、腰线、砖垛、砖挑檐等墙体线脚,除定额注明者外,均并入墙身内计算。
、砖圈梁使用砂浆标号不同时,应另列计算项目,进行计算。
34、砖过梁、砖圈梁砌体内的钢筋用量,应根据设计施工图按“砖砌体内钢筋加固”定额子目另行计算,定额中已包括钢筋安装人工。
砼及钢砼工程第五章一、包括范围:本章定额由现浇砼和预制砼两大部份工程内容组成。
二、现浇砼:现浇砼中包括基础、柱、梁、板、枋、桁、机、钢丝网屋面、封沿板、其砼等工程项目组成。
他三、预制砼:预制砼中包括柱、梁、枋、桁、机、橼子、预应力构件、其他砼及预制构件安装等工程项目组成。
四、子目编排:、砼子目可分为模板、钢筋、砼浇捣三个子目。
1。
30 2、三个子目之间编号的对应关系,模数为如:带形基础有梁式钢砼31-序号为)模板子目5-(1331--(2)钢筋子目序号为563-1-5 序号为)砼子目3(五、模板:、现浇砼模板以工具式钢模板、木模主钢木模组合板为主。
1、预制砼模板除采用现浇砼模板外,还采用砼地(胎)模及砖地(胎)模等形式模具。
2、在实际施工中,不论采用何种形式模具,定额已综合考虑,不得换算。
3六、钢筋1、钢筋加工以现场制作,手工绑扎,部分焊接及点焊编制的,实际施工与定额不符者仍执行本定额。
、预应力钢筋人工时效费未列入定额,如设计需要人工时效者,另行计算。
23、非预应力钢筋不包括冷加工,如需进行冷拉时,冷拉费用不予增加,钢筋的延伸率也不考虑。
、如遇特殊,可另行套用其他定额相应子目内容。
4七、砼计算:、本定额砼操作,以现场搅拌为主,若采用商品泵送砼,可按实另计,但其用量不变。
12、毛石砼中的毛石掺量,块形基础20%,条形基础15%,设计使用量不同时,其毛石和砼用量可按比例调整,其他不变。
、砼石子粒径规定:3毫米以内。
151)装配式板类构件采用(毫米以内。
)基础及道路采用40 (2 毫米以内。
如设计有明确规定的按设计规定执行。
20(3)其他构件和垫层采用4、预制构件如采用蒸气养护时,每立方米构件增加的养护费,按市定额总站有关规定执行。
八、砼标号:设计的砼与砂浆标号与定额不符时,可以换算。
石作工程第六章一、包括范围:本章定额由石料加工;石柱、梁、枋;石门框、窗框;踏步、阶沿石、侧石、地坪;须弥座、花坛石、栏杆、石凳;石浮雕;石园桥;石作配件等工程内容组成。
二、加工顺序:石料的加工顺序:打荒成毛料石(此类加工习惯发生在米石场)- T按所须加工尺寸放线- T筑方块或板岩口表面加工(可以分为平面加工、披势加工、曲面加工三种形式)—T线脚加工(可分为平线脚加工、圆线脚加工)—T石浮雕加工(适用于。
特殊装饰的石料加工构件)三、加工等级分类:石料表面加工等级类别:级等加工求要法与方加工荒.打1即对石料进行“打剥”加工,也就是铁锤及铁凿将石料表面凸起部分凿掉(即一次錾凿)2.一步做糙即用铁锤及铁凿对石料表面粗略地通打一遍,要求凿痕深浅齐均(即二次錾凿)3.二步做糙即用铁锤及铁凿对石料表面在一次錾凿的基础上进行密布凿痕的细加工,令其表面凹凸逐渐变浅.一遍剁斧4 即用铁锤及铁凿和铁斧将石料表面趋于平正,用铁斧剁打后,令其表面无凹凸,达到表面平毫米3 正,斧口痕迹间隙应小于.二遍剁斧5 毫米在一遍剁斧的基础上加工更精细一些,斧口痕迹的间隙应小于1.三遍剁斧6 毫米在二扁剁斧的基础上,要求平面具有更严格的平整度,斧口痕迹的间隙应小于0.5 光.扁7.凡完成三扁剁斧的石料,用砂石加水磨去表面的剁纹,使其表面达到光滑与平正v/CENTER四、加工名称:本章定额中的加工名称说明如下:、做糙系粗加工。
1、剁斧系细加工。
2 3、筑方快口:均发生在石料的看面部位,石料相邻的两个看面经加工后形成的角线称为快口。
4、板岩口:均发生在石料的内侧不露面位,石料相邻的两个隐蔽面经加工后形成的角线称为板岩口。
、线脚:在加工石料的边线部位雕成突出的角,圆形称为圆线脚,方形称为方线脚。
5、披势:凡将石料相邻两个面剥去其两个面交的直角,而成为斜坡的形势成为披势。
6五、加工图案界定:本章定额在栏板柱部分,花式图案有简式、繁式之分。
一般以几何图案、绦回、卷草、回纹、如意、云头、海浪及简单花卉为“简式”,而以夔龙、夔凤、刺虎、宝相、金莲、牡丹、竹枝、梅桩、座狮、奔鹿、舞鹤、翔鸾、鸟兽及各种山水、人物为“繁式”。
六、石浮雕的加工分类:石浮雕的加工等级分类如下表:<TD WIDTH=_x0019_% VALIGN二TQ别类工加<TD WIDTH=9% VALIGN二TO 求工要加<TDWIDTH=_x0019_%VALIGN=MIDDL(>又名阳刻线)1、素平<TDWIDTH=9%VALIGN二TO毫米,其表面要求达到扁光” 0-0.3常见于人物像山水风景,其雕成凹线的深度为vTD WIDTH=_x0019_% VALIGN=MIDDLE>(又名平浮雕)2、减地平级<TD WIDTH=9% VALIGN二TO厘米以内,而被雕物体表面地面,其表面要求达到“扁光” 6一般是被雕的物体凸出平面<TDWIDTH=_x0019_%VALIGN二MIDDL(又名浅浮雕)3、压地隐起<TDWIDTH=9%VALIGN二TOPrt B平面有深有线,凸出平面6-20厘米以内,形成被雕物体表面有起伏,其表面有起伏,其表面要求达到“二遍剁斧” vTDWIDTH=_x0019_% VALIGN二MIDDLE^ 名高浮雕)、剔地起突4<TD WIDTH=9%VALIGN二TOP被雕物体仅表面有起伏,而且明显隆起凸出,其平面大于20厘米以上,其表面要求达到“一遍剁斧”砖细作工程第七章一、包括范围:本章定额由做细望砖;砖细加工;砖细抛方、台口;砖细镶边、月洞、地穴及门窗樘套;砖细漏窗及一般漏窗;砖细贴墙面;砖细半墙坐槛面及栏杆;挂落三飞砖、砖细墙门;砖细方砖铺地;砖浮雕;砖细配件等工程内容组成。
