编订:__________________单位:__________________时间:__________________煤仓施工技术安全措施(正式)Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.Word格式 / 完整 / 可编辑文件编号:KG-AO-2433-16 煤仓施工技术安全措施(正式)使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
311煤仓反井钻机扩孔工作结束后即将进行刷大工作,为确保施工期间的安全。
特编制本安全技术措施。
希望施工人员及相关部门严格按本安全技术措施执行。
第一章工程概况该煤仓位于311采区,煤仓形式为垂直圆形,煤仓上下口为圆锥形设计,中部为直筒式。
煤仓直径10m,煤仓容积为约1395.7m?,煤仓深度约27m,煤仓位于茅口灰岩中,原则上为裸巷不支护。
第二章施工准备工作一.防掉矸伤人,防坠落施工前煤仓上口安设至少两根11﹟工字钢。
工字钢采用树脂锚杆进行全锚固在巷壁内(树脂锚杆型号:L=1.8m,φ=18mm),每根工字钢两端各打4根锚杆,托板为б≥20mm钢板,把钢梁固定牢固。
最后在钢梁上挂10T滑子,并固定牢固,严禁向两边滑动。
工字钢距煤仓上口4.2米左右,另在距煤仓上口5米外安设一台14T回柱机,回柱机将底锚固定好,压杠每端用少于两组的涨壳式锚杆(涨壳式锚杆型号:L=1.8m,φ=16mm)作地锚,用于提升人员和物料。
煤仓上口作业平台5m直径范围内,以煤仓中心为圆心,用砼浇筑至少200mm厚,平台四周打围栏,并悬挂警示标志,同时上口10m范围内不得有杂物。
煤矿煤仓反井钻机施工安全措施近年来,随着我国经济的快速发展,能源需求逐步增加,煤矿开采日趋活跃。
其中,煤仓反井钻机施工是煤矿开采过程中的一个重要环节。
但是,由于工作环境的特殊性,该工作存在着一定的安全风险。
因此,制定和执行严格的安全措施,保障施工人员的安全,减少和控制安全事故的发生,变得尤为重要。
施工前的准备在进行煤仓反井钻机施工前,必须先做好一系列准备工作。
这些工作包括但不限于以下几个方面:做好施工现场的准备在施工前,必须清理施工现场,规划好施工路线和吊装设备,设置好安全防护围栏,确保施工环境不受干扰,并严密管控入口和出口,控制人员进出工地。
做好工具和设备准备工作在施工前,应检查工具和设备是否完好,如有发现异常情况,应及时进行维修或更换。
检查的内容包括:动力源设备、液压系统、钻杆、吊装设备和应急工具等。
编制施工方案和安全操作规程在施工前,必须制定详细的施工方案和安全操作规程,明确施工过程的具体步骤,特别是在施工过程中可能发生的危险行为或情况,以及如何应对这些危险行为或情况。
根据具体要求,制定针对性的防护措施和应急措施,确保工作的顺利和安全。
施工中的安全措施在进行煤仓反井钻机施工中,应在施工现场设置并实施多层次的安全措施,确保施工人员的安全。
具体的措施如下:安全监测措施在施工期间,应不断地对施工环境进行监测,确保施工的安全性。
监测的内容包括:空气质量、地下水位和地下气体等。
如有异常情况应及时启动安全预警。
施工现场管理措施在施工现场,应设置专人负责现场管理,对现场工作人员进行明确的分工和指导,确保施工人员按照相关规定进行工作。
指导人员应向工人讲解工作流程和危险点,保证工人的安全操作。
安全装备使用措施在施工中,应配置相应的安全装备,如头盔、安全带、防护眼镜和皮手套等,并提示工人正确使用这些装备。
对未佩戴安全装备的人员应进行制止和纠正。
执行特别工作许可证明对于一些危险作业,如井下、高空、有毒有害等作业,必须颁发特别工作许可证明,明确施工人员的职责和承担的安全风险,确保施工的安全。
煤矿煤仓反井钻机施工安全技术措施
一、背景介绍
近年来,随着煤矿生产和建设规模的不断扩大,钻机施工在煤仓反井处的作用越来越受到重视。
然而,由于煤仓反井工作环境比较复杂和危险,加上施工过程特殊性和施工钻机设备操作的复杂性,所以施工中需要考虑多项安全技术措施来确保施工人员的安全。
二、钻机施工安全技术措施
2.1 工程前期准备
在工程前期准备阶段,需要进行对反井工程现场环境的评估,确定岩石的构造成分和岩性,对现场地质和环境进行勘测以获取更全面、细致、准确的数据,同时还要制定好施工方案和安全技术措施。
2.2 设备保养维护
对反井钻机的检查和维修都是保证施工人员安全的重要举措。
需要定期检查设备状态,确保设备正常运转,避免设备故障引起意外事故。
同时,施工人员在钻孔机器启动前也要仔细检查设备,避免操作不当引起的危险。
2.3 施工阶段安全措施
在施工过程中,钻孔机要保持平稳运转,操作人员必须掌握好对钻孔机的操作和钻孔进度掌握,及时发现和解决钻孔过程中出现的问题,确保施工人员的安全。
此外,还需要对钻井周围环境进行仔细检查和保护,避免施工过程中周围的岩层出现裂隙、松动等情况。
2.4 排查各种安全隐患
在实际施工中,有时会出现一些已知或未知的安全隐患,例如岩层松动、孔壁坍塌、钻孔深度不够、孔底结构破损等。
因此,施工人员必须加强观察,发现隐患及时处理,切实降低工作风险。
三、
通过对煤矿煤仓反井钻机施工安全技术措施的探讨,我们发现当今施工安全管理仍存在着一定程度上的不足,需要不断地进行完善和优化。
在施工过程中,施工人员还应当加强安全教育,提高他们的安全意识,加强自我保护意识,一旦出现危险,及时撤离。
反井钻机施工安全技术措施随着科技的不断发展,现代化的井下作业设备已经深入到矿井内部,其中反井钻机是一种非常常见的井下设备之一。
但是井下作业环境较为复杂,特别是在采矿现场,未能按照规范制定安全措施将可能带来严重的后果。
因此,制定安全技术措施显得尤为重要。
一、施工前必做的安全工作在进行任何井下施工之前,必须进行详细的施工方案编制。
这个方案应该达到完整性和连贯性,并且需要在随后的反井钻机施工以及监管过程中得以执行。
施工方案的核心可分为两个部分:井下施工场景及施工方案。
常见的井下施工场景通常是:孔壁质量差;钻孔口大;地质条件不佳;钻孔深度较大等。
施工方案的要点包括孔眼保)护;推杆及滑轮的正确使用;冷却方式的选择;水源与排水系统的设置;小心计分技巧。
而在进行下井作业之前,还需要进行相应的培训和考核,以确保施工人员具备一定的专业技术。
二、井下作业中的安全技术措施1.坑道支护:反井钻机作业过程中,可能会对坑道的安全造成影响,因此需要进行坑道支护工作。
这个过程需要对钻孔进行彻底检查,以确保安全区域与危险区域分离,同时根据需要采用相关的检查工具进行检查和评估,以确保现场的安全性。
安全措施应当明确,包括挡板的放置以及不同钻头的选用。
2.安装反井钻机:反井钻机在安装过程中应该按照文档规定汇新安装,如果无法找到相应的文档,请及时与维修人员联系。
安装完成后,需要进行合格机电地下检查,以保证机身内部的安全性。
3.推杆控制:反井钻机的推杆需要精确定位,在进行定位工作时,需要确保推杆的上端接触到钢丝绳的正常位置,以确保反井钻机的工作安全。
针对不同情况下的推杆控制,可能需要采取不同的方法。
4.冷却系统:反井钻机在使用过程中会产生大量的热量,因此,冷却系统的设计和使用尤为重要。
应当使用足够量的冷却水,以确保管路畅通,保证整个冷却系统迅速起效,从而防止机器过热。
5.气排系统:气排系统要求采取适当的冷却方法,以保持气体的适当温度。
此外,还应当实行需求减压操作。
煤矿打钻作业安全措施姓名:XXX部门:XXX日期:XXX煤矿打钻作业安全措施根据工作面瓦斯治理要求,现需在***(综)回风巷、运输巷及辅助巷道内进行措施钻孔施工,为确保打钻施工期间安全,特制定安全技术措施如下:一、钻孔施工工艺及要求打钻施工工艺流程:交接班→作业安全环境确认→稳钻→连接风水管路及附属装置→试钻→二次加固钻机→开孔→正常打钻→退杆验收。
钻孔采用框架式、履带式全液压钻机施工,煤孔采用压风排粉,岩孔采用水力排粉,“两堵一注”封孔工艺封孔。
二、施工安全措施1、跨轨道、皮带打钻安全措施:①、打钻人员进入打钻地点前,应首先与无极绳绞车司机、皮带司机联系,告知其当班打钻位置、影响范围,协调好打钻、运输时间。
②、无极绳绞车运行期间,巷道内不得开钻;钻场内人员不得随意跨越钢丝绳,并注意来往运输车辆,发现车辆运行至钻场附近时,注意躲避车辆。
③、打钻期间,人员严禁站在皮带及皮带架上作业;跨越皮带时必须通过皮带过桥,以防皮带运转伤人。
④、皮带运行期间,打钻人员应保持精力集中,并注意皮带运输情况,防止矸石或煤块伤人;接钻杆时,要握紧钻杆、水辫等物件,防止掉落在皮带上,造成人员伤害或设备损坏。
2、斜坡巷道打钻安全措施:①、钻机安装前,先进行底板平整,钻机底部加垫方木,确保钻机第 2 页共 7 页安装稳固。
②、打钻期间,要利用手拉葫芦固定钻机机架,系好防倒绳,防止钻机翻倒、滑动伤人。
3、施工前,打钻人员要首先对现场进行安全检查,确保支护牢固,篦子合格,通风良好,风、水、电源到位,抽采管、集抽器续接到位,发现问题,立即汇报处理。
4、钻场内必须悬挂由防突科出具的钻孔设计图表,现场配备坡度规、卷尺,钻孔方位由地测人员标定,坡度由钻机长负责标定,方位、坡度误差不得超过±1°。
5、打钻时必须采取防尘措施,安装捕尘器,悬挂防尘网,使用喷雾装置。
6、打钻地点应安装视频监控系统,打钻人员负责将视频监控装置调整至合适位置,开孔及拔杆时要向地面视频监控中心汇报,确保对打钻施工全过程进行实时视频监控。
煤仓反井钻机施工安全技术措施一、工程概况根据生产需要,按照设计要求,在山阳煤矿井下煤仓钻孔施工,煤仓钻孔深度34.465m,直径为1.2米。
附图1:漏煤眼、煤仓平面布置图二、施工前准备1、施工前请地测部对煤仓中中心线进行复测,施工队严格按照地测部标定的煤仓中心十字线进行稳钻施工。
2、基础要求:在钻孔口附近应向下挖掘到稳定岩层,并浇注尺寸为:4000×2500×500的混凝土基础,强度等级不小于C30,该基础必须水平。
3、轨道辅设:在打设反井上口旁边铺设30Kg/m轨道15m,用于安装钻机。
钢轨应平直,轨面应安装牢固、水平,由于钻机左右位置是靠轨道定,因此钢轨必须对称置于预钻孔两边。
另外,在钻机后轮以外钢轨应与基础固定(用锚杆或地脚螺栓均可),并能承受4吨以上的拉力,要求轨面距顶板高度为3.6米。
4、机电管理:为施工现场准备所必须的风、水、电及防爆开关3台件,反井钻机总负荷为62.5KW(55KW电动机一台.7.5KW电动机一台),开工前及施工中应认真检查设备是否完好及防爆性能,发现失爆应立即停机停电处理。
严格执行《煤矿操作规程》和《煤矿工人技术操作规程》,确保安全生产。
5、通风管理:保证风筒出风口距施工地点不超过10m,足够新鲜风流,工作面每人不少于4/min新鲜风量。
瓦斯检查员须持证上岗、跟班,严格遵守迎头交接班、日报表和瓦斯牌版等相关制度;施工现场应通风良好,禁止瓦斯积存,每班必须检查瓦斯情况,回风流中瓦斯浓度均在1%以下时方可开机钻井。
三、工程施工1、运输:(1)钻机运输时分为四大部分,即钻机车、泵车、油箱车以及钻具等散件,散件装上矿车运输,钻机车、泵车和油箱车可直接从轨道下山运至井底。
(2)入井前捆扎牢固,检查罐挡是否起作用,上、下山行车要设三挡一保险,并设声光信号,做到“行车不行人、行人不行车”。
(3)绞车司机、信号灯、信号工等特殊工种必须持证上岗,按章操作。
(3)运输路线:地面→副立井罐笼→副井底车场东→井底车场九号交岔点→南翼辅助运输巷→南翼机头硐室检修联络巷→南翼带式输送机上仓斜巷→南翼带式输送机上仓斜巷机头硐室→煤仓上口2、安装:钻机运到施工现场后,按照顺序排列好,然后按预钻孔中心线找正钻机位置,保证钻机竖起后的旋转中心与钻机中心线重合,拧紧卡轨器后即可按如下步骤进行安装:往油箱注入规定量的液压油→安装动力电源→安装推力油管路→起动付泵→慢慢升起推力油缸将钻机架竖立→安装斜拉杆→安装缸下联杆→安装机械手和盘吊及上下支撑→安装其余油缸液压管路→调平钻机架并固定(拧紧下支承办螺杆,上支承压力8.0—10Mpa)→接冲洗液胶管和冷却器水管→准备试车。
反井钻井施工安全技术措施钻井施工是石油、天然气等能源行业重要的生产环节之一,为确保井口工作人员的安全,必须采取一系列的安全技术措施。
下面将从预防措施、人员培训、设备保养等方面进行详细阐述。
首先,预防措施是井口施工安全的基础。
钻井施工前需要进行综合的地质勘探和技术评价,以确定井口的地质条件、井深、井径等参数,避免施工中出现不可预测的危险情况。
施工现场应设置钻井作业区域、应急逃生通道、报警装置等,严格执行施工现场的安全规程和标准操作流程。
其次,人员培训是确保井口施工安全的重要环节。
施工作业人员应具备必要的技能和专业知识,理解并遵守相关的安全操作规程,掌握危险识别和应急处理的能力。
培训内容应涵盖井口作业中的各个环节,如井底钻井液处理、井口地质分析、井身稳定等,确保施工人员具备全面的工作技能。
再次,设备保养是防止井口施工事故的重要手段。
钻井施工中使用的设备包括钻机、钻头、测井设备等,这些设备必须保持良好的状态,才能发挥正常的作用。
施工前需对设备进行检查和维护,确保其完好无损,同时定期进行设备的巡检和保养,减少故障发生的概率。
此外,施工过程中还需要注意井口的气体环境和井身稳定等因素。
井口的气体环境应定期检测和处理,确保井口空气中的有毒有害物质浓度处于安全范围内。
同时,应根据地质条件和井口结构,采取相应的井身稳定措施,避免井口塌陷等事故的发生。
在紧急情况下,应制定相应的应急预案和逃生救援方案。
施工现场应配备适当的消防设备和急救设备,同时培训相关人员熟悉使用方法并及时维护保养。
应急逃生通道必须保持畅通,施工人员应定期进行逃生习题演练,并做好事故应急处理的培训。
总之,反井钻井施工安全技术措施主要包括预防措施、人员培训、设备保养、气体环境控制、井身稳定和应急预案等方面。
通过采取这些措施,可以最大限度地保障井口施工人员的安全,防止事故的发生。
同时,还需要不断改进和提升安全技术措施,以适应行业技术的发展和变化,为井口施工提供更加安全可靠的环境。
煤矿煤仓反井钻机施工安全措施在煤矿煤仓反井钻机施工前,必须要严格按照相关规定和标准制定安全管理方案,明确各个环节的职责和任务,加强对施工现场的监测和管理,确保施工过程中安全可靠。
安全管理方案安全管理方案是煤矿煤仓反井钻机施工的重要保障。
根据国家相关标准和规定,应当对施工前的设计、选址、地质勘探、设备检验、资金预算等方面进行论证评估,明确施工的可行性和风险点,并将评估结果形成安全管理方案。
安全管理方案应当包含以下方面:1.施工组织管理施工组织管理应当包含人员组织、责任分工、日常检查等方面。
其中,人员组织包括对施工人员的资格要求和技能培训;责任分工则是对施工各个环节进行的责任分配;日常检查应当对施工现场进行的安全检查、风险评估、措施调整等方面进行日常管理。
2.施工现场管理施工现场管理是确保工程顺利进行的关键点,主要包括对施工现场环境、作业设备、通风排毒等方面进行管控。
特别是通风排毒,煤矿煤仓反井钻机施工需要进行大量的地下作业,通风排毒必须符合标准要求,并在实际操作中不断调整和完善。
3.施工过程监测施工过程监测应当对施工过程中的环境变化、作业状态进行动态监测,及时调整和采取应急措施。
监测的内容要包括各种声音、温度变化、浓度变化等方面,以便及时发现风险点,从而采取相应措施。
4.施工质量控制煤矿煤仓反井钻机施工的过程中,质量监控非常重要,只有保证质量可靠,才能确保施工的安全性。
施工质量监控应当对机器设备、施工方案、作业人员的操作等方面进行监督,并在实际操作中不断加强。
安全措施在施工过程中,还需要采取一些安全措施,以确保施工的顺利进行。
安全措施主要包括以下方面:1.施工期间设立警示标志在施工现场及周边设立安全标志牌,禁止非施工人员进入,并设置安全区域,保证周边交通秩序。
2.配备安全保障装置施工设备要驾驶装置或安装声光报警装置,确保施工机械运行安全。
3.进行施工现场安全检查通过对施工现场的检查,及时发现隐患点,采取相应技术措施和行政管理措施控制工程安全风险。
采区煤仓反井施工措施丈八北大巷十二采区煤仓下部峒室及观察眼已经施工完毕,煤仓反井由外建队继续施工,队组施工执行以下安全措施:一、反井尺寸及断面规格:煤仓反井34m。
1、反井规格及施工尺寸:采用矩形断面,净:长×宽=2.0×2.0m,荒:长×宽=2.2×2.2m,2、反井支护及支护材料的规格要求:煤仓支护采用木盘;支护材料采用圆木,圆木规格为ø0.2×2.0m,盘与盘每头用巴锯固定两道,矸仓不小于 2.0×1.2m,盘的矸仓与行人间用圆木密排隔开,行人间不小于2.0m×0.6m,在行人间内每根密排圆木要上撑木,两头用巴锯固定一道;二、施工工艺:1、采用7655型风钻湿式凿岩,水供不到反井高度时,队组可干打眼,工人配带防尘口罩。
2、反井采用11KW风机通风,风筒用带伞帽铁风筒,风机按在进风侧绕道15米以外。
3、开口反井采用多打眼少装药逐步压顶、瞬发管配合乳化炸药起爆。
反井够5米后,采用毫秒电雷管配合乳化炸药全断面一次起爆。
4、施工反井时要搭设反井施工平台,反井矸石自溜到矿车内,由小绞车配合人工运输至十二采区绕道车场。
三、临时支护:临时支护配备4根,支护不少于2根金属摩擦柱,配合矿规定的标准鞋帽(φ220×1000mm的优质木材或常规优质道木,鞋φ220圆木、两面取平、厚度100mm以上,长400mm)。
用5吨液压升柱器升紧背牢。
根据顶板劈口等情况要适当调整临时支护的间距,打反井眼必须在临时支护下进行,严禁空顶作业。
四、安全技术措施:1、施工反井必须按地质科给定的中要线施工。
地质科必须给定煤仓中及基础水平线。
2、队组要根据地质科给定的煤仓中线准确确定煤仓反井溜矸平台位置和高度,高度不底与2.0米;平台立木直径不小于ø260mm,横梁直径不小于ø220mm,平台平铺圆木直径不小于ø200mm;立木间排距不大于1.0m,在反井盘口下密支,平台平铺圆木在反井盘口下双铺。

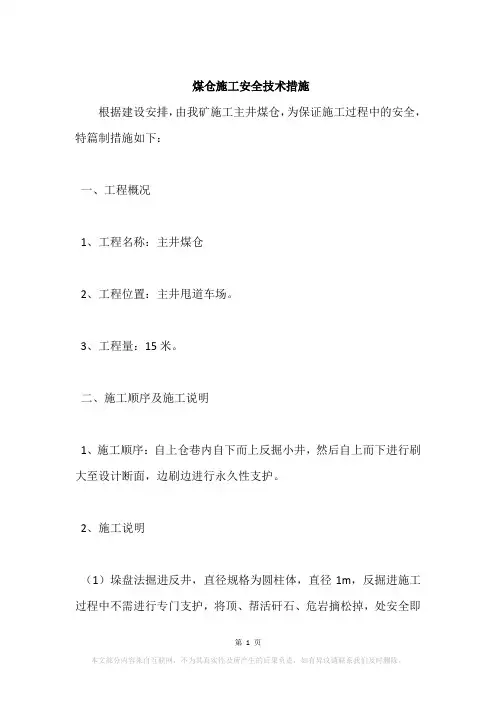

煤仓施工安全技术措施根据建设安排,由我矿施工主井煤仓,为保证施工过程中的安全,特篇制措施如下:一、工程概况1、工程名称:主井煤仓2、工程位置:主井甩道车场。
3、工程量:15米。
二、施工顺序及施工说明1、施工顺序:自上仓巷内自下而上反掘小井,然后自上而下进行刷大至设计断面,边刷边进行永久性支护。
2、施工说明(1)垛盘法掘进反井,直径规格为圆柱体,直径1m,反掘进施工过程中不需进行专门支护,将顶、帮活矸石、危岩摘松掉,处安全即可,期间采用“井”型木垛方式进行绞架,爆破前最末一道木垛与工作面的距离不得超过 1.6m,木垛利用煤仓下口工字钢作为基墩,垛盘的基墩必须牢固,行人,运料眼与溜矸眼之间,必须用木板隔开,在人行眼内必须有木垛和护头板,护头板的间距最大不得超过3m,护头板上的矸石必须及时清理。
基墩采用在下口工字钢上沿巷道走向方向铺设平台,利用长4m,厚50mm木板,用铁丝固定在下口锁口工字钢上,固定牢固,工字钢距离巷道底板 3.2m,铺设木板过程中在煤仓中心线上。
反掘小井期间,人员利用软梯进行上下平台,软梯利用锚杆固定在巷道壁上。
(2)煤仓扩帮及上下锁口:然后按照煤仓中心线,自上而下进行了扩帮。
煤仓上口为圆形,自煤仓上口向下施工半径慢慢扩仓过程中,上口采用工字钢进行锁口,该段内锚杆间排距为700×700mm,锚杆采用直径18×1800mm螺纹钢筋锚杆,喷浆厚度不得小于150mm。
三、一通三防管理1、通风路线,新鲜风流:地面---主井---作业点乏风:作业点---主斜井---地面2、风量及风机的确定:反井掘进贯通后,煤仓已形成通风系统,故风量确定及风机选型按照掘进反井时参数计算,使用台功率为11KW 的对旋风机。
3、风机安设位置:局部风机安设在地面。
四、通风系统管理1、风机电源必须是独立分开的,并能自动倒台,风电闭锁装置齐全灵活。
2、机修人员按规定试运转风机的自动倒台效果,任何人不得随意停开局扇。
11011轨道顺槽本煤层补充钻孔施工安全技术措施编制:队长:施工单位:抽放队审核防突部:通风科:机电科:安检科:调度室:防突副总:审批总工程师:目录一、施工地点概况 (1)二、瓦斯地质概况 (1)三、钻孔类型和设计概况 (2)四、钻机使用安全措施 (2)(一)钻机型号 (2)(二)钻机、钻具的保养和维修制度 (5)(三)施工组织 (6)(四)钻孔标定方法 (7)五、地面试车、井下运输、井下试车、施工过程中移钻及稳钻安全措施 (7)(一)地面试车安全措施 (7)(二)下井运输安全措施 (9)(三)井下安装试车安全措施 (9)(四)施工过程移钻安全措施 (10)(五)施工过程稳钻安全措施 (11)六、施工钻孔安全技术措施 (11)(一)施工钻孔安全技术措施 (11)七、应急处理措施和避灾路线 (17)(一)瓦斯超限的应急处理措施及避灾路线 (17)(二)瓦斯突出的预兆、应急处理措施及避灾路线 (17)(二)打钻着火导致一氧化碳超限的应急处理措施及避灾路线 (18)(三)打钻出现顶钻、卡钻的应急处理措施 (19)(四)打钻出现打见岩的应急处理措施 (19)(五)施工地点出现顶板冒顶的应急处理措施及避灾路线 (20)(五)施工地点出现风量不足、停风的应急处理措施 (20)(六)施工地点出现透水的应急处理措施及避灾路线 (20)八、钻孔补孔要求 (21)九、打钻交接班要求 (21)十、打钻电器设备管理要求 (22)十一、措施贯彻具体要求 (22)十二、措施说明 (22)11011轨道顺槽本煤层钻孔安全技术措施根据防突需要,为确保11011工作面防突工作的顺利进行,需在11011工作面轨道顺槽施工本煤层补充钻孔。
在施工期间,为确保钻孔施工安全,特制定此措施,望相关单位贯彻、学习、执行。
一、施工地点概况11011工作面切眼长度120m,轨道顺槽沿煤层倾向布置。
轨道顺槽为回风巷,工作面污浊风流经轨道顺槽,通过东一车场回风巷进入东翼回风大巷,经风井排入地面。
号煤仓反井钻孔施工安全措施号煤仓反井钻孔施工是煤矿企业普遍采取的进行工程施工的方式之一,在保证施工效率的同时,应该十分注重施工安全,确保职工的人身安全和设备安全。
本文旨在介绍号煤仓反井钻孔施工安全措施。
施工前的准备工作号煤仓反井钻孔施工前,应对施工场地进行细致的勘查和评估,了解场地的地形、地貌、地质条件、水文地质状况、环境影响等因素。
同时,还应评估场地与周边设施之间的关系,包括对区域内钻孔施工的影响,以及电缆、水管、燃气管等管线的排布情况,确保施工过程中不会造成对周边环境的污染和人员财产的损失。
施工前,应对施工人员进行专业培训,包括操作安全、工艺安全、事故应急处理等方面的内容。
必要时,还应安排专业人员进行技术指导和现场监督。
施工现场的安全管理人员安全在施工现场,应设置明显的警示标识和提示标语,以便提醒职工注意安全。
作业现场应围上围栏或设置专门的工作区域,禁止非施工人员进入现场。
施工人员应穿戴符合国家标准的劳保用品,包括安全鞋、安全帽、工作服等。
对于施工过程中涉及危险品的操作,应进行专门的防护和处理,如进行通风换气、使用防爆电器等。
钻孔设备应符合国家相关标准,检查是否工作正常,设立设备检查记录。
钻孔设备周围应设置防护栏杆,禁止非施工人员接近设备。
同时,应定期进行设备维护和安全检查,及时查找并排除安全隐患。
环境保护施工过程中应严格遵守国家相关环保法律法规,施工现场应排放低污染物和低噪声。
排放物应设置严格的过滤装置,避免造成环境污染。
施工现场周围应设置沉淀池、排水渠等排放污水和废渣处理设备,并且正常运行有效。
施工安全风险评估在实施钻孔施工前,需要根据现场环境和钻孔深度等因素,进行风险评估,制定安全施工方案。
同时,对钻孔过程中的可能发生的安全风险进行评估,并制定救援预案。
如果发现安全风险,应立即停工,采取相应的措施进行修复。
事故应急处理措施在钻孔施工过程中,如果出现事故,需要立即与现场负责人联系,启动应急预案。
Xxx煤矿新建井底煤仓反井钻机施工安全技术措施根据xxx煤业公司工程安排,目前项目部将要施工新建井底煤仓,施工前先采用反井钻机从煤仓上口导通至主斜井,再进行施工煤仓,为保证安全施工,特编制此施工安全技术措施,以指导施工。
一、施工地点:新建井底煤仓上口。
二、施工方法:用反井钻机先由上向下施工小钻孔(80mm),钻透后再用1200mm钻头从下往上进行反井扩大。
三、工程量:45.3m.四、反井钻机施工安全技术措施:1、每班作业前,必须由外往里逐米检查运料、行人线路的帮顶情况,敲帮问顶,找掉帮顶浮石、活石,确认安全后方可施工。
2、凡参加钻井施工人员必须学习本措施及有关规定,学习钻井工作基本知识及该机的操作方法,未经过培训、没有取得操作证的人员不得上操作台操作钻机。
3、每班必须至少三次检查钻机现场的瓦斯情况,风流中瓦斯浓度达到1%时,停止钻井,可继续给水冲孔,钻机及其开关地点附近20米范围内的风流中瓦斯浓度达到1。
5%时,必须停止钻机运转,撤出人员切断电源进行处理,待瓦斯浓度降到1%以下时方可开动钻机。
4、钻进前施工人员要熟悉所钻井孔的方位、直径、深度和地质情况,要学习掌握钻机的使用操作知识.5、钻进前施工人员要对钻机进行全面检查,检查各部位螺栓是否丢失和松动,滑道和各活塞杆是否有脏物,液压胶管接头是否安全完好,操作杆是否处于闭锁状态。
供水水源、油位是否达到设计要求,发现问题及时处理不得钻进。
6、钻进前要进行全面空载试运转,包括动力水龙头的上下运动和旋转、机械手和转盘吊工作是否正常等,如发现漏油、阻卡现象必须先处理正常后再施工。
7、开钻前必须首先检查操纵手柄是否处于闭锁状态,起动水泵或打开压力水后开孔,如发现不上水,钻机不能运转。
8、钻机导孔接钻杆前,推力油缸停止推进,并把钻具提起5-———10cm,继续给水冲洗孔底,清洗时间不同孔深控制在2-—--5分钟.下一个班没人接班时,清洗时间应延长5-—--10分钟。
编订:__________________
单位:__________________
时间:__________________
煤仓反井钻孔施工安全措
施(正式)
Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.
Word格式 / 完整 / 可编辑
文件编号:KG-AO-9116-47 煤仓反井钻孔施工安全措施(正式)
使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
一、工程概述
望云煤矿下水平延深主斜井井底煤仓根据施工安排,需在煤仓仓顶硐室内钻溜矸眼,以保证煤仓刷扩的顺利进行,溜矸眼采用反井钻机进行导扩孔施工。
为确保施工安全与质量,特编制本措施。
本次施工所用钻机型号为LMZ-120型反井钻机。
二、技术参数
导向孔直径为200mm,扩孔直径为1400mm,钻孔倾角为90°。
三、施工工期
自钻机开钻至煤仓孔扩孔完成工期预计为7天时间。
四、运输要求
(一)、钻机等设备在下井前,封车要牢固可靠,
将主机变速箱与平板车用封车器固定好。
(二)、根据施工方位和安装顺序及运输路线,确定主机在地面运输路线的前后方向和其它设备车排列顺序后,方可允许下井。
(三)、在进行运输前,必须认真检查运输线路是否完好,声光信号是否齐全通畅,防跑车及各种安全设施是否齐全完好,调度绞车及钢丝绳必须能够满足提升要求,确认完好符合提升要求后,方可进行运输。
(四)、在使用绞车运输时,设备规格尺寸不得超出运输车辆,确保钻机在运输过程中不碰撞,不损坏钻机零部件。
(五)、斜井运输中严格执行?“行车不行人,行人不行车”制度,上、下信号把钩工必须检查好车辆的封车情况,发现问题及时处理。
(六)、绞车司机、信号把钩工严格执行本工种岗位责任制和操作规程。
(七)、运输路线:主斜井→上仓联络巷→煤仓下口硐室。
(八)、其他运输措施执行《煤矿提升运输通用技术安全措施》中有关规定。
五、钻机安装要求
(一)、钻机按照电器设备副泵站、主泵站、主机、钻杆车、工具车的顺序运到现场后,找好主机位置,将各车使用刮板输送机链子锁好车。
(二)、找好主机位置,使用卡轨器固定好主机平板车。
(三)、将左、右底脚板与主机基础架接好。
(四)、按照液压系统图,接好泵站、操作台、主机各动作机构的进出油管,并往油箱里加油。
(五)、将辅助卸杆器的进出油管接在平板车的翻转油缸上。
(六)、安装开关、敷设电缆、连接开关,电动机接火,使各开关处于断电闭锁状态。
(七)、检查液压管路、供电线路,确认连接、整定值正确无误后,方可启动辅助电机(11KW)操纵控制台上卸杆油缸控制手柄,推向?推进?位置,控制翻
转油缸慢慢升起翻板,坚起主机。
(八)、松开平板车卡轨器,随同主机一起找正煤仓中心位置,连接平板车与左右底脚板,附板并紧固好螺栓,重新卡好平板车卡轨器。
(九)、关闭辅助电动机,卸下翻转油缸油管,接到辅助卸杆器上,注意进出口不要接错。
(十)、安装机械手和起吊装置。
(十一)、接好水泵,冷却器进出水管
七、钻机施工
(一)开孔前的准备工作
1、项目部测量部门必须首先对煤仓中心进行定位,给定相关的十字线,并下发技术交底。
2、现场浇注混凝土基础,混凝土基础尺寸为(长×宽×厚度)2.5×2.5×0.3m。
浇注前应清理完浮渣,找到实底。
浇注时在中部留0.2×0.2m的排渣水沟。
基础平面距离导轨面0.1m或成平面。
(见后附图)
3、现场设一台120开关,2台80开关,电机功率分别为主泵电机为45KW,副泵电机为5.5KW,水泵
电机为7.5KW。
开关安设在距钻空中心约10m处。
4、在距钻空中心约5米处设风管和水管,设3个出口直径分别为25mm。
5、轨道铺设至煤仓中心孔1m处。
6、中心孔位置的顶板上打注1-2个起重锚杆,抗拉力不低于5吨。
7、钻机底座安装到基础上找正后,需要打8根锚杆固定,每条锚杆的抗拉力不低于5吨。
8、现场需挖1个1米见方的水池与排渣水沟相通,以供水泵排渣循环用水。
9、大钻头运至井下透点下方。
10、短接钻杆和三牙轮钻头事先要连接好。
11、所有钻杆要仔细检查一遍,有缺口,裂缝严禁使用。
12、准备好丝扣脂。
13、各钻杆丝扣及外壁全部清理干净,任何凸起的毛刺必须锉平。
(二)开孔导向孔的施工。
1、先启动副泵和后启支主泵,空载运转3-5分钟。
2、将驱动头升至最高位置。
3、把事先与短接杆接好的三牙轮钻头用起吊装至吊至机械手回转半径处。
4、操纵机械手,使其摆到三牙轮钻头的短接钻杆处,并继续摆到钻机驱动头中心处,下降驱动头,控制好下降速度和转速,使丝套与短接钻杆摆回原位。
5、将导向套装在短接钻杆上,卡紧卡环,使导向套的外花键与底座上的内花键啮合。
6、测量人员对短接钻杆的垂直度进行测量,确保导向孔倾角正确。
7、启动水泵向三牙轮钻供水,供水量为0.6m3/min以上,压力为0.6-0.9MPa,确保岩渣及时排出和冷却钻头的供水量。
8、调节钻头转速为15r/min左右,轴向压力一般控制在5-15KN之间,准确缓慢的将孔开出。
9、短接钻头钻完后,上升驱动头,卸下钻杆导向套,钭抱合板手装在短接钻杆上的第二方栓处,使驱
动头下降至抱合板手与工作台上的内花键全部啮合为止。
在操纵控制主轴翻转的扳手,使驱动头反至螺纹脱开为止。
10、按照加接钻杆的顺序,加接第一根导向钻杆,每隔一根普通钻杆加一根导向钻杆,共使用两根导向钻杆。
11、注意保护孔口,防止金属类物体掉入孔内损坏三牙轮钻头。
12、继续钻进至透孔。
(三)扩孔施工
1、导向孔透孔后,在下口用辅助(垫叉)将三牙轮连同短接钻杆一起卸下。
2、将扩孔钻头运到下口,并使芯轴与钻孔内钻杆中心线对中。
3、检查扩孔钻头喷水孔是否畅通,将扩孔钻头的芯轴螺纹和钻杆螺蚊擦干净,并涂上丝扣脂。
4、施工人员撤出扩孔钻头5m范围以外,用电话通知上口操作人员下降钻杆,调节转速缓慢锁紧扩孔钻头。
5、开始提钻头扩孔。
6、扩孔时正常压力参数:副泵压力:5-8MPa 主泵压力:5-12MPa
7、扩孔过程中严禁驱动头反转(停机卸钻杆除外)。
8、扩至最后两根钻杆,操作人员要密切注意基础情况,确保最后一根杆安全扩完。
八、钻机的撤除
(一)、扩孔完毕后,将提吊螺母上到扩孔钻头芯轴上,提吊钩接头上到驱动头丝套上,并上紧防止脱扣。
(二)、用40型刮板输送机链子和专用垫叉下放扩孔钻头。
(三)、大钻头松到下口后,人员在下口卸钻头、解体钻头等工作时,溜煤眼上口必须盖严,防止矸石之物掉入伤人。
(四)、扩孔钻头下放完毕后,开始拆除机械手。
(五)、将驱动头下降卸掉水管。
(六)、将辅助卸杆器的进出油管接到翻转油缸上。
(七)、卡紧运搬车卡轨器,运搬车与主机之间连接牢固。
(八)、操纵翻转油缸缓慢放倒主机。
(九)、拆除液压管路,各油管、油嘴进出口用布包好防止杂物进入。
(十)、拆除电器设备。
(十一)、拆除基础框架、底梁。
拆除时,施工人员要佩带安全带,拆除后,溜煤眼上口密排工字钢封严。
九、安全技术措施
(一)、由项目部负责在煤仓上、下口各安设一部电话,便于上、下口之间的联系。
(二)、在正常扩孔期间,煤仓下口30m范围内严禁有人。
(三)、扩孔时由项目部负责清理扩孔矸石。
(四)、扩孔产生的干事不得超过煤仓下口硐室的2/3高度,当达到2/3高度时,停止扩孔工作,电话通知下口施工作业人员开始出矸,在出矸期间,反井
钻机不得钻进,待矸石出净人员撤离≥30m后,方可电话通知煤仓上口恢复反井钻机的施工作业,循环至本工程结束。
(五)、钻孔施工时,钻方施工人员必须指定施工负责人,具体负责施工人员的安全,并在施工中做好自主保安、相互保安。
(六)、导向孔在透孔前10m时,必须派人至透孔位置前30m处站岗、设警戒,并撤出警戒以下所有人员,并悬挂‘钻孔施工,禁止行人’标志牌,严禁任何人进入。
(七)、钻方施工人员必须每班向项目部调度室汇报钻进情况。
(八)、施工时,严禁钻方人员用手触摸转动部件及电器设备。
(九)、每班进入施工现场时,必须进行敲帮问顶,摘掉活石,无完全隐患后,方可工作。
扩孔结束后,项目部应立即安排人员对钻孔煤仓上口进行封堵,防止坠物伤人。
其它未尽事宜严格执行《煤矿安全规程》中的相关规定执行。
