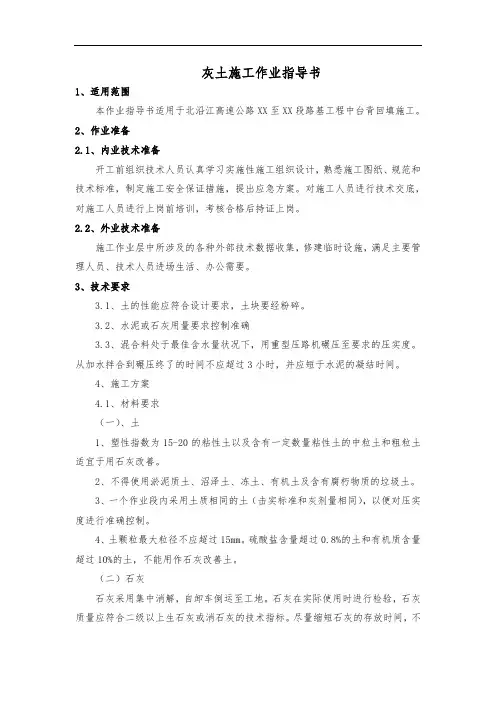

挡土墙工程项目三七灰土施工作业指导书

  • 格式:doc
  • 大小:24.47 KB
  • 文档页数:5

挡土墙工程项目
三七灰土施工作业指导书
本项目石砌挡墙基础大量使用三七灰土作为基础垫层。

三七灰土层厚度:石砌挡墙高度为8~14.5m的为1m,石砌挡墙高度为16.5~18m 的为1.5m,其余为0.3~0.6m。

可见三七灰土的施工质量将直接影响挡土墙的安全。

为了保证三七灰土的施工质量,特制定本作业指导书。

一、编制依据
本项目设计图纸要求。

《建筑地基基础工程施工质量验收规》(GB50202-2002)。

二、施工准备
1、测量准备。

利用测量仪器对各段基槽进行测量,布置和设置施工用平面控制网,测量放线,放好护桩和水准点。

2、基槽修整。

对没有达到图纸要求的基槽坐标定位和深度与宽度进行修正,对基槽表面虚土与杂物进行清除。

3、基槽夯实,压实度要求达到96%,并测定地基承载力,要求达到160KPa以上,否则要再处理基槽。

三七灰土压实度要达到96%以上。

三、施工要求
1、三七灰土填料要求
填筑前对取土场填料进行取样检验;填筑时对运至集中拌合场的填料进行抽样检验,检验填料的干容重、最优含水率和重型击实试验,以确保填料的符合设计要求。

当填料土质发生变化或更换取土场时应重新进行检验。

原材料应符合以下要求:
(1)土:宜优先采用基槽中挖出的土,但不得含有机杂物。

使用前应过筛,其粒径不大于15mm。

土要用16mm筛子过筛。

含水率应符合规定。

在规定围取土,检查土源的性质(土中硫酸盐含量应小于
0.8%,有机质含量小于10%)。

取土时应清除树木、草皮以及表面腐殖土。

当土源发生变化时必须按要求重做配比试验。

(2)石灰:石灰应选用钙质生石灰,消解后的粒径不宜大于5mm,其质量应符合国家建材行业标准《建筑生石灰》JC/T479-92中钙质生石灰一等品要求,石灰在使用前4~7天充分消解。

石灰与粘土的体积比为3:7。

含水量的控制是关键的一个环节,要结合灰土击实试验报告的参数指标来确定。

一般来说含水量控制在20%~23%为宜,最大不超过24%。

施工前应根据工程特点、设计压实系数、土料种类、施工条件等,合理确定土料含水量控制围、铺灰土的厚度和夯打碾压变数等参数。

施工垫层前,三七灰土填料必须经试验室检验合格,并得到建设单位签字认可后方可开始施工垫层。

2、操作工艺
2.1 工艺流程:
检验土和石灰粉的质量并过筛→灰土拌合→ 槽底清理与压实→槽底地耐力检验→施工方与建设方对各项检验结果签字认可→分层
铺灰土→夯打密实→ 各层环刀取样检验→找平验收。

2.2 灰土拌合:石灰与粘土的体积比为3:7。

基础垫层灰土必须过标准斗,严格控制执行配合比。

拌合时必须均匀一致,至少翻拌两次;拌合好的灰土颜色应一致。

2.3 灰土施工时,应严格控制含水量。

工地目测检验方法是:用手将灰土紧握成团,两指轻捏即碎为宜。

如土料水分过多或不足时,应晾干或洒水润湿。

2.4 分层铺灰土:每层的灰土铺摊厚度,可根据不同的施工方法,按下表选用。

各层虚铺厚度都用木耙找平,厚度均匀,面层无显著的局部凹凸。

铺土厚度的检查:与坑槽边壁上的木橛相等,或用木折尺、标准杆检查。

灰土最大虚铺厚度
2.5 夯打密实:夯压的遍数应根据设计要求的干土质量密度或现场试验确定。

一般不少于三遍。

人工打夯应一夯压半夯、夯夯相接,行行相连,纵横交叉。

每层夯压后都应用环刀取土送验。

按规定分层取样试验,符合要求后方可进行上层施工。

三七灰土压实度要达到96%以上。

检验数量,基槽每20延米应有1点。

2.6 留接槎符合规定:灰土分段施工时,要严格按施工规的规定操作。

上下两层灰土的接槎距离不得小于500mm。

当灰土基础标高不同时,应作成阶梯形。

接槎时应将槎子垂直切齐。

2.7 找平和验收:灰土最上一层完成后,应拉线或用靠尺检查标高和平整度。

高的地方用铁锹铲平;低的地方补打灰土,然后请质量检查人员验收。

2.8 雨期施工
基槽的灰土应连续进行,尽快完成。

施工中应防止地面水流入槽坑,以免边坡塌方或基土遭到破坏。

雨期应有防排水措施。

刚铺完尚未夯实的灰土,如遭雨淋浸泡,则应将积水及松软灰土除去,并重新补填新土夯实,受浸湿的灰土,应在晾干后再夯打密实。

四、质量标准
1、配料正确,拌合均匀,分层虚铺厚度符合规定,夯压密实,表面无松散、翘皮。

2、留槎和接槎,分层留接槎的位置、方确,接槎密实、平整。

3、三七灰土压实度要达到96%以上。

4、允许偏差项目:见下表。

灰土地基允许偏差
5、灰土垫层打完后,应及时进行挡墙基础施工和回填基槽,否则应临时遮盖,防止日晒雨淋。

夯实后的灰土,三天不得受水浸泡。

五、应注意的质量问题
1、未按要求测定干土质量密度:灰土施工时,每层都应测定夯实后的干土质量密度,检验其密实度,符合设计要求后,才能铺摊上层灰土。

并且在试验报告中注明土料种类,配合比、试验日期、结论、试验人员签字。

未达到设计要求的部位,均应有处理方法和复验结果。

2、石灰熟化不良;没有认真过筛,颗粒过大,造成颗粒遇水熟化时体积膨胀,将上部结构或垫层拱裂。

务必认真对待石灰熟化工作,严格按要求过筛。

3、雨期不宜作灰土工程,否则应编好施工方案;施工时应严格执行技术措施,避免造成灰土水泡返工事故。

施工单位:
建设单位:。
