编号:××工程监理月报第X义期(XXXX年XX月份)监理合同号:××××总监理工程师:_____________________编制人: ____________________________XX监理公司(×X工程项目监理部)(盖章)XXXX年XX月编制目录1 .工程概况 (4)1.1工程基本情况 (4)工程基本情况 (4)1.2工程特点 (4)2 .工程参建单位 (4)(1)工程参建单位 (4)(2)施工单位主要负责人 (4)(3)主要分包单位承担工程情况 (5)3 .本月工程实施情况53.1工程进展情况 (5)(1)本月完成形象部位及在施情况 (5)(2)本月实际进度与计划进度比较 (5)(3)施工单位人、机、料进场及使用情况 (5)(4)本期在施部位工程照片 (6)3.2工程质量情况 (6)(1)工程材料、构配件和设备进场检验情况 (6)(2)主要施工试验情况 (6)(3)检验批/分项工程验收情况 (6)(4)分部(子分部)工程验收情况 (7)(6)工程施工质量情况分析 (7)3.3已完工程量与已付工程款的统计及说明 (8)(1)已完工程量核定情况,如表16-11所示。
(8)(2)工程款审批及支付,如表16-12所示。
(8)工程款审批及支付汇总表 (8)4.4施工单位安全生产管理工作评述 (8)4.本月监理工作情况 (8)4.1工程进度控制方面的工作情况 (8)4.2工程质量控制方面的工作情况 (9)5.3工程计量与工程款支付方面的工作情况 (9)(1)工程款到位情况分析 (9)(2)本月采取的措施及效果 (9)1.4安全生产管理方面的工作情况 (9)1.5合同其他事项管理的工作情况 (9)(1)工程变更无论由谁提出,均按工程变更程序进行处理。
(9)⑷工程变更的内容应及时标注在施工图纸上。
(10)1.6项目监理人员及监理工作统计 (10)(1)项目监理人员情况 (10)(2)监理工作统计 (10)(3)监理人员工作照片 (11)5 .本月施工过程中存在的主要问题及处理情况115.1工程进度控制方面的主要问题及处理情况 (11)5.22工程质量控制方面的主要问题及处理情况 (11)(1)本月施工过程中存在的主要问题 (11)(2)问题分析 (11)(3)处理情况 (11)5.33工程计量与工程款支付方面的主要问题及处理情况 (12)(1)存在的主要问题 (12)(2)问题分析 (12)5.4施工单位安全生产管理方面的主要问题及处理情况 (12)(1)安全生产管理方面存在的主要问题 (12)(3)处理情况 (12)5.5合同其他事项管理方面的主要问题及处理情况 (12)(1)工程变更情况 (12)(2)工程延期情况 (13)(3)费用索赔情况 (13)6 .天气对施工影响的情况 (14)7 .下月监理工作重点 (14)8 .建议 (14)1 .工程概况 1.1工程基本情况工程基本情况如表16-1所示。
××××项目工程监理月报(公路工程)第监理办第期年月监理单位:报出日期:杭州市交通工程质量安全监督局制填报说明1、市管项目,各驻地监理办应在每月5日前向杭州市交通工程质量安全监督局报送监理月报(纸质文件一份,同时报送电子文本,电子信箱:XX)。
省管项目,各驻地监理办向省交通厅工程质量监督局报送,同时抄送我局。
2、对本监理月报格式所规定的内容,各驻地监理办根据实际工作情况可自行修改有关内容或报表,并应认真、及时、如实填报,保证重要内容不遗漏。
由总(驻地)监理工程师审查、签发,并加盖驻地监理办印章。
3、遇有重大问题,各驻地监理办可通过监理专项报告的形式及时报送。
杭州市交通工程质量安全监督局内封面目录一、工程位置图二、工程描述三、气象情况四、工程质量情况(一)总体质量评价(二)主要质量问题(三)质量事故(四)下一阶段改进措施五、施工安全情况(一)总体情况(二)主要安全问题(三)安全生产事故(四)下一阶段改进措施六、环保工作(一)总体情况(二)主要问题(三)下一阶段改进措施七、支付状况八、工程进度情况(一)总体进度(二)主要工程项目进度(三)临时工程进度(四)进度分析(五)下月计划九、承包人合同执行情况(一)质量保证体系(二)安全生产保证体系(三)分包情况(四)人员情况(五)机具情况(六)工程变更及索赔情况1、工程变更2、索赔(七)合同执行情况评价十、监理工作执行情况(一)监理组织(二)监理设备(三)监理工作情况(四)存在的问题及建议十一、其它事宜十二、监理月报表注:在“”中填写“√”表示当月有该报表。
一、工程位置图:注:第一期工程监理月报正文前,应附有一张工程位置图,图中应清晰地标明工程的具体位置、各承包人项目经理部及驻地监理办的具体位置。
二、工程描述:(一)工程概况注1:简短叙述工程的线型及主要设计指标,路线及结构物所在位置的地质情况;主要结构物类型及数量。
注2:各合同承包人(及联合体)的名称、项目负责人、合同段起讫桩号、路线长度、合同签订日期、合同价、合同工期、开工通知书发出日期及开工日期。
根据公司2004年11月1日《关于提报2004年工作总结及2005年工作思路的通知》的要求,结合我项目部2004年3月份改制重组以后的工作做出总结及对明年工作思路作出安排。
接到《通知》后,项目部经理组织项目部技术、施工、安质、材料及出纳等部门及负责人对项目部在改制重组以后的工作重点、难点、亮点及特点进行了总结;项目经理对2005年工作思路向项目部各部门及部门负责人征求了意见后,做出了具体的安排。
第一部分 2004年工作总结一、施工任务完成情况10号楼工程2004年3月18日复工,2004年12月2日冬季停工,施工总用时263天,采取冬季施工措施施工43天(2004年10月20日至2004年12月2日),共完成地下室筏基抗渗砼的浇筑、地下室外墙抗渗砼的施工、地下一层至地上十五层的主体结构施工、地下室房心回填土和地下室外墙防水的施工以及室外回填和一至十层的填充墙的施工。
二、项目管理及职工队伍思想状况2004年3月16日总公司改制重组,对原来的项目管理理念形成了一定的冲击,改制初期,项目部在管理上出现了一些紊乱,职工队伍的思想波动也较大。
后经项目部领导就公司改制重组精神对项目部职工作了大量的思想工作,并且根据改制重组精神对项目管理重新作了规划和调整,将改制前后公司的管理体系和理念作了详细的对照,通过组织项目部各部门负责人对公司改制重组精神的持续深入学习、讨论,并重新确定了项目部管理的重点,相应的调整了项目部管理目标及制度,修订了项目部岗位职责,使项目部的管理思想统一到公司管理思想的高度上。
三、施工进度过程控制总结1、实际进度综述。
合同开工日期2003年6月28日,实际开工日期2003年9月15日,未能按期开工的原因:○1招投标工作完成后施工现场不具备开工条件;○2施工图基础部分变更耽误时间;合同竣工时间2004年10月20日,实际竣工日期(完成合同内所有项目的日期)按现在的施工进度估计为2005年7月20日,工期推迟的原因:○1开工日期推后79天;○2基础施工为合同外施工内容,单独签订施工补充承包合同,总工期为76天;○3以上两项内容导致工程进入第二次冬季停工(前一年10月20日至次年4月10日)以上三项内容共计工期应顺延施工327天,扣除前后两头采取冬季施工措施施工的时间50天,应顺延至2005年7月24日,故能履行合同工期。

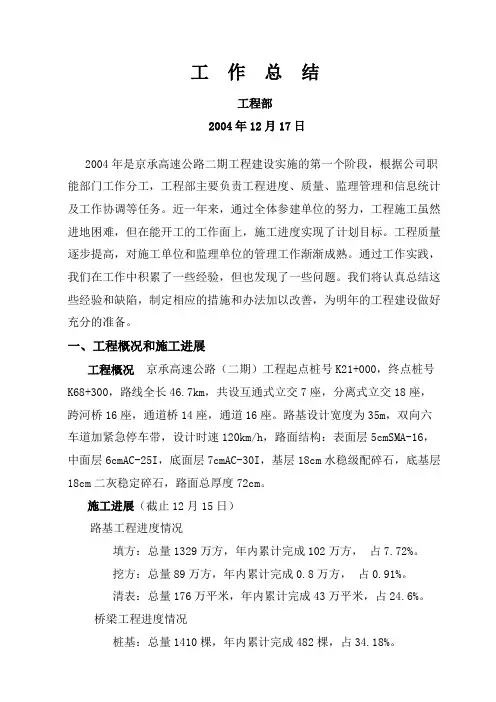

工作总结工程部2004年12月17日2004年是京承高速公路二期工程建设实施的第一个阶段,根据公司职能部门工作分工,工程部主要负责工程进度、质量、监理管理和信息统计及工作协调等任务。
近一年来,通过全体参建单位的努力,工程施工虽然进地困难,但在能开工的工作面上,施工进度实现了计划目标。
工程质量逐步提高,对施工单位和监理单位的管理工作渐渐成熟。
通过工作实践,我们在工作中积累了一些经验,但也发现了一些问题。
我们将认真总结这些经验和缺陷,制定相应的措施和办法加以改善,为明年的工程建设做好充分的准备。
一、工程概况和施工进展工程概况京承高速公路(二期)工程起点桩号K21+000,终点桩号K68+300,路线全长46.7km,共设互通式立交7座,分离式立交18座,跨河桥16座,通道桥14座,通道16座。
路基设计宽度为35m,双向六车道加紧急停车带,设计时速120km/h,路面结构:表面层5cmSMA-16,中面层6cmAC-25I,底面层7cmAC-30I,基层18cm水稳级配碎石,底基层18cm二灰稳定碎石,路面总厚度72cm。
施工进展(截止12月15日)路基工程进度情况填方:总量1329万方,年内累计完成102万方,占7.72%。
挖方:总量89万方,年内累计完成0.8万方,占0.91%。
清表:总量176万平米,年内累计完成43万平米,占24.6%。
桥梁工程进度情况桩基:总量1410棵,年内累计完成482棵,占34.18%。
扩大基础:总量213座,年内累计完成108座,占50.7%。
承台:总量332个,年内累计完成123个,占37%。
墩柱:总量531个,年内累计完成198个,占37%。
肋板:总量301个,年内累计完成21个,占7%。
现浇盖梁:总量371个,年内累计完成68个,占18%。
T梁预制:总量2834片,年内累计完成631片,占22.27%。
安装完成320片,占11%。
现浇箱梁:总量74个,年内累计完成12个,占16%。
贵州高速公路集团有限公司建设项目尖坡至小碧高速公路程月报第_1B_合同第一期2013年11月施工单位项目经理报出日期中交第二公路工程局有限公司张先武2013.11.25贵州高速公路集团有限公司贵州高速公路集团有限公司建设项目尖坡至小碧高速公路第1B合同段第一期匚程月报本工程月报经本人审查,所报内容真实,本人为其真实性承担责任。
项目经理(签名):日期:项目部联系电话: 传真: 联系人亠总录、工程描述、施工组织三、工程质量四、工程进度五、合同执行情况六、计量及支付七、其它事宜八、工程存在的问题及建议九、对监理单位、业主单位工作过程的合理化建议十、工程月报表1、工程月报表(GY012、压实度月报表(GY02-1 GY02-23、砼抗压强度月报表(GY034、无结合料基层(底基层)材料自检结果月报表GY04-15、无机结合料基层(底基层)材料自检结果月报表GY04-26、沥青混合料试验结果月报表GY057、砼弯拉强度月报表(GY06 8、桩基检测结果月报表(GY0)9、主要材料进场月报表(GY0)10、主要施工管理人员月报表GY09-1 11、特殊工种人员月报表(GY09-2 12、进场主要施工机具月报表GY10 13、分包单位一览表(GY11 14、气象资料(GY1215、工程图片.工程描述:(一)工程位置图见前一页。
(二)工程概况1.贵阳东北绕城高速公路尖坡至小碧段改建工程第1B合同段,位于贵阳市近郊。
本合同段于2013年7月28号进场,11月1日正式开始施工,合同工期18个月;起讫桩号LK4+50} LK15+689.44 和YK118+191.11&YK119+210.808(YK118+191.11 &丫K118+867.858X程量不计入合同段)、ZK118+183ZK119+157.245段及李资枢纽互通A匝道、B匝道,路线采用双向六车道,整体式宽度33.5m分离式宽度16.75m 桥涵设计汽车荷载采用公路-I级,设计速度100km/h其中互通区3处,停车区1处,大桥6座, 中桥3座,匝道桥4座,天桥2座,隧道2处,通道涵洞34道;全长11.532km其中路基(主线) 7.949km桥梁(主线)2.654km,隧道0.9285km2.合同价调整:无3.本月工程实施概况3.1工程进展情况(1)临建方面:项目驻地建设、试验室临建已完成,驻地满足办公及生活条件,已通过驻地办及项目办验收,试验室已通过省厅质监局验收。
曙光路道路工程工程月报第二合同第一期2014年 11月施工单位:中南建设集体有限公司报出日期: 2014年11月28日目录一、工程描述二、工程质量三、施工安全四、工程进度五、合同执行情况六、计量及支付七、其他事项八、存在的问题及建议九、工程月报表1、工程月报表(GY01-1)(GY01-1)2、施工安全月报表(GY01-2)3、压实度月报表(GY02-1、GY02-2)4、砼抗压强度月报表(GY03)5、无结合料基层(底基层)材料自检结果月报表(GY04-1)6、无机结合料基层(底、基层)材料自检结果月报表(GY04-2)7、沥青混合料试验结果月报表(GY05)8、砼弯拉强度月报表(GY06)9、主要材料计划进场报表(GY07)10、主要材料进场月报表(GY08)11、主要施工管理人员月报表(GY09-1)12、进场特种施工设备月报表(GY09-2)13、特种作业人员月报表(GY09-3)14、进场主要施工机具月报表(GY10)15、分包单位一览表(GY11)注:在“”中打上“√”表示本期有该月报表。
一、工程描述1、曙光路是联系衡枣高速及归阳开发区一条城市主干道,是祁东县的重点工程。
中南建设集团承建的是该项目的第二合同段。
长4.024Km,本合同段的起讫桩号为K2+500~K6+524,系旧路扩宽,路幅分为60米/55米/40米三种段面,K2+500-K5+645路幅宽60米,K4+290-K4+500路幅宽55米,K5+680-K6+524路幅宽40米。
路面结构层采用15Cm+20Cm+20Cm 三层水稳,8Cm+4Cm二层沥青主要工程量:挖方33.81万m³,填方 40.25万m³,清淤换填10.59万m³,换填片石约5万m³,沥青施工 14.44万㎡,钢筋混凝土管铺设7861m,钢带增强管21204m,涵洞5座,绿化路面4.5万㎡。
2、本合同于2014年10月30日签订,合同价12233.3097万元,合同工期18个月,10月10日进场试开工,正式开工时间10月30日。
第1篇报告时间:[填写报告时间,如:2023年11月]一、工程概况1. 工程名称:[填写工程名称]2. 工程地点:[填写工程地点]3. 工程规模:[填写工程规模,如:总建筑面积、占地面积等]4. 工程类型:[填写工程类型,如:住宅、商业、工业等]5. 施工单位:[填写施工单位名称]6. 设计单位:[填写设计单位名称]7. 监理单位:[填写监理单位名称]二、本月施工进度1. 完成情况:(1)土建工程:[填写土建工程完成百分比](2)安装工程:[填写安装工程完成百分比](3)装饰工程:[填写装饰工程完成百分比](4)室外工程:[填写室外工程完成百分比]2. 施工重点:(1)土建工程:[填写本月土建工程施工重点,如:主体结构施工、地基基础处理等](2)安装工程:[填写本月安装工程施工重点,如:给排水管道安装、电气设备调试等](3)装饰工程:[填写本月装饰工程施工重点,如:墙面涂料施工、地板铺设等](4)室外工程:[填写本月室外工程施工重点,如:绿化种植、道路硬化等]三、本月质量情况1. 质量检查:(1)材料质量:[填写材料质量检查情况,如:合格率、不合格原因等](2)施工质量:[填写施工质量检查情况,如:合格率、存在问题等](3)隐蔽工程验收:[填写隐蔽工程验收情况,如:合格率、存在问题等]2. 质量问题及整改措施:(1)[质量问题1]:[问题描述及整改措施](2)[质量问题2]:[问题描述及整改措施](3)[质量问题3]:[问题描述及整改措施]四、本月安全情况1. 安全生产:(1)本月安全生产形势:[填写本月安全生产形势,如:无事故、一般事故等](2)安全培训:[填写本月安全培训情况,如:培训次数、培训内容等]2. 安全隐患及整改措施:(1)[安全隐患1]:[问题描述及整改措施](2)[安全隐患2]:[问题描述及整改措施](3)[安全隐患3]:[问题描述及整改措施]五、本月成本控制情况1. 成本构成:(1)材料费:[填写材料费构成及控制情况](2)人工费:[填写人工费构成及控制情况](3)机械费:[填写机械费构成及控制情况](4)其他费用:[填写其他费用构成及控制情况]2. 成本控制措施:(1)[措施1]:[具体措施及效果](2)[措施2]:[具体措施及效果](3)[措施3]:[具体措施及效果]六、下月施工计划1. 施工进度计划:(1)土建工程:[填写土建工程下月施工进度计划](2)安装工程:[填写安装工程下月施工进度计划](3)装饰工程:[填写装饰工程下月施工进度计划](4)室外工程:[填写室外工程下月施工进度计划]2. 质量安全计划:(1)质量检查:[填写下月质量检查计划](2)安全培训:[填写下月安全培训计划](3)安全隐患排查:[填写下月安全隐患排查计划]3. 成本控制计划:(1)材料采购:[填写下月材料采购计划](2)人工管理:[填写下月人工管理计划](3)机械租赁:[填写下月机械租赁计划]七、总结本月工程进展顺利,施工进度、质量、安全、成本等方面均达到预期目标。
施工月报2011年第1期2011年10月20日至2011年11月30日工程名称:3标段赤山镇小农水建设工程施工单位:丰城市水利水电工程建筑有限公司项目经理:陈国顺日期:2011年11月30日施工月报表施工单位:丰城市水利水电工程建筑有限公司监理单位:江西昌大工程建设监理有限公司工程名称:3标段赤山镇小农水建设工程施工月报江西昌大工程建设监理有限公司萍乡分公司:现就我施工项目部2011年10月20日至2011年11月30日所完成工程量、施工质量和材料,人员安排等问题呈报,以及向你们提交2011年12月份的施工计划,请审阅。
一、本月完成工程量:此期间我项目部共完成设计工程量如下:混凝土渠道防渗工程:1、完成高兰村渠道防渗工程。
2、完成枫桥村渠道防渗工程。
3、完成黄花村渠道防渗工程。
4、完成泉陂村渠道防渗工程。
5、完成楼下村渠道防渗工程。
6、完成新店村渠道防渗工程二、本月施工质量情况:1、本月无质量事故。
2、本月没有收到质量事故处罚通知。
三、安全与文明施工保证:1﹑安全施工,杜绝重大安全事故。
2﹑文明施工,杜绝安全事故处罚通知。
四、施工单位资源情况1、项目部人员到场情况一览表我项目部加强安全、质量等方面的监控力度,现场管理人员为5人,其中技术员8名,施工员25名,共有2个施工班组,根据施工现场的实际情况,把施工场地划分为三个工作面。
四、施工质量:我项目部对各施工班组进行严格监控,采用了分工责任制。
在每一个施工人员的工作范围内,谁出问题,谁负责,谁承担。
定期或不定期对各施工班组进行质量教育,认真执行“三检制”,严把材料质量关、工序交接关、隐蔽工程和验收检查关。
实行跟班作业,发现施工中违返操作规程、技术标准和设计图纸等问题时,立即要求返工,及时改正错误,甚至停工整改。
五、工程上所出现的的其他问题:无六、2011年12月份施工计划:1、完成黄田村渠道防渗工程。
2、完成幕冲村渠道防渗工程。
3、完成楼前村渠道防渗工程。

中原监理公司改建项目A监理代表处11月份监理月报一、工程简介1、工程概况安阳至新乡高速公路是京珠高速国道主干线河南境内的重要组成部分,北接京珠高速河北段,南接刚建成的京珠高速公路新乡至郑州段,是河南省南北方向最为繁忙的运输通道,是河南省经济发展的基轴之一。
安阳至新乡高速公路改扩建工程第一至第六合同段(K0+000- K47+250)为安新高速公路安阳至鹤壁段,路线起点桩号为K0+000,终点桩号为K47+250。
2、工程技术指标安阳至新乡高速公路采用“两侧直接拼接”的加宽方式,将安新高速扩建为标准八车道高速公路,扩建后路基宽度为42米,每侧加宽8米,其中行车道2×(4×3.75)米,中央分隔带宽3.0米,路缘带宽2×0.75米,硬路肩宽2×3.0米,土路肩宽2×0.75米。
计算行车速度:120km/h。
桥梁设计荷载:汽车-超20级、挂车-120(新标准:公路Ⅰ级)现有安新高速公路桥梁与路基同宽,半幅桥宽12米,中央分割带宽3.0米,改扩建两侧各拼接加宽8.0米,桥面总宽2×20.00m,桥面净宽2×19.00m。
涵洞、通道与路基同宽。
3、地形、地貌本合同段位于华北平原的西缘,路线总体走向为北偏东20-30○,区域范围内地势平坦,微微呈东低西高之势。
沿线海拔介于60-80米之间,全线地形高差在20米以内,区域西依太行山山脉,地貌单元单一,地形地貌属大型的平原地貌。
4、地质与地震本合同段为较典型的中朝台区,在地质演化上充分表现出其相对稳定的一面,地表一般为数十厘米厚的耕植土,之下依次是总厚度为26-35米的亚粘土,亚砂土等。
本合同区属于工程地质较稳定型。
根据国家标准《中国地震参数区划图》(GB18306-2001)区域沿线地震动峰值加速度为0.20g ,合同所在路段地震防烈度为Ⅷ度。
5、本合同段水文气象条件本合同段所在区域地处北暖温带,属大陆性季风气候,四季分明。

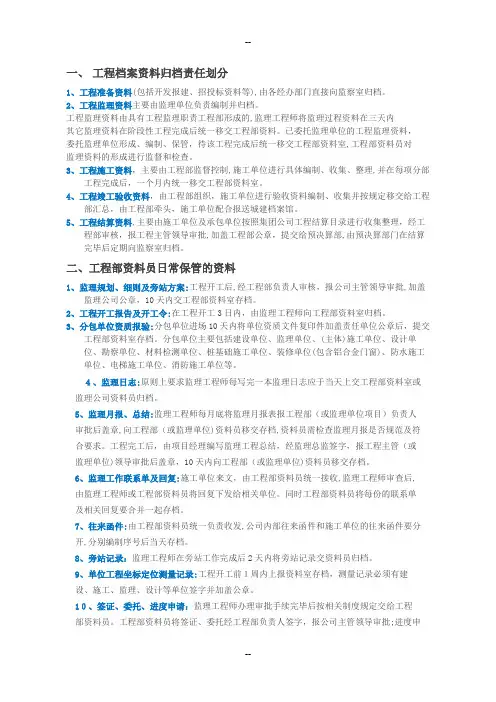

一、工程档案资料归档责任划分1、工程准备资料(包括开发报建、招投标资料等),由各经办部门直接向监察室归档。
2、工程监理资料主要由监理单位负责编制并归档。
工程监理资料由具有工程监理职责工程部形成的,监理工程师将监理过程资料在三天内其它监理资料在阶段性工程完成后统一移交工程部资料。
已委托监理单位的工程监理资料,委托监理单位形成、编制、保管,待该工程完成后统一移交工程部资料室,工程部资料员对监理资料的形成进行监督和检查。
3、工程施工资料,主要由工程部监督控制,施工单位进行具体编制、收集、整理,并在每项分部工程完成后,一个月内统一移交工程部资料室。
4、工程竣工验收资料,由工程部组织,施工单位进行验收资料编制、收集并按规定移交给工程部汇总,由工程部牵头,施工单位配合报送城建档案馆。
5、工程结算资料,主要由施工单位及承包单位按照集团公司工程结算目录进行收集整理,经工程部审核,报工程主管领导审批,加盖工程部公章,提交给预决算部,由预决算部门在结算完毕后定期向监察室归档。
二、工程部资料员日常保管的资料1、监理规划、细则及旁站方案:工程开工后,经工程部负责人审核,报公司主管领导审批,加盖监理公司公章,10天内交工程部资料室存档。
2、工程开工报告及开工令:在工程开工3日内,由监理工程师向工程部资料室归档。
3、分包单位资质报验:分包单位进场10天内将单位资质文件复印件加盖责任单位公章后,提交工程部资料室存档。
分包单位主要包括建设单位、监理单位、(主体)施工单位、设计单位、勘察单位、材料检测单位、桩基础施工单位、装修单位(包含铝合金门窗)、防水施工单位、电梯施工单位、消防施工单位等。
4、监理日志:原则上要求监理工程师每写完一本监理日志应于当天上交工程部资料室或监理公司资料员归档。
5、监理月报、总结:监理工程师每月底将监理月报表报工程部(或监理单位项目)负责人审批后盖章,向工程部(或监理单位)资料员移交存档,资料员需检查监理月报是否规范及符合要求。
施工月报工程名称:宜昌市东站路“东景苑”项目室外工程一、本月已完工程进度(CDE区、F区):1.已完成CDE区市政梅花路主入口区域铺装工作的70%。
2.已完成CDE区沥青道路的划线工作(导向箭头除外)。
3.已完成CDE区室外铺装地面的测量工作。
4.已完成CDE区具备施工条件室外照明的全部工作。
5.已完成CDE区东山四路出入口大门外调整后的荷兰砖铺装路面。
5.已完成F区20#、23#楼地面石材铺装工作的10%。
6.已完成F区室外电缆沟砌筑施工的70%及部分土方回填。
二、进度滞后原因分析及采取措施:1.C DE区位于市政道路梅花路的小区主出入口部分铺装石材厂家还未加工完成。
目前采取的措施是将现场剩余的材料使用完成。
项目部这边也在积极与厂家联系催促。
2.C DE区路面导向箭头甲方暂无法规划,目前已于甲方商议先将停车位、道路中、边线先行喷画。
3.F区22#楼靠化粪池一面,总包单位正在施工外墙真石漆,为避免发生安全事故,由总包外墙真石漆先行施工,待施工完成后,我单位施工室外化粪池。
25#楼前段时间处于外架拆除阶段,造成我单位处于该区域室外电缆沟暂停施工,目前外架已基本拆除,该区域电缆沟已安排加快施工进度。
4.本月雨水较多,对于室外施工影响较大。
5.近期由于雾霾天气原因,砂石价格上涨。
三、下个月工作计划:1.完成CDE区市政梅花路主入口区域全部铺装工作。
2.完成CDE区零星收尾工作。
3.完成F区室外电缆沟砌筑及回填工作。
4.完成F区23#楼区域的化粪池施工,完成F区21#、24#楼地下室顶板区域内土方回填工作。
5.完成F区21#、24#楼地面、道路硬化工作。
6.完成F区20#、23#楼地面石材铺装工作。
2018年12月2日。
/YB/010我方编号:花好园/YB/010二○○四年十一月工程监理月报编制:许国栋朱晋东审核:陈耕编制日期:2004年11月26日抄报:花样年公司曾总、潘总、王总、金总抄送:花样年公司商务部技术部销售部客服部开发部资金管理部财务部抄送:现代监理公司目录一、工程简报 (3)二、进度控制 (4)三、质量控制 (8)四、投资控制 (10)五、安全文明施工 (11)六、工程材料、设备管理 (12)七、公文管理 (13)八、需要各部门解决的问题 (14)九、月度总结 (15)十、项目部内部人力管理 (16)十一、施工进度照片 (16)一、工程简报1.本月天气情况:自10月26日至11月25日,晴28天,阴 3 天,小雨 0 天,大雨 0 天。
2.总包单位江苏华建于2月6日进场施工,至11月25日共计294日历天,实际施工 277日历天,停工 17 天(5月1日国际劳动节,工地放假1天;10月1日国庆节,工地放假1天;9月份华建七处因工人劳资纠纷问题,工人集体罢工并强制性切断工地施工和生活用电,从9月8日至21日,工地被迫停工14天。
)11月21日,九处工人因生活区火灾事件强制断电断水,造成工地停工1天。
注:每天分为白天(7:00AM---7:00PM),夜(7:00PM---第二天7:00AM)雨天指连续时间四小时以上下雨;大雨指日降雨量在50mm以上。
二、进度控制2. 11月份工程进度回顾、分析2.1 主体施工进度回顾:相对砌筑、抹灰而言,主体工程进度非常顺利。
不仅超原计划实现五栋全部实现封顶,其中C栋更是提前至11月16日完成封顶,较计划提前14天。
11月份各栋封顶时间如下:A1栋11月23日;A2栋11月25日;B1栋11月28日;B2栋11月30日;C栋11月16日。
2.2 主体砌筑、抹灰以及安装工程进度回顾:11月份进度控制重点仍为室内粗装修和安装的协调。
在经过10月份的大力度整顿以后,墙体砌筑质量有明显改善,项目部开始大规模放开各栋各楼层墙体砌筑和抹灰,在此期间《砌筑抹灰令》、《抹灰许可令》、《墙体剔槽许可令》发挥了关键作用。
同时,11月初项目部即制定详细的砌筑、抹灰以及水电安装专项施工计划,并进行细化。
为理顺土建与安装同步作业的施工关系,项目部结合精装修期间作业流程的成功经验,将分段作业流程细化到每天每栋每楼层,将墙体砌筑、顶砖砌筑、1米线和灰饼、安装剔槽、水电安装、内墙抹灰等等排定详细的施工计划并严格监督执行,配合各施工许可令和相应的奖罚措施,结果收效明显——项目部11月初制定的《砌筑、抹灰专项施工计划》基本如期完成施工任务,为下一步从结构施工向装饰施工的重心转移做好充分准备,为花好园年度施工任务以及项目总体计划的实施奠定基础。
2.3 地下室施工原计划提前施工裙楼和地下室天面管网、桥架,但由于公司经营调整,计划在入伙前完成裙楼夹层(标高4.500米处楼板)结构施工,因此裙楼、地下室天面管道施工暂停施工,地下室在完成墙体砌筑和地坪施工后即暂停施工。
由于地下室施工作业不是关键作业点,因此项目部11月份未提出具体要求。
2.4 B2、C栋低楼层毛坯房展示计划:结合B2、C栋样板房展示计划,11月份主要工作为防水、地垄墙和架空板施工。
目前该项工作全部按月度计划完成。
3. 11月份施工进度计划3.1 11月份形象进度安排3.1.1 A1栋屋面女儿墙施工完成,机房施工完成,屋顶花架施工完成,砌体施工20~28层,抹灰12~20层;3.1.2 A2栋屋面女儿墙施工完成,机房施工完成,屋顶花架施工完成,砌体施工22~28层,抹灰9~15层;3.1.3 B1栋屋面结构砼浇筑,屋面女儿墙施工完成,机房施工完成,屋顶花架施工完成,砌体施工22~30层,抹灰10~18层;3.1.4 B2栋屋面结构砼浇筑,屋面女儿墙施工完成,机房施工完成,屋顶花架施工完成,砌体施工26~30层,抹灰11~18层;3.1.5 C栋屋面女儿墙施工完成,机房、水箱施工完成,屋顶花架施工完成,砌体施工27~32层;抹灰13~20层;3.1.6 地下室砌体施工、内墙抹灰施工完成;3.1.7 C栋入户大堂装修完成80%,B2栋入户大堂装修完成50%,B2、C栋园林施工完成60%。
3.2 进度计划详见附表一。
3.3 主体施工计划各栋全部封顶,主体结构施工只剩下屋面花架、电梯机房施工以及空调板、窗台板等零星构件的施工,计划在15~20天内完成屋面构架及机房结构施工。
3.4 主体装饰工程施工计划3.4.1 主体墙体砌筑,12月份计划完成至90%,争取全部完成,以便尽早展开室内地坪施工。
为配合B2、C栋高层样板房施工,该两栋计划在高层模板拆除并清理到位后,从上至下开始墙体砌筑。
3.4.2 内墙抹灰、水电安装随墙体砌筑进度施工。
基本上抹灰完成至18层左右,加上1月份施工,估计能够超过原定春节前完成70%墙体抹灰的施工目标。
但考虑到1月份开始施工效率降低,而且明年精装修施工任务艰巨,因此如条件允许内墙抹灰尽量抢前施工。
3.4.3 外墙抹灰,预计屋顶构架以及机房结构完工并拆模、清理的时间为12月中旬,此后开始屋顶构架及机房外墙抹灰施工。
同时,各栋塔楼开始屋面以下5层的外墙抹灰灰饼施工。
此外,相关的防火门、塑钢窗、栏杆的生产加工、安装准备工作开始进行。
3.4.4 12月份计划根据外墙施工、塑钢门窗安装进度适当安排室内地坪施工。
3.5 B2、C栋低楼层样板房施工计划3.5.1 B2栋计划于12月15日完成架空板浇筑,此后园林绿化和室内装饰施工单位可进场施工,计划施工工期为30天,后期验收整改10天,预计1月25日能够竣工并对外展示;3.5.2 C栋已于11月29日完成架空板浇筑,由于C栋园林大部分为硬铺工程,相对简单,因此计划先由罗誉才装修队进场进行大堂装修施工。
园林绿化待B2栋具备园林施工条件后,与C栋同步施工作业。
预计大堂装修施工30天,园林施工15天,12月底完成C栋架空层装修。
3.6 裙楼施工计划围绕入伙前完成裙楼夹层结构施工目标,项目部原定计划有所调整。
考虑到施工图设计和商务工作,夹层结构施工安排在春节后施工。
节前如具备条件,计划先进行楼板开洞、结构加固等工作,为明年的夹层施工做好充分准备。
因裙楼夹层施工涉及面广,施工工期长难度大,结合夹层施工项目部对总体施工进度计划进行分析,详见附件。
4.上月完成的重要事项有:4.1 各栋主体顺利封顶;4.2 11月21日完成B1、C栋架空层管线安装;4.3 C栋架空层架空板完成施工;4.4 A、B栋钢结构检修平台结构施工完成;4.5 11月份进场施工的分包单位:深圳卓宝防水公司(架空层防水施工)、双龙顺烟道公司;4.6 11月份退场的施工单位:福田建安;4.7 目前进场的施工单位有:江苏华建(七处、九处、安装处)、永利消防、双龙顺烟道、卓宝防水。
4.8 完成以下专项施工方案的审定:屋面砼浇筑方案;架空层楼板裂缝处理。
三、质量控制1.本月出现的主要问题有:1.1 钢筋工程1.1.1梁柱交接部位钢筋绑扎不牢固,而且没有加垫保护层;竖向拉结筋的拉钩间距随意摆放,没有按照图纸施工;板面钢筋由于踩踏或马蹬规格使用不正确导致上部钢筋过低,保护层过厚;仍然存在竖向钢筋接头部位电渣压力焊焊渣处理不干净的现象;构造柱钢筋与楼面板连接处没有打结构胶。
工程施工至今已近一年,但常规问题依旧存在,反映出江苏华建七处项目部自检工作没有真正发挥工作。
1.2 砼工程1.2.1C栋屋面层砼浇筑过程中,经现场工程师抽查发现砼坍落度过高,当场勒令退回两车混凝土。
有鉴于此,项目部有理由怀疑其他楼板同样存在类似问题,因此要求在所有楼板天花隐蔽前,总包单位首先进行楼板裂缝的自检并上报自检资料,而后监理工程师进行抽检,对楼面可能产生的裂缝进行事前控制;同时对此事件项目部致函江苏华建七处和内恒山混凝土厂,为今后可能出现的楼板裂缝造成的小业主索赔埋下伏笔。
1.2.2C栋架空层防水找坡层的砼施工过程中出现了工人掺水的现象,项目部规定今后如果在砼的浇筑现场发现水桶即给予罚款;1.2.3构造柱的浇筑质量不好,部分构造柱仍然存在断层的现象;生活阳台栏板浇筑质量差,从表面观感到接茬部位都不能达到要求。
1.3 砌筑、抹灰工程1.3.1A栋存在使用断砖进行砌筑的现象,可能会造成墙体漏水隐患,要求严格禁止使用断砖砌筑;1.3.2A1栋墙上管线槽的封堵质量较差,个别还存在先挂网后补槽的情况,易形成墙面抹灰空鼓;1.3.3墙顶斜砖砌筑过程中没有顶紧,达不到加强墙身强度的效果,要求今后必须顶紧施工,且砂浆塞缝要饱满;1.3.4墙面甩浆进度要适当超前,至少要在抹灰前3天完成,以保证足够的养护期和砂浆的强度。
1.4 其他方面1.4.1施工电梯的工作时间太短,无法保证大面积的砌筑开展和运输要求,要求总包延长施工电梯的工作时间并做好操作人员的交接班工作安排;1.4.2对于B2、C栋的高层样板房总包单位要进行优先考虑,砌筑、抹灰要由上往下做,货梯要提前到位,相关的凿毛和挡水坎一并提前施工。
2.下月度主要注意的事项有:2.1 屋面结构已完成施工,要求进行长时间蓄水养护,同时可进行观测是否存在渗水点,提前进行预控;2.2 外墙抹灰即将开展,提前做好螺杆洞修补,并严格检查验收;2.3 钢结构检修平台除锈、喷锌质量需进行严格控制;2.4 烟道安装需要注意①烟道生产养护期是否满足要求;②烟道施工进度需要严格督促;③烟道成品保护,运输过程中破损的烟道严禁使用。
四、投资控制1.本月完成施工产值为: 1040.00 万元,自开工至今累计完成产值9722.00万元。
2.下月计划施工产值为:870.00 万元。
资金计划表详见附表二。
3.补充预算以及现场签证:本月发生补充预算: 0 份,累计发生补充预算 0 份;本月发生现场签证: 6 份,累计发生现场签证 41 份。
4.成本分析:暂无。
5.降低成本建议措施:暂无。
五、安全文明施工1.11月17日下午5点,江苏华建明年广场生活住宿区发生火灾事故,所幸无人员伤亡,造成直接和间接受灾工人达228人,目前事故原因尚在调查当中。
项目部从10月份就一直强调进入秋季施工要注意现场的用火用电安全,施工现场严禁抽烟,并严格控制电焊施工及生活区用电,坚决杜绝在除食堂外的任何施工场地做饭。
发生此次事故,反映出江苏华建对生活区安全管理的松懈,同时给现场安全文明施工敲响警钟;事故发生后,项目部和各施工单位高度重视,对受灾工人进行了妥善安置,切实保证了施工的正常进行,并对施工现场的安全文明施工加大力度进行检查和整改,先后于11月19日和11月26日对施工现场生活区、施工区进行了全面清理检查,两次检查结果差异较大,说明贯彻措施基本落实。
