广播系统调试记录
- 格式:doc
- 大小:52.50 KB
- 文档页数:1
虹桥商务区D17街坊项目酒店广播系统调试报告
中建安装工程有限公司
2015年5月

广播系统的调试主要指广播系统安装施工完毕后,对设备安装过程进行全面的、常规性地检查,并作开通试验和音质评价,其主要工作内容有:传输线路检查、配接检查、绝缘电阻测量、接地电阻测量、天线调试、电源试验、系统开通试验、声压测量和音质评价等。
1、传输线路检查
广播传输线路分为室内、室外各种配线,检查时应将被检线路的接线端子从设备上断开,按照施工图、广播系统图来检查各路传输配线是否正确,是否存在短路、断路、混线等故障;接线端子编号是否齐全、正确,是否焊有接线端子。
对于被发现的故障耍逐一进行排除,并将接线端子重新紧固连接;各个插头、插座连线是否采用焊接,接线是否正确可靠,屏蔽层连接是否完整良好,符合要求。
2、配接检查
按照施工图检查每个回路或扬声设备上的线间变压器配接是否正确,特别是多抽头变压器的连接端子往往容易接错,注意检查漏接、多接,变压器的初级次级接反现象;按图查对变压器型号,容量及阻抗是否匹配。
3、绝缘电阻测定
将广播线的两头接线端子断开,用500V兆欧表,测量其线间绝缘电阻。
测量项目为:线与线和线与地的绝缘电阻,绝缘电阻一般不小于0.5MΩ,对于每一回路的电阻应进行分回路测量,测量数值应填写记录,作为调试报告的内容交建设单位保管。
4、接地电阻测量
广播系统的接地电阻,主要在广播室的接地极上进行;测量时采用接地电阻测试仪。
广播室放大器、避雷器等的工频接地电阻一般不大于10Ω,当广播系统的容量在150 W以上,如单独设置接地极确有团难时,可与电气装置合用一组接地极,但这种接地要求接地电阻不应大于4Ω,并应设置专用接地干线。

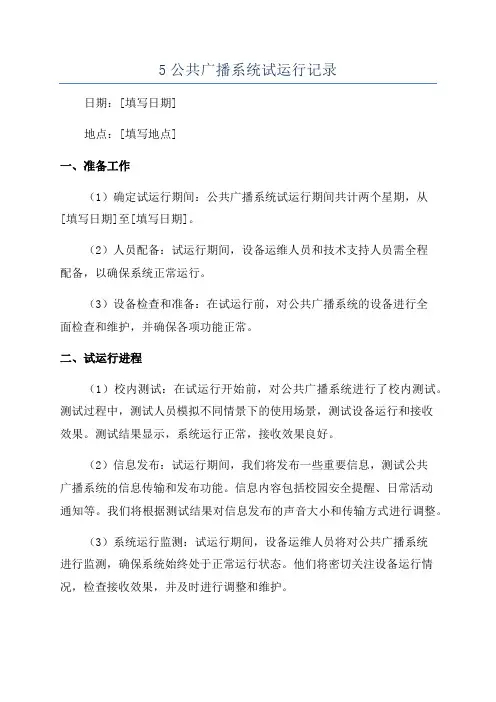

5公共广播系统试运行记录日期:[填写日期]地点:[填写地点]一、准备工作(1)确定试运行期间:公共广播系统试运行期间共计两个星期,从[填写日期]至[填写日期]。
(2)人员配备:试运行期间,设备运维人员和技术支持人员需全程配备,以确保系统正常运行。
(3)设备检查和准备:在试运行前,对公共广播系统的设备进行全面检查和维护,并确保各项功能正常。
二、试运行进程(1)校内测试:在试运行开始前,对公共广播系统进行了校内测试。
测试过程中,测试人员模拟不同情景下的使用场景,测试设备运行和接收效果。
测试结果显示,系统运行正常,接收效果良好。
(2)信息发布:试运行期间,我们将发布一些重要信息,测试公共广播系统的信息传输和发布功能。
信息内容包括校园安全提醒、日常活动通知等。
我们将根据测试结果对信息发布的声音大小和传输方式进行调整。
(3)系统运行监测:试运行期间,设备运维人员将对公共广播系统进行监测,确保系统始终处于正常运行状态。
他们将密切关注设备运行情况,检查接收效果,并及时进行调整和维护。
(4)用户反馈:我们将向用户提供反馈通道,收集用户对公共广播系统试运行的反馈意见。
用户可以通过现场意见箱或在线反馈平台向我们反馈问题和建议,以便我们进一步优化系统。
三、问题和解决措施(1)音质问题:在试运行期间,部分用户反映公共广播系统的音质不够清晰。
为了解决这一问题,我们增加了音频设备的调试时间,并对设备进行了进一步优化。
通过这些措施,音质得到了明显的改善。
(2)信息发布延迟问题:部分用户反映在试运行期间,公共广播系统发布的信息存在一定的延迟。
经过仔细调查,我们发现问题是由于信号传输的技术问题造成的。
为了解决这一问题,我们与技术支持人员紧密合作,对信号传输进行了调整和优化,最终成功解决了延迟问题。
四、总结和改进试运行期间,公共广播系统的整体效果良好,设备运行稳定可靠,信息传输准确。
用户反馈也帮助我们及时发现和解决问题。
基于试运行期间的经验和教训,我们将进一步完善公共广播系统的细节,提高系统的性能和用户体验。

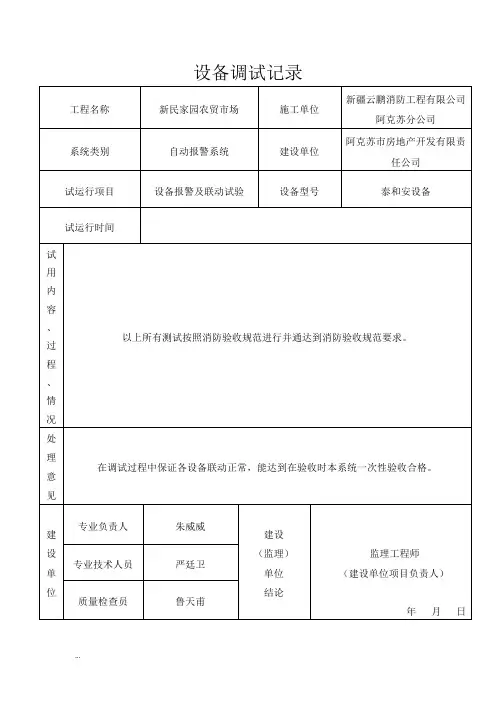

设备调试记录
消火栓清洗报验申请表工程名称:新民家园农贸市场
室内给水系统消火栓系统安装工程检验批质量验收记录
消火栓试压报验申请表工程名称:新民农贸市场
喷淋系统清洗试验记录
电气接地电阻测试记录
管道、设备强度及严密性试验记录
自动喷淋工程报验申请表工程名称:新民家园农贸市场
电阻测试报验申请表工程名称:新民家园农贸市场
消防喷淋管道压力试验记录
消火栓试射报验申请表工程名称:新民家园农贸市场
室内消火栓试射记录
自动喷淋清洗报验申请表工程名称:新民家园农贸市场
系统清洗试验记录
电气绝缘电阻测试记录
室内喷淋系统给水管道及配件安装工程检验
批质量验收记录
阀门强度及严密测试记录
电气接地电阻测试记录
室内给水系统消火栓系统安装工程检验批质量验收记录
管道、设备强度及严密性试验记录
自动喷淋试压报验申请表工程名称:新民家园农贸市场
系统清洗试验记录。
虹桥商务区D17街坊项目酒店广播系统调试报告中建安装工程有限公司2015年5月广播系统的调试主要指广播系统安装施工完毕后,对设备安装过程进行全面的、常规性地检查,并作开通试验和音质评价,其主要工作内容有:传输线路检查、配接检查、绝缘电阻测量、接地电阻测量、天线调试、电源试验、系统开通试验、声压测量和音质评价等。
1、传输线路检查广播传输线路分为室内、室外各种配线,检查时应将被检线路的接线端子从设备上断开,按照施工图、广播系统图来检查各路传输配线是否正确,是否存在短路、断路、混线等故障;接线端子编号是否齐全、正确,是否焊有接线端子。
对于被发现的故障耍逐一进行排除,并将接线端子重新紧固连接;各个插头、插座连线是否采用焊接,接线是否正确可靠,屏蔽层连接是否完整良好,符合要求。
2、配接检查按照施工图检查每个回路或扬声设备上的线间变压器配接是否正确,特别是多抽头变压器的连接端子往往容易接错,注意检查漏接、多接,变压器的初级次级接反现象;按图查对变压器型号,容量及阻抗是否匹配。
3、绝缘电阻测定将广播线的两头接线端子断开,用500V兆欧表,测量其线间绝缘电阻。
测量项目为:线与线和线与地的绝缘电阻,绝缘电阻一般不小于0.5MΩ,对于每一回路的电阻应进行分回路测量,测量数值应填写记录,作为调试报告的内容交建设单位保管。
4、接地电阻测量广播系统的接地电阻,主要在广播室的接地极上进行;测量时采用接地电阻测试仪。
广播室放大器、避雷器等的工频接地电阻一般不大于10Ω,当广播系统的容量在150 W以上,如单独设置接地极确有团难时,可与电气装置合用一组接地极,但这种接地要求接地电阻不应大于4Ω,并应设置专用接地干线。

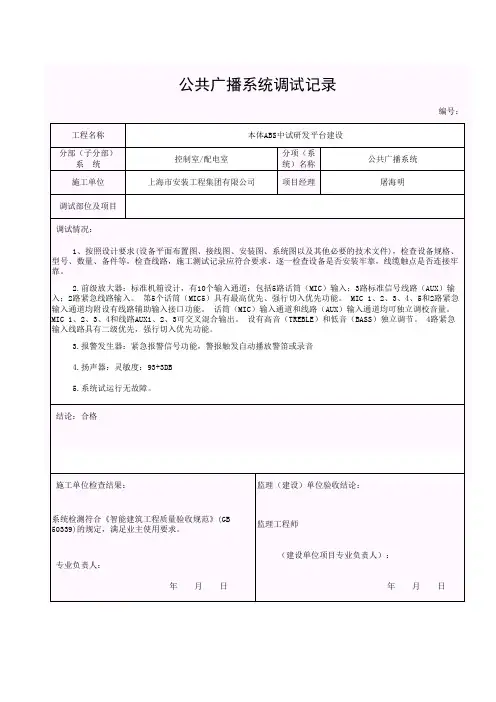

精品文库精品文库8、背景音乐及紧急广播系统检测调试记录表。
前言:公共广播系统有关施工与验收的规范,我们一起学习学习!正文:一、公共广播系统工程施工1.1 一般规定1.1.1 公共广播系统工程施工,必须符合国家关于施工安全和劳动保护的规定。
1.1 2 公共广播系统工程施工应具备下列条件:1 设计文件、施工方案、施工进度计划和施工图纸应齐全,并已经过审査和批准。
2 施工区域具备进场条件,应能保证施工安全和用电安全。
3 施工人员应熟识施工图纸及相关资料,电工、焊工必须持证上岗。
1.1.3 新工程的公共广播系统工程施工,应与土建施工协调进行;预埋线管、支撑件,预留孔洞、沟槽及其他预埋件等均应符合设计要求。
1.1.4 施工前应按设计文件要求査勘现场情况,査勘现场应包括下列内容:1 与传输线路有关的道路(包括横跨道路)的情况。
2 允许同杆架设传输线路或同杆架设广播扬声器的杆路及自立杆路的情况。
3 公共广播传输线缆预留管道及允许共用的线缆、管道的情况。
1.1.5 影响公共广播传输线缆及广播扬声器架设的障碍物应提前处理。
1.1.6 公共广播设备安装前应根据设计要求进行检査,并应符合下列规定:1 应按施工设备、材料表对材料进行清点、分类,进场应填写本规范表A.0.1。
2 规格、型号、数量以及3C认证等应符合设计文件及本规范要求。
3 有源部件均应通电检查。
广播功率放大器和广播扬声器性能应符合国家现行有关标准的规定,其实际功能和技术指标应与产品标称相符。
4 进口产品除应符合本规范规定外,尚应提供进口商检证明、配套提供的质量合格证朋及安装、使用、维护说明书等文件资料。
5 对不具备现场检侧条件的产品,可要求工厂出具检测报告。
1.1. 7 公共广播系统软件产品质量检査应包括下列内容:1 商业化软件,应进行使用许可证及使用范围的检查,2 由系统承包商编制的用户应用软件,除进行功能测试外,还应进行容量、可靠性、安全性、可恢复性、兼容性、自诊断等多项功能测试,以及软件的可维护性检査,3 所有自编的、在通用计算机上运行的应用软件应提供完整的文档。
