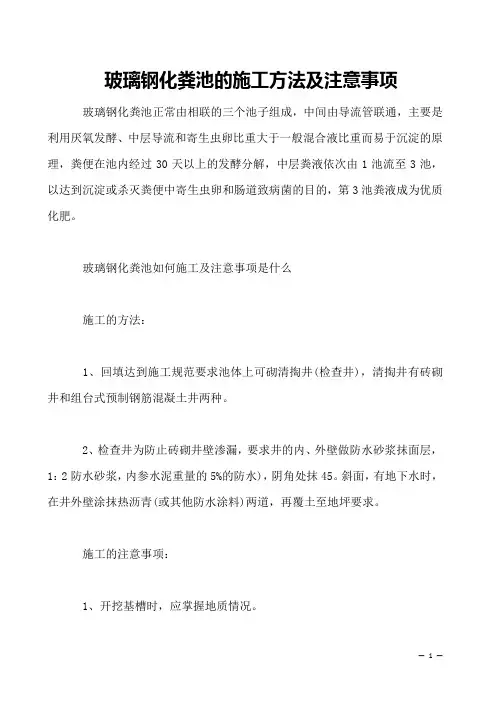

玻璃钢化粪池施工工艺
- 格式:docx
- 大小:23.34 KB
- 文档页数:6

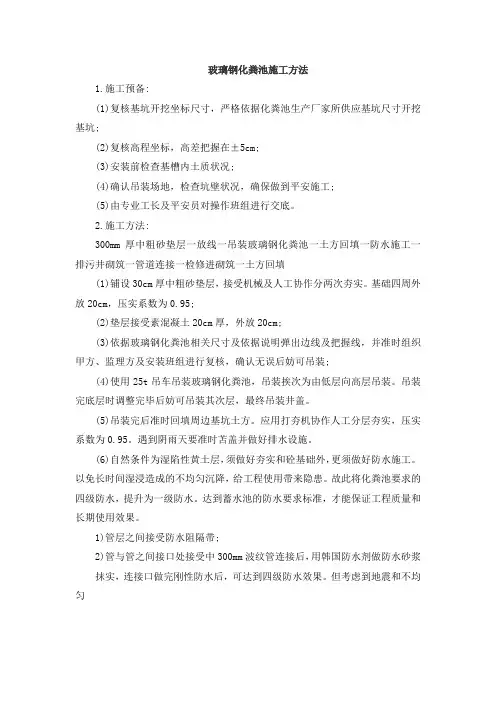

玻璃钢化粪池施工方法1.施工预备:(1)复核基坑开挖坐标尺寸,严格依据化粪池生产厂家所供应基坑尺寸开挖基坑;(2)复核高程坐标,高差把握在±5cm;(3)安装前检查基槽内土质状况;(4)确认吊装场地,检查坑壁状况,确保做到平安施工;(5)由专业工长及平安员对操作班组进行交底。
2.施工方法:300mm厚中粗砂垫层一放线一吊装玻璃钢化粪池一土方回填一防水施工一排污井砌筑一管道连接一检修进砌筑一土方回填(1)铺设30cm厚中粗砂垫层,接受机械及人工协作分两次夯实。
基础四周外放20cm,压实系数为0.95;(2)垫层接受素混凝土20cm厚,外放20cm;(3)依据玻璃钢化粪池相关尺寸及依据说明弹出边线及把握线,并准时组织甲方、监理方及安装班组进行复核,确认无误后妨可吊装;(4)使用25t吊车吊装玻璃钢化粪池,吊装挨次为由低层向高层吊装。
吊装完底层时调整完毕后妨可吊装其次层,最终吊装井盖。
(5)吊装完后准时回填周边基坑土方。
应用打夯机协作人工分层夯实,压实系数为0.95。
遇到阴雨天要准时苫盖并做好排水设施。
(6)自然条件为湿陷性黄土层,须做好夯实和砼基础外,更须做好防水施工。
以免长时间湿浸造成的不均匀沉降,给工程使用带来隐患。
故此将化粪池要求的四级防水,提升为一级防水。
达到蓄水池的防水要求标准,才能保证工程质量和长期使用效果。
1)管层之间接受防水阻隔带;2)管与管之间接口处接受中300mm波纹管连接后,用韩国防水剂做防水砂浆抹实,连接口做完刚性防水后,可达到四级防水效果。
但考虑到地震和不均匀沉降等诸多因素会对刚性防水的损坏,故在此基础上再进行两遍柔性防水处理;3)接受高分子SPC120防水材料,将各管缝连接处做成400mm宽防水带:4)高分子柔性防水施工完毕后,为慎重期间,确保万无一失,在薄弱环节的各连接处再进行其次遍柔性防水处理,接受高分子益胶泥达到一级防水功效。
3.盖板安装(1)盖板安装应待墙板砼强度及预制盖板吊装强度均满足设计要求后再进行盖板安装;(2)预制盖板在运输、吊装过程中应当心轻放,防止碰撞损坏棱角;(3)盖板堆垛码放时,应设置垫木,吊环朝上,垫木应在同一垂线上;(4)盖板安装前,应在与墙、梁结合处满座砂浆,以保证接缝严密,盖板安装完成后,应准时勾缝并养护;(5)回填土过程中,应尽量削减振动,以免造成接缝损坏。
玻璃钢化粪池的施工方法及注意事项玻璃钢化粪池正常由相联的三个池子组成,中间由导流管联通,主要是利用厌氧发酵、中层导流和寄生虫卵比重大于一般混合液比重而易于沉淀的原理,粪便在池内经过30天以上的发酵分解,中层粪液依次由1池流至3池,以达到沉淀或杀灭粪便中寄生虫卵和肠道致病菌的目的,第3池粪液成为优质化肥。
玻璃钢化粪池如何施工及注意事项是什么
施工的方法:
1、回填达到施工规范要求池体上可砌清掏井(检查井),清掏井有砖砌井和组台式预制钢筋混凝土井两种。
2、检查井为防止砖砌井壁渗漏,要求井的内、外壁做防水砂浆抹面层,1:2防水砂浆,内参水泥重量的5%的防水),阴角处抹45。
斜面,有地下水时,在井外壁涂抹热沥青(或其他防水涂料)两道,再覆土至地坪要求。
施工的注意事项:
1、开挖基槽时,应掌握地质情况。
2、设置位置及埋深采应严格按设计要求放线、定位。
3、就位后,要及时回填土,罐体内灌满水,以防位移。
回填土要求进行过筛,无尖角石块和建筑垃圾,无地下水时,接土质密度0.95夯实。
特别注意罐体下四周用素土或黄砂填实:有地下水时,罐体下用素土或黄砂填实,罐体固定位置受力均匀。
4、在雨季施工时,要有排水设施,防止基坑积水及边坡坍塌,同时将罐体内注满水防止漂浮,而造成位移。
5、施工应遵照有关工程施工及验收规范的规定进行。

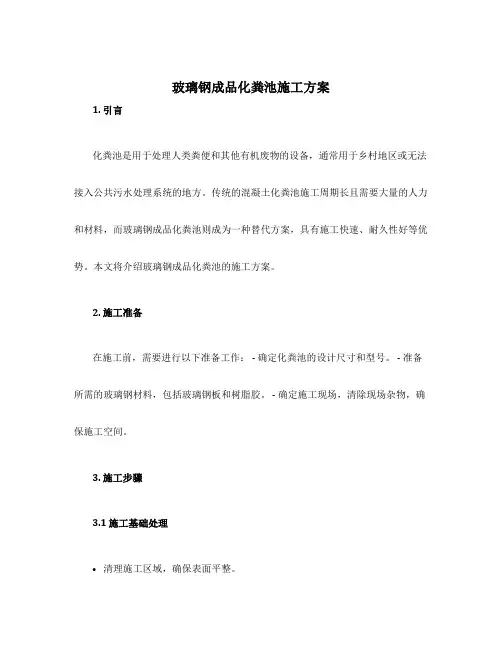

玻璃钢成品化粪池施工方案1. 引言化粪池是用于处理人类粪便和其他有机废物的设备,通常用于乡村地区或无法接入公共污水处理系统的地方。
传统的混凝土化粪池施工周期长且需要大量的人力和材料,而玻璃钢成品化粪池则成为一种替代方案,具有施工快速、耐久性好等优势。
本文将介绍玻璃钢成品化粪池的施工方案。
2. 施工准备在施工前,需要进行以下准备工作: - 确定化粪池的设计尺寸和型号。
- 准备所需的玻璃钢材料,包括玻璃钢板和树脂胶。
- 确定施工现场,清除现场杂物,确保施工空间。
3. 施工步骤3.1 施工基础处理•清理施工区域,确保表面平整。
•根据化粪池的尺寸和深度要求,在施工区域挖掘出相应的深度和形状。
3.2 安装化粪池•按照化粪池的尺寸和形状,使用钢筋架或木板搭建池壁的模板。
•将预制的玻璃钢板放入模板内,根据需要将板材进行切割拼接,确保与模板紧密贴合。
•使用树脂胶将预制的玻璃钢板粘贴在模板内,确保板材的牢固性和防水性。
•使用压舌工具将玻璃钢板与模板之间的空隙填满,并用刮刀将多余的树脂胶刮平。
3.3 固化和拆模•在玻璃钢板粘贴完毕后,等待树脂胶固化,通常需要一定的时间(根据树脂胶的说明)。
•树脂胶固化后,使用锤子和螺丝刀等工具拆除模板。
•检查化粪池壁的平整度和牢固性,如有需要进行修复。
3.4 玻璃钢管道安装•根据化粪池的设计要求,选择适当的玻璃钢管道。
•在化粪池壁上开孔,用树脂胶将玻璃钢管道与化粪池壁粘接。
•使用强力胶带或其他密封材料进行密封,确保管道与化粪池壁之间没有漏水。
4. 施工验收•完成施工后,进行详细的验收工作。
•检查化粪池的密封性能,是否存在漏水问题。
•检查化粪池壁的平整度和牢固性。
•确保玻璃钢管道与化粪池壁之间的连接处无渗漏。
•进行卫生清洁和消毒工作,确保化粪池的卫生安全。
5. 维护和保养为了保证化粪池的正常使用和使用寿命,需要定期进行以下维护和保养工作:- 定期清理化粪池内的粪便和废物,确保通畅。

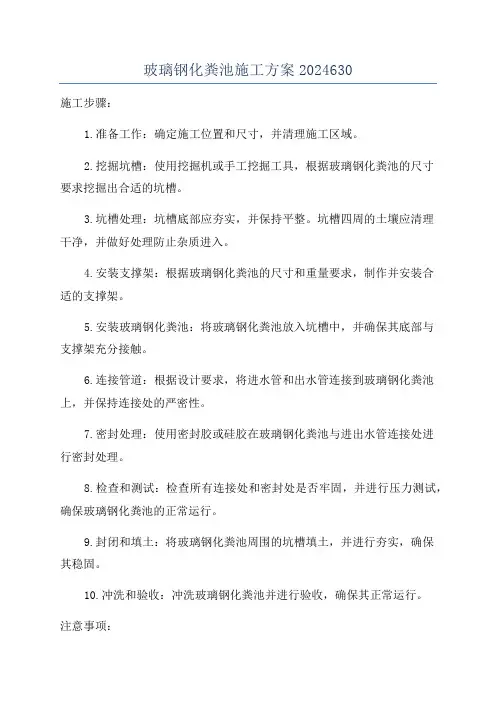

玻璃钢化粪池施工方案2024630
施工步骤:
1.准备工作:确定施工位置和尺寸,并清理施工区域。
2.挖掘坑槽:使用挖掘机或手工挖掘工具,根据玻璃钢化粪池的尺寸
要求挖掘出合适的坑槽。
3.坑槽处理:坑槽底部应夯实,并保持平整。
坑槽四周的土壤应清理
干净,并做好处理防止杂质进入。
4.安装支撑架:根据玻璃钢化粪池的尺寸和重量要求,制作并安装合
适的支撑架。
5.安装玻璃钢化粪池:将玻璃钢化粪池放入坑槽中,并确保其底部与
支撑架充分接触。
6.连接管道:根据设计要求,将进水管和出水管连接到玻璃钢化粪池上,并保持连接处的严密性。
7.密封处理:使用密封胶或硅胶在玻璃钢化粪池与进出水管连接处进
行密封处理。
8.检查和测试:检查所有连接处和密封处是否牢固,并进行压力测试,确保玻璃钢化粪池的正常运行。
9.封闭和填土:将玻璃钢化粪池周围的坑槽填土,并进行夯实,确保
其稳固。
10.冲洗和验收:冲洗玻璃钢化粪池并进行验收,确保其正常运行。
注意事项:
1.施工人员必须佩戴合适的个人防护装备,如安全帽、工作服、手套等。
2.挖掘坑槽时,要注意安全,防止坍塌事故。
3.在玻璃钢化粪池进出水管连接处,要确保密封性好,防止污水外泄。
4.在玻璃钢化粪池安装完毕后,要进行严密性测试,确保其运行正常。
5.施工完成后,要及时清理施工现场,并对相关设备和工具进行维护
保养。
以上是2024年6月30日玻璃钢化粪池的施工方案。
施工过程中,务
必注意安全,并按照设计要求进行施工,确保施工质量和环境保护。

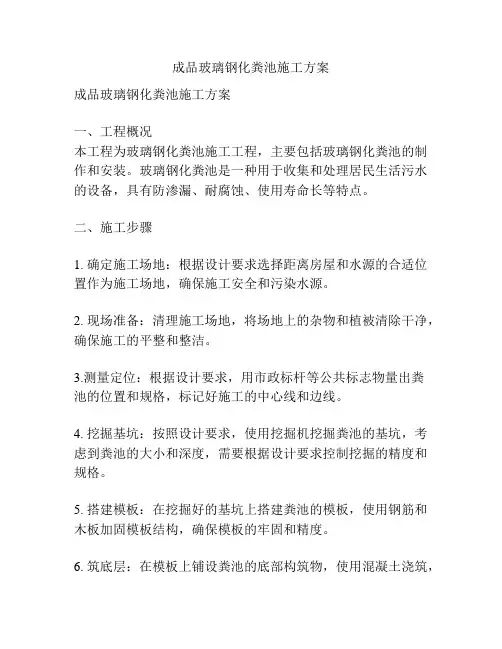

成品玻璃钢化粪池施工方案成品玻璃钢化粪池施工方案一、工程概况本工程为玻璃钢化粪池施工工程,主要包括玻璃钢化粪池的制作和安装。
玻璃钢化粪池是一种用于收集和处理居民生活污水的设备,具有防渗漏、耐腐蚀、使用寿命长等特点。
二、施工步骤1. 确定施工场地:根据设计要求选择距离房屋和水源的合适位置作为施工场地,确保施工安全和污染水源。
2. 现场准备:清理施工场地,将场地上的杂物和植被清除干净,确保施工的平整和整洁。
3.测量定位:根据设计要求,用市政标杆等公共标志物量出粪池的位置和规格,标记好施工的中心线和边线。
4. 挖掘基坑:按照设计要求,使用挖掘机挖掘粪池的基坑,考虑到粪池的大小和深度,需要根据设计要求控制挖掘的精度和规格。
5. 搭建模板:在挖掘好的基坑上搭建粪池的模板,使用钢筋和木板加固模板结构,确保模板的牢固和精度。
6. 筑底层:在模板上铺设粪池的底部构筑物,使用混凝土浇筑,在浇筑混凝土之前,要对模板进行检查,确保模板的整洁和平整。
7. 筑墙体:待底部构筑物完成后,使用玻璃钢板搭建粪池的墙体,玻璃钢板通过切割、拼接、固定等工艺进行施工。
施工完成后,要对墙体进行检查,确保墙体的平整和牢固。
8. 安装进口和出口管道:在粪池的上部安装进口和出口管道,确保管道的连接紧密和通畅。
9. 完工验收:在施工完成后,组织相关人员对工程进行验收,检查粪池的完整性和工程质量,确保粪池的使用安全和可靠。
三、安全措施1. 施工人员要佩戴好安全帽、手套等安全防护装备,确保施工人员的人身安全。
2. 使用挖掘机及其他施工工具时,要对设备进行检查和维护,确保设备的正常使用。
3. 在施工过程中,要定期检查和清理挖掘坑和工作面,以防止落石和杂物对施工人员造成伤害。
4. 施工现场要保持整洁,材料和工具要摆放整齐,确保现场的通道畅通,避免事故发生。
5. 使用混凝土浇筑时,要注意保持施工现场的通风和安全,避免混凝土的喷溅和作业人员呼吸困难。
以上就是本次玻璃钢化粪池施工方案的具体内容,希望能够为工程的安全和顺利进行提供参考。

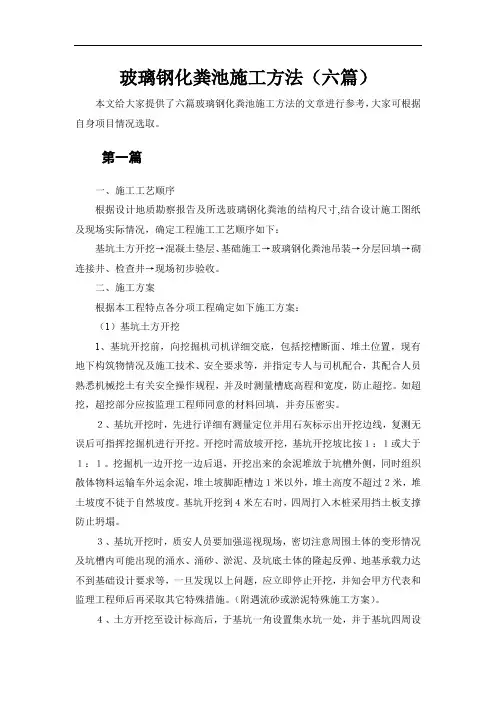

玻璃钢化粪池施工方法(六篇)本文给大家提供了六篇玻璃钢化粪池施工方法的文章进行参考,大家可根据自身项目情况选取。
第一篇一、施工工艺顺序根据设计地质勘察报告及所选玻璃钢化粪池的结构尺寸,结合设计施工图纸及现场实际情况,确定工程施工工艺顺序如下:基坑土方开挖→混凝土垫层、基础施工→玻璃钢化粪池吊装→分层回填→砌连接井、检查井→现场初步验收。
二、施工方案根据本工程特点各分项工程确定如下施工方案:(1)基坑土方开挖1、基坑开挖前,向挖掘机司机详细交底,包括挖槽断面、堆土位置,现有地下构筑物情况及施工技术、安全要求等,并指定专人与司机配合,其配合人员熟悉机械挖土有关安全操作规程,并及时测量槽底高程和宽度,防止超挖。
如超挖,超挖部分应按监理工程师同意的材料回填,并夯压密实。
2、基坑开挖时,先进行详细有测量定位并用石灰标示出开挖边线,复测无误后可指挥挖掘机进行开挖。
开挖时需放坡开挖,基坑开挖坡比按1:1或大于1:1。
挖掘机一边开挖一边后退,开挖出来的余泥堆放于坑槽外侧,同时组织散体物料运输车外运余泥,堆土坡脚距槽边1米以外,堆土高度不超过2米,堆土坡度不徒于自然坡度。
基坑开挖到4米左右时,四周打入木桩采用挡土板支撑防止坍塌。
3、基坑开挖时,质安人员要加强巡视现场,密切注意周围土体的变形情况及坑槽内可能出现的涌水、涌砂、淤泥、及坑底土体的隆起反弹、地基承载力达不到基础设计要求等,一旦发现以上问题,应立即停止开挖,并知会甲方代表和监理工程师后再采取其它特殊措施。
(附遇流砂或淤泥特殊施工方案)。
4、土方开挖至设计标高后,于基坑一角设置集水坑一处,并于基坑四周设置集水道,将地下水汇集于集水坑内,设置一台泥浆泵昼夜抽水,设一专人昼夜看护。
(2)垫层、基础施工1、基坑开挖至设计标高,复测无误后,经甲方和监理工程师验收合格后方可进行基底垫层施工,根据基座要求,施工时将坑底浮土挖掉,在坑底测设中线、边线、打设水平木桩;接着放样安装混凝土垫层模板,模板一般采用木模或钢木混合模板;模板安装完成后灌筑垫层砼,垫层砼留粗糙面,以便与基础砼接合。

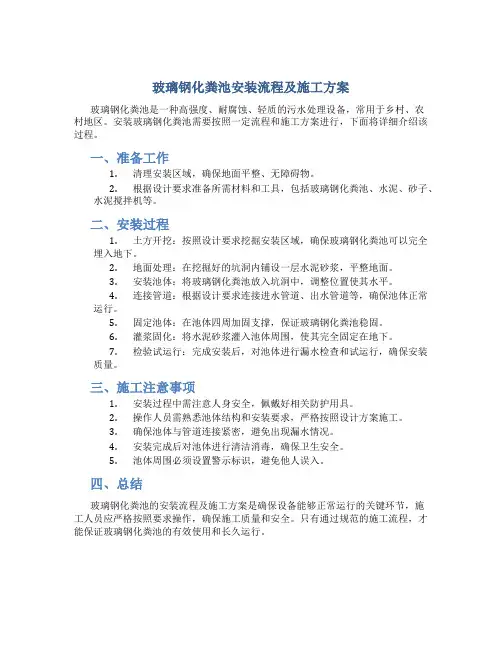

玻璃钢化粪池安装流程及施工方案
玻璃钢化粪池是一种高强度、耐腐蚀、轻质的污水处理设备,常用于乡村、农
村地区。
安装玻璃钢化粪池需要按照一定流程和施工方案进行,下面将详细介绍该过程。
一、准备工作
1.清理安装区域,确保地面平整、无障碍物。
2.根据设计要求准备所需材料和工具,包括玻璃钢化粪池、水泥、砂子、
水泥搅拌机等。
二、安装过程
1.土方开挖:按照设计要求挖掘安装区域,确保玻璃钢化粪池可以完全
埋入地下。
2.地面处理:在挖掘好的坑洞内铺设一层水泥砂浆,平整地面。
3.安装池体:将玻璃钢化粪池放入坑洞中,调整位置使其水平。
4.连接管道:根据设计要求连接进水管道、出水管道等,确保池体正常
运行。
5.固定池体:在池体四周加固支撑,保证玻璃钢化粪池稳固。
6.灌浆固化:将水泥砂浆灌入池体周围,使其完全固定在地下。
7.检验试运行:完成安装后,对池体进行漏水检查和试运行,确保安装
质量。
三、施工注意事项
1.安装过程中需注意人身安全,佩戴好相关防护用具。
2.操作人员需熟悉池体结构和安装要求,严格按照设计方案施工。
3.确保池体与管道连接紧密,避免出现漏水情况。
4.安装完成后对池体进行清洁消毒,确保卫生安全。
5.池体周围必须设置警示标识,避免他人误入。
四、总结
玻璃钢化粪池的安装流程及施工方案是确保设备能够正常运行的关键环节,施
工人员应严格按照要求操作,确保施工质量和安全。
只有通过规范的施工流程,才能保证玻璃钢化粪池的有效使用和长久运行。

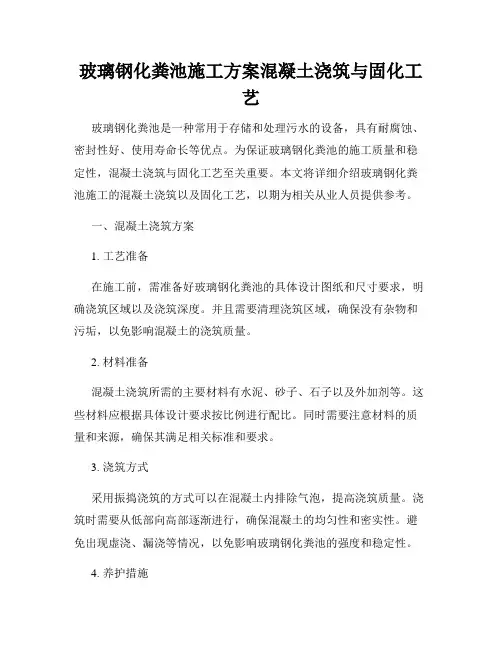

玻璃钢化粪池施工方案混凝土浇筑与固化工艺玻璃钢化粪池是一种常用于存储和处理污水的设备,具有耐腐蚀、密封性好、使用寿命长等优点。
为保证玻璃钢化粪池的施工质量和稳定性,混凝土浇筑与固化工艺至关重要。
本文将详细介绍玻璃钢化粪池施工的混凝土浇筑以及固化工艺,以期为相关从业人员提供参考。
一、混凝土浇筑方案1. 工艺准备在施工前,需准备好玻璃钢化粪池的具体设计图纸和尺寸要求,明确浇筑区域以及浇筑深度。
并且需要清理浇筑区域,确保没有杂物和污垢,以免影响混凝土的浇筑质量。
2. 材料准备混凝土浇筑所需的主要材料有水泥、砂子、石子以及外加剂等。
这些材料应根据具体设计要求按比例进行配比。
同时需要注意材料的质量和来源,确保其满足相关标准和要求。
3. 浇筑方式采用振捣浇筑的方式可以在混凝土内排除气泡,提高浇筑质量。
浇筑时需要从低部向高部逐渐进行,确保混凝土的均匀性和密实性。
避免出现虚浇、漏浇等情况,以免影响玻璃钢化粪池的强度和稳定性。
4. 养护措施混凝土浇筑后需要进行养护以确保其逐渐达到设计强度。
养护通常可采用保湿、遮阳和防风等方式,确保混凝土充分固化。
养护时间一般为7至28天,根据具体材料的要求来确定。
二、固化工艺1. 表面处理在混凝土养护完成后,需要对玻璃钢化粪池的表面进行处理。
表面处理的目的是为了增加粪池的耐腐蚀性和使用寿命。
可以采用镀锌、镀锌刷层、漆涂等方式进行表面处理。
选择的方式应根据具体条件和设计要求来确定。
2. 涂层施工涂层施工是固化工艺的重要环节之一。
选择防水、防腐等性能优良的涂料,按照工艺要求进行施工。
涂层的主要目的是为了增加玻璃钢化粪池的抗腐蚀性和密封性。
3. 固化过程涂层施工完成后,需要进行固化处理。
固化过程需要有足够的时间,一般建议在24至48小时内进行。
期间需要做好保湿、防尘等工作,以保证涂层固化成膜,增加粪池的使用寿命。
4. 完工验收最后,对玻璃钢化粪池施工进行完工验收。
验收的主要内容包括施工质量、固化效果和涂层质量等方面。

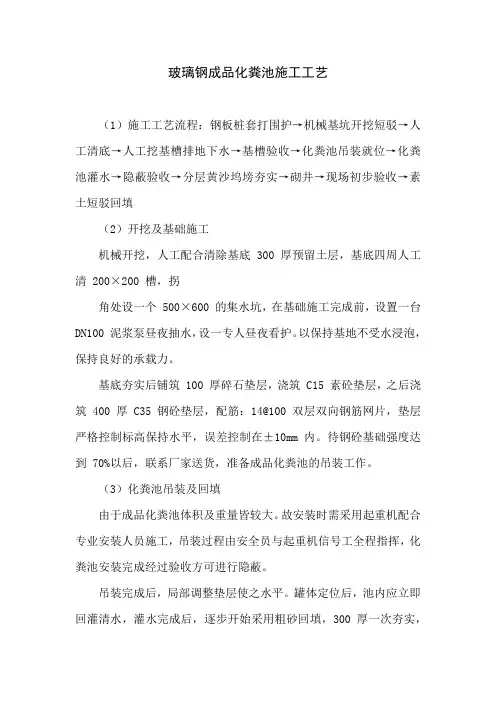

玻璃钢成品化粪池施工工艺
(1)施工工艺流程:钢板桩套打围护→机械基坑开挖短驳→人工清底→人工挖基槽排地下水→基槽验收→化粪池吊装就位→化粪池灌水→隐蔽验收→分层黄沙坞塝夯实→砌井→现场初步验收→素土短驳回填
(2)开挖及基础施工
机械开挖,人工配合清除基底 300 厚预留土层,基底四周人工清 200×200 槽,拐
角处设一个 500×600 的集水坑,在基础施工完成前,设置一台DN100 泥浆泵昼夜抽水,设一专人昼夜看护。
以保持基地不受水浸泡,保持良好的承载力。
基底夯实后铺筑 100 厚碎石垫层,浇筑 C15 素砼垫层,之后浇筑 400 厚 C35 钢砼垫层,配筋:14@100 双层双向钢筋网片,垫层严格控制标高保持水平,误差控制在±10mm 内。
待钢砼基础强度达到 70%以后,联系厂家送货,准备成品化粪池的吊装工作。
(3)化粪池吊装及回填
由于成品化粪池体积及重量皆较大。
故安装时需采用起重机配合专业安装人员施工,吊装过程由安全员与起重机信号工全程指挥,化粪池安装完成经过验收方可进行隐蔽。
吊装完成后,局部调整垫层使之水平。
罐体定位后,池内应立即回灌清水,灌水完成后,逐步开始采用粗砂回填,300 厚一次夯实,
时采用振动板,振动密实,直至平管顶上口。
(4)检查井、连接井砌筑及素土回填
回填完成后,浇筑 200 厚 C20 检查井垫层,每边宽出井边 100。
化粪池进水及出水处的污水井,按照雨污水设计说明及相关规范施工,两面水泥砂浆粉刷。
检查井与连接井砌筑完成后,待砂浆强度达到 70%后再回填素土。
回填时四周均匀回填,300 厚一次夯实,素土中不得有建筑垃圾。

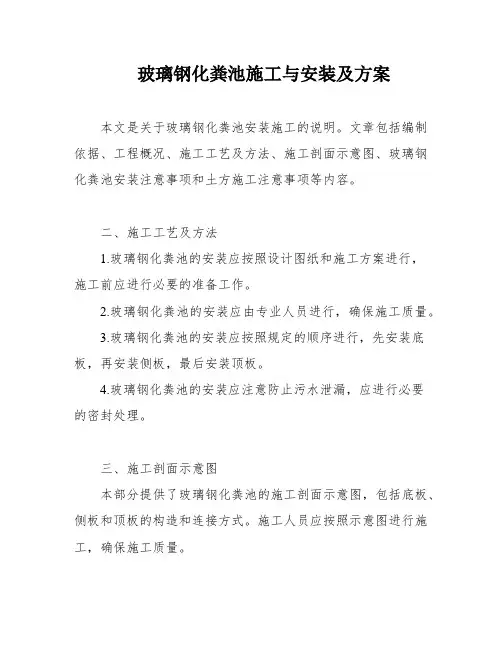

玻璃钢化粪池施工与安装及方案本文是关于玻璃钢化粪池安装施工的说明。
文章包括编制依据、工程概况、施工工艺及方法、施工剖面示意图、玻璃钢化粪池安装注意事项和土方施工注意事项等内容。
二、施工工艺及方法1.玻璃钢化粪池的安装应按照设计图纸和施工方案进行,施工前应进行必要的准备工作。
2.玻璃钢化粪池的安装应由专业人员进行,确保施工质量。
3.玻璃钢化粪池的安装应按照规定的顺序进行,先安装底板,再安装侧板,最后安装顶板。
4.玻璃钢化粪池的安装应注意防止污水泄漏,应进行必要的密封处理。
三、施工剖面示意图本部分提供了玻璃钢化粪池的施工剖面示意图,包括底板、侧板和顶板的构造和连接方式。
施工人员应按照示意图进行施工,确保施工质量。
四、玻璃钢化粪池安装注意事项1.玻璃钢化粪池的安装应在干燥、通风、无火源的环境下进行。
2.玻璃钢化粪池的安装应注意防止碰撞、磕碰和摩擦,以免损坏。
3.玻璃钢化粪池的安装应注意防潮、防晒和防腐,以延长使用寿命。
4.玻璃钢化粪池的安装前应进行必要的检查和试验,确保施工质量。
五、土方施工注意事项1.土方施工应按照设计图纸和施工方案进行,施工前应进行必要的准备工作。
2.XXX施工应由专业人员进行,确保施工质量。
3.土方施工应注意防止坍塌、滑坡和塌方等事故的发生,应采取必要的安全措施。
4.XXX施工应注意保护周围环境,防止对周围环境造成污染和损害。
根据本工程地质勘查报告,场区土质层为卵石层。
根据业主提供的设计意图和本工程的建筑物类型、生活用水标准、清掏周期、粪便污水与生活废水合流或粪便污水单独(分流)排入化粪池等情况,决定采用BZHC-14A型号的玻璃钢化粪池,其有效容积为100立方米。
根据《09BSZ3-1BZHC玻璃钢化粪池选用安装图集》的要求,该型号的化粪池有效容积为100立方米,最小基坑尺寸为4500Xmm。
本工程的基坑尺寸初步设计为4500XX5100mm(宽X长X深度),由于基坑深度内无地下水,垫层采用300厚的砂垫层,夯实压实系数大于0.95.考虑到施工安全和基坑边坡的稳定,以及现场土质的情况,拟定基坑开挖放坡系数为1:1.5,采用机械挖槽,人工配合清理槽底的施工方法进行施工,回填土材料采用中砂进行回填。

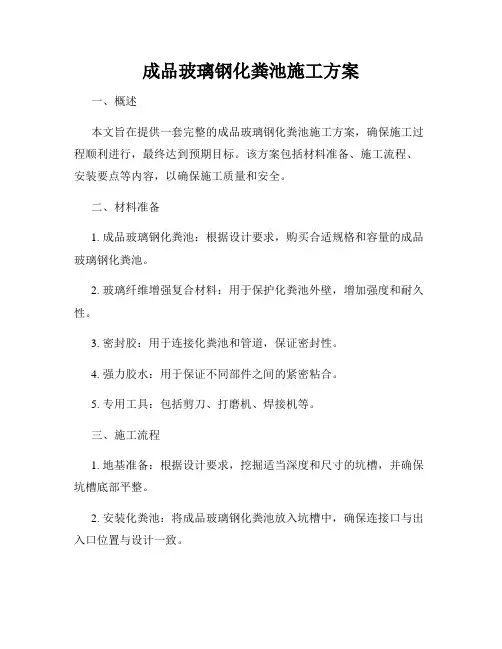

成品玻璃钢化粪池施工方案一、概述本文旨在提供一套完整的成品玻璃钢化粪池施工方案,确保施工过程顺利进行,最终达到预期目标。
该方案包括材料准备、施工流程、安装要点等内容,以确保施工质量和安全。
二、材料准备1. 成品玻璃钢化粪池:根据设计要求,购买合适规格和容量的成品玻璃钢化粪池。
2. 玻璃纤维增强复合材料:用于保护化粪池外壁,增加强度和耐久性。
3. 密封胶:用于连接化粪池和管道,保证密封性。
4. 强力胶水:用于保证不同部件之间的紧密粘合。
5. 专用工具:包括剪刀、打磨机、焊接机等。
三、施工流程1. 地基准备:根据设计要求,挖掘适当深度和尺寸的坑槽,并确保坑槽底部平整。
2. 安装化粪池:将成品玻璃钢化粪池放入坑槽中,确保连接口与出入口位置与设计一致。
3. 连接管道:使用密封胶连接化粪池与入口管道、出口管道,确保密封可靠。
4. 加固结构:使用玻璃纤维增强复合材料固定化粪池外壁,增加强度和稳定性。
5. 焊接处理:使用焊接机对连接口和重要部位进行焊接处理,确保结构牢固。
6. 沉实土壤:将挖出的土壤重新填入坑槽,反复沉实,确保基底坚实。
7. 完善细节:对化粪池进行细节处理,如打磨池体表面、安装检修孔盖等,确保完整性和易于维护。
四、安装要点1. 安全施工:施工人员必须佩戴安全帽、防护眼镜等个人防护装备,并遵守相关操作规程,确保施工安全。
2. 精确测量:在进行地基准备和安装化粪池等步骤时,需要进行精确测量,确保位置和尺寸准确。
3. 注意通风:施工环境应保证通风良好,避免化粪池内发生气体积聚,确保施工人员安全。
4. 施工顺序:按照施工流程的先后顺序进行施工,确保每个步骤的顺利进行。
5. 检测验收:施工完成后,及时进行检测验收,确保施工质量符合设计要求。
通过以上施工方案和要点,可以有效保证成品玻璃钢化粪池的施工质量和安全。
在施工过程中,务必严格遵守操作规程,确保施工人员的安全。
同时,要注重细节处理和检测验收,以达到预期效果。
玻璃钢化粪池施工方案材料选择与工艺流程一、引言玻璃钢化粪池是一种常见的污水处理设备,其具备耐酸碱腐蚀、抗老化、耐用等优点,广泛应用于农村、城市等地区的生活污水处理。
本文将介绍玻璃钢化粪池施工方案的材料选择与工艺流程。
二、材料选择1. 玻璃钢(FRP)玻璃钢是一种由玻璃纤维增强塑料(Fiber Reinforced Plastics)制成的复合材料,具有耐腐蚀、绝缘、强度高等特点。
在制作化粪池时,选择优质的玻璃纤维和环氧树脂,以确保化粪池的耐久性和安全性。
2. 附件材料(1)密封材料:选择密封性良好的硅胶或橡胶密封条,确保化粪池的密封性,减少气味泄漏。
(2)进出水口:采用耐酸碱的PVC管道,连接灵活可靠。
三、工艺流程1. 设计与制图根据工程需求和实际情况,进行化粪池的设计与制图。
确保化粪池的尺寸、结构和入口出口位置符合要求。
2. 准备工作(1)清理施工现场:清除障碍物,保证施工现场的整洁。
(2)检查材料:对购买的玻璃钢材料进行检查,确保材料质量符合要求。
3. 模具制作根据设计图纸,制作化粪池的模具。
模具应具备合适的尺寸和结构,确保化粪池施工的一致性和准确性。
4. 施工(1)涂层处理:在模具内部涂上一层薄膜,以防止玻璃钢材料黏附于模具上。
(2)玻璃纤维贴合:将预先涂布环氧树脂的玻璃纤维贴合在模具上,并逐渐堆积形成均匀的厚度。
(3)固化与硬化:利用固化剂和催化剂使玻璃纤维贴合层固化硬化,形成玻璃钢化粪池的壳体。
(4)加强筋安装:在玻璃钢化粪池内壳体的特定位置,安装加强筋以增加结构强度和稳定性。
(5)上盖安装:将上盖与玻璃钢化粪池壳体连接,确保化粪池的密封性能。
(6)配管设置:根据设计要求,在化粪池上部设置进出水口,并连接PVC管道。
(7)表面处理:经过固化硬化后,对玻璃钢化粪池的表面进行涂层处理,提高其耐久性和美观性。
四、施工注意事项1. 安全措施:在施工过程中,需要着防护服、保护眼镜、手套等个人防护装备,确保工作人员的安全。
玻璃钢化粪池的正规施工方法
1. 地基准备:在施工现场确定好施工区域之后,先对地面进行准备工作,清除任何
障碍物和杂草,并确保地面是平坦的。
2. 符合要求的设计:根据施工现场的具体要求,进行化粪池的设计,并确保设计符
合相关的国家和地方标准。
3. 安装模板:按照设计要求,在地面上安装好适当大小的模板,用以构建化粪池的
外壳。
4. 制作玻璃钢外壳:将玻璃纤维增强材料和树脂混合物均匀涂布在模板表面,确保
材料的均匀分布和粘合度。
5. 加固结构:在制作的玻璃钢外壳上加固,通常使用更多的玻璃纤维增强材料和树
脂混合物来增加外壳的强度和耐久性。
6. 安装进出口管道:在玻璃钢外壳上添加进出口管道,确保化粪池能够正常运作。
7. 完善密封性:在化粪池的接缝处和进出口管道的连接处,使用密封材料进行密封,以保证化粪池的完整性和防漏性。
8. 检查和清理:在施工完成后,进行必要的检查和清洁工作,确保化粪池没有任何
漏水和问题。
9. 测试运行:在使用化粪池之前,进行测试运行,确保化粪池能够正常工作和达到
设计要求。
10. 定期维护:在使用化粪池期间,定期进行维护工作,包括清理化粪池和检查管道
等部件的状态,以确保其持久和高效运作。
以上是关于玻璃钢化粪池的正规施工方法的十条描述。
每一步骤都非常关键,必须依
照相关标准和规定进行操作,从而确保化粪池的正常工作和安全使用。
成品玻璃钢化粪池施工方案一、施工前准备。
1. 确定施工地点,首先需要确定好化粪池的安装位置,考虑到周围环境、排水方便等因素,选择一个合适的位置进行施工。
2. 测量土地尺寸,在确定好位置后,需要对土地尺寸进行测量,确保化粪池的尺寸与土地尺寸相适应。
3. 准备施工材料和工具,在施工前需要准备好所需的玻璃钢材料、施工工具以及其他辅助材料,确保施工过程顺利进行。
二、施工步骤。
1. 土地准备,首先需要清理施工地点,确保土地平整,去除杂草、石头等障碍物,为化粪池的安装做好准备。
2. 埋设基础,根据化粪池的尺寸,在施工地点挖掘基础坑,将基础材料铺设在坑底,进行基础的埋设工作。
3. 安装化粪池,将预制好的玻璃钢化粪池放置在基础上,确保化粪池与基础之间的连接牢固,同时进行水平校正。
4. 连接管道,根据化粪池的设计,连接好进出水管道,确保管道连接紧密,不漏水。
5. 封闭化粪池,在安装好化粪池和管道后,对化粪池进行封闭处理,确保化粪池的密封性和稳固性。
6. 检查和测试,完成施工后,需要对化粪池进行全面检查和测试,确保化粪池的使用安全和稳定。
三、施工注意事项。
1. 安全第一,在施工过程中,施工人员必须严格遵守安全操作规程,做好个人防护,确保施工安全。
2. 材料质量,在选择施工材料时,必须选择质量可靠的玻璃钢材料,确保化粪池的使用寿命和安全性。
3. 施工规范,施工人员必须按照相关规范和要求进行施工,确保施工质量和效果。
4. 环保意识,在施工过程中,应当注意环保,做好施工现场的清理和环保工作,确保施工对环境的影响最小化。
四、施工结束。
1. 清理施工现场,施工结束后,需要对施工现场进行清理,清除施工垃圾和材料残余,确保施工现场整洁。
2. 完成验收,完成施工后,需要邀请相关部门进行验收,确保化粪池的安装符合相关标准和要求。
3. 交付使用,完成验收后,化粪池即可交付使用,为用户提供清洁、安全的环境。
以上就是成品玻璃钢化粪池的施工方案,希望能够对施工人员提供一定的参考和指导,确保施工质量和效果。
玻璃钢化粪池施工工艺一、工程概况本工程为成都市成华区二环路东三段外侧的1A期化粪池施工,建设单位为******。
本标段为两座100立方米的玻璃钢化粪池,不得用于商业用途。
化粪池位于一号楼靠售楼部(二十号楼)一侧,采用XXX生产的XYSHC-16型号,有效容积100立方米,直径3400mm,管道埋设深度1200-3600mm。
化粪池位置设置要求距离生活饮用水水池不得小于10米,距离地下取水构筑物不得小于30米,外壁离建筑物外墙净距离不宜小于2米,距离建筑物净距不宜小于5米。
化粪池最小覆土为0.3米,最大覆土不宜超过3米,顶部荷载不超过10吨。
二、施工工艺流程施工流程包括施工准备、测量放线、基坑开挖、护壁施工、铺设垫层、化粪池安装、C25砼浇筑、砂回填、砌筑检查井和细土回填。
一)施工准备1、核对基坑平面尺寸和坑底标高,熟悉土层、水文地质资料。
2、绘制好施工总平面图和基坑开挖图,确定开挖路线、顺序、范围、边坡坡度。
放坡系数为1:0.5,清理进场通道。
3、设置测量控制网,测定施工现场的自然地面标高,并做好现场测量记录。
4、安排好工作人员及施工机械进场,明确各专业工序间的配合关系,并进行安全技术交底。
首先,根据设计或施工要求,需要对场地进行平整清理。
如果施工区域内存在软弱土层、淤泥、大石、垃圾或建筑材料等影响工程质量的物品,就需要采取相应的处理方法,如挖除、排水疏干、抛填石块、砂等,以避免对地基承载力和机械开挖造成影响。
其次,需要修建临时设施和施工道路,并在建筑物周围设置排水沟。
在进行测量放线时,根据图纸和化粪池尺寸考虑工作面,用白灰画出化粪池的开挖线,并在施工过程中派人监测基坑情况,用水准仪测量基坑高程。
接下来,进行土方开挖和基坑清理。
XXX开挖采用机械大开挖,严格控制开挖尺寸和标高,基坑底严禁超挖,基底预留30cm人工检底,严禁在基坑四周堆土或堆放材料,以避免增加荷载造成塌方。
开挖土方全部外运,将地下水汇集于集水坑内,并设置一台泥浆泵抽水,设专人看护及时排出基坑内的集水。
其施工方法及工序是:1、工艺流程玻璃钢化粪池施工工艺流程为:定位放线→开挖基坑→处理基底垫层→设备就位→池内冲水→分层回填→砌连接井、检查井→硬化地面。
2、主要施工方法①放线、挖槽坑。
根据图纸玻璃钢化粪池的型号,按型号尺寸、标高、放灰线开挖基槽并符合国家有关施工规范的各项规定。
在地下水位较高的条件下,开挖坑槽需排水。
②处理基础垫层。
玻璃钢化粪池施工现场的地基承载力宜不小于100kN/㎡,无地下水时,采用200mm厚砂垫层;若有地下水或软基层时,先浇筑C10混凝土垫层,铺100mm厚砂垫层;在湿陷性黄土地区,做300mm厚3:7灰土垫层分层夯实,压实系数不小于0.95。
施工时注意不得超挖,超挖必须回填夯实并保证密实度。
基础垫层处理完后,在垫层上做5cm~10cm的砂垫层,砂垫层要求采用不含有草根等有机质杂物的砂。
③设备就位。
玻璃钢化粪池到场后,设备就位前先检查表面无裂痕、划伤等明显质量缺陷,检测各处高程是否正确,找准设备进出水方向(有箭头标志),确认无误后,用吊车将玻璃钢化粪池吊装至基础处理过的基槽内,就位后检查设备进出水管标高是否符合设计图纸要求,水平水流轴线是否与下水管道轴线保持在同一轴线上。
④池内冲水。
设备就位符合要求后,向设备内注水。
注水时应先注入池体1/3高度的水,同时在玻璃钢化粪池下面围土,以稳定玻璃钢化粪池,然后按照回填高度同步向池内注水,尽量消除回填时的局部冲击力。
⑤分层回填。
安装就位注水后,应及时回填。
底部两侧500mm高度内应用黄砂填实(若土壤为粘土,池体周围应全部用黄砂填实)。
填砂时,每填300mm厚就向砂中洒水进行夯实,夯实时可用平板振捣器振捣(见图所示)。
回填土中不得含有有机物、冻土以及较大的砖石等硬块,不得回填建筑垃圾,应采用细粒土回填;回填时可按每层虚铺厚度250mm进行,宜用人工夯实,不得局部猛力冲击或机械回填,以防池体损坏。
⑥砌连接井、检查井。
当回填达到一定高度时,安装进出口连接井和检查井,连接井和检查井井底必须做混凝土垫层,防比基底不均匀沉降造成对玻璃钢化粪池和管道的损坏。
玻璃钢化粪池施工方案玻璃钢化粪池施工方案一、施工准备1.1 施工前的准备(1) 确定施工地点,根据现场情况选择合适的施工方案。
(2) 进行必要的测量,确定粪池的尺寸和深度。
(3) 检查施工现场的平整度和稳定性,确保施工安全。
1.2 材料准备(1) 购买所需玻璃纤维布、环氧树脂、玻璃纤维胶粘剂等施工材料。
(2) 购买适量的加固材料,如钢筋、钢管等。
二、施工工艺2.1 施工流程(1) 清理施工现场,确保无杂物和积水。
(2) 进行土方开挖,按照设计要求开挖粪池底板和壁面的基坑。
(3) 制作钢筋基础,根据设计要求将钢筋焊接成网状结构。
(4) 将玻璃纤维布铺设在钢筋基础上,用玻璃纤维胶粘剂粘接。
(5) 进行玻璃纤维布的多层覆盖,确保粪池的密封性和强度。
(6) 用环氧树脂进行最后一层涂覆,增加粪池的耐腐蚀性和光滑度。
(7) 完成粪池的施工后,进行必要的漏水测试和质量验收。
(8) 清理施工现场,做好环境保护工作。
2.2 施工要点(1) 施工过程中要保证现场通风良好,避免有害气体对工人的危害。
(2) 施工过程中要严格按照设计要求和工艺要求进行操作,确保施工质量。
(3) 施工过程中要注意安全,佩戴好安全帽、手套等防护用具,并设置警示标志。
(4) 施工结束后,要及时清理现场,保持施工环境的整洁。
三、施工安全3.1 施工人员的安全(1) 施工人员必须经过合格的安全培训,掌握相应的安全知识和操作技能。
(2) 施工现场必须设置合适的安全警示标志,提醒施工人员注意安全。
(3) 施工过程中,施工人员要时刻保持警惕,注意周围环境和工作状态。
3.2 施工设备的安全(1) 施工设备必须符合相关安全规定,并经过定期的检测和维护。
(2) 施工设备的操作人员必须具备相应的操作证书,并遵守操作规程。
四、质量控制4.1 材料质量控制(1) 在购买施工材料时,要选择有质量保证的产品,保证材料的合格性。
(2) 施工过程中要对材料进行验收,拒收不符合要求的材料。
玻
璃
钢
化
粪
池
施
工
方
案
成都帀成华区川棉厂住宅项目1A工程施工单位:中铁八局集团第一工程有限公司
二0一一年六月二十二日
一、工程概况
“成都市成华区川棉厂住宅项目1A期工程”位于成都市成华区二环路东三段外侧,建设单位为龙悦房地产(成都)开发有限公司。
本工程内容为1A期化粪池施工,本标段为两座100立方米成品玻璃钢化粪池,位于一号楼靠售楼部(二十号楼)一侧。
玻璃钢化粪池采用成都鑫源玻璃钢有限公司生产的玻璃钢化粪
池,型号为:X SH G 16,有效容积100立方米,直径3400 mm,管道埋设深度1200-3600 mm。
产品的相关要求:(1)化粪池位置设置要求:距离生活饮用水水池不得小于10米;距离地下取水构筑物不得小于30米;当建筑物基础平面高于化粪池基础平面时,化粪池外壁离建筑物外墙净距离不宜小于2米;当建筑物基础平面低于化粪池基础平面时,化粪池外壁距离建筑物净距不宜小于5米。
(2)化粪池荷载要求:化粪池最小覆土为0.3米,最大覆土不宜超过3米;化粪池顶部荷载不超过10吨,若超出应由设备厂家另行确定增加保护措施方案。
施工现场两个并排安装化粪池的底基坑尺寸为11300X12000 mm,根据现场实际情况,基坑采用机械开挖,放坡为1:0.5
二、施工工艺流程
池安装P |C25砼浇筑卜砂回填十砌筑检查井-细土回填
(一)施工准备
1、核对基坑平面尺寸和坑底标高,熟悉土层、水文地质资料。
2、结合施工现场的实际情况,绘制好施工总平面图和基坑开挖图(见
附图),确定开挖路线、顺序、范围、边坡坡度。
开挖时放坡系数为1:
0.5,确定现场材料设备进场路线,清理进场通道。
3、设置测量控制网,根据施工现场的实际情况将水准标高测设到周围的建筑物上,并于适当的地方设置半永久性的水准点。
根据所布置的测量控制网,测定施工现场的自然地面标高,并做好现场测量记录,作为施工的依据。
4、根据施工工期的要求安排好工作人员及施工机械进场,明确各专业工序间的配合关系,并根据施工规范的有关要求向参加施工工作的人员层层进行安全技术交底。
5、根据设计或施工要求的范围平整清理场地。
凡在施工区域内,影响工程质量的软弱土层、淤泥、大石、垃圾、建筑材料,应分别情况采取全部挖除或排水疏干、抛填石块、砂,现场转运等方法妥善处理,以免影响地基承载力和机械开挖。
6、修建临时设施及施工道路,在建筑物四围设置排水沟。
(二)测量放线
根据图纸及化粪池尺寸,考虑工作面(化粪池底基坑尺寸为化粪池外边尺寸各+0.5米或+ 1米,化粪池为顺地下室边修建,临地下室一侧为靠地下室外边全开挖),根据放坡系数1: 0.5用白灰画出化粪池的开挖线(见化粪池基础平面图一、二)。
施工过程中派人监测基坑情况,开挖过程用水准仪测量基坑高程。
(三)土方开挖及基坑清理
土方开挖采用机械大开挖,土方开挖过程中,严格控制开挖尺寸
及标高,基坑底严禁超挖,基底预留30cm人工检底,严禁在基坑四周堆土或堆放材料,以免增加荷载造成塌方,开挖土方全部外运,土方开挖至设计标高后,于基坑一角设置集水坑一处,并于基坑四周设置集水道,将地下水汇集于集水坑内,设置一台DN100的泥浆泵抽水,设专人看护及时排出基坑内的集水。
基坑上口周边设截水沟或挡水线,以防止地面雨水流入基坑及对坑壁浸泡。
由于为深基坑开挖,土方开挖后立即进行护壁施工,护壁施工见专项方案。
土方开挖工程质量要求
(四)垫层施工
土方开挖完成后,应立即进行基坑底C15砼垫层施工,在砼施工时应
控制好其表面标高,砼垫层施工完成且砼初凝后,进行其坑底砂垫层施工。
(五)化粪池安装及砼浇筑
化粪池的吊装前应检查基底标高,确认化粪池的进出口方向,化粪池采用起重机配合专业安装人员施工,本产品吊装就位后,测定水平度,局部调整垫层使之水平。
经验收后开始隐蔽施工,将化粪池内灌满清水使之稳定。
化粪池灌水临时稳定后进行C25砼浇筑,使
之基座永久固定。
(六)回填及检查井砌筑
待基座砼浇筑初凝后用黄砂回填,回填应每30cm分层夯实,必须人工夯实,使化粪池周围回填密实。
回填时基坑内不得有杂物,积水。
若有积水时必须先水排干。
在回填图纸要求的进出管井底标高位置时,且回填密实度达到施工规范要求后分别砌筑进出水井、清掏
井及透气管安装、进出水管安装。
各检查井砌筑至路面高度时应及时安装井圈、盖好井盖。
检查井底座以上部分采用细土回填,回填的素土不得含有有机物,不得有大于50cm的硬物。
土方回填工程质量要求
三、施工安全措施
1基坑开挖后,基坑四周及时设立安全警示牌及警告标志。
2、施工前认真进行安全文明施工交底,对所用工具、机械等进行详细检查、保养,如有损坏应进行修理或更换。
3、机械作业时,设专人指挥。
所有工具、材料不得向井内投扔和倾倒,应用绳系送或用设备吊运。
4、所有特殊工种人员须经培训合格后持证上岗。
现场电器设备施工作业由专职电工进行操作,严禁非专业人员从事专业技术作业。
5、在挖土时,保证连续作业、分层开挖,工序必须衔接流畅。
发现问题及时处理。
在基坑、井旁的施工人员要特别注意边上土方情况,防止坍塌。
6、挖土时,严禁施工人员站在挖掘机工作的半径内,堆土要在沟槽2米外,并且高度不得超过1.5米。
7、每日或雨后必须检查护壁稳定情况,及时做好基坑排水工作,在确保安全的情况下方可继续工作。
机械不得在输电线路垂直方向下边工作中,在输电线路一侧工作,不论在任何情况下机械的任何部位与架空输电线路在最近距离应符合安全操作规程要求。
8机械应停在坚实的地基上,不得将挖土机履带与挖空的基坑平行,停、驶、运土汽车不宜靠近基坑2米内平行行驶,防止塌方翻车。
向汽车上装土须在车子停稳后进行,禁止铲头从汽车室上越过。
基坑四周须设置1.2米高的安全护栏,要设置一定数量临时上下施工爬梯。
9、开挖出的土方,要严格按照施工组织设计内容要求堆放,配合汽车将土及时运走,以免地面堆载超荷引起土体移位。
