外墙内保温施工方案
- 格式:docx
- 大小:21.17 KB
- 文档页数:9

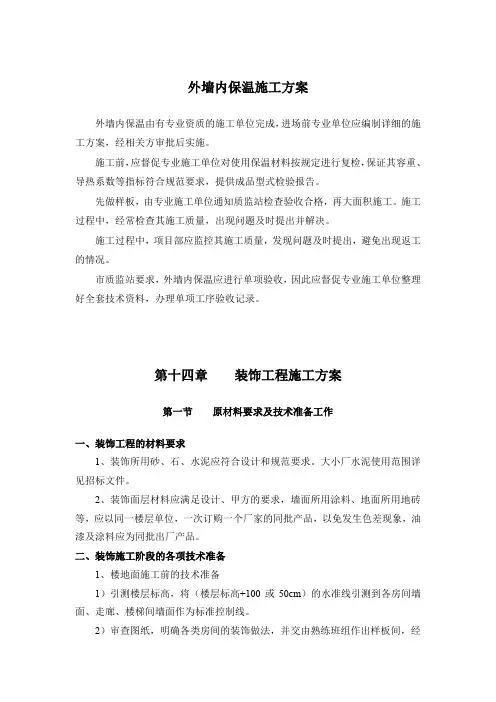

外墙内保温施工方案
外墙内保温由有专业资质的施工单位完成,进场前专业单位应编制详细的施工方案,经相关方审批后实施。
施工前,应督促专业施工单位对使用保温材料按规定进行复检,保证其容重、导热系数等指标符合规范要求,提供成品型式检验报告。
先做样板,由专业施工单位通知质监站检查验收合格,再大面积施工。施工过程中,经常检查其施工质量,出现问题及时提出并解决。
施工过程中,项目部应监控其施工质量,发现问题及时提出,避免出现返工的情况。
市质监站要求,外墙内保温应进行单项验收,因此应督促专业施工单位整理好全套技术资料,办理单项工序验收记录。
第十四章 装饰工程施工方案
第一节 原材料要求及技术准备工作
一、装饰工程的材料要求
1、装饰所用砂、石、水泥应符合设计和规范要求。大小厂水泥使用范围详见招标文件。
2、装饰面层材料应满足设计、甲方的要求,墙面所用涂料、地面所用地砖等,应以同一楼层单位,一次订购一个厂家的同批产品,以免发生色差现象,油漆及涂料应为同批出厂产品。
二、装饰施工阶段的各项技术准备
1、楼地面施工前的技术准备
1)引测楼层标高,将(楼层标高+100或50cm)的水准线引测到各房间墙面、走廊、楼梯间墙面作为标准控制线。
2)审查图纸,明确各类房间的装饰做法,并交由熟练班组作出样板间,经设计、建设单位会同签订认可后作为标准,照标准样板备料和施工。
3)施工前,应由安装队伍敷设好给水排水管线和电线管件及其它预埋件,特别注意地漏上口标高,要复核准确。
2、天棚、墙面装饰施工前的技术准备
1)施工前,应对穿过天棚的管道孔洞周围填塞1:2水泥砂浆或细石砼。
2)对基体进行检查验收,确定各种管道构件安装完毕,符合设计要求。
3)先做出样板,经建设、设计单位检验认定后,照样板施工。
3、门窗工程施工前的技术准备
门窗由建设单位直接分包,抹灰过程中应作好配合工作。门窗施工单位应作好以下工作:
1)施工前,熟悉图纸,确定门窗安装位置和开启方向,以及门窗的数量和质量,通过现场实测,确定门窗的规格,再以此向专业厂家提出门窗供应计划。
2)检查门窗洞口尺寸和预埋块的数量、位置。门窗洞尺寸检查包括上下各层相同位置的洞口是否在同一条垂直线上,同一标高洞口是否在同一条水平线上,如有问题事先处理。
4、其它
1)装饰饰面施工前应对结构主体进行验收,作好劳动力、机具、材料的组织。
2)熟悉西南J标准图集各装饰做法的具体操作程序,严格按要求组织施工。
3)对操作工人进行详细的技术交底,提出施工操作程序、质量要求,安全注意事项等。
第二节 装饰施工前的基层处理
一、内墙面的基层处理
1、将内墙表面的灰尘,污垢和油渍等清除干净,如门窗已安装,应按要求对门窗框和墙面的间隙填塞严密。
2、在不同材料交接处,铺钉300宽0.8厚9×25的钢板网,然后抹灰,以避免墙面裂缝。
3、剔平墙体凸处,对于墙体与钢筋砼接缝处,采用与底子灰配合比相同的砂浆在接缝处抹一遍“过渡层”(厚3~5mm),超过接缝的长度不小于100mm,待其干燥后抹底灰。
4、抹灰前,所有给排水管、箱、盒子、其它管道等预埋完毕,用1:3水泥砂浆填补密实,铺钉300宽钢巴网。当安装的管道、箱盒周边空隙较大时,应先用细石砼填实,再铺钉钢巴网。
5、 按照西南04J图集要求,抹灰前在砖墙面喷水,喷水后在墙体基层上满刷纯水泥浆,砼墙面除刷纯水泥浆(加15~20%建筑胶)外,还应用1:2.5水泥砂浆在墙面刮糙,厚度约3~5㎜。
二、天棚面的基层处理
1、将凸出的砼剔除,清除砼表面很的灰尘、杂质。
2、抹灰前,在顶棚基层上满刷一遍加20%建筑胶水泥浆,防止抹灰层开裂、空鼓。
三、楼地面的基层处理
1、楼地面的预埋管线等全部完成,标高位置必须准确,经建设、设计单位对隐蔽工程检验合格后,才能做楼地面工作。
2、楼地面的孔洞和地漏管边周围的孔隙,提前用1:2水泥砂浆和建筑油膏进行嵌缝处理。
3、对于设计下降楼板标高后安装管道的位置,在浇筑豆石砼前,应设置钢巴网,钢巴网宽度宽于管道边≥300,可用水泥钉将钢巴网钉在结构楼板上,避免楼面出现开裂的情况。
4、楼板表面松散的砼、砂浆、尘土、杂物必须清除。
第三节 室内抹灰工程施工
一、材料准备
1、水泥强度等级≥R32.5Mpa
2、砂:中砂 含泥量≤3%
3、石灰膏:采用复合石灰膏成品
二、工具准备
抹灰铁板、木抹子、阴阳角抹子、托灰板、靠尺、刮尺、角尺、线坠、灰铲、筛子、灰槽、洒水壶、钢筋卡子。 三、工艺流程
基层处理→打巴出柱→抹护角→润湿墙面→刷加胶素水泥浆→抹底层灰→抹中层灰→润湿墙面→抹罩面灰
四、施工要求
1、按照基层表面平整垂直情况,进行吊垂直、套方找规矩。经检查后确定抹灰厚度,操作时先贴上灰饼再贴下灰饼,用靠尺找好垂直与平整。灰饼宜用1:3水泥砂浆。
2、做护角:阳角处应做护角,护角应用1:2水泥砂浆,每侧宽度不小于5cm。
3、抹底层、中层灰
砖墙:润湿墙面、刷加胶素水泥浆,先薄抹一层底子灰,接着分层分遍与灰饼抹平,用靠尺刮平找直,木抹子槎平、凿毛。
砼墙、梁面抹灰前一天用水把砼面浇透,除刷纯水泥浆(加15~20%建筑胶)外,还应用1:2.5水泥砂浆在墙面刮糙,厚度约3~5㎜。其余同砖墙体底灰、中层灰(平均厚度控制在15mm以内)的施工方法。
4、抹砂浆罩面灰
底层砂浆抹好后第二天先将墙面湿润后即可罩面,厚度控制在5~8mm之内。抹灰时先薄刮一道,使其与底灰抓牢,紧跟着抹第二遍,用靠尺刮平找直,用铁抹子压实压光。
五、质量标准
1、表面光滑、洁净、线角平直、清晰美观、无抹纹。
2、表面平整度、阴阳角垂直度、立面垂直度、阴阳角方正偏差在规范允许值内。
3、开间尺寸符合要求。
第四节 墙面、天棚刮腻子、刷乳胶漆(涂料)施工
施工程序:
1、基层处理:将残留在抹灰层面上的灰尘、污垢、溅沫和砂浆流痕等杂物清除干净。
2、修补腻子:将基层上磕碰的坑凹、缝隙等处分遍找平,干燥后用砂纸将凸出处磨平,并将污尘扫净。先刮嵌缝腻子,终凝后,用底层腻子在接缝处薄刮一层,用刮刀刮平压实,赶出气泡,紧接着刮中层腻子。
3、刮腻子:第一遍用胶皮刮板满刮,之后用砂纸将浮腻子及刮痕磨光并将浮尘清扫干净;第二遍用刮板满刮腻子,将基层刮平刮光,干燥后用中号砂纸打磨平整,注意不要漏磨或将腻子磨穿;第三遍满刮腻子,干燥后小心用细砂纸磨光。要求腻子应平整、坚实、牢固,无粉化、起皮和裂缝。
4、在腻子完成后,进行涂刷乳胶漆面层装饰,其做法是:
①在需要做乳胶漆的部位涂刷一遍底漆。
①施涂第一遍乳胶漆、涂料,施涂顺序是先刷顶板后刷墙面,刷墙面时应先上后下。乳胶漆、涂料使用前搅拌均匀,适当按比例加水稀释,防止头遍涂料施涂不开。干燥后复补腻子,待复补腻子干燥后用砂纸磨光,并清扫干净。
①施涂第二遍乳胶漆、涂料,操作要求同第一遍,但是重点在于防止露底。漆膜干燥后,待膜光后清扫干净。
①施涂第三遍乳胶漆、涂料:操作要求同第二遍。由于乳胶漆干燥较快,应连续迅速操作,涂刷时从一头开始,逐渐涂刷向另一头。要注意上下顺刷相互衔接,后一排笔紧接前一排笔,避免出现干燥再处理接头。
第五节 水泥砂浆地面施工
一、施工顺序
基层处理→找标高、弹线→洒水湿润→抹灰饼→刷水泥浆结合层→铺水泥砂浆面层→木抹子搓平→养护。
二、施工要点
1、基层处理:先将基层上的灰尘扫掉,用钢丝刷和钻子刷净、剔掉灰浆皮和灰渣层。
2、找标高弹线:根据墙上的的水平线,往下量测出面层标高,并弹在墙上。
3、洒水湿润:用喷壶将地面基层均匀洒水一遍。
4、抹灰饼:根据墙上弹的面层标高水平线,确定面层抹灰厚度。
5、刷水泥浆结合层:在铺设水泥砂浆之前;应涂刷水泥浆一层,其水灰比为0.4~0.5,不要涂刷面积过大,随刷随铺面层砂浆。
6、铺水泥砂浆面层,涂刷水泥浆之后紧跟着铺水泥砂浆。
7、木抹子搓平:木刮杠括平后,立即用木抹子搓平,从内向外退着操作,并随时用2m靠尺检查其平整度。
8、铁抹子压光:木抹子抹平后,立即用铁抹子压抹,直到出浆为止,如果砂浆过稀表面有泌水现象时,可均匀撒一遍干水泥和砂(1:1)的拌合料(砂子要过3mm筛),再用木抹子用力抹压,使干拌料与砂浆紧密结合为一体,吸水后用铁抹子压平。不得撒纯水泥吸水。
9、养护:压光完毕后24小时,应洒水养护,保持湿润,养护时间不少于7天。
第六节 地砖楼地面
地砖地面主要用于电梯间及走道、门厅等公共区域。
首先,应根据要求进行地面砖排版,经设计或建设单位同意后施工。
一、施工顺序
基层处理→贴灰饼→弹线排砖→铺结合层砂浆→镶贴地砖→擦缝
二、施工要点
1、基层处理
将砼基层上的杂物清理掉,并用钻子剔掉砂浆落地灰,用钢丝刷刷净浮浆层。
2、找标高、弹线:根据墙上的水平标高线,往下量测出面层标高,并弹在墙上。
3、抹找平层砂浆:
a、酒水湿润:在清理好的基层上,用喷壶将地面基层均匀酒水一遍。
b、抹灰饼:从已弹好的面层水平线下量至找平层上皮的标高,抹灰饼间距1.5米,灰饼上平就是水泥砂浆找平层的标高。
c、装铺水泥砂浆:涂刷一遍水泥浆粘结层,要随涂刷随铺砂浆,然后根据标高,将已拌合的水泥砂浆铺装在地面,用木抹子摊平、拍实,小木杠刮平,再用木抹子搓平,并用靠尺检查其平整度,同时检查其标高坡度是否正确,24h后浇水养护。
4、弹铺砖控制线:当找平层砂浆抗压强度达到1.2Mpa时,开始上人弹砖的控制线,预先根据设计要求和砖块的规格尺寸,确定板块铺砌的缝隙宽度。当设计无规定时,紧密铺贴缝隙宽度不宜大于1mm,虚缝铺贴缝隙宽度宜为5~10mm。铺贴地砖以房间分中,从纵、横两个方向排尺寸,不足整砖充数时,将非整砖用于边角处。
5、 铺砖:铺砖时应从里向外退着操作,人不得踏在刚铺好的砖面上,每块砖应跟线,操作程序是:
a、铺砌前将地砖放入水桶中浸水湿润,晾干后表面无明水时,方可使用。
b、找平层上酒水湿润,均匀涂刷素水泥浆,涂刷面积不要过大,铺多少刷多少。
c、结合层的厚度:如采用水泥砂浆铺设时应为10~15mm。应随拌随用,初凝前用完,防止影响粘结质量。
d、铺砌时,砖上楞略高出水平标高线,找正、找直、找方后,砖上面垫木板,用橡皮锤拍实,顺序从内退着往外铺砌,做到面砖砂浆饱满,相接紧密、坚实,与地漏相接处,用砂轮锯将砖加工成与地漏相吻合。
e、拨缝、修整:铺完2至3行,应随时拉线检查缝格的平直度,如超出规定应立即修整,将缝拨直,并用橡皮锤拍实,此项工作应在结合层凝结之前完成。
6、勾缝擦缝:面层铺贴应在24h内进行擦缝,勾缝工作,并应采用同品种、同标号、同颜色的水泥。
a、勾缝:用勾缝剂或1:1水泥细砂浆勾缝,缝内深度宜为砖厚的1/3,要求缝内砂浆密实、平整、光滑,随勾随将剩余水泥砂浆清走、擦净。
b、擦缝:如设计要求不留缝隙或缝隙很小时,则要求接缝平直,在铺实修整好的砖面层上用浆壶往缝内浇水泥浆,然后用干水泥撒在缝上,再用棉纱团擦揉,将缝隙擦满。最后将面层上的水泥浆擦干净。
7、铺完砖后注意成品保护。
第七节 地下室回填及砼垫层施工
一、地下室回填
本次施工地下室面积约25000㎡,在主楼范围有部分隔墙,部分为停车场及设备用房,设计地面有排水沟和集水坑。结构面将填高300~400采用砂夹石回填,在回填一定厚度的地面后,面做C15砼垫层100~150厚。为了避免地下室
