总进度计划赶工措施.doc
- 格式:doc
- 大小:25.00 KB
- 文档页数:3
赶工方案及措施1、总体赶工措施不论因何种原因,导致工程进度拖延,各扩建工程均采取以下措施进行赶工:1)编制科学合理、安全可行、保证质量的赶工计划,包括进度计划、资源投入计划、设备材料供应计划等。
2)加大资源投入,从总公司及时调拨或者向市场采购新的施工机械设备和机工具设备,从总公司及时调配其他骨干力量。
机械设备在3天内完成转移,马上投入使用;劳动力在24小时内调配到位。
3)施工班组采用两班工作制或三班工作制,局部区域在保证安全施工的前提下实施立体交叉作业;同时,根据具体情况,制定新的夜间施工措施。
4)进一步增强构造措施管理:调整管理机构、增加管理及技术人员、加强施工班组管理力度。
增强工程技术管理人员的技术攻关和技术创新,调整施工技术方案,增强施工现场管理力度。
及时更换不合格或不适合的管理、技术、施工班组人员。
5)加大赶工宣传力度,实施进一步的劳动竞赛活动,树立全体员工的“安全为天、质量是本、进度为关键”的意识,确保在无安全和质量事故的前提下完成赶工过程。
6)实行嘉奖措施,我公司将对在赶工过程中作出紧张贡献的技术管理人员、施工班组、个人实施嘉奖。
2、受天气因素影响的赶工措施1)受天气因素影响时,采用在施工现场搭设防雨棚、防雨布等设施,增加安全设施,确保施工如期进行。
2)在受天气因素影响确实无法施工时,各扩建工程将调整作息时间。
3)增加夏季员工个人防护措施。
4)加强对夏季、雨季的预测防范工作,加大夏、雨季施工的安全、质量保证措施。
3、受施工图纸交付使用推延、施工需用的文件材料不足影响的赶工措施1)利用我公司丰富的工程施工经验,提前进行材料备料,充分做好施工前的准备。
2)编写新的施工技术措施方案或采用临时技术措施,调整施工顺序和进度计划中的工序逻辑关系。
3)加强图纸文件资料管理软件的使用,提前预测图纸文件资料的需求计划,做到提前与设计单位、业主及材料供应商进行图纸文件资料需求的沟通。
3)加强图纸文件资料管理软件的使用,提前预测图纸文件资料的需求计划,做到提前与设计单位、业主及材料供应商进行图纸文件资料需求的沟通。

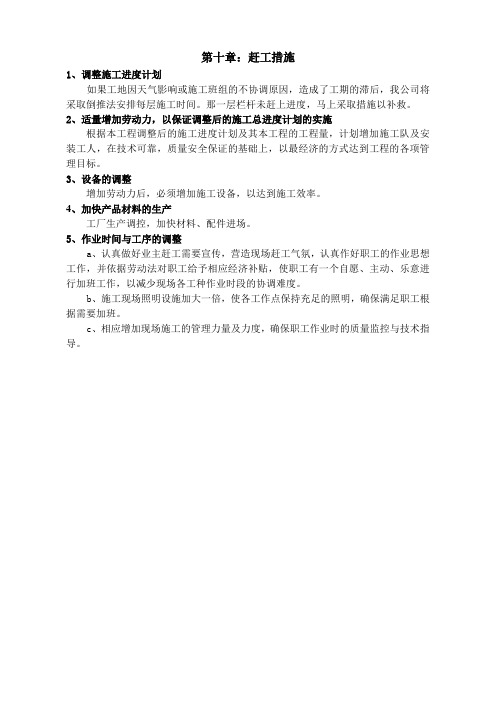

第十章:赶工措施
1、调整施工进度计划
如果工地因天气影响或施工班组的不协调原因,造成了工期的滞后,我公司将采取倒推法安排每层施工时间。
那一层栏杆未赶上进度,马上采取措施以补救。
2、适量增加劳动力,以保证调整后的施工总进度计划的实施
根据本工程调整后的施工进度计划及其本工程的工程量,计划增加施工队及安装工人,在技术可靠,质量安全保证的基础上,以最经济的方式达到工程的各项管理目标。
3、设备的调整
增加劳动力后,必须增加施工设备,以达到施工效率。
4、加快产品材料的生产
工厂生产调控,加快材料、配件进场。
5、作业时间与工序的调整
a、认真做好业主赶工需要宣传,营造现场赶工气氛,认真作好职工的作业思想工作,并依据劳动法对职工给予相应经济补贴,使职工有一个自愿、主动、乐意进行加班工作,以减少现场各工种作业时段的协调难度。
b、施工现场照明设施加大一倍,使各工作点保持充足的照明,确保满足职工根据需要加班。
c、相应增加现场施工的管理力量及力度,确保职工作业时的质量监控与技术指导。
赶工措施和赶工目标1. 背景在项目开发或工程施工过程中,常常会遇到工期紧张的情况,为了保证项目能按时完成,赶工措施成为了必不可少的手段。
赶工措施是指在原定计划的基础上,通过加大工作强度、增加人工投入、优化工艺流程等方式,以缩短工期、加快工程进度的一系列措施。
2. 赶工措施2.1 加班加点加班加点是最常见的赶工措施之一。
通过延长工作时间,增加工作强度,来迅速推进项目进度。
这种方式下,工作人员通常会每天工作时间延长,以及在周末和节假日进行工作。
2.2 临时加人当项目面临工期紧张的情况下,引入新的工作人员是常见的赶工措施之一。
这些人员可以是临时聘用的外部人员,也可以是从其他部门调动或借调过来的内部人员。
新加入的人员可以快速投入到项目中,增加工作力量,加快工程进度。
2.3 优化工艺流程通过优化工艺流程,可以减少不必要的工序和手续,提升工作效率。
常见的优化手段包括简化流程、减少环节、采用高效工具和设备等。
通过合理调整工艺流程,能够在不牺牲质量的前提下,快速推进工程进度。
2.4 强化监督和协调在赶工过程中,加强监督和协调是非常重要的。
项目管理人员需要密切跟踪工作进展,及时发现问题和障碍,采取相应的措施解决。
同时,各个部门和团队之间的协调和沟通也需要加强,确保各项工作能够有序进行。
3. 赶工目标3.1 完成工程进度最直接的赶工目标就是确保工程能够按时完成。
如果项目的工期延误,不仅会导致额外的成本和资源浪费,还可能影响到整个项目计划的推进。
因此,赶工的首要目标就是确保工程进度不受影响,按时交付。
3.2 提高工作效率赶工过程中,通过加大工作强度和优化流程等措施,可以提高工作效率。
高效的工作方式能够让工程进度得到有效推进,避免出现不必要的拖延和浪费。
提高工作效率也能够为后续工作提供更多的时间和资源。
3.3 保证工程质量虽然赶工的目标是保证工程按时完成,但不可忽视的是工程质量。
即便时间紧迫,也不能牺牲工程质量。
因此,赶工过程中要确保各项工作符合质量要求,遵循相关标准和规范,确保项目交付的质量和可靠性。
工程赶工措施范文1.强化组织管理:-设立专职工期控制经理,负责整个工期控制工作,以确保施工进度的顺利进行。
-制定详细的工期计划,并分配合适的任务给每个施工单位,明确责任,协调各个分部工程之间的配合。
-建立与业主的沟通渠道,及时反馈工程进展情况,并根据需要进行调整。
2.提前采购材料:-对于前期工序常用的材料,提前进行采购,确保材料到位。
同时可以根据施工进度和实际需要进行合理调整,避免因材料供应不足而延误工期。
-与供应商进行充分的沟通和洽谈,争取价格优惠和供货优先权,以确保材料的及时到货。
3.加班加点:-合理安排施工人员的工作时间,根据工期需求适当延长工作时间,加班加点完成任务。
-注意员工劳动强度和安全,提供必要的休息和保障,以保证员工能够保持高效的工作状态。
4.强化项目管理:-采用现代化的项目管理工具和技术,如进度管理系统、BIM等,提高工程的管理水平。
-引入项目管理专家,根据实际情况提出合理的管理方案和措施,以确保工期的顺利进行。
5.多部门协同:-工程赶工需要多个部门的协同配合,包括施工单位、监理单位、设计单位、材料供应商等。
-各部门之间应加强沟通和协作,及时解决问题,共同推进工程进展。
6.提前储备资源:-提前储备各种施工机械、设备和人力资源,并对其进行充分的维护和保养,以确保在需要时能够快速投入使用,保证施工工作的连续进行。
7.划分关键工序:-对关键性工序进行优先安排和重点监督,确保这些工序能够在规定的时间内完成,从而保证整个工程的进度。
8.资源调配和协调:-合理调配和协调施工人员、机械、设备等资源,根据实际情况进行灵活调整,以满足工程进展的需要。
9.加强质量管理:-工程赶工不仅要保证工期,还要保证质量。
加强对施工过程的监督和检查,确保施工质量,避免因快速施工而出现质量问题。
10.勇于采用新技术:-通过引入先进的施工技术和装备,如预制构件、模块化施工等,可以提高施工效率,缩短工期。
总之,工程赶工需要采取一系列的措施和管理手段,保证施工进度的有效推进。
工程赶工措施方案一、背景在工程施工过程中,由于各种原因,可能会出现工期延误的情况。
为了确保工程能按时完成,需要采取一系列赶工措施来提高工期进度,确保工程质量。
二、赶工目标1. 确保工程能在规定的时间内完成。
2. 保证施工质量不受影响。
3. 提高工作效率,减少资源浪费。
三、赶工措施1. 加大人力投入增加工人数量,通过加班加点来提高施工速度。
合理安排工作时间,确保人力资源的充分利用。
2. 加强物资保障及时调配和供应所需的施工材料和设备,避免由于物资不足导致工期延误。
与供应商和承包商保持密切合作,加快物资采购和交付的速度。
3. 优化施工组织通过合理的施工计划和组织,确保施工作业的连贯性和高效性。
合理安排各个分项工程的施工顺序和工序,同时加强施工现场的协调和监督,及时解决施工中的问题。
4. 进行技术创新利用现代化的施工设备和技术手段,提高施工效率和质量。
采用先进的建筑工艺和施工方法,减少人力投入,提高施工速度。
同时,注重培训施工人员,提高其技术水平和工作能力。
5. 加强沟通与协调建立有效的沟通机制和施工管理体系,确保各个施工单位之间的协作和配合。
加强与相关监管部门和业主的沟通与协调,及时解决各种问题和难题。
6. 加强质量控制在赶工的同时,不能忽视工程质量。
加强对施工质量的监督和检查,确保施工按照设计要求进行,并严格按照相关质量标准进行验收。
7. 加强安全管理赶工过程中,加强对施工现场的安全管理和监督,制定详细的安全操作规程,确保工人的人身安全和设备的正常运行。
四、风险控制1. 在制定赶工计划时,要充分考虑各项工作量和施工周期,避免过于紧张的时间安排导致工人疲劳和质量问题。
2. 在加大人力投入的同时,要保证人员的培训和交接,确保新加入的工作人员能够快速适应工作环境和要求。
3. 在加快工作进度的同时,要充分考虑安全因素,并制定相关安全措施和应急预案,确保施工人员的人身安全和周围环境的安全。
五、赶工措施的效益通过采取一系列赶工措施,可以有效提高工期进度,确保工程能按时完成。
赶工措施方案范本完整版.doc【范本一:正式风格】正文:赶工措施方案一、背景介绍近期项目进度滞后,为了保证项目按时交付,制定赶工措施方案。
二、目标与原则目标:确保按时交付项目。
原则:1.高效协同:各部门密切配合,协调工作;2.优先级管理:确保关键优先完成;3.资源调配:合理配置项目所需人力、物力资源;4.风险控制:及时识别和应对项目风险。
三、赶工措施1.调整工作时间:(1)增加工作时间:工作日延长至晚上9点,周末正常工作;(2)允许加班:根据实际工作需要,允许员工加班。
2.优化分配:(1)分工明确:明确各部门和成员的分工;(2)合理分配:根据人员技能和工作负荷,合理分配。
3.提高工作效率:(1)会议效率:减少会议时间,优化会议议程;(2)流程优化:简化决策流程,减少冗余环节;(3)工具应用:合理使用项目管理工具,提升协同效率。
4.资源调配:(1)优先满足需求:给予项目所需资源优先支持;(2)共享资源:合理共享部门内部资源,减少重复投入;(3)外部资源:如有必要,外部采购或借调所需资源。
四、风险控制1.风险预警:设立专门的项目风险监控小组,及时发现并分析项目风险。
2.应急预案:根据项目实际情况,制定应急预案,及时应对突发情况。
3.信息沟通:加强内部、外部的信息沟通和交流,及时解决问题。
五、附件1.赶工时间安排表2.分工表3.资源调配计划表4.项目风险评估报告法律名词及注释:1.赶工:指为了满足项目交付期限而采取的加快工作进度的措施。
2.资源调配:指根据项目需求合理配置人力、物力等资源。
3.风险控制:指通过风险预警、应急预案和信息沟通等手段,控制项目风险。
【范本二:简洁风格】正文:赶工措施方案一、背景介绍近期项目进度滞后,制定赶工措施方案,以确保项目按时交付。
二、目标与原则目标:确保按时交付项目。
原则:高效协同、优先级管理、资源调配、风险控制。
三、赶工措施1.调整工作时间:工作日延长至晚上9点,周末正常工作。
工程施工赶工措施一、赶工措施基于某些原因,目前实际进度滞后于计划进度,为保证施工工期,我部特制定以下赶工措施:1、技术措施①图纸下发后第一时间组织工程技术人员及作业班组长熟悉施工图纸,优化施工方案,为快速施工创造条件;制定各分部分项工程施工工艺及技术保障措施,提前做好一切施工技术准备,从而保证严格按审定的进度计划实施。
②落实施工方案。
在发生问题时,及时与设计、甲方、监理等相关单位沟通,根据现场实际情况,寻求妥善处理方法,遇事不托,及时解决,加快施工进度。
③积极引进、采用有利于保证质量、加快进度的新技术、新工艺。
在保证施工质量的同时,加快施工进度。
如在混凝土施工拟考虑使用成品混凝土及添加早强剂等措施,在不影响混凝土性能的前提下减少施工周期。
④建立准确可靠的现场质量监督网络。
加强质检控制,保证施工质量,做好成品保护措施,减少不必要的返工、返修,以质量保工期,加快施工进度。
⑤施工班组人员多,所以每道工序施工前必须做好技术质量交底,制定详细而实施性强的施工方案,保证各工序顺畅衔接,减少窝工,提高效率。
⑥针对交叉作业多的情况,施工中统筹安排,合理安排工序之间的流水和搭接。
2、经济措施①设立进度奖励基金,建立并实施有关工期和进度的奖惩制度,调动积极性。
②落实实现进度目标的保证资金根据施工实际情况编制月进度报表,工程款做到专款专用,使之合理分配于人工费、材料费等各个方面,从资金上保证工作顺利进行。
③适当延长工作时间,给予加班人员补发加班费。
3、组织协调措施①建立进度控制工作制度。
在施工中定期检查、随时监控施工过程的信息,实现连续、动态的全过程进度目标控制,对照计划,分析进度执行情况,及时调整人力、物力、资金及机械的投入量。
及时总结或借鉴成功经验,不断改进和优化施工工序与程序,上下动员,齐心协力,共同把工作做到最好。
②在图纸满足施工的前提下,采用交叉施工、流水作业、化整为零方式,从而提高施工进度。
③坚持例会制度,针对施工中的问题研讨处理方案措施,明确各专业的施工顺序和工序交叉的交接关系及责任,全面分析施工进度情况,找出问题根源,提出调整措施,加强各专业工种之间的协调、配合及工序交接管理,保证施工顺利进行。
赶工措施及赶工计划
一、组织措施:
1、按现场剩余施工项目内容,重新编制施工进度计划。
与原计划
对比,找出计划落原因。
分析原因,做出合理的进度时间计划,严格控制关键工序结点。
2、材料组织
依据施工进度计划及现场情况,落实材料进场及时间结点。
(1)落实材料样板审批。
(2)做好材料定购。
(3)依据材料供货进场时间安排现场施工。
3、劳动力组织措施
(1)保障关键工序劳动力人员配备充足。
(2)对工人做思想教育工作。
每个工种做到两班式三班倒,增加施工时间。
(3)对关键工序工种做好合理流水施工。
4、经济保障措施
(1)专款专用,积极调配资金。
为材料加工定货、工人工资等做好资金准备。
5、技术措施
(1)及时解决设计图纸问题。
遇到问题及时沟通业主及设计师,做好图纸深化设计工作,为施工创造良好技术
条件。
施工进度赶工措施范文(全文)(一)引言概述:施工进度赶工是在工期紧迫或者出现延误的情况下,为了保证项目按计划完成而采取的紧急措施。
该文档将从五个大点对施工进度赶工措施进行详细阐述。
正文:一、迅速调整施工计划1. 重新评估工期:根据实际情况重新制定施工计划,确保能够按时完成。
2. 优化资源配置:合理规划施工资源,提高效率,避免资源浪费。
3. 加大施工力量:增加劳动力数量,确保施工速度和质量。
4. 调整施工顺序:根据工序的先后关系,合理调整施工顺序,提高施工效率。
5. 持续跟进施工进展:定期检查施工进度,及时发现问题并进行解决,保证施工进度符合计划。
二、加强项目管理1. 强化项目组织:成立专门的项目管理团队,明确各个岗位职责,加强协调与沟通。
2. 加强进度控制:制定详细的进度计划,每日、每周进行进度对比和跟踪,及时调整措施。
3. 优化管理流程:简化审批流程,减少决策环节,加快施工进程。
4. 强化问题解决:建立快速响应机制,及时解决施工过程中的问题,避免影响进度。
5. 提高施工质量:加强质量检查和监督,确保施工质量符合要求,避免后期改动导致延误。
三、加大供应链管理力度1. 确定优质供应商:与可靠的供应商合作,确保供应的材料质量和供货及时性。
2. 加强供应链协调:与各个供应商建立紧密联系,提前预测需求,确保材料供应不出现断档。
3. 优化物流运输:合理规划运输路线和运输工具,减少运输时间,提高物流效率。
4. 加强仓储管理:确保材料储备充足,避免因材料短缺导致延误。
5. 监督供应商履约:加强对供应商的监督,确保其按时交付货物和服务。
四、加班加点与人员管理1. 加强管理协调:通过有效的排班和协调,合理安排加班加点人员,确保施工进度。
2. 鼓励员工加班:采取激励措施,鼓励员工加班,提高工作效率,确保项目按时完成。
3. 做好员工安全保障:加大对员工的安全教育和培训力度,确保加班加点不影响员工的身体和安全。
4. 考虑员工合理休息:合理安排员工的休息时间,避免疲劳引发事故或工作质量下降。
工程赶工方案措施
工程赶工是在项目时间紧凑的情况下,为了保证工程质量和完
工时间而采取的措施。
一般来说,赶工是需要优先考虑安全、质量、功能的,不能为完成时间而牺牲质量。
针对工程进度落后的情况,需要采取以下措施来推进工程进度:
1.优化施工计划
在现有施工计划基础上,通过优化施工流程和缩短施工时间等
措施,制定出更为详细和科学的施工计划,明确各项工作的完成时
间和工作量,从而进一步细化工程进度计划。
2.增加劳动力
加强人员调配和安排,增加劳动力投入,确保施工现场人员充足,力争保证施工按时完成。
对于劳动力短缺的情况,可以考虑聘
请兼职或临时工来加强施工力量。
3.提高工作效率
针对现有施工进度滞后的情况,需要评估并确定工作关键点,
并加强监督和管理,通过提高施工工作效率,优化工作流程,实现
施工周期的缩短。
4.采用并行施工方式
采用并行施工方式,同时处理多项工作,能够最大化地提高施
工效率和进度,从而更快地将工程完工。
但需要注意的是,在并行
施工的过程中需要加强协调和沟通,避免出现工作冲突或误差,保
证施工质量和安全。
5.加强材料供应管理
对于材料供应及时性不足的情况,可以通过增加材料库存、加
强材料供应商的管理等措施来确保施工材料的及时供应。
通过以上几点措施的综合实施,可以有效地缩短工程进度,最
终实现工程的按时完成。
但需要注意的是,在加快工程进度的同时,要严格遵守工程质量和安全生产规定,避免出现安全事故和质量问题。
总进度计划编制说明
1、开工日期为2017年2月21日,根据合同工期节点,设备基础完成时间为430天,竣工日期为550日历天。
2、因前期进场后各种因素影响,造成工期延误,现采取赶工措施如下:
①经济措施:a。
资金专款专用,保证各分项工程所用需劳动力、材料、机械、周转料等不受影响,满足现场生产需要。
b、增加材料、机械、劳动力,降低资源使用效率(如增加周转料及模板数量对设备基础进行平行施工;增加桩基机械流水作业等)
②技术措施:a、科学合理的编排月、周进度计划,在时间和空间允许的前提下及时穿插各工序并严格控制各工序持续时间,在条件允许的情况下增加劳动力、机械、材料等;b、技术方案、交底先行,做到作业人员心中有数,提前做好施工技术准备(如图纸答疑、工程特殊要求、工程难点、试验试配等)c、使用高效率机械、材料等(如砼浇筑使用车载天泵、模板支撑系统采用插口架体,砼配合比优化等)d、在保证质量、安全的前提下合理优化工序,如顺序施工改为平行施工,增加交叉施工等(如主体钢结构施工同时,进行室内设备基础、辅房平行施工等)对施工进度影响较大因素如雨季、冬季、中高考期间等,尽量安排一些影响较小的工序进行作业。
(如雨季安排室内作业、冬季避开湿作业、中高考提前备料,施工噪音光污染较小的作业等)
③合同措施:a、在专业分包、劳务分包招标前明确合同工期,如工
期满足不了则不予使用。
即进度是前提,安全是保证,质量是目的。
④组织措施:a、成立项目部工期目标管理小组,各尽其责,月进度计划由技术负责人编制、项目副经理审核、项目经理批准,周进度计划由施工员编制,技术负责人审核,项目经理批准,一旦下发,施工员、质量员、安全员、实验员、资料员等围绕本职工作开展工作。
b.工作计划性,每天下午,项目部召开管理碰头会,对当天计划的完成情况、滞后采取措施,对第二天计划完成情况汇报及技术准备、材料准备、劳动力准备等。
⑤管理措施:a、奖罚措施,对项目管理人员及作业班组执行奖罚措施,每月为一节点,对当月进度、质量、安全的完成执行情况进行总结。
b、对每月、每周进度计划实施情况进行纠偏,分析未完成原因,采取措施(如,增加劳动力、采用两班到、增加设施料投入、增加机械等)。
c、协调沟通,与建设单位、监理单位、质监单位、厂区负责人、分包单位、材料供应商等有效提前沟通,减少突发或不利因素影响。
3、采取以上措施确保设备基础完成节点,竣工日期节点满足合同要求。
江西建工第四建筑有限责任公司
生产能力建设项目一标段工程项目部
