钻孔灌注桩常见弄虚作假一析及监理监测办法
- 格式:doc
- 大小:23.00 KB
- 文档页数:2
钻孔灌注桩在钻孔和灌注过程中易出现的质量问题及防治措施作者:宗学军来源:《卷宗》2012年第01期一、钻孔过程中易出现的施工质量问题及防治措施1、护筒冒水护筒外壁冒水,严重的会引起地基下沉、护筒倾斜和移位,造成钻孔偏斜,甚至无法施工。
造成原因:埋设护筒的周围土不密实,或护筒水位差太大,或钻头起落时碰撞。
防治措施:在埋筒时,坑地与四周应选用最佳含水量的粘土分层夯实。
在护筒的适当高度开孔,使护筒内保持1.0-1.5m的水头高度。
钻头起落时,应防止碰撞护筒。
发现护筒冒水时,应立即停止钻孔,用粘土在四周填实加固,若护筒严重下沉或移位时,则应重新安装护筒。
2、孔壁坍陷钻进过程中,如发现排出的泥浆中不断出现气泡,或泥浆突然漏失,则表示有孔壁坍陷迹象。
造成原因:孔壁坍陷的主要原因是土质松散,泥浆护壁不好,护筒周围未用粘土紧密填封以及护筒内水位不高。
钻进速度过快、空钻时间过长、成孔后待灌时间过长和灌注时间过长也会引起孔壁坍陷。
防治措施:在松散易坍的土层中,适当埋深护筒,用粘土密实填封护筒四周,使用优质的泥浆,提高泥浆的比重和粘度,保持护筒内泥浆水位高于地下水位。
搬运和吊装钢筋笼时,应防止变形,安放要对准孔位,避免碰撞孔壁,钢筋笼接长时要加快焊接时间,尽可能缩短沉放时间。
成孔后,待灌时间一般不应大于3小时,并控制混凝土的灌注时间,在保证施工质量的情况下,尽量缩短灌注时间。
3、缩颈缩颈即孔径小于设计孔径。
造成原因:塑性土膨胀。
防治措施:采用优质泥浆,降低失水量。
成孔时,应加大泵量,加快成孔速度,在成孔一段时间内,孔壁形成泥皮,则孔壁不会渗水,亦不会引起膨胀。
或在导正器外侧焊接一定数量的合金刀片,在钻进或起钻时起到扫孔作用。
如出现缩颈,采用上下反复扫孔的办法,以扩大孔径。
4、钻孔偏斜成孔后桩孔出现较大垂直偏差或弯曲。
造成原因:钻机安装就位稳定性差,作业时钻机安装不稳或钻杆弯曲所致;地面软弱或软硬不均匀;土层呈斜状分布或土层中夹有大的孤石或其它硬物等情形。
钻孔灌注桩检检测方案标题:钻孔灌注桩检测方案一、检测背景和目的钻孔灌注桩是工程建设中常用的一种基础形式,广泛应用于桥梁、房屋等结构物中。
由于其施工工艺复杂,影响因素多,因此,对钻孔灌注桩进行全面的质量检测是保证工程质量的重要环节。
本检测方案旨在确保钻孔灌注桩的施工质量,预防潜在的质量问题,提高工程的安全性和可靠性。
二、检测原则1、全面性原则:对钻孔灌注桩的施工全过程进行全面检测,包括成孔、钢筋笼制作与安装、混凝土灌注等环节。
2、安全性原则:在检测过程中,必须保证被检测的钻孔灌注桩及其周围结构物的安全,避免检测过程中出现意外破坏。
3、预防性原则:通过检测,及时发现潜在的质量问题,预防质量事故的发生。
三、检测内容及方法1、成孔质量检测:采用超声波投射法或井径仪测量孔径,判断孔径是否满足设计要求。
同时检查孔深、孔底沉渣等参数。
2、钢筋笼制作与安装质量检测:检查钢筋规格、数量、位置是否符合设计要求。
采用电磁感应法检测钢筋笼的焊接质量。
3、混凝土灌注质量检测:在灌注过程中,采用声波透射法检测混凝土的均匀性和密实度。
灌注结束后,采用超声波无损检测法检测桩身混凝土的完整性。
4、承载力检测:采用静载试验检测钻孔灌注桩的承载力,判断其是否满足设计要求。
四、检测流程1、制定检测计划,明确检测内容和方法。
2、现场准备工作:清理检测现场,确保安全。
安装检测设备,准备检测工具。
3、进行成孔质量检测、钢筋笼制作与安装质量检测、混凝土灌注质量检测和承载力检测。
4、整理检测数据,分析结果,形成检测报告。
5、对不合格的钻孔灌注桩进行整改,重新进行检测。
五、总结本检测方案通过对钻孔灌注桩的全面质量检测,能够有效地保证工程质量,预防潜在的质量问题。
在检测过程中,应遵循全面性、安全性和预防性的原则,确保检测结果的准确性和可靠性。
对于不合格的钻孔灌注桩,应及时进行整改和重新检测,确保工程的安全性和可靠性。
钻孔灌注桩检测方案一、检测目的钻孔灌注桩是桥梁工程中常用的基础形式之一,对桩的检测是保证桥梁安全运行的重要手段。

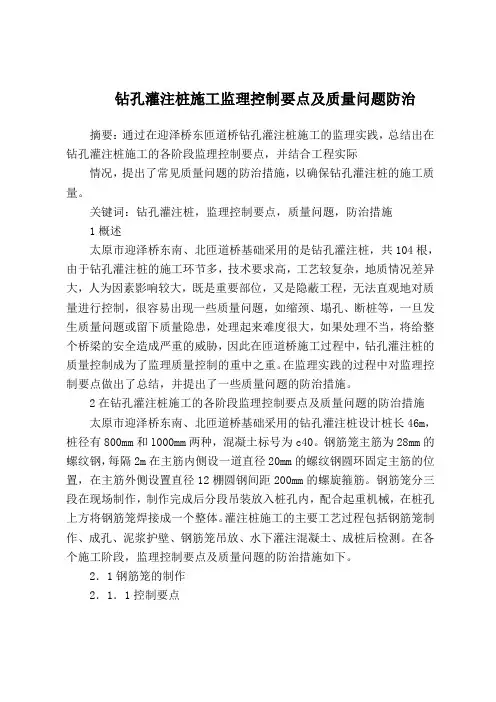

钻孔灌注桩施工监理控制要点及质量问题防治摘要:通过在迎泽桥东匝道桥钻孔灌注桩施工的监理实践,总结出在钻孔灌注桩施工的各阶段监理控制要点,并结合工程实际情况,提出了常见质量问题的防治措施,以确保钻孔灌注桩的施工质量。
关键词:钻孔灌注桩,监理控制要点,质量问题,防治措施1概述太原市迎泽桥东南、北匝道桥基础采用的是钻孔灌注桩,共104根,由于钻孔灌注桩的施工环节多,技术要求高,工艺较复杂,地质情况差异大,人为因素影响较大,既是重要部位,又是隐蔽工程,无法直观地对质量进行控制,很容易出现一些质量问题,如缩颈、塌孔、断桩等,一旦发生质量问题或留下质量隐患,处理起来难度很大,如果处理不当,将给整个桥梁的安全造成严重的威胁,因此在匝道桥施工过程中,钻孔灌注桩的质量控制成为了监理质量控制的重中之重。
在监理实践的过程中对监理控制要点做出了总结,并提出了一些质量问题的防治措施。
2在钻孔灌注桩施工的各阶段监理控制要点及质量问题的防治措施太原市迎泽桥东南、北匝道桥基础采用的钻孔灌注桩设计桩长46m,桩径有800mm和l000mm两种,混凝土标号为c40。
钢筋笼主筋为28mm的螺纹钢,每隔2m在主筋内侧设一道直径20mm的螺纹钢圆环固定主筋的位置,在主筋外侧设置直径12棚圆钢间距200mm的螺旋箍筋。
钢筋笼分三段在现场制作,制作完成后分段吊装放入桩孔内,配合起重机械,在桩孔上方将钢筋笼焊接成一个整体。
灌注桩施工的主要工艺过程包括钢筋笼制作、成孔、泥浆护壁、钢筋笼吊放、水下灌注混凝土、成桩后检测。
在各个施工阶段,监理控制要点及质量问题的防治措施如下。
2.1钢筋笼的制作2.1.1控制要点在钢筋进场时监理要检查出厂合格证等质量证明文件,检查钢筋直径和外观质量是否符合设计要求及验收规范,对钢筋的材质要见证取样送检,另外还要检查焊接机械是否运转正常,所用焊材是否符合设计要求等。
在钢筋笼制作过程中要检查主筋的长度、间距、箍筋的间距,检查焊点和焊缝的质量、焊缝的长度,主筋接头的留设位置等。

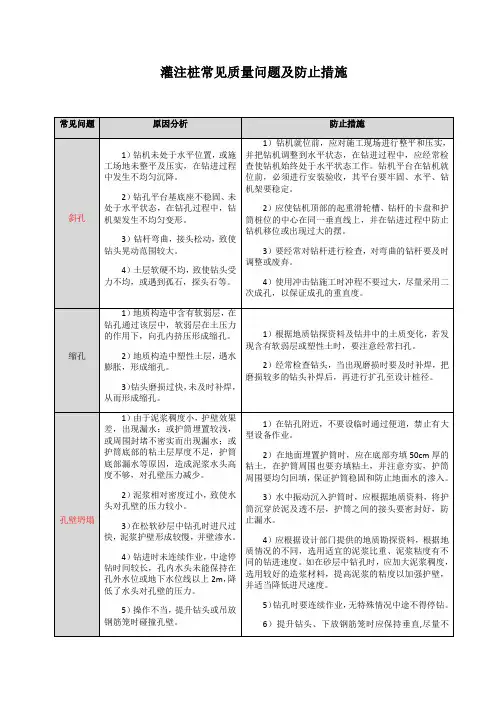

灌注桩常见质量问题类别、原因分析及处理方法钻孔灌注桩工程质量保证措施1、控制桩位偏差的质量保证措施在实际施工过程中,造成桩位偏差的原因有:测量放线的误差、护筒埋设时偏差、钻机对位偏差、钢筋笼下设时的偏差等。
主要采取的控制措施如下:(1)测量放线在测量放线中采用高精度的经纬仪及激光测距仪,测量定位采用极座标定位法,充分发挥经纬仪对角度和激光测距对距离控制上的优良性能,并在确定桩位后,用长约30㎝的钢筋钉入地下,用油漆注明以便识别,并做好保护。
(2)护筒埋设为保证钻(冲)机对中,施工中须采用与钻头直径相宜的护筒或护壁(一般大于钻头10-20㎝)。
对桩位应进行二次测量检验并用油漆将桩十字线标示在护筒上,对此作为施工中检查、校核钻孔中心和下设钢筋笼的依据。
(3)钻(冲)机对位在钻(冲)机对位时,先将钻(冲)机机座调整水平并用水平尺复核钻盘是否水平,再用线垂将钻塔调整垂直,然后根据护筒埋设生重新定出的桩中心,检查钻头中心是否重合,如果偏差较大,应调整钻机位置保证偏差在最小的允许偏差范围之内。
2、钢筋笼下设时的偏差和保护层的控制(1)钢筋笼的制作严格按设计图纸进行,焊接保证牢固可靠,加工钢筋用经过特殊加工的钢圈模具弯曲而成,笼身保证圆而直,钢筋笼制作时,下口处钢筋头均向内弯折成一截头圆锥,以利钢筋笼入孔。
(2)施工中,由于桩身钢筋笼较长,吊装时分节吊装,每次下钢筋笼时吊机尽量靠近孔口,以保证吊机的有效高度而使钢筋笼能垂直入孔。
(3)为了保证钢筋笼的中心与钻孔中心重合,确保钢筋保护层厚度,沿钢筋笼纵向每隔2-3m 环向每隔50-60㎝设置一定数量的环形砼保护垫块。
在钢筋笼下设时,根据桩中心在护筒上的标记,调整笼子的位置,使其中心与桩中心一致,然后徐下放,钢筋笼入孔后,若空孔较深,护筒口被子泥浆淹没无法看到钢筋笼是否居中,可根据现场情况适当降低孔内泥浆,钢筋笼下到设计高程生用钢筋穿住预制后的钢筋笼吊环将钢筋笼固定牢固。

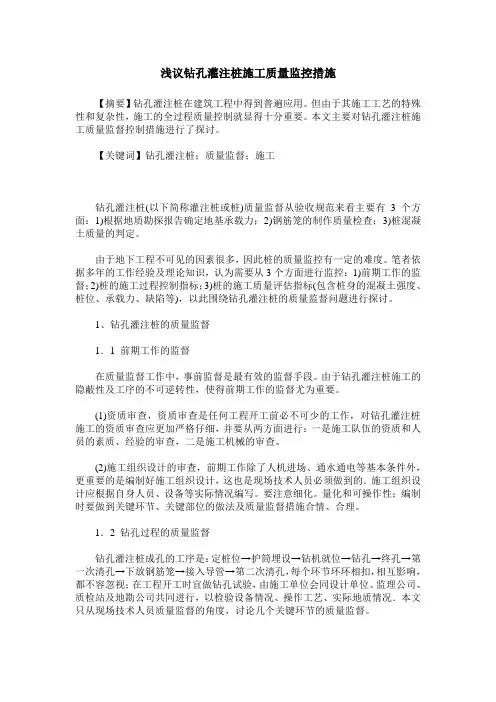

浅议钻孔灌注桩施工质量监控措施【摘要】钻孔灌注桩在建筑工程中得到普遍应用。
但由于其施工工艺的特殊性和复杂性,施工的全过程质量控制就显得十分重要。
本文主要对钻孔灌注桩施工质量监督控制措施进行了探讨。
【关键词】钻孔灌注桩;质量监督;施工钻孔灌注桩(以下简称灌注桩或桩)质量监督从验收规范来看主要有3个方面:1)根据地质勘探报告确定地基承载力;2)钢筋笼的制作质量检查;3)桩混凝土质量的判定。
由于地下工程不可见的因素很多,因此桩的质量监控有一定的难度。
笔者依据多年的工作经验及理论知识,认为需要从3个方面进行监控:1)前期工作的监督;2)桩的施工过程控制指标;3)桩的施工质量评估指标(包含桩身的混凝土强度、桩位、承载力、缺陷等),以此围绕钻孔灌注桩的质量监督问题进行探讨。
1、钻孔灌注桩的质量监督1.1 前期工作的监督在质量监督工作中,事前监督是最有效的监督手段。
由于钻孔灌注桩施工的隐蔽性及工序的不可逆转性,使得前期工作的监督尤为重要。
(1)资质审查,资质审查是任何工程开工前必不可少的工作,对钻孔灌注桩施工的资质审查应更加严格仔细,并要从两方面进行:一是施工队伍的资质和人员的素质、经验的审查,二是施工机械的审查。
(2)施工组织设计的审查,前期工作除了人机进场、通水通电等基本条件外,更重要的是编制好施工组织设计,这也是现场技术人员必须做到的.施工组织设计应根据自身人员、设备等实际情况编写。
要注意细化。
量化和可操作性;编制时要做到关键环节、关键部位的做法及质量监督措施合情、合理。
1.2 钻孔过程的质量监督钻孔灌注桩成孔的工序是:定桩位→护筒埋设→钻机就位→钻孔→终孔→第一次清孔→下放钢筋笼→接入导管→第二次清孔,每个环节环环相扣,相互影响,都不容忽视;在工程开工时宜做钻孔试验,由施工单位会同设计单位、监理公司、质检站及地勘公司共同进行,以检验设备情况、操作工艺、实际地质情况.本文只从现场技术人员质量监督的角度,讨论几个关键环节的质量监督。

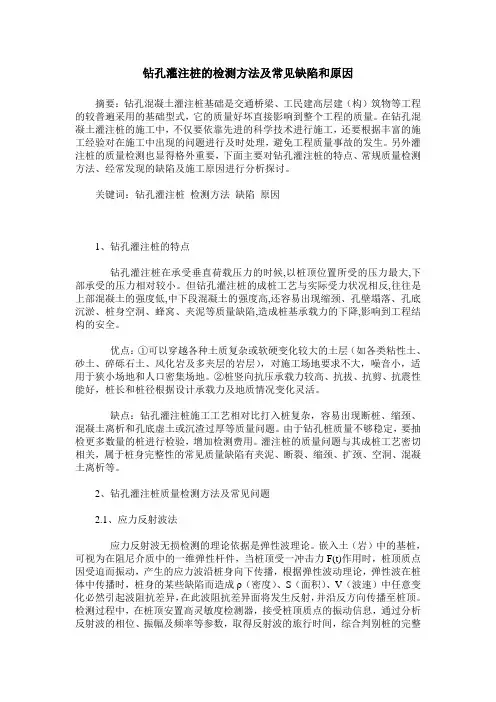

钻孔灌注桩的检测方法及常见缺陷和原因摘要:钻孔混凝土灌注桩基础是交通桥梁、工民建高层建(构)筑物等工程的较普遍采用的基础型式,它的质量好坏直接影响到整个工程的质量。
在钻孔混凝土灌注桩的施工中,不仅要依靠先进的科学技术进行施工,还要根据丰富的施工经验对在施工中出现的问题进行及时处理,避免工程质量事故的发生。
另外灌注桩的质量检测也显得格外重要,下面主要对钻孔灌注桩的特点、常规质量检测方法、经常发现的缺陷及施工原因进行分析探讨。
关键词:钻孔灌注桩检测方法缺陷原因1、钻孔灌注桩的特点钻孔灌注桩在承受垂直荷载压力的时候,以桩顶位置所受的压力最大,下部承受的压力相对较小。
但钻孔灌注桩的成桩工艺与实际受力状况相反,往往是上部混凝土的强度低,中下段混凝土的强度高,还容易出现缩颈、孔壁塌落、孔底沉淤、桩身空洞、蜂窝、夹泥等质量缺陷,造成桩基承载力的下降,影响到工程结构的安全。
优点:①可以穿越各种土质复杂或软硬变化较大的土层(如各类粘性土、砂土、碎砾石土、风化岩及多夹层的岩层),对施工场地要求不大,噪音小,适用于狭小场地和人口密集场地。
②桩竖向抗压承载力较高、抗拔、抗剪、抗震性能好,桩长和桩径根据设计承载力及地质情况变化灵活。
缺点:钻孔灌注桩施工工艺相对比打入桩复杂,容易出现断桩、缩颈、混凝土离析和孔底虚土或沉渣过厚等质量问题。
由于钻孔桩质量不够稳定,要抽检更多数量的桩进行检验,增加检测费用。
灌注桩的质量问题与其成桩工艺密切相关,属于桩身完整性的常见质量缺陷有夹泥、断裂、缩颈、扩颈、空洞、混凝土离析等。
2、钻孔灌注桩质量检测方法及常见问题2.1、应力反射波法应力反射波无损检测的理论依据是弹性波理论。
嵌入土(岩)中的基桩,可视为在阻尼介质中的一维弹性杆件,当桩顶受一冲击力F(t)作用时,桩顶质点因受迫而振动,产生的应力波沿桩身向下传播,根据弹性波动理论,弹性波在桩体中传播时,桩身的某些缺陷而造成ρ(密度)、S(面积)、V(波速)中任意变化必然引起波阻抗差异,在此波阻抗差异面将发生反射,并沿反方向传播至桩顶。

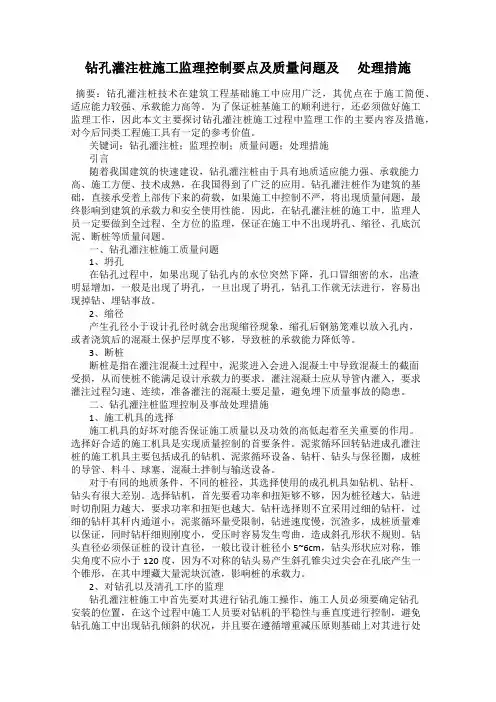

钻孔灌注桩施工监理控制要点及质量问题及处理措施摘要:钻孔灌注桩技术在建筑工程基础施工中应用广泛,其优点在于施工简便、适应能力较强、承载能力高等。
为了保证桩基施工的顺利进行,还必须做好施工监理工作,因此本文主要探讨钻孔灌注桩施工过程中监理工作的主要内容及措施,对今后同类工程施工具有一定的参考价值。
关键词:钻孔灌注桩;监理控制;质量问题;处理措施引言随着我国建筑的快速建设,钻孔灌注桩由于具有地质适应能力强、承载能力高、施工方便、技术成熟,在我国得到了广泛的应用。
钻孔灌注桩作为建筑的基础,直接承受着上部传下来的荷载,如果施工中控制不严,将出现质量问题,最终影响到建筑的承载力和安全使用性能。
因此,在钻孔灌注桩的施工中,监理人员一定要做到全过程、全方位的监理,保证在施工中不出现坍孔、缩径、孔底沉泥、断桩等质量问题。
一、钻孔灌注桩施工质量问题1、坍孔在钻孔过程中,如果出现了钻孔内的水位突然下降,孔口冒细密的水,出渣明显增加,一般是出现了坍孔,一旦出现了坍孔,钻孔工作就无法进行,容易出现掉钻、埋钻事故。
2、缩径产生孔径小于设计孔径时就会出现缩径现象,缩孔后钢筋笼难以放入孔内,或者浇筑后的混凝土保护层厚度不够,导致桩的承载能力降低等。
3、断桩断桩是指在灌注混凝土过程中,泥浆进入会进入混凝土中导致混凝土的截面受损,从而使桩不能满足设计承载力的要求。
灌注混凝土应从导管内灌入,要求灌注过程匀速、连续,准备灌注的混凝土要足量,避免埋下质量事故的隐患。
二、钻孔灌注桩监理控制及事故处理措施1、施工机具的选择施工机具的好坏对能否保证施工质量以及功效的高低起着至关重要的作用。
选择好合适的施工机具是实现质量控制的首要条件。
泥浆循环回转钻进成孔灌注桩的施工机具主要包括成孔的钻机、泥浆循环设备、钻杆、钻头与保径圈,成桩的导管、料斗、球塞、混凝土拌制与输送设备。
对于有同的地质条件,不同的桩径,其选择使用的成孔机具如钻机、钻杆、钻头有很大差别。
钻孔灌注桩监理检查、控制要点根据国家及地方标准规范和业主要求,依照施工工艺的先后顺序,施工方在进行至下列控制点时,由施工方质检人员自检合格,然后通知监理进行验收,凡自检不合格或未通知监理验收的,施工方不得进行下道工序的施工,监理人员进行验收时,施工方质检人员必须到场,如不到场,监理将拒绝验收。
具体控制点及检查内容如下:1.桩位测量→监理复核:全站仪2.护筒埋设→监理检查内容:护筒标高、对中及埋设质量3.钻机对中→监理检查内容:钻机对中、垂直度、钻头直径4.钻进→监理检查内容:钻进情况、《钻孔灌注桩钻进成孔原始记录》、泥浆性能指标5.终孔→监理检查内容:孔深6.一清→监理检查内容:泥浆性能指标、沉渣厚度7.成孔检测→施工单位自测监理监督,并于检测时通知业主(晚班可不通知业主)、速报及时送监理8.钢筋笼制作→监理检查内容:钢筋笼长度,直径,主筋、箍筋规格型号及间距,验收合格挂牌标示,并分区堆放。
9.钢筋笼下放→监理旁站内容:检查施工方《钢筋笼吊放记录》、钢筋笼接笼焊缝长度及质量、钢筋笼下放情况(钢筋笼下放时通知业主方)10.二清→监理检查内容:泥浆性能指标、沉渣厚度11.混凝土灌注→监理旁站内容:送货单、坍落度检测情况、混凝土试块制作、初灌情况、灌注情况、《水下混凝土灌注记录》。
坍落度未经检测或检测不合格不得灌注(灌注时通知业主)12.混凝土灌注完毕→监理检查内容:桩顶标高、混凝土用量、送货单注1.监理人员在检查中发现不符合设计及规范要求,有权要求施工方整改,发现各工序记录不及时、准确,有权暂停该机的施工作业,施工方必须执行监理人员的指令。
2.每个监理人员均有权制止施工方不安全的行为,施工方必须服从监理人员的管理。
江苏省建设厅监制B13 xxxxxxxxxxx工程监理实施细则(钻孔灌注桩工程)内容提要:专业工程特点监理工作流程监理工作控制目标及控制要点监理工作方法及措施项目监理机构(章):专业监理工程师:总监理工程师:日期:江苏省建设厅监制钻孔灌注桩工程监理控制措施一、监理基本控制内容1、钻孔灌注桩深入地基,工艺复杂、要求严格。
监理人员除必须掌握施工验收规范要求外,还要熟悉施工技术操作规程,精心监理,不放过每个关键工序,为争取整个工程优良打下基础。
2.审查确认总承包单位提出的工程分包单位(含联营单位),凡不具备承建条件,无当年审定合格的施工许可证及在镇注册的机台、机组,坚决不准桩机运进施工现场。
3、现场监理必须加强对分包工程的合同管理,分包单位必须严格按合同价款、合同工期、合同质量标准等有关条款,完成分包项目。
总包方、分包方均不得再将所承包的工程,以任何形式转包给另一方。
4、监理应重视:开孔前的验收检查,各工序的交接检查、停工后的复工检查及重要、关键工序的跟踪旁站检查,制止一切不符合规范、规定的施工方法,确保桩基工程系统优化。
5、督促检差承建单位在保证工程质量与安全的前提下,确保合同工期的实现,一切工程计量必须符合设计及合同要求的计量单位与方法的规定。
6、基桩工程是一项隐蔽工程,计量必须特别重视隐蔽工程的验收。
现场监理可采用:“看、摸、敲、照”、“靠、吊、量、套”的目测法、实测法进行检查验收,并在施工现场“边验收、边做好记录”,随后用正式表格登记、记载,经过审定、计算、对比,确认无误,方可签证。
7、督导承包单位搞好施工场地的布置及现场文明施工。
二、准备工作1、参与图纸会审、技术交底:现场记录人员必须熟悉施工图和工程地质勘探报告,掌握有关资料,在此基础上研究桩位、工程桩及试桩、锚桩数量,桩长、桩径、单桩承载力,砼强度,用钢量等技术参数,提出合理修正意见供设计单位参考,力求设计经济、合理。
2、审查施工单位提交的施工组织设计,着重在:(1)施工方案要切实可行;(2)工程项目经理部人员配备齐全,施工员、质监员、安全员要具有一定的素质,要持证上岗;(3)有可靠的质量保证体系和安全保证体系;(4)进度计划、生产调度、工序安排科学合理,实事求是;(5)工场平面布置要统筹安排。
钻孔灌注桩常见施工质量问题及防治措施作者:张小红来源:《建筑工程技术与设计》2014年第34期一、前沿钻孔灌注桩由于对各种地质条件的适应性,施工简单易操作且设备投入一般不是很大,因此在公路及铁路工程中得到了广泛的应用。
钻孔灌注桩的施工大部分是在水下进行的,其施工过程无法观察,成桩后也不能进行开挖验收。
施工中任何一个环节出现问题都将直接影响工程的质量和工程整体进度,甚至给业主和施工单位造成巨大的经济损失和不良的社会影响。
因此必须防治在钻孔过程中及水下混凝土灌注过程中经常出现的施工质量问题,保质、保量完成桩基施工任务。
二、钻孔过程中出现的施工质量问题及防治措施1、护筒冒水护筒外壁冒水,严重的会引起地基下沉,护筒倾斜和移位,造成钻孔的偏斜,甚至无法施工。
造成原因:(1)埋设护筒周围土不密实。
(2)护筒的水位差太大。
(3)地下水位过高。
(4)钻头起落时碰撞护壁。
防治措施:在埋设护筒时,坑地与四周应选用最佳含水量的粘土分层夯实。
在护筒的适当高度开孔使护筒内保持1.0m-1.5m的水头高度。
钻头起落时应防止碰撞护筒。
发现护筒冒水时,应立即停止钻孔,用粘土在四周填实加固,若护筒严重下称或移位时,则应重新安装护筒。
2、孔壁塌陷钻孔过程中,如发现排出的泥浆中不断出现气泡或泥浆突然漏失则表示有孔壁塌陷迹象。
造成原因:孔壁塌陷的主要原因是土质松散,泥浆护壁不好、护筒周围未用粘土紧密填封以及护筒内水位高。
钻进速度过快,空钻时间过长,成孔后待灌时间过长和灌注时间过长也会引起孔壁塌陷。
防治措施:在松散易坍塌的土层中,适当埋深护筒,用粘土密实填封护筒四周,使用优质的泥浆,提高泥浆低的比重和粘度,保持护筒内泥浆水位高于地下水位。
搬运和吊装钢筋笼时,钢筋笼接长要加快焊接速度,尽可能缩短沉放时间。
成孔后待灌时间一般不应大于3小时,并控制混凝土的灌注时间,在保证施工质量的情况下,尽量缩短灌注时间。
3、缩颈缩颈即孔径小于原设计孔径。
造成原因:塑性土膨胀防治措施:采用优质泥浆,降低失水量。
灌注桩常见质量问题类别、原因分析及处理方法钻孔灌注桩工程质量保证措施1、控制桩位偏差的质量保证措施在实际施工过程中,造成桩位偏差的原因有:测量放线的误差、护筒埋设时偏差、钻机对位偏差、钢筋笼下设时的偏差等。
主要采取的控制措施如下:(1)测量放线在测量放线中采用高精度的经纬仪及激光测距仪,测量定位采用极座标定位法,充分发挥经纬仪对角度和激光测距对距离控制上的优良性能,并在确定桩位后,用长约30㎝的钢筋钉入地下,用油漆注明以便识别,并做好保护。
(2)护筒埋设为保证钻(冲)机对中,施工中须采用与钻头直径相宜的护筒或护壁(一般大于钻头10-20㎝)。
对桩位应进行二次测量检验并用油漆将桩十字线标示在护筒上,对此作为施工中检查、校核钻孔中心和下设钢筋笼的依据。
(3)钻(冲)机对位在钻(冲)机对位时,先将钻(冲)机机座调整水平并用水平尺复核钻盘是否水平,再用线垂将钻塔调整垂直,然后根据护筒埋设生重新定出的桩中心,检查钻头中心是否重合,如果偏差较大,应调整钻机位置保证偏差在最小的允许偏差围之。
2、钢筋笼下设时的偏差和保护层的控制(1)钢筋笼的制作严格按设计图纸进行,焊接保证牢固可靠,加工钢筋用经过特殊加工的钢圈模具弯曲而成,笼身保证圆而直,钢筋笼制作时,下口处钢筋头均向弯折成一截头圆锥,以利钢筋笼入孔。
(2)施工中,由于桩身钢筋笼较长,吊装时分节吊装,每次下钢筋笼时吊机尽量靠近孔口,以保证吊机的有效高度而使钢筋笼能垂直入孔。
(3)为了保证钢筋笼的中心与钻孔中心重合,确保钢筋保护层厚度,沿钢筋笼纵向每隔2-3m 环向每隔50-60㎝设置一定数量的环形砼保护垫块。
在钢筋笼下设时,根据桩中心在护筒上的标记,调整笼子的位置,使其中心与桩中心一致,然后徐下放,钢筋笼入孔后,若空孔较深,护筒口被子泥浆淹没无法看到钢筋笼是否居中,可根据现场情况适当降低孔泥浆,钢筋笼下到设计高程生用钢筋穿住预制后的钢筋笼吊环将钢筋笼固定牢固。
钻孔灌注桩质量监控要点摘要:钻孔灌注桩属于隐蔽工程,并且施工时受人、机、料、法、环诸多因素影响,为了确保钻孔灌注桩的质量,在施工过程中必须高度重视、严把质量关,详细考虑各种因素对每个环节的影响,稍有疏忽或者防护措施不到位,在灌注时就会发生质量事故。
本文在监控钻孔灌注桩施工过程的同时,通过对人、材、法、机、环等方面进行质量监管,从而来确保钻孔灌注桩的质量符合设计的规范要求,为施工顺利进行提供参考依据。
abstract: bored pile belongs to hidden works and is influenced by personnel, machine, materials, methods and environment in construction. in order to control the quality of bored pile, we must attach great importance to the construction process and strict control quality, full considerate the impact of various factors on every parts. if the protective measures are not inadequate, quality accident would occur in perfusion. while monitoring the construction of bored pile, we control the quality from personnel,materials, methods, machine and environment, so as to ensure that the quality of bored pile meets the demand of design and provide reference for smooth construction.关键词:钻孔灌注桩;质量监管;防护措施key words: bored pile;quality control;protective measures中图分类号:u443.15+4 文献标识码:a 文章编号:1006-4311(2013)12-0120-020 引言钻孔灌注桩是桩基础施工中常见的一种施工形式,利用钻孔灌注桩进行施工具有:施工速度快、应性强、成本适中、施工简便、场地占用少、相邻施工干扰小、承载力大等特点在高层建筑、铁路建设以及桥墩的基础施工中应用比较广泛。
钻孔灌注桩工程监理质控措施钻孔灌注桩作为一种常见的基础工程形式,具有承载能力高、适应性强等优点,在各类建筑工程中得到了广泛应用。
然而,由于其施工过程隐蔽、工艺复杂,质量控制难度较大。
作为工程监理,需要采取有效的质控措施,确保钻孔灌注桩的施工质量符合设计要求和相关标准。
以下将从施工前准备、施工过程监控以及质量检验等方面详细阐述钻孔灌注桩工程监理的质控措施。
一、施工前准备阶段的质控措施1、审查施工方案监理人员应认真审查施工单位提交的钻孔灌注桩施工方案,包括施工工艺、施工设备选型、施工进度计划、质量保证措施等。
重点审查施工方案的合理性、可行性和针对性,确保其能够满足工程的实际需要。
对于不符合要求的部分,应要求施工单位进行修改和完善。
2、检查施工单位资质和人员资格施工单位的资质和施工人员的资格是保证工程质量的重要前提。
监理人员应审查施工单位的营业执照、资质证书、安全生产许可证等相关证件,确保其具备相应的施工资质。
同时,应检查施工人员的上岗证书、培训记录等,确保其具备相应的专业技能和操作经验。
3、原材料和构配件的质量控制原材料和构配件的质量直接影响到钻孔灌注桩的施工质量。
监理人员应严格按照相关标准和规范,对水泥、钢筋、砂、石等原材料进行检验和验收。
检查原材料的质量证明文件、出厂检验报告等,并按照规定的频率进行见证取样送检。
对于不合格的原材料,坚决要求施工单位清退出场。
4、测量放线的复核测量放线是钻孔灌注桩施工的基础工作,其准确性直接关系到桩位的准确性和桩身的垂直度。
监理人员应对施工单位的测量放线成果进行复核,包括桩位的坐标、标高、桩径等。
复核无误后方可允许施工单位进行后续施工。
5、施工机械设备的检查施工机械设备的性能和状态直接影响到施工质量和进度。
监理人员应检查施工单位所使用的钻孔机、电焊机、起重机等机械设备的型号、规格、数量是否符合施工方案的要求,设备的性能是否良好,是否经过了定期的维护和保养。
对于不符合要求的机械设备,应要求施工单位及时更换或维修。
钻孔灌注桩施工监理的质量控制要点钻孔灌注桩属于隐藏工程,成桩环节多,施工过程简单出现质量事故,监理人员必需重视施工全过程质量监控。
现着重就钻孔灌注桩施工预备工作、成孔过程、灌注水下混凝土以及事故处理等环节的质量监理程序和关键点质量掌握方法进行争论和分析,提出了保证钻孔灌注桩施工质量的监控措施,供同行参考。
钻孔灌注桩是桩基础中常见的一种基础形式,广泛应用于房屋建筑、水工建筑和桥墩基础的施工,具有施工速度快、占地少、相邻干扰小、承载力大等优点。
钻孔灌注桩的施工既有测量工作,又有机械操作、钢筋加工、混凝土拌制和灌注等多种工作,可谓工程种类繁多,TRANBBS技术含量高,影响因素多。
在施工过程中,简单出现桩位偏差过大、孔底沉渣偏多、钢筋笼上浮、桩体混凝土离析、断桩、夹泥等质量问题,这些质量问题往往使成桩难以满意TRANBBS设计要求,且补救困难,不能完全通过事后检查来推断存在的问题,必需加强施工预备、成孔、清孔、下钢筋笼、灌注水下混凝土等施工全过程中各环节的质量监控,采取各种有效预防措施,才能保证或提高钻孔灌注桩的成桩质量。
1质量掌握依据和质量掌握目标1.1质量掌握依据钻孔灌注桩施工质量掌握依据下列文件进行:①合同文件;②设计图纸及技术要求;③工业与民用建筑灌注桩基础设计与施工规程;④建筑桩基技术规范(JGJ94-94);⑤建筑地基基础设计规范(GBJ7-89和GB50007-20XX)。
当某一技术指标在上述各文件中相互不全都时,要确定一种作为工程的执行标准,一般来说,应优先考虑合同文件的规定。
1.2质量掌握目标钻孔灌注桩施工质量掌握必需达到以下几个目标:①成桩过程各项指标,包括桩位、桩长、桩径、孔底沉渣、终孔垂直度及成桩材料质量等能满意设计要求;②预留混凝土试块强度满意规范要求;③桩身完整、匀质,连续性好,无夹泥、断桩等缺陷;④桩极限承载力满意规范规定的验收指标。
2施工工艺流程和施工预备2.1施工工艺流程钻孔灌注桩由于使用钻孔设备不同施工工艺流程也不一样,现以冲击钻或循环钻机成孔为例来绽开争论。
钻孔灌注桩常见弄虚作假一析及监理监测办法一、见证取样的检验:在未入岩界面孔深时,他们为了达到提前进入岩面的目的,在钻孔记录报表上,机上余尺,人为的提高钻具,造成入岩界面的假象,将事先准备的岩样交来由监理人员签证认可。
我们监理人员应及时到现场采样,复测钻具长度,核查机上余尺。
此时应重点检查桩机桩具是否被人为的提起,要求桩机操作人员彻底放松卷扬机刹把,开机正常钻进,检查桩机是否有强烈跳动现象,再根据孔内钻头及各钻杆长度,扣除机上余尺,来计算确认是否进入岩界面深度。
还有就是桩机人员在监理人员监督之下,用取样篮子胡乱的将泥巴渣子一同捞起,拿到另外一处用清水洗,这时他们会配合的相当默契,转移你的视线,将事先准备好的岩样进行调包。
所以要求我们的监理人员在这种情况下,保持高度的清醒头脑,注意力绝对不应受到任何干扰,认真监督,不给他们作假有可趁之机。
二、终孔岩样的检验:在进入持力岩过程中,在岩层上打是比较难打的,要时间,钻头也磨损较大,他们就不想继续往下打,想提前终孔。
怎样才能达到终孔呢?他们就会在岩样上做些文章。
在提取终孔岩样,作假方面基本和上面相同,只不过是进入持力岩岩样和终孔岩样不一样,他们会想办法把以前终孔岩样拿来给监理人员认证,但作假的手法大致相同,他们会在进入持力层上做文章,更换钻杆,使其终孔机上余尺与实际钻孔深度基本吻合,从而达到终孔目的。
在孔深未达到原有设计要求,就算他们侥幸过了这一关,至于下面几道工序,他们就会进行连环性的作假。
三、钢筋笼安放检验:在安放钢筋笼之前,经监理人员检查验收,主筋规格、数量与间距、实量加劲箍的规格、实量螺旋箍的间距与加密箍的长度、锚固长度,都达到钢筋笼制作理论长度。
他们又是怎样在钢筋笼上作假呢?他们又为什么会如此胆大妄为的作假呢?因为他们深知自己孔深不到位,就会想尽一切办法来蒙骗我们监理人员,他们会在安装钢筋笼之前,将钢筋笼底笼截短,加长搭接长度,截短吊筋长度,以此来达到顶笼桩顶标高。
钻孔灌注桩常见弄虚作假一析及监理监测办法
做一个混日子的监理很容易
做一个认真负责的监理很困难
一个真正合格的监理善于取二者的优势
这样就不会觉得困难和容易了
关键靠自己
-----------一个我崇拜的老监理如此说
有些施工单位,尤其是桩机操作人员,对桩基础质量不够重视,注重自身的金钱效益,一味追求速度的进展快慢,这样就滋生了他们想出一些歪点子,用弄虚作假的手段来蒙骗监理人员对他们的监控。
下面我把钻孔灌注桩极易出现弄虚作假的现象进行一析,仅供我们的同仁探讨与参考。
一、见证取样的检验:
在未入岩界面孔深时,他们为了达到提前进入岩面的目的,在钻孔记录报表上,机上余尺,人为的提高钻具,造成入岩界面的假象,将事先准备的岩样交来由监理人员签证认可。
我们监理人员应及时到现场采样,复测钻具长度,核查机上余尺。
此时应重点检查桩机桩具是否被人为的提起,要求桩机操作人员彻底放松卷扬机刹把,开机正常钻进,检查桩机是否有强烈跳动现象,再根据孔内钻头及各钻杆长度,扣除机上余尺,来计算确认是否进入岩界面深度。
还有就是桩机人员在监理人员监督之下,用取样篮子胡乱的将泥巴渣子一同捞起,拿到另外一处用清水洗,这时他们会配合的相当默契,转移你的视线,将事先准备好的岩样进行调包。
所以要求我们的监理人员在这种情况下,保持高度的清醒头脑,注意力绝对不应受到任何干扰,认真监督,不给他们作假有可趁之机。
二、终孔岩样的检验:
在进入持力岩过程中,在岩层上打是比较难打的,要时间,钻头也磨损较大,他们就不想继续往下打,想提前终孔。
怎样才能达到终孔呢?他们就会在岩样上做些文章。
在提取终孔岩样,作假方面基本和上面相同,只不过是进入持力岩岩样和终孔岩样不一样,他们会想办法把以前终孔岩样拿来给监理人员认证,但作假的手法大致相同,他们会在进入持力层上做文章,更换钻杆,使其终孔机上余尺与实际钻孔深度基本吻合,从而达到终孔目的。
在孔深未达到原有设计要求,就算他们侥幸过了这一关,至于下面几道工序,他们就会进行连环性的作假。
三、钢筋笼安放检验:
在安放钢筋笼之前,经监理人员检查验收,主筋规格、数量与间距、实量加劲箍的规格、实量螺旋箍的间距与加密箍的长度、锚固长度,都达到钢筋笼制作理论长度。
他们又是怎样在钢筋笼上作假呢?他们又为什么会如此胆大妄为的作假呢?因为他们深知自己孔深不到位,就会想尽一切办法来蒙骗我们监理人员,他们会在安装钢筋笼之前,将钢筋笼底笼截短,加长搭接长度,截短吊筋长度,以此来达到顶笼桩顶标高。
对于这一点,
我们监理人员应亲自在现场进行旁站,直到钢筋笼到位为止。
四、二次清孔的检验:
些桩机急于浇灌混凝土,清孔时间不够,孔内沉渣比较厚,他们就会采取各种手段来欺骗监
理。
最常见的有:
1、记录报表的时间往前推;
2、在测绳上打活节;
3、弄短测绳;
4、移动测绳标码。
其中包括拆除测绳中间的标码。
他们深知自己的孔深不到位,心理反应是极度的空虚,表情紧张,操作起来又极不正常,心理又怕监理检查出来问题,其次就是又存在有侥幸心理。
当我们监理人员叫他们把测绳提起来检查时,他们就慌了,他们就会躲躲闪闪,几个人配合起来,要么叫你让开一点,要么指东讲西,挡住你的视线,分散你的注意力,从中达到他们作假的目的。
我们监理人员在二次清孔验收的时候,一定要有高度的责任心,认真的工作态度,对他们的测绳进行校验,或自备一根测绳,亲自验孔,是真是假一经检验不就全明了了吗?
所以说,做一个混日子的监理很容易,做一个认真负责的监理很困难,这就要求我们每一个监理人员有较高的自身素质,对待每一项工作都要认真负责,一丝不苟,保持高度的清醒头脑,才能在工作中充分发挥自己应有的水平,各种假象都会被我们一一识破,严格按质量计划,目标要求,加强施工工艺管理,督促施工单位认真执行工艺标准和操作规程,加强工序控制,实行检查认证制,严格控制每道工序质量。
关键部位进行旁站监理,加强中间检查和技术复核,这样才能确保工程质量。
