一、围墙砌筑工程1、测量放线根据活动板房方格网的控制点,利用全站仪放出围墙中心线,依据中心线用钢卷尺放出基础边线。
按发包人给定高程点引测标高到基坑周边,所测轴线、标高必须经过四级验收后,方可作为施工用。
基础各轴线必须由项目部专业测量人员测放,施工人员不得擅自测放轴线。
基础边线可由施工人员测放,但必须按四级报验。
2、土方开挖基础工程的基槽、基坑土方开挖采用机械挖土、人工清槽的方式施工,开挖放坡系数拟采用1:1,挖至基底设计标高,留100mm土层人工清底、修坡。
开挖时,设计为天然地基承重,基槽按标高挖好后,经监理、发包人、设计、勘探共同验槽,确认地基承载力达到设计要求值后,才能进行下道工序施工,基槽挖好后,要防止雨水及地下水浸泡,而降低地基的承载力。
在雨季进行土方施工时,可在基坑两侧用装沙麻袋做挡水沿,四周挖截水沟,防止地表雨水流入坑内。
基坑边坡用彩条尼龙面遮盖,防止雨水冲刷,避免塌方。
土方开挖完成后应立即对基坑进行土闭,防止水浸和暴露,并应及时进行地下基础施工。
3、砖围墙工程3.1砌筑前先检查砌体的是否规格一致,边角整齐,水泥、砂、外加剂等砌筑用材料是否符合要求。
砌筑前先根据施工图纸、灰缝宽度确定砌体的皮数和排数,以保证砌体尺寸。
为保证砌筑及将来抹灰的质量,本工程砌筑的脚手架采用双排脚手架,不得留脚手眼。
3.2砌块提前2天进行浇水湿润,浇水时把砌块上的浮尘冲洗干净。
砌筑前首先要抄平放线,砌墙之前用水泥砂浆将基层找平,根据轴线弹出墙身的轴线、边线。
然后按选定的组砌方法,在基层上摆砖,以便符合砌体的模数,偏差小时可调整砌体与砌体之间的竖缝,使砌体的排列及砌体的缝均匀,提高砌砖效率。
砌筑完一堵墙后要对其墙身进行清理,最后用1:2水泥砂浆勾缝,要求勾缝横平竖直,达到清水墙美观的效果。
3.3砌筑砂浆应做好计量,搅拌时间不应少于2分钟。
砖的水平灰缝应满足平直度。
灰缝厚度控制在15mm左右,竖向灰缝必须垂直对齐控制在20mm左右,不得出现游丁走缝现象。
学校新修围墙大门施工方案一、工程概况与目标本工程为学校新修围墙大门的施工工程,旨在改善学校的整体形象,增强校园的安全防护能力。
工程涉及围墙和大门的规划与建设,力求达到美观、实用、安全的效果。
目标是在规定时间内,按照设计图纸及施工规范,高质量地完成围墙大门的施工工作。
二、场地勘察与准备场地勘察:施工前需对施工现场进行详细勘察,了解地质条件、地下管线情况、周边环境等,确保施工安全和顺利进行。
场地准备:清理现场杂物,平整施工场地,做好临时设施搭建和道路通行安排。
三、材料选择与采购材料选择:根据设计要求,选择符合标准的围墙和大门材料,如钢材、混凝土、石材等。
材料采购:与合格供应商签订采购合同,确保材料质量可靠、供应及时。
四、施工流程与步骤基础施工:按照设计要求,进行围墙和大门基础的开挖、浇筑和养护。
围墙施工:进行围墙立柱的安装、围墙板材的拼接与固定等工作。
大门施工:安装大门框架,制作和安装门扇,进行必要的装饰和涂装。
配套设施安装:安装照明、监控等配套设施,确保围墙和大门的功能完善。
五、安全措施与预案安全管理:建立健全安全管理制度,加强现场安全管理,定期进行安全检查。
安全教育:对施工人员进行安全教育和培训,提高安全意识和操作技能。
应急预案:制定施工现场安全事故应急预案,确保在发生安全事故时能够及时响应和处理。
六、质量控制与检验质量控制:在施工过程中,严格按照施工规范和设计要求进行质量控制,确保施工质量符合要求。
质量检验:对施工过程中的关键节点和隐蔽工程进行质量检验,做好记录并报验。
七、完工验收与移交完工验收:在工程完工后,组织相关部门进行验收,确保工程质量和功能达到设计要求。
工程移交:验收合格后,办理工程移交手续,将工程正式交付使用。
八、后期维护与管理维护保养:制定围墙和大门的维护保养计划,定期进行清洁、维修和保养工作。
日常管理:加强日常巡视和管理,及时发现和处理围墙和大门使用过程中的问题。
通过上述方案的实施,我们将确保学校新修围墙大门施工工程的高质量完成,为学校提供一个安全、美观、实用的新环境。
毛石挡土墙基础测量报验申请表
测量复核记录
毛石挡土墙基础开挖报验申请表
地基与基坑验收记录
填写日期:年月日
隐蔽工程检查记录
土方开挖工程检验批质量验收记录表
挡土墙基础混凝土浇筑报验申请表
工程名称:合肥市庐阳区下塘路(涡阳路—灵璧路段)东侧边坡挡土墙编号:
混凝土原材料及配合比设计检验批质量验收记录表
GB50204-2002
(Ⅰ)
混凝土施工检验批质量验收记录表
GB50204-2002
(Ⅱ)
.- 隐蔽工程检查记录
模板拆除工程检验批质量验收记录表
GB50204-2002
(Ⅲ)
挡土墙墙身砌筑报验申请表
石砌体分项工程检验批质量验收记录
预检工程检查记录
测量复核记录
隐蔽工程检查验收记录。

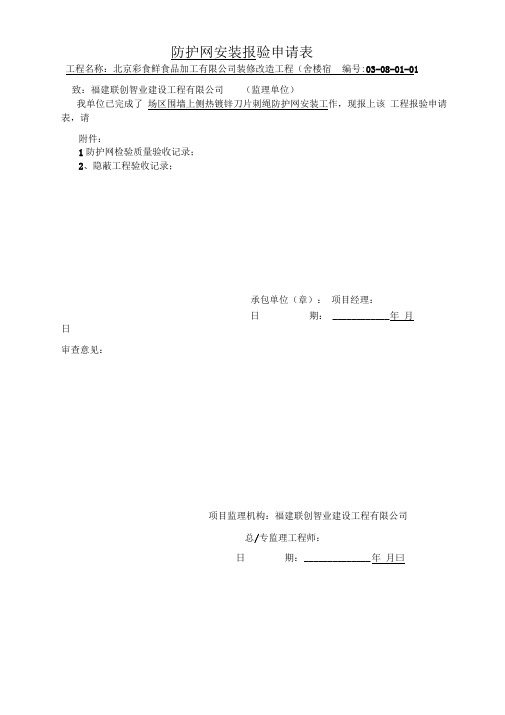

防护网安装报验申请表
工程名称:北京彩食鲜食品加工有限公司装修改造工程(舍楼宿编号:03-08-01-01
致:福建联创智业建设工程有限公司(监理单位)
我单位已完成了场区围墙上侧热镀锌刀片刺绳防护网安装工作,现报上该工程报验申请表,请
附件:
1防护网检验质量验收记录;
2、隐蔽工程验收记录;
承包单位(章):项目经理:
日期: ____________ 年月
日
审查意见:
项目监理机构:福建联创智业建设工程有限公司
总/专监理工程师:
日期:______________ 年月曰
工程名称
北京彩食鲜食品加工有限公司装修改造工程施工单位
福建金天湖装饰工程有限公司
分部(子分部丿工程名称建筑装饰装修分项工程名
称
细部工程
隐蔽项目
1#宿舍楼镀锌防护网
安装
隐蔽日期
隐蔽
内容
施工
单位检查情况
隐蔽验收结论
符合规范要求,请求进入下一道工序
经检查,上述内容符合设计要求和《地下防水工程施工及验收规范》工
序。
GBJ208的规定,可进行下一道
施工质检员施工员监理单位
建设单位项目经理
单位。
目录1、工程概况 (1)2、监理工作范围 (1)3、监理工作目标 (1)4、监理细则编制依据 (2)5、监理工作内容 (2)6、监理方法和措施 (4)钟家沟住房项目围墙工程监理细则一、工程概况:1、工程名称:钟家沟住房项目围墙工程2、工程建设单位:青岛建融投资置业有限公司3、工程设计单位:青岛民用建筑设计院有限公司4、施工单位:青建集团有限公司5、监理单位:青岛华鹏建设工程咨询集团有限公司。
6、工程规模及结构:6.1围墙基础为钢筋砼,深度2.0~4.0米;上部为方管栏杆,其底座系压顶梁砼加素砼。
围墙每隔15米设置一道变形缝,围墙周围回填土压实系数不小于0.97,围墙地基处理采用级配砂石垫层厚200㎜,超出基础宽度100㎜,压实系数不小于0.97。
柱身干挂石材。
6.2围墙全长:360米。
二、监理工作范围围墙工程三、监理工作目标1、工程建设质量控制符合国家及行业的有关规范要求,达到业主满意,实现优质工程的目标;检验批、分项、分部工程合格率100℅;单位工程质量达到优良标准;2、工程进度工期控制满足建设单位总工期要求;3、工程投资控制在工程概算以内;4、安全控制;杜绝人身伤亡事故,重点控制基坑安全。
四、监理细则编制依据:1、国家、省市建设工程相关法律、法规及项目审批有关文件2、项目工程监理合同3、项目监理规划4、设计院图纸、甲方技术要求5、《混凝土结构施工及验收规范》GB50204-20156、设计文件:设计图纸及说明7、项目法人与承包商签订的施工合同及有关附件8、国家及行业颁发的其它现行建设工程相关规范、标准等.五、监理工作内容1、围墙工程自开工起至工程竣工验收资料移交为止的全过程质量控制、进度控制、投资控制、安全控制、合同管理、信息管理以及协调各有关方面的关系。
2、审查施工承包商、选择分包单位、试验单位、各种材料供应商等的资质并提出监理意见。
3、参与施工图纸技术交底和组织专业图纸会审。
4、审核确认设计变更单、工程联系单。
工程材料报验申请表由于原始文本没有格式,我们无法剔除格式错误。
我们删除了明显有问题的段落,然后对每段话进行了小幅度的改写,以使其更加通顺和易于理解。
工程材料/构配件/设备报审表工程名称:XX市XX区XX污水处理工程编号:CTSD-001致:XX市XX区建设环保局(建设单位)我们于2008年10月12日进场的工程材料/构配件/设备数量如附件所示。
现将质量证明文件及自检结果报上,拟用于以下部位:围墙基础及墙身、值班室基础及主体结构、预处理池、室内外地坪及台阶等。
请予以审核。
附件:1.数量清单及自检结果2.质量证明文件承包单位(章):XXX项目经理:_______________日期:_______________审查意见:经检查上述工程材料/构配件/设备,符合/不符合设计文件和规范的要求,准许/不准许进场,同意/不同意使用于拟定部位。
建设单位(章):XX市XX区建设XXX建设单位代表:________________日期:工程材料/构配件/设备报审表工程名称:XX市XX区XX污水处理工程编号:CTSD-002致:XX市XX区建设环保局(建设单位)我们于2008年10月13日进场的工程材料/构配件/设备数量如附件所示。
现将质量证明文件及自检结果报上,拟用于以下部位:预处理池底板及顶板、值班室屋面板、过梁、构造柱、雨篷等。
请予以审核。
附件:1.数量清单及自检结果2.质量证明文件承包单位(章):XXX项目经理:_______________日期:_______________审查意见:经检查上述工程材料/构配件/设备,符合/不符合设计文件和规范的要求,准许/不准许进场,同意/不同意使用于拟定部位。
建设单位(章):XX市XX区建设XXX建设单位代表:________________日期:工程材料/构配件/设备报审表工程名称:XX市XX区XX污水处理工程编号:CTSD-003致:XX市XX区建设环保局(建设单位)我们于2008年10月22日进场的工程材料/构配件/设备数量如附件所示。
毛石挡土墙基础测量报验申请表工程名称:百色变电站(含串补站)护坡开裂整治及设备区域变形整治工程编号:001致:广东天广工程监理咨询有限公司我单位已完成了AB段1#-9#至HI40#-43#段毛石挡土墙基础测量工作,现报上该工程报验申请表,请予以审查验收。
附件:1、测量复核记录(底面高程)2、现场测量图施工单位(章):北京电力工程公司项目经理:日期:审查意见:项目监理机构:总/专业监理工程师:日期:测量复核记录工程名称百色变电站(含串补站)护坡开裂整治及设备区域变形整治工程施工单位北京电力工程公司复核部位挡土墙AB1#-9#段BC10#-26#FG27#-29# GH30#-39#至HI40#-43#段3m(底面高程)日期原施测人测量复核人测量复核情况桩号设计高程值(m)实测高程值(m)允许误差(mm)差值AB1#-9#段 3.00 3.00±179.60BC段10#-26# 3.00 3.00FG段27#-26# 3.00 3.00GH段30#-39# 3.00 3.00HI40#-43# 3.00 3.00复核结论挡土墙基础开挖报验申请表工程名称:百色变电站(含串补站)护坡开裂整治及设备区域变形整治工程编号:致:广东天广工程监理咨询有限公司我单位已完成了 AB1#-9#段毛石挡土墙基础开挖工作,现报上该工程报验申请表,请予以审查和验收。
附件:1、地基与基槽验收记录2、隐蔽工程检查记录施工单位(章):项目经理:日期:审查意见:项目监理机构___________________________总/专业监理工程师__________________________日期___________________________地 基 与 基 坑 验 收 记 录填写日期: 年 月 日单位工程名称:百色变电站(含串补站)护坡开裂整治及设备区域变形整治工程 设计单位:广西电力工业勘察设计研究院施工单位:北京电力工程公司 监理单位:广东天广工程监理咨询有限公司基坑所在工程部位AB1#-9#段检 查 记 录基底几何尺寸 35.8m ×2.5m (长度×宽度) 坑口放宽开挖尺寸 35.8m ×1.5m (上口长度×上口宽度) 基底位置、标高、放坡 站区围墙边、 基坑底标高-3、放坡1:0.35岩土状况(杂土、坑穴、空洞、软弱土层) 无杂土,坑穴、空洞软弱土层周边建、构筑物 无 地下水情况无基坑支护、安全防护、堆载情况 基坑周边拉安全警戒线并摆设安全警示柱超挖情况无 存在问题及处理办法 无结论土质基本与勘察相同 施 工 单 位监理单位建设单位项目技术负责人:年 月 日施工员:年 月 日质检员:年 月 日项目监理工程师:年 月 日建设项目代表:年 月 日隐蔽工程检查记录工程名称百色变电站(含串补站)护坡开裂整治及设备区域变形整治工程施工单位北京电力工程公司隐检项目AB1#-9#段毛石挡土墙基础开挖隐检部位基槽隐检内容毛石挡土墙基槽的开挖,深度为3000mm,宽度为上口2500mm,下口2500mm,总长度为35.8米。
毛石挡土墙基础测量报验申请表
测量复核记录
挡土墙基础开挖报验申请表
地基与基坑验收记录
填写日期:年月日
隐蔽工程检查记录
挡土墙基础混凝土浇筑报验申请表
工程名称:百色变电站(含串补站)护坡开裂整治及设备区域变形整治工程编号:
混凝土原材料及配合比设计检验批质量验收记录表
GB50204-2002
(Ⅰ)
混凝土施工检验批质量验收记录表
GB50204-2002(Ⅱ)
工程名称:百色变电站(含串补站)护坡开裂整治及设备区域变形整治工程编号:
隐蔽工程检查记录
模板拆除工程检验批质量验收记录表
GB50204-2002
(Ⅲ)
工程名称:百色变电站(含串补站)护坡开裂整治及设备区域变形整治工程编号:
挡土墙墙身砌筑报验申请表
工程名称:百色变电站(含串补站)护坡开裂整治及设备区域变形整治工程编号:
预检工程检查记录
测量复核记录
隐蔽工程检查验收记录。
挡土墙、围墙施工方案(技术标) 该段落明显有问题,需删除。
二、施工方案一)施工组织方案1.施工前,应组织专业技术人员对施工现场进行全面勘察,制定详细的施工方案和施工组织设计,明确施工流程和各项技术措施,确保施工安全和质量。
2.施工期间,应配备专业施工队伍,按照施工方案有序施工,严格按照设计要求进行施工,确保施工质量。
3.施工现场应设置安全警示标志,配备必要的安全防护设施,确保施工安全。
二)施工工艺方案1.挡土墙施工采用挤浆法,确保砂浆饱满,砌体重度不低于23KN/m³。
每10-15m米设置沉降缝,缝宽30mm,缝中填浸透沥青的木板或沥青麻筋,填塞深度200mm。
墙身在高出地面以上部分应设置泄水孔,孔内预埋100mmPVC管,间距3.0m,上下左右交错布置,泄水孔底部应高出地面30cm。
2.围墙柱子采用MU10砖基础砌筑,100厚光面福建白麻花岗岩压顶,垫层采用C15混凝土浇筑,栏杆采用25×25方钢和60×60方钢加工。
每单元居中设一个120X120排水孔,围墙纵坡以台阶式升降处理长度同围墙沉降缝。
3.设备安装应按照设备安装图纸进行,严格按照设计要求进行安装,确保设备运行稳定。
三)施工技术措施1.施工前,应进行地面排水工作,挡墙须采用分段跳槽开挖,每段不得大于15m,施工段可长结合伸缩缝设置确定。
2.边坡及基坑开挖的临时放坡值为1:1.50.墙后回填前,应先清除坡面草皮、耕土等有机质,对墙后地面横坡坡度大于1:6时,应形成台阶状,台阶宽度不小于1m,呈2%~4%的逆坡,回填时应分层夯实,采用粒径填料如碎石,粒径不应大于200mm,压实系数大于0.94,每一100m不小于2个检测点。
密实度应达到中密,干密度不小于20KN/m,综合内摩擦角不小于35°。
3.所有金属除锈后均做黑色油漆。
围栏每单元中心设置三一专用标志,采用红色油漆。
排水工程将采用100mmPVC管材,坡度为5%。
GB50319-2000
监A4
围墙基础报验申请表
本表一式三份,建设单位、监理单位、承包单位各一份.
市建设委员会监制
沟槽开挖(检验批)质量验收记录表
砂垫层(检验批)质量验收记录表
现浇钢筋混凝土道路混凝土结构分项工程检验批质量检验记录
现浇钢筋混凝土道路钢筋加工及安装分项工程检验批质量检验记
录
现浇钢筋混凝土道路混凝土结构分项工程检验批质量检验记录
砖砌体大脚(检验批)质量验收记录表
砖砌体大脚(检验批)质量验收记录表
砖砌体(检验批)质量验收记录表
砖砌体(检验批)质量验收记录表
施工单位检查评定结果经检查,主控项目、一般项目均符合设计和城镇道路工程与质量验收规CJJ1-2008的规定,评定合格。
项目专业质量检查员:2015年4月30日
监理(建设)
单位验收结论
监理工程师:
(建设单位项目专业技术负责人):年月日
隐蔽工程检查验收记录
质检表4
工程名称恒祥御景三期庭院景观园林工程施工单位植典绿化工程有限责任公司
隐蔽项目围墙基础隐检围71#楼东侧
隐蔽时间2015年4月30日检查时间2015年 5月 1 日
隐
检
容
及
检
查
情
况
1.砂垫层压实度≥95%。
2.混凝土面层应板面平整、密实,边角应整齐、无裂缝,并不得有石子外露和浮浆、脱皮、踏痕、
积水等现象,蜂窝麻面面积不得大于总面积的0.5%.
3. 砖墙牢固,外形美观,勾缝密实、均匀,泄水孔通畅,砌筑砂浆质量复合规规定。
验
收
意
见
符合设计要求
省工程质量监督总站监制GB50319-2000
监A4
围墙抹灰报验申请表
本表一式三份,建设单位、监理单位、承包单位各一份.
市建设委员会监制。
