监理月报工作总结篇一:监理月报总结新城一站16A-02A、17A-02A地块商住项目工程监理工作月报总结建设单位:上海恒卓房地产有限公司设计单位:上海天华建筑设计有限公司施工单位:浙江万汇建设集团有限公司红阳建工集团有限公司监理单位:上海智达工程顾问有限公司编制人:审批人:公司技术负责人:日期:监理月报总结一、工程概况1、项目名称:青浦新城一站16A/17A-02A商住项目2、建设地点:青浦新城东至规划一路南至秀源路西至汇金路北至秀泾支路3、建设单位:上海恒卓房地产有限公司4、设计单位:上海天华建筑设计有限公司5、监理单位:上海智达工程顾问有限公司6、施工总承包单位:浙江万汇建设集团有限公司、红阳建工集团有限公司7、建筑面积:16A-02A总建筑面积平方米、17A-02A总建筑面积平方米、16A/17A-02A总建筑面积平方米二、月报的形式及内容1、月报形式:采用一月一报的书面形式说明,共分为五张表格,第一张表格对当月工程签证情况进行概述。
第二张表格对当月施工进度计划与实际完成量的说明和分析。
第三张表格对当月工程质量情况进行评述。
第四张表对当月工程计量,工程款支付及合同事项的处理。
第五张表格是对当月监理的工作进行小结,并对下月监情况进行说明理工作进行打算和安排。
2、根据月报内容分别阐述如下:1)对于每一期的监理月报,我们首先对每期监理月报对当月的专题报告与会议纪要、工程质量签证,对施工单位的通知、指令、指示,施工单位提出的各种报告及工程付款签证计量进行归纳和统计。
2)对于形象进度完成情况进行说明,通过实际完成工作量与计划完成工作量作对比,并分析拖期原因。
3)根据工作进度,突出质量控制重点:自XX年5月15日项目部进场以来共报告监理月报20份,第1期的监理月报中,着重对1#楼、8#楼的地下室墙板、顶板、柱、粱,地库浇筑和2#、4#、5#、6#楼底板及墙柱钢筋帮扎进行质量控制。
第2期至第7期监理月报中,着重对1~9#楼及商业、地库,地下室防水施工,主体结构施工,混凝土浇筑,墙柱垂直度,混凝土养护及电气给排水管道预埋、二次结构工程进行质量控制。
河南省博爱县团结路南段市政道路工程(10月份)监理月报编制:审核:河南华冠工程咨询工程有限公司2009年10月31日监理月报一、工程概况工程名称:河南省博爱县团结路南段市政道路工程工程概况:鸿昌路位于博爱县城区中心,南北走向。
,北起中山路,南至鸿昌路,全长2003米,道路红线宽48米,其中机动车道16米,非机动车道各7 米,人行道各5米,河道5米,为沥青混凝土路面;工程内容:机动车道16米,非机动车道2×5米,建设内容包括道路工程、道路附属工程、排水工程及路缘石安装。
参建单位:建设单位:博爱县交通局施工单位:焦作市政工程建设有限公司监理单位:河南华冠工程咨询有限公司二、人员即机械状况现有施工及施工管理人员共计50余人;挖掘机6台;铲车4台;压路机3台;水车2台;推土机1台;搅拌机1台;运料三轮机动车2台等施工机械,能够满足本工程施工进度需要。
三、工程形象进度污水管安装950米,完成污水管的95%;老河道清淤及回填800米;雨水管安装1000米,完成雨水管的100%;路床完成1000米,完成路床的100%;第一层白灰土路基完成1000米,完成第一层白灰土路基的100%,第二层白灰土路基完成1000米,完成第二层白灰土路基的100%;水泥粉煤灰稳定碎石完成500米,完成水泥粉煤灰稳定碎石的50%。
四、工程进度情况分析与施工进度计划相比较,本月工程进度基本完成。
五、工程质量评价在施工过程中,我项目监理部人员严格以国家规范、相关技术标准、法律法规、合同、业主的指令为依据,严格工程监理,并积极与业主、施工单位就施工中存在的问题进行协调以确保工程质量和工程进度。
1、严格审查施工单位的施工组织设计和各项工程的施工方案,并对现场施工单位的人员、实验室设备、材料、机械设备进行检查,根据检查结果提出审核意见,并签发工程开工指令。
2、本月主要进行了污水管道、雨水管道、土方回填、灰土路基、水泥粉煤灰稳定碎石,在分项工程开工前,我监理部首先对施工单位的施工准备情况进行检查(主要包括施工人员证件、施工资质、施工机械及施工方案的检查)具备条件的方准开工,同时严格控制材料和工序报验,不合格的材料不允许进入施工现场,经抽查不符合设计要求及规范规定的工序是不允许进行下到工序施工,确保工程质量及安全。
监理月报年第期总第期年月日至年月日工程名称:发包人:监理机构:填报日期:年月日监理月报目录一、本期工程概述1、形象进度概述2、工程人、机、物的投入情况情况及运行情况二、本期工程质量、进度、安全及文明施工情况1、工程质量情况2、工程进度情况3、安全、文明施工情况三、本期工程投资完成情况及工程款支付四、设计变更情况五、监理机构运行情况六、监理工作中发现的问题及建议七、本期工程大事记八、本期工程报表1、完成工程量月统计表。
2、监理抽检情况月汇总表。
3、工程变更月报表。
一、本期工程概述1、本期形象进度概述2、工程人、机、物的投入情况情况及运行情况二、本期工程质量、进度、安全及文明施工情况1、工程质量情况:2、本月主要检测情况:3、工程进度情况:4、安全、文明施工情况三、本期工程投资完成情况及工程款支付五、监理机构运行情况六、监理工作中发现的问题及建议七、本期工程大事记八、本期工程报表1.完成工程量月统计表。
2.监理抽检情况月汇总表。
3.工程变更月报表。
JL 32附表1 完成工程量月统计表(监理[ ]量统月号)说明:本表一式四份,由监理人填写,作为《监理月报》的附件一同上报。
JL 32附表2 监理抽检情况月汇总表(监理[ ]抽检月号)说明:本表一式4 份,由监理机构填写,作为监理机构存档和月报时使用。
JL 32附表3 工程变更月报(监理[ ]变更月号)说明:本表一式4 份,由监理机构填写,作为监理机构存档和月报时使用。
参照甬统表B01-5编号:2011—11监 理 月 报第 十 期2011年 11月 26 日至 2011 年 12月 25 日工 程 名 称 青林湾6/7期(V.VI)工程Ⅰ标段监理合同编号 JL2010-72内容提要:1.本月工程概况;2.工程形象进度完成情况;3.工程质量情况;4.工程签证情况;5.合同其他事项处理情况;6.本月监理工作小结;7.下月监理工作打算;8. 本月安全情况9. 施工现场生产安全事故隐患排查治理情况一览表总监理工程师:项目监理机构(章):报告日期: 2011年12月25日工程名称青林湾6/7期(V.VI地块)工程Ⅰ标段建设单位宁波房地产有限公司设计单位宁波市建筑设计研究院有限公司承包单位华升集团建设有限公司本月工程概况1、钢筋工程、模板、砼、预埋线管本月工程形象进度完成情况1、地下室顶板完成,2、本月进度滞后约8天;原因分析:雨天较多、水平运输困难、项目管理人员不到位、作业人员不足。
工程质量情况1、钢筋原材料进场:341.911T,取样复试6组均合格;2、钢筋连接取样54组(机械连接2组、电渣压力焊52组、)测试合格;3、砼试块取样46组,其中:抗渗6组,工程签证情况设计联系单6份:(06)02青V建-55-变、(06)02青V结-56-变、(06)02青V建-58变、(06)02青V结-60变、(06)02青V结-61变、(06)02青V结-62变、合同其他事项处理情况本月监理工作小结 1、审核钢筋原材料进场质量证明文件并见证取样复试,2、按设计对现场钢筋安装的数量、型号、直径、规格、排距、箍筋间距、骨架几何尺寸、连接的部位及方法进行全数核对,并对连接取样测试;3、施工放线和模的标高及几何尺寸复核,4、 审核签认施工单位报送的相关技术资料,并提出意见要求施工单位补充、完善,6、组织施工单位相关人员对隐蔽工程验收,7、砼的浇捣旁站并见证取样,8、对现场各工分项工程的施工工艺、临时用电、机具的操作、违章作业、违章指挥、危险源及文明施工、专职安全人员到位进行巡查,9、本月平行检测:钢筋原材料1组(Ф10)、电渣压力焊2组(B18、B20)、机械连接1组(C25)、商砼厂家砂一组10、本月签发《监理工程师通知单》3份;不合格项处置记录1份;组织工地例会4次,积极协调施工单位与业主合同相关事项,督促施工单位认真履行;11、参加业主组织的月安全检查及项目月会,并督促施工单位对存在的问题进行整改;12、监理过程中发现质量、安全、进度滞后及施工单位项目管理问题及时向业主汇报,总之本月在业主的支持下、监理的努力下、施工中发现的质量(安全)问题,施工单位能积极整改。
监理月报总结第一篇:监理月报总结和富公寓续建工程监理月报总结一、工程概况1.项目名称:和富公寓续建工程2.建设地点:上海市泰安路120弄3.建设单位:上海运高房地产发展有限公司4.设计单位:上海建筑设计研究院有限公司上海地下建筑设计研究院5.监理单位:上海三凯建设监理有限公司6.施工单位:上海第五建筑有限公司7.建筑面积:地上部分3743平方米;地下部分2011平方米。
二、监理月报的形式及月报内容1.月报形式:采用一月一报的书面形式来说明,共分为三张表格。
第一张表格说明计划完成工作量、实际完成工作量和脱期原因;第二张表格对当月工程情况进行评述;第三张表格对当月的监理工作进行小结,并对下月的监理工作进行打算和安排。
2.根据月报内容分别阐述如下:⑴.对于每一期的监理月报,我们首先对形象进度完成情况进行说明:通过把实际完成工作量与计划完成工作量作对比,找出并分析脱期原因。
⑵.根据工作进度,突出重点:上海三凯建设监理有限公司 1自2005年7月1日续建工程基坑开挖以来,共报告监理月报15份。
在第1期的月报中,着重对A楼地下室墙板、顶板、梁,B、C楼基础底板混凝土浇筑进行质量控制;第2~3期重点对主体结构施工,B、C楼基础底板混凝土浇筑、主体结构施工,以及电气、给排水管道预埋,地下室防水工程施工进行质量控制;第4期重点对A、B、C楼二结构施工,电气、给排水管道二次配管施工,屋面防水工程,外墙石材幕墙、保温、铝合金窗施工进行质量控制;第5期重点对A、B、C楼二结构施工,斜屋面拆除,电气、给排水管道二次配管施工,外墙石材幕墙、保温、铝合金副框安装进行质量控制;第6~7期重点对A、B、C楼斜屋面拆除后重建施工,以及外墙石材幕墙、铝合金门窗安装、室内一般抹灰装饰、装修,电气、给排水管道二次配管施工进行质量控制;第8期重点对石材幕墙、铝合金门窗安装,电气、消防管道安装、电梯安装进行质量控制;第9~10期对A、B、C楼斜屋面重新浇筑后的防水挂瓦以及石材幕墙、铝合金门窗安装等进行质量控制;第11~15期重点对A、B、C楼后期配套工程,以及石材幕墙、铝合金门窗收尾、室内装修等进行重点控制。
十月份中化岩土研发中心工程施工情况汇报
1、主要形象进度:
1)、外装修已基本完成
2)、内装完成90%;
3)、完成广场砖铺设1500平米;
4)、室外栏杆完成50%;
5)、电气完成95%;
6)、消防、给排水、暖通工程进入系统调试;
2、质量控制情况:
1)、加强日常巡查,
2)、对重点部位进行巡查部少于两次,进行严格的质量控制,
3)、上月未发生任何质量问题,
4)、对不合格的工程项目采取了整改措施;
3、安全生产控制情况:
1)、坚持安全第一、预防为主,坚持管生产必管安全的原则,做到警钟长鸣,常抓不懈始终把安全生产放在第一位;
2)、对重点部位加强布控,反复强调高空作业必须系好安全带,吊篮施工必须按照安全技术规范执行;
3)、加强临边洞口的防护;
4)、做好防火工作的宣传,例如消防通道的畅通等,避免火灾事故的发生;
5)、注重文明施工的管理,及时将现场的垃圾清除场外。

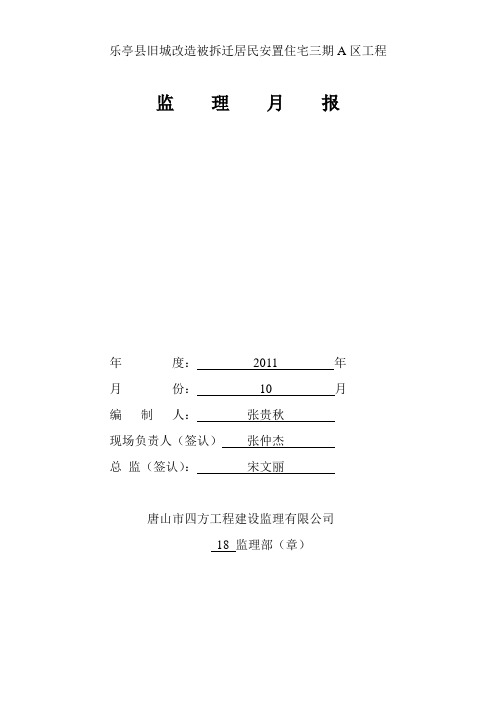

乐亭县旧城改造被拆迁居民安置住宅三期A区工程监理月报年度:2011 年月份:10 月编制人:张贵秋现场负责人(签认)张仲杰总监(签认):宋文丽唐山市四方工程建设监理有限公司18 监理部(章)一、工程概况本月报:2011年10月1日至2011年10月27日二、工程进度原因分析1、业主因素;2、勘察设计;3、施工及技术因素(其中包括人的因素);4、自然环境因素。
5、社会环境;6、组织因素;7、材料设备因素;8、其它。
三、工程质量(包括各专业)1、质量盘点表2、公司有关部门巡检时发现的质量问题及处理情况(反馈处理结果)。
3、如实反映省、市、县主管部门检查出来的质量问题和处理情况。
无。
4、监理工作存在哪些阻力?施工与资料跟不上,材料进场、试验与报验不能同步,洽商变更手续不及时发放监理。
四、工程计量与工程款支付(须含安全防护、文明施工措施费的支付审批情况)注:此项内容中工程计量已确认,工程款支付未被授权五、工程安全1、本月安全技术措施及专项施工方案审查情况每月1、11、21号召开安全技术汇报会,制定措施和施工方案,保质量、赶进度。
2、本月现场安全技术措施及专项施工方案落实情况督促检查施工队安全技术落实情况,检查施工的进度,施工现场的安全标识、标识牌及安全帽的佩戴。
3、安全隐患及安全事故处理情况和采取的监理工作方法及措施,是否下达监理指令,监理通知是否有针对性抓安全促质量,严把质量关,把事故隐患消灭在萌芽之中。
在施工中,我们发现筏板浇筑有蜂窝,有针对性的下达了工作联系单。
六、合同其他事项的处理情况1、设计变更、工程洽商情况2、工程延期情况注:此项未接到指令。
3、费用索赔未发生索赔指令。
七、对公司(领导、部门)提出建议或意见,及要求提供哪些支持。
加大外协力度,信息及时传达到监理,做监理工作的坚实后盾,促进监理工作全面开展八、本月监理工作小结(此项必须由总监填写)1、对本月工程质量、进度、安全、工程款支付等方面情况的综合评价。
表A.0.10(十)月份监理月报表工程名称:西宁市经济适用房康二期Ⅰ标段29#、30#、综合楼工程编号:AD2015-003本月工程实施及监理工作情况工程进度1、青海华栋建筑工程有限公司:基坑2-2剖第六、七排锚杆支护土方开挖完成;3-3剖北侧第二、三、四排锚杆支护土方开挖完成;3-3剖西北向斜段处土方开挖已完成;截止到10月12日,29#、30#楼、商铺基坑土方开挖抄平已至设计标高-6.4m,已完成;基坑周围人工挖排水沟已完成;29#、30#楼、商铺基础桩试桩:316、318、320、152、153、154、88、92、96号试桩及相应锚桩分ZH1、ZH2、ZH3三种桩径,已完成浇筑施工,并做了静荷载实验;截止到10月29日,已完成工程桩浇筑约185根;基坑验槽,做钎探已完成;1-1剖支护工字钢人工除锈、刷漆,一、二、三、四排均已完成;4-4剖支护工字钢人工除锈、刷漆完成第三排;29#、30#楼、商铺处集水坑测量放线、开挖,到目前为止已完成四个集水坑施工;1-1、4-4、6-6剖预应力锚索做拉拔实验已完成。
2、甘肃省建筑基础工程公司青海分公司:基坑2-2剖第六、七排锚杆支护喷护完成;3-3剖北侧第二、三、四排锚杆支护喷护完成;3-3剖西北向斜段处支护喷护已完成;1-1剖南侧边坡永久支护喷护已完成;29#、30#楼、商铺基础桩试桩:316、318、320、152、153、154、88、92、96号试桩及相应锚桩分ZH1、ZH2、ZH3三种桩径,已完成成孔及钢筋笼施工;截止到10月29日,已完成工程桩成孔及钢筋笼约185根桩。
3、进度较上个月有所加快,监理仍需在后续施工中督促施工方增加人员并适当安排晚间作业,以确保进度关键节点能按计划完成。
工程质量1、青海华栋建筑工程有限公司:土方开挖采用分层分段开挖,符合设计要求;基坑开挖抄平至标高-6.1m,剩余30cm人工挖除至设计标高-6.4m,符合设计及规范要求;基坑排水沟施工,能够按照雨期施工方案要求施工,符合设计及规范要求;基础桩浇筑混凝土能够按照《混凝土结构工程施工质量验收规范》(GB 50204-2015)相关要求进行施工,符合设计及规范要求;基坑钎探及验槽按照《建筑基坑工程检测技术规范》(GB50497-2009)进行,符合设计及规范要求;工程桩试桩做静荷载实验,能够按照《建筑基桩检测技术规范》(JGJ 106-2014)进行试验,符合设计及规法要求;集水坑测量放线及开挖施工能够按照图纸设计要求进行施工,符合要求;预应力锚索拉拔试验能够按照相关试验要求进行,符合要求。
监理月报年度:二〇一七年月份:九月一日至九月三十日监理项目负责人:项目名称:张湾区WH803单元25A-02A(世纪星城)监理单位:湖北昌河工程有限公司项目监理部目录1、工程概况…………………………………………………………………2、承包单位组织系统………………………………………………………1)分包单位主要负责人2)主要分包单位情况3、安全文明示范……………………………………………………………1)现场安全和文明施工存在的问题2)本月的现场安全和文明施工措施及效果4、工程进度…………………………………………………………………1)工程实际完成情况与月进度计划比较2)对进度完成情况的分析5、工程计量与工程款支付…………………………………………………6、本月样板房实施情况……………………………………………………7、材料、构配件与设备……………………………………………………1)采购、供应、进场及质量情况2)供应商资质情况8、合同其他事项的处理情况……………………………………………9、天气对施工影响的情况………………………………………………10、监理抽检统计…………………………………………………………11、监理工作统计…………………………………………………………12、本月监理小结…………………………………………………………13、本月施工影像照片……………………………………………………1、工程概况2、承包单位项目组织系统(1)承包单位主要负责人(2)主要分包单位承包分包工程的情况主要分包单位情况表1、安全和文明施工(1)现场安全和文明施工存在的问题(2)本月采取的现场安全和文明施工措施及效果4、工程进度(2)对进度完成情况的分析5、工程计量与工程款支付6、本月样板实施情况及效果7、材料、构配件与设备(1)供应处资质的情况8、合同其他事项的处理情况(1)工程变更1、本月发生的工程变更失效均在本表中说明。
2、内容要求简单明确,严禁将工程变更文件的内容照抄。
监-014
合同编号:
编号:YB-014
国道108线瓷窑铺至沙溪坝段公路改建工程
(鸭浮岩至纺织大道)
监理月报
2017年4月
(总第014期)
(2017年3月25日~2017年4月24日)
监理机构:国道108线鸭纺段公路改建工程监理组
编制日期:2017年4月24 日
总监理工程师: 陈洪彬
主送:国道108线鸭纺路工程建设指挥部办公室
抄送:广元市交通工程质量监督站
监理月报(2017年4月)
工程名称:国道108线瓷窑铺至沙溪坝段公路改建工程(鸭浮岩至纺织大道)
5 份
理机构2份、指挥部2份、市质监站1份。
. . .. . . . 专业专注.
清江河大桥
桥面铺装养护
箱梁蒸汽养护
鸭浮岩大桥
路基填筑
安全教育培训会。
北京旭日明建设工程监理有限公司华瀚东坝驹东经适房C区工程第十七期年度: 2016月份: 7月份总监理工程师:北京旭日明建设工程监理有限公司东坝驹东经适房项目监理部2016年07月26日目录一、工程概况 (3)1、工程基本情况 (3)2、施工基本情况 (4)二、承包单位项目组织系统 (5)1、承包单位组织框图及主要负责人 (5)2、施工单位各项目部承担的工程情况 (6)三、工程进度 (6)1、工程实际完成情况与总进度计划比较 (6)2、本月实际完成情况与进度计划比较 (6)3、本月工、料、机动态 (7)4、对进度完成情况的分析及采取的措施及效果 (8)5、本月在施部位工程照片 (9)四、工程质量 (9)1、检验批及分项工程验收情况 (9)2、分部工程验收情况 (11)3、主要施工试验情况 (11)4、工程质量问题 (11)5、工程质量情况分析 (12)6、本月采取的措施及效果 (13)五、工程计量与工程款支付 (13)1、工程量审批情况 (13)2、工程款审批及支付情况 (14)六、构配件与设备 (14)1、工程材料、构配件、设备进场及质量情况 (14)2、对供应厂家资质的考察情况 (14)七、工程合同及其他事项的处理情况 (14)1、工程变更 (14)2、工程延期 (15)3、费用索赔 (15)八、本月天气情况 (15)九、项目监理部组织系统与监理工作统计 (16)1、项目监理部职责分工表 (16)2、项目监理部组织框图 (17)3、监理工作统计 (17)十、本月监理工作小结 (18)十一、下月监理工作重点 (20)一、工程概况1、工程基本情况工程名称东坝驹东经适房C区工程地点北京市朝阳区东坝乡驹子房东(东苇路西侧)工程性质民用住宅楼及附属商业楼建设单位北京华瀚投资集团有限公司勘察单位建研地基基础工程有限责任公司设计单位中国电子工程设计院承包单位田华集团公司第四分公司监督单位北京市朝阳区质量监督站监理单位北京旭日明建设工程监理有限公司开工日期竣工日期工期天数质量等级合同价款承包方式工程项目一览表单位工程名称建筑面积(㎡)结构类型层数总高设备安装工程造价备注地下地上C1 12020.36 钢筋混凝土全现浇剪力墙框架结构 1 18 49.8 C1S2 4691.22 钢筋混凝土框架结构 1 4 16.4 C2 20403.21 钢筋混凝土全现浇剪力墙框架结构 1 24 66 C3 18527.89 钢筋混凝土全现浇剪力墙框架结构 1 24 66 C3S2 4691.22 钢筋混凝土框架结构 1 4 16.4 C4 15902.77 钢筋混凝土全现浇剪力墙框架结构 2 22 60.6 C5 11575.72 钢筋混凝土全现浇剪力墙框架结构 1 18 49.5C6 12714.97 钢筋混凝土全现浇剪力墙框架结构 2 18 49.8C6S2 2849.03 钢筋混凝土框架结构 2 2 9.5C7 16445.02 钢筋混凝土全现浇剪力墙框架结构 2 22 61C7S2 2302.28 钢筋混凝土框架结构 1 3 13.1C8 18216.99 钢筋混凝土全现浇剪力墙框架结构 2 22 60.85C9 17540.77 钢筋混凝土全现浇剪力墙框架结构 2 22 60.6C10 11940.4 钢筋混凝土全现浇剪力墙框架结构 1 18 50.25C10S2 1908.11 钢筋混凝土框架结构 1 2 9.5C11 2125 钢筋混凝土框架结构0 3 11.4C12 2850 钢筋混凝土框架结构0 3 11.1地库16451.06 钢筋混凝土板柱结构 1 0 322、施工基本情况土建专业1、二处:C9#楼室内石膏完成90%,厨卫间、外墙抹灰完成;C6#楼室石膏完成80%,厨卫间、外墙抹灰完成;C10#楼室内石膏完成,厨卫间抹灰完成,外墙抹灰完80%。
某工程建设项目监理月报(doc 10页)内蒙古博大实地化学有限公司50万吨/年合成氨工程80万吨/年尿素工程建设项目监理月报(2010、7、1—2010、7、31)第1期的采煤矿井,将为工业园区在建化工项目提供优质烟煤,做为原料煤和燃料煤使用。
该煤种属于侏罗纪延安组长焰烟煤,属于不粘煤或弱粘煤,煤质组份低灰份、低硫、低磷、低铅、固定碳高、发热量高、挥发份高,适于气化和液化,是优质的动力煤和化工原料煤。
拟建的合成氨、尿素、联碱大型化工项目,将采用国内外先进的专业技术,必须做到先进、可靠、成熟。
主要设备立足于国内制造,国产化率达到85%以上,形成具有特色的以煤为原料的国产化大氮肥生产装置和生产技术。
选用的生产工艺、生产设备、自控方案要先进、可靠,“三废”排放量少,做到低能耗、低污染、低成本。
属于专利商的专利设备和工艺生产的关键设备由欧洲、美国、日本等国专利生产厂商提供,其它大部分设备将在国内采购。
内蒙古博大实地化学有限公司决定采用以GE水煤浆加压气化技术和国产化设备建设大型化肥装置,其目标为:1)装置大型化,经济规模为2×50万吨/年合成氨,100万吨/年尿素;2)采用先进的新技术,总能耗降低到44GJ/t氨以下;3)采用价廉优质,运距近,能充足供应的本地乌审煤田烟煤为原料,使尿素成本降至1100元/吨左右;4)尽量采用国产设备与技术,使投资减少,国产化率达85%以上,做到热能综合平衡,自动化水平在DCS基础上实现优化智能控制;5)提高园区的原料利用率,减少环境污染,实现循环经济;以烟煤为原料,GE水煤浆气化技术为主的大型合成氨、尿素装置主要生产装置为:合成氨:气化装置,净化装置(包括变换装置、低温甲醇洗、液氮洗、硫回收),合成装置(包括压缩、合成、氨回收、氨储存);尿素:采用CO2气提工艺、大颗粒尿素,包括CO2压缩、尿素合成、尿素造粒、散装库、成品库等主要装置;空分:空气过滤净化和压缩,预冷,纯化,冷量制取和空气蒸馏,氮气压缩,液态产品贮罐和液氧输送等工序;辅助生产装置:原料储存,破碎加工,水煤浆制备和输送,灰水处理,炭黑回收等;公用工程:输变电装置,水处理装置,循环水装置,废水处理回收装置,燃料煤储存加工,锅炉,发电机组,消防系统等。
XXXX小区10月份监理月报XX小区10月份监理月报一、工程概况1.砖混结构,七层,建筑面积1#楼6199㎡2#楼6249㎡3#楼6230㎡2.抗震烈度为7度3.耐火等级为二级4.建筑结构安全等级为二级5.设计使用年限为50年二、本月工程计划进度1.1#楼基础垫层混凝土10月17日浇注完毕2.2#楼基础垫层混凝土10月11日浇注完毕3.3#楼基础垫层混凝土10月1日浇注完毕4.1#楼基础承台梁混凝土10月26日浇注完毕5.2#楼基础承台梁混凝土10月17日浇注完毕6.3#楼基础承台梁混凝土10月6日浇注完毕7.1#楼基础墙体砌筑10月31日完毕8.2#楼基础墙体砌筑10月19日完毕9.3#楼基础墙体砌筑10月12日完毕10.2#楼10月21日进行基础核验11.3#楼10月13日进行基础核验12.2#楼回填土10月24日回填完毕13.3#楼回填土10月17日回填完毕14.2#楼一层墙体10月28日砌筑完毕15. 3#楼一层墙体10月25日砌筑完毕16.2#楼10月29日一层支模17.3#楼10月27日一层支模完毕18.3#楼一层10月30日混凝土浇筑完毕三、本月工程实际进度1.1#楼基础垫层混凝土10月17日浇注完毕2.2#楼基础垫层混凝土10月11日浇注完毕3.3#楼基础垫层混凝土10月1日浇注完毕4.1#楼基础承台梁混凝土10月26日浇注完毕5.2#楼基础承台梁混凝土10月17日浇注完毕6.3#楼基础承台梁混凝土10月6日浇注完毕7.1#楼基础墙体砌筑10月31日完毕8.2#楼基础墙体砌筑10月19日完毕9.3#楼基础墙体砌筑10月12日完毕10.2#楼10月21日进行基础核验11.3#楼10月13日进行基础核验12.2#楼回填土10月24日回填完毕13.3#楼回填土10月17日回填完毕14.2#楼一层墙体10月28日砌筑完毕15. 3#楼一层墙体10月25日砌筑完毕16.2#楼10月29日一层支模17.3#楼10月27日一层支模完毕18.3#楼一层10月30日混凝土浇筑完毕四、计划进度与实际完成进度比较及分析1.实际进度与计划进度相符3.分析:由于施工期间电力局停电原因,致使工程进度落后一天,后由于各工种配合将工期追上。
目次一、2006年10月份工程进展情况二、2006年10月份施工质量三、质量事故和质量缺陷及其处理四、材料、主要施工机械设备及人力资源五、工程变更情况六、平安生产和文明施工七、2006年11月份施工方案八、监理工作小结九、大事记十、下月监理工作重点十一、监理部收发文记录十二、工程进展形象图片及断面图蜀河水电站工程监理月报一、2006年10月份工程进展情况:蜀河水电站工程本月主要施工任务是左坝肩▽190m以上边坡工程的开挖和锚喷支护;左坝肩▽190m以上边坡工程边坡监测工程观测;左岸河道上下游疏浚施工;右坝肩▽190m以上边坡工程的开挖和锚喷支护;砂混系统拌和楼安装、拌和站安装、筛分楼安装、输送机安装施工等工程施工,砂混系统设计;右岸泄洪坝段及导流工程前期准备工程施工和预制廊道施工,一期枯水期上下游围堰〔局部〕填筑及高压旋喷防渗墙施工,一期枯水期纵向围堰〔局部〕添筑及高压摆喷防渗墙施工;施工供水工程施工;监测标段完成右岸边坡变形监测外观局部观测墩及多点变位计的安装施工及观测。
〔一〕完成工程形象面貌1、右坝肩EL190m以上边坡工程边坡监测工程,本月由南瑞公司施工,完成变形监测墩0个,总计完成8个,多点变位计钻孔及灌浆完成78米,电位式位移计率定18支,已安装仪器观测完成22次。
2、左岸边坡工程施工完成:坡面系统锚杆557根,排水孔440个;坡顶锚筋桩47根。
左岸开挖至EL193.6高程。
干沟渣场完成二期钢筋铅丝笼护脚1000m3,一期堆料场坡面铅丝笼防护1216 m3。
完成316国道缺口浆砌石砌筑480 m3。
3、荆竹沟口桥涵工程剩余护坡局部,本月未施工。
4、泄洪坝段及导流工程本月进行施工准备,进行预制廊道3.0m×3.5m施工,修正模板.机械设备进场检修,预制廊道施工现场组织合理,资源配置充足,超方案完成施工任务,钢筋铅丝笼按方案安排制作完成;围堰高喷灌浆试验开始钻孔;右岸基坑供电线路开始通电。
云大附属中学改造项目监理月报云大附中改造项目--06云南城市建设监理有限公司2012年10月25日会签表总监理工程师:土建监理工程师:水电安装监理工程师:造价监理工程师:200 年月日监理月报目录一. 工程概况1. 工程基本情况2. 总承包单位组织及主要负责人3. 项目监理机构4. 施工基本情况二. 工程进度1. 工程实际完成情况与总进度计划比较2. 本月实际完成情况与进度计划比较3. 对进度完成情况及采取措施效果的分析三. 工程质量1. 检验批验评统计2. 分部分项工程验评统计3. 主要施工试验情况4. 工程质量情况分析5. 本月采取的措施及效果6. 其它情况四. 工程计量与工程款支付1. 工程量审核情况2. 工程款审批情况及月支付情况3. 计划投资与实际投资比较分析五. 材料、构配件与设备1. 材料进场情况2. 构配件及设备供应与到场质量情况3. 构配件、设备与供应厂的情况说明六. 合同其他事项的处理情况1. 设计变更、洽商2. 工程延期3. 费用索赔4. 有关情况的说明七. 本月监理工作小结1. 项目监理工作统计2. 对本月进度、质量、工程款支付等方面情况的综合评价及建议3. 本月监理工作情况4. 施工中主要问题及工程有关的建议5. 下月监理工作安排及重点一、工程概况1、工程基本情况2、总承包单位组织及主要负责人3、项目监理机构41)本月工程概况○1本月虽然经历了中国的传统节日春节,但施工方仍然坚持不休息的工作,使工程进度基本按计划进行。
○2A幢已于春节前完成垫层的施工,春节后完成底板的丙纶防水层、保护层施工,于2月19日完成承台、半地下室底板、止水带以下的剪力墙施工,现正支设±0.00层的梁、板、柱模,予计2月24日浇注半地下层的剪力墙、柱砼。
○3B幢于元月26日完成桩身质量检测,情况良好;于2月6日开始浇注承台、地梁砼,2月7日凌晨完成浇注。
2月19日完成一层柱子砼的浇注工作。
工程监理月报工程监理(十)月份月报建设单位:监理单位:合同编号:总监理工程师:编制人员:填报日期:一、工程概况XX大街道路工程起于XX路,止于XX路,本工程设计单位是XX研究院、建设单位是XX有限公司、XX有限公司、施工单位是XX建设集团、监督单位是XX监督站,XX建设集团第二分公司XX 大街项目部施工桩号为K0+360—K0+739,道路全长739m。
道路等级为城市次干路,新建道路横断采用一块板形式,道路红线宽度18米,其中快车道宽12米,人行步道3.0m*2,新建道路中心线是根据现有道路路形及道路两侧建筑物实地选线而确定的。
道路纵断设计根据既有道路高程及地下管线高程,纵断设计坡度为0.30%-1.04%。
行车道路横坡采用 1.5%直线两面坡,人行步道横坡采用2%直线单面坡。
二、本月施工单位投入情况1、施工单位投入人员情况项目经理1名、技术负责1名、管理人员3名、测量人员2人、电工1人、力工30人。
施工需要与人力资源相适应。
2、施工单位投入材料情况石灰T3、本月所用主要设备挖掘机1台、推土机1台、压路机2台、平头柴自卸汽车5台、一吨翻2台、经纬仪J2型1台、水准仪S3型2台三、工程形象进度路床3264m2第一层石灰旧粒料土3264m2(K0+360—K0+700)第二层石灰旧粒料土3264m2(K0+360—K0+700)评述:。
三、工程质量1、施工单位能够按设计及规范要求,进行重要部位\隐蔽工程的施工,并按221文件要求及时报验和填写资料,监理按照监理规范及相关技术规范、标准展开工作,各道工序均经自检\专检再报监理检,特别是质量控制点的把关,严格执行按标准验收。
2、材料化验、试块强度情况石灰送检1次,代表批量T,并进行了土塑液限试验、土重型击实试验、石灰旧粒料土(10:50:40)重型击实试验、3、本月无工程质量事故。
4、为保证工程质量而采取的措施(1)针对存在的问题,监理工程师除发出口头指令外,还向工程项目部发出监理工程师通知。
编号:JLYB—10 监理月报
工程名称:漳平红尖山风电场工程
2017年10月第10期
监理项目部(章):
总监理工程师:
目录
一、工程概况
二、本月工程概况
三、工程进度
四、工程质量
五、安全文明施工质量情况
六、工程计量与工程款支付
七、其他事项的处理情况
八、本月监理工作小结
九、下月监理工作计划
十、本月监理工作影像资料
十一、本月大事记
一、工程概况
漳平红尖山110KV升压站位于漳平市永福镇后盂村,站区总用地面积约9133㎡。
升压站设计规模90MW,其中红尖山风电场 48.4MW,大西岭风电场装机规模39.6MW,两个风电场共用一个升压站,安装2台主变(红尖山主变50MVA、大西岭主变40MVA)经新建110KV线路送至马坑变接入电网。
站区主要建筑物有综合楼、配电装置楼、消防水泵房及检修库。
参建单位:
建设单位:福建华电漳平火电有限公司新能源分公司
监理单位:福建闽能咨询有限公司
设计单位:福建省电力勘测设计院
施工单位:中国水利水电第九工程局有限公司
二、工程形象进度
1、升压站场地清表全部完成100%。
2、升压站北侧处挡土墙基础累计完成1000m3,累计完成100%。
3、碎石盲沟累计完成120m,累计完成100%。
4、第一层接地网累计完成500米,完成总量的100%。
5、土石方开挖完成22600m3(暂按合同量计算(11000m3))累计完成200%。
6、土石方回填完成14000m3(暂按合同量计算(11500m3))累计完成121%。
7、消防水池主体混凝土全部浇筑完成100%,水池内壁粉刷完成65%。
8、消防泵房及特种材料库墙体砌筑、内墙粉刷完成100%、坡屋面混凝土浇筑完成100%。
9、配电装置楼内墙粉刷完成100%,内墙腻子粉施工完成80%,坡屋面混凝土浇筑完成100%,坡屋面琉璃瓦施工完成100%,室内电缆沟浇筑完成100%,耐磨地面混凝土浇筑完成100%。
10、新增配电房完成100%。
11、综合楼主体结构完成100%,坡屋面混凝土浇筑完成100%,一、二层墙体粉刷完成100%,一层地面混凝土浇筑完成100%。
12、主变基础完成100%,主变防火墙墙体粉刷完成100%,1#主变就位完成。
13、GIS设备基础完成100%。
14、出线构架基础完成100%;避雷器、母线桥基础完成100%。
15、事故油池整体浇筑完成100%,土方回填完成100%。
16、场区围墙、排水沟基础浆砌毛石完成100%(注:排水沟延伸至挡土墙前未施工)。
17、SVG设备基础完成100%。
18、室外电缆沟砌砖完成50%。
19、场区污水管道安装完成80%,污水检查井砌砖完成80%。
20、场区边坡喷锚完成100%。
三、本月工程概况
本月主要施工内容:
目前现场管理人员10人,特殊工种作业人员2个,施工人员47人;截止目前投入的机械有:龙工220型挖掘机1台,鲁恒小装载机1台。
四、工程进度
1.本月计划进度完成情况
2.下月计划进度
五、工程质量
1.本月采取的工程质量措施及效果
(1)要求施工单位项目部严格执行技术交底制度,加强对新进场施工人员培训和教育;(2)要求施工单位加强现场的专职质检员的检查力度,完善施工项目的三检制度;
六、安全文明施工质量情况
1.现场安全文明施工情况评述:较好。
2.施工单位安全生产保障体系运行情况及文明施工状况评价:较好。
3.施工现场已建立安全保障体系。
4.加强现场安全文明施工管理,严禁现场不戴安全帽等习惯性违规行为,加强安全巡视。
七、工程计量与工程款支付
1.工程款审批情况:无
八、其它事项的处理情况
1.工程变更
设计变更:无。
2.工程延期
本月经监理审核批准的临时延期无;最终延期天数无。
3.费用索赔
工程签证无;索赔事项无;经总监理工程师批准的索赔费用(应按事项单独记录)无;工程暂停(复工)指令无。
九、本月监理工作小结
1.本月进度、质量、工程款支付等方面情况的综合评价:
对现场进行了巡视检查,及时发现施工中的质量、安全问题并作好现场记录(影像)及时指出并要求施工单位限期整改。
2.本月进度情况综合评价:正常
3.本月质量情况、安全文明施工情况综合评价:正常
施工单位应加强现场质量控制力度,加大资源投入,确保工程进度目标实现;做好进场机具管理,完善机具台帐;加强工序管理,杜绝质量通病。
加强现场作业人员安全教育,杜绝习惯性违章,监理单位加强检查和考核力度。
安全文明施工情况评价如下:良好
监理单位实行周安全检查,每周对现场安全隐患进行逐项检查,发现隐患立即组织施工单位进行整改,对现场存在的安全问题进行考核;召开安全例会对现场存在的安全问题和安全措施进行讨论;每月进行月底安全大检查,检查现场安全情况以及工人进场后的安全教育、安全资料等。
本月安全事故无,文明施工情况:较好。
4.本月工程款支付情况综合评价:较好
5.本月监理工作情况
进度控制:审核施工单位上报施工总进度计划、月进度计划、周进度计划中进度保证措施有效性和组织体系合理性。
监督施工单位人员、材料及设备等进场计划落实情况。
对
周、月计划进度与实际进度的偏差,利用监理例会和组织现场进度协调会,分析上周计划落实情况,采取纠偏措施,必要时调整进度计划,并严禁为赶进度而影响工程质量。
质量控制:
本月主要工作是综合楼内墙粉刷、地面砼浇筑、配电装置楼内外墙粉刷及腻子粉施工和屋面琉璃瓦施工、场区接地网施工、场区排水系统施工;监理部加强控制,严格执行验收程序,重要工序全程跟踪或旁站,本月工程质量可控在控。
安全文明施工:经过周安全检查及月安全检查,通过监理例会及监理工程师通知单等形式要求施工单位整改,对现场存在的习惯性违章行为进行考核,对现场安全生产状况进行有效控制,本月施工现场未发生任何安全事故,文明施工状况良好。
本月组织召开工地例会3次。
工程暂停令一份(FJSFD-ZTL-002),已整改闭环;安全考核单一份(金额800)。
十、下月监理工作计划
1.针对本月工程施工中存在的问题和及监理项目部本身工作,提出下月将采取的措施和工作重点
重点进行事前控制和事中控制,消除质量隐患,以减少事后控制的工作;
重点进行施工现场的安全文明管理工作,检查施工现场是否按照施工方案严格执行,严禁违章操作;
重点对进场材料控制,进场材料应按要求进行取样、送检,未经检验或检验不合格的材料不得使用;
加强档案管理,要求施工单位完善内业资料,确保上报资料及时、准确。
2.下个月各方面监理工作安排
根据工程进度情况,要求施工单位增加作业班组人员投入;加强安全管理,严禁违章作业,加强作业人员管理;加强现场工程质量控制,严格旁站、巡查制度;加强内业管理,提出合理建议。
3.安全文明施工工作计划
加强现场管理,严禁习惯性违章行为,加大考核力度。
检查现场安全文明施工情况,限期完善安全标识、路肩桩等;
检查施工人员安全培训、安全教育情况,未经培训严禁上岗;
其它例会中提出的需要及时解决的安全文明事项。
4.质量控制:
升压站综合楼外墙粉刷质量控制;
升压站配电装置楼内墙腻子粉施工质量控制;
升压站围墙砖墙砌筑质量控制;
升压站屋面防水施工质量控制;
升压站边坡护坡、边坡混凝土护坡、排水沟、围墙基础浆砌石质量控制;
升压站场区接地网施工质量控制;
各项资料与工程同步,及时收集整理归档。
5.进度控制:
严格审查月、周进度计划,结合总进度计划督促施工单位合理安排进度计划及人、机、材资源配备。
对施工进度滞后进行科学分析,查找原因,发现问题及时通知施工单位进行纠偏,以保证按合同约定工期实施。
6.造价控制:
熟悉施工合同条款的内容,严格把握住合同价计算,付款方式等关键条款;
做好计量工作:工程计算工作由专业监理工程师负责,总监理工程师审批完成后业主项目部审核审批。
做好工程费用支付工作:工程进度款根据工程完成量按月支付,监理工程师在接到承包商月报表及项目付款申请表后,将立即审查并核实。
7.安全文明施工:
坚持安全第一的原则,常抓不懈,把安全隐患消灭在萌芽状态;
要求各施工单位做到"工完料净场地清",保持施工现场达到文明施工标准;
加强现场安全管理,重点进行施工临时用电、转动机械、基坑临边防护等的管理;
督促进行经常性员工教育和安全检查,树立正确的安全防范意识,及时发现安全隐患;
防止人身事故发生。
