焦化厂除尘器及烟道拆除安装施工方案编制:审核:批准:目录一、工程概况:.......................... 错误!未定义书签。
二、编制依据: (3)三、编制原则: (4)四、工程目标: (4)五、组织机构 (5)六、人力配置 (6)七、工器具配置 (6)八、备件材料准备 (7)九、涉及高风险作业 (8)十、工艺保障 (9)十一、检修程序 (9)十二、吊装钢丝绳选择 (22)十三、安全要点 (23)十四、事故应急预案 (25)十五、施工进度 (27)十六、主要构件吊装一览表 (27)十七、质量验收 (28)一、项目概况1.焦化厂**作业区除尘器设备检修,检修内容包括:除尘器更换,除尘器进风口管道更换,除尘器出风口管道更换,除尘器烟囱更换,除尘器及管道保温等。
2.该设备需检修原因:**除尘器长期使用发现除尘效果已经不能满足环保要求,除尘器内部、进出口管道和烟囱严重腐蚀,为改善烟气排放状况,达到环保要求,公司决定将**除尘器、进出口管道和烟囱全部拆除更换。
3.计划检修时间月日点00分到月日点00分。
4.施工单位:***二、编制依据:(1)《建筑拆除工程安全技术规范》JGJ147-2016;(2)《建筑施工安全检查标准》JGJ59-2011;(3)《施工现场临时用电安全技术规范》JGJ46-2005;(4)《建筑施工高处作业安全技术规范》JGJ80-2016;(5)《建筑机械使用安全技术规程》JGJ33-2001;(6)《焦化机械设备工程安装验收规范》GB50390-2006(7)《冶金除尘设备工程安装与质量验收规范》GB50566-2010 (8)《冶金机械液压、润滑和气动设备工程安装与质量验收规范》GB50387-2009(9)《太钢工程观感质量管理办法》和《山西太钢不锈钢股份有限公司建设工程施工质量管理规定》〔TGBXGC(G)-004-2015〕(10)施工设计图(11)其它有关法律、法规、规章规定及标准规范。

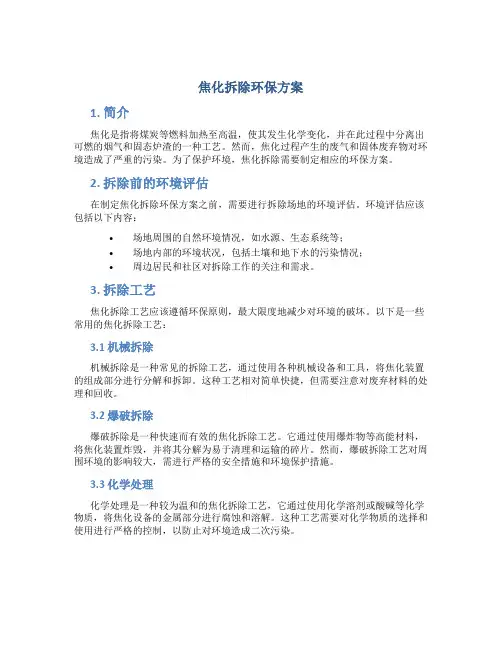

焦化拆除环保方案1. 引言在当前环境保护越来越受到重视的背景下,焦化厂的拆除和清理成为一个重要的环保工作。
焦化拆除环保方案的制定和实施,可以有效减少大气污染、水体污染和土壤污染,减少环境风险,保护公众健康。
本文将介绍焦化拆除环保方案的主要内容和实施步骤。
2. 焦化拆除环保方案的目标焦化拆除环保方案的目标是完全清理焦化厂的污染源,解决焦化厂可能对周边环境造成的污染问题,并确保拆除过程中不产生新的环境风险和污染。
3. 实施步骤3.1 进行环境评估在制定焦化拆除环保方案之前,首先需要进行环境评估。
通过对焦化厂及其周边环境的调查和评估,确定焦化拆除过程中可能产生的污染物种类、浓度以及扩散路径。
同时,还要评估焦化厂的工艺流程,确定主要污染源和主要污染物。
3.2 制定拆除计划在环境评估的基础上,制定焦化拆除计划。
拆除计划应包括拆除的时间节点、拆除的顺序和方法、废弃物处理方案等。
拆除计划要充分考虑环境风险控制,确保在拆除过程中不会产生二次污染。
3.3 污染物治理措施焦化拆除过程中,需要采取相应的措施来治理污染物。
对于大气污染物,可以采用喷淋、覆盖和抑尘等措施来控制扩散;对于水体和土壤污染物,可以采取隔离、固化和修复等措施进行治理。
3.4 废弃物处理方案焦化拆除过程中会产生大量废弃物,包括废水、废气和固体废弃物等。
废弃物的处理方案应符合国家相关法律法规的要求,确保废弃物的安全、环保处理。
废水可以通过处理设施进行处理,废气可以通过废气处理系统进行处理,固体废弃物可以进行分类、分拣和处置。
3.5 监测和评估焦化拆除过程中,需要进行监测和评估工作,及时掌握拆除过程中的环境风险和污染情况。
监测内容包括空气质量、水质和固体废物等。
通过监测和评估结果,可以及时调整拆除计划和治理措施,确保拆除过程中的环境安全和污染控制。
4. 结论焦化拆除环保方案的制定和实施是保护环境、减少污染的重要工作。
通过环境评估、拆除计划制定、污染物治理措施、废弃物处理方案、监测和评估等步骤,可以有效控制焦化拆除过程中的环境风险和污染,确保公众健康和生态安全。
焦化厂区拆除施工及应急预案焦化厂是一种重工业厂房,其建造和运营过程中会产生大量的有害物质。
在日常的生产过程中,这些有害物质会被逐渐积累在厂区内,形成一定的环境污染。
另外,由于焦化厂使用的大型设备和管道较多,一旦发生安全事故,后果也可能十分严重。
因此,在对焦化厂区进行拆除施工时,应该制定一份详细的应急预案,以便在出现任何紧急情况时能够及时地进行处置和救援。
一、拆除施工前的准备工作在焦化厂区进行拆除施工前,需要进行详细的环境检测和安全评估。
这是为了了解厂区现有的环境污染程度和安全隐患,为后续的拆除施工和应急处置提供有力的支持。
具体的准备工作包括:(一)环境污染检测环境污染检测是指对焦化厂区内的各项环境指标进行检测和分析,确认厂区内的环境污染状况。
在检测过程中应重点关注大气污染、水污染以及土壤污染等方面,同时应根据不同的污染物种类选择合适的检测方法和仪器设备。
(二)安全评估安全评估是指对焦化厂区内各种设备、管道、建筑物以及周边环境进行综合评估,确认存在的安全隐患。
安全评估应重点关注厂区内的火灾、爆炸、毒气泄漏等事故风险,并结合施工方案进行分析、评估和预测。
(三)制定拆除施工方案在完成环境污染检测和安全评估后,应制定拆除施工方案,明确拆除工程的具体实施方法和技术路线,确认拆除区域范围和时间节点,并规定施工中应该采取的安全措施和应急预案。
二、拆除施工安全措施为了确保拆除施工过程的安全性,应当采取以下措施:(一)对拆除区域进行隔离和封锁,确保周边居民和单位不会受到施工的影响。
(二)在施工区域周边设置安全区域,禁止任何人员和车辆进入安全区域。
(三)在施工区域内设置安全防护网,以防止高处坍塌或施工过程中发生的安全事故。
(四)对拆除区域进行全面清理和基础处理,以确保施工中的安全性和便利性。
三、应急预案在拆除施工过程中,可能会发生诸如火灾、爆炸和毒气泄漏等安全事故,因此需要制定详细的应急预案,以备不时之需。
(一)火灾1、一旦发现火灾,应立即拉响火警报警器,向现场的领导人员汇报火情。
焦化厂整厂拆除工程方案整厂拆除工程是一项复杂的任务,需要进行综合规划和组织实施。
拆除工程不仅需要考虑设备的拆卸和处理,还需要考虑废水和废气的处理以及固体废弃物的处置。
同时,为了保证拆除工程的安全进行,还需要对工程现场进行细致的勘察和风险评估,确保拆除过程中不对周围环境和人员造成影响。
一、拆除前期准备1. 勘察和风险评估在进行整厂拆除工程之前,需要对焦化厂进行细致的勘察工作,了解现场的情况和设备的状态,评估拆除过程中可能出现的风险。
根据勘察和评估结果,制定详细的拆除方案,确定拆除的先后顺序和拆除过程中的安全措施。
2. 环境影响评价焦化厂在生产过程中会产生大量的废气、废水和固体废弃物,对环境造成很大的影响。
在进行整厂拆除工程之前,需要对拆除过程中可能产生的环境影响进行评价,制定相应的环境保护措施,确保拆除工程不对周围环境造成影响。
3. 拆除方案制定根据勘察和评估结果,结合环境影响评价,制定详细的整厂拆除方案。
拆除方案包括拆除的先后顺序、拆除过程中的安全措施、废水和废气的处理方案以及固体废弃物的处置方案等内容。
4. 安全生产方案整厂拆除工程是一项高风险的工程,需要制定详细的安全生产方案,确保拆除过程中的安全进行。
安全生产方案包括工程现场的安全设施、作业人员的安全培训以及应急救援措施等内容。
5. 人员培训和组织在进行整厂拆除工程之前,需要对参与拆除工程的人员进行培训,确保他们了解拆除过程中的安全注意事项。
同时,还需要做好人员组织工作,合理安排人员的工作任务和时间,确保拆除工程的安全进行。
二、拆除工程实施1. 设备拆卸在进行整厂拆除工程时,首先需要对设备进行拆卸。
拆卸过程中需要严格遵守相关的操作规程,采取安全防护措施,确保拆卸过程中的安全进行。
同时,还需要对拆卸下来的设备进行分类、清理和临时存放,为后续的处理和处置做准备。
2. 废水和废气处理在焦化厂整厂拆除过程中,势必会产生大量的废水和废气。
为了保护周围环境,需要对废水和废气进行严格的处理,达到排放标准。

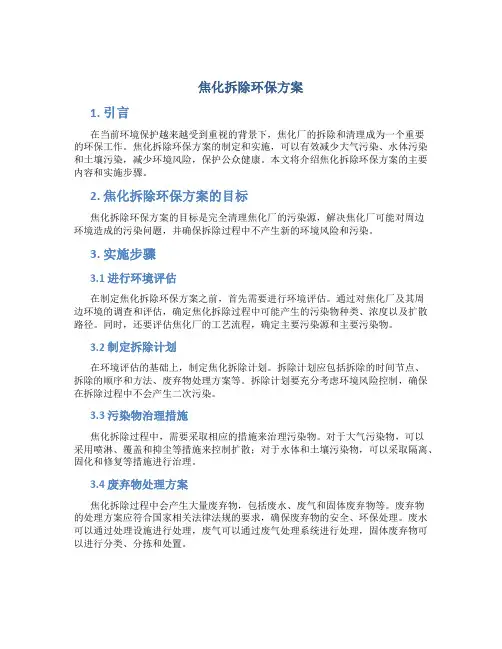

焦化拆除环保方案1. 简介焦化是指将煤炭等燃料加热至高温,使其发生化学变化,并在此过程中分离出可燃的烟气和固态炉渣的一种工艺。
然而,焦化过程产生的废气和固体废弃物对环境造成了严重的污染。
为了保护环境,焦化拆除需要制定相应的环保方案。
2. 拆除前的环境评估在制定焦化拆除环保方案之前,需要进行拆除场地的环境评估。
环境评估应该包括以下内容:•场地周围的自然环境情况,如水源、生态系统等;•场地内部的环境状况,包括土壤和地下水的污染情况;•周边居民和社区对拆除工作的关注和需求。
3. 拆除工艺焦化拆除工艺应该遵循环保原则,最大限度地减少对环境的破坏。
以下是一些常用的焦化拆除工艺:3.1 机械拆除机械拆除是一种常见的拆除工艺,通过使用各种机械设备和工具,将焦化装置的组成部分进行分解和拆卸。
这种工艺相对简单快捷,但需要注意对废弃材料的处理和回收。
3.2 爆破拆除爆破拆除是一种快速而有效的焦化拆除工艺。
它通过使用爆炸物等高能材料,将焦化装置炸毁,并将其分解为易于清理和运输的碎片。
然而,爆破拆除工艺对周围环境的影响较大,需进行严格的安全措施和环境保护措施。
3.3 化学处理化学处理是一种较为温和的焦化拆除工艺,它通过使用化学溶剂或酸碱等化学物质,将焦化设备的金属部分进行腐蚀和溶解。
这种工艺需要对化学物质的选择和使用进行严格的控制,以防止对环境造成二次污染。
4. 废弃物处理焦化拆除过程中产生的废弃物包括固体废弃物和废水。
这些废弃物含有有毒有害物质,对环境和人类健康造成威胁。
因此,对废弃物的处理非常重要。
4.1 固体废弃物处理固体废弃物可以进行分类和分拣,将可回收的材料进行回收利用,减少对环境的负面影响。
对于无法回收的固体废弃物,应该采用合适的处理方式,如焚烧或填埋,以最大限度地减少对环境的污染。
4.2 废水处理焦化过程中产生的废水含有大量的有机废弃物和重金属,需要进行有效的废水处理。
废水处理包括物理处理、化学处理和生物处理等方法,以去除有害物质,使废水达到排放标准。

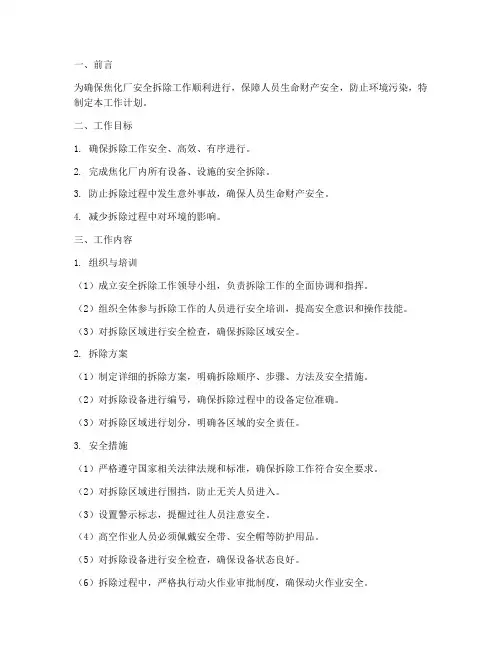

一、前言为确保焦化厂安全拆除工作顺利进行,保障人员生命财产安全,防止环境污染,特制定本工作计划。
二、工作目标1. 确保拆除工作安全、高效、有序进行。
2. 完成焦化厂内所有设备、设施的安全拆除。
3. 防止拆除过程中发生意外事故,确保人员生命财产安全。
4. 减少拆除过程中对环境的影响。
三、工作内容1. 组织与培训(1)成立安全拆除工作领导小组,负责拆除工作的全面协调和指挥。
(2)组织全体参与拆除工作的人员进行安全培训,提高安全意识和操作技能。
(3)对拆除区域进行安全检查,确保拆除区域安全。
2. 拆除方案(1)制定详细的拆除方案,明确拆除顺序、步骤、方法及安全措施。
(2)对拆除设备进行编号,确保拆除过程中的设备定位准确。
(3)对拆除区域进行划分,明确各区域的安全责任。
3. 安全措施(1)严格遵守国家相关法律法规和标准,确保拆除工作符合安全要求。
(2)对拆除区域进行围挡,防止无关人员进入。
(3)设置警示标志,提醒过往人员注意安全。
(4)高空作业人员必须佩戴安全带、安全帽等防护用品。
(5)对拆除设备进行安全检查,确保设备状态良好。
(6)拆除过程中,严格执行动火作业审批制度,确保动火作业安全。
4. 环境保护(1)拆除过程中,做好废水、废气、固体废弃物的收集和处理,防止环境污染。
(2)拆除后的设备、设施应进行分类存放,便于后续处理。
5. 检查与验收(1)拆除过程中,定期对拆除现场进行检查,确保安全措施落实到位。
(2)拆除工作完成后,组织相关部门进行验收,确保拆除质量。
四、工作进度安排1. 第一阶段:成立安全拆除工作领导小组,制定拆除方案(1周)。
2. 第二阶段:组织安全培训,对拆除区域进行安全检查(1周)。
3. 第三阶段:实施拆除工作(根据实际情况安排)。
4. 第四阶段:拆除工作完成后,进行验收(1周)。
五、保障措施1. 加强组织领导,明确责任分工。
2. 加大资金投入,确保拆除工作顺利进行。
3. 加强监督检查,确保安全措施落实到位。
焦化厂拆除施工方案背景随着我国环境保护意识的不断提高,焦化厂作为一种高污染、高能耗的企业,逐渐引起社会关注。
为了改善环境质量,提升城市形象,我国政府决定对部分老化的焦化厂进行拆除工作。
本文将介绍针对焦化厂拆除的施工方案。
目的焦化厂拆除的主要目的是消除潜在的污染来源,减少环境负担,改善周边居民的居住环境。
同时,通过拆除焦化厂,还可以利用原址进行环境修复、城市更新等项目,为当地经济发展带来新的机遇。
拆除范围焦化厂拆除范围主要包括所有生产设备、建筑物、管道系统等。
需要对所有残留物质进行合理处理,确保不会对周边环境造成二次污染。
施工步骤1.前期准备:制定详细的拆除计划,包括人员组织、物资采购、安全保障等方面。
同时对拆除现场进行必要的清理和安全检查。
2.拆除设备:按照拆除顺序,对焦化厂内的各种设备逐一进行拆除。
确保拆除过程中不会对周边环境和人员安全造成威胁。
3.清理建筑:对焦化厂建筑进行拆除,按照拆除顺序进行有序拆除,清理出现的垃圾和废弃物,确保现场整洁。
4.处理废弃物:对拆除过程中产生的废弃物进行分类、包装和运输处理,确保符合相关环保要求。
5.环境修复:对拆除后的现场进行环境修复工作,还原自然状态或进行相关的改造,提升场地的可利用性。
安全保障在整个拆除过程中,需要严格遵守相关安全规定,确保施工人员和周边居民的生命财产安全。
同时需要配备专业的安全防护设施,进行定期检查和维护。
结论通过以上施工方案,可以有效地完成焦化厂的拆除工作,达到降低环境负担、改善居民居住环境的目的。
同时,也为未来环境修复、城市更新等项目奠定了基础,促进当地经济的可持续发展。
xx炼铁厂焦化化工区设备拆除施工目录1工程概况 (2)2编制依据 (5)3要紧施工机具打算 ...................................................... 错误!未定义书签。
4要紧材料需用表. (6)5消防及平安防护用品清单 (6)6施工部署 (7)7施工进度打算 (9)8施工平面布置图 (13)9拆除要紧技术方案 (13)10 平安治理与施工方法 (21)11 文明治理与施工方法 (31)12 对厂内有毒、有害化学物质的防范方法 (31)1工程概况1.1要紧拆除设备工程概况xx炼铁总厂焦化区焦炉联动机组已于20xx年12月停产,化工区设备除生化污水处置工序目前仍处置运行状态外,其他所有设备已经停动。
此刻我公司就xx 股分公司炼钢总厂焦化厂化工设备的拆除工作,以能做到平安、环保拆除焦化化工区内的设备及管道,特制定该方案。
这次拆除的范围为焦化化工区围墙内所有机械动力设备和化工东路的循环水工序设备,不包括电气部份(供电线路和工序电柜),不包括建(构)筑物。
要紧为粗苯工序、氨盐工序、鼓风冷凝工序、焦油工业萘工序、生化污水处置工序、化工东路的循环水工序。
1.2要紧拆除设备清单及拆解顺序粗苯工序设备拆除施工程序施工期20天回下班序设备拆除施工程序施工期30天黄血盐终冷工序设备拆除施工程序施工期25天焦油工序设备拆除施工程序施工期30天循环水、生化工序设备拆除施工程序施工期8天1.3工程重点难点分析及解决1.1.1拆除区域面积较大,多个工作面同时作业。
本工程涉及专业范围广,既要拆除管道和设备,且在拆除之前必需完成清渣后,经检测合格后方可进行拆除作业。
会显现多工种相互阻碍、配合时刻长、工期紧张的局面。
且在拆除顶峰时,工作面将大幅度展开,矛盾必然加倍突出。
因此,处置好各个系统、专业配合与幸免交叉作业是整个拆除工程的关键。
综上,拆除工作治理须尽可能完善,项目部组织要周密和谐,结合本次拆除工程的轻、重、缓、急以动态地调整作业范围,以使各项拆除工作平安、环保地进行,确保拆除工程的整体进度。
××××有限公司某某工业区拆除工程焦化炼焦备煤标项目管理实施规划××××有限公司2016 年 11 月某某工业区拆除工程焦化炼焦备煤标项目管理实施规划审批页目录第一部分:工程概况 (5)第二部分:实施部署 (20)第三部分:技术质量策划 (48)第四部分:安全策划 (50)第五部分:工期策划 (62)第六部分:标准化施工及工程环保管理策划 (64)第一部分:工程概况1 工程内容1.1 工程简介1)工程名称:某某工业区拆除工程(焦化炼焦备煤区域)。
2)建设单位:××××有限公司3)工程地点:××××有限公司焦化部4)施工单位:某某工程股份有限公司1.2 工程概况1.2.1工程范围:本项目主要是指弋江工业区焦化炼焦、备煤区域钢结构、设备、地面建(构)筑物、电缆、管道拆除项目,具体以本项目现场实际为准。
1.2.2施工平面图(见附图)1.3 主要工程量1.3.1 分为以下几个部分,一、备煤区域(皮带通廊及其机器设备、煤仓及其顶部和内部设施、设备及配套电气部分);二、焦炉部分(包括推焦车、拦焦车、加煤车、熄焦车、炉顶集气管点火装置及煤气管道等附属配套电气设施);三、干熄焦部分(包括干熄焦本体及75T/h干熄焦锅炉、配套除尘风机、焦罐台车、焦罐等设施);四、烟囱;五、熄焦塔;六、地面建筑、敷设电缆及桥架。
1.3.2需保护性拆除电气、仪表设备清单(见附表)施工附表:炼焦、备煤、区域保护性拆除设备清单2 工程目标2.1 安全管理目标各类安全事故为零。
2.2 质量管理目标本工程一次验收合格率为100%。
2.3 进度管理目标在条件具备的情况下(包括天气因素、拆除设备、材料运输等到位)合同期内完成本项目全部施工内容,交付生产使用。
2.4 标准化管理目标严格执行芜湖新兴铸管有限责任公司颁发的各项规章制度,认真执行我单位标化作业程序,杜绝违章作业;一般及以上环境事件为“零”;危险废弃物回收率100%。
XX焦化厂输焦系统除尘改造工程施工方案建设单位意见:批准:审核:编制:XXX建筑安装公司XXX年XX月XX日目录一、编制依据二、工程概述三、工程质量及安全目标四、施工组织机构五、施工准备六、拆除方法及技术措施七、安全保证措施一、编制依据1、xx焦化厂输焦系统除尘改造工程施工图;2、汽车吊吊装性能表、设备结构重量及现场实际情况。
二、工程概述本工程为xx焦化厂输焦转运站及4#转运站除尘输焦系统改造,包括除尘风机(6t)1台,除尘管道400米。
除尘风机位于除尘器东侧,现场建筑物较多,施工区域狭窄,管道高度较大,拆除时需要用吊车悬挂吊笼到高空进行拆除,且甲方要求所有设备及管道拆除都是保护性拆除,给拆除工作造成很大难度。
为保质、保量、安全有效的完成施工任务,针对该工程特点,特编此拆除方案指导施工。
三、工程质量及安全目标:质量目标:合格;安全目标:各类事故为零。
四、施工组织机构为优质高效顺利完成拆除任务,项目部及工程部将配备有丰富施工经验和工程管理经验的工程指挥人员,组织项目管理小组进行全面统一管理,并组织专业施工队伍进行施工。
项目管理组成员组成及分工如下:五、施工准备1、人员准备:施工班组为xx班,共包括电焊工2人,起重工2人,气焊工4人,其他人员8人。
2、施工现场部署:根据该工程特点和建设单位现场实际情况,我们做如下施工部署:(1)现场有碍吊车就位及吊装的障碍物要清除。
(2)为保证安全施工 ,现场挂好安全警示牌,警示拉绳等安全标示,拆除吊装区域设专人警戒。
(3)施工前对有关施工人员进行专门技术、安全交底培训,操作人员必须持证上岗。
(4)施工需用设备、机具材料等应提前准备就绪。
3、施工机具准备六、拆除方法及技术措施拆除示意图:除尘系统拆除前,先在支架处及除尘器处搭设临时平台,位置如下图一、图二所示:图一管道支架处临时平台用架杆及架板搭设,预计使用[14:120米,5mm厚花纹板50m2;除尘器拆除前,须在其四周的原来支架上焊接牛腿,然后用δ=6花纹板搭设临时平台,四个面均需要搭设,预计用[12:120米,6mm厚花纹板64m2。
XX焦化厂输焦系统除尘改造工程建设单位意见:
批准:
审核: 编
制:
XX)建筑安装公司
XX>年XX月XX日
、编制依据、工程概述、工程质量及安全目标
四、施工组织机构
五、施工准备
六、拆除方法及技术措施
七、安全保证措施
、编制依据
1、XX焦化厂输焦系统除尘改造工程施工图;
2、汽车吊吊装性能表、设备结构重量及现场实际情况。
工程概述
本工程为XX焦化厂输焦转运站及4#转运站除尘输焦系统改造, 包括除尘风机(6t)1台,除尘管道400米。
除尘风机位于除尘器东侧,现场建筑物较多,施工区域狭窄,管道高度较大,拆除时需要用吊车悬挂吊笼到高空进行拆除,且甲方要求所有设备及管道拆除都是保护性拆除,给拆除工作造成很大难度。
为保质、保量、安全有效的完成施工任务,针对该工程特点,特编此拆除方案指导施工。
工程质量及安全目标:
质量目标:合格;
安全目标:各类事故为零。
四、施工组织机构
为优质高效顺利完成拆除任务,项目部及工程部将配备有丰富施工经验和工程管理经验的工程指挥人员,组织项目管理小组进行全面统一管理,并组织专业施工队伍进行施工。
项目管理组成员组成及分工如下:
项目经理
--- XXX
i I
r —
锅炉安装工程部副经理
XXXX t
安 全 员
人,其他人员8人。
2、施工现场部署: 根据该工程特点和建设单位现场实际情况,我们做如下施工部署: (1) 现场有碍吊车就位及吊装的障碍物要清除。
(2) 为保证安全施工,现场挂好安全警示牌,警示拉绳等安全标
XX XX
XX
圭
XX
XX
XX XX
XX
XX
五、施工准备 1、人员准备:
施工班组为 XX 班,共包括电焊工2人,起重工2人,气焊工4
示,拆除吊装区域设专人警戒。
(3)施工前对有关施工人员进行专门技术、安全交底培训,操作人员必须持证上岗。
(4)施工需用设备、机具材料等应提前准备就绪。
3、施工机具准备
六、拆除方法及技术措施
130t
吊车
除尘系统拆除前,先在支架处及除尘器处搭设临时平台,位置如下图一、 图二所示:
拆除示意图:
36m
吊笼 待拆管道
26m
8m
50t 吊车
管道支架
除尘器 除尘器
25t 吊车
管道支架处临时平台用架杆及架板搭设,预计使用[14 : 120米,5mn厚花纹板50m2除尘器拆除前,须在其四周的原来支架上焊接牛腿,然
后用S =6花纹板搭设临时平台,四个面均需要搭设,预计用[12 : 120米,6mn厚花纹板64m2拆除用时间约计8天。
(1)室内除尘管道及吸尘罩拆除:
室内管道及设备拆除前,先用3t葫芦将管道吊住,再用气割将管道拆下。
吸尘罩拆除时,先用扳手将其上的连接螺栓拧下,再将吸
尘罩用3t葫芦吊下。
拆下的管道、设备用25t吊车吊到地面上,分类
堆放,堆放要整齐,堆放地点由甲方协调。
(2)室外8m至36m之间的管道及附属支架拆除
该部分管道及支架拆除难度较大,采用吊笼将作业人员送到高空进行拆除作业。
拆除作业前,先用L50*5角钢30米和①12圆钢40
米做1.5m*1.5m*1.6m的吊笼一个,吊笼的高度不低于 1.6米,空间
要足够大,吊笼焊接要牢固,使用前必须由现场管理人员检查确认合
格后,方能使用。
用25t吊车将吊笼吊好,送到转运站墙壁外26米以上管道处,将50t吊车的钢丝绳拴在待拆管道上,用50t吊车吊住
待拆管道,栓挂位置偏向待拆管道的上部。
再将管道与墙上牛腿的连
接处自下至上依次切断,然后将该段待拆管道的底部切断,最后切断
顶部,将其吊到指定位置。
拆完管子再拆除墙上的牛腿等支撑物,用
吊车吊住牛腿,然后将其割断吊下。
按照此施工方法依次拆除其他3段管道及支架,拆除顺序自西向东,由外向里。
(3)8米标高管道及支架拆除
8米标高左右的管子相对拆除难度较小,首先搭设拆除作业平台
(在准备工作的时候搭设好),等8米以上至36米左右的高空管道拆
除完成后,用25t吊车吊住管子,管子分两段拆除,每段约计10米, 拴挂位置在管子中间处。
操作人员将管子切断后,吊车将管子吊出放
到指定位置。
管子拆完后,进行支架拆除,拆除前用25t吊车吊住支
架顶部横撑的中间位置,将支架立柱底部割断,然后将支架吊出。
支
架拆除顺序由西向东依次进行。
(4)除尘器、风机拆除
除尘器拆除前,其四周均需搭设平台(准备工作时搭设好操作平
台),为防止除尘器拆除时变形,需在除尘器四周用槽钢做框架固定,
用16#槽钢约计137米。
除尘器拆除需要用130t吊车进行。
先将侧箱
上部用吊车吊住(若无法拴绳,先在上面焊吊装鼻子),操作人员在
平台上将除尘器侧箱拆下吊出,放于指定位置。
拆除除尘器时,两个
除尘器要同时拆除,首先操作人员用气割将除尘器与漏斗分解开,分
解完用吊车吊住除尘器(若无吊装栓挂位置,焊接吊装鼻子) ,将除尘器与周围支架、管道等分离开,将除尘器吊出。
然后用同样方法将漏斗逐个拆除吊出。
然后将除尘器附属的烟囱、管道拆下,拆除时吊住烟囱或管子的上部,由下向上依次将各个固定点割开,然后将烟囱或管道吊出。
然后拆除除尘器的风机,将风机吊住,将其与支架、底座分离开,然后将风机吊出。
最后拆除除尘器的支架等钢结构,拆除时,将支架的4个角用钢丝绳栓挂好,将立柱底部割断,一次全部吊出。
(5)以上所有的设备、管道等的拆除均要求进行保护性拆除,
拆除时轻拿轻放,防止损坏设备及管道。
七、安全保证措施
为了安全的完成这次拆除任务,特编制本安全措施。
1.组织施工人员了解熟悉现场环境,对危险源、危险因素进行分析
并制定几种可行的解决方法,做好现场防护工作,做到预知预控落
实好拆除时的安全防范措施,危险源辨识如下。
2.吊装设备进场时,必须经过检查,确认其为合格品方能使用。
3.设备拆除的管道、设备等运输过程中做好车辆警戒工作,防止运输
过程中管道、设备掉落,发生事故。
4.吊车作业时,有专业起重人员指挥,指挥人员要用指挥旗及哨子。
5.施工人员劳保护品穿戴齐全、规范,高空作业扎挂好安全带,安全带必须是合格的,高挂低用。
6.墙壁上管道拆除后的洞口要做好防护,无关人员严禁接近洞口。
7.对吊车作业负荷要绝对保证,绝不做勉强的无畏的尝试,杜绝侥幸
心理。
被吊的物件重量都在吊车的允许范围内并且要有绝对的保险系数,对选择吊点由专业的起重工人操作指挥。
要分析设备的结构找准重心保证吊车作业的平稳平衡。
吊环必须焊接牢固,决不图一时方便而冒安全风险。
吊车作业过程中由专业的起重人员进行统
安排和指挥。
在没有统一指挥的情况下任何人不得擅自行动,没有指挥信号不能乱动,一切行动都要服从指挥,如有异常情况要向指挥人员汇报,由指挥人员调度处理,吊车司机须遵守现场的安全管理制度。
8.现场设专职安全员,负责安全监督。
施工中出现安全隐患处,都要
接受安全员指令并立即进行整改,让施工始终处在安全状态下进
行。
9.室内拆除作业时,由于粉尘很多,操作人员佩戴防尘口罩,大量粉
尘影响作业人员视野,操作时要观察好周围环境,切忌莽撞施工伤到他人,室内拆除的管道、管件、小物件等禁止由窗子或着洞口扔到地面,拆除物件远离洞口放置。
10.现场接电要规范,专业电工接电,配电箱内接漏电保护器,用电
设备做好接地,焊机接电一机一闸,焊机安全装置应齐全,安放在干燥通风处,做好防雨棚,手持电动工具把子线要完好,破损处及时处理,如遇雷雨天气,及时切断电源,防止发生触电事故。
11.氧气、乙炔供应厂家必须具备有效资质,气瓶必须是检验合格的,
乙炔瓶装回火器,两瓶间距在5米以上,离明火10米以上,氧气瓶不得沾有油污,表、皮管不得有漏气,工作完毕后关掉气阀,运走、消除现场火种。
氧、乙炔瓶不使用时,不得得放置在露天过夜。
12.特种作业人员必须持证上岗,凡是参加特殊区域的施工人员,只
能在本区域项目部位内作业,不准进入与自己无关的其他区域。
13.本次拆除为保护性拆除,设备、管道的安全,要绝对保证,杜绝
出现野蛮施工的现象。
